丙纶布防水施工方案

丙纶布防水施工方案

一、施工准备:

在施工前,需要做好以下机具和材料的准备:

机具准备:搅拌、搅拌电钻、手提桶、橡胶刮板、剪刀、扫帚、铁锹等。

材料准备:聚乙烯丙纶复合防水卷材。进场的材料必须具备“三证一书”,包括山东省建筑材料质量监督检查站的检查报告、出厂合格证、生产厂家检测报告以及产品说明书等。在进场后,必须现场取样,并随意抽取一卷进行试验,试验合格后方可使用。

作业条件:提前做好材料进场的复试工作,在施工前要提前进行,以免影响工期。基础垫层及防水保护墙即砖胎模已施工完毕,并通过有关人员验收,办理好相关的验收手续,且垫层及防水保护墙粉刷层已干燥。按防水卷材粘贴要求,所有粘贴卷材部位的阴阳角必须做成半径为20mm成45度折角,以保证防水卷材粘贴牢固。

二、施工工艺及方法:

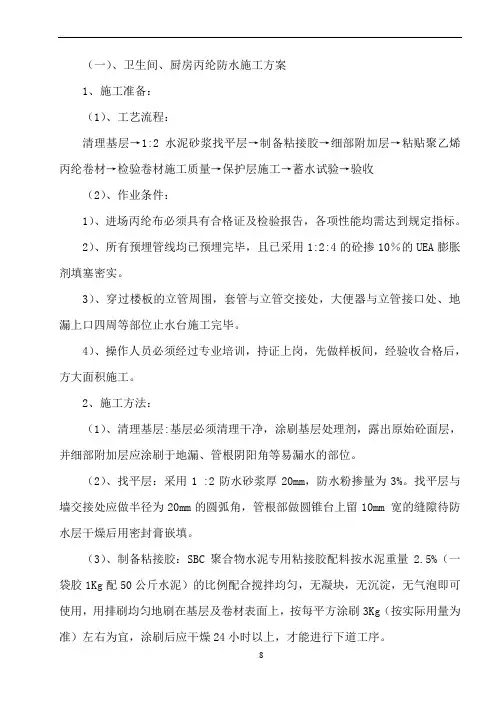

1、底板防水施工

①施工工艺:基层清理弹出附加层边线线抹20厚1:2.5水泥砂浆找平层。

②施工方法:

①基层处理:先用铲刀和扫帚及其它工具将表面的突出物、砂浆和疙瘩等清理干净,并将尘土、杂物清扫干净,对阴阳角、管根等部位必须认真清理。

②涂刷底层处理剂:将水溶胶作为底层处理剂,用长把滚刷均匀涂布于基层表面上,不得有漏刷和透底现象,手感不粘时,方可进行下道工序。其目的是清理基层灰尘,起到沾接牢固的目的。

施工工艺:

在底板防水施工中,首先需要在基层上用墨线弹出卷材附加层位置边线和卷材铺贴标准的位置分格线。附加层采用聚乙稀丙纶布,其有效覆盖宽度应大于500mm。在阴阳角等复杂部位,必须先进行附加层施工。附加层应按照弹好的位置线用聚合物水泥胶与基层粘贴牢固。

卷材铺贴方法中,需要将成卷的防水卷材按照弹好的标准位置放置于基层下面。使用聚合物水泥防水胶,按照一袋胶粘剂1公斤与6到12公斤水泥干混均匀后,加入27.5至32.5公斤的水,搅拌均匀后,将其底面与基层之间的空气全部排出。卷材的长边、短边之间压边均不小于10cm。在立面与平面的转角处,卷材的接缝应在平面上,距离立面不小于600mm处。接缝处要用聚合物粘贴牢固,以边缘挤出聚合物为合格,随即刮封接口,防止出现张嘴和翘边,使之成为一个完整的防水层。卷材与基层粘结面积不应小于90%。

在第一层聚乙烯丙纶防水卷材施工完毕经检查验收合格后,方可进行第二层聚乙烯丙纶防水卷材的施工。即将成卷的防水卷材按弹好的标准位置放于第一层聚乙烯丙纶防水卷材上面,用聚合物水泥防水胶卷材粘接,边用双手压紧卷材慢慢地滚铺,将基底面与基层粘贴牢固。上、下两层卷材顺一个方向平行铺贴,接缝须错开三分之一卷材幅宽,端部接头应错开300mm以上。卷材铺贴后24小时内严禁上人或在其上进行下一道工序施工。大面积的卷材铺贴完,要对卷材的横竖接缝进行封边处理,将流出的聚合物刮封接口,使其成为明显的刮封接口。

在铺贴卷材经监理和甲方人员检查验收合格后,方可抹20厚1:2.5水泥砂浆找平层。与其他临边建筑防水卷材要富于200—300mm以便于防水的整体效果。

在外墙立面防水施工中,需要清理基层,要求基层无杂物、尘土或滞留砂浆。用2m长直尺检查,基层与直尺之间的最大空隙不应超过5mm。空隙仅允许平缓变化,且每米长度内不得多于一处。基层处理完毕后,需要涂刷涂刷底层处理剂,要求采用满涂。对结构墙体阴阳角,需要做500mm宽聚乙烯丙纶布防水附加层。

为确保防水工程质量,施工前必须进行原材料进场检查和验收。规格、外观质量、物理性能等指标必须符合标准规定。施工过程中,防水专业施工队应成立现场质量保证机构,进行过程控制和监督。每道工序施工前,责任工长应向施工班组做好技术交底,并明确操作方法和质量标准。施工人员应持有执业资格证书。施工完后,由专职质量检查员、监理进行检查验收合格后,方可进行下道工序。

防水基层的检查与验收要求基层必须牢固,无松动现象。基层表面的阴阳角处应均做成圆角或钝角,表面应清洁、干燥,不得有起砂、起皮等现象。基层处理剂涂刷均匀无漏刷,不得出现透底等现象。卷材防水层表面应平整,用2m长直尺检查,基层与直尺间的最大空隙不应超过5mm,且每米长度内不得多于一处,空隙仅允许平缓变化。然后补抹1:2.5水泥砂浆找平层,起到保护底层的作用。最后在找平层上浇筑50厚的细石混凝土保护层。周边竖直方向砖胎模的用棉毡防护或用模板遮挡。

顶板防水施工要求同底板防水施工,采用立面铺贴大面卷材的工艺流程。防水层的施工验收要求卷材铺贴方法和搭接、收头符合施工规范规定,粘贴牢固,连接严密,不得有损伤、皱折、翘边及鼓泡等缺陷。卷材搭接宽度的允许偏差为±10mm。外墙与底板砖胎模之间防水层预留错缝搭接长度处,采用加300mm宽封口条的方法加固。卷材末端收头采用橡胶沥青嵌缝膏嵌固填实。

为预防和控制质量通病,施工组织设计中的质量保证体系运作程序和检查制度必须得到严格执行。防水专业施工队应成立现场质量保证机构,进行过程控制和监督。每道工序施工前,责任工长应向施工班组做好技术交底,并明确操作方法和质量标准。施工人员应持有执业资格证书。施工完后,由专职质量检查员、监理进行检查验收合格后,方可进行下道工序。

1)在进行卷材防水施工时,应该确保铺贴严实,将空气排除干净,以确保卷材能够牢固粘贴。

2)涂刷胶粘剂时要均匀,不要出现露底或堆积的情况,并控制好涂刷与铺贴的时间间隔,避免用力拉伸卷材。对于管道等细节部位的卷材,要根据构造形状进行裁剪,并确保粘贴压实、严密。 2、成品保护措施:

①防水基层完成后,要做好保护工作,底板垫层强度未达到1.2Mpa前禁止上人。

②基层验收后,除防水器具和材料外,其他人员不得进入施工现场,以免磕碰基层。在底油涂刷前,更要禁止上人。

③由于防水工程的特殊性,需要加强施工过程的质量控制,同时也要加强成品的控制。已铺好的卷材防水层,应及时采取保护措施,避免受到尖物的损伤。阴阳角、管根等防水层也不得损伤变形。

④防水层验收合格后,要派专人看护,并进行书面交底,明确责任人。

⑤所有铺好的防水层上,严禁穿钉鞋的人员进入施工现场,不得堆放防水以外的材料、设备。同时,也要严禁凿眼打洞。

⑥在进行防水保护层的施工时,手推车等硬物必须加软保护,并尽量使用平锨。在推手推车时,防水层上必须有可靠的铺垫物。

⑦在进行防水施工前,应认真听取气象报告,并在天气晴好时抓紧时间施工。在雨天或五级风沙天时,应暂停施工,以免表面出现缺陷。 ⑧在底板、外墙钢筋绑扎时,应注意不要碰撞防水保护墙,以防穿破保护层损坏防水层。同时,也要防止施工过程中的电焊、机械意外等损坏卷材。

3、安全保证措施:

①在进行防水施工时,应严格按照施工组织设计安全保证体系程序运作和检查制度进行检查,并进行事前预防和过程监督。责任工长在防水施工前,要先对工人进行防火安全技术交底,并落实到班组。

②防水材料库房应通风良好,严禁烟火。
