外墙粉刷施工工艺
- 格式:doc
- 大小:20.00 KB
- 文档页数:8
外墙真石漆粉刷涂装施工方案及工艺方法本工程中外墙涂料涂装体系分三层,即底漆、第一遍真石漆、第二遍真石漆。
第四遍,硅丙罩光面油;主要施工顺序为:自上而下,先细部,后大面。
一、施工工艺墙面清理、清创、清除松动部分至砌体,找补一托刮腻子一满刮腻子f打磨f满刮腻子f打磨平整一涂刷抗碱封固底漆一喷涂真石漆漆一遍f喷涂真石漆二遍f罩光f清理、保洁f自检、共检f交付成品。
二、施工方法1、满刮腻子施工掌握好刮涂时腻子工具的倾斜度,用力均匀,以保证腻子饱满度。
为避免腻子收缩过大,出现开裂和脱落,一次刮涂不要过厚,根据不同腻子的特点,厚度以0.5mm为宜。
不要过多的往返刮涂,以免出现卷皮脱落或将腻子中的胶料挤出封住表面不易干燥。
用灰刀要填满、填实,基层有缝和裂缝时,食指压紧刀片,用力将腻子压进缺陷内,将四周的腻子收刮干净,使腻子痕迹尽量减少。
2、磨平施工不能湿磨,打磨必须在基层或腻子干燥后进行,以免粘附砂纸影响操作。
砂纸的粗细要根据被磨表面的硬度决定。
打磨时先用粗纱布打磨,再用细纱布打磨,注意表面平整性,既要注意表面平整性,还要注意表面粗糙度,必要时采用腻子进行再修平,从而达到粗糙程度一致。
打磨后,立即清除表面灰尘,以利于下一道工序的施工。
3、底漆施工底漆使用外墙抗碱封固底漆,加10%〜20%的水进行稀释,充分搅拌后进行施工,滚涂一道即可。
要求涂布均匀,不遗漏。
施工后与下一道施工间隔时间不少于12小时。
(室外,25℃)4、第一道真石漆:喷涂均匀,喷满。
5、第二道真石漆:喷涂丰满,无色差。
外观大方。
6、涂刷作业涂料涂刷时要求:基层表面含水率不得大于10%,如遇有大风、雨雾天气时,不得进行真石漆涂料的施工。
施涂方法:施工时以墙的阴阳角及落水管为分界线,同一面墙应采用同一批号的真石漆,每层涂料不宜施涂过厚,涂层应均匀,颜色一致。
7、修整处理施工时按照随施工随修整的原则,在班前班后和每完成一份格块或一步架子时,进行检查。
如发现有漏底、透底、流坠等弊病,立即修整和处理。
外墙抹灰粉刷油漆工程施工是一项重要的建筑装修工作,它直接关系到建筑物的外观和使用寿命。
本文将详细介绍外墙抹灰粉刷油漆工程施工的流程和注意事项。
一、施工前准备1. 检查建筑图纸:在施工前,首先要检查建筑图纸,确定施工部位,以防止发生问题而停工或返工。
2. 检查抹灰层的平整度、强度等指标:确保抹灰层的质量符合施工要求。
3. 确认涂料品种、颜色、数量:对进货的涂料品种、颜色、数量进行确认,以避免涂装开始后出现问题。
二、基层要求和处理1. 清除基层杂物:将基层上附有的各种杂物,如灰尘、油脂、锈迹及酥松、起砂、起粉部位等,采用高压水冲洗、机械打磨等方法彻底清除干净。
2. 修补基层破损:对基层的破损、洞穴、裂缝、空鼓起壳等状况进行修补,用腻子抹平,打磨光滑,阴阳角线条要垂直,基层的平整度要控制在允许的范围内。
3. 控制基层含水率:涂料施工时基层含水率应小于10%,同时应确保各修补处与主体墙体含水率一致,方可进行施工。
4. 处理酥松、起砂、起粉部位:外墙墙面若有酥松、起砂、起粉的情况,应将其彻底清除,再用乳液型砂浆进行补平。
5. 清理墙面装饰塑料凹线条:如需描漆,凹槽必须清理干净;反之,先于凹槽作涂抹薄油层处理,涂装结束后,将油层抹除,充分还原凹槽本色。
三、外墙漆施工工艺流程1. 基层验收:确保基层质量符合要求。
2. 清理批腻子:对基层进行批柔性耐水腻子,涂刷两遍。
3. 涂刷抗碱底漆:涂刷一层白色水性抗碱底漆。
4. 涂刷弹性中涂漆:涂刷一层华润F42弹性拉毛中涂漆。
5. 涂刷抗污弹性外墙漆:涂刷两遍华润H62抗污弹性外墙漆。
6. 清理保洁:施工完成后,进行清理保洁工作。
四、施工注意事项1. 施工顺序:按照自上而下的顺序进行施工。
2. 施工环境:避免在雨天、风天、高温天气进行施工。
3. 涂料储存:涂料要存放在阴凉干燥处,避免阳光直射。
4. 施工安全:施工过程中要注意安全,遵守安全操作规程。
5. 施工质量:严格按照施工工艺流程进行施工,确保施工质量。
外墙涂料粉刷施工方案3篇
第一篇:外墙涂料粉刷准备工作
外墙涂料粉刷前的准备工作非常重要,只有做好准备工作,才能确保施工的顺
利进行和效果的质量。
首先,要进行外墙面的清洁工作,将外墙表面的灰尘、油污等清除干净;其次,要修补外墙表面的裂缝和损坏部分,确保外墙表面平整;接着,要对外墙进行底漆处理,增强涂料的附着力;最后,选择合适的外墙涂料和粉刷工具,开始正式的施工工作。
第二篇:外墙涂料粉刷施工步骤
外墙涂料粉刷的施工步骤主要包括:首先,对外墙进行上色前的测试,确定颜
色和效果;然后,进行墙体涂料的搅拌和调配工作;接着,开始从上到下进行外墙的第一遍涂刷;等第一遍干透后,进行第二遍涂刷,确保涂料均匀、饱满;最后,进行外墙涂料的保护处理,确保涂料的持久性和光泽度。
第三篇:外墙涂料粉刷施工注意事项
在进行外墙涂料粉刷施工时,有一些注意事项需要特别留意:首先,要选择合
适的天气和温度进行施工,避免雨水、阳光等对施工的影响;其次,要注意施工现场的通风情况,确保作业人员的健康和安全;接着,要注意墙面的清洁度和干燥程度,避免施工过程中的不必要问题;最后,要认真遵守施工工艺和要求,确保施工效果的质量和稳定性。
希望这三篇外墙涂料粉刷施工方案对您有所帮助,祝施工顺利!。
外墙涂料粉刷施工方案3篇篇一:外墙粉刷施工方案国际北方商贸城外墙粉刷施工方案编制人:审核人:保定东兴建设责任有限公司2009 年8 月25日1. 工程简介该工程为国际北方商贸城工程总建筑面积20万m2,是由1个高层建筑和一个多层建筑组成的高层商、住楼群。
2. 基层要求:(1)基层必须牢固,无裂缝或起壳、空鼓及大面积缺损。
外墙粉刷做细拉毛粉刷,拉毛纹路均匀一致,无接搓,无波纹状。
(2)所有预留洞口必须在涂装前15天修补完毕,并与先期完工的墙面粉刷保持一致。
(3)基层面施工前必须保持干燥,基层的含水率不得大于8~10%,。
墙面如发现起白霜,严禁进行涂装施工,须经处理验收合格后方可涂装。
3. 涂装施工施工流程:基层验收→基层清理→基层处理→2遍防水腻子→涂刷封底漆→涂刷2遍外墙涂料→清理保洁→自检、共检→交付成品→退场施工顺序:自上而下,先细部,后大面。
工序搭接:每一度涂刷以分格线与墙面阴、阳角交接处雨水管中心处为界。
3.1基层处理:(1)施工前应对土建粉层全面进行检查,如发现粉层有大块缺损,及时通知有关部门加以修复。
(2)对砂眼、阴阳角破损处进行修复,对涂装工作面的尘土、油污、悬浮颗粒、残渣、溅浆等应进行清理,确保作业面清洁。
(3)对外墙沿线的门窗等处采取有效遮挡处理。
涂装的同时,采用湿布巾抹除门窗等污染部位,达到保洁。
(4)对墙面装饰塑料凹线条,如需描漆,凹槽必须清理干净;反之,先于凹槽作涂抹薄油层处理,涂装结束后,将油层抹除,充分还原凹槽本色。
3.2施工要求:(1)施工前墙体必须保持干燥,涂装前应将包装桶内的涂料搅拌均匀,分色正确。
(2)成品必须做到不透底、不流挂、涂层厚薄均匀。
(3)每道涂装完毕后,必须干燥后进行下一道涂装。
(4)雨天停止施工,如施工后2小时内遇雨淋,再次施工前对已涂墙面作检查,并根据情况进行点补。
(5)四级以下风力应停止施工。
(6)当天涂刷施工使用完毕后应及时清洗或浸泡清水中。

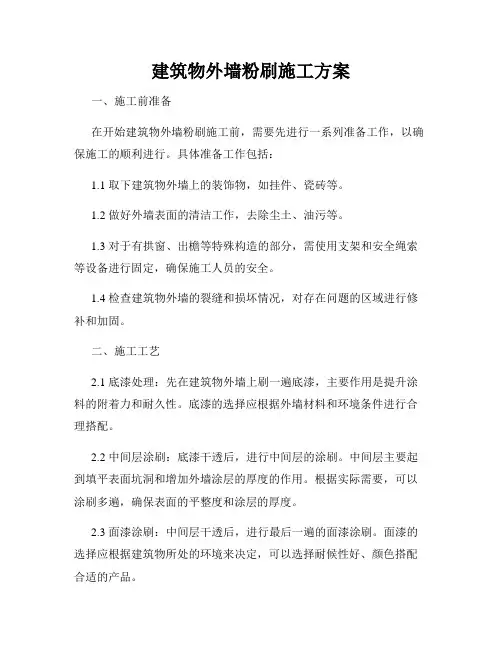

建筑物外墙粉刷施工方案一、施工前准备在开始建筑物外墙粉刷施工前,需要先进行一系列准备工作,以确保施工的顺利进行。
具体准备工作包括:1.1 取下建筑物外墙上的装饰物,如挂件、瓷砖等。
1.2 做好外墙表面的清洁工作,去除尘土、油污等。
1.3 对于有拱窗、出檐等特殊构造的部分,需使用支架和安全绳索等设备进行固定,确保施工人员的安全。
1.4 检查建筑物外墙的裂缝和损坏情况,对存在问题的区域进行修补和加固。
二、施工工艺2.1 底漆处理:先在建筑物外墙上刷一遍底漆,主要作用是提升涂料的附着力和耐久性。
底漆的选择应根据外墙材料和环境条件进行合理搭配。
2.2 中间层涂刷:底漆干透后,进行中间层的涂刷。
中间层主要起到填平表面坑洞和增加外墙涂层的厚度的作用。
根据实际需要,可以涂刷多遍,确保表面的平整度和涂层的厚度。
2.3 面漆涂刷:中间层干透后,进行最后一遍的面漆涂刷。
面漆的选择应根据建筑物所处的环境来决定,可以选择耐候性好、颜色搭配合适的产品。
三、施工注意事项3.1 施工环境要求:建筑物外墙粉刷施工需要在气温适宜、无降水的情况下进行,避免影响施工质量。
同时,也要注意选择适合的施工时间,避免高温或低温天气对施工的影响。
3.2 施工安全:施工过程中,必须做好安全措施,保证施工人员的人身安全。
使用支架、安全绳索等设备固定,并佩戴合适的安全帽、安全绳等。
密切关注气象预报,避免在恶劣天气条件下进行作业。
3.3 涂料的选择:根据建筑物外墙材料的不同,选择合适的涂料,确保施工效果和涂层的附着力。
同时,还需关注涂料的环保性能,选择低VOC(挥发性有机化合物)的产品,减少对环境的污染。
3.4 施工质量控制:在施工过程中,必须严格按照施工工艺进行操作,确保涂料涂刷均匀、无气泡、无流挂现象。
施工完成后,还要进行验收,确保整体质量合格。
四、施工周期和维护建筑物外墙粉刷的施工周期取决于具体项目的大小和施工条件等因素。
一般而言,小型建筑物的外墙粉刷施工周期为1-2周,大型建筑物则可能需要更长的时间。
内外墙粉刷施工方案内外墙粉刷施工方案一、施工前准备:1. 检查墙面情况,清除表面杂物和旧漆层。
2. 对脱落的墙面进行修补和填充,确保墙面平整。
3. 如果有裂缝,使用填缝剂对裂缝进行填充并修平。
4. 在施工区域周围放置防护措施,保护其他装潢物品不受粉刷飞溅的影响。
5. 选择合适的天气进行施工,避免下雨或者高温天气。
二、施工工艺:1. 外墙粉刷a. 用油漆刷子或滚筒涂刷底漆,涂刷均匀且厚薄一致。
b. 配制涂料,按照涂料说明书的比例将涂料和稀释剂混合搅拌均匀。
c. 从上往下进行涂刷,利用滚筒或刷子均匀地涂抹涂料。
d. 等待第一遍涂料干燥后,进行第二遍涂料的施工。
e. 涂抹两遍涂料后,如果需要,可以进行第三遍涂料的修饰。
2. 内墙粉刷a. 清洁墙面,确保墙面干燥无尘。
b. 打底涂料,将底漆涂刷在墙面上,使墙面均匀吸附涂料。
c. 涂刷面漆,按照施工习惯选择滚筒或刷子进行涂抹,保证涂料厚薄均匀。
d. 根据需要进行第二遍或第三遍涂料的涂刷和修饰。
三、施工注意事项:1. 在施工过程中,保持工作和作业区域干净整洁,及时清理墙面漆滴和杂物。
2. 涂料施工要均匀,避免刷子或滚筒过多地堆积涂料,造成涂料流淌或滴落。
3. 保证涂料环境温度和湿度适宜,避免在高温和潮湿的环境下施工。
4. 施工过程中注意个人防护,避免直接接触涂料和有害气体。
5. 完工后对施工区域进行整理和清理,保持整体环境干净整洁。
四、质量控制:1. 施工前检查墙面情况,确保墙面没有明显的破损和裂缝。
2. 使用合格的涂料和涂刷工具,保证施工质量。
3. 精心涂刷,保证涂料厚度均匀一致,不留漏刷和滴落。
4. 完工后对施工区域进行检查,确认没有纰漏和疏漏的地方。
综上所述,内外墙粉刷施工方案需要事先做好准备工作、选择适宜的施工工艺和注意事项,以及对施工质量进行控制和检查。
只有通过严谨的施工过程和操作,才能保证墙面涂料工程的质量和耐久性。

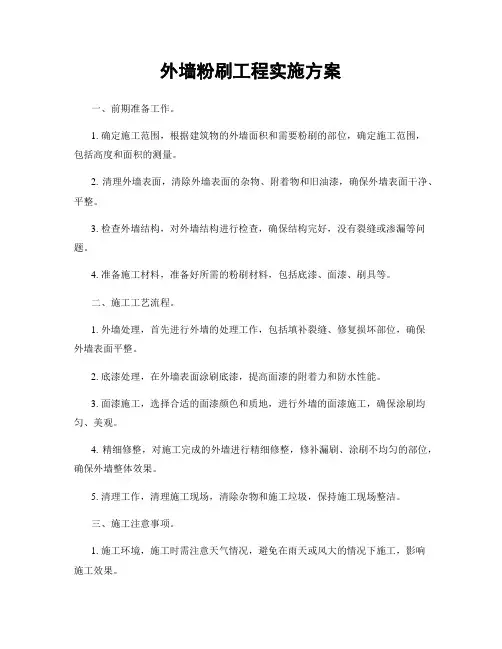

外墙粉刷工程实施方案一、前期准备工作。
1. 确定施工范围,根据建筑物的外墙面积和需要粉刷的部位,确定施工范围,包括高度和面积的测量。
2. 清理外墙表面,清除外墙表面的杂物、附着物和旧油漆,确保外墙表面干净、平整。
3. 检查外墙结构,对外墙结构进行检查,确保结构完好,没有裂缝或渗漏等问题。
4. 准备施工材料,准备好所需的粉刷材料,包括底漆、面漆、刷具等。
二、施工工艺流程。
1. 外墙处理,首先进行外墙的处理工作,包括填补裂缝、修复损坏部位,确保外墙表面平整。
2. 底漆处理,在外墙表面涂刷底漆,提高面漆的附着力和防水性能。
3. 面漆施工,选择合适的面漆颜色和质地,进行外墙的面漆施工,确保涂刷均匀、美观。
4. 精细修整,对施工完成的外墙进行精细修整,修补漏刷、涂刷不均匀的部位,确保外墙整体效果。
5. 清理工作,清理施工现场,清除杂物和施工垃圾,保持施工现场整洁。
三、施工注意事项。
1. 施工环境,施工时需注意天气情况,避免在雨天或风大的情况下施工,影响施工效果。
2. 施工安全,施工过程中需注意安全防护,使用梯子和脚手架时需确保稳固,避免发生意外。
3. 施工质量,施工过程中需严格按照工艺要求进行,确保施工质量达标。
4. 施工周期,根据施工范围和工艺要求,合理安排施工周期,确保施工进度和质量。
四、施工验收。
1. 外墙效果,对施工完成的外墙进行验收,检查外墙表面的平整度、颜色和光泽度等效果。
2. 施工质量,检查施工过程中的细节部位,确保无漏刷、漏刷等质量问题。
3. 安全问题,检查施工现场的安全情况,确保施工过程中无安全隐患。
4. 完工清理,对施工现场进行最终清理,清除施工垃圾和杂物,保持施工现场整洁。
五、总结。
外墙粉刷工程的实施方案需要严格按照工艺要求进行,确保施工质量和效果。
在施工过程中,需要注意施工环境和安全问题,合理安排施工周期,确保施工进度。
施工完成后,需要进行严格的验收工作,确保施工质量达标。
希望本文的实施方案能够对外墙粉刷工程的实施提供参考和指导,确保施工质量和效果。

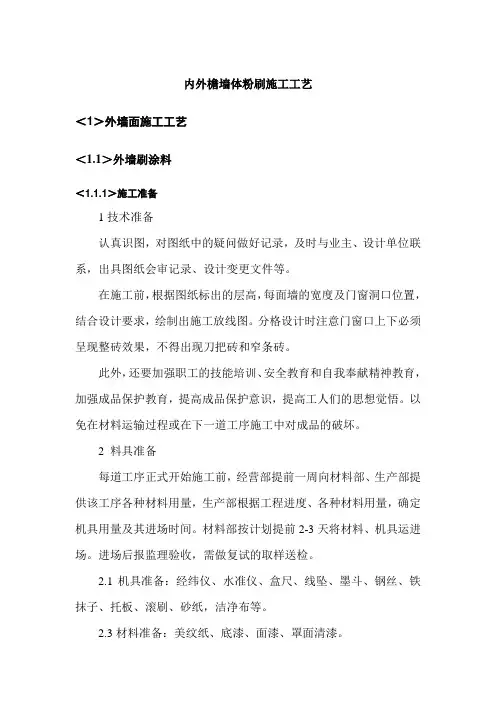

内外檐墙体粉刷施工工艺<1>外墙面施工工艺<1.1>外墙刷涂料<1.1.1>施工准备1技术准备认真识图,对图纸中的疑问做好记录,及时与业主、设计单位联系,出具图纸会审记录、设计变更文件等。
在施工前,根据图纸标出的层高,每面墙的宽度及门窗洞口位置,结合设计要求,绘制出施工放线图。
分格设计时注意门窗口上下必须呈现整砖效果,不得出现刀把砖和窄条砖。
此外,还要加强职工的技能培训、安全教育和自我奉献精神教育,加强成品保护教育,提高成品保护意识,提高工人们的思想觉悟。
以免在材料运输过程或在下一道工序施工中对成品的破坏。
2 料具准备每道工序正式开始施工前,经营部提前一周向材料部、生产部提供该工序各种材料用量,生产部根据工程进度、各种材料用量,确定机具用量及其进场时间。
材料部按计划提前2-3天将材料、机具运进场。
进场后报监理验收,需做复试的取样送检。
2.1机具准备:经纬仪、水准仪、盒尺、线坠、墨斗、钢丝、铁抹子、托板、滚刷、砂纸,洁净布等。
2.3材料准备:美纹纸、底漆、面漆、罩面清漆。
<1.1.2>主要施工方法及措施1 作业条件1.1外墙涂料施工必须是在装修工程的最后阶段进行,以免涂层被沾污或破损。
1.2质感涂料和岩片漆施工在基层墙体工程验收合格后进行。
1.3质感涂料和岩片漆施工前,外墙门窗框安装完毕并验收合格,并对其进行遮挡保护。
1.4施工现场做到通电、通水并保持工作环境的清洁。
1.5环境温度和基层墙体表面温度均不低于0℃;风力不大于5级。
最适宜施工温度为15℃-35℃。
1.6基层含水率小于10%,环境湿度不得大于85%,所有基材PH 值必须小于10。
施工前密切关注天气预报,确保施工前后没有降水。
1.7质感涂料和石头漆施工宜采用吊篮,墙体不得有预留孔洞及其它有碍于施工的杂物。
2施工工艺2.1工艺流程清扫墙面→刮边角腻子用靠尺靠直→刮两遍腻子→打磨砂纸→涂刷底漆→拉水平及垂直钢丝→弹分格线→贴分格美纹纸→批刮面层涂料→撕掉美纹纸→修理打磨边角分格部位→辊涂罩面漆→边角分色→刷分格线条→检查验收3施工要点3.1基层处理:⑴对基面进行全面检查,如抹刀痕迹,粗糙的拐角和边沿,露网等现象,进行修补;墙面不平,刮补找平腻子,待腻子干透后用砂纸将凸出处磨掉,然后将基层扫净,方可施工。

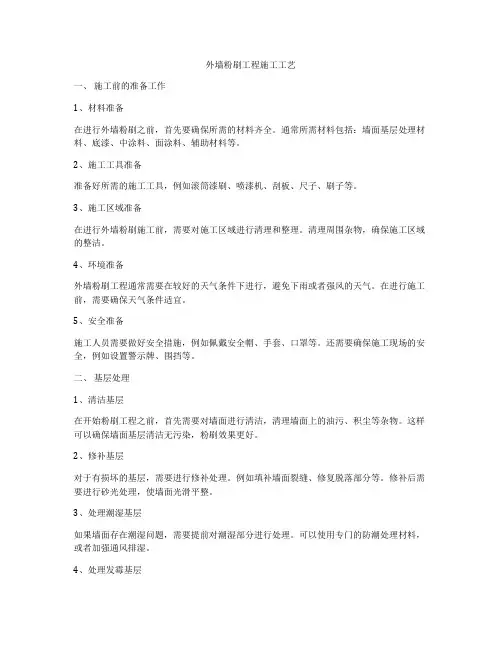

外墙粉刷工程施工工艺一、施工前的准备工作1、材料准备在进行外墙粉刷之前,首先要确保所需的材料齐全。
通常所需材料包括:墙面基层处理材料、底漆、中涂料、面涂料、辅助材料等。
2、施工工具准备准备好所需的施工工具,例如滚筒漆刷、喷漆机、刮板、尺子、刷子等。
3、施工区域准备在进行外墙粉刷施工前,需要对施工区域进行清理和整理。
清理周围杂物,确保施工区域的整洁。
4、环境准备外墙粉刷工程通常需要在较好的天气条件下进行,避免下雨或者强风的天气。
在进行施工前,需要确保天气条件适宜。
5、安全准备施工人员需要做好安全措施,例如佩戴安全帽、手套、口罩等。
还需要确保施工现场的安全,例如设置警示牌、围挡等。
二、基层处理1、清洁基层在开始粉刷工程之前,首先需要对墙面进行清洁,清理墙面上的油污、积尘等杂物。
这样可以确保墙面基层清洁无污染,粉刷效果更好。
2、修补基层对于有损坏的基层,需要进行修补处理。
例如填补墙面裂缝、修复脱落部分等。
修补后需要进行砂光处理,使墙面光滑平整。
3、处理潮湿基层如果墙面存在潮湿问题,需要提前对潮湿部分进行处理。
可以使用专门的防潮处理材料,或者加强通风排湿。
4、处理发霉基层在墙面有发霉现象的情况下,需要提前进行除霉处理。
可以使用专门的除霉剂进行处理,确保墙面干净无霉。
5、处理老旧基层对于老旧的基层,需要进行翻新处理。
例如清理掉老旧的漆层,修补老化的墙面,使墙面表面平整。
三、墙面处理1、墙面处理在进行粉刷工程之前,需要对墙面进行处理。
可以使用专门的墙面处理材料,例如底漆、中涂料等。
底漆可以提高墙面的附着力,中涂料可以提升外墙涂料的耐候性。
2、底漆处理底漆处理是非常重要的一步,可以提高后续涂料的附着力和遮盖力。
底漆需要进行均匀的涂抹,确保整个墙面都得到了处理。
3、中涂料处理中涂料的处理可以提高外墙涂料的耐候性和防腐蚀性。
中涂料需要进行均匀的涂抹,确保整个墙面的涂料均匀稳定。
4、辅助材料处理在进行墙面处理时,还需要考虑墙面上的其他辅助材料,例如窗户、门框、下水道等。
室外墙体粉刷施工工艺
1. 工艺介绍
室外墙体粉刷施工工艺是指对建筑物的外墙进行粉刷处理的过程。
通过粉刷可以美化建筑外观、保护墙体、改善环境,使建筑更
加耐用和美观。
2. 施工准备
在进行室外墙体粉刷施工之前,需要进行准备工作,包括:
- 清洗墙体表面,去除污垢和旧漆层;
- 检查墙体是否存在裂缝和破损,并进行修复;
- 遮盖好建筑周围的其他部位,以防止涂料溅到其他地方。
3. 粉刷工艺步骤
步骤一:刷底漆
首先,需要刷上底漆来增加墙体表面的附着力和涂料的均匀性。
底漆的选择应根据墙体材料的不同进行,确保与涂料相匹配。
步骤二:涂抹中间层
完成底漆后,涂抹中间层。
中间层的目的是填平墙面的不平整,增加涂料的附着力,并提供更好的遮盖力。
步骤三:粉刷面漆
最后一步是涂抹面漆,这是墙体粉刷的最外层,能够增加墙体
的美观度和保护性能。
在选择面漆时,应综合考虑颜色、质地和环
境适应性。
4. 注意事项
在进行室外墙体粉刷施工时,需要注意以下事项:
- 确保施工环境干燥并避免雨水等天气因素的干扰;
- 选择合适的施工工具和材料,以达到预期的效果;
- 严格按照施工工艺、涂料使用说明进行操作,确保施工质量。
5. 结束语
室外墙体粉刷施工是一项重要的工程,正确的施工工艺能够保
证施工质量和效果。
通过本文档的介绍,您可以了解室外墙体粉刷
施工的基本步骤和注意事项,希望能对您的施工工作有所帮助。
5.1 外墙涂料的施工
5.1.1 施工准备
①底材要求:基层抹灰已完成并保养了20天左右,基层的碱度PH值在9以下,同时基层已干燥(至少已干燥15天),湿度低于8%;基层表面平整,阴阳角及角线密实,轮廓分明;墙面无渗水、无裂缝、空鼓、起泡孔洞等结构问题。
没有粉化松脱物,没有油、脂和其他粘附物。
②外墙预留的缝已进行防水密闭处理。
③所用涂料有出厂合证明,同时经检验达到国家相关规范标准要求。
④所用涂料经业主同意,同时样板墙经业主、监理及设计单位同意。
⑤装饰脚手架已搭设完毕。
⑥基层外露铁件已做好相应的防锈处理(镀锌或刷防锈漆。
⑦施工条件:外墙涂料由于是水性涂料,对施工保养条件要求较高。
施工保养要求温度高于5℃,环境湿度低于85%,以保证成膜良好。
低温将引起涂料的漆膜粉化开裂等问题,环境湿度大使漆膜长时间不干,并最终导致成膜不良。
外墙施工必须考虑天气因素,在涂刷涂料前,12小时未下雨,以保证基层干燥,涂刷后,24小时不能下雨,避免漆膜被雨水冲坏。
5.2 外墙涂料施工方法
本工程中外墙建筑涂料涂装体系分为三层,即底漆、第一遍面漆、
第二遍面漆。
其作用如下:
底漆:底漆封闭墙面碱性,提高面漆附着力,对面涂性能及表面效果有较大影响。
如不使用底漆,漆膜附着力会有所削弱,墙面碱性对面漆性能的影响更大,尤其使用腻子的底面,可能造成漆膜粉化、泛黄、渗碱等问题,破坏面漆性能,影响漆膜的使用寿命。
第一遍面漆:第一遍面漆主要作用是提高附着力和遮盖力,增加丰满度,并相应减少面漆用量。
第二遍面漆:第二遍面漆是体系中最后涂层,具装饰功能,抗拒环境侵害。
5.2.1施工工艺
修补→清扫→填补腻子、局部刮腻子→磨平→贴玻纤布→满刮腻子→磨平→底漆施工→第一遍面漆施工→第二遍面漆施工
5.2.2 操作方法
a、修补:
施涂前对于基体的缺棱掉角处、孔洞等缺陷采用1:3水泥砂浆(或聚合物水泥砂浆)修补。
下面为具体做法:
空鼓——如为大面积(大于10cm2)空鼓,将空鼓部位全部铲除,清理干净,重新做基层,若为局部空鼓(小于10cm2),则用注射低粘度的环氧树脂进行修补。
缝隙——细小裂缝采用腻子进行修补(修补时要求薄批而不宜厚刷),干后用砂纸打平;对于大的裂缝,可将裂缝部位凿成“V”字形缝隙,清扫干净后做一层防水层,再嵌填1:2.5水泥砂浆,干后用
水泥砂纸打磨平整。
孔洞——基层表面以下3mm 以下的孔洞,采用聚合物水泥腻子进行找平,大于3mm的孔洞采用水泥砂浆进行修补待干后磨平。
此外对于新的水泥砂浆表面,如急需进行涂刷时,可采用15%-20%浓度的硫酸锌或氧化锌溶液涂刷于水泥砂浆基层表面数次,待干燥后除去表面析出的粉末和浮砂即可进行涂刷。
b、清扫:
尘土、粉末──可使用扫帚、毛刷、高压水冲洗,油脂──使用中性洗涤剂清洗;灰浆──用铲、刮刀等除去;霉菌──室外高压水冲洗,用清水漂洗晾干。
c、填补腻子,局部刮腻子:
如果墙体平整、光滑,可不使用腻子;腻子的要求除了易批易打磨外,还应具备较好的强度和持久性,在进行填补、局部刮腻子施工时要求,宜薄批而不宜厚刷。
要求腻子应具备更好的粘结性,粘结持久性及耐水性。
使用的腻子采用107胶白水泥浆加159d一20M的细沙拌合。
刮腻子时的施工技术:
①掌握好刮涂时工具的倾斜度,用力均匀,以保证腻子饱满。
②为避免腻子收缩过大,出现开裂和脱落,一次刮涂不要过厚,根据不同腻子的特点,厚度以0.5mm为宜。
不要过多地往返刮涂,以免出现卷皮脱落或将腻子中的胶料挤出封住表面不易干燥。
③用油灰刀填要填满、填实,基层有洞和裂缝时,食指压紧刀
片,用力将腻子压进缺陷内,将四周的腻子收刮干净,使腻子的痕迹尽量减少。
d、磨平:
①不能湿磨,打磨必须在基层或腻子干燥后进行,以免粘附砂纸影响操作。
②砂纸的粗细要根据被磨表面的硬度来定,砂纸粗了会产生砂痕,影响涂层的最终装饰效果。
③手工打磨应将砂纸(布)包在打磨垫:块上,往复用力推动垫块厂,不能只用一两个手指压着砂纸打磨,以兔影响打磨的平整度。
机械打磨采用电动打磨机,将砂纸夹于打磨机上,轻轻在基层上面推动,严禁用力按压以免电机过载受损。
④打磨时先用粗砂布或打磨机打磨,再用细砂布打磨;注意表面的平整性,即使表面的平整性符合要求,还要注意基层表面粗糙度、打磨后的纹理质感,要是出现这两种情况会因为光影作用而使面层颜色光泽造成深浅明暗不一的错觉而影响效果,这就要求局部再磨平,必要时采用腻于进行再修平,从而达到粗糙程度一致
⑤对于表面不平,可将凸出部分用铲平,再用腻子进行填补,等干燥后再用砂纸进行打磨。
要求打磨后基层的平整度达到在侧面光照下无明显批刮痕迹、无粗糙感,表面光滑。
⑥打磨后,立即清除表面灰尘,以利于下一道工序的施工。
e、贴玻纤维布
采用网眼密度均匀,不要用太密的玻纤维布进行铺贴;铺贴时自
上面下用浓度高的107胶水边贴边用刮子赶平,同时均匀地刮透;出现玻纤维的接搓时,应错缝搭接2—3公分,待铺平后用刀进行划切,划切时必须划齐,并让玻纤维布并拢,以使附着力增强。
f、刮腻子再磨平:
采用聚合物腻子刮平整,主要目的是为了修平贴玻纤布引起的不平整现象,防止表面的毛细裂缝。
用0#砂布或打磨机磨平做到表面平整、粗糙程度一致,纹理质感均匀。
此工序要求重复检查、打磨直到表面观感一致时为止。
g、涂料的涂刷:
涂料涂刷时要求:基层表面含水率不得大于8%,如遇有大风、雨、雾等到天气时不得进行面层涂料的施涂;施工时要求根据设计要求做样板墙,直到竣工验收时为止。
①、施工涂料的调配
本工程中所有采用的涂料均为专业生产厂家按色卡选定的颜色进行配色后的成品。
在施涂过程度中,如发现涂料有沉淀,必须将其搅拌均匀,涂料的拌合采用电动搅拌机进行,搅拌时间控制在8-10分钟为宜。
②施涂方法:
施工时以墙的阴阳角处及水落管为分界线,同一面墙应采用同一批号的涂料,每层涂料不宜施涂过厚,涂层应均匀,颜色一致。
涂料施工时,施工保养条件要求较高。
施工保养温度高于5℃,
环境湿度低于85%,以保证成膜良好。
低温将引起涂料的漆膜粉化开裂等问题,环境湿度大使漆膜长时间不干,并最终导致成膜不良。
外墙施工必须考虑天气因素,在涂刷涂料前,12小时不能下雨,保证底材干燥,涂刷后,采取相应措施防止由于24小时内下雨而造成漆膜被雨水冲坏。
进行涂料施涂时主要采用刷涂和滚涂:
其中刷涂采用人工特制的刷子进行,主要用于对边角、水管后等不易滚涂到的部位的施工。
刷涂施工时要求前一度涂层表干后方可进行后一度的涂刷,前后两层的涂刷时间间隔得小于2至4小时。
刷涂方法:为便于用后的清洗,先将刷毛用水或稀释剂浸湿、甩干,然后再蘸取涂料。
刷毛蘸入涂料不要过深,蘸料后在匀料板或溶器边口刮去多余的涂料,然后在基层上依顺序刷开。
布料时刷子与被涂面的角度约为50-70度,修饰时角度则减少到30-45度。
涂刷时动作要迅速,每个涂刷片段不要过宽,以保证相互衔接时边尚未干燥,不会显出接头的痕迹;涂到门窗、墙角等部位时,为避免粘污,应先用小刷子将不易涂刷的部位涂刷一下,然后再进行大面积的涂刷。
这种技法通常称为“卡边”。
卡边的宽度一般是5-8cm。
滚涂采用手工滚涂,采用工具为羊毛制成的辊子,主要用于大面积墙面的施涂。
施工时在辊子上蘸少许涂料后再在墙上轻缓平稳地来回滚动,直上直下,不得歪扭蛇形,以保证涂层厚度一致、色泽一致、质感一致。
滚涂方法:
滚涂施工前先用水或稀释剂将滚筒刷湿润,在废纸上滚去多余的液体再蘸取涂料,蘸料时只须将滚筒的一半浸入料中,然后在匀料板上来加滚动使之含料均匀。
滚涂时自上而下再自上而下,按“W”形方式将涂料滚在基层上,然后再横向滚匀,当滚筒较干时再将刚滚涂的表面轻理一下,每一次滚涂的宽度不得大于滚筒的4倍,同时要求在滚涂的过程中重叠滚筒的三分之一,避免在交合处形成漆痕,滚涂过程中要求要用力均匀,开始时稍轻,然后逐步加重。
在涂刷的过程中要求,滚筒的速度不宜过快,以免涂料飞测。
③涂装技巧
要想达到良好的涂装效果,熟练的操作水平是必要的。
首先,底材的要求应清洁干燥和牢固,按使用说明书操作,涂装条件适合,稀释比例准确,过量稀释会使涂料不遮底,粉化,有光泽涂料会失光,色彩不一。

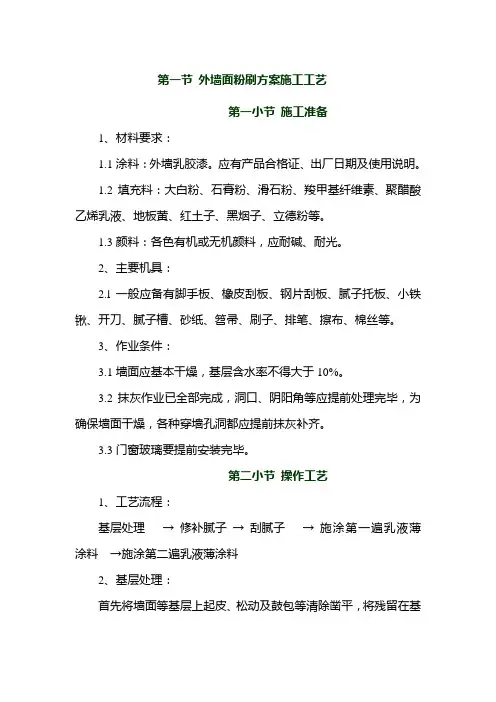

其次,好的施工用具也是必须的。
外墙涂装上漆顺序要先上后下,从屋檐、柱顶、横顶、门窗洞口。
其中每一部分也须自上而下依次涂刷。
在涂刷每一部位时,中途不能停顿,如果不得不停下来,也要选择建筑结构上原有的连接部位,如墙面与窗框衔接处。
这样就能避免难看的接缝。
在涂刷檐板线条时要分下述两步,先刷檐板的底部,尔后刷向阳部位。
同时刷几块檐板时,顺着墙依次进行,涂刷过程中动作要快,并不时地在已干和未干的接合部位来回刷几下,以避免留下层叠或接缝。
④涂刷后处理
施工完毕后,工具需即刻清洗,同时立即清理不小心被污染的门
窗,否则涂料干结后,会损坏工具、难于清除掉门窗上的污迹;剩余涂料保持清洁,密闭封存。
⑤质量要求:
在涂施完毕后要求涂层不得出现以下情况:
不得出现漏涂、透底、掉粉、起皮、同时不得出现反碱、咬色、并且颜色要求一致,疏密均匀,此外不得出现流坠、疙瘩、刷纹并不得污染门窗。
