项目监理实施细则
- 格式:doc
- 大小:293.50 KB
- 文档页数:92
监理实施细则范本第一章总则第一条监理实施细则的制定依据第二条监理实施细则的适用范围本监理实施细则适用于本工程的监理工作,明确监理人员的权责、工作内容和方法等。
第三条监理人员的组成和职责1.监理组由监理工程师、建筑工程师、结构工程师组成。
2.监理工程师负责统筹协调监理工作,验证施工图纸、施工方案和工程实施过程中的质量问题。
3.建筑工程师负责检查建筑工程质量,监督施工过程中的安全措施。
4.结构工程师负责检查结构工程质量,验证施工过程中的施工方案。
第二章工程前期准备阶段第四条施工合同的审核1.监理人员应仔细审核施工合同,确认合同内容的合法性和合理性。
2.核对合同中工期、质量、单价等条款的准确性,并与业主协商解决不符合标准的问题。
第五条审核施工图纸1.监理人员应仔细审核施工图纸,核对其与设计文件的一致性,并与设计单位进行必要的沟通和协商。
2.确认施工图纸的合理性,特别是与周边环境的配合、风险防范等方面是否满足要求。
3.确保建筑、结构、给排水、电气等专业施工图的准确性和完整性。
第六条施工方案的评审1.监理人员应评审施工方案,确认其与设计文件和施工图纸的一致性,以及可行性。
2.评估施工方案对施工质量、工期和成本的影响,并提出建议或异议。
第七条工程可行性研究的评估监理人员应评估工程可行性研究报告的可行性,审查其对项目实施的影响、风险以及环境保护等方面的考虑。
第三章工程施工阶段第八条施工过程质量的检查和监督1.监理人员应定期检查施工过程中的质量控制措施,确保施工质量符合设计文件的要求。
2.查验施工材料的质量合格证明,确保施工材料的质量。
3.随机抽查施工现场的材料试验数据和工序验收记录,以确保施工过程的质量。
4.在施工过程中随时检查施工图纸的变更情况,确认其合规性。
第九条安全措施的监督1.监理人员应随时检查施工现场的安全措施,确保施工过程中的安全性。
2.核查现场作业人员是否按照安全操作规程进行作业,发现安全隐患及时通知负责人。
监理实施细则完整详细版第一章总则为了加强对项目的监理工作,规范和优化监理工作流程,确保项目的质量、安全、进度等方面的要求得到满足,制定本监理实施细则。
第二章监理的基本原则1.公正、公平、独立原则:监理人员在进行监理工作时应当保持公正、公平、独立的态度,不受他人的干扰和影响。
2.实事求是原则:监理人员应当客观、真实地记录和反映工程实际情况,不得歪曲事实,不得捏造或隐瞒信息。
3.安全第一原则:监理人员应当始终将安全放在第一位,确保项目的安全风险得到有效控制。
4.合理、经济原则:监理人员应当在项目需求的前提下,合理利用资源,确保监理工作的经济性。
5.风险和问题导向原则:监理人员应当重视项目中存在的风险和问题,并积极采取措施进行预防和解决。
6.法律法规遵守原则:监理人员应当严格遵守国家法律法规,不得违反相关规定进行监理工作。
第三章监理工作流程1.监理准备阶段:(1)了解项目背景和相关文件:监理人员应当对项目背景、设计文件、合同文件等进行全面了解,确保对项目的整体情况有清晰的认知。
(2)制定监理计划:监理人员应当根据项目情况,制定监理计划,并报经相关部门和项目方批准。
2.监理实施阶段:(1)监理人员的工作日志:监理人员应当每天记录工作日志,包括所到现场视察的情况、发现的问题和存在的风险等,以备后期参考。
(2)现场检查与验收:监理人员应当根据监理计划,进行现场检查和验收工作,确保施工符合设计要求和技术规范。
3.监理总结阶段:(1)监理报告的编写:监理人员应当根据项目实际情况,编写监理报告,对项目的质量、安全、进度等方面进行评估,提出意见和建议。
(2)项目总结与经验总结:监理人员应当及时总结项目经验和教训,形成项目总结和经验总结,以便今后参考和借鉴。
第四章监理工作的职责与权限1.监督施工质量:监理人员应当对施工质量进行监督,并及时发现和纠正施工中存在的质量问题。
3.项目竣工验收:监理人员应当参与项目的竣工验收工作,对项目的合格性进行评估。
某项目安全监理实施细则范文一、项目背景与概述该项目是一项重要的建设项目,为确保在工程建设过程中安全有序进行,保障参与人员的人身安全和财产安全,特编制该项目安全监理实施细则。
二、安全监理组织机构1. 项目安全监理委员会的职责与成员。
2. 安全监理组织的职责与成员。
三、安全监理工作内容1. 安全监理实施的主要目标及工作要求。
2. 施工单位安全管理的基本要求。
3. 施工现场安全管理措施。
4. 各专业(分包)安全施工方案及管理要求。
5. 施工单位应急预案及演练要求。
6. 工程施工中常见的安全事故案例及处理方法。
四、安全监理工作程序与方法1. 安全监理的基本程序与方法。
2. 安全检查和考核的方法与标准。
3. 安全监理报告的编制要求。
五、安全监理的应用与监控1. 安全监控系统的应用与管理。
2. 安全监理记录的管理与保存。
六、项目安全事故处理与应急预案1. 安全事故的定义及分类。
2. 安全事故的处置程序与责任。
3. 安全事故的应急预案制定与实施。
七、安全监理的奖惩措施与追责1. 安全奖励制度的建立与实施。
2. 安全责任追究的程序与方法。
八、安全监理过程中的法律问题1. 建设工程安全管理的法律法规。
2. 安全监理合同的法律条款。
九、安全监理实施细则的评审与修改1. 安全监理实施细则的评审程序与要求。
2. 安全监理实施细则的修订与更新。
十、附则1. 该细则的施行范围与时效性说明。
2. 术语解释与名词解释。
以上是某项目安全监理实施细则的基本内容,详细的细则将根据实际情况进行补充和修改。
该实施细则的制定旨在确保项目施工过程中的安全风险得到有效控制,促进工程的顺利进行。
某项目安全监理实施细则范文(2)以下是某项目安全监理的实施细则:1. 安全监理人员的职责安全监理人员负责监督和检查工程项目的安全施工情况,确保施工过程中的安全措施和操作规范得以执行。
监理人员应具备相关专业知识和经验,能够及时发现和解决施工中的安全问题。
2. 安全监理计划项目开始前,应编制详细的安全监理计划,包括监理的具体内容、目标和时间安排等。
项目安全监理实施细则范本一、总则1.1 为了确保项目的施工过程安全可靠,保障参与人员的人身安全,确保工程质量,落实国家和地方相关法律法规的要求,特制定本项目安全监理实施细则。
1.2 本细则适用于项目的安全监理工作,包括但不限于施工现场的安全管理、设备与材料的安全使用、工程施工质量的监督等方面。
1.3 本细则应遵循科学、公正、经济、高效的原则,以维护施工现场的生命财产安全为首要目标。
二、安全管理2.1 施工现场的安全管理应依据国家相关法律法规以及本项目安全监理实施细则的要求,建立完善的安全管理体系,确保施工过程中各项安全规章制度的有效执行。
2.2 施工现场应制定详细的安全管理计划,包括但不限于施工区域的划分、安全设备的配置、作业人员的安全培训等。
安全管理计划应定期检查、修订和完善,以适应施工现场的实际情况变化。
2.3 施工现场应建立安全教育与培训制度,对参与施工的各类人员进行必要的安全培训与学习,提高其安全意识和自我保护能力。
2.4 施工现场应建立安全巡查和记录制度,定期对施工现场进行安全巡查,发现问题及时整改,并记录巡查情况以备核查。
2.5 施工现场应建立事故应急预案,明确应急组织机构、应急措施和责任分工,确保在发生事故时能够及时处理,最大限度减少事故损失。
三、设备与材料的安全使用3.1 施工现场对于使用的设备和材料应严格按照相关标准和规程进行验收,并保证设备材料的质量符合设计要求。
3.2 施工现场应建立设备和材料的台账,清晰记录设备和材料的名称、品牌、型号、规格等信息,并进行定期检查与维护,确保设备和材料的安全使用。
3.3 施工现场应建立设备使用责任制,明确设备的使用人员和责任人,并对使用人员进行必要的安全培训,确保设备的正常使用和操作。
3.4 施工现场应制定设备使用规程和操作规范,遵循标准化的操作流程,确保设备的安全操作和使用。
3.5 施工现场应建立材料存放管理制度,材料应按照规定的存放位置进行分类存放,保证材料的安全保管和使用。
监理实施方案和实施细则一、引言。
监理是工程建设过程中的重要环节,其实施方案和细则的制定对于项目的顺利进行至关重要。
本文将就监理实施方案和实施细则进行详细阐述,以期为相关工程建设提供有力的指导。
二、监理实施方案。
1. 监理组织架构。
监理组织架构应当明确,包括监理总工程师、监理工程师、监理员等职责分工,确保监理工作有序进行。
2. 监理工作内容。
监理工作内容应当明确,包括对工程质量、进度、安全等方面的监督检查,确保工程建设符合相关规范和标准要求。
3. 监理工作方法。
监理工作方法应当科学合理,包括现场检查、资料审查、技术交流等方式,确保监理工作全面深入。
4. 监理工作程序。
监理工作程序应当规范明确,包括监理计划制定、监理报告编制、问题整改跟踪等程序,确保监理工作有条不紊进行。
5. 监理工作标准。
监理工作标准应当严格执行,包括相关规范、标准、法律法规等,确保监理工作符合法定要求。
三、监理实施细则。
1. 监理人员资质。
监理人员应当具备相应的资质和经验,确保监理工作的专业性和权威性。
2. 监理工作时间。
监理工作时间应当与工程建设进度相适应,确保监理工作的及时性和有效性。
3. 监理工作报告。
监理工作报告应当真实客观,确保监理工作的透明度和公正性。
4. 监理工作协调。
监理工作应当与相关部门协调配合,确保监理工作的顺利进行。
5. 监理工作责任。
监理工作责任应当明确,确保监理工作的严肃性和责任性。
四、结语。
监理实施方案和实施细则的制定是保障工程建设质量和安全的重要手段,希望各相关单位和人员能够严格按照相关规定执行,共同推动工程建设事业的健康发展。
监理实施细则的主要内容引言概述:监理实施细则是指在工程建设项目中,监理机构按照法律法规和相关规定,对施工过程进行监督和管理的具体规定。
监理实施细则的主要内容包括工程监理的基本原则、监理机构的职责和权利、监理工作的程序和要求等方面。
下面将详细阐述监理实施细则的主要内容。
一、工程监理的基本原则:1.1 监理的独立性:监理机构应独立于业主和施工单位,行使监理职责时不受任何干扰。
1.2 监理的公正性:监理机构应按照法律法规和相关规定,公正、客观地对工程施工过程进行监督和管理。
1.3 监理的专业性:监理机构应具备相应的资质和专业能力,能够对工程施工过程进行全面、细致的监督和管理。
二、监理机构的职责和权利:2.1 监理机构的职责:监理机构应对工程施工过程进行全程监督和管理,包括施工方案的审查、施工质量的检查、工程进度的控制等。
2.2 监理机构的权利:监理机构有权要求施工单位提供相关的施工文件和资料,有权对施工过程进行检查和取样,有权提出整改意见和建议。
三、监理工作的程序和要求:3.1 施工方案的审查:监理机构应对施工方案进行审查,包括施工方法、施工工艺、施工设备等方面的合理性和可行性。
3.2 施工质量的检查:监理机构应对施工质量进行全面检查,包括材料的选用、施工工艺的执行、施工质量的合格率等方面的评估。
3.3 工程进度的控制:监理机构应对工程进度进行监控和控制,确保施工进度的合理性和及时性。
四、监理实施细则的其他要求:4.1 监理报告的编制:监理机构应按照规定的要求,及时编制监理报告,对工程施工过程进行总结和评价。
4.2 监理记录的保存:监理机构应将监理过程中的相关记录和资料进行保存,以备后续的查阅和审查。
4.3 监理工作的协调与配合:监理机构应与业主、施工单位等各方进行协调与配合,共同推动工程建设项目的顺利进行。
总结:监理实施细则的主要内容包括工程监理的基本原则、监理机构的职责和权利、监理工作的程序和要求等方面。
XXXXX项目监理实施细则XXXX公司1.项目概述项目名称:项目建设单位:承建单位:合同工期:天项目投资:项目地点:建设内容:2.监理实施细则2.1监理机构对承建单位提交的工程实施组织设计方案进行审核:2.1.1施工组织结构配置的合理性,配备的项目经理、安全员和质量检查员等应符合工程建设要求;2.1.2施工进度计划应合理,应和其他系统建设的计划进度协调一致。
2.1.3施工进度计划应包括人力配备计划、设备配备计划、材料供应计划、实施进度计划等;2.1.4施工工艺应符合技术规范,工序合理,符合设计方案要求;2.1.5隐蔽工程工序应合理,有质量检验保证措施;2.1.6测试计划方案应满足相关标准及设计方案要求;2.1.7系统维护计划及培训计划合理。
2.2监理机构及时检查承建单位工程施工准备情况:2.2.1施工方案的签批情况;2.2.2关键施工工具、人员到位情况;2.2.3关键质量检测设备到位情况;2.2.4关键线材和硬件设施到货情况;2.2.5施工安全措施准备情况。
2.3硬件采购及安装调试、系统集成监理细则:2.3.1监理机构在硬件设备到场后,应及时组织建设单位单位、承建单位进行验收,检查相关证明材料,验收合格后出具验收报告。
2.3.2检查要点如下:(1)外包装检查(2)开箱检查,包括设备型号、类别、数量、附件及文档等;(3)记录各个产品的唯一性标识,如产品序列号等;(4)必要时可确认主要设备的合法性;(5)对设备的配置信息等进行加电自检测试;(6)三方共同填写设备到货验收单。
2.3.3检查不合格的硬件设备不得进场使用。
2.4软件开发过程监理细则:2.4.1审查承建单位提交的计划文档,签署监理审查意见,经建设单位同意后执行。
监理服务内容和要点如下:要求承建单位提交工程计划文档,并要求包括以下内容:(1)范围,与其他计划的关系;(2)遵循的标准;(3)工程的组织结构(包括外部结构)、人员职责及能力要求;(4)工程环境,包括生产环境、测试环境、程序库、设备、标准、规程和工具;(5)任务分解安排,包括人员、资源和相关任务进度安排;(6)进度跟踪和报告方法;(7)软件产品或服务的质量特性的管理,必要时指定独立的质量保证计划;(8)软件配置管理,包括活动、技术及方法、工具、对供货单位的控制、记录的收集维护和保存;(9)软件产品或服务的安全、保密和其他关键需求的管理,必要时指定独立的安全、保密计划;(10)验证和确认的方式和条件;(11)风险管理;(12)用户培训计划。
监理实施细则(最新)监理实施细则一、引言监理实施细则旨在规范监理工作流程,保证项目的顺利实施。
本细则合用于所有监理项目,并应结合相关法律法规进行执行。
二、监理工作职责1. 监理单位应根据合同约定,对项目建设过程进行全程监管,并及时提供建设方和相关部门所需的监理报告。
2. 监理单位应密切配合建设单位,与施工单位保持良好的沟通,及时协调解决施工中的问题。
3. 监理单位应对施工单位的质量、安全、进度进行监督,及时发现并纠正问题。
4. 监理单位应定期进行工地巡视,并准确记录现场工作情况。
5. 监理单位应对工程材料的选用、质量进行检查,并提出合理的改进建议。
6. 监理单位应参预工程质量验收工作,并出具相应的监理报告。
三、监理工作流程1. 前期准备1.1 制定监理工作计划,并报建设单位审核。
1.2 确定监理工作人员,组建监理团队。
1.3 成立监理单位内部会议,明确分工。
1.4 准备监理工作所需的相关文件、表格和工具。
2. 施工前期工作2.1 对施工单位进行资质审查,并与其签订监理合同。
2.2 参预项目的初步设计评审,并提出修改意见。
2.3 检查施工图纸是否符合规范要求。
2.4 对施工材料进行检查,并与建设方一同选择供应商。
3. 施工阶段工作3.1 定期检查施工质量,及时发现问题并提出整改意见。
3.2 跟踪施工进度,确保项目按计划进行。
3.3 参预项目的工程质量验收工作。
3.4 对施工现场进行巡视,记录工作发展情况。
4. 竣工验收4.1 参预竣工验收工作,对工程质量进行评估。
4.2 检查竣工资料的齐全性和准确性。
4.3 出具竣工报告,并提交建设单位审查。
4.4 协助建设单位完成工程的正式交付。
四、附件清单1. 监理合同范本2. 监理报告模板3. 巡视记录表4. 施工图纸审查表5. 工程质量验收表五、法律名词及注释1. 建造法:指中华人民共和国法律中关于建造工程的法规。
2. 建造标准:包括国家或者地方政府规定的与建造有关的技术标准和规范。
监理实施细则范本一、总则1.1本细则是监理人员在项目实施过程中的操作指南,旨在规范监理工作。
1.2监理人员应按照本细则进行操作,在确保项目质量和进度的基础上,积极配合项目相关方的工作。
二、监理人员的职责2.1监理人员应具备相关的技术、管理和法律知识,熟悉本项目的设计文件和施工合同,能够全面了解项目的整体进度和质量要求。
2.2监理人员应按照监理委托书和合同要求,对项目的施工过程进行监督和检查,并提出必要的意见和建议。
2.3监理人员应严格执行国家和地方相关法律法规,监督施工单位的合法合规作业,对违法行为及时予以纠正。
2.4监理人员应及时向业主和设计单位反馈工作进展和项目质量情况,协调解决存在的问题。
三、监理工作的组织和实施3.1监理人员应按照监理计划,安排和组织监理工作,合理分配资源,确保监理工作顺利进行。
3.2监理人员应深入施工现场,检查施工单位的人员组织、材料使用、施工操作等情况。
3.3监理人员应认真审核施工单位提交的施工图纸、设计变更、工程量清单和质量验收资料等文件,确保其合规合法。
3.4监理人员应定期召开会议,与施工单位和设计单位进行工作协调,及时解决工程施工中的问题。
3.5监理人员应及时撰写监理报告,记录项目的工作进展和问题处理情况,并向业主提出意见和建议。
四、监理人员的权利和义务4.1监理人员有权要求施工单位提供相关的施工计划、技术方案和施工资料等,并对其进行审核。
4.2监理人员有权对施工单位的操作进行检查和监督,对存在的问题提出整改要求。
4.3监理人员有权在工程施工中暂停作业,对违法违规行为进行处理。
4.4监理人员有义务对项目质量和工程进度负责,确保工程的安全和质量。
4.5监理人员有义务保守项目的商业秘密,不得将项目相关信息向外泄露。
五、监理工作的验收和结算5.1监理人员应在项目完工后进行工程质量验收,对项目的质量和技术标准进行评估。
5.2监理人员应参与项目的竣工验收,对施工单位的工作进行评价和鉴定。

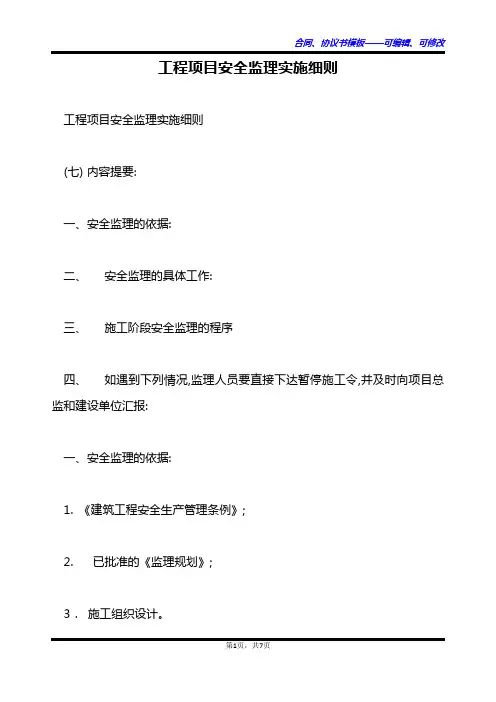

工程项目安全监理实施细则工程项目安全监理实施细则(七) 内容提要:一、安全监理的依据:二、安全监理的具体工作:三、施工阶段安全监理的程序四、如遇到下列情况,监理人员要直接下达暂停施工令,并及时向项目总监和建设单位汇报:一、安全监理的依据:1. 《建筑工程安全生产管理条例》;2. 已批准的《监理规划》;3.施工组织设计。
二、安全监理的具体工作:1. 严格执行《建筑工程安全生产管理条例》,贯彻执行国家现行的安全生产的法律、法规,建设行政主管部门的安全生产的规章制度和建设工程强制性标准;2. 督促施工单位落实安全生产的组织保证体系,建立健全安全生产责任制;3.督促施工单位对工人进行安全生产教育及分部分项工程的安全技术交底;4. 审核施工方案及安全技术措施;5. 检查并督促施工单位,按照建筑施工安全技术标准和规范要求,落实分部、分项工程或各工序的安全防护措施;6. 监督检查施工现场的消防工作、冬季防寒、夏季防暑、文明施工、卫生防疫等各项工作;7. 进行质量安全综合检查。
发现违章冒险作业的要责令其停止作业,发现安全隐患的应要求施工单位整改,情况严重的,应责令停工整改并及时报告建设单位;8. 施工单位拒不整改或者不停止施工的,监理人员应及时向建设行政主管部门报告。
三、施工阶段安全监理的程序1.审查施工单位的有关安全生产的文件:⑴《营业执照》;⑵《施工许可证》;⑶《安全资质证书》;⑷《建筑施工安全监督书》;⑸安全生产管理机构的设置及安全专业人员的配备等;⑹安全生产责任制及管理体系;⑺安全生产规章制度;⑻特种作业人员的上岗证及管理情况;⑼各工种的安全生产操作规程;⑽主要施工机械、设备的技术性能及安全条件。
2. 审核施工单位的安全资质和证明文件(总包单位要统一管理分包单位的安全生产工作);3.审查施工单位的施工组织设计中的安全技术措施或者专项施工方案:⑴审核施工组织设计中安全技术措施的编写、审批:①安全技术措施应由施工企业工程技术人员编写;②安全技术措施应由施工企业技术、质量、安全、工会、设备等有关部门进行联合会审;③安全技术措施应由具有法人资格的施工企业技术负责人批准;④安全技术措施应由施工企业报建设单位审批认可;⑤安全技术措施变更或修改时,应按原程序由原编制审批人员批准。

监理实施细则引言概述:监理实施细则是指在工程建设过程中,监理机构按照相关法律法规和规范要求,对工程施工过程进行监督和检查的具体细则。
监理实施细则的制定和执行对于保障工程质量、加强工程管理、提高工程效益具有重要意义。
本文将从五个方面详细阐述监理实施细则的内容。
一、监理范围的确定1.1 监理实施细则应明确监理的范围,包括监理的对象、监理的内容和监理的阶段。
1.2 监理对象一般包括工程建设项目的各个阶段,如设计、施工、验收等。
1.3 监理内容应包括工程质量、工程安全、工程进度、工程造价等方面的监督和检查。
二、监理机构的职责和义务2.1 监理机构应按照相关法律法规和规范要求,履行监理职责,确保工程质量和安全。
2.2 监理机构应对工程施工过程进行全面监督和检查,及时发现和解决工程中的问题。
2.3 监理机构应与建设单位、施工单位等各方保持良好的沟通和协调,共同推进工程的顺利进行。
三、监理实施的程序和方法3.1 监理实施细则应规定监理实施的程序和方法,包括监理计划的制定、监理人员的配备和监理手段的使用等。
3.2 监理计划的制定应根据工程的实际情况和需要,确定监理的时间节点和监理的重点内容。
3.3 监理人员的配备应具备相关专业知识和经验,能够独立、客观地进行监理工作。
3.4 监理手段的使用应灵活多样,包括现场检查、资料审查、抽样检测等多种方式。
四、监理报告和意见的提出4.1 监理实施细则应规定监理报告和意见的提出方式和内容要求。
4.2 监理报告应客观真实地反映工程施工过程中的问题和存在的隐患,并提出相应的整改建议。
4.3 监理意见应具备可操作性,能够引导建设单位和施工单位改进工程管理和施工质量。
五、监理实施的监督和评估5.1 监理实施细则应规定监理实施的监督和评估机制,确保监理工作的质量和效果。
5.2 监理实施应定期进行自查和互查,及时发现和纠正监理工作中的不足和问题。
5.3 监理实施应建立评估机制,对监理工作进行绩效评估,为监理机构的提升和改进提供依据。
工程项目监理现场实施细则第一章总则1. 目的:为确保本工程项目的质量、安全、进度和投资控制,根据国家相关法律法规、行业标准和项目合同要求,特制定本实施细则。
2. 适用范围:本细则适用于本工程项目的施工全过程,包括施工准备、施工阶段和竣工阶段。
3. 编制依据:- 《建设工程质量管理条例》- 《建筑工程施工质量验收统一标准》- 《建设工程安全生产管理条例》- 项目合同及合同附件- 施工图纸及设计变更文件第二章监理职责1. 监理单位职责:- 严格按照合同约定进行监理工作。
- 组织实施监理规划和监理实施细则。
- 对施工质量、进度、安全、合同履行等进行全面监督。
- 组织召开监理例会,协调各方关系。
2. 总监理工程师职责:- 负责监理工作的全面领导。
- 组织编制监理规划和监理实施细则。
- 审批监理工作计划、监理报告等。
- 解决重大监理问题。
3. 专业监理工程师职责:- 负责专业监理工作。
- 编制专业监理实施细则。
- 审查施工组织设计、专项施工方案等。
- 对施工过程进行监督检查。
第三章施工准备阶段1. 审查施工组织设计:- 审查施工组织设计是否符合国家相关标准和规范要求。
- 审查施工组织设计是否满足工程项目的实际情况。
2. 审查专项施工方案:- 审查专项施工方案是否具有可操作性。
- 审查专项施工方案是否满足安全生产要求。
第四章施工阶段1. 质量控制:- 严格按照国家相关标准和规范进行施工质量控制。
- 对施工过程进行监督检查,确保工程质量符合要求。
2. 进度控制:- 严格按照施工进度计划进行施工。
- 对施工进度进行监督检查,确保工程进度符合要求。
3. 安全控制:- 严格按照国家相关安全生产法律法规进行施工。
- 对施工现场进行安全检查,确保施工安全。
4. 合同管理:- 严格按照合同约定进行施工。
- 对合同履行情况进行监督检查。
第五章竣工阶段1. 竣工验收:- 严格按照国家相关标准和规范进行竣工验收。
- 组织召开竣工验收会议。
最全监理实施细则监理实施细则是建筑工程监理的重要文件,旨在规范和指导监理工作的执行,确保工程的安全和质量。
下面是监理实施细则的一个详细版本,共计1200字以上。
第一章:总则第一条:监理实施细则是根据相关法律法规和业务规范以及监理合同要求制定的,旨在规范和指导监理工作的执行。
第二章:监理组织机构第二条:监理组织机构应根据工程的规模和类型确定监理人员的配备情况,确保监理工作的顺利进行。
第三条:监理组织机构应建立健全监理职责划分、监理人员选拔、监理工作分工、监理协调、监理报告及档案等工作制度。
第三章:监理工作的任务和职责第四条:监理工作的任务是对建设工程施工项目进行监督,确保工程的质量、进度和安全。
第五条:监理人员应履行监理工作的职责,包括现场巡视、检查施工工序和质量、审核施工图纸和变更设计等。
第四章:监理实施的程序和要求第六条:监理实施应遵循工程施工的总体计划,并按照监理合同和施工图纸的要求进行审核和检查。
第七条:监理人员应按照规定的时间和程序报告工程进度和质量情况,及时发现和解决问题。
第五章:监理文件和记录第八条:监理人员应按照监理实施细则的要求编制监理日志和监理报告,记录施工过程中的问题和解决方法。
第九条:监理文件和记录应及时整理和归档,以备将来查阅和分析。
第六章:监理验收和终结第十条:监理人员应按照监理合同的要求进行工程的验收,确保工程的质量和安全达到预期目标。
第十一条:监理工作终结后,应对监理过程进行总结和评价,并提出改进意见和建议。
第七章:监理工作的守则和规范第十二条:监理人员应遵守职业操守,坚持公正、客观、科学的原则进行监理工作。
第十三条:监理人员应加强学习和培训,不断提升自身的专业水平和能力。
第八章:监理工作的监督和考核第十四条:监理工作应受到工程业主和相关部门的监督和考核,确保监理工作的质量和效果。
第十五条:监理组织机构应建立健全监理工作的评价制度,对监理人员进行考核和奖惩。
第九章:附则第十六条:监理实施细则的解释权归监理组织机构所有。
监理实施细则
1、对中型及以上或专业性较强的工程项目。
项目监理机构应分专业编制监理实施细则,以达到规范监理工作行为的目的。
监理实施细则应符合监理规划的要求,并应结合工程项目的专业特点,做到详细具体、具有可操作性,应体现项目监理机构对于该工程项目在各专业技术、管理和目标控制方面的具体要求。
2、监理实施细则应在相应工程施工开始前编制完成,并必须经过总监理工程师批准。
①监理实施细则应在相应工程施工开始前编制完成。
监理实施细则可按工程进展情况编写,尤其是当施工图未出齐就开工的情况。
但是当某分部工程或单项工程或按专业划分构成一个整体的局部工程开工前,该部分的监理实施细则应编制完成,并在开工前经过总监理工程师审批。
②监理实施细则应由专业监理工程师编制。
③编制监理实施细则的依据:已批准的监理规划;与专业工程相关的标准设计文件和技术资料;施工组织设计。
3、监理实施细则至少应包括下列主要内容。
①专业工程的特点:
②监理工作的流程
③监理工作的控制要点及目标值:
④监理工作的方法及措施。
4、在监理工作实施过程中,监理实施细则应根据实际情况进行补
充、修改和完善。
当发生工程变更、设计变更或原监理实施细则所确定的方法、措施、流程不能有效地发挥管理和控制作用等情况时,总监理工程师应及时根据实际情况安排专业管理工程师对监理实施细则进行补充、修改和完善。
监理实施细则(进度控制).doc监理实施细则(进度控制)一、前言介绍监理实施细则(进度控制)的目的、重要性以及它在工程项目管理中的作用。
二、工程概况工程名称:提供工程的全称。
工程地点:详细说明工程的具体地理位置。
工程规模:描述工程的规模和主要特征。
工程目标:阐述工程的目标和预期成果。
三、监理单位资质资质证明:列出监理单位的资质等级和认证证书。
监理团队:介绍监理团队的组成和主要成员。
四、监理进度控制的目标明确监理进度控制的具体目标,包括工程按时完成、避免延期等。
五、监理进度控制的原则系统性原则:确保进度控制的全面性和系统性。
预防性原则:提前预防可能影响进度的风险。
动态控制原则:根据实际情况调整进度计划。
六、监理进度控制的流程进度计划的制定:介绍如何制定合理的进度计划。
进度计划的审批:说明进度计划的审批流程。
进度计划的实施:阐述如何执行进度计划。
进度跟踪与监控:介绍进度跟踪的方法和工具。
进度调整与优化:描述进度调整的程序和优化措施。
七、监理进度控制的方法与工具甘特图:使用甘特图来展示工程进度和时间安排。
关键路径法(CPM):介绍关键路径法的基本原理和应用。
里程碑计划:制定关键里程碑,确保关键任务按时完成。
进度审核会议:定期举行进度审核会议,评估进度情况。
八、监理进度控制的实施施工前期:在施工前期如何进行进度控制。
施工过程中:在施工过程中如何进行进度控制。
施工后期:在施工后期如何进行进度控制。
九、监理进度控制的检查与评估定期检查:介绍定期检查进度的流程和方法。
进度评估:说明如何评估进度的符合性和效率。
问题诊断:对发现的问题进行诊断,并提出解决方案。
十、监理进度控制的问题处理问题识别:如何识别影响进度的问题。
问题报告:问题发现后的报告流程。
问题解决:问题解决的策略和措施。
十一、监理进度控制的沟通与协调内部沟通:监理团队内部的沟通机制。
外部协调:与施工单位、设计单位等的协调机制。
信息共享:确保所有相关方都能及时获取进度信息。
第一章总则第一条为规范None项目管理的监理工作,确保项目质量、进度、投资和安全的控制,提高项目管理水平,特制定本实施细则。
第二条本实施细则适用于None项目的全过程监理工作,包括但不限于项目前期、设计、施工、验收等阶段。
第二章监理机构与职责第三条项目监理机构应具备相应的资质,由监理工程师、监理员等专业人员组成。
第四条监理机构的主要职责:1. 严格按照国家相关法律法规、行业标准和项目合同,对项目进行全过程监理;2. 负责编制监理规划和监理实施细则,并监督实施;3. 对项目的设计、施工、验收等环节进行监督检查,确保项目质量、进度、投资和安全的控制;4. 协助建设单位进行项目招标、合同签订等工作;5. 参与项目验收,对项目质量、进度、投资和安全的控制进行评价;6. 向建设单位提交监理报告,提出监理意见和建议。
第三章监理工作程序第五条监理工作程序:1. 项目前期:了解项目背景、需求、目标等,编制监理规划和监理实施细则;2. 设计阶段:审查设计文件,对设计变更进行审核,确保设计质量;3. 施工阶段:对施工组织设计、施工方案、施工进度、施工质量、施工安全等进行监督检查;4. 验收阶段:参与项目验收,对项目质量、进度、投资和安全的控制进行评价。
第四章监理方法与手段第六条监理方法与手段:1. 现场监理:对施工现场进行定期或不定期的巡视、检查,发现问题及时提出整改意见;2. 资料审查:审查设计文件、施工方案、施工记录、验收报告等资料,确保其符合要求;3. 会议协调:组织召开项目协调会议,协调各方关系,解决项目实施过程中的问题;4. 信息沟通:及时向建设单位、施工单位、设计单位等各方通报项目实施情况,确保信息畅通。
第五章监理报告与评价第七条监理报告:1. 监理机构应定期向建设单位提交监理报告,报告内容包括项目实施情况、存在的问题、整改措施等;2. 项目验收时,监理机构应提交项目监理总结报告,对项目质量、进度、投资和安全的控制进行评价。
项目安全监理实施细则一、工程概况和特点本工程位于____号,地下____层,地上裙楼____层、主楼____层,框架-核心筒结构。
施工设施有塔吊二台。
二、安全监理流程审查施工方的安全保证体系→检查施工单位安全生产文件→检查施工单位“开工前安全验收”→检查施工单位“安全专项验收”→审查施工组织设计和专项施工方案→进行安全检查发现并提出安全隐患→督促施工方整改并消除隐患三、安全监理的控制点和目标值序质控点目标值检查方法1安全组织保证体系⒈公司设置安全生产管理机构⒉项目经理对安全生产全面负责⒊项目部设专职安全生产管理员⒋班组配兼职安全员⒌安全生产管理人员、垂直运输机械操作人员及安装装拆卸工、登高架设人员持证上岗施工单位上报组织保证体系,监理项目部审批2安全生产文件⒈安全管理目标⒉安全生产资金保障体系⒊安全生产责任制度⒋各工种的安全技术操作规程及安全技术交底制度⒌安全教育培训制度及三级安全教育资料⒍安全检查制度⒎生产安全事故报告处理制度⒏对分包单位资质管理及施工现场控制的要求和规定⒐对安全设施所需材料、设备及防护用品的供应单位的控制要求和规定⒑施工组织设计(安全生产部分)⒒专项安全技术方案⒓设备安装、拆除、验收、检测、使用、保养、维修、改造、报废制度查阅文件是否齐全3开工安全验收武城安字[____]____号文规定,建筑工程必须在安全开工验收合格后方能施工检查《开工安全验收单》4专项验收武城安字[____]____号文规定:建筑工程的临时施工用电、脚手架、龙门吊、塔吊,必须由施工、监理建设、监督单位共同进行专项验收,合格后方可投入使用参与验收检查合格证明5专项施工方案审查包括:⒈施工组织设计(安全技术措施和临时用电方案)⒉基坑支护与降水工程⒊土方开挖工程项目安全监理实施细则(2)项目安全监理的实施细则是指在项目实施过程中,根据相关法律法规和技术标准,对项目的安全施工进行监督和管理的具体操作规范。
以下是项目安全监理实施细则的一般内容:1. 安全监理组织机构:- 设立安全监理部门或组织,并明确内部职责和权限;- 任命专职的安全监理人员,负责项目的安全监理工作;- 建立安全监理工作的领导机构,制定监理规章制度和工作计划。
第二章项目监理实施细则第一节土石方明挖工程监理实施细则一、总则1.1本细则依据工程承建合同文件以及SL47-94《水工建筑物岩石基础开挖施工技术规范》、SL52-93《水利水电工程施工测量规范》、SDJ249-88《水利水电基本建设等级评定标准(七)碾压式土石坝和浆砌石坝工程》、SDJ275-88《水电站基本建设工程验收规程》等有关工程规程、规范编制。
1.2本细则适用于主体工程项目的土石方明挖工程,其他非主体工程项目土石方明挖工程可参照执行。
1.3锚喷支护、混凝土工程及工程质量检验和开工签证施工监理参照相关工程项目监理实施细则和监理工作规程执行。
二、开工许可证申请程序2.1承建单位应在施工放样28天以前,完成施工测量控制网设计和建立,并将下列成果资料报监理部批准。
(1)控制网布置图及测量技术设计书。
(2)控制网测量平差计算成果。
(3)施工控制网加密测量技术设计书,技术总结及成果表。
2.2承建单位应在施工放样前21天,根据设计文件要求及施工条件,完成放样测量措施计划,并报送监理部批准。
措施计划应包括下述内容:(1)开挖场区周围平面和高程控制点设置、校测、编号及平面图。
(2)计算放样数据。
(3)放样方法及其点位精度估算。
(4)放样程序、技术措施及要求。
(5)数据记录及资料整理制度。
(6)测量专业人员设置,设备配置及其检验和校正情况。
(7)质量控制与验收措施。
2.3明挖单位工程开工前28天,承建单位应根据设计文件、有关施工规范、现场地形地质条件和施工水平,完成土石方开挖工程施工措施计划编制,并报监理部批准。
施工措施计划内容应包括:(1)工程概况(2)开挖施工布置图。
(3)开挖(包括可能发生的特殊部位或特殊条件下开挖)方法、程序和施工和。
(4)爆破方法及典型爆破参数。
(5)边坡和岩基保护措施。
(6)出碴、弃碴措施,碴料利用计划,土石方平衡计划与碴料场堆置设计。
(7)施工排水措施。
(8)施工进度计划。
(9)施工设备、辅助设施及配置计划。
(10)劳动力及材料供应计划。
(11)现场生产性试验计划。
(12)施工安全与环境保护措施。
(13)施工组织管理机构与质量控制措施。
2.4在需采用控制爆破保护建筑物或保留岩体、或采用岩基面一次爆破和水平光爆开挖技术、或控制开挖料颗粒级配等情况下,承建单位应先进行必须的爆破试验。
并于试验前编制爆破试验计划,报监理部批准。
爆破试验计划报告内容应包括:(1)试验内容和目的。
(2)试验地点和部位选择。
(3)试验组数和爆破设计(内容参见表2-3-13)。
(4)观(监)测布置、方法、内容和仪器设备。
(5)试验工作量和作业时度计划。
(6)安全防护措施。
(7)其他必须报送的材料。
2.5一般不允许在新浇混凝土和灌浆完成地段附近进行爆破作业。
如确需进行该项爆破作业时,承建单位应事先取得监理部的批准并于实施的14天惟前完成爆破试验和设计,向监理部报送作业措施计划,经监理部批准后实施。
作业措施计划内容应包括:(1)申请爆破作业的理由与作业范围。
(2)爆破试验与监测成果资料。
(3)钻爆方法及设计钻爆参数(内容参见表2-3-13)。
(4)爆破前后对比检查措施。
(5)防震、防护措施和必须的补强、补灌措施。
(6)其他必须报告情况。
2.6在任一开挖分项工程开工14天前,承建单位应进行开挖区地形的实测和开挖面的实地放样,并将成果报监理部审核。
2.7上述报送文件连同审签意见单均一式四份,经承建单位项目经理(或其授权代表)签署并加盖公章后报送,监理部审阅后限时返回审签意见单一份,原文件不退回。
审签意见包括“照此执行”、“按意见修改后执行”、“已审阅”及“修改后重新报送”四种。
2.8除非接到的审签意见单,审签意见为“修改后重新报送”,否则承建单位可即时向监理部申请开工许可证。
2.9如果承建单位未能按期向监理部报送上述文件,由此造成施工工期延误和其他损失,均由承建单位承担合同责任。
若承建单位在期限内未收到监理部的审签意见或批复文件,可视为已报经审阅。
2.10除非已经得到监理工程师批准,否则应在开挖完成、报经检查合格、并完成相应部位地形测量和地质测绘后,方可进行下序作业与施工。
2.11承建单位用于施工实施的测量放样、爆破参数及其他中间或试验成果均必须在引用或应用前得到监理工程师的批准或认证。
三过程监理3.1施工过程中,承建单位应按报经批准的施工措施计划和施工技术规范按章作业、文明施工,加强质量和技术管理,做好原始资料的记录、整理和工程总结工作。
当发现作业效果不符合设计或施工技术规程、规范要求时,应及时修订施工措施计划或调整爆破设计,报送监理部批准后执行。
3.2施工过程中,承建单位应随施工作业进展做好施工测量工作,施工测量工作应包括下述内容:(1)根据设计图纸和施工控制网点进行测量放线,在施工过程中,及时测放、检查开挖断面及控制开挖面高程。
(2)测绘或搜集开挖前后的地形、断面资料,如原始地面、开挖施工场地布置、土石方分界、竣工建基面等纵、横断面图与地形图。
(3)测量收方测量。
(4)提供工程各阶段和完工后的土石方测量资料。
(5)按合同文件规定或监理工程师要求进行的其他测量工作。
3.3为确保放样质量,避免造成重大失误和不应有的损失,必要时,监理部可要求承建单位在测量监理工程师直接监督下进行对照检查与校测。
但监理工程师所进行的任何对照检查和校测,并不意味着可以减轻承建单位对保证放样质量所应负的合同责任。
3.4承建单位应坚持安全生产、质量第一的方针、健全质量控制体系,加强质量管理。
施工过程中,坚持三员(施工员、调度员、质检员)到位和三级自检制度,确保工程质量。
对出现的质量或安全事故,要本着“三不放过”的原则认真处理。
3.5开挖应自上而下进行,某些部位如必须采用上、下层同时开挖方法作业,或按合同必须利用的开挖料,应采取有效的安全和技术措施,并于事先报经监理部批准。
3.6施工过程中发现工程地质、水文地质条件变化或其他实际条件与设计条件不符时,承建单位应及时将有关资料报送监理部,由监理部核转设计单位,供变更或修改设计参考。
3.7当发生边坡滑塌,或观测资料表明边坡处于危险状态时,承建单位应:(1)及时向监理工程师报告并须采取相应防范措施,防止事故或事态范围的扩大和延伸。
(2)记录事故或事态的发生、发展过程和处理经过,并及时报送监理部。
(3)会同设计、地质、监理工程师查明原因,及时提出处理措施报监理部批准后执行。
3.8当施工进度拖延时,监理工程师有权按合同文件规定,要求承建单位采取赶工行动,即增加设备、人员、材料等资源投入或调整施工措施计划,并重新报监理部批准后执行。
3.9施工过程中,承建单位若:(1)有按批准的计施实施;或(2)违反国家有关技术规范、爆破安全规程和劳动保护条例施工;或(3)不按规定的路线、场区出碴、弃碴、进行有用料堆存;或(4)出现重大安全、质量事故等情况;或(5)因弃碴不当造成下游河道阻塞、有用料污染,或因不当排污造成对环境的污染;或(6)其他违反工程承建合同文件的情况。
监理工程师有权采取口头违规警告、书面违规警告,直至返工、停工整改等方式予以制止。
由此而造成的一切经济损失和合同责任,均由承建单位承担。
3.10基础和岸坡开挖完成后,承建单位应及时完成施工区域完工测量,并依照合同文件规定,按监理部(处)指示,给地质编录、现场测试等工作创造工作环境。
3.11在整个施工期间,承建单位应依照合同文件规定,做好安全监测和施工原始记录及其整理工作。
并在次月的5日前,向监理部报送当月的施工资料。
报送施工资料内容应包括(但不限于)下述内容:(1)各部位已完成的工程量和施工形象(如未完成施工计划,应分析原因,并提出消除其不利影响的措施)。
(2)采用的施工方法、投放的劳动力、施工设备和主要材料消耗量。
(3)钻孔爆破参数、效果与工序循环记录。
(4)机械完好率、出勤率和安全效率。
(5)施工中发生的质量、安全问题及其处理措施和过程。
(6)单元工程质量检验记录与统计。
(7)施工作业违章、违规情况。
(8)安全监测资料及分析成果。
(9)其他必须报告的情况。
必须时,承建单位还应按承建合同文件规定和监理部(处)指示,报送每周施工记录。
四施工质量控制4.1除非合同或设计文件另有规定,否则开口轮廓位置和开挖断面的放样应满足下列精度要求:(1)覆盖层放样,平面位置点位误差不大于200mm,高程点位误差不大于200mm。
(2)岩基放样,平面位置点位误差不大于100mm,高程点位误差不大于100mm。
(3)收方断面,中心桩纵、横向误差不大于10cm。
相应于比例尺为1:500~1:1000情况下,图上点误差平面不大于1.0mm、高程不大于0.7mm。
(4)竣工断面,中心桩纵、横向误差不大于5cm。
相应于比例尺为1:200情况下,图上点误差平面不大于0.75mm、高程不大于0.5mm。
4.2爆破作业过程中,应注意做好对钻孔、装药、起爆的质量控制。
(1)造孔设备、孔位布置、钻孔角度、孔径和孔深应按爆破设计规定或技术要求进行,必须时还应报请监理工程师现场检查。
(2)已完成的钻孔,应及时消除孔内石渣和岩粉并盖好孔口,在经检查合格后才可装药。
(3)炮孔的装药、堵塞、爆破网格的联结和起爆必须严格按爆破设计或设计要求,由爆破员按规定进行。
(4)爆破后应及时调查爆破效果,并根据爆破效果和监测成果,及时调整和优化爆破参数。
(6)爆破作业过程中,要注意做好作业记录与成果整理。
4.3预裂爆破和光面爆破效果,除其开质量应符合相应单元工程质量检验标准外,还应符合下列要求(1)在开挖轮廊面上,残留炮孔痕迹应均匀分布。
残留炮孔痕迹保存率,对于节理裂隙不发育岩体应达到80%以上,对于节理裂隙较发育岩体应达到80%~50%,对于节理裂隙极发育岩体应达到50%-10%。
(2)相邻两炮孔间岩石不平整度不应大于15cm,炮孔壁不应有明显的爆破裂隙。
4.4梯段爆破作业最大一段起爆药量(换算为2号岩石硝铵炸药用量)不得大于500kg。
在紧邻水工建筑基面、永久坡面、建筑物或防护目标区或爆破不应采有舌孔径爆破方法,最大一段起爆药量不得大于300kg。
4.5紧邻建筑物设计岩石坡面或岩石建基面均必须预留足够的保护层。
除非已另行报经监理部批准,否则保护层开挖应采用梯段爆破作业方法分层开挖其中:(1)第一层:炮孔不得穿入距水平建基面1.5m的范围,对节理裂隙极发育和软弱的岩体,炮孔不得穿入距水平建基面0.7m的范围。
(2)第二层:炮孔不得穿入距水平建基面0.5m的范围,对节理裂隙极发育和弱的岩体,炮孔不得穿入距水平建斟面0.7m的范围。
炮孔与建基面的夹角不应大于60°,药卷直径不应大于32mm,并采用单孔起爆方法,,孔底应设置柔性材料或空气垫层段。
(3)第三层:炮孔不得穿过水平建基面。
