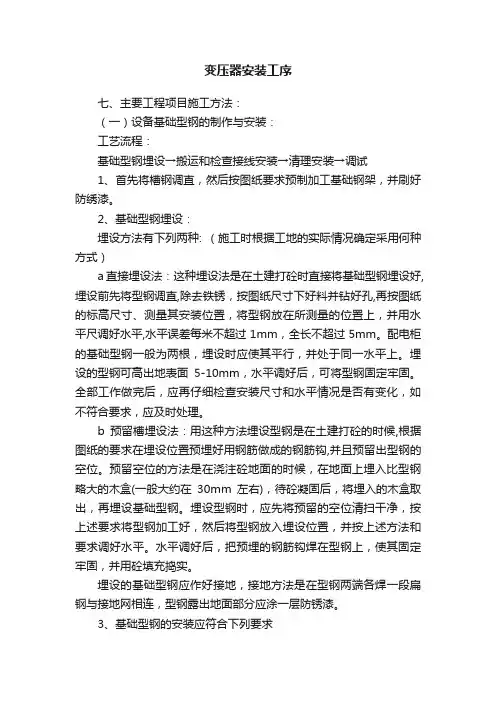

变压器安装工序七、主要工程项目施工方法:(一)设备基础型钢的制作与安装:工艺流程:基础型钢埋设→搬运和检查接线安装→清理安装→调试1、首先将槽钢调直,然后按图纸要求预制加工基础钢架,并刷好防绣漆。
2、基础型钢埋设:埋设方法有下列两种: (施工时根据工地的实际情况确定采用何种方式)a直接埋设法:这种埋设法是在土建打砼时直接将基础型钢埋设好,埋设前先将型钢调直,除去铁锈,按图纸尺寸下好料并钻好孔,再按图纸的标高尺寸、测量其安装位置,将型钢放在所测量的位置上,并用水平尺调好水平,水平误差每米不超过1mm,全长不超过5mm。
配电柜的基础型钢一般为两根,埋设时应使其平行,并处于同一水平上。
埋设的型钢可高出地表面5-10mm,水平调好后,可将型钢固定牢固。
全部工作做完后,应再仔细检查安装尺寸和水平情况是否有变化,如不符合要求,应及时处理。
b预留槽埋设法:用这种方法埋设型钢是在土建打砼的时候,根据图纸的要求在埋设位置预埋好用钢筋做成的钢筋钩,并且预留出型钢的空位。
预留空位的方法是在浇注砼地面的时候,在地面上埋入比型钢略大的木盒(一般大约在30mm左右),待砼凝固后,将埋入的木盒取出,再埋设基础型钢。
埋设型钢时,应先将预留的空位清扫干净,按上述要求将型钢加工好,然后将型钢放入埋设位置,并按上述方法和要求调好水平。
水平调好后,把预埋的钢筋钩焊在型钢上,使其固定牢固,并用砼填充捣实。
埋设的基础型钢应作好接地,接地方法是在型钢两端各焊一段扁钢与接地网相连,型钢露出地面部分应涂一层防锈漆。
3、基础型钢的安装应符合下列要求项目允许偏差mm/mmm/全长垂直度〈1〈5水平度〈1〈5位置误差及不平行度〈5基础型钢安装后,其项部宜高出抹平地面10mm。
4、基础型钢安装完毕后还应与室内接地网做可靠明显的连接。
(二) 接地网的制作安装:接地网的制作安装应严格按照《电气装置安装工程接地装置施工及验收规范》(GBJ50169-92)进行。
电力变压器安装工艺流程1. 引言电力变压器是电力系统中重要的设备之一,用于将高电压变成低电压或反之。
在安装电力变压器时,需要遵循一定的工艺流程,以确保安全、高效地完成安装工作。
本文将介绍电力变压器安装的工艺流程。
2. 准备工作在进行电力变压器安装之前,需要进行一些准备工作,以确保安装过程顺利进行。
具体准备工作包括: - 确定变压器的安装位置:根据设计要求和现场条件,确定变压器的安装位置,确保其稳定可靠。
- 准备所需工具和设备:包括吊车、吊索、搬运工具、绝缘手套等。
- 确保现场安全:检查现场是否存在安全隐患,如有必要,采取措施确保现场安全。
3. 变压器搬运在开始变压器的安装之前,需要将变压器从运输车辆搬运到安装位置。
搬运过程中需要注意以下事项: - 使用合适的吊车和吊索进行搬运,确保变压器的稳定和安全。
- 搬运过程中,避免剧烈震动和碰撞,防止对变压器造成损坏。
4. 变压器安装变压器安装的主要步骤包括: - 将变压器放置在预定的安装位置上,确保其稳固。
可以利用橡胶垫、铁板等材料进行支撑和稳固。
- 连接变压器的输入和输出电缆。
在连接电缆时,需要确保电缆的质量好、连接牢固,避免电缆过长或过短导致的问题。
- 连接变压器的接地电缆。
接地电缆的接头应牢固可靠、防腐蚀,以确保变压器接地安全。
- 对变压器进行绝缘测试。
使用绝缘测试仪对变压器的绝缘情况进行测量,确保绝缘性能符合要求。
5. 变压器调试变压器安装完成后,需要进行调试工作,以确保变压器正常运行。
具体调试工作包括: - 检查变压器的接线是否正确,确保输入和输出电缆连接正确。
- 对变压器进行电气测试,包括输入和输出电压的测试、负载测试等。
- 监测变压器的运行情况,包括温度、噪音、振动等指标,确保其正常运行。
6. 安全防护在进行变压器安装工作时,需要注意安全防护措施,以保障施工人员的安全。
具体安全防护措施包括: - 穿戴个人防护装备,如安全帽、安全鞋、防护眼镜等。
安装配电变压器标准作业流程安装配电变压器是一个重要的电气工程任务,能够实现对电能的变压、分配和保护。
正确的安装过程和标准作业流程对于保障电气设备的稳定运行和安全使用至关重要。
下面是一个基本的2000字的安装配电变压器标准作业流程:1. 安全准备在进行安装工作之前,必须按照相关安全操作规范进行准备工作,包括:- 检查施工区域是否有明确的停电措施和安全设计方案。
- 确保工作区域没有易燃易爆物品和其他危险物品。
- 清理施工区域,确保没有杂物和障碍物。
2. 设计准备在安装配电变压器之前,需要进行详细的设计和规划,包括:- 确定变压器的位置和布置,考虑到安全和操作便利性。
- 根据工程要求,确定变压器的额定容量和技术参数。
- 设计变压器的接线方式和接地系统。
- 确定变压器所需的附属设备,如隔离开关、断路器、电流互感器等。
3. 材料采购根据设计要求,采购所需的材料和设备,包括:- 变压器本体。
- 电缆、导线和终端配件。
- 安装所需的固定件和附件。
- 相关工具和设备,如起重设备、测量仪器等。
4. 施工准备在施工前进行必要的准备工作,包括:- 检查所需材料和设备的数量和质量。
- 确认施工人员的技术能力和相关证书。
- 制定施工计划和工期安排。
- 准备好必要的安全设备和防护措施。
5. 安装根据设计要求和施工计划进行变压器的安装,包括以下步骤:- 使用适当的起重设备将变压器安装在预定的位置,确保稳固和垂直。
- 根据设计要求和电气图纸,进行变压器的接线工作,确保正确的相序和绝缘。
- 安装和接线其他附属设备,如隔离开关、断路器等。
- 进行变压器和附属设备的接地工作,确保良好的接地电阻。
- 安装和连接电缆、导线和终端配件,确保良好的电气连接。
6. 调试和测试安装完成后,需要进行严格的调试和测试,包括:- 检查和测试变压器的绝缘性能,确保符合标准要求。
- 测试并调整变压器的额定电压和负载能力。
- 测试和校准附属设备,如断路器和变压器保护装置。
变压器安装工艺流程一、施工准备变压器安装前应检查配电房内土建施工是否完毕且无渗漏现象,室内地面及基础是否达到允许安装的强度,预埋件及预留孔是否符合设计要求,是否具有足够的施工场地,道路是否通畅。
二、运输过程变压器在装卸和运输过程中,不应有严重冲击和振动,当用机械牵引变压器时,牵引的着力点应在设备重心以下,运输倾斜角不得大于15度,升降操作应协调,各点受力均匀,并及时垫好垫块,应防雨及防潮措施。
三、货到现场变压器到达现场后,应进行器身检查,绝缘螺杆、铁芯、铁轭应无松动、损坏等现象,各绕组应排列整齐,间隔均匀,绝缘层应完整,无缺损、变位现象,引出线绝缘包扎牢固,无破损、拧弯现象。
产品合格证书,包括变压器合格证书、主要组部件合格证书(如套管、散热器等);产品试验报告,包括变压器出厂、型式和特殊试验报告、主要组部件试验报告。
干式变压器的测温装置及其控制回路图;风冷过热保护装置及其控制回路图;数显示温度计安装使用维护说明书。
四、工艺流程1、变压器基础施工在变压器运到安装地点前,应完成变压器安装基础的施工。
变压器基础墩一般采用砖块砌筑而成,基础墩的强度和尺寸应根据变压器的质量和有关尺寸而定。
有防护罩的变压器还应配备金属支座,变压器、防护罩均可通过金属支座可靠接地。
接地线通常采用—40X4的镀锌扁钢与就近接地网用电焊焊接。
2、设备点件检查设备点检检查应由安装单位、供货单位会同建设单位代表共同进行,并做好记录。
按照设备清单、施工图纸及设备技术文件核对变压器本体及附件、备件的规格型号是否符合设计图纸要求,是否齐全,有无丢失及损坏。
变压器本体外观检查无损伤及变形,油漆完好无损伤。
油箱封闭是否良好,有无漏油渗油现象,油表出油面是否正常,绝缘瓷件及环氧树脂铸件有无损伤、缺陷及纹裂。
发现问题应立即处理。
3、变压器的二次搬运变压器的二次搬运应有起重工作业,电工配合,最好采用汽车吊吊装,也可采用吊链吊装。
距离较长时最好采用汽车运输,运输时必须用钢丝绳固定牢固,并保持行车平稳,尽量减少震动;距离较短且道路良好时,可用卷扬机、滚杠运输。
电力变压器安装工序一、前期准备工作在进行电力变压器的安装工作之前,需要对场地进行勘察和准备工作。
首先要确保场地平整、承载能力足够,并且远离燃烧物等危险品。
同时,还需要准备好必要的安全设备和工具,保证安装过程中的安全性。
二、变压器搬运1. 确保变压器的标志清晰,根据搬运标准选择合适的起重工具进行搬运。
2. 在搬运过程中,严格按照规定的路径和操作流程进行,避免碰撞或其他意外情况的发生。
3. 将变压器稳妥地放置在安装位置,做好固定和支撑。
三、基础施工1. 根据设计图纸要求进行基础的浇筑和加固工作。
2. 确保基础平整牢固,符合相关规范和标准。
四、主体安装1. 将变压器放置在基础上,根据设计要求进行定位和连接。
2. 安装变压器过程中,应注意保护设备外壳,避免划伤或其他损坏。
3. 调整变压器位置,确保安装准确无误。
五、接线工作1. 根据接线图和规范要求,对变压器的高、低压侧进行接线。
2. 注意接线的连接方式和正确性,保证电力传输的稳定性和安全性。
六、绝缘测试1. 在完成接线后,进行绝缘测试,检查电气设备的绝缘性能。
2. 测试合格后,方可进行电源接入和试运行。
七、调试和验收1. 对安装完成的电力变压器进行调试和试运行,确保设备运行正常。
2. 进行验收工作,检查各项指标是否符合规范要求,做好相关记录和报告。
八、清理和交接1. 完成电力变压器安装工作后,对施工现场进行清理和整理。
2. 将装置安全地交接给客户或相关工作人员,并提供相关的使用和维护指导。
通过以上工序的详细安排和执行,可以确保电力变压器的安装过程顺利进行,设备功能正常稳定。
同时也能保障安装人员和设备的安全,为电力系统的正常运行提供有力的保障。
愿电力变压器在未来的工作中发挥重要作用,为社会的电力供应做出贡献。
完整版)变压器安装施工方法变压器是电力系统中常用的一种电气设备,用于改变交流电的电压。
其安装施工方法主要分为以下几个步骤:1.施工前准备:在进行变压器安装之前,首先要做好施工准备工作。
包括编制施工方案、制定施工计划、准备所需的工具和设备、确认施工材料的供应、检查安装现场的环境和条件等。
2.安装现场准备:在安装现场,首先要确定变压器的放置位置。
要选择平坦、坚固、无振动的地面作为变压器的安装基础。
同时要确保放置位置附近没有易燃、易爆物品和腐蚀性物质,以确保变压器的安全运行。
3.变压器运输:将变压器运输至安装现场时,要注意保护变压器的外壳和配件,避免损坏。
在搬运过程中,要使用合适的吊装设备进行操作,保证变压器的平稳运输。
同时要注意避免变压器与其他物体产生碰撞和摩擦,防止变压器的绝缘材料受损。
4.变压器安装:将变压器运输至安装基础上后,进行固定。
首先要测量变压器和安装基础的尺寸,确保变压器能够完全放置在基础上。
然后使用螺栓或焊接等方法将变压器固定在基础上,保证其稳定性。
5.引线接地:在变压器安装过程中,要确保引线接地良好。
首先要检查引线的质量,确保其符合使用要求。
然后根据施工方案进行引线的敷设和接地处理,确保引线的连接牢固和接地良好。
6.绝缘测试:在变压器安装完成后,要进行绝缘测试,以确保安装质量。
绝缘测试时,要使用绝缘电阻计对变压器的绝缘电阻进行检测,确保其符合规定的标准要求。
7.进行试运行:在变压器安装和绝缘测试完成后,进行试运行。
试运行时,要按照设备说明书和要求进行操作,检查变压器的运行状态和性能,确保其正常工作。
总之,变压器的安装施工方法包括准备工作、安装现场准备、变压器运输、变压器安装、引线接地、绝缘测试和试运行等步骤。
在进行施工过程中,要严格按照相关规范和标准进行操作,确保变压器安全可靠地投入使用。
变压器安装工艺流程变压器是一种用来改变交流电压的电力设备,它在电力系统中起到了至关重要的作用。
变压器的安装工艺流程十分重要,可以保证变压器的安全运行和长久使用。
下面是变压器安装的一般工艺流程:1.前期准备首先,安装施工单位需要对现场进行勘察和设计,并制定详细的安装方案。
根据变压器的参数和需要,确定安装位置和基础要求。
同时,安装人员需要准备好所需的工具和设备,以及准备安装所需的材料和配件。
2.安装基础根据设计要求,进行变压器基础的施工。
首先需要清理基础区域,确保基础平整、无杂物。
然后根据基础图纸,进行基础的混凝土浇筑,确保基础坚固稳定。
在混凝土完成后,需要进行养护,确保基础的强度和质量。
3.安装变压器本体在完成基础的施工后,需要使用起重设备将变压器本体安装到基础上。
安装时要注意保持变压器的垂直和水平度,确保安装的稳定和平衡。
同时,需要用特制的螺栓将变压器固定在基础上,确保变压器不会晃动或移动。
4.接地系统的安装接地系统对于变压器的安全运行至关重要。
安装人员需要根据设计要求,安装地网、接地线和接地体等设备。
地网应该布设在地面上,将变压器和其他设备连接起来,形成低阻抗的接地系统。
5.连接进出线在安装变压器后,还需要进行进出线的连接。
安装人员需要根据设计要求,连接高压侧和低压侧的进出线。
在连接时需要严格按照接线图进行操作,确保连接的正确和可靠。
同时,还需要进行绝缘和耐压测试,确保连接的安全和可靠。
6.油漏监测系统的安装变压器油漏监测系统用于检测变压器绝缘油的泄漏情况。
在安装过程中,需要安装油漏监测系统,并进行相应的调试和测试。
确保系统的正常运行和灵敏度。
7.油处理系统的安装变压器油处理系统用于对变压器的绝缘油进行处理和维护。
安装过程中,需要安装油处理设备,并进行连线和调试。
确保系统能够正常工作,并对变压器的绝缘油进行净化和保养。
8.绝缘检测和试运行在完成基础安装和连接工作后,需要进行绝缘检测和试运行。
绝缘检测主要是对变压器的绝缘性能进行测试,确保变压器的绝缘状况良好。
装配变压器操作指南最新
1. 准备工作
- 检查所有必需的工具和材料是否齐全
- 仔细阅读变压器的技术规格和安装说明
- 清理并准备好工作区域,确保足够空间进行操作
2. 安全注意事项
- 佩戴合适的个人防护装备,如安全手套、护目镜和防护服 - 确保工作区域通风良好
- 遵守所有电气安全规程
3. 变压器组装
- 依照制造商的指示,小心地从包装中取出变压器部件
- 检查所有部件是否完好无损
- 按照说明书的步骤,正确地组装变压器
- 连接好所有电线和接头
4. 测试和调试
- 在通电之前,再次检查所有连接是否正确
- 根据制造商的说明进行试运行测试
- 监测变压器的运行状态,确保一切正常
- 进行任何必要的调整和微调
5. 安装和固定
- 选择合适的安装位置,考虑散热和接线需求
- 使用适当的支架或安装硬件将变压器牢固地固定到位
- 确保变压器的安装位置稳固,不会移位或振动
6. 最终检查
- 再次检查所有连接和固定装置
- 查阅制造商的使用说明,确保没有遗漏任何重要步骤
- 进行全面的功能测试,确保变压器运行正常
7. 文档和维护
- 妥善保存所有相关文件,包括说明书和测试记录
- 制定定期维护和检查计划,确保变压器的持续高效运行
请务必严格遵守所有安全规程,并根据具体情况作出必要的调整。
如有任何疑问,请咨询专业人员。
变压器组装流程
变压器是电力系统中不可或缺的设备,其作用是将高电压变成低电压或将低电压变成高电压。
变压器的组装流程十分重要,下面将详细介绍变压器组装流程。
一、准备工作
在进行变压器组装前,需要进行一系列准备工作。
首先需要进行材料准备,包括变压器铁芯、线圈、绝缘材料等。
其次需要准备所需工具,包括铁锤、扳手、电钻等。
二、制作变压器铁芯
变压器铁芯是变压器中最重要的部分,其作用是提供一个磁场,使电能能够在线圈间传递。
制作变压器铁芯需要将铁芯卷成U形,然后再将U形铁芯叠合在一起,最后用铁丝进行绑扎。
三、制作线圈
线圈是变压器中另一个重要的部分,其作用是将电能转化成磁场。
制作线圈需要先将线圈绕制在绝缘材料上,再将绝缘材料裹在铁芯上,并用胶水进行固定。
四、组装变压器
在组装变压器时,需要将线圈放置在铁芯上,并用铁丝或胶水进行固定。
在固定线圈时需要注意线圈的方向和位置,以确保变压器的正常运转。
五、接线
接线是变压器组装的最后一个步骤,其作用是将变压器连接到电源上。
在接线时需要注意电压和电流的方向,以确保变压器的正常运转。
六、测试
在完成变压器组装后,需要进行测试以确保变压器的正常运转。
测试时需要测量电压和电流的大小,并检查变压器是否存在漏电等问题。
七、封装
在测试完成后,需要将变压器进行封装,以保护变压器不受外界环境的影响。
封装时需要使用绝缘材料,并将变压器进行密封处理。
总结
变压器组装流程虽然看似简单,但是需要注意许多细节问题,只有在各个环节都严格把控,才能保证变压器的正常运转。
安装配电变压器标准作业流程安装配电变压器是电力工程中的一项关键工作,它涉及到电力变压器的机械、电气、控制等多个方面的知识和操作。
下面是一个标准的安装配电变压器的作业流程。
一、前期准备工作1. 组织人员:确定安装变压器所需的人员,包括安装工、电力工程师、监理人员等。
2. 设备准备:根据实际情况确定所需的安装工具和设备,如吊装设备、电缆、接地装置等。
3. 安全措施:制定相应的安全措施,包括防止触电和火灾的措施,安全防护用具的使用等。
二、检查设备和材料1. 检查变压器:检查变压器的外观和配件的完整性,确保变压器没有损坏。
2. 检查电缆:检查电缆的外观和绝缘性能,确保电缆没有破损和老化。
3. 检查接地装置:检查接地装置的安装和接地电阻,确保接地装置符合相关标准。
三、安装变压器1. 确定安装位置:根据设计要求和现场情况确定变压器的安装位置。
2. 准备基础:根据设计要求和变压器的尺寸准备基础,包括清理基础、修正基础。
3. 安装变压器:使用吊装设备将变压器吊装到基础上,然后根据设计要求进行固定。
4. 连接电缆:根据设计要求和变压器的接线图连接电缆,确保连接正确并使用绝缘套管进行绝缘处理。
5. 安装接地装置:根据设计要求安装接地装置,并进行接地测试,确保接地电阻符合要求。
四、接线和调试1. 接线:根据设计要求和变压器的接线图接线,确保接线正确并进行绝缘处理。
2. 调试:对变压器进行初试和调试,包括检查变压器的运转情况、测量变压器的电气参数等,确保变压器运行正常。
五、安全检查和验收1. 安全检查:对安装的变压器进行安全检查,包括检查变压器的接线是否正确、绝缘是否良好等。
2. 验收:由专业的电力工程师进行变压器的验收,包括检查变压器的运行情况、电气参数是否符合要求等。
以上是一个标准的安装配电变压器的作业流程,该流程涵盖了安装前的准备工作、设备和材料的检查、安装变压器、接线和调试以及安全检查和验收等全过程。
通过按照这个作业流程进行操作,可以确保安装配电变压器的质量和安全。
变压器报装流程解读
一、准备阶段
1、了解工程概况
2、了解用电需求量(确定报装变压的容量)
3、了解项目现场所需用电的大致区域以及变压器安装的大致地点(方便供电局人员查看现场时汇报)
二、报装及验收通电阶段
1、报装箱变所需资料
变压器报装所需准备资料有:用电申请书、用电需求表、用电设备明细表、营业执照、企业法人及委托人身份证复印件、授权委托书、政府部门立项或批复文件、委托人在公司工作的证明。
2、箱变报装流程及计划
箱变报装流程:客户提交用电申请(以及相关资料详见附件一)、报装受理(报装受理通知单详见附件三)→供电局现场勘察、制定供电方案(方案答复函详见附件四)→审批供电方案、客户确认→供电设计单位备案后按照供电方案进行设计和编制预算(供电设计单位备案见附件五)→供电局进行设计审核,通过后加盖设计审核通过章(施工方案及图纸见附件六)→办理施工单位、监理单位、试验单位、设备厂家的备案手续→施工单位进行土建的开工手续办理,土建竣工后向供电公司提交土建竣工资料和竣工检查申请→土
建竣工后办理电气开工、竣工后提供竣工资料和竣工检查申请→竣工检查验收通过后预交电费,供电公司安排计量表流程,同时办理供电用电合同事宜→送电、竣工资料归档。
(详见附件)
说明:预交电费计算公式:变压器容量的40%*每天8个小时*30天*电费单价(不同的变压器容量的预缴百分比不同)
3、箱变报装大致工期表:
报装工期共需45天/32个工作日,申请报装、确定方案需要5天,设计并图纸会审通过、土建施工、箱变生产、与供电公司签订外线试验合同、支付供电公司款项等需19天,申请停电计划、箱变及电缆到货并安装需5天,中间检查1天,报竣工并提供相关资料需2天,竣工验收需4天,签订用电合同2天,签订表计合同、支付表计费用、安装互感器需5天,送电前的全面检查需2天。
三、注意事项
1、报装流程阶段注意事项
1.1 如是项目自行报装,查看相关资质,用以报装。
1.2 由于供电局属于垄断行业,如需快速跑完流程,需前期和供电局内相关卡资料看现场的人员进行沟通,方便资料到相关人员手中后可快速完成审批,走下一步流程。
2、察看现场及施工阶段注意事项
2.1 区供电局在接到资料后需要尽快联系所在区供电局的方案组相关人员,到现场勘查。
2.2 勘察完现场后及时与设计人员进行联系(按照自己的意愿适当修改)尽快完成设计,但同时注意时间点,因为设计人员做出送审蓝图后需送至市供电公司审核,而市供电公司每周三才会审核一次,周五或者下周一才出审核结果,错过将会耽误一周时间。
2.3 当周三审图通过后,需和供电局相关人员进行沟通后就可以进行相关土建施工,土建施工时一定要注意变压器基础尺寸大小及变压器所放具体地点,施工后续所补资料有开工报告、中间检查、竣工报告等。
3、后续施工流程注意事项
3.1 当土建及电气施工完成且相关施工资料(开工报告、中间检查、竣工报告等)提交后,需及时同市供电公司客户经理协调验收检查事宜以免长期被拖着,影响下一步计划。
3.2 验收后会签订相关合同及结算协议书,安装计量表(在安装计量表之前会有预缴电费单,在计量安装之前一定须将预缴电费缴纳)。
4、其他施工具体问题具体进行协调解决。
