桩基托换安全技术通用版
- 格式:docx
- 大小:69.03 KB
- 文档页数:6
桩基托换技术总结内容提要:成都地铁火南区间土建工程区间隧道下穿人民南路南延线高架桥匝道桥,该桥F2-1桩基位于左线隧道内且侵入侧墙0.07 m,施工期间,需对该桩基进行主动托换处理,主动托换法是采用托换梁结合托换新桩的方式,在托换梁与托换桩之间设置千斤顶加载,使上部结构有微量位移,同时使托换桩的大部分沉降通过千斤顶的预压来完成。
本文对该工程桩基托换全过程中的施工工艺作简单介绍。
关键词:托换主动托换法预顶微量位移随着城市人口及车辆的增多,地铁建设已经成为各大城市解决交通拥挤的首选方案。
尽管地下交通线路的布置在原则上尽量避免对地上建筑物的影响,但实际上总会有部分隧道要从现有建筑物下面或相邻通过,很难避免对其的影响。
就成都地铁火南区间土建工程而言,区间隧道下穿人民南路南延线高架桥匝道桥,该桥F2-1桩基位于左线隧道内且侵入侧墙0.07 m,施工期间,需对该桩基进行主动托换处理. 主动托换法是采用托换梁结合托换新桩的方式,在托换梁与托换桩之间设置千斤顶加载,使上部结构有微量位移,同时使托换桩的大部分沉降通过千斤顶的预压来完成。
本文对该工程桩基托换全过程中的施工工艺作简单介绍。
1. 工程概况成都地铁1号线火车南站~南三环路区间左线全长798.848m,右线全长798.099m。
区间隧道下穿人民南路南延线高架桥匝道桥,匝道桥现状为断头路,桥梁跨度约20m,为单柱单桩基础,F2-1桩基位于区间左线隧道内且侵入侧墙0.07 m,该桩基为人工挖孔摩擦型桩,桩径1.8m,桩长约28 m,承载力设计值7000kN。
受隧道结构施工影响,需对F2-1桩基进行托换处理,采用2根直径1.5m人工挖孔桩和截面3.5×2.5m的托换梁进行主动托换处理. 托换梁和被托换桩之间采用界面处理剂及植筋的方式进行连接,待托换梁混凝土强度达到设计强度后,在托换桩预顶承台上安放千斤顶施加预顶力,预顶完成且全面观测沉降变形稳定后,截断被托换桩。

桩基施工安全技术交底(通用)
1.背景
桩基施工是建筑施工中的一项重要工序,涉及到施工人员的安全问题。
为了保障施工人员的安全,必须对桩基施工的安全技术进行交底。
2.目的
本文档的目的是向施工人员详细介绍桩基施工的安全技术,以确保他们在施工过程中能够正确应对各种安全风险,提升施工安全水平。
3.内容
本次安全技术交底主要包括以下内容:
3.1 施工现场安全
施工现场的封闭与警示
安全通道和应急出口设置
危险区域的划定
3.2 工作人员安全
工作人员的安全装备要求
工作人员的安全行为准则
工作人员的安全培训和岗前考核
3.3 设备安全
设备的安全操作规范
设备的维护与检修要求
设备的使用限制和注意事项
3.4 土方施工安全
___施工的安全措施
___施工的安全防护要求
___施工的风险评估与预防措施
3.5 桩基施工安全
桩基施工的安全作业规程
桩基施工的安全检查与监控
桩基施工的紧急救援措施
4.实施
安全技术交底应在施工前进行,由专业人员对施工人员进行培训,确保他们理解并能正确应用所述内容。
培训记录和签字确认应妥善保存,以备日后查验。
5.参考
相关法律法规和标准规范
桩基施工的安全管理手册
以上是对桩基施工安全技术交底的一个概述,具体内容可根据实际情况进行进一步完善。
交底的内容应确保准确、详细,并及时更新,以保障施工人员的安全。

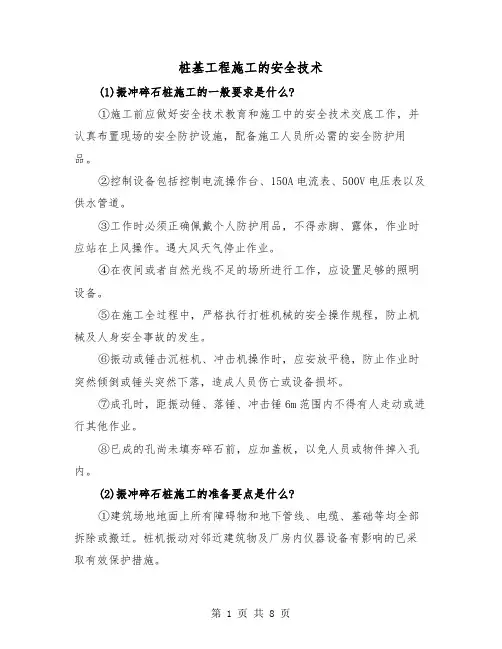

桩基工程施工的安全技术(1)振冲碎石桩施工的一般要求是什么?①施工前应做好安全技术教育和施工中的安全技术交底工作,并认真布置现场的安全防护设施,配备施工人员所必需的安全防护用品。
②控制设备包括控制电流操作台、150A电流表、500V电压表以及供水管道。
③工作时必须正确佩戴个人防护用品,不得赤脚、露体,作业时应站在上风操作。
遇大风天气停止作业。
④在夜间或者自然光线不足的场所进行工作,应设置足够的照明设备。
⑤在施工全过程中,严格执行打桩机械的安全操作规程,防止机械及人身安全事故的发生。
⑥振动或锤击沉桩机、冲击机操作时,应安放平稳,防止作业时突然倾倒或锤头突然下落,造成人员伤亡或设备损坏。
⑦成孔时,距振动锤、落锤、冲击锤6m范围内不得有人走动或进行其他作业。
⑧已成的孔尚未填夯碎石前,应加盖板,以免人员或物件掉入孔内。
(2)振冲碎石桩施工的准备要点是什么?①建筑场地地面上所有障碍物和地下管线、电缆、基础等均全部拆除或搬迁。
桩机振动对邻近建筑物及厂房内仪器设备有影响的已采取有效保护措施。
②施工场地已进行平整,对桩机进行的松软场地应进行预压处理,周围应做好有效的排水措施。
(3)振冲碎石桩施工的施工机械主要有哪几种?打桩机、振冲器(振动冲击夯)、起重机、潜水泵。
(4)打桩机的安全技术要点是什么?①打桩机类型、桩长、桩径、地质条件、施工工艺等综合考虑。
打桩作业前,应由施工技术人员向机组人员进行安全技术交底。
②打桩机所配置的电动机、内燃机、卷扬机、液压装置等的使用执行相应机械的安全操作规程。
③安装时,应将桩锤运到立柱正前方2m以内,并不得斜吊。
吊装时,应在桩上拴好拉绳,不得与桩锤或机架碰撞。
④打桩机作业区内无高压线路。
作业区应有明显标志或围栏,非工作人员不得进入。
桩锤在施打过程中,操作人员必须在距离桩锤中心5m以外监视。
⑤施工现场应按地基承载力不小于83kPa的要求进行整平压实。
在基坑和围堰内打桩,应配置足够的排水设备。
桩基工程施工安全技术范本一、前期准备工作1. 施工前应制定详细的技术方案,并组织专业人员进行技术交底和培训,确保施工人员理解并能正确执行技术方案。
2. 在施工现场设置合理的安全警示标识,明确指示施工区域和危险区域,保障施工人员的安全。
3. 在施工现场设立必要的安全警示牌,包括注意安全、禁止吸烟、禁止乱丢垃圾等内容,提醒施工人员遵守安全规定。
4. 提前对施工现场进行安全检查,检查施工材料的质量和堆放是否符合安全要求,确保工程施工过程中不存在安全隐患。
二、基坑开挖安全措施1. 进建设单位在基坑开挖前,要先制定详细的基坑开挖方案,并组织专业人员进行技术指导和培训。
2. 根据基坑周边环境和地质条件,采取必要的支护措施,如设置围护结构、挡土墙等,确保基坑的稳定性和施工人员的安全。
3. 基坑边缘设置合理的安全防护措施,如围挡、护栏等,防止人员坠落和设备失控。
4. 在基坑开挖过程中,要不断监测基坑的沉降情况,及时采取补充支护和加固措施,防止因沉降导致的坍塌事故。
5. 在基坑开挖时要保证工地排水畅通,及时排除水土流失和渗漏现象,以防止地下水位上升导致地面塌陷事故。
三、桩基施工安全措施1. 在桩基施工前,要提前制定桩基施工方案,并组织专业人员进行技术交底和培训,确保施工人员理解并能正确执行施工方案。
2. 施工现场应设置合理的安全标志,明确标示施工区域和危险区域,并配备足够的安全警示牌,提醒施工人员注意安全。
3. 桩基施工过程中,要加强对施工设备的检查和维护,确保设备的正常运行,避免设备故障引发的事故。
4. 桩基施工要严格按照设计要求进行施工,避免过度深挖或偏离设计位置,保证桩基的稳定性和安全性。
5. 施工时要做好桩身的观测和监测,及时发现并处理桩身的变形和裂缝,避免因桩身失稳而引发的事故。
6. 在桩基施工现场设置合理的指示标识和警示标识,明确指示施工区域和危险区域,提醒施工人员注意安全。
四、设备操作安全措施1. 施工人员要熟悉并掌握施工设备的操作规程和安全操作规范,严禁未经培训和资质的人员操作设备。
桩基托换安全技术桩基托换是指在建筑施工过程中,根据需要更换或加固已经浇筑好的桩基的一种施工技术。
由于建筑设计变更、施工质量问题或者地质条件不符合要求等因素,需要对已施工的桩基进行更换或加固。
桩基托换安全技术是保证桩基更换或加固过程中施工人员安全的重要手段。
本文将从材料选用、施工方案设计以及现场安全管理等方面对桩基托换技术的安全进行详细阐述。
一、材料选用1. 施工材料:桩头部托座、托板、托板固定杆等。
桩头部托座应选用承载能力高、稳定性好的材料,如优质钢材。
托板应选用坚固耐用的钢板,具有一定的承载能力和稳定性。
托板固定杆应选用强度高、耐腐蚀的钢材,保证固定的稳定性。
2. 安全防护材料:头盔、安全带、防护鞋等。
施工人员必须佩戴合格的头盔,以防止坠落物品的伤害。
施工人员在高处作业时应佩戴安全带,确保人员的安全。
施工人员应穿戴符合要求的防护鞋,以保护脚部免受外力的伤害。
二、施工方案设计1. 规范选择:根据工程实际情况和要求,选择合适的施工方案。
详细了解施工现场的地质情况,严格按照设计要求选择桩基托换的方案。
根据托换桩基的具体情况,确定是否需要进行加固措施,并制定相应的施工方案。
2. 详细计划:对施工过程进行详细计划,确保施工的安全进行。
确保施工人员充分理解施工方案,并进行相应的培训和演练。
制定详细的施工任务和时间计划,合理安排施工人员的工作。
三、现场安全管理1. 施工现场准备:在施工现场进行足够的准备工作,确保施工的安全进行。
对施工现场进行清理,清除障碍物,确保施工人员的安全。
设置明显的安全警示标志,提醒周围人员注意施工安全。
2. 工人安全培训:对施工人员进行安全培训,提高施工人员的安全意识。
对施工人员进行相关安全知识的培训,使其了解施工过程中的危险因素。
确保施工人员具备相应的操作技能,能够熟练操作所需要的设备和工具。
3. 安全设施设置:在施工现场设置必要的安全设施,保障施工人员的安全。
设置安全防护网或者安全护栏,避免施工人员坠落造成伤害。

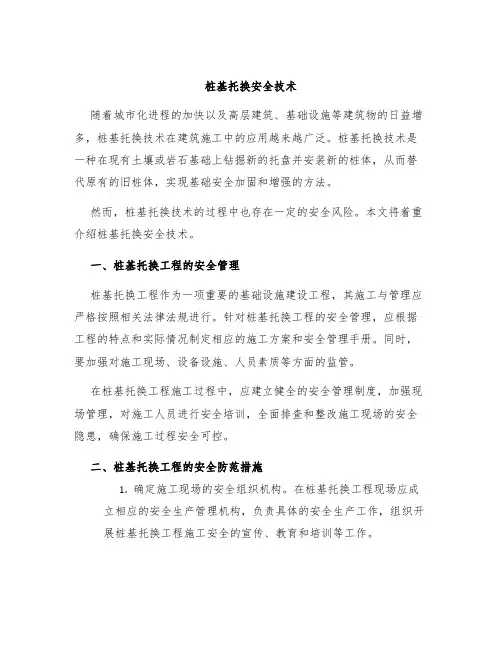

桩基托换安全技术随着城市化进程的加快以及高层建筑、基础设施等建筑物的日益增多,桩基托换技术在建筑施工中的应用越来越广泛。
桩基托换技术是一种在现有土壤或岩石基础上钻掘新的托盘并安装新的桩体,从而替代原有的旧桩体,实现基础安全加固和增强的方法。
然而,桩基托换技术的过程中也存在一定的安全风险。
本文将着重介绍桩基托换安全技术。
一、桩基托换工程的安全管理桩基托换工程作为一项重要的基础设施建设工程,其施工与管理应严格按照相关法律法规进行。
针对桩基托换工程的安全管理,应根据工程的特点和实际情况制定相应的施工方案和安全管理手册。
同时,要加强对施工现场、设备设施、人员素质等方面的监管。
在桩基托换工程施工过程中,应建立健全的安全管理制度,加强现场管理,对施工人员进行安全培训,全面排查和整改施工现场的安全隐患,确保施工过程安全可控。
二、桩基托换工程的安全防范措施1.确定施工现场的安全组织机构。
在桩基托换工程现场应成立相应的安全生产管理机构,负责具体的安全生产工作,组织开展桩基托换工程施工安全的宣传、教育和培训等工作。
2.进行现场隐患排查。
在施工前应对施工现场及设备进行全面细致的检查,确保施工现场安全。
严格按照安全防范要求规定操作及作业程序。
3.施工现场要按要求进行防护设施的设置。
在现场应设置围挡、标志牌和控制区域等安全防护设施,合理划分安全通道和施工空间,设置合理的通风、排水等设施,保证施工人员的安全条件。
4.施工人员安全教育。
在施工前,应向参与施工的人员进行全面的安全教育,使施工人员掌握必要的安全常识,增强施工人员的安全意识。
5.记录施工过程。
在施工过程中应建立相应的施工记录,如施工日志、安全检查记录、质量验收记录等,以记录施工过程的各项情况,同时也为后期工程管理提供依据。
三、桩基托换工程施工的安全技术1.选择适合的桩基托换方法。
根据实际情况选择适合的桩基托换方法,如挖孔法、爆破法等。
2.选择合适的桩基托换设备。
根据实际情况选择相应的桩基托换设备,确保设备操作正常,保障施工安全。

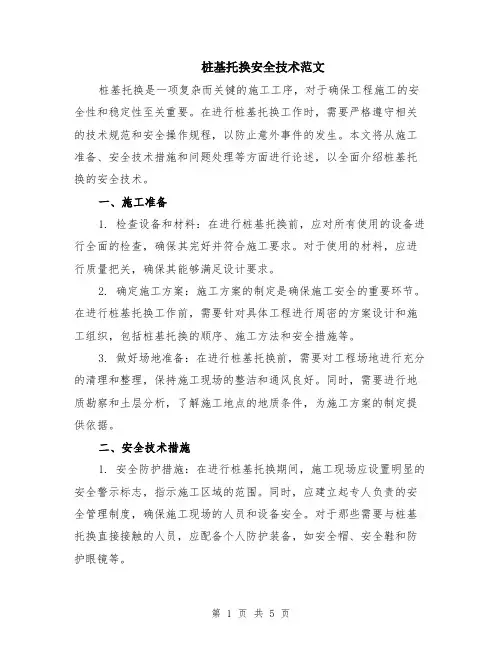

桩基托换安全技术范文桩基托换是一项复杂而关键的施工工序,对于确保工程施工的安全性和稳定性至关重要。
在进行桩基托换工作时,需要严格遵守相关的技术规范和安全操作规程,以防止意外事件的发生。
本文将从施工准备、安全技术措施和问题处理等方面进行论述,以全面介绍桩基托换的安全技术。
一、施工准备1. 检查设备和材料:在进行桩基托换前,应对所有使用的设备进行全面的检查,确保其完好并符合施工要求。
对于使用的材料,应进行质量把关,确保其能够满足设计要求。
2. 确定施工方案:施工方案的制定是确保施工安全的重要环节。
在进行桩基托换工作前,需要针对具体工程进行周密的方案设计和施工组织,包括桩基托换的顺序、施工方法和安全措施等。
3. 做好场地准备:在进行桩基托换前,需要对工程场地进行充分的清理和整理,保持施工现场的整洁和通风良好。
同时,需要进行地质勘察和土层分析,了解施工地点的地质条件,为施工方案的制定提供依据。
二、安全技术措施1. 安全防护措施:在进行桩基托换期间,施工现场应设置明显的安全警示标志,指示施工区域的范围。
同时,应建立起专人负责的安全管理制度,确保施工现场的人员和设备安全。
对于那些需要与桩基托换直接接触的人员,应配备个人防护装备,如安全帽、安全鞋和防护眼镜等。
2. 施工设备的安全操作:施工过程中使用的吊装设备和机械设备应经过专业培训的操作人员操作,并且设备应经过定期的维护和检修,确保其安全运行。
在吊装和安装过程中,需要使用可靠的固定和支撑装置,以防止设备滑动和倾倒。
3. 控制施工负荷:在进行桩基托换时,需要合理安排施工负荷,确保负荷的均匀分布。
在对桩基进行解扣和装换过程中,应严格掌握施工荷载的大小和施工速度,以避免桩体变形或破坏。
4. 环境保护措施:在进行桩基托换施工时,需要采取措施减少对周边环境的影响。
施工现场应按照环境保护要求进行封闭和防尘处理,减少扬尘和噪音对周边居民的影响。
三、问题处理1. 应急预案:在进行桩基托换工作时,需要根据实际情况制定相应的应急预案,以应对突发事件。
桩基工程施工的安全技术模版1. 引言桩基工程施工是建筑施工中一项重要而复杂的工作,对于工程的安全性和稳定性至关重要。
为确保施工安全,减少事故的发生,需要采取一系列安全技术措施,本文针对桩基工程施工的安全要点进行介绍。
2. 施工前的安全准备2.1 建立健全的安全管理体系。
2.2 制定详细的施工方案和安全措施。
2.3 安排有经验的安全管理人员。
2.4 确保施工人员具备必要的安全技能和意识。
3. 施工现场的安全控制3.1 确保施工现场的安全设施齐全。
3.2 桩机操作人员应具备相应的操作证书。
3.3 定期检查和维护施工设备和机械。
3.4 按照规定的安全标准进行施工。
3.5 施工现场要实行严格的进出管理制度。
3.6 严格控制施工现场的人员数量,防止堆积。
4. 施工过程中的安全技术控制4.1 在施工前进行地质勘察,了解地层情况。
4.2 定期检查施工设备和机械的安全状况。
4.3 施工现场应注意安全警示标识的设置。
4.4 桩基施工过程中,要进行质量监督和安全检测。
4.5 对施工现场周围的环境进行保护和安全控制。
4.6 加强施工现场的消防设施和灭火器材的配备。
5. 施工后的安全控制和保护5.1 桩基施工完成后,要进行整理和清理。
5.2 监督处理施工现场的废弃物和危险化学品。
5.3 对施工现场进行定期巡查,及时发现和排除安全隐患。
5.4 对施工现场的设备和机械进行保养和维修。
5.5 桩基工程施工结束后要进行总结和经验总结。
6. 紧急情况处理6.1 对各类紧急情况进行预案编制和演练。
6.2 紧急情况发生时,要立即采取应急措施。
6.3 保护施工人员的生命安全和财产安全。
6.4 主动报警,及时求助相关部门。
6.5 完成事故调查和处理,以避免类似事故再次发生。
7. 结语桩基工程施工的安全技术模板旨在规范和提高施工过程中的安全管理水平,从而减少事故的发生。
施工单位和工作人员需要严格遵守相关规定,提高安全意识,做好施工前、施工中和施工后的各项安全措施,保障施工人员和设备的安全,确保工程的顺利进行。
桩基托换安全技术在我国大城市繁华地区施工的许多地下工程,常常被高楼大厦的桩基拦住去路,故桩基托换应运而生。
由于桩基托换的施工技术性强、危险性大,因此要制定安全技术,使托换工作有一个安全、顺利的过程。
一、桩基托换施工安全前提认真执行国家有关安全生产和劳动保护法律、法规,建立安全生产责任制,进行安全教育和宣传,落实各项安全防护工作。
开工前做好各级安全交底工作,组织员工重新学习认真执行安全操作规程,建立安全值班制度和安全检查制度。
临边设置安全护栏和危险标志牌,在主要出入口搭设安全通道,确保行人安全。
各种施工机械进场须经过检查,经检查合格后才能投入使用;施工机械操作人员必须建立机组责任制,并依照有关要求持证上岗,禁止无证人员操作。
按《施工现场临时用电安全技术规定》(JGJ46—xx)布置施工现场临时用电安全技术。
教育员工要安全用电,严禁乱拖乱拉,非电工不得从事电器作业,防止发生触电事故。
二、桩基托换安全的技术保证措施桩位放样必须准确,切记不能将新桩进入隧道影响线内。
保证新桩基的垂直度,必须控制在0.5%范围内,人工挖孔桩、钻孔桩必须设专人检查垂直度,人工挖孔桩每节护壁进行校对,正确后方可施工下一护壁,钻孔桩采用导下器和加重钻杆进行成孔。
由于托换新桩一般紧邻既有建筑物桩,且新桩底位于既有桩底以下2~6m不等,新桩施工将造成既有桩底以下基岩侧面临空,影响既有桩的安全使用,故托换新桩成孔过程中需要加强护壁结构和增加必要的超前临时支护结构。
保证桩身质量,因为桩身质量直接影响到桩托换结构的安全,严格把好人工挖孔桩和钻孔桩混凝土灌注关。
人工挖孔桩桩底需要清洗干净,钻孔桩清孔必须干净控制沉渣≤5cm,确保桩底质量。
托换梁与被托换柱(桩)节点的混凝土齿槽在涂刷粘结材料、浇注混凝土前不能有疏松混凝土、浮土等。
托换粱与承台底接触面应保证混凝土浇捣密实。
预应力张拉严格按施工技术规范进行,张拉时应对托换梁进行严格的变形监控。
施工前对被托换柱实际轴力进行测试,验证估算轴力,并确定千斤顶施工顶力的分级荷载。
桩基工程施工的安全技术范文一、引言桩基工程施工是建筑工程中非常重要的一环,其安全问题关乎工程质量和工人的生命安全。
为了保障桩基工程施工的安全,从施工前的准备工作到施工过程中的各项安全措施都需要严格遵守。
本文将从桩基工程施工前的安全准备、地下设施勘察与保护、安全监测、桩基施工过程中的安全措施等方面进行详细介绍。
二、桩基工程施工前的安全准备1. 安全教育培训施工单位应对参与桩基工程施工的人员进行安全教育培训,包括各类施工人员、监理人员和工程管理人员等。
培训内容包括施工安全意识、安全操作规程和急救知识等。
培训后进行考核,合格方可上岗。
2. 施工方案编制施工单位应根据工程的具体情况编制科学合理的施工方案,并报经上级主管部门审核通过。
施工方案包括施工工艺、施工工序、施工机具材料和安全措施等内容,主要是为了明确施工过程中的安全风险点并采取相应的防护措施。
3. 安全生产许可证施工单位在开展工程施工前,应向安全监管部门申请办理安全生产许可证。
申请时应提交相关资料,包括施工组织设计、施工方案和安全管理制度等。
经过严格审查合格后,方可取得安全生产许可证。
三、地下设施勘察与保护1. 勘察地下设施施工单位在开展桩基工程前,应对地下已有的设施进行勘察,包括电力、通讯、自来水、燃气和排污管道等。
通过各种现代勘察方法,确定地下设施的准确位置和走向,以避免桩基施工造成对地下设施的损坏。
2. 保护地下设施在桩基施工过程中,施工单位应严格按照相关规定进行地下设施的保护。
对于已确定位置的地下设施,应进行标示,并在施工过程中进行保护措施,防止损坏。
若发现有影响桩基施工的地下设施,应及时通知相关单位进行处理。
四、安全监测1. 周边环境监测桩基工程施工前,施工单位应对周边环境进行监测,包括地表沉降、地下水位、气象条件等。
通过监测,了解施工对周边环境的影响程度,以采取相应的合理措施保护周边环境。
2. 施工过程监测在桩基工程施工过程中,施工单位应进行施工过程的监测,包括桩基的沉降、承载能力等参数的监测。
一、交底对象1. 施工单位全体参与桩基施工的员工。
2. 施工单位相关管理人员。
二、交底时间1. 桩基施工前。
2. 施工过程中,如遇特殊情况需重新交底。
三、交底内容一、安全意识教育1. 强调安全生产的重要性,提高员工的安全意识。
2. 使员工了解桩基施工过程中的安全风险,明确各自的安全责任。
二、桩基施工安全技术要求1. 施工现场安全管理(1)施工现场应设置明显的警示标志,如“危险区域”、“禁止通行”等。
(2)施工现场应保持整洁,确保施工通道畅通。
(3)施工现场应配备必要的安全防护设施,如安全网、安全带、防护栏杆等。
2. 预制桩施工(1)预制桩堆放时应按规格、桩号分层堆置,堆放高度不超过四层。
(2)起吊和搬运吊索应系于设计规定之处,起吊时应平稳,避免摇晃和震动。
(3)预制桩运输过程中,应确保桩身平稳,防止倾覆。
3. 打桩施工(1)开工前,检查机具并加润滑油,确保桩架起落准备工作完成。
(2)工作时,司机不得擅离岗位,精神要集中。
(3)开机时,先起动操纵机构,起锤后应将保险装置固定牢靠。
(4)打桩过程中,应经常注意打桩机的运转情况,发现异常情况应立即停止,并及时纠正后方可继续进行。
4. 桩基孔开挖与成孔(1)桩基孔开挖前,应对桩基孔位置、深度、直径等进行测量,确保符合设计要求。
(2)成孔过程中,应控制钻头转速和钻进速度,防止发生偏孔、卡钻等事故。
(3)孔壁坍塌时,应立即停止钻进,采取有效措施进行加固。
5. 桩基验收(1)桩基施工完成后,应按照设计要求进行桩基验收。
(2)验收过程中,应检查桩身质量、桩顶标高、桩基承载力等指标。
三、应急处置1. 事故报告:发生安全事故时,应立即向现场负责人报告,并采取必要措施控制事态发展。
2. 事故调查:事故发生后,应立即进行调查,查明事故原因,制定整改措施。
3. 事故处理:根据事故原因,对责任人进行严肃处理,并追究相关责任。
四、交底要求1. 施工单位应将本交底内容纳入施工组织设计,确保施工过程中严格执行。
桩基工程施工的安全技术范本主要涉及以下方面:现场管理、施工操作、机械设备的安全使用、职业防护以及应急处理等。
为了避免使用分段语句,下面将详细介绍每个方面的安全技术要点。
一、现场管理1.施工前,必须进行现场勘察,确定地基情况和确认地质报告内容,合理设置临时围栏并设立标志牌。
2.施工现场必须保持整洁,清掉建筑垃圾、杂物和其他危险物,保持施工道路畅通。
3.现场应设置安全警示标志,包括禁止吸烟、禁止携带易燃易爆物品、禁止聚众等。
4.严格按规定组织、整理施工现场,建立明确的作业区域,并设置隔离措施。
二、施工操作1.施工工人必须经过相关培训和考核,熟悉施工操作程序并具备相应技能。
2.桩基施工必须符合相关标准和规范,采用合理安全的施工方法和工艺。
3.对于涉及垂直孔洞,需采取防坍措施,确保其稳定性。
当挖掘深度达到3米或更深时,必须使用合适的脱模剂。
4.钻孔阶段,必须保证钻具和钻杆的完好,使用保护装置并设置安全防护网。
5.打桩操作时,严禁施工人员站近作业区域,打桩机要进行充分检查,确保安全可靠。
三、机械设备的安全使用1.机械设备必须经过合格认证,操作人员应具备相应的资质证书和操作经验。
2.机械设备使用前必须进行检查,特别是涉及安全装置和防护装置的完好性,确保设备的正常工作状态。
3.机械设备在使用过程中,要定期检查设备保养,更换磨损部件,并定期进行安全维护保养。
4.使用机械设备时,必须严格按操作规程进行操作,禁止未经许可的非专业人员操作。
5.机械设备使用结束后,必须及时停止并将其安全停放在指定区域。
四、职业防护1.施工人员必须按规定佩戴安全帽、工作服、防护鞋等个人防护装备,确保施工人员的人身安全。
2.施工人员进行高空作业时,必须佩戴安全带,并进行固定,确保在施工过程中不发生高空坠落事故。
3.施工人员接触有害物质时,必须佩戴防护手套、防护眼镜、防护面罩等防护用具。
五、应急处理1.根据相关预案准备各类急救药品和急救设备,并配备专业急救人员,确保在事故发生时能够及时处置伤员。
2024年桩基托换安全技术(____字)引言:桩基托换是一项重要的基础工程技术,在建筑和土木工程中扮演着重要的角色。
随着现代城市化进程的加快,越来越多的建筑和桥梁需要进行桩基托换。
然而,桩基托换过程中存在一定的安全风险。
本文将介绍2024年桩基托换安全技术的最新进展,以及可能的未来发展方向。
一、桩基托换安全技术的最新进展2024年,桩基托换安全技术取得了一系列重要的进展。
以下是其中的一些主要技术:1. 前期勘测技术的发展:利用先进的勘测技术,如遥感技术、激光扫描等,可以对现有建筑或桥梁的基础情况进行详细的勘测,提供准确的数据和图像信息,为桩基托换过程中的安全控制提供有效依据。
2. 自动化施工技术的应用:2024年,智能施工机器人已经广泛应用于桩基托换工程中。
这些机器人能够进行高效的基础施工作业,并且具备自动监测和反馈功能,能够实时检测托换过程中的安全风险,并及时采取措施避免事故的发生。
3. 实时监测和反馈技术的发展:结合物联网、云计算和大数据技术,实时监测和反馈技术在桩基托换中得到广泛应用。
通过在托换过程中对各种参数的实时监测和分析,可以及时发现并预防潜在的安全风险。
4. 安全培训和教育的加强:2024年,桩基托换工程的安全培训和教育得到了加强。
相关部门通过制定和执行安全管理规范,提供培训课程和技术指导,提高从业人员的安全意识和技术水平,减少事故的发生。
二、桩基托换安全技术的未来发展方向桩基托换技术是一个不断发展和创新的领域,未来几年将会有更多的技术应用于桩基托换的安全上。
以下是几个可能的未来发展方向:1. 虚拟现实技术的应用:虚拟现实技术可以为工程师和施工人员提供真实的桩基托换场景,进行模拟训练,并实时提供安全提示和指导。
通过虚拟现实技术,可以进一步提高从业人员的安全意识和技术水平。
2. 人工智能技术的应用:人工智能技术可以通过学习和分析大量的数据,提供更准确的安全预测和警告。
例如,通过分析历史数据和实时监测数据,人工智能系统可以预测出托换过程中潜在的安全风险,并提供相应的应对措施。
桩基托换安全技术1. 概述桩基托换是土木工程中的一项重要工作,用于对已存在的桩基进行修复或更换。
在进行桩基托换工作时,安全是至关重要的。
本文将介绍桩基托换过程中需要注意的安全技术。
2. 施工前的准备工作在进行桩基托换工作之前,需要进行一系列的准备工作以确保施工的安全性。
2.1 工程资料的收集在准备阶段,需要收集与桩基托换相关的工程资料,包括桩基的设计方案、结构荷载、地质勘察报告等。
这些资料能够帮助施工人员了解桩基的情况,从而制定合适的施工方案以确保安全。
2.2 现场勘察和清理在进行施工前,需要进行现场勘察,并清理环境。
施工人员应该熟悉现场的地形、地貌特征以及周边环境,以便及时发现潜在的安全隐患,并采取相应的措施。
2.3 安全防护设施的设置在进行桩基托换工作时,需要设置相应的安全防护设施,包括围挡、警示标志、防护网等。
这些设施能够防止意外事故的发生,保护施工人员和周围环境的安全。
3. 施工中的安全技术在桩基托换的实际施工过程中,还需要采取一系列的安全技术措施,以确保施工人员的安全。
3.1 桩基的支护在进行桩基托换时,需要确保桩基的支护稳定。
对于高风险区域,如斜坡陡峭或土质松软的地方,需要采取额外的支护措施,例如设置护坡板或地下支护结构。
3.2 施工设备的使用在进行桩基托换施工时,需要使用各种机械设备。
施工人员应熟悉设备的操作规程,并戴好相关的个人防护装备,如安全帽、防护眼镜和手套等,以确保自身的安全。
3.3 桩基状态的监测在桩基托换的施工过程中,需要对桩基状态进行定期监测。
可以使用现场监测仪器,如应力应变测量仪和位移测量仪等,对桩身和周围土体的变形进行监测。
通过实时监测,可以及时发现桩基的变形情况并采取相应的措施。
3.4 施工人员的培训在进行桩基托换工作之前,应对施工人员进行相关的培训和考核,确保其具备必要的专业知识和技能。
施工人员需要了解工作流程、安全规范和应急预案等,以应对突发情况并确保施工的安全进行。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改桩基移位安全措施(标准版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes桩基移位安全措施(标准版)1、工程开工前由安全员对桩机施工人员进行安全技术交底。
2、进场施工前必须查清工地及附近地区高压输电线路,周围建筑物等到分布情况,并做好防范措施,不得安装在输电线路下。
3、施工场地要平整,不得有障碍物。
对松弱的地基要进行加固处理。
场内生产性的沟、坑在操作区或通道附近的要用盖板和围栏防护,穿过运输道路的沟槽,应搭能确保设备安全通过的桥板。
4、设备必须安装稳固,周正水平,确保施工中不发生倾斜。
5、桩机移位时,应先检查并清除途中的障碍,设专人照看电缆,防止轧损,无关人员应撤至安全地带。
6、桩机移位时,要由机长统一指挥,有情况通过机长传递信息,统一调度,不得自行其事。
7、用轨道、滚筒移位时,应事先检查轨道、滑轮、滚筒、钢丝绳等安全情况,移位时应力求平稳、匀速。
8、在用吊车移位钻机时,力求吊车支腿垫上钢板或枕木,确保四支腿在受力时不致下陷,钻机吊起高度不能超过60CM,吊车转盘应慢速转动,保证钻机平稳移动,移动钻机时,前、后严禁站人,使钻机保持平稳。
9、在用吊车移动钻机时,应将钻机电源切断。
10、作业人员要严格遵守劳动纪律,在工作中不打闹,不睡觉,不擅离工作岗位,上班前不能喝酒,必须要戴好劳动用品,上塔作业必须系好安全带,严格执行职工安全守则。
安徽岩土工程有限责任公司江苏分公司桩基工程项目部200年月日云博创意设计MzYunBo Creative Design Co., Ltd.。
解决方案编号:YTO-FS-PD796
桩基托换安全技术通用版
The Problems, Defects, Requirements, Etc. That Have Been Reflected Or Can Be Expected, And A Solution Proposed T o Solve The Overall Problem Can Ensure The Rapid And Effective Implementation.
标准/ 权威/ 规范/ 实用
Authoritative And Practical Standards
桩基托换安全技术通用版
使用提示:本解决方案文件可用于已经体现出的,或者可以预期的问题、不足、缺陷、需求等等,所提出的一个解决整体问题的方案(建议书、计划表),同时能够确保加以快速有效的执行。
文件下载后可定制修改,请根据实际需要进行调整和使用。
在我国大城市繁华地区施工的许多地下工程,常常被高楼大厦的桩基拦住去路,故桩基托换应运而生。
由于桩基托换的施工技术性强、危险性大,因此要制定安全技术,使托换工作有一个安全、顺利的过程。
一、桩基托换施工安全前提
认真执行国家有关安全生产和劳动保护法律、法规,建立安全生产责任制,进行安全教育和宣传,落实各项安全防护工作。
开工前做好各级安全交底工作,组织员工重新学习认真执行安全操作规程,建立安全值班制度和安全检查制度。
临边设置安全护栏和危险标志牌,在主要出入口搭设安全通道,确保行人安全。
各种施工机械进场须经过检查,经检查合格后才能投入使用;施工机械操作人员必须建立机组责任制,并依照有关要求持证上岗,禁止无证人员操作。
按《施工现场临时用电安全技术规定》(JGJ46—2005)布置施工现场临时用电安全技术。
教育员工要安全用电,严禁乱拖乱拉,非电工不得从事电器作业,防止发生触电
事故。
二、桩基托换安全的技术保证措施
桩位放样必须准确,切记不能将新桩进入隧道影响线内。
保证新桩基的垂直度,必须控制在0.5%范围内,人工挖孔桩、钻孔桩必须设专人检查垂直度,人工挖孔桩每节护壁进行校对,正确后方可施工下一护壁,钻孔桩采用导下器和加重钻杆进行成孔。
由于托换新桩一般紧邻既有建筑物桩,且新桩底位于既有桩底以下2~6m不等,新桩施工将造成既有桩底以下基岩侧面临空,影响既有桩的安全使用,故托换新桩成孔过程中需要加强护壁结构和增加必要的超前临时支护结构。
保证桩身质量,因为桩身质量直接影响到桩托换结构的安全,严格把好人工挖孔桩和钻孔桩混凝土灌注关。
人工挖孔桩桩底需要清洗干净,钻孔桩清孔必须干净控制沉渣≤5cm,确保桩底质量。
托换梁与被托换柱(桩)节点的混凝土齿槽在涂刷粘结材料、浇注混凝土前不能有疏松混凝土、浮土等。
托换粱与承台底接触面应保证混凝土浇捣密实。
预应力张拉严格按施工技术规范进行,张拉时应对托换梁进行严格的变形监控。
施工前对被托换柱实际轴力进行测试,验证估算轴力,并确定千斤顶施工顶力的分级荷载。
托换施工前及久置后重新使用千斤顶顶升前,应对托换千斤顶和油泵进行配套标定,以后配套使用,并对托换千斤顶及其自锁装
置、油路系统、联动装置等进行校检以保证其精度及控制要求。
托换大梁与托换新桩之间的临时支垫应保证其稳定性及可调节性。
切桩逐步进行,分级转换,以便及时调控变形和沉降。
切桩过程中必须做好测试和监测工作,为托换提供准确数据。
在暗挖隧道施工及缺陷责任期间,必须严格按照监测要求进行监测。
托换梁与托换新桩连接时,必须拆除顶升千斤顶,拆除必须做好安全措施,同时做监测工作。
连接必须保证连接质量,保证托换建筑物稳固。
三、桩基托换施工中突发事件的处理措施
在施工过程中,可能会发生这样或那样的预想不到的突发事件,依多年托换经验,突发事件的发生必须有一个对托换设计、施工经验丰富的技术小组来处理。
处理要及时、果断、正确,且施工前应尽可能想到有哪些突发事件发生,以便做好应急措施。
现依据设计图纸及施工工艺,对可能会出现的突发事件及处理措施例举如下:
l.在人工挖孔桩施工过程中,可能会遇到井内涌水、涌砂及坍塌现象,如施工中发生,可采用井内小导管注浆法或反力压钢护筒法处理。
由于人工挖扎桩托换新桩距原楼房桩基很近,且要超深原基础,在挖孔时可能会对原基础产生一定的影响,在施工过程中,可采用固定水准仪对废柱位进行观测,如出现2~3mm沉降应停止挖孔桩施工,
立即把超深部位用快硬混凝土浇注,防止事故发生。
2.钻孔桩施工过程中,钻孔桩入硬质岩的厚度较大,且桩长又较长,施工中易发生卡钻、断钻事故。
由于钻孔桩的布置受到限制,发生上述情况必须把钻具打捞,打捞可采用“钻具重新开牙”法处理。
3.竖井开挖时由于挡土、截水,采用了原大楼基坑支护结构,在开挖竖并时、原支护结构可能会出现过大位移、倒塌、涌水现象,如发生过大位移应采取基坑内对顶支撑控制位移:如发生涌水,可采取坑内“局部小导管卸水压,桩间挂钢网混凝土处理”,待钢筋混凝上达到一定强度,封堵小导管全面截水。
4.柱节点锚筋施工时,由于锚筋施工的数量较多,长度较大,施工时如发现柱出现竖向或斜向的裂缝,应立即停止施工,对已出现裂缝的采取灌溉性环氧树脂处理后,进一步减少每次锚筋的数量,要待前批锚筋的粘胶达到设计强度后,才能施工下一批锚筋。
5.托换大梁在试顶及荷载测定时,如发现柱与托换大梁的新旧界面抗剪力不够,在断桩前应及时把托换大梁上部的柱子包大,包大的截面大小及高度依试验情况确定,待托换粱上部柱包大部位混凝土选到设计强度后,再试顶,试顶合格后方可断桩。
6.在断桩时,每桩应分层切除,如切除仅切了1/3
面积托换大梁就会发生开裂,应立即采取快硬高强聚合物水泥砂浆补回已凿除部分;如已切部分大干1/3面积或桩已切断,可采用打钢垫楔块方法及时把已断桩楔紧。
如果托换需采用千斤顶顶升,顶升时应保证垫块上的楔块距托换大粱底不超过1.0mm,如千斤顶发生突发卸油可及时打紧楔块。
7.在托换过程中,由于断桩后可能会发生内力重分布现象,使得个别柱的荷载突然增大,易造成托换大梁破坏等问题发生。
如发生个别柱荷载突然增大现象,应及时把荷载较小的柱位顶高,以达到对荷载较大柱位卸载。
8.如果托换板要做到原承台的下面,开挖基坑时楼房可能会发生过大沉降及其他情况。
如出现过大沉降应及时在承台下面压“钢管注浆桩”(桩长应不超过限制标高),防止楼房继续下沉。
针对桩基托换施工的特点,制定详细、可行的安全技术,做到文明施工和安全管理,方可保证桩基托换施工的质量与安全。
该位置可输入公司/组织对应的名字地址
The Name Of The Organization Can Be Entered In This Location。
