(整理)养护施工要求与验收标准.
- 格式:doc
- 大小:49.00 KB
- 文档页数:20

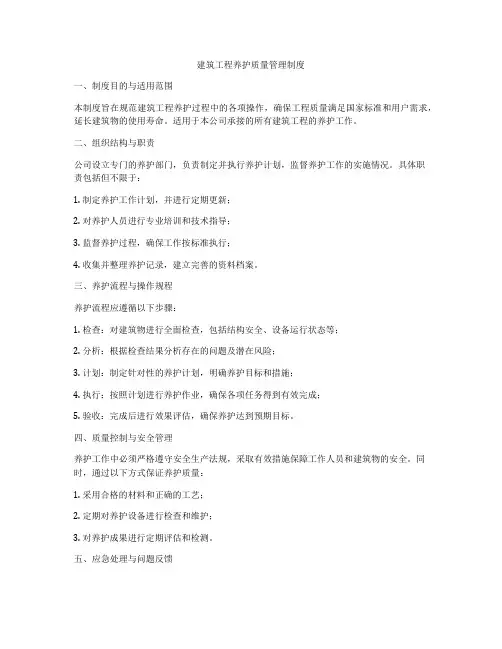

建筑工程养护质量管理制度一、制度目的与适用范围本制度旨在规范建筑工程养护过程中的各项操作,确保工程质量满足国家标准和用户需求,延长建筑物的使用寿命。
适用于本公司承接的所有建筑工程的养护工作。
二、组织结构与职责公司设立专门的养护部门,负责制定并执行养护计划,监督养护工作的实施情况。
具体职责包括但不限于:1. 制定养护工作计划,并进行定期更新;2. 对养护人员进行专业培训和技术指导;3. 监督养护过程,确保工作按标准执行;4. 收集并整理养护记录,建立完善的资料档案。
三、养护流程与操作规程养护流程应遵循以下步骤:1. 检查:对建筑物进行全面检查,包括结构安全、设备运行状态等;2. 分析:根据检查结果分析存在的问题及潜在风险;3. 计划:制定针对性的养护计划,明确养护目标和措施;4. 执行:按照计划进行养护作业,确保各项任务得到有效完成;5. 验收:完成后进行效果评估,确保养护达到预期目标。
四、质量控制与安全管理养护工作中必须严格遵守安全生产法规,采取有效措施保障工作人员和建筑物的安全。
同时,通过以下方式保证养护质量:1. 采用合格的材料和正确的工艺;2. 定期对养护设备进行检查和维护;3. 对养护成果进行定期评估和检测。
五、应急处理与问题反馈针对可能出现的紧急情况,养护部门应制定应急预案,并进行定期演练。
一旦发生紧急事件,能够迅速响应,减少损失。
同时,建立问题反馈机制,鼓励员工及时上报养护过程中发现的问题和建议,持续改进养护工作。
六、绩效评价与持续改进公司将定期对养护部门的工作效率和质量进行评价,以此作为员工绩效考核的重要依据。
通过数据分析和反馈循环,不断优化养护流程,提升服务质量。
七、结语。
水泥混凝土路面施工及验收规范(GBJ97-87)第一章——第三章(略)第四章水泥混凝土板施工第一节材料第4.1.1条用于混凝土板的水泥,应符合下列要求:一、应采用强度高、收缩性小、耐磨性强、抗冻性好的水泥。
其物理性能和化学成份应符合国家有关标准的规定;二、公路、城市道路、厂矿道路应采用硅酸盐水泥或普通硅酸盐水泥(简称普通水泥),水泥标号不应低于425号。
当条件受限制时,可采用矿渣水泥,其标号不应低于425号,并应严格控制用水量,适当延长搅拌时间,加强养护工作;亦可采用325号普通水泥,但应采取掺外加剂、干硬性混凝土或真空吸水等措施;三、民航机场道面和高速公路,必须采用标号不低于425号的硅酸盐水泥;四、水泥进场时,应有产品合格证及化验单。
并应对品种、标号、包装、数量、出厂日期等进行检查验收;五、不同标号、厂牌、品种、出厂日期的水泥,不得混合堆放,严禁混合使用。
出厂期超过三个月或受潮的水泥,必须经过试验,按其试验结果决定正常使用或降级使用。
已经结块变质的水泥不得使用。
第4.1.2条混凝土板用的砂,应符合下列要求:一、应采用洁净、坚硬、符合规定级配、细度模数在2.5以上的粗、中砂;二、当无法取得粗、中砂时,经配合比试验可行,可采用泥土杂物含量小于3%的细砂;三、砂的技术要求应符合表4.1.2的规定。
第4.1.3条混凝土板用的碎(砾)石,应符合下列要求:一、含盐量不得超过5000mg燉L;二、PH值不得小于4。
第4.1.6条混凝土掺用的外加剂,应经配合比试验符合要求后方可使用。
掺用的外加剂,可按下列规定选用。
一、为减少混凝土拌合物的用水量,改善和易性,节约水泥用量,提高混凝土强度,可掺入减水剂;二、夏季施工或需要延长作业时间时,可掺入缓凝剂;三、冬季施工为提高早期强度或为缩短养护时间,可掺入早强剂;四、严寒地区为抗冻,可掺入引气剂。
第4.1.7条混凝土板用的钢筋,应符合下列要求:一、钢筋的品种、规格,应符合设计要求;二、钢筋应顺直,不得有裂缝、断伤、刻痕,表面油污和颗粒状或片状锈蚀应清除。

绿化工程验收方案范文____年绿化工程验收方案1. 引言____年绿化工程验收方案的编制是为了确保绿化工程按照相关规定和标准进行施工和完成。
该方案的目的是确保绿化工程能够达到预定的目标和效果,并且具备良好的质量和环境保护措施。
2. 概述根据绿化工程的实际情况和要求,本次验收将分为以下几个方面进行检查和评估:- 工程质量- 工程设计和施工- 环境保护和资源利用- 监测和评估3. 工程质量根据相关标准和规范,对绿化工程的质量进行评估。
主要包括以下内容:- 施工质量,包括平整度、边坡稳定性、固结质量等- 植物质量,包括植物选择、种植密度、成活率等- 灌溉和养护质量,包括灌溉方法、养护措施等4. 工程设计和施工对绿化工程的设计和施工进行评估,确保其符合相关规定和标准。
主要包括以下内容:- 设计方案,包括植物选择、布局设计等- 施工过程,包括土方工程、固结工程、绿化工程等- 工程管理,包括施工组织、进度控制、技术要求等5. 环境保护和资源利用绿化工程需要在保护环境和合理利用资源的前提下进行施工和管理。
主要包括以下内容:- 城市绿化规划,包括合理用地、保护生态环境等- 垃圾处理,包括施工废弃物和绿化养护废弃物的处理方法- 水资源利用,包括雨水收集利用、节水灌溉等6. 监测和评估为了及时发现和解决绿化工程存在的问题,需要加强监测和评估工作。
主要包括以下内容:- 监测指标,包括土壤水分、植物生长情况等- 监测方法,包括人工监测和科学仪器监测等- 评估方法,包括定性评估和定量评估等7. 人员和设备为了保障绿化工程验收的顺利进行,需要配备专业的人员和设备。
主要包括以下内容:- 验收人员,包括绿化工程专家和环境保护专家等- 验收工具,包括测量工具、采样工具等8. 验收程序绿化工程验收需要按照一定的程序进行,确保结果的可靠性和准确性。
主要包括以下步骤:- 预验收,对绿化工程进行初步评估- 实地考察,对绿化工程进行详细检查和评估- 检查报告,对绿化工程进行评估和总结- 验收结果,根据检查报告最终确定绿化工程的验收结果9. 验收标准根据相关标准和规范,对绿化工程进行评估和判定。

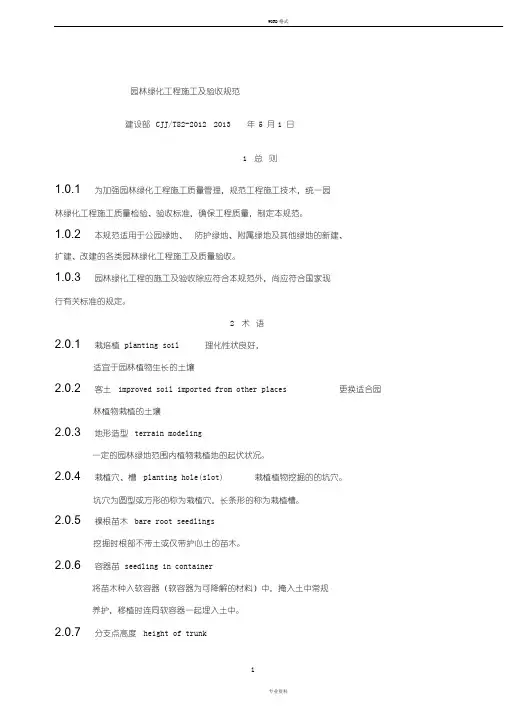

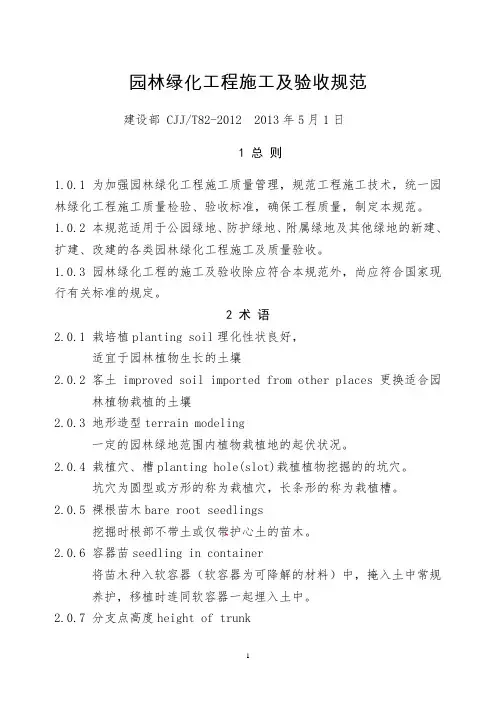

园林绿化工程施工及验收规范建设部 CJJ/T82-2012 2013年5月1日1 总 则1.0.1 为加强园林绿化工程施工质量管理,规范工程施工技术,统一园林绿化工程施工质量检验、验收标准,确保工程质量,制定本规范。
1.0.2 本规范适用于公园绿地、防护绿地、附属绿地及其他绿地的新建、扩建、改建的各类园林绿化工程施工及质量验收。
1.0.3 园林绿化工程的施工及验收除应符合本规范外,尚应符合国家现行有关标准的规定。
2 术 语2.0.1 栽培植planting soil理化性状良好,适宜于园林植物生长的土壤2.0.2 客土improved soil imported from other places 更换适合园林植物栽植的土壤2.0.3 地形造型terrain modeling一定的园林绿地范围内植物栽植地的起伏状况。
2.0.4 栽植穴、槽planting hole(slot)栽植植物挖掘的的坑穴。
坑穴为圆型或方形的称为栽植穴,长条形的称为栽植槽。
2.0.5 裸根苗木bare root seedlings挖掘时根部不带土或仅带护心土的苗木。
2.0.6 容器苗seedling in container将苗木种入软容器(软容器为可降解的材料)中,掩入土中常规养护,移植时连同软容器一起埋入土中。
2.0.7 分支点高度height of trunk乔木从地表面至树冠第一个分支点的高度。
2.0.8 胸径diameter at breast height乔木主干高度在1.3m处的树干直径。
2.0.9 地径ground diameter树木的树干贴近地面处的直径。
2.0.10茎密度stem density草坪单位面积内向上生长茎的数量。
2.0.l1 设施空间绿化greening space of construction in urban建筑物、地下构筑物的顶面、壁面及围栏等处的绿化。
2.0.I2 栽植基层plant growth space非绿地绿化方式的植物栽植基础结构,它包括耐根穿刺防水层、排蓄水层、过滤层、栽植土层等。

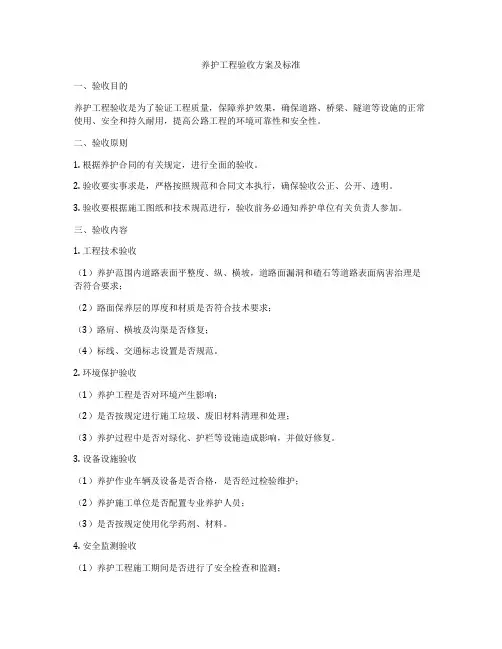

养护工程验收方案及标准一、验收目的养护工程验收是为了验证工程质量,保障养护效果,确保道路、桥梁、隧道等设施的正常使用、安全和持久耐用,提高公路工程的环境可靠性和安全性。
二、验收原则1. 根据养护合同的有关规定,进行全面的验收。
2. 验收要实事求是,严格按照规范和合同文本执行,确保验收公正、公开、透明。
3. 验收要根据施工图纸和技术规范进行,验收前务必通知养护单位有关负责人参加。
三、验收内容1. 工程技术验收(1)养护范围内道路表面平整度、纵、横坡,道路面漏洞和碴石等道路表面病害治理是否符合要求;(2)路面保养层的厚度和材质是否符合技术要求;(3)路肩、横坡及沟渠是否修复;(4)标线、交通标志设置是否规范。
2. 环境保护验收(1)养护工程是否对环境产生影响;(2)是否按规定进行施工垃圾、废旧材料清理和处理;(3)养护过程中是否对绿化、护栏等设施造成影响,并做好修复。
3. 设备设施验收(1)养护作业车辆及设备是否合格,是否经过检验维护;(2)养护施工单位是否配置专业养护人员;(3)是否按规定使用化学药剂、材料。
4. 安全监测验收(1)养护工程施工期间是否进行了安全检查和监测;(2)施工过程中是否造成边坡塌方、路基沉降或其他安全隐患;(3)养护后道路是否存在安全隐患。
四、验收程序1. 养护单位提交完工申请,并提供相关资料。
2. 监理单位组织验收,对养护工程进行现场检查。
3. 监理单位出具验收意见。
五、验收标准1. 表面平整度:道路纵、横坡允许偏差为0.6%以内;2. 漏洞和碴石:道路表面漏洞深度不得超过3cm,碴石不得超过2cm。
3. 路面保护层:保养层厚度应符合设计要求,材质应符合施工规范。
4. 路肩、横坡及沟渠:应保持完整,无裂缝和破损。
5. 标线、交通标志:应按照国家标准进行设置和保养。
6. 施工垃圾处理:施工过程中产生的垃圾应及时清理,妥善处理。
7. 绿化、护栏修复:养护工程对绿化和护栏等设施造成影响时,应及时修复。

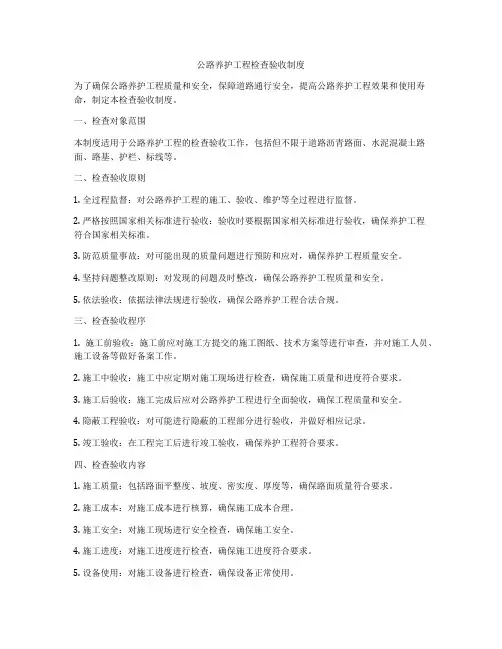

公路养护工程检查验收制度为了确保公路养护工程质量和安全,保障道路通行安全,提高公路养护工程效果和使用寿命,制定本检查验收制度。
一、检查对象范围本制度适用于公路养护工程的检查验收工作,包括但不限于道路沥青路面、水泥混凝土路面、路基、护栏、标线等。
二、检查验收原则1. 全过程监督:对公路养护工程的施工、验收、维护等全过程进行监督。
2. 严格按照国家相关标准进行验收:验收时要根据国家相关标准进行验收,确保养护工程符合国家相关标准。
3. 防范质量事故:对可能出现的质量问题进行预防和应对,确保养护工程质量安全。
4. 坚持问题整改原则:对发现的问题及时整改,确保公路养护工程质量和安全。
5. 依法验收:依据法律法规进行验收,确保公路养护工程合法合规。
三、检查验收程序1. 施工前验收:施工前应对施工方提交的施工图纸、技术方案等进行审查,并对施工人员、施工设备等做好备案工作。
2. 施工中验收:施工中应定期对施工现场进行检查,确保施工质量和进度符合要求。
3. 施工后验收:施工完成后应对公路养护工程进行全面验收,确保工程质量和安全。
4. 隐蔽工程验收:对可能进行隐蔽的工程部分进行验收,并做好相应记录。
5. 竣工验收:在工程完工后进行竣工验收,确保养护工程符合要求。
四、检查验收内容1. 施工质量:包括路面平整度、坡度、密实度、厚度等,确保路面质量符合要求。
2. 施工成本:对施工成本进行核算,确保施工成本合理。
3. 施工安全:对施工现场进行安全检查,确保施工安全。
4. 施工进度:对施工进度进行检查,确保施工进度符合要求。
5. 设备使用:对施工设备进行检查,确保设备正常使用。
6. 环保要求:对施工对环境的影响进行评估,确保环保要求得到满足。
五、检查验收责任1. 施工方:负责落实施工方案,须保证施工符合国家相关标准。
2. 监理单位:负责对施工过程进行监督,确保施工合法合规。
3. 监督部门:负责对公路养护工程的检查验收工作进行监督,确保检查验收工作质量。

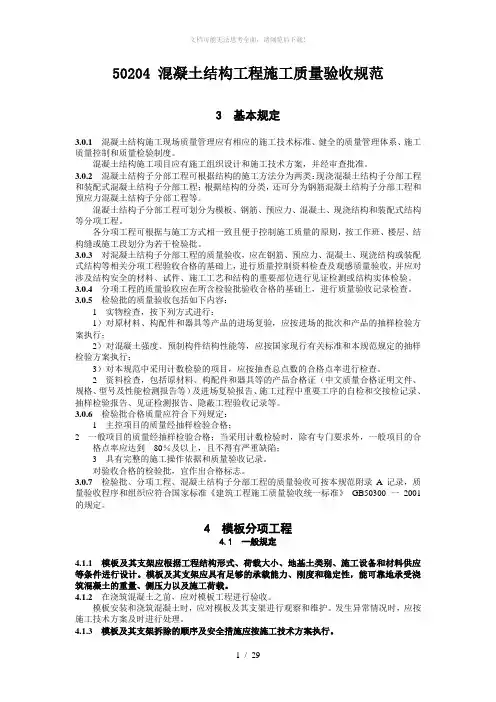

50204 混凝土结构工程施工质量验收规范3 基本规定3.0.1 混凝土结构施工现场质量管理应有相应的施工技术标准、健全的质量管理体系、施工质量控制和质量检验制度。
混凝土结构施工项目应有施工组织设计和施工技术方案,并经审查批准。
3.0.2 混凝土结构子分部工程可根据结构的施工方法分为两类:现浇混凝土结构子分部工程和装配式混凝土结构子分部工程;根据结构的分类,还可分为钢筋混凝土结构子分部工程和预应力混凝土结构子分部工程等。
混凝土结构子分部工程可划分为模板、钢筋、预应力、混凝土、现浇结构和装配式结构等分项工程。
各分项工程可根据与施工方式相一致且便于控制施工质量的原则,按工作班、楼层、结构缝或施工段划分为若干检验批。
3.0.3 对混凝土结构子分部工程的质量验收,应在钢筋、预应力、混凝土、现浇结构或装配式结构等相关分项工程验收合格的基础上,进行质量控制资料检查及观感质量验收,并应对涉及结构安全的材料、试件、施工工艺和结构的重要部位进行见证检测或结构实体检验。
3.0.4 分项工程的质量验收应在所含检验批验收合格的基础上,进行质量验收记录检查。
3.0.5 检验批的质量验收包括如下内容:1 实物检查,按下列方式进行:1)对原材料、构配件和器具等产品的进场复验,应按进场的批次和产品的抽样检验方案执行;2)对混凝土强度、预制构件结构性能等,应按国家现行有关标准和本规范规定的抽样检验方案执行;3)对本规范中采用计数检验的项目,应按抽查总点数的合格点率进行检查。
2 资料检查,包括原材料、构配件和器具等的产品合格证(中文质量合格证明文件、规格、型号及性能检测报告等)及进场复验报告、施工过程中重要工序的自检和交接检记录、抽样检验报告、见证检测报告、隐蔽工程验收记录等。
3.0.6 检验批合格质量应符合下列规定:1 主控项目的质量经抽样检验合格;2 一般项目的质量经抽样检验合格;当采用计数检验时,除有专门要求外,一般项目的合格点率应达到80%及以上,且不得有严重缺陷;3 具有完整的施工操作依据和质量验收记录。
园林绿化工程施工及验收规范建设部CJJ/T82-2012 2 0 1 3 年 5 月 1 日1 总则1.0.1 为加强园林绿化工程施工质量管理,规范工程施工技术,统一园林绿化工程施工质量检验、验收标准,确保工程质量,制定本规范。
1.0.2 本规范适用于公园绿地、防护绿地、附属绿地及其他绿地的新建、扩建、改建的各类园林绿化工程施工及质量验收。
1.0.3 园林绿化工程的施工及验收除应符合本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 栽培植planting soil 理化性状良好,适宜于园林植物生长的土壤2.0.2 客土improved soil imported from other places 更换适合园林植物栽植的土壤2.0.3 地形造型terrain modeling一定的园林绿地范围内植物栽植地的起伏状况。
2.0.4 栽植穴、槽planting hole(slot) 栽植植物挖掘的的坑穴。
坑穴为圆型或方形的称为栽植穴,长条形的称为栽植槽。
2.0.5 裸根苗木bare root seedlings挖掘时根部不带土或仅带护心土的苗木。
2.0.6 容器苗seedling in container将苗木种入软容器(软容器为可降解的材料)中,掩入土中常规养护,移植时连同软容器一起埋入土中。
2.0.7 分支点高度height of trunk乔木从地表面至树冠第一个分支点的高度。
1.0.4 胸径diameter at breast height乔木主干高度在 1.3m 处的树干直径。
1.0.5 地径ground diameter树木的树干贴近地面处的直径。
1.0.6 茎密度stem density草坪单位面积内向上生长茎的数量。
2.0.8l1 设施空间绿化greening space of construction in urban 建筑物、地下构筑物的顶面、壁面及围栏等处的绿化。
2.0.I2 栽植基层plant growth space非绿地绿化方式的植物栽植基础结构,它包括耐根穿刺防水层、排蓄水层、过滤层、栽植土层等。
石材招标技术要求1. 所有到场石材应遵守以下国家及行业技术规范1.1《建筑装饰工程质量验收规范》(GB50210-2001)1.2《民用建筑工程室内环境污染控制规范》(GB50325-2001)1.3《民用建筑工程室内环境污染控制规范》(DBJ01-91-2004)1.4《天然大理石荒科》(JC/T202-2001)1.5《天然大理石建筑板材》(GB/T 19766-2005)1.4《建筑装饰用天然石材防护剂》(JC/T973-2005)1.5《高级建筑装饰工程质量验收规范》(DBJ/T01-27-2003)1.6《天然饰面石材试验方法》(GB/T 9966-2001)1.7《包装储运图示标志》(GB/T 91-2000)1.8其它现行国家行业标准2. 技术要求2.1大理石荒料2.1.1所用荒料应为优等品2.1.2外观质量:荒料的色调、花纹应一致。
2.1.3石材的吸水率、体积密度、弯曲强度、干燥压缩强度等物理性能试验及放射性指标测试等相关报告,必须在开采石材荒料阶段完成。
2.1.4物理性能a、干燥压缩强度≥50.0mpab、弯曲强度≥7.0mpac、体积密度≥2.3/cm3d、吸水率≦0.5%e、耐磨度≥10(1/cm3)2.1.5室内环境污染控制石材放射性指标限量注:放射性指标的测试方法应符合现行国家标准《建筑材料放射性核素限量》GB6566的规定。
2.2大理石板材2.2.1 板材的主要规格:本项目的石材厚度要求:除干挂石材外,墙地面石材厚度均按1.8CM±1MM;石材窗套、窗台板、浴缸台面、各柜体台面拼接造型处用石材厚度要求:2.0CM干挂石材厚度为2.0 CM。
所有板材为优等品。
2.2.2平板型板材的质量标准包括尺寸偏差、平整度公差、角度公差、镜向光泽度、外观质量。
2.2.3等级:所用板材为优等品2.2.42.2.4.1规格尺寸允许偏差长度、宽度0~(—1.0mm)厚度:正负1.0mm。
园林绿化工程施工及验收规范建设部 CJJ/T82-2012 2013年5月1日1 总则1.0.1 为加强园林绿化工程施工质量管理,规范工程施工技术,统一园林绿化工程施工质量检验、验收标准,确保工程质量,制定本规范。
1.0.2 本规范适用于公园绿地、防护绿地、附属绿地及其他绿地的新建、扩建、改建的各类园林绿化工程施工及质量验收。
1.0.3 园林绿化工程的施工及验收除应符合本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 栽培植planting soil理化性状良好,适宜于园林植物生长的土壤2.0.2 客土 improved soil imported from other places 更换适合园林植物栽植的土壤2.0.3 地形造型terrain modeling一定的园林绿地范围内植物栽植地的起伏状况。
2.0.4 栽植穴、槽planting hole(slot)栽植植物挖掘的的坑穴。
坑穴为圆型或方形的称为栽植穴,长条形的称为栽植槽。
2.0.5 裸根苗木bare root seedlings挖掘时根部不带土或仅带护心土的苗木。
2.0.6 容器苗seedling in container将苗木种入软容器(软容器为可降解的材料)中,掩入土中常规乔木从地表面至树冠第一个分支点的高度。
2.0.8 胸径diameter at breast height乔木主干高度在1.3m处的树干直径。
2.0.9 地径ground diameter树木的树干贴近地面处的直径。
2.0.10茎密度stem density草坪单位面积内向上生长茎的数量。
2.0.l1 设施空间绿化 greening space of construction in urban 建筑物、地下构筑物的顶面、壁面及围栏等处的绿化。
2.0.I2 栽植基层plant growth space非绿地绿化方式的植物栽植基础结构,它包括耐根穿刺防水层、排蓄水层、过滤层、栽植土层等。
《混凝土结构工程施工质量验收规范》GB50204-2002 摘录7.4.1 结构混凝土的强度等级必须符合设计要求。
用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取。
取样与试件留置应符合下列规定:1 每拌制100盘且不超过100m³的同配合比的混凝土,取样不得少于一次;2 每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;3 当一次连续浇筑超过100m³时,同一配合比的混凝土每200m³取样不得少于一次;4 每一楼层、同一配合比的混凝土,取样不得少于一次;5 每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定。
附录D 结构实体检验用同条件养护试件强度检验D.0.1 同条件养护试件的留置方式和取样数量,应符合下列要求:1 同条件养护试件所对应的结构构件或结构部位,应由监理(建设)、施工等各方共同选定;2 对混凝土结构工程中的各混凝土强度等级,均应留置同条件养护试件;3 同一强度等级的同条件养护试件,其留置的数量应根据混凝土工程量和重要性确定,不宜少于10组,且不应少于3组;4 同条件养护试件拆模后,应放置在靠近相应结构构件或结构部位的适当位置,并应采取相同的养护方法。
说明:D.0.1 本附录规定的结构实体检验,可采用对同条件养护试件强度进行检验的方法进行。
这是根据试验研究和工程调查确定的。
本条根据对结构性能的影响及检验结果的代表性,规定了结构实体检验用同条件养护试件的留置方式和取样数量。
同条件养护试件应由各方在混凝土浇筑入模处见证取样。
同一强度等级的同条件养护试件的留置数量不宜少于10组,以构成按统计方法评定混凝土强度的基本条件;留置数量不应少于3组,是为了按非统计方法评定混凝土强度时,有足够的代表性。
D.0.2 同条件养护试件应在达到等效养护龄期时进行强度试验。
等效养护龄期应根据同条件养护试件强度与在标准养护条件下28d龄期试件强度相等的原则确定。
水泥养护工程施工方案一、施工前准备工作1.确定施工计划:根据设计图纸和施工要求,确定水泥养护工程的施工计划,包括施工时间、施工人员、施工机具和材料等。
2.制定施工方案:结合实际情况,制定水泥养护工程的施工方案,包括施工工序、施工方法、施工要求等。
3.编制施工组织设计:根据施工计划和施工方案,编制水泥养护工程的施工组织设计,明确施工任务分工、责任人员和施工时限等。
4.确定施工地点:在施工前,对施工地点进行勘察,确定施工的具体位置和范围,为后续的施工工作做好准备。
5.准备施工材料和机具:根据施工计划和施工方案,准备好所需的水泥、砂、石子等材料,以及搅拌机、搅拌车、抹灰机等施工机具。
二、施工工序及要求1.基础处理:在进行水泥养护工程之前,需要对基础进行处理,包括清理基础表面的杂物,修补基础表面的损坏部分,确保基础表面平整、干净。
2.混凝土浇筑:根据设计要求,进行混凝土的浇筑工作,确保混凝土的质量和均匀性。
3.养护处理:在混凝土浇筑完成后,立即进行养护处理,包括覆盖塑料薄膜、浇水养护和湿润养护等,使混凝土得到充分的养护,确保混凝土的强度和耐久性。
4.后续处理:在混凝土养护完成后,对施工现场进行清理,并做好相关的验收和总结工作。
三、施工方法及要求1.材料准备:在进行水泥养护工程时,需要准备好所需的水泥、砂、石子、水等材料,确保材料的质量和数量充足。
2.搅拌施工:在进行混凝土浇筑时,需要使用搅拌机或搅拌车对水泥、砂、石子等材料进行充分混合,确保混凝土的质量和均匀性。
3.浇筑施工:在进行混凝土浇筑时,需要按照设计要求进行浇筑,确保混凝土的厚度和坡度符合设计要求,避免出现漏筑和浇损的情况。
4.养护施工:在进行混凝土养护时,需要及时覆盖塑料薄膜,进行浇水养护和湿润养护,确保混凝土得到充分的养护,以提高混凝土的强度和耐久性。
5.安全施工:在进行水泥养护工程时,需要严格遵守施工安全规定,做好施工现场的安全防护工作,确保人员和设备的安全。
###3高速公路日常养护施工要求与验收标准一、养护总体目标:###3路全面提升路面状况,打造养护精品工程,优等路率达98%,养护工程合格率100%,优良率95%。
二、路基养护:2.1路基养护项目的基本要求:2.1.1路肩养护要求:路肩平整顺适,勾缝密实。
路肩块无损坏,无脱空,与路缘石接缝紧密。
土路肩平整顺适,无冲沟,无高草;路肩表面清洁。
路缘石平顺无倾斜,无损坏,与路面衔接紧密。
2.1.2边坡养护要求:边坡坡面平顺、稳定,坡度符合设计要求。
边坡无冲沟,无水毁,无施工垃圾。
2.1.3护坡道养护要求:平整,坚实,清洁,无水毁,无损坏。
2.1.4排水设施养护要求:边沟、排水沟、泄水槽、截水沟、集水井等排水设施完整畅通,无淤积,功能完好。
外形尺寸符合设计要求。
2.1.5防护的养护要求:挡墙、护坡、锥坡完整无损坏,勾缝饱满无脱落。
每季度驻地办和养护负责单位要对路基进行徒步详细调查,每月都要按照养护要求对路基进行及时养护,每半年进行一次全面路基养护清理。
2.2路基主要养护施工项目验收标准及施工要点:2.2.1水毁的验收标准与施工要求验收标准:(1)压实度:素土回填达到93%以上,8%白灰土达到95%以上,8%水泥稳定土达到96%以上。
(2)时效性:小面积水毁4小时内完成,大面积水毁24小时内完成。
施工要求:(1) 小面积水毁采用素土回填时应清除水毁内松土,按15cm厚用冲气夯夯实,每层夯实不低于4遍,待夯实后上边植种防护草防护。
(2) 大面积水毁采用8%白灰土回填时,应先清理四周松动部分和水毁内松土,清除素土里的树根、杂物,大块泥土敲打碎后拌入8%白灰,分层按阶梯回填,厚度不超过15cm,用冲气夯夯实,每层夯实不低于4遍,待回填夯实后种植草皮和抹面进行防护。
(3) 采用8%水泥稳定土回填时,施工方法同用8%白灰土。
回填完成夯实后应采用抹面、浆砌片石进行防护。
(4)如每处发现质量问题或未按实效时间完成罚款1000元。
2.2.2碎石桩标准与施工要求验收标准:(1)现场施工完毕路面清理干净,无污染。
(2)封口密实、不脱落、不下沉,平整度在2mm之内。
(3)质保期内碎石桩施工后路段出现翻浆重新返工不计量。
施工要求:(1)首先应对翻浆病害进行细致调查,然后根据路面翻浆、裂缝的分布情况及路基变形严重程度、变形处理范围纵向向两边延伸5~10m,拟定钻孔区域及干拌水泥碎石挤密桩处理的方案。
(2)施工放样:孔位按梅花桩布置,桩间距1m。
(3)取芯:用取芯机按放样的位置垂直取芯至路面结构灰土层表面。
(4)钻孔:桩位定好后,经检查控制在偏差±50mm范围内方可钻孔,孔径为15cm,严格将成孔的垂直度偏差控制1.5%以内,成孔深度至路基原地面以下1m,成孔后须对每个孔进行量测验收,填写现场控制检验单。
(5)回填:向孔内填料前,孔底必须夯实。
接着用夯实机对干拌好的水泥碎石进行分层回填,每层厚度为25-30cm。
施工时不能用铁锨随意填充,应制做和设计体积相同的容器进行定量,分层回填。
(6)重锤夯实:使用120kg的重锤,落距大于100cm,为保证工程质量必须控制夯实次数,一般为6~8次,施工前应进行试桩来确定最佳夯击次数。
(7)封孔及封口:用C30微膨胀低含砂量混凝土夯实封孔至路面下5cm ,之上部分采取在孔壁周围涂刷热沥青后用热沥青混合料夯实的办法进行封口处理,不准使用冷补料。
封口以高于路面不超过1mm 为宜,并作渗水试验,严禁采用C30微膨胀低含砂量混凝土直接作为封口材料,以确保封口防水效果好并且美观。
封孔的底面应高于原路面结构灰土层顶面5~10cm,以利于层与层之间水的下排。
(8)出现以上问题每发现一处罚款1000元。
2.2.3勾缝:验收标准:(1)砂浆强度符合设计要求。
(2)拌合均匀,砂浆饱满。
(3)无脱落凸凹不平现象。
施工要求:对护坡、挡土墙、路缘石、路肩块、中分带铺砌等圬工结构进行养护勾缝时,应先清除脱落和松动部分,用水洒湿缝内和表面,再用7.5#砂浆进行勾缝,砂浆拌合要均匀,配合比使用合理,缝内砂浆要饱满密实,深度不小于20mm。
勾缝表面应于原路面结构表面相符,是凹缝应勾凹缝,是凸缝采用凸缝,要求整齐、顺直,无凸凹不平现象,已凝结的砂浆不得使用。
如发现一处质量不合格除要求返工不计量外,罚款1000元。
2.2.4抹面:验收标准:(1)砂浆强度符合设计要求。
(2)表面光滑、平顺无孔隙。
施工要求:对大面积水毁、圬工体进行维修防护,砂浆强度应不低于M10,要有砂浆配合比方可使用,砂浆应有适当的和易性和稠度,水灰比不应大于0.65。
砂浆拌合均匀,抹面要平顺、密实、无孔隙,厚度不小于25mm。
如发现一处质量不合格罚款1000元。
2.2.5浆砌片石标准与施工要求:验收标准:(1)砂浆强度符合设计要求。
(2)浆砌片石缝隙砂浆饱满。
(3)表面平顺、无脱落、无污染。
施工要求:对原浆砌片石排水沟、圬工体进行维修时,片石厚度不小于20cm,片石应分层砌筑,分2-3层组成一个工作层,每工作层大致找平,用M7.5砂浆砌筑,砌体咬口紧密、错缝,砂浆饱满,砌体内不允许回填土石或干砌片石,竖缝应与邻层的竖缝错开。
用水泥砂浆砌筑时,平缝、竖缝宽度不大于40mm,浆砌片石不得有通缝、叠砌、贴砌和浮塞,砌体勾缝应牢固和美观。
如发现一处质量不合格,除返工不计量,罚款1000元。
三、路面施工项目:3.1路面养护项目的基本要求:3.1.1路面养护要求:无明显路面病害,路面平整度标准差控制在1mm以内,出现的坑槽要在24小时内修复完毕,裂缝100%处治,消除路面翻浆,施工作业不留明显痕迹,路面实行精细化养护作业,采用新技术、新材料、新工艺养护技术。
3.1.2路面保洁要求:行车道、超车道、停车带、匝道及时清扫散落物及积尘杂物,保持路面清洁卫生。
养护质量:使用大型或专业养护机械设备,坑槽、沉陷、车辙、拥包、裂缝、泛油、松散、翻浆、盲沟、高聚物注浆等各类病害按照时间要求,及时维修,维修后达到质量要求。
3.2路面主要养护施工项目验收标准及施工要点:3.2.1挖补坑槽标准与施工要求:验收标准:(1)符合规范要求(公路沥青路面施工技术规范JTG F40-2004),平整度标准差不得大于1.0mm(2)坑槽在出现后24小时内修补完成,修补标准力争向看不见,摸不着方向努力,确保达到摸不着,行车无感觉。
(3)质保期内所修补坑槽无损坏、无质量问题。
施工要求:(1)凿除与清扫:按照“圆洞方补、斜洞正补”的原则,先沿坑槽损坏部分扩大10cm划出所需修补坑槽的轮廓线,线框呈矩形且与路中心平行或垂直。
沿所划轮廓线用切割机切割0.04—0.06m深,凿除画线内的面层损坏部分,深度至坚实稳定的底面,槽底要平整,槽壁要垂直,并用空压机、钢丝刷清除坑槽内碎粒、尘土和杂物,若槽底有裂缝,用铁勾勾出松动碎石和杂物,并用空压机吹干净,灌入热改性沥青,用喷枪将抗裂贴烘烤加热,沿裂缝粘贴并用橡皮锤敲打密实,槽底要均匀喷洒0.4-0.6Kg/m2乳化沥青,用钢刷把槽壁清理干净,均匀涂刷热沥青,不得出现漏涂、花纹等现象。
分层摊铺碾压时应先涂刷下面层槽壁,待压实后再涂刷上面层槽壁,避免一次性涂刷后压路机碾压时把上面层热沥青粘掉。
如发现一处喷洒乳化沥青不合格、槽壁涂刷不均匀等质量问题,罚款1000元。
(2)摊铺与压实:待修整好的坑槽内的乳化沥青破乳后,摊入热拌沥青混凝土混合料整平,施工时要严格控制沥青混合料的温度,摊铺温度不得低于120℃,摊铺后尽快组织碾压夯实。
小面积修补时,采用人工摊铺,松铺系数约为1.3-1.4cm,混合料应首先摊入槽壁四周,由边向中摊铺。
并避免混合料离析,保证平整度和压实度,修补小面积坑槽或处治底面层碾压应用不小于 1.5T的单钢轮压路机,修补大面积坑槽或处治宽缝面层碾压应用不小于2.5T的双钢轮压路机碾压,碾压不少于4-6遍。
如果坑槽较深(7cm以上),应将沥青混合料按原路面结构级配分两次或三次摊铺和压实。
每个坑槽现场监理、施工负责人要现场用三米直尺控制平整度(不大于2mm),压实度应不小于96%,渗水系数不大于300ml/min。
严格按照设备要求进行施工,如施工机械不齐者不允许上路施工。
如发现一处质量不合格者罚款1000元。
(3)阴雨天气:阴雨连绵的季节,为防止坑槽面积的扩大,保证行车安全,应迅速采用冷补材料抢修,施工过程中坑槽四边要修整齐,底部清除干净,碾压时要用不小于1.5T的单钢轮压路机进行碾压。
24小时内修复完毕,不得借口等待晴天拖延施工,待天晴后再按热补要求重新热补。
3.2.2路面裂缝处治标准与施工要求:验收标准:(1)做到裂缝100%处治,灌缝处无凸起,行车没感觉。
(2)翻浆路段用钢刷把路面泥浆刷干净。
(3)处理路面翻浆和污染,涂刷有规则的矩形或长方形,不允许涂刷不规则形状。
不按要求涂刷不计量。
施工要求:(1)硅铜灌缝:要先吹干净缝隙内杂物,用喷灯对路面裂缝加热后用硅铜枪照缝隙把硅铜打压进缝隙内,而后用抹刀抹平,控制好质量,无起毛和脱落现象。
做到裂缝100%处治,灌缝处无凸起,行车没感觉。
如发现不合格者罚款1000元。
(2)贴缝带处治裂缝:裂缝部位如有泥浆应清理干净,用钢丝刷清除,然后用吹风机吹干净,宽缝和深裂缝用填缝料填平后然后粘贴缝带。
气温不超过20℃必须用烤枪烘烤缝隙及边缘。
贴缝带按裂缝长度下料,隔离膜清理干净,操作人员把贴缝带拉紧摆放整齐方可粘贴。
粘贴后推辊压实,和路面结合不准有缝隙。
检查后,如有缝隙用推辊重新压实。
如发现一处不按要求施工的罚款1000元。
3.2.3路面翻浆处治(路面污染处理)标准与施工要求:验收标准:基本消除翻浆,施工作业痕迹不明显。
施工要求:根据翻浆程度不同进行挖补用碎石桩、高聚物注浆和开挖盲沟等方法对翻浆点进行根治,不允许治标不治本,对病害原因观察要详细,施工方法要合理。
表面污染处理应先用钢丝刷把路面泥浆刷干净,涂刷有规则的矩形或长方形,避免涂刷不规则形状。
如发现有不合格者罚款1000元。
3.2.4开挖盲沟标准与施工要求:验收标准:材料干净无杂质,砼强度达到设计要求,热补沥青面层平整度标准差在1.0mm以内,符合规范要求(公路沥青路面施工技术规范JTG F40-2004)。
施工要求:盲沟开挖至基层底部,横坡不小于3%,底层用防水土工布铺底并用透水土工布把透水材料包裹,原材料采用1-3cm碎石,厚度不低于18cm,碎石里安放6cm的钻有渗水孔的PVC管,用透水土工布包裹,待夯实碎石后浇筑砼,厚度不低于18cm,铺筑6-8cm热沥青砼。
摊铺沥青砼面层时,四周比砼基层宽出5-10cm,槽壁用钢刷刷干净,槽底清扫干净,洒布0.4-0.6kg/m2乳化沥青,待乳化沥青破乳后方可摊铺沥青砼。
3.2.5松散、麻面、油包处治标准与施工要求:验收标准:接缝平顺,行车无感觉,形象美观。
