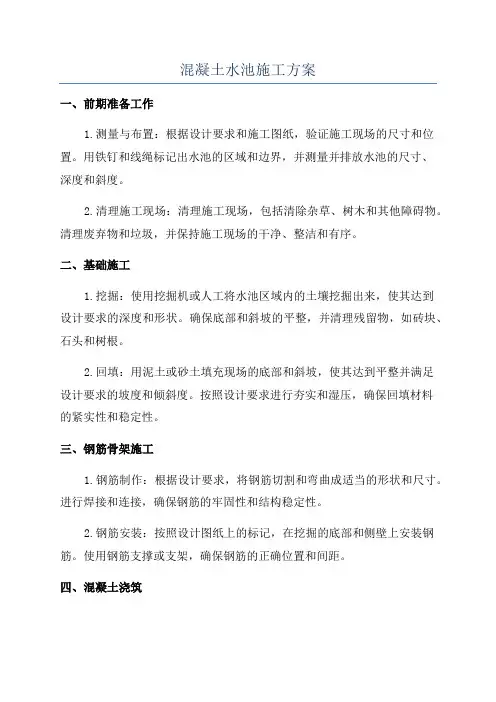

混凝土水池施工方案

  • 格式:doc
  • 大小:57.50 KB
  • 文档页数:28

下载文档原格式

  / 28
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录

1、工程概况 (1)

2、编制依据 (1)

3、施工部署 (1)

4、施工技术措施 (2)

5、质量保证措施 (10)

6、安全保证措施 (13)

7、劳动力计划 (13)

8、施工进度计划 (13)

9、主要施工机具 (14)

厌氧过滤器施工方案 1

1 工程概况

厌氧过滤器为*化45万吨/年PTA污水处理场的核心工程,由两个圆形的厌氧过滤器池和一个方形的厌氧污泥池等组成。两个厌氧过滤器池结

构相同、布置对称,过滤器池内径34.60m,池底板外径40.20m、厚

0.70~

1.80m,池壁高9.75m、厚0.60m,池顶盖厚0.25m,为现浇钢筋混凝

土结

构封闭式罐器类池,底板混凝土留直径为环状和环外放射状的加强带

(宽

1.00m),池壁为后张预应力结构,环向均匀布置6根附壁柱用于预

应力钢

绞线(竖向布置64层)锚固,池内壁标高7.900m处设环行水槽,池

内有

16根500×500钢筋混凝土池盖支柱。±0.000m相当于绝对标高

13.000m。

标高7.500m以上池内表面为乙烯基酯树脂防腐,池外表面为聚苯板

保温。

主要实物工程量:

土方开挖:约 8240m3,级配砂石回填:约 3450m3,混凝土 C15:

24m3,混凝土 C10:290m3,混凝土 C35:4770m3,混凝土 C40: 160m3,钢筋:723 t 预应力钢绞线:18 t

2 编制依据

2.1 *化公司 45 万吨/年 PTA 装置及配套工程污水处理场厌氧过

滤器池施工图

3205-4602a-G、设计变更;

2.2 *化公司45万吨/年PTA装置及配套工程污水处理场结构专业工

程总说明;

2.3 《建筑专业防腐蚀总说明》;

2.4 《混凝土结构工程施工施工质量验收规范》GB50205-2002;2.5 《建筑工程质量统一验收标准》GB50300-2001;

2.6 《地下工程防水技术规范》GB50108-2001;

2.7 《给排水构筑物施工及验收规范》GBJ141-90;

2.8 《钢筋焊接及验收规范》JGJ18-96;

2.9 《建筑施工安全检查标准》JGJ59-99;

2.10 《石油化工施工安全技术规程》SH3505-1999。

3 施工部署

3.1 工期安排:2002 年 4 月 18 日~2002 年 7 月 31 日

3.2 质量目标:

工程一次检验合格,总体评定优良,质量事故“零”目标;

厌氧过滤器施工方案 2

3.3 安全目标:伤亡事故为零;

3.4 水池施工顺序:

D101A厌氧过滤器池→B105 厌氧污泥池→D101B厌氧过滤器池

施工步骤:测量放线→土方开挖→级配砂石回填→混凝土垫层→底板钢筋绑扎→底板混凝土浇筑→池内柱梁→池壁钢筋绑扎(及钢绞线、预埋

件埋设固定)→池壁支模→顶盖支模钢筋绑扎→池壁、顶盖混凝土浇筑→

混凝土养护达到设计强度→预应力张拉→钢结构工程→池内防腐→试水

及验收。

3.5 施工准备

3.5.1 根据施工图纸编制材料预算与施工方案;

3.5.2 施工前对施工人员进行安全技术交底;

3.5.3 工程材料送试验室进行委托检验,委托混凝土配合比试验;

3.5.4 做好充足的符合要求的砂浆垫块及马凳。

4 施工技术措施

4.1 测量放线

4.1.1 定位放线

根据甲方给定测量控制点进行测量定位放线,并绘制定位放线成果图,递交《施工测量报验单》,报工程监理工程师复测确认。

4.1.2 细部测量

混凝土垫层浇筑两天后,由测量人员配合施工班组将池底板、池壁、池内柱、预埋件(套管)、预留洞、附壁柱等位置线在垫层表面弹线、做

出明显标志,标注有关数据,经质量检查员和工号技术员共同检查无误后

方可进行下道工序。

4.1.3 竣工测量

每一道工序向下一道工序交接前,测量设置轴线和标高标志,作为下一道工序施工依据,整体工程施工完毕,必须做竣工测量,成果表绘编成

册作为交工资料,为以后维修、改建、扩建提供依据。

土方开挖、地基处理见《厌氧过滤器地基处理方案》。

4.2钢筋工程

4.2.1材料验收、堆放

钢筋进场应检查出厂合格证或其他质量证明文件,证件齐全后按规

厌氧过滤器施工方案 3

格、材质分类堆放整齐并标识。然后按规定抽取试样作机械性能试验,合

格后方能使用;不合格品隔离堆放并及时联系业主供应单位退库。钢筋直

接卸于现场加工场地,以免二次倒运。

预应力筋采用无粘结钢绞线,强度等级 1860Mpa,规格为 7φ5(公称直径为 15.24mm),其质量应符合《钢绞线、钢丝束无粘结预应力筋》

(JG3006-93)的要求。钢绞线出厂时,在每盘上挂设标牌,且必须附带

质量保证书。钢绞线进场后,外观逐盘检查合格后,同一钢号、同一交货

状况的每批钢绞线按10%盘数抽查,且不小于6盘取试件进行力学性能送

试验室复检(包括弹性模量的测定),合格后方可使用。

4.2.2配料及加工

在认真熟悉施工图纸基础上,由专业工程技术人员编制钢筋配料表,并经工程部长审核后交施工班组下料加工预制。过滤器池Φ16及其以上池

底放射筋、池壁立筋和池顶配筋采用闪光对焊接头,池壁环形水平筋、池

底板环形筋及其他Φ16以下钢筋采用绑扎搭接;池内柱立筋采用电渣压力

焊。将钢筋加工成成品、半成品。制作好的钢筋标识堆放,由质量检查员

对加工好的钢筋进行检查核对,合格后挂牌标识“合格”,不符合质量要

求者重新制作。

预应力钢绞线下料前先绘制展开图,结合套管、预留洞等绘制其走向曲线,计算理论长度,制作时用钢尺量取下料长度后,设立明显标注线作

为下料终止点,由人工牵引钢绞线至下料终止点,在起始点处用砂轮切割

机把钢绞线切断。然后复核第一根钢绞线的下料长度准确无误后,再成批

下料。无粘结钢绞线下料后盘成直径不小于3米的大盘,架空堆放;室内

放置,且其上覆盖严密。
