工艺管道安装工程施工方案本工程中管道安装在土建施工中穿插进行,分段吊装到位。
工艺管道采用钢管,工艺管道与设备之间采用法兰连接,管道连接采用焊接。
钢管除锈达到Sa2.5级后内壁涂刷饮水容器内壁环氧防腐涂料2底2面,外壁刷防锈底漆4道、面漆4道。
加药采用UPVC管,管道连接采用粘接;压缩空气管道DN25以上采用镀锌钢管、DN25以下采用铜管,压缩空气管道镀锌钢管采用丝接,镀锌钢管外壁涂刷银粉2道。
铜管采用焊接;消防给水管道采用镀锌钢管;室内给水管采用PP-R管;室内排水管道采用U-PVC排水管。
一、工艺管道安装的工艺流程:测量放线一管道支撑一管道就位一管道连接一管道防腐一管道试压一管道冲洗与消毒二、管材、管件及阀门的检验1、管材、管件的检验:工程中使用的管材、管件,必须具有制造厂产品合格证,其表面要求无裂纹、气孔、夹渣、严重的锈蚀及其它机械损伤,尺寸偏差均应符合规范要求。
安装前按设计要求核对规格、材质、型号并按不同使用的管材、管件分类堆放。
2、阀门的检验:工程中使用的阀门,应具有制造厂的产品合格证。
阀门安装前应做强度、严密性试验。
强度试验压力为工作压力的L5倍,严密性试验压力为设计压力的1.1倍,5分钟无泄漏为合格。
三、管道安装1、管道焊接前的检查管道内的泥、油渍清理干净,管口边缘和焊口两侧10-15ιImI范围内的表面除锈、露出金属光泽。
钢管的表面无裂缝、锈蚀、起皮和压延等不良现象。
2、钢管的切割钢管切割选用自爬式电动割管机和气割相结合的切割方法。
3、管道的焊接(1)、焊缝要求:管道焊接采用单面焊接。
纵向焊缝放在管道中心线上半圆的45度左右。
(2)、对口要求:纵向焊缝错开,其间距不小于IOOmm。
对口时检查内壁是否平整,其错口的允许偏差不大于2mm,不允许在对口间隙帮条夹焊或用加热法去缩小间隙及强力接焊。
环向焊缝距支架净距不小于100mm,直管管段两相临环向焊缝的间距不小于200mm,不在管道任何位置焊有十字焊缝。
工艺管道施工方案三篇篇一:工艺管道施工方案一、工程概况:本工程为XX能源工业股份有限公司EPC项目,项目位于XX省,本工程为技改项目,建设规模为新建一台65t/h生物质循环流化床锅炉(型号:HX65/5.29-IV1型)和一台65t/h蔗渣锅炉(型号:HX65/5.29-IV2型)、一台15MW背压式汽轮机;以及相应的配套辅机、附属设备和相关系统管道。
本工程主要工艺管道系统有:主蒸汽管道、主给水管道、工业水管道、除氧给水管道、疏水及排污系统管道、压缩空气管道、锅炉本体管道、化水系统管道等,管道施工图纸由XX设计(集团)有限公司设计。
二、编制依据本方案编制依据以下资料:2.1本工程施工合同、会议纪要和相关资料。
2.2《电力建设施工技术规范第5部分:管道及系统》DL 5190.5-20XX2.3《火力发电厂焊接技术规程》DL/T 869-20XX2.4《钢制承压管道对接焊接接头射线检验技术规范》DL/T 821-20XX2.5《火力发电厂水汽化学监督导则》DL/T 561-952.6《涂装前钢材表面锈蚀等级和除锈等级》GB8923.1-42.7《电力建设施工质量验收及评价规程》DL/T 5210.1-82.8XX设计(集团)有限公司的设计图纸三、主要工程量主要工作量4.1施工规划:4.1.1本工程计划20XX年7月20日开工,20XX年9月10日结束。
4.2劳动力计划:劳动力计划主要施工机械进场计划主要检测仪器计划辅助用料计划五、施工工艺要求:5.1施工工序5.2施工前的准备工作5.2.1现场条件的准备5.2.1.1在材料的堆放过程中,各种材质的管道及管件应分类堆放并挂牌标记,钢管应堆放在道木上,特殊管件应挂牌保管,小、易丢失的管件应整齐摆放在材料货架上。
5.2.1.2现场临设、施工用水、用电已经接通,满足施工使用要求,各类机械设备已进点就位。
5.2.2技术准备5.2.2.1组织参加施工的技术人员和作业班组对图纸、规范及设计文件等进行学习,使其熟悉装置的工艺流程、工程特点,质量关键和施工难点重点。
工艺管道施工方案一、引言工艺管道是工业生产中不可或缺的一部分,它在石油、化工、电力、建筑等行业中发挥着重要作用。
为了确保工艺管道的安全、高效施工,本文将详细介绍工艺管道施工方案。
二、施工准备1. 设计方案确定:根据工艺流程和现场实际情况,确定工艺管道的设计方案,包括管径、材质、布置等。
2. 人员配备:组建施工团队,包括工程师、技术员、焊接工、检测人员等,确保施工人员具备相关的专业知识和技能。
3. 材料采购:根据设计方案,采购合适的管道材料,确保质量可靠、符合工艺要求。
4. 施工设备准备:准备好必要的施工设备、工具和机械,确保施工过程顺利进行。
三、施工流程1. 布置施工现场:根据工艺管道的布置图纸和实际情况,对施工现场进行合理布置,包括设立临时设施、安装施工用具等。
2. 材料验收:对采购的管道材料进行验收,确保其质量符合要求,避免施工中出现质量问题。
3. 管道安装:按照设计方案和施工图纸,进行管道的安装,包括切割、焊接、连接等工艺操作,确保管道连接牢固、无渗漏。
4. 管道支撑和固定:对已安装的管道进行支撑和固定,确保其稳定性和安全性。
5. 管道测试:对管道进行压力测试和泄漏测试,确保管道在正常工作条件下不会出现问题。
6. 通风和防腐处理:对管道进行适当的通风和防腐处理,以延长其使用寿命。
7. 安全防护和清理:在施工过程中,要加强安全管理,合理设置警示标识,并定期对施工现场进行清理,保持整洁。
四、施工质量控制1. 施工标准:严格按照国家相关标准和规范进行施工,确保施工质量符合要求。
2. 技术要求:要求施工人员具备相关的技术知识和经验,保证施工过程中的操作正确、规范。
3. 材料质量:严格把控管道材料的质量,确保材料符合相关标准和要求。
4. 检测验收:对施工过程中的每个关键节点进行检测和验收,及时发现和解决问题,确保施工质量。
5. 施工记录和档案:做好施工记录和档案工作,保留相关的施工文件和资料,以备将来查阅和追溯。

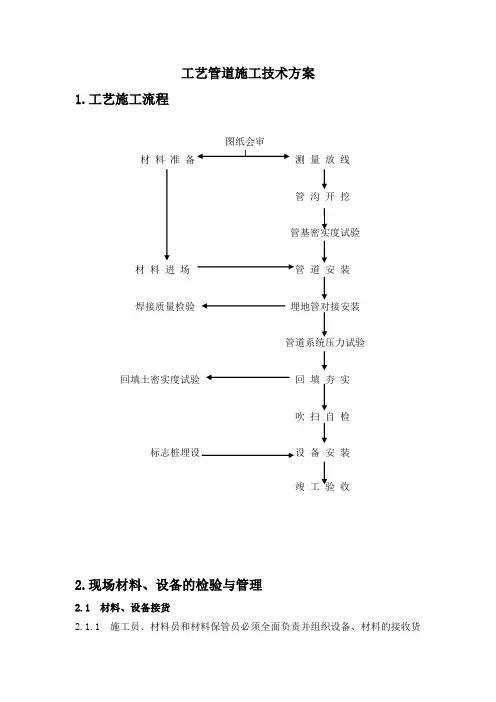

工艺管道施工技术方案1.工艺施工流程图纸会审材料准备测量放线管沟开挖管基密实度试验材料进场管道安装焊接质量检验埋地管对接安装管道系统压力试验回填土密实度试验回填夯实吹扫自检标志桩埋设设备安装竣工验收2.现场材料、设备的检验与管理2.1 材料、设备接货2.1.1 施工员﹑材料员和材料保管员必须全面负责并组织设备、材料的接收货物工作。
2.1.2 施工员必须根据设备、材料的到货计划,安排接货所需起重、运输机械和人员,材料保管员要准备贮存场所确认其贮存条件。
2.1.3 设备材料到货后,应立即进行所到材料外观检查,看其包装是否良好,运单和货物是否相符,并做好接收材料记录,若发现包装损坏、货单不符,应取得运输公司的证明或退换。
2.2 材料、设备到货检验2.2.1 要求供货商提供其所供材料、设备的发运票,发运票中包括:数量、编号、供货清单、发运日期和运输方法。
应立即检查所有材料和材质证书,并与供货商的供货清单对照、核实。
如有损坏、缺陷、短少、多余、运输损坏,应采取拍照、取证等方法详细记录,并在接货后三天之内以书面形式通知供货商。
要避免因报告不及时而承担责任。
2.2.2 应确认供货商所供的材料、设备附有相应的质量证明或合格证。
收货检验应与接收材料、设备和质量证书之间有可追踪性,所有不确认的材料、设备应分离、标记,并单独存放在特定的地点,直至问题解决。
2.2.3 对于非工程所需之材料、设备及明显的废旧材料、设备拒绝收货,并应报材料主管人员重新安排采购补救。
2.2.4 对材质不明、质量证书不符或不清的材料,在取得供货商同意后,可以委托质检部门进行理化检验。
2.3 材料、设备保管2.3.1 在工地的适当位置设材料、设备露天堆场和临时库房。
2.3.2 材料、设备分类存放:先按设备、电气、仪表、管道材料、管架材料分大类,再将各大类设备、材料等按所被安装在工地的位置分类存放;设备、材料与地面之间要加垫木,以防锈蚀。
2.3.3 较精密的设备及电气、仪表等应在库房内存放,库房设施达到其存放的条件要求。
工艺管道施工方案一、项目概况本文档旨在为工艺管道施工方案提供详细的建议和指导。
该工艺管道项目位于某工业园区,总长度约为1000米,设计目的是将液体介质从一个设备运送到另一个设备,在过程中确保流体的安全和稳定。
二、施工目标1. 确保工艺管道的设计和施工符合相关的法规和标准;2. 保证施工过程中的安全措施和防护设施,最大限度地减少事故发生的概率;3. 实施管道材料的选择和质量控制,确保管道的质量满足设计要求;4. 完成工程建设任务,并按计划交付。
三、施工方法1. 施工准备:包括施工图纸的审查和具体的材料、设备的准备工作;2. 管道安装:a. 管道材料的选择应根据工艺要求和介质的特性选择合适的材料;b. 管道的安装包括管道的预制和现场焊接,确保焊缝的质量和可靠性;c. 管道支架的安装应保证支持的稳定和牢固,以及管道的垂直和水平度;d. 管道的防腐保温应根据工程要求进行;e. 管道与其他设备的连接和固定需要根据设计要求进行,确保连接的可靠性和紧密度;3. 管道测试和调试:a. 完成管道的水压试验和泄漏试验,确保管道的密封性;b. 确保管道的通畅性和运行的稳定性;4. 管道竣工与交付:a. 管道的清洗和验收;b. 管道的记录和档案管理;c. 最后的报告和汇总。
四、施工安全措施1. 施工前,对施工人员进行必要的安全培训和教育;2. 确保施工现场的清洁和干净,为施工人员提供良好的工作环境;3. 定期检查和维护施工设备,确保其正常运行和安全;4. 施工过程中,严格遵守操作规程和安全操作标准;5. 配备必要的个人防护装备,并提供紧急救援设备。
五、质量控制1. 严格按照设计要求选择和采购材料,并做好材料出厂质检和入场验收;2. 管道焊接的质量控制应使用符合标准的焊接工艺和控制方法;3. 管道的防腐保温应按照相关规范和标准进行;4. 管道的测试和调试应符合相关规范和标准,并在验收前进行。
六、项目进度计划根据实际情况编制详细的项目进度计划,并严格按照计划进行施工和进度控制,及时调整工作安排,确保项目按时完成。

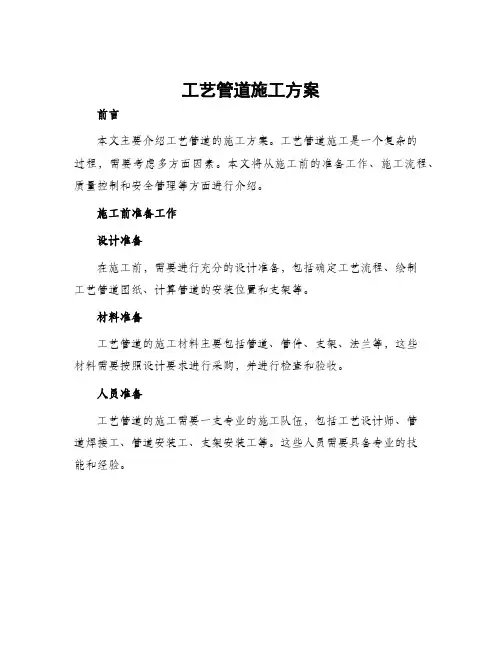

工艺管道施工方案前言本文主要介绍工艺管道的施工方案。
工艺管道施工是一个复杂的过程,需要考虑多方面因素。
本文将从施工前的准备工作、施工流程、质量控制和安全管理等方面进行介绍。
施工前准备工作设计准备在施工前,需要进行充分的设计准备,包括确定工艺流程、绘制工艺管道图纸、计算管道的安装位置和支架等。
材料准备工艺管道的施工材料主要包括管道、管件、支架、法兰等,这些材料需要按照设计要求进行采购,并进行检查和验收。
人员准备工艺管道的施工需要一支专业的施工队伍,包括工艺设计师、管道焊接工、管道安装工、支架安装工等。
这些人员需要具备专业的技能和经验。
施工流程管道安装管道安装是工艺管道施工的重要环节。
在管道安装前,需要根据管道的长度和弯曲角度进行切割和翻边,并进行间距尺寸的校正。
然后,按照设计要求进行管道的焊接和安装。
支架安装支架安装是管道施工中不可缺少的一部分。
支架的安装位置、高度和间距需要根据设计要求进行调整,并在安装前进行检查和验收。
然后,按照设计要求进行支架的焊接和安装。
法兰连接管道的法兰连接是管道施工中的一个重要环节。
在连接前,需要进行法兰面的清洗和钝化处理,并检查法兰和密封垫的质量。
然后按照设计要求进行连接和紧固。
质量控制工艺管道施工中,质量控制是非常重要的环节。
主要的质量控制包括对材料、焊接、支架及连接的检验和测量。
质量控制需要有专业质检员进行监督和验收,确保管道的质量达到要求。
安全管理在工艺管道施工中,安全管理是非常关键的环节。
施工中要注意防止火灾和爆炸事故,并采取有效措施保护工人和环境。
施工前需要制定安全生产计划和应急预案,并对安全规程进行培训和教育。
结语本文简要介绍了工艺管道的施工方案。
在实际操作中,需要根据具体的项目情况进行相应的调整和检查,确保施工进度和质量。

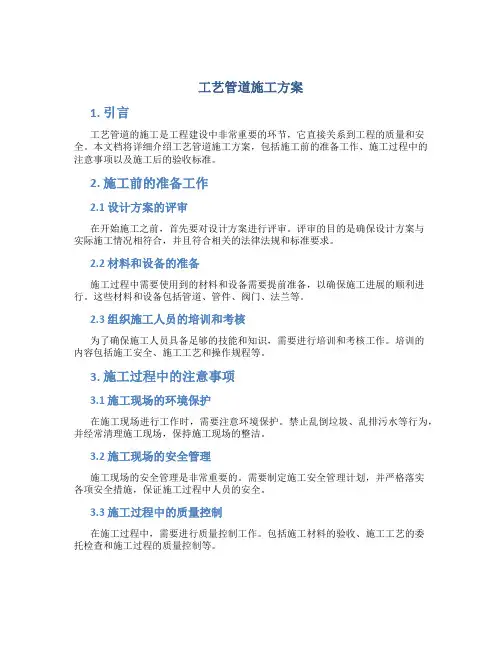

工艺管道施工方案1. 引言工艺管道的施工是工程建设中非常重要的环节,它直接关系到工程的质量和安全。
本文档将详细介绍工艺管道施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收标准。
2. 施工前的准备工作2.1 设计方案的评审在开始施工之前,首先要对设计方案进行评审。
评审的目的是确保设计方案与实际施工情况相符合,并且符合相关的法律法规和标准要求。
2.2 材料和设备的准备施工过程中需要使用到的材料和设备需要提前准备,以确保施工进展的顺利进行。
这些材料和设备包括管道、管件、阀门、法兰等。
2.3 组织施工人员的培训和考核为了确保施工人员具备足够的技能和知识,需要进行培训和考核工作。
培训的内容包括施工安全、施工工艺和操作规程等。
3. 施工过程中的注意事项3.1 施工现场的环境保护在施工现场进行工作时,需要注意环境保护。
禁止乱倒垃圾、乱排污水等行为,并经常清理施工现场,保持施工现场的整洁。
3.2 施工现场的安全管理施工现场的安全管理是非常重要的。
需要制定施工安全管理计划,并严格落实各项安全措施,保证施工过程中人员的安全。
3.3 施工过程中的质量控制在施工过程中,需要进行质量控制工作。
包括施工材料的验收、施工工艺的委托检查和施工过程的质量控制等。
4. 施工后的验收标准4.1 施工质量的验收标准施工完工后,需要对工艺管道的施工质量进行验收。
验收标准包括管道的尺寸偏差、表面质量和密封性能等方面。
4.2 安全性能的验收标准工艺管道施工完成后,还需要对其安全性能进行验收。
验收标准包括防爆性能、耐压性能和耐腐蚀性能等。
5. 总结工艺管道施工方案是工程建设中的重要环节,通过合理的施工方案和严格的施工管理,可以确保工程的质量和安全性。
本文档对工艺管道施工方案进行了详细的介绍,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收标准。
希望本文档能对工艺管道的施工提供一定的参考价值。

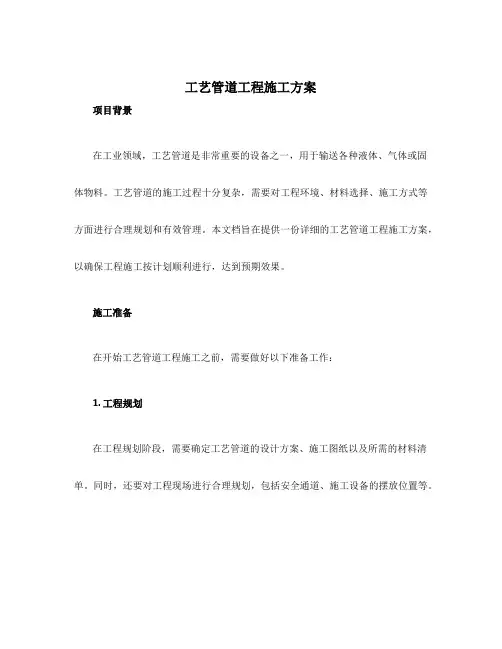

工艺管道工程施工方案项目背景在工业领域,工艺管道是非常重要的设备之一,用于输送各种液体、气体或固体物料。
工艺管道的施工过程十分复杂,需要对工程环境、材料选择、施工方式等方面进行合理规划和有效管理。
本文档旨在提供一份详细的工艺管道工程施工方案,以确保工程施工按计划顺利进行,达到预期效果。
施工准备在开始工艺管道工程施工之前,需要做好以下准备工作:1. 工程规划在工程规划阶段,需要确定工艺管道的设计方案、施工图纸以及所需的材料清单。
同时,还要对工程现场进行合理规划,包括安全通道、施工设备的摆放位置等。
2. 施工人员和设备根据工艺管道工程的复杂程度和规模,确定所需的施工人员和设备。
施工人员需要具备相应的技术与经验,设备应当完善、高效。
3. 安全防护工艺管道工程施工时涉及到一些危险因素,如高温、高压、有毒有害物质等,因此需要制定详细的安全操作规程,并为施工人员提供必要的安全防护装备。
施工流程根据工艺管道工程的特点,我们可以将施工流程划分为以下几个阶段:1. 清理和排浆在施工前,需要对施工现场进行清理,清除可能影响施工的障碍物。
排浆是为了保证管道内部的清洁,并且排除管道内的气体。
2. 定位和定位准备根据设计方案和施工图纸进行工艺管道的定位,并进行相应的准备工作,例如在施工位置铺设垫层,安装支撑设备等。
3. 组装和拼接根据设计方案,将工艺管道的各个部分进行组装和拼接,确保连接处的紧密性和稳固性。
在组装和拼接过程中,需要严格遵守相关的安全操作规程。
4. 焊接工艺管道的一大特点是需要进行大量的焊接工作。
在焊接前,需要对接头进行清洁处理,确保焊接的质量。
焊接过程中,需要进行温度、气氛等方面的控制。
5. 检测和测试在工艺管道施工完成后,需要对管道进行检测和测试,以确保施工质量。
常用的检测方法包括压力测试、磁粉探伤、超声波检测等。
6. 防腐处理在一些特殊环境下,工艺管道需要进行防腐处理,以延长使用寿命。
防腐处理可以采用涂层、镀锌、石油沥青包裹等方式。
工艺管线施工方案工艺管线施工方案一、项目概述本工艺管线施工方案为某石油化工项目的管道施工方案。
项目地点位于某沿海城市,包括原材料供应管道和成品输送管道两部分。
整个工程涉及多个施工段,全长约100公里。
二、施工组织1. 办公场所:设立临时施工办公场所,包括临时办公室、生活区和仓库。
2. 施工人员:组织专业施工队伍,包括工程师、技术人员、施工人员等,总人数约200人。
3. 物资采购:根据项目需求,制定物资采购计划,并与供应商合作保证物资供应。
4. 安全措施:设立施工现场警示标志,进行安全培训和事故预防措施,确保施工过程中人员和设备的安全。
三、施工内容和方法1. 原材料供应管道:根据设计要求和材料提供方案,选择合适的材料进行管道施工。
施工步骤包括:现场勘测、土方开挖、基础施工、管道焊接、试压、保温、涂层和安装等。
2. 成品输送管道:根据设计要求和成品输送方案,选择合适的材料进行管道施工。
施工步骤包括:现场勘测、土方开挖、基础施工、管道焊接、试压、保温、涂层和安装等。
四、质量控制1. 施工材料:材料供应商提供品质保证书,施工人员按照规范进行验收。
对不符合规定要求的材料进行返工或者更换。
2. 工艺操作:施工人员按照工艺操作要求进行作业,确保施工质量。
3. 检验试验:施工完成后,进行管道试压和检验,确保管道无泄漏和管道质量符合要求。
五、安全防护措施1. 安全培训:施工人员进行安全培训,了解安全操作规程和施工风险,掌握应急处理方法。
2. 施工现场:设置安全警示标志,标明施工危险区域,并配备必要的安全设备。
3. 施工人员:施工人员必须佩戴头盔、手套、防护眼镜等个人防护用具,并遵守施工现场的安全规章制度。
六、工期及费用预算1. 工期:该工程总工期为12个月,根据分阶段施工计划进行施工,按期交付。
2. 费用预算:根据材料采购、人员工资、机械设备租赁等因素,制定费用预算方案。
确保施工过程中的资金需求。
七、环境保护1. 施工过程中需进行环境影响评价,制定环保措施和应急预案。
第1篇一、项目概述项目名称:XX工厂工艺管道安装工程项目地点:XX市XX区XX工厂项目规模:本次工程涉及工艺管道安装总长度约1000米,包括蒸汽管道、冷却水管道、压缩空气管道等。
项目工期:预计60天完成。
二、施工组织1. 施工单位:XX建设有限公司2. 施工人员:包括施工队长、技术员、焊工、管道工、质检员等共计20人。
3. 施工设备:焊机、切割机、卷板机、弯管机、水平仪、千分尺等。
4. 施工材料:钢材、焊接材料、管道配件、防腐材料等。
三、施工准备1. 技术准备(1)熟悉施工图纸,明确施工要求,确保施工质量。
(2)组织施工人员进行技术交底,确保施工人员了解施工工艺和操作规程。
(3)编制施工方案,明确施工流程、施工方法和质量要求。
2. 材料准备(1)采购符合设计要求的管道、管件、阀门、法兰等材料。
(2)确保材料质量,对进场的材料进行检验,合格后方可使用。
(3)合理堆放材料,防止材料损坏和污染。
3. 设备准备(1)检查设备状态,确保设备运行正常。
(2)对设备进行调试,确保设备性能满足施工要求。
(3)做好设备维护保养工作。
4. 施工现场准备(1)清理施工现场,确保施工环境整洁。
(2)搭建临时设施,如操作台、脚手架等。
(3)设置安全警示标志,确保施工安全。
四、施工方法及工艺1. 施工流程(1)管道加工:根据施工图纸和现场实际情况,进行管道切割、弯曲、焊接等加工。
(2)管道安装:按照施工图纸和施工方案,进行管道的安装。
(3)管道试压:对安装完成的管道进行试压,确保管道质量。
(4)管道防腐:对管道进行防腐处理,提高管道使用寿命。
(5)管道保温:对管道进行保温处理,降低能源消耗。
2. 施工工艺(1)管道加工1)切割:采用切割机进行切割,确保切割面平整。
2)弯曲:采用弯管机进行弯曲,确保弯曲半径符合要求。
3)焊接:采用电弧焊进行焊接,确保焊接质量。
(2)管道安装1)定位:根据施工图纸和现场实际情况,确定管道位置。
工艺管道安装工程施工方案一、工程概述工艺管道安装工程是指在建筑物、工业设施等场所中进行管道系统的安装与布置工作。
本施工方案主要针对水、气、油、蒸汽等流体的输送管道进行安装。
本工程的主要内容包括管道材料选用、安装方法、施工组织设计、质量控制等。
二、工程准备1.施工人员准备:组建专业施工队伍,配备必要的工人和技术人员,要求施工人员具备相关的工作经验和技能。
2.施工设备准备:准备必要的施工设备,包括管道切割机、弯管机、焊接设备等。
3.施工材料准备:根据工程需要,准备好各种规格的管道、管件、螺栓、密封垫片等材料,并进行质量检验。
三、工程组织设计1.施工方案编制:根据设计图纸和施工要求,编制详细的施工方案,确定施工的步骤和方法。
2.施工人员培训:组织施工人员进行相关培训,熟悉施工方案和施工工艺。
3.安全措施:制定安全措施,确保施工过程中的安全。
四、工程施工1.管道布置:根据设计要求和管道布置图,将管道敷设在指定的位置上,包括水平敷设和垂直敷设。
2.管道切割:按照需要对管道进行切割,确保尺寸和质量要求。
3.管件连接:采用合适的方法对管件进行连接,包括螺纹连接、焊接连接等。
4.管道支架安装:根据设计要求,安装管道支架,确保管道的稳定性。
5.管道焊接:对需要焊接的管道进行焊接,确保焊缝的质量和密封性。
6.管道试压:对管道进行试压,确保无泄漏。
7.管道绝缘:对需要绝缘的管道进行绝缘处理,包括保温和防腐处理。
8.管道保温:根据设计要求,对管道进行保温处理,以保证介质的温度稳定。
9.管道油漆:对需要油漆的管道进行油漆处理,以保护管道表面。
10.清理、验收:清理施工现场,确保管道安装工程的质量和安全。
五、质量控制1.施工质量检查:对施工过程中的关键环节进行质量检查,确保施工符合设计要求和相关规范。
2.施工记录和报告:及时记录施工过程中的相关数据和问题,并编写施工报告,以备日后参考。
3.施工协调与合作:与其他施工工序进行协调与合作,确保整个工程施工顺利进行。
工艺管道工程施工技术方案1 工艺管道系统简介1.1 纯化水系统系统由纯化水装置、纯化水中转罐、纯化水泵、纯化水加压泵、纯化水管路等组成。
供应1~5 层生产设备使用,管道采用不锈钢管。
1.2 生产用自来水系统供应1~5 层生产设备及清洗间、洁具间等使用,管道采用PEX(交联聚乙烯)管。
1.3 压缩空气系统压缩空气由压缩空气站集中供应,选用螺杆式压缩空气机。
供1~5 层生产使用。
管道采用不锈钢管。
1.4 蒸汽系统蒸汽由锅炉房集中供应,供应1、2、4、5层生产使用,使用蒸汽压力为0.6Mpa 及0.2Mpa 低压蒸汽。
管道采用无缝钢管。
管道系统采用岩棉保温。
洁净区内绝热保护层采用0.5mm 不锈钢板;一般区内绝热保护层采用0.5mm 铝合金薄板。
1.5 冷凝水系统排放2、4、5 层生产冷凝水。
系统由冷凝水回收罐、冷凝水泵、系统管路等组成。
管道采用无缝钢管。
管道系统采用岩棉保温。
洁净区内绝热保护层采用0.5mm 不锈钢板;一般区内绝热保护层采用0.5mm 铝合金薄板。
1.6 生产污水排放系统排放1~5 层生产污水、管道采用玻璃钢水管。
2 工艺管道工程施工工艺2.1 管道安装的一般原则及前期准备2.1.1 管材选型要求管道规格、型号、材质必须符合设计及规范要求。
2.2.2 安装顺序一般是施工准备(包含材料、机具、人力、图纸会审等)、管道预制、主干管安装、设备就位或根据设备安装资料定位、支管安装、管道试压吹(清)洗、管道保温、系统调试、竣工验收。
2.1.3 管道综合布置工艺管道安装前,应先进行综合管线布置,绘出综合管线布置图,减少管道交叉处理的冲突。
一般情况下,若遇管道交叉,则按“小管让大管,有压管让无压管,不保温管让保温管”的原则进行协调。
专业施工员要根据设计图纸要求经现场勘测,有条件的应安设联合支架,满足安装要求。
2.2 金属管道安装处理2.2.3 无缝管道安装除锈处理无缝管道安装前需除锈处理。
本工程的除锈处理主要采取喷沙处理和电动刷除锈处理两种方法。
工艺管道施工方案
包括有关施工工序、材料、施工计划等要素。
一、施工概况
1.1施工对象
此次施工安装水管的对象是由XXX物业公司开发的XXX项目,建筑面
积约为XXX平方米。
水管的起点位于XX地址,终点位于XX地址。
1.2施工工期
施工周期规定在XX月XX日至XX月XX日,安装总计需要XX工日完成。
二、施工图纸
2.1水管施工图纸
三、施工方案
3.1工序安排
(1)安排水源:首先安排好输水管网水源,便于施工安装,其次检查
水源压力、清洗水源管道,确保施工安装正常进行;
(2)布置施工规划:就水管施工项目进行总体布置,要求各部位施工
顺畅,不会影响后续施工,并对各部位进行水管标定;
(3)管道安装:根据施工计划安装水管,在安装过程中要求准确安装,确保管道真空性能吻合,施工完成以后进行清洗;
(4)管道连接:按照水管施工图连接各部位水管,压力检查确认三通接头连接稳固,将直管接头正确拧紧;。
工艺管道施工方案1. 简介本文档旨在提供一个完整的工艺管道施工方案,用于指导管道施工人员进行装配、安装和测试工艺管道的流程和步骤。
2. 施工前准备在开始施工工艺管道之前,需要完成以下准备工作:•获得相关管道设计图纸和施工图纸•确定管道的材料、尺寸和规格•准备好所需的工具和设备•建立施工队伍和分配工作任务•清理施工现场,并确保安全措施已经到位3. 管道装配3.1 准备工作在开始管道装配之前,需要进行以下准备工作:•根据设计图纸,确定管道的起始点和结束点•按照设计要求准备管道的连接部件和附件•清洁管道连接部件和附件,确保表面光滑和无污垢•检查管道材料的质量和完整性3.2 管道拼装根据设计要求和起始点,开始进行管道的拼装工作:1.清洁管道的连接端口,并在连接端口涂抹适当的密封剂2.将管道的连接部件插入管道的连接端口并旋转,直至连接紧密固定3.使用扳手或扳手工具,根据设计要求适当拧紧管道连接部件3.3 管道固定在完成管道拼装之后,需要固定管道以保持稳定和安全:1.使用金属支架或吊架支撑水平,垂直和斜向的管道2.使用螺栓或焊接技术将管道固定在支架上3.确保管道的固定位置和间距符合设计要求4.定期检查管道的固定情况,确保不松动或脱落4. 管道安装4.1 管道连接在完成管道装配和固定之后,开始进行管道的连接工作:1.根据设计要求和施工图纸,确定管道的连接点和连接方式2.清洁管道连接点,并涂抹适当的密封剂或焊接胶3.连接管道时,确保连接部件的质量和规格与管道匹配4.使用合适的工具和技术,将管道连接部件连接到管道上4.2 管道支架安装在完成管道连接之后,需要安装管道支架以保证管道的稳定和支撑:1.根据设计要求和施工图纸,确定管道支架的位置和间距2.使用合适的工具和设备,将管道支架固定在适当的位置3.确保管道支架的质量和稳固性4.定期检查管道支架的固定情况,确保不松动和脱落4.3 管道绝缘和保温根据设计要求和工艺要求,进行管道的绝缘和保温工作:1.根据设计要求,选择合适的绝缘材料和保温材料2.清洁管道表面和连接部件3.使用适当的工具和技术,将绝缘材料和保温材料固定在管道上4.确保绝缘和保温材料的质量和稳定性5. 管道测试在完成管道装配和安装之后,需要进行管道的测试,以确保其质量和性能符合设计要求和工艺要求:1.根据设计要求和工艺要求,选择合适的测试方法和设备2.进行管道的水压试验,确保管道在正常工作压力下不泄漏3.进行管道的气压试验,确保管道在正常工作条件下不泄漏和破裂4.对管道进行定期测试和检查,以确保管道的稳定性和安全性6. 施工总结通过本施工方案的实施,工艺管道的装配、安装和测试工作得以顺利完成。
工艺管道工程施工方案一、引言工艺管道工程是指在工业生产中,将液体、气体等介质按照规定的工艺流程通过管道进行输送、转运和调节的工程。
工艺管道工程施工方案是在设计基础上,根据实际情况制定的一份详细的施工计划,旨在确保工程施工质量、安全和进度的合理控制。
本文档将以工艺管道工程施工方案为标题,详细介绍如何制定和执行该方案,包括施工准备、施工组织、施工流程和安全保障等内容。
二、施工准备2.1 管道工程设计评审在施工前,要对工艺管道工程进行设计评审,包括对设计方案、图纸和技术文件进行仔细审核和评估,确保设计满足工程要求和规范要求。
2.2 施工材料准备根据设计规范和施工图纸,编制材料清单,并进行材料采购和准备工作。
确保施工材料的质量和数量满足施工要求。
2.3 施工人员组织根据工程规模和施工计划,确定施工人员的数量和岗位职责,并进行人员招聘和培训。
2.4 施工设备准备根据施工计划和工艺要求,确定需要的施工设备和器材,并进行设备租赁或购买。
三、施工组织3.1 施工团队组建根据施工计划和人员配置,组建施工团队,包括工程师、技术人员、施工人员和管理人员等。
3.2 施工流程制定根据设计图纸和施工要求,制定详细的施工流程,并进行时间计划安排和工作任务分配。
3.3 施工管理建立施工管理体系,包括施工现场管理、施工进度管理、质量管理和安全管理等,确保施工按照规定进行。
四、施工流程4.1 现场勘测和标志在施工前,进行现场勘测,确定管道敷设的位置和方向,并进行标志,以确保施工的准确性。
4.2 地面开挖和基坑准备根据设计要求,进行地面开挖和基坑准备工作,确保施工所需的基础和土壤条件满足要求。
4.3 管道敷设按照设计图纸和施工方案要求,进行管道的敷设和安装工作,包括焊接、接头和支架的安装等。
4.4 管道连接和调试完成管道敷设后,进行管道连接和调试工作,包括阀门的安装和调试等,确保管道运行正常。
4.5 防腐和保温处理根据设计要求,对管道进行防腐和保温处理,以确保管道在使用过程中的稳定性和安全性。
工艺管道施工方案一、材料的检验(一)、管道组成件及管道支承件具有制造厂的质量证明书,材质、规格、型号、质量符合设计文件的规定。
(二)、质量检查人员协同材料员对材料的外观进行检查,合格者方可使用。
(三)、阀门按照规范要求的比例进行强度和严密性试验。
壳体试验压力不小于公称压力的1.5倍,试验时间不少于5min,壳体填料无渗漏为合格;密封试验以公称压力进行,以阀瓣密封面不漏为合格。
(四)、焊接材料具有制造厂的质量证明书,同时焊材的选用符合设计文件以及标准规范的要求。
二、管道预制(一)、管段切断前首先对管段加工图进行审核,主要内容有:1、图号、图纸版次、续接图号或相关管线号及材料名称、规格型号、材质、数量、单位是否与设计相符。
2、管段分段、现场安装预留口是否合理,并对管段预制尺寸进行现场复测,划分和标注管道预制段,确定预制下料的实际尺寸。
(二)、管道下料由两人进行,一人号料,一人复核。
净料尺寸根据管件坡口组对间隙、垫片厚度及各方向焊口数量综合确定。
同一管材连续下料时,段与段间留出加工余量。
切割方法不同,所留的加工余量也不同,下料尺寸允许偏差符合下列要求:自由管段为±10mm,封闭管段为±1.5mm。
(三)、管子切断前,移植原有标记。
碳钢管采用机械方法或火焰切割,当采用火焰切割时,必须保证尺寸正确和表面平整。
不锈钢管采用机械方法切割,如使用砂轮机切割,应使用专用砂轮片。
管子切口质量符合下列规定:(1)、切口表面平整,无裂纹、重皮、毛刺、凹凸、缩口、熔渣、氧化物、铁屑等。
(2)、切口端面倾斜偏差不大于管子外径的1%,且不得超过3mm。
(四)、碳钢管套丝采用机械套丝,不锈钢管采用车床车制螺纹。
管子的螺纹清楚、完整、光滑,无毛刺和乱丝,断丝和缺丝的长度不超过螺纹全长的10%,并在纵向上无断缺现象。
加工螺纹长度以拧紧后露出2~3扣为合格。
管口螺纹加工后妥善保护,可拧上一个管箍或用胶带纸包扎。
(五)、坡口的加工采用机械方法,碳钢管也可采用氧乙炔焰热加工方法,在采用热加工方法加工坡口后,要除去坡口表面的氧化皮、熔渣及影响接头质量的表面层,并将凹凸不平处打磨平整。
综合重大 一般山东鲁西化工股份有限公司扩建工程压缩机(大)SHA 级管道施工技 术 方 案编制:翟学涛 审核:尤 军复审:李洪波 张付强 肖 然 批准:陆宝麒中国石化集团第四建设公司鲁西工程项目经理部二00三年二月十六日目次1 适用范围及编制依据 (1)2 工程概况 (1)3 施工工序 (2)4 施工工艺 (3)5 质量要求 (7)6 安全措施 (8)7 主要施工机具 (8)8 措施用料 (8)9 质量记录 (8)附录A焊接工艺指导书 (9)1 适用范围及编制依据1。
1 适用范围本方案适用于山东鲁西化工集团扩建工程大压缩机SHA级管道的预制和安装。
1。
2 编制依据a)业主提供的施工图纸及其它设计资料;b)《石油化工剧毒、可燃介质管道工程施工及验收规范》SH3501—2001;c)《中国石化集团建设第四建设公司焊接工艺评定汇编》。
2 工程概况2.1 工程范围鲁西化工集团扩建工程大压缩机高压管道,主要是工艺气系统管道:压缩机六级、七级出入口至六级、七级缓冲分离器的连接管道。
压缩机转速333r/min,管内介质为工艺气,压力等级分为PN16.0MPa和PN32。
0MPa两个级别,管线92米,材质为20G,阀门13个。
a)管材数量如下:b)高压管号及配件数量如下(管材材质为20G,弯头材质为20#)2。
2 工程特点a)管线操作压力高、管壁厚,介质主要为H2、NH3、CO、H2O等,焊接检验严格;b)管线与设备相连的法兰以及管线中部分三通、弯头与管线为高压螺纹连接,施工难度高。
3 施工程序4 施工工艺4.1 施工准备4.1。
1材料a)管道组成件(管子、阀门、管件等)必须具有质量证明书,无质量证明书的管道组成件不得使用;b)管道组成件在使用前应进行100%外观检查,其表面应符合下列要求:1)无裂纹、缩孔、夹渣、折叠、重皮等缺陷;2)锈蚀、凹陷及其它损伤的深度,不应超过产品相应标准允许的壁厚负偏差;3)有产品标识4.1.2管子检验SHA级管道的管子,外表面应逐根进行磁粉检测,不得有线性缺陷.4.1.3阀门检验a)用于SHA级管道阀门的阀体、阀盖的铸钢件及其焊缝,应有符合现行SH3064《石油化工钢制通用阀门选用、检验及验收》规定的无损检测合格证明书;b)阀门安装前,应按设计文件“阀门规格书”,对阀门的阀体和密封面,以及有特殊要求的垫片和填料的材质进行抽检,每批至少抽查一件。
工艺管道施工方案一、总体方案1.方案目标:本施工方案旨在确保工艺管道的顺利施工,保证施工质量,按照设计要求完成工程进度。
2.方案内容:(1)施工准备:包括选址、材料准备、人员调配等;(2)施工过程:包括管道准备、焊接、安装、测试等;(3)安全措施:包括施工现场安全、人员安全等;(4)质量控制:包括施工过程的质量监控和质量验收。
二、施工准备1.选址:(1)根据设计要求,确定工艺管道的位置和走向;(2)在选定位置进行勘察,测量地形、地貌等;(3)制定详细的选址方案。
2.材料准备:(1)根据设计要求和材料清单,采购所需的管材、管件等;(2)对材料进行检验,确保符合质量标准;(3)根据管道布置图和设计要求,进行切割、制作管材和管件。
3.人员调配:(1)根据工程规模和施工进度,确定所需的施工人员;(2)对施工人员进行培训,确保熟悉施工流程和操作规范;(3)制定详细的人员调度计划,合理安排工作。
三、施工过程1.管道准备:(1)根据设计要求,清理管道铺设区域,确保没有障碍物和污染物;(2)在管道铺设区域进行标线,确定管道的位置和走向;(3)根据管道布置图,进行管道的预制和组装。
2.焊接:(1)根据管道预制情况和施工图,进行管道的焊接;(2)焊接前,对焊接工艺进行质量控制,确保焊接质量;(3)焊接完成后,对焊缝进行无损检测。
3.安装:(1)根据设计要求和管道布置图,进行管道的安装;(2)在安装过程中,对管道的连接进行质量监控,确保连接牢固;(3)安装完成后,进行管道的防腐处理,防止腐蚀和污染。
4.测试:(1)根据设计要求,对已安装的管道进行测试,包括水压试验、气压试验等;(2)对测试结果进行记录和分析,确保管道的安全性和可靠性;(3)测试完成后,进行管道的冲洗和消毒,确保管道的清洁和卫生。
四、安全措施1.施工现场安全:(1)设置警示标志,清理施工区域,确保施工现场的安全;(2)对施工人员进行安全教育和培训,强调施工现场的安全意识;(3)检查和维护施工设备,确保设备的安全运行。
综合重大重大一般山东鲁西化工股份有限公司扩建工程压缩机(大)SHA级管道施工技术方案编制:翟学涛审核:尤军复审:李洪波张付强肖然批准:陆宝麒中国石化集团第四建设公司鲁西工程项目经理部二00三年二月十六日目次1适用范围及编制依据 (1)2工程概况 (1)3施工工序 (2)4施工工艺 (3)5质量要求 (7)6安全措施 (8)7主要施工机具 (8)8措施用料 (8)9质量记录 (8)附录A焊接工艺指导书 (9)1 适用范围及编制依据1.1 适用范围本方案适用于山东鲁西化工集团扩建工程大压缩机SHA级管道的预制和安装。
1.2 编制依据a)业主提供的施工图纸及其它设计资料;b)《石油化工剧毒、可燃介质管道工程施工及验收规范》SH3501-2001;c)《中国石化集团建设第四建设公司焊接工艺评定汇编》。
2 工程概况2.1 工程范围鲁西化工集团扩建工程大压缩机高压管道,主要是工艺气系统管道:压缩机六级、七级出入口至六级、七级缓冲分离器的连接管道。
压缩机转速333r/min,管内介质为工艺气,压力等级分为PN16.0MPa和PN32.0MPa两个级别,管线92米,材质为20G,阀门13个。
#2.2 工程特点a)管线操作压力高、管壁厚,介质主要为H2、NH3、CO、H2O等,焊接检验严格;b)管线与设备相连的法兰以及管线中部分三通、弯头与管线为高压螺纹连接,施工难度高。
3 施工程序4 施工工艺4.1 施工准备4.1.1 材料a)管道组成件(管子、阀门、管件等)必须具有质量证明书,无质量证明书的管道组成件不得使用;b)管道组成件在使用前应进行100%外观检查,其表面应符合下列要求:1)无裂纹、缩孔、夹渣、折叠、重皮等缺陷;2)锈蚀、凹陷及其它损伤的深度,不应超过产品相应标准允许的壁厚负偏差;3)有产品标识4.1.2 管子检验SHA级管道的管子,外表面应逐根进行磁粉检测,不得有线性缺陷。
4.1.3 阀门检验a)用于SHA级管道阀门的阀体、阀盖的铸钢件及其焊缝,应有符合现行SH3064《石油化工钢制通用阀门选用、检验及验收》规定的无损检测合格证明书;b)阀门安装前,应按设计文件“阀门规格书”,对阀门的阀体和密封面,以及有特殊要求的垫片和填料的材质进行抽检,每批至少抽查一件。
若不符合要求,阀门不得使用;c)阀门压力试验和安全阀的调试均由业主负责,试压和调试合格后,交付我方使用。
4.1.4 其它管道组成件的检验a)管道所用的合金钢螺栓、螺母,应逐件进行快速光谱分析。
每批应抽两件进行硬度检验,并应做好标记和隔离。
若有不合格,必须按原规定数加倍抽查,若仍有不合格,则该批螺栓、螺母不得使用。
b)对于业主委托加工的螺纹、管子和法兰的密封面、垫片等按照HG26-67(按业主要求)进行验收,不合格者不得使用。
4.1.5 管道组成件应分区存放。
SHA级管线用钢管严禁与其他等级碳钢管材混放,下部应加垫木块做隔离物。
4.1.6 施工用焊接材料应有制造厂产品质量说明书,焊丝应除锈,焊条按照说明书或焊接作业指导书进行烘烤,使用过程中保持干燥。
4.1.7 从事SHA级管道的施工人员应持证上岗。
4.1.8 对施工人员进行技术交底,施工程序、施工方法、质量标准、质量记录和成品保护要求明确。
4.2 预制4.2.1管道预制下料应严格按照单线图,并应对管段预制尺寸进行必要的现场复测。
现场尺寸复测应用细钢丝而不要用粉线,以提高测量准确度,测量后确定预制下料的实际尺寸。
4.2.2 为了减少应力,实行倒配管,由设备接出来,最后一道口留在与主管接头处,管端预留余量为100mm。
4.2.3 材料在使用前,施工人员应对材料上色标所示材质与单线图规定材质是否一致,核对无误后方可使用。
4.2.4 下料组对a)碳钢管材3"以下使用无齿锯切割,3"以上钢管采用氧乙炔方法切割;切割后必须除去影响焊接质量的表面层,一般2~3mm;b)切口表面应平整,无裂纹、毛刺、凸凹、缩口、氧化物、铁屑;c)坡口采用机加工,并应符合设计规定或焊接工艺要求;d)管材与管件应在组对前将焊口两侧内外表面20mm范围脏物、油迹、水分和锈斑等污物清理干净,并呈现金属光泽;e)组对应在专用平台或胎具上进行,对口宜用同母材的卡具固定,不宜使用临时点焊卡具;f)点焊和正式焊接的焊工必须持有与焊接部位、焊接材料类别相符的有效焊接合格证书;g)管道对接口的组对应做到内壁平齐,等厚管道组成件组对时,内壁错边量不得大于0.5mm;内壁差超过0.5mm或外壁差超过2mm时,加工过渡坡口;h)管道两相邻焊缝中心的间距,应控制在下列范围内:1)直管段两环缝间距不小于100mm,且不小于管子外径;2)除定型管件之外,其他任意两焊缝间的距离不小于50mm。
i)温度计、压力表接管及排空阀与主管线一起预制时,管线开孔用机械方法开孔,用棒式砂轮机打磨开孔内侧毛刺,并及时将管孔内的脏物清理干净,以保证施工质量。
开孔位置必须按施工图严格施工;j)管支架与管线同时预制,支架上开孔采用机械方法开孔;k)预制好的管线应及时在显著的位置标明管线号、管段号,以及所有焊口号,支吊架应标明支吊架编号。
l)将预制好的管段内部清理干净,用塑料布将管段口封闭,按照管段号摆放整齐。
4.2.5 焊接a)管道采用氩弧焊打底,手工电弧焊盖面;b)承插或角焊缝采用氩弧焊进行焊接,至少焊两遍,焊角高度满足规范与设计要求;c)焊接完成后及时清理焊缝表面,进行外观检查,焊缝宽度以每边盖过坡口边缘2mm 为宜,焊缝表面不允许有裂纹、未熔合、气孔、夹渣和飞溅存在;d)焊缝表面不得低于管道表面。
焊缝余高△h≤1+0.2b1,且不大于2mm。
(b1为焊接接头组对后坡口的最大宽度mm);焊缝咬边深度不应大于0.5mm,连续咬边长度不应大于100mm,且焊缝两侧咬边总长不大于该焊缝全长和10%。
f)施焊前应确认环境符合下列要求:1)风速:手工电弧焊小于8m/s;氩弧焊小于2m/s;2)相对湿度:相对湿度小于90%。
当环境条件不符合上述要求时,必须采取挡风、防雨等有效防护措施。
4.2.6 焊口检验SHA级管道焊后应进行100%外观检查,合格后100%进行射线探伤(RT)。
全部合格后,拆除临时卡具,凡临时点焊焊点部位应修磨,并进行着色检查。
4.2.7 焊口返修不合格的焊缝同一部位的返修次数不得超过三次,做好焊口返修记录。
4.3 管线安装4.3.1 管道安装前,与管道连接的设备应找正合格、固定完毕、二次灌浆达到要求,并办理完工序交接的要求。
4.3.2 核对设备上为安装或焊接管道支、吊架用的护板,其位置及数量应能满足管道安装的要求。
4.3.3 管子、管件、阀门、垫片等已按设计要求进行核对,其材质、规格、型号无误;管道预制质量符合要求。
4.3.4 管道安装前,对管道组成件内部的清洁情况进一步确认,并及时安装。
4.3.5 与压缩机连接的管道,从压缩机侧开始安装,应先安装管支架。
管道和阀门等的重量和附加力矩不得作用在压缩机接口的管咀上。
4.3.6 管道安装前,应同时进行支、吊架的固定和调整工作。
支、吊架位置应正确,安装应牢固,管子和支承面接触良好。
4.3.7 弹簧支、吊架的弹簧安装高度,应按设计文件规定进行调整。
弹簧装置支架的限位板,应试车前折除。
4.3.8 管道安装完毕后,应按设计文件逐个确认支、吊架的形式和位置。
4.3.9 管道安装前,应检查法兰密封面及垫片,不得有影响密封性能的划痕,锈斑等缺陷存在。
重点检查高压螺纹法兰的丝扣、管端的密封面质量,特别是管端的密封面必须清理干净,确认无任何划痕,同时用高压垫片进行检查确认密封面的质量。
4.3.10 各种形式的法兰在紧固之前,必须清理法兰密封面,螺栓、螺母等,加入垫片必须放正,其半径偏差不得大于法兰外径的1.5%,且不得大于2mm。
4.3.11 法兰连接的阀门在关闭的状态下安装,以防脏物掉入阀体中,影响阀门的严密性。
4.3.12 管道连接时严禁强力对口。
4.3.14 管道支架与管道焊接时应采用正式焊接工序,不得有咬边,烧穿等缺陷。
4.3.15 节流孔板、温度计套管等仪表件的安装应符合仪表专业的设计要求。
4.3.16 管子焊接接头组对时,应垫置牢固,位置可靠,防止焊接过程中产生变形。
4.3.17 与设备连接的第一道法兰试压时应用临时盲板加双垫片隔离,严防脏物进入设备。
盲板应有时显标记,专人负责安装与拆除。
4.3.18 搬运、存放阀门应注意保护手轮,防止碰撞或冲击。
吊装阀门严禁在手轮或手柄上绑绳扣。
4.4 管道系统试验4.4.1 管道强度试验应在管道安装完毕且无损检测合格后按设计要求进行。
4.4.2 管道系统试验前施工单位应按规定检验合格且经车间和有关部门对资料及现场条件进行确认,确认合格后方可进行试验。
4.4.3 管线安装完并验收合格后进行拆除,在地面组装后进行管线试压。
试压分为两个系统,试验压力分别为48.0MPa和22.0MPa。
4.4.4 临时管线及盲板的设置a)试压时选用的盲板厚度要进行强度核算。
b)临时管线应采用高压无缝钢管,其管道、管件及其阀门应与正式工程材料一样,具有产品质量证明书;焊接工艺与正式管线相同。
管道系统至少设置2块校核准确的压力表,压力表的满刻度值为被测最大压力的1.5~2倍。
系统高点设放空阀、低点设排放阀。
4.4.5 试压时必须排净系统内空气,升压应分级缓慢,升压速度不宜大于250kPa/min,升至试验压力的50%时停压检查,如无异常现象,以每次升压25%缓升至试验压达到试验压力后停压10min,然后降至设计压力,停压30min,不降压、不泄露和无变形为合格。
4.4.6 试压过程中若有泄露,不得带压修理。
缺陷消除后重新试验。
4.4.7 工艺气管线试压合格后,应缓慢降压。
排放时注意反冲力作用。
4.4.8 工艺气管线试压合格后,将管线搬运到指定位置进行化学清洗,清洗合格后,把管线对号入座,进行封闭(化学清洗另行编制施工方案)。
4.4.8 管线清洗合格后,按要求进行复位。
5 质量要求5.1 所有焊口应全部按照单线图标注,作好日报日检。
5.2 焊口组对与焊接应严格按规定执行。
5.3 管支吊架应严格按照设计文件要求安装,在管道安装结束后应按设计文件逐个核对支架形式和位置。
5.5 与压缩机连接的管道,管道的水平度或垂直高度偏差应小于1mm/m。
入口管道因水平偏差造成的坡度,应坡向分液罐一侧。
5.6 与压缩机连接的管道及其支、吊架安装完毕后,应卸下接管上的法兰螺栓,在自由状态下所有螺栓应能在螺栓孔中顺利通过。
法兰密封面间的平行偏差、径向偏差及间距,当5.7 压缩机试车前,对管道和的连接法兰进行最终连接检查。
检查时,联轴器上架设百分表监视其位移,然后松开和拧紧法兰连接螺栓进行观测,位移植应小于0.05mm。
