室内装饰六大工艺流程(修改)资料
- 格式:doc
- 大小:269.50 KB
- 文档页数:17
装饰装修工程施工流程及施工工艺1. 前期准备阶段在进行装饰装修工程施工之前,需要进行一些前期准备工作,包括以下几个方面:1.1 确定装修设计方案在进行装修工程施工之前,首先要确定装修设计方案。
可以找专业的设计公司进行设计,也可以根据自己的需求和喜好进行设计。
1.2 编制装修预算根据装修设计方案,编制装修预算。
装修预算应包括各项费用,如材料费、人工费、设备费等。
在编制装修预算时,要充分考虑装修的实际情况,合理确定费用。
2. 执行施工阶段在完成前期准备工作后,进入装修工程的执行施工阶段。
整个施工流程包括以下几个步骤:2.1 地面处理地面处理是装修工程的第一步,包括对地面进行打磨、刷底漆等处理。
2.2 墙面处理墙面处理包括对墙面进行刮腻子、修补砂浆等处理。
这一步骤是为了保证墙面的平整和光滑。
2.3 局部装修局部装修包括对门窗、天花板以及其他特殊部位进行装饰。
门窗可以进行表面处理,天花板可以进行吊顶等修饰。
2.4 水电工程水电工程是装修工程中非常重要的一步。
包括给水管道、电线管道的敷设工作。
在进行水电工程时,要遵循相应的安全规范,确保工程质量。
2.5 吊顶工程吊顶工程是对天花板进行吊顶装修,既可以起到美观的作用,还可以隐藏水电管道等。
2.6 安装家具与设备装修工程的最后一步是安装家具和设备。
根据设计方案,将家具和设备进行布置和安装。
3. 施工工艺在进行装修工程施工时,需要使用一些常见的施工工艺,以下为常见的几种施工工艺:3.1 平整施工工艺平整施工工艺是对墙壁进行刮腻子、打磨等处理,保证墙面的平整和光滑。
3.2 涂料施工工艺涂料施工工艺是对墙面进行刷漆等处理,既可以保护墙面,又可以起到装饰作用。
3.3 瓷砖施工工艺瓷砖施工工艺是对地面和墙面进行铺贴瓷砖的处理,既可以起到装饰作用,又可以保护墙壁和地面。
3.4 地板施工工艺地板施工工艺是对地面进行木质地板、地板砖等铺设。
地板不仅美观,而且容易清理和保养。
3.5 吊顶施工工艺吊顶施工工艺是对天花板进行装饰和修复的工艺。
装饰装修工程关键工序、工艺一、架子搭设:1、内檐架子:采用扣件式满堂红钢管脚手架与高凳相结合,视层高与作业内容分别选用。
2、外檐架子:沿用主体施工时搭设的脚手架。
二、脚手架拆除:脚手架拆除前,先划定安全范围,设置警戒线,并安排专人进行看护,禁止非作业人员进入。
工长要向拆脚手架的施工人员进行书面技术交底工作,并有交底接受人签字。
脚手架拆除程序应由上至下,按层按步拆除。
原则上先拆除后搭设的杆件。
剪刀撑、拉杆不准一次性全部拆除,要求拆到哪一层,剪刀撑、拉杆拆到哪一层。
在搭拆过程中,中途不得换人,如果在中途更换操作人员,应及时对更换人员作详细交底,方可操作。
参加搭拆的所有作业人员,一律不准酒后作业,必须思想集中,保持严肃,不准擅自离开工作岗位。
三、装修施工关键工序、工艺要点:1、外墙外保温施工:(1)施工条件:进行外保温施工前,外墙门窗、水落管、各种进户管线、预埋件等应安装完毕。
基层处理应满足以下要求:基层应坚实、平整。
凸起或不平度用1m靠尺检查应不大于5mm。
凸起、空鼓和疏松部位应剔除并找平。
基层表面应清洁、无油污、蜡、脱模剂、涂料、风化物、浮尘、污垢、水、霜、泥土等污染物或其它妨碍粘接的材料。
必要时可采用高压水冲洗、化学清洗、打磨、喷砂、火烧等方法清除污物和涂料。
(2)施工机具:手锯、壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗纱纸、电动搅拌器、冲击钻、抹子、压子、阴阳角抹子、托线板、1米、2米靠尺等。
(3)操作要点:①粘贴聚苯板应符合以下规定:应视墙面、洞口分布进行聚苯板排板并在基层上弹线。
粘贴聚苯板前,应按平整度和垂直度要求挂线。
2、墙面抹灰:(1)工艺流程:吊垂直、弹线找规矩→基层处理→贴灰饼、冲筋→抹底层砂浆→抹底层砂浆→抹面层砂浆(2)抹灰前,先用经纬仪在建筑大角、窗洞、阳台等部位打出垂直基准线,作为控制建筑整体抹灰垂直度的控制线。
(3)基层处理:清理基层浮土、砂浆、泥土等杂物。
室内装修施工工艺流程一、前期设计主要是根据自己的生活习惯设计,并且对自己的房间进行一次详细的测量,大家不要犯懒,最好亲自测量一遍,测量的内容主要包括:.明确装修过程涉及的面积。
特别是贴砖面积、墙面漆面积、壁纸面积、地板面积;.明确主要墙面尺寸。
特别是以后需要设计摆放家具的墙面尺寸。
二、主体拆改.进入到施工阶段,主体拆改是最先上的一个项目,主要包括拆墙、砌墙、铲墙皮、拆暖气、换塑钢窗等等。
主体拆改说白了,就是先把工地的框架先搭起来。
三、水电改造水电路改造之前,主体结构拆改应该基本完成了。
在水电改造和主体拆改这两个环节之间,一些同学可能知道,还应该进行橱柜的第一次测量。
其实所谓的橱柜第一次测量并没有什么实际内容,因为墙面和地面都没有处理,橱柜设计师不可能给出具体的设计尺寸,而只是就开发商预留的上水口、油烟机插座的位置,提出一些相关建议。
主要包括:.看看油烟机插座的位置是否影响以后油烟机的安装;.看看水表的位置是否合适;.看看上水口的位置是否便于以后安装水槽。
对于橱柜的第一次测量,稍微有经验的同学完全可以自行完成。
水路改造完成之后,最好紧接着把卫生间的防水做了。
厨房一般不需要做防水。
四、木工木工、瓦工、油工是施工环节的“三兄弟”,基本出场顺序是:木——瓦——油。
基本出场原则是——谁脏谁先上。
“谁脏谁先上”也是决定家装顺序的一个基本原则之一,我后面还会提到。
其实像包立管、做装饰吊顶、贴石膏线之类的木工活从某种意义上说也可以作为主体拆改的一个细环节考虑,本身和水电路改造并不冲突,有时候还需要一些配合。
五、贴砖在“瓦工老二”作业的过程,还涉及以下三个环节的安装:过门石、大理石窗台的安装。
过门石的安装可以和铺地砖一起完成,也可以在铺地砖之后,大理石窗台的安装一般在窗套做好之后,安装大理石的工人会准备玻璃胶,顺手就把大理石和窗套用玻璃胶封住了。
地漏的安装。
地漏是家装五金件中第一个出场的,因为它要和地砖共同配合安装。
室内装修施工流程和施工方法
室内装修施工流程和施工方法详细介绍
正文:
室内装修施工流程是指在室内装修过程中,各个施工步骤的先后顺序以及工作内容和规模等方面的安排和规划。
下面将详细介绍室内装修施工流程和施工方法。
一、准备工作
1.测量房间面积和尺寸,确定所需材料和家具等。
2.制定装修预算和施工计划,确定施工项目和施工进度。
3.选择装修公司和工人,进行初步沟通和协商。
二、墙面处理
1.刮砂处理:用面粉、砂纸等工具将墙面清理干净,然后刮砂,达到表面平整、光滑的效果。
2.涂刷墙面涂料:根据需求选择墙面涂料,进行涂刷施工。
三、地面处理
1.地面清洗:将地面的灰尘和污垢清洗干净,保证地面的干净和整洁。
2.地面打磨:用砂纸等工具对地面进行打磨,达到光滑、平整的效果。
3.涂刷地面涂料:根据需求选择地面涂料进行涂刷施工。
四、门窗安装
1.门窗测量和安装:测量门窗的尺寸,安装门窗的框架和扇叶等。
2.安装门窗套和扶手:安装门窗套和扶手,保护门窗和墙面。
五、插座和开关安装
1.插座和开关测量和安装:测量插座和开关的尺寸,安装插座和开关的面板。
2.电路测试和调试:对电路进行测试和调试,确保电路正常。
六、通风换气
1.施工完成后,进行通风换气,保持室内空气新鲜和清洁。
2.施工完成后,将门窗关闭,保证施工安全。
以上就是室内装修施工流程和施工方法的详细介绍。
不同的装修项目和需求,可能会有不同的施工流程和施工方法。
在选择装修公司和工人时,应该根据需求进行选择,确保施工质量和施工安全。
室内装饰施工流程及工序室内装饰施工进度及流程室内装饰施工工艺流程共有以下几个流程:一、地面工程施工工艺流程二、木工工程施工工艺流程三、墙面装饰施工工艺流程四、油漆涂料施工工艺流程五、吊顶工程装饰工艺流程六、电路灯具施工工艺流程七、卫浴洁具安装工艺流程八、管路改造工程工艺流程九、厨房设备施工工艺流程一、地面工程施工工艺流程石材地面装饰构造:室内地面所用石材一般为磨光的板材,板厚20毫米左右,目前也有薄板,厚度在10毫米左右,适于家庭装饰用.每块大小在300毫米×300毫米~500毫米×500毫米。
可使用薄板和1:2水泥砂浆掺建筑胶水铺贴.石材地面装饰基本工艺流程:清扫整理基层地面→水泥砂浆找平→定标高、弹线→选料→板材浸水湿润→安装标准块→摊铺水泥砂浆→铺贴石材→灌缝→清洁→养护交工施工要点:基层处理要干净,高低不平处要先凿平和修补, 基层应清洁,不能有砂浆、尤其是白灰砂浆灰、油渍等,并用水湿润地面。
铺装石材、瓷质砖时必须安放标准块,标准块应安放在十字线交点,对角安装。
铺装操作时要每行依次挂线,石材必须浸水湿润,阴干后擦净背面。
石材、瓷质砖地面铺装后的养护十分重要,安装24小时后必须洒水养护,铺巾完后覆盖锯末养护。
注意事项。
(1)铺贴前将板材进行试拼,对花、对色、编号,以入铺设出的地面花色一致。
(2)石材必须浸水阴干.以免影响其凝结硬化,发生空鼓、起壳等问题。
(3)铺贴完成后,2~3天内不得上人。
铺贴陶瓷地面砖基本工艺流程1、铺贴彩色釉面砖类:处理基层→弹线→瓷砖浸水湿润→摊铺水泥砂浆→安装标准块→铺贴地面砖→勾缝→清洁→养护。
2、铺贴陶瓷锦砖(马赛克)类:处理基层→弹线、标筋→摊铺水泥砂浆→铺贴→拍实→洒水、揭纸→拨缝、灌缝→清洁→养护。
铺贴陶瓷地砖的施工要点1、混凝土地面应将基层凿毛,凿毛深度5~10毫米,凿毛痕的间距为30毫米左右.之后,清净浮灰,砂浆、油渍,产散水刷少将地面。
室内装潢施工工艺流程(完整版)1. 前期准备在进行室内装潢施工之前,需要进行一些前期准备工作。
这些准备工作包括:- 掌握装潢设计需求,了解客户的需求和偏好;- 进行空间测量,确定装潢设计的可行性;- 制定装潢施工计划,包括时间安排和预算预估;- 准备所需的材料和工具。
2. 施工准备在进行实际施工之前,需要进行一些施工准备工作。
这些准备工作包括:- 清理施工现场,确保工作区域整洁有序;- 搬运和安装必要的施工设备;- 检查施工材料的质量和数量,确保没有缺失或损坏;- 制定施工安全措施,保证施工过程中的安全性。
3. 施工过程进行室内装潢施工的过程主要包括以下几个步骤:- 进行基础工程,包括拆除原有装潢、修复地面和墙面等;- 进行水电安装,包括给排水管道和电线的铺设和连接;- 进行墙面装修,包括墙壁的刷漆、贴瓷砖等;- 进行地板装修,包括地板的铺设和打蜡等;- 进行天花板装修,包括吊顶的安装和装饰等;- 进行辅助装修,包括安装门窗、灯具等;- 进行细节装修,包括柜台、壁画等的制作和安装;- 进行清洁工作,保证施工后的空间整洁干净。
4. 施工验收在完成施工过程后,需要进行施工验收以确保装潢质量符合要求。
- 进行整体验收,检查施工是否按照装潢设计进行;- 检查装修材料的质量和安装效果;- 检查水电设施的使用情况和安全性;- 进行细节验收,包括各种装饰细节的完善程度;- 解决存在的问题和不符合要求的地方。
5. 完工交付完成施工验收后,进行最后的完工交付工作。
- 清理施工现场,处理施工产生的垃圾和废料;- 总结施工过程中的优点和不足,为今后的装潢工作提供经验;- 向客户交付装潢工程,并进行客户满意度评价;- 整理装潢施工的相关文件和记录。
以上就是室内装潢施工的工艺流程,通过严格按照工艺流程进行施工,可以保证装潢质量和客户满意度的提升。
室内装饰装修施工工艺流程大全一、前期准备工作在进行室内装饰装修之前,需要做好充分的前期准备工作,包括以下几个方面:1.确定设计方案首先,需要与设计师一起确定室内装饰的设计方案。
设计方案包括整体风格、空间布局、材料选型等,是后续施工的依据。
2.施工图纸制作制作施工图纸是为了将设计方案具体呈现出来,并作为施工时的参考。
施工图纸包括平面布置图、立面图、细部图等。
3.施工许可申请根据当地的法律法规,需要向相关部门申请施工许可,获得合法施工的资格。
二、基础工程在进行室内装饰装修时,需要进行一些基础工程,确保施工的质量和稳定性。
1.拆除与砌墙根据设计方案的要求,进行原有墙体的拆除或者新墙的砌筑,保证室内空间的布局符合设计要求。
2.水电改造在室内装饰装修时,需要对水电线路进行改造,包括给水、排水、电路等。
这一步骤尤为重要,需要严格按照施工图纸进行施工,确保管线的布局合理、稳定可靠。
3.防水处理在进行厨房、浴室等区域的装修时,需要进行防水处理,以防止水分渗透,保护墙体和地板的质量。
4.石膏线条安装安装石膏线条可以美化室内空间,同时起到保护墙角的作用。
根据设计要求,安装石膏线条,可以增加室内的整体美观度。
5.防火处理根据相关标准,需要对室内进行防火处理,使用防火材料进行隔断、封堵等工程,提高室内的防火安全性。
三、装饰面层施工在进行室内装饰装修时,需要进行装饰面层的施工,包括地面、墙面、天花板等。
1.地面处理根据设计方案,对地面进行处理,包括铺设地板、地砖、地毯等。
需要注意地面的平整度和材料的质量。
2.墙面处理根据设计方案,进行墙面的处理,包括刷漆、贴壁纸、装饰板等。
墙面的处理直接影响室内的整体效果,需要注意施工的质量和细节。
3.天花板处理根据设计方案,对天花板进行处理,包括刷漆、吊顶、装饰板等。
天花板的处理可以修饰室内空间,营造出不同的氛围。
4.门窗安装根据设计方案,进行门窗的安装,包括室内门、窗户等。
门窗的安装需要考虑到功能性和美观度,保证使用的便利性和空间的通风性。
家庭装修施工流程及施工工艺家是一个人最重要的归属和精神寄托,房子的装修也是人们最注重的一件事情。
无论是新房的装修还是旧房的翻新改造,家庭装修施工流程及施工工艺都是关键的问题。
下面,本文将为大家介绍家庭装修所需要的工艺和流程。
I. 规划阶段在装修前,我们需要首先进行规划阶段的准备工作。
包括对家的整体布局、设计风格、装修材料等进行合理规划和设计。
选择适合自己的风格和材料,考虑到实际居住的需求和偏好。
II. 施工准备规划完毕后,我们需要对施工环境进行准备。
需要对施工区域进行清理,如果需要拆除或改建墙体,需要用安全防护措施,保护好可燃物品、电器设备等。
同时也需要考虑施工的人力和物力储备,包括工作人员的配备、施工所需的资料、工具设备等。
III. 水电预先施工水电工程是装修的关键环节之一。
水电工程预先施工需要先按照设计图纸来安装管道、线路等。
在预先测量并留有空置,方便地留下拉线、接线盒等打孔,便于后期灯具、插座安装。
同时还需要提前预留好防水、排水等位置。
IV. 粉刷墙面刷墙是一项繁琐的任务,需要先购买好合适墙面漆和配套材料。
对墙面进行初步处理,清除壁纸、填补裂缝等。
然后进行底漆、中漆和面漆的施工。
在施工中需要注意防止漆面失水,保证涂刷一致性和美观度。
V. 安装门窗门窗的安装要考虑到安全、耐用、美观等多个因素。
需要依据设计图纸,先将门窗框安装完毕,然后根据需要选购对应的门扇和窗户。
门的安装需要注意合理的锁具配备,防止意外事件的发生。
在安装窗户的过程中需要考虑到防护的问题,可以使用放置防护网等方式进行安全施工。
VI. 安装地板和吊顶安装地板和吊顶是装修项目的高难度和高难度施工内容。
需要考虑到材质、质感、美观等因素。
在施工时需要仔细钻研方案、测量尺寸、研究材料特性,保证质量好、价格好、施工效果好。
VII. 安装厨卫设施厨卫设施是居住环境的重要组成部分。
需要根据家庭实际需要选购适合自己的厨卫设施,并进行排布布置。
在安装的时候需要考虑到旋转方向、水平垂直等问题,保证设施的安全使用。
装饰装修施工工艺流程一、前期准备在进行装饰装修施工之前,需要进行详细的前期准备工作。
这包括确定设计风格、选定装修公司或工匠、签订合同、获取相关施工许可证等。
在确定所有细节后,方可正式开始施工流程。
二、拆除与清理施工开始之前,首先需要进行拆除与清理工作。
这包括清理旧有的装修材料、拆除不需要的隔墙和地面等。
拆除工作要注意保护周边环境,并合理处理拆除产生的垃圾。
三、水电改造在完成拆除与清理工作后,接下来是水电改造阶段。
水电改造是整个装修工程中最为重要的一环,包括管道走向设计、电线规划、插座开关位置调整等工作。
此阶段需严格遵守相关规范和安全要求,确保施工质量和安全性。
四、泥木工程泥木工程是装修中的基础工程,包括砌墙、刷石膏、吊顶、木工等工作。
在这一阶段,要确保墙面平整、吊顶牢固、木工结构稳固等。
泥木工程完成后,就可以进行后续的装饰施工。
五、油漆涂料油漆涂料是装修中的重要环节,不仅能美化空间,还能保护墙面。
在进行油漆涂料施工时,需要注意选择环保无害的材料,避免甲醛等有害气体对人体健康造成影响。
施工过程中要注意通风换气,确保油漆涂料施工质量。
六、装饰装修装饰装修阶段是最能显现个性和美感的阶段,包括选购和安装家具、灯具、窗帘、软包等装饰材料。
在进行装饰施工时,要注意细节,注重整体色彩搭配和布局设计,使整个空间达到预期效果。
七、竣工验收装饰装修施工完成后,需进行竣工验收工作。
验收内容包括工程质量、施工是否符合合同约定、装修材料是否符合标准等。
如有问题需要整改,必须在规定时间内完成,以确保整体质量和安全性。
八、后期维护装修施工完成并验收合格后,还需要进行后期维护工作。
这包括定期保养家具家电、保持墙面地面清洁、定期检查水电系统等。
合理的后期维护能延长装修的使用寿命,保持整体美观。
以上是装饰装修施工的工艺流程,每个环节都需要精心设计和施工,以确保施工质量和最终效果。
希望本文能对您了解装饰装修施工流程有所帮助。
室内装饰施工工艺流程
一、准备阶段
在开始室内装饰施工前,必须进行充分的准备工作,包括以下步骤:
1.确定装修风格和设计方案
2.测量空间尺寸,制定施工图纸
3.选择合适的装饰材料和工艺
4.确保施工现场安全,搬运设备到位
5.制定施工计划和时间表
二、基础工程施工
1.拆除工程:将原有的墙面、地面、天花板等结构进行拆除,清理现场垃圾。
2.墙体处理:修补墙面裂缝,打磨清理表面,刷墙底漆。
3.地面处理:打磨地面,找平处理,铺设防水层。
4.天花板处理:进行天花板的装饰处理,可以选择石膏板、吊顶等工艺。
三、装饰工艺施工
1.墙面装饰:选择合适的壁纸、涂料、瓷砖等装饰材料,进行墙面装饰。
2.地面装饰:铺设地板、地砖等材料,进行地面装饰。
3.天花板装饰:安装吊顶、灯具等天花板装饰材料。
四、辅助工程施工
1.电气布线:安装电线、插座等电气设备。
2.水暖管道:布置水管和排水管道。
3.空调安装:安装空调设备。
4.照明灯具:安装各种照明设备。
五、收尾阶段
1.进行整体验收和检查,确保施工质量达标。
2.清理施工现场,清除杂物。
3.整理室内物品,将家具、软装等摆放整齐。
4.与客户进行交接,解释室内装饰使用及注意事项。
六、保养维护
1.提供室内装饰保养指南,指导客户如何正确保养室内装饰材料。
2.定期维护室内装饰,修补损坏处,保持装饰效果持久。
以上便是室内装饰施工工艺流程的相关内容,仅供参考。
室内装饰工程施工顺序一、开工准备阶段1. 了解业主需求:在开始施工之前,装饰公司首先要与业主沟通,了解业主的需求和喜好,确定装饰风格和设计方案。
2. 测量空间尺寸:测量房间的尺寸和布局,确定装饰设计方案,确定施工材料和装饰品的数量。
3. 编制施工计划:根据业主需求和设计方案,制定施工计划,包括工程进度、施工步骤和施工周期等。
4. 选择施工队伍:根据施工计划,选择合适的施工队伍和施工人员,确保施工人员的专业性和施工质量。
5. 准备施工材料:根据施工计划,准备好所需的装饰材料和施工工具,确保施工顺利进行。
6. 安全防护准备:在开始施工之前,做好施工现场的安全防护工作,确保施工过程安全无事故。
二、墙面装饰施工1. 拆除旧墙面:在开始施工之前,需要先将旧的墙面拆除,清理干净墙面,做好防尘措施。
2. 墙面处理:根据设计方案,对墙面进行处理,包括填补裂缝、打磨平整、涂刷底漆等。
3. 墙面装饰材料:根据设计方案,选择合适的墙面装饰材料,如涂料、壁纸、瓷砖等进行施工。
4. 墙面装饰施工:根据设计方案,将墙面装饰材料进行施工,确保施工质量和效果。
5. 墙面涂料施工:在墙面装饰完成后,进行涂料施工,提升墙面的质感和光泽度。
6. 墙面装饰完成:墙面装饰完成后,进行验收,确保施工质量和效果。
三、地面装饰施工1. 地面处理:对地面进行处理,包括平整、打磨、防潮等,确保地面的质量和平整度。
2. 地砖铺贴:根据设计方案,选择合适的地砖进行铺贴,确保铺贴贴合度和美观度。
3. 地板安装:根据设计方案,选择合适的地板进行安装,确保地板的平整度和美观度。
4. 地面装饰完成:地面装饰完成后,进行验收,确保施工质量和效果。
四、天花吊顶施工1. 天花处理:对天花进行处理,包括平整、打磨、防水等,确保天花的美观度和质量。
2. 吊顶安装:根据设计方案,选择合适的吊顶材料进行安装,确保吊顶的牢固度和美观度。
3. 吊顶照明:在吊顶安装完成后,安装照明设备,提升天花的亮度和氛围。
室内装饰施工工艺流程
1. 准备工作:分析室内空间和设计方案,制定施工方案和进度表,购买和准备所需要的材料和工具。
2. 拆除墙体、地面和天花板:根据设计方案和施工方案,拆除乱七八糟的旧墙、旧地、旧天花板,清除留在墙、地、天花板上的旧涂料、旧胶水、旧石膏、旧壁纸等。
3. 整平、墙面打磨:进行整平、墙面打磨等处理措施,使土墙、买减少,粗墙、细墙的厚度均匀,墙面平整。
4. 进行木工细节加工:包括尺寸量取、加工、砂光等。
5. 安装和加工硬装构件:特指在房间中加装的家具和其他的装饰构件,例如门窗、橱柜、固定家具等。
6. 进行基础装修:包括打门框、铺地砖等。
7. 墙面涂料和粉饰(滚涂壁纸、贴壁纸):对净墙面涂覆底漆,同时滚涂壁纸、贴壁纸。
8. 地面铺贴或刷漆:铺设地面,漆刷地面。
9. 布置、安装家具:通过放置家具装饰、衣橱、书桌等;布置家具、选择良好的材料依照原始设计进行进行良好的布局。
优化空间利用率。
10. 客户验收:客户进行验收,如有不满意的地方,进行必要的修缮。
室内装饰施工工艺流程及注意事项一、前期准备阶段1.方案设计:根据业主需求制定装饰方案,包括平面布置、材料选择、色彩搭配等。
2.预算估算:根据方案设计确定材料和施工费用,并制定预算计划。
3.施工计划制定:根据工期和材料到位情况,制定施工计划,确保项目按时完成。
4.进场施工准备:配置相关施工设备和工具,搭建施工用的临时设施,准备施工现场。
二、基础工程施工阶段1.清理施工区域:清理施工区域内的施工垃圾和杂物,确保施工空间整洁。
2.基础处理:包括墙面处理、地面处理、吊顶处理等,确保基础表面平整牢固。
3.隐蔽工程:包括暗管、排水管等的铺设,保证后续工程施工顺利进行。
三、水电工程施工阶段1.水电布线:根据设计方案和施工图纸,进行水电管线的布线,包括冷热水管、电线管等。
2.水电管道安装:根据布线完成水电管道的安装,包括水龙头、插座等设备的安装。
四、泥作工程施工阶段1.墙面处理:根据设计方案进行墙面处理,包括刮腻子、打磨、刷底漆等。
2.吊顶安装:安装吊顶龙骨和吊顶板材,确保吊顶平整美观。
五、木工工程施工阶段1.木质材料加工:根据设计方案进行木质材料的加工,包括门窗、橱柜、衣柜等。
2.木工安装:根据加工好的木质材料进行安装,包括门窗的安装、家具的安装等。
六、油漆工程施工阶段1.上漆处理:根据设计方案进行上漆处理,包括底漆、面漆等的刷涂。
2.修补涂装:对已经干燥的墙面进行修补涂装,确保墙面平整一致。
七、铺贴工程施工阶段1.地面铺贴:根据设计方案进行瓷砖、地板等地面材料的铺贴。
2.墙面铺贴:根据设计方案进行墙面瓷砖、壁纸等材料的铺贴。
八、安装工程施工阶段1.灯具安装:根据设计方案进行灯具的安装,包括吊顶灯、壁灯等。
2.卫浴安装:安装卫浴设备,包括马桶、洗手盆、浴缸等。
九、收尾工程施工阶段1.清理施工现场:清理施工区域内的杂物和垃圾,确保施工现场整洁。
2.验收工程:与业主一起验收装饰工程,确保质量符合要求。
3.保持维护:为业主提供装饰维护和使用指导,确保装饰效果长久保持。
装饰装修工程施工流程及施工工艺装饰装修工程的施工流程及施工工艺是整个装修工程中至关重要的环节,它直接影响着施工质量和最终的装修效果。
以下是一般装饰装修工程施工流程及施工工艺的简要介绍:1. 施工前期准备:在装饰装修工程开始之前,首先要进行现场勘测与测量,确定施工范围和工程量。
同时要制定详细的施工计划和时间表,准备好施工所需的材料和设备。
2. 水电工程:水电工程是装修工程中最基础也是最关键的一环,主要包括给水管道、排水管道、电路布线等施工。
施工过程中要严格按照设计要求进行布线和安装,保证管路走向合理,电线接触良好,避免后期出现质量问题。
3. 墙面处理:墙面处理包括墙面打磨、刮灰、涂料施工等工序。
在施工过程中要注意保护好地面和其他装修材料,确保施工质量和效果。
4. 木工工程:木工工程主要包括吊顶、隔断、橱柜、衣柜等定制家具的制作与安装。
木工施工需要精准的加工和安装,所以需要专业的木工师傅来完成。
5. 瓷砖贴面:瓷砖贴面是装修工程中重要的一环,影响整个装修效果。
在施工过程中要注意瓷砖的选材、铺贴、勾缝和清洁等环节。
6. 油漆涂装:油漆涂装是装修工程的最后一道工序,其质量直接关系到整个装修的美观程度。
在施工过程中要选择合格的油漆材料,严格按照施工工艺进行操作。
7. 清理验收:所有施工工序结束之后,要进行全面的清理和验收工作,确保施工质量和效果符合设计要求。
通过以上施工流程及施工工艺的简要介绍,可以看出装饰装修工程的施工过程是严格、细致且需要专业技能的。
只有严格按照规范来进行施工,才能保证装修工程的质量和效果。
由此可见,装饰装修工程的施工流程及施工工艺是非常繁琐和细致的,需要专业技能和严格执行。
除了上文提到的施工步骤外,还有许多细节需要注意。
例如,在水电工程中,要对水电布线进行精准的位置标注和管道安装,避免在安装其他装修材料时出现问题。
同时在电路布线时,要保证线路连接牢固、电气设备可靠,确保安全可靠。
在墙面处理时,需要合理规划施工顺序,确保不同墙面的处理方式和涂料施工计划有序进行,不会相互影响,同时务必保护好其他装修材料。
家庭装修施工流程及施工工艺---------方案到现实之路施工流程:1.设计方案及施工图纸(设计师)2.3.4.5.6.7.8.9.10.设计方案及施工图纸准备设计说明原始平面图平面布置图天花布置图电路,电器图各部位立面图效果图业主,业主,准备开工开工准备开工材料准备施工组织设计先期施工材料:水泥沙红砖木方瓷砖②开工前施工准备;③施工部署与施工方案;④施工进度计划;住宅装饰施工程序(1)住宅装饰工程前,应检查结排水管道畅通,基体及基本层合格后方可施工。
(2)管理工程、电气配线、电气器件安装完工后,方可开展其他装饰工程。
(3)居室装饰工程宜按下列程序进行:→细木装饰→婊糊→电气安装→铺地板→油漆吊顶涂料→细木装饰→电器安装→铺地板→油漆(4)起居室装饰工程宜按下列程序进行:(((敲墙注意事项:1.抗震构件如构造柱、圈梁等最好根据原建筑施工图来确定,或请物业管理部门鉴别。
2.承重墙、梁、柱、楼板等作为房屋主要骨架的受力构件不得随意拆除3.不能拆门窗两侧的墙体4.阳台下面墙体不要拆除,它对挑阳台往往起到抵抗倾覆的作用5.砖混结构墙面开洞直径不宜大于1米.6.应注意冷热水管的走向,拆除水管接头处应用堵头密封7.,水管:PPR水管管钳PPR水管热熔机配件:堵头钢丝软管水管胶带线管卡。
万用表测线器12、2、使用品牌的PPR水管或日丰管铝塑复合管。
从性价比来说日丰管比PP-R管好。
铝塑复合管是用铜接头的,PP-R管不是。
3、3、水路改造注意留接头一般坐便器需要留一个冷水管出口,脸盆、厨房水槽、淋浴或浴缸等需要留冷热水两个出口,左热右冷,一般水管出口都是4分标准接口;4、4、预先想好所有需要用水的线路,哪里需要龙头(可结合整体橱柜的设计),哪里要放洗衣机、墩布池等等,在水路改造前要设计好5,因此61.5M2 7830分钟,或打开主进水阀24小时不漏水才能算通过;电路改造施工规范1、严格按照图纸施工施工人员进入装修现场进行电路改造前,首先要用专业仪器进行测量,查看将使用的电线中是否存在短路现象,然后再严格按照设计人员制作的图纸进行施工。
装饰装修施工工艺流程资料汇总装饰装修施工工艺流程是指在装饰装修项目进行中,按照一定的规范和方法进行的工程施工流程。
它以各种不同的施工过程为核心,使得家庭装修的工程流程更加规范化,并且有助于提高工程质量。
以下将为您汇总相关的资料,帮助您更好地了解装饰装修施工工艺流程。
一、装修前期准备装修前期准备是指在装修项目开始真正进行之前所要做的一系列准备工作。
包括但不限于以下方面:1. 方案设计装修施工的第一步是梳理设计方案,制定出符合整体要求和个人需求的设计方案,并进行修改或优化。
2. 施工队伍招募施工队伍聘用与施工进度有着直接关系。
聘用优秀的施工队伍可以保证装修过程的顺利进行。
3. 材料采购装修过程中所使用的材料对于整个工程的质量至关重要。
因此,采购质量优良、合理价格的材料,保证施工质量。
4. 确定施工时间装修工程的施工时间应尽量避免进入一些特殊的日期和时段。
例如,婚庆节日、年关等属于施工高峰期或者受环境限制大的日期,因此需要特别避开。
二、土建施工土建施工是家庭装修的第一阶段,主要包括水电改造、瓦工、防水等工序。
其中,水电改造基础非常重要,直接关系到装修工程的质量。
以下是相关方面的介绍。
1.设计方案的确定水、电、燃气等管线的走向,在施工打洞时一定要有大致的计划,否则会影响到后续工作,甚至影响到后期的家居生活舒适程度。
2.水电隐蔽验收水电隐蔽验收是在水电工程施工结束后,在墙体未封闭之前进行验收。
验收过程中,要检验走线、插座、断路器等基础项目。
3.瓦工、防水在水电工程完成后,要进行瓦工、防水等相关施工。
其中瓦工包括地面铺设、墙面装修、吊顶;防水则主要体现在卫生间、阳台等水分较大的地方。
三、木工和油漆涂料木工和油漆涂料属于装修的第二阶段,主要包括橱柜、木地板安装、涂料等工序。
1.橱柜安装在实际操作中,橱柜安装作为木工工序比较重要。
要尽快让橱柜成型,在资料准备上也需要做好,例如现场量尺寸、漆器材料等。
2.木地板的安装地板的安装属于木工工序,对于地板的选材和尺寸比较严格化,因此在木工工序中需要更多的考虑和规划。
装饰装修工程施工工序顺序一、拆除工程装饰装修工程的第一步是拆除工程。
拆除工程包括墙面、地面、顶面的拆除。
在拆除过程中,需要注意保护好原有的结构和设施,避免损坏。
1. 墙面拆除先将墙面上的装饰物和家具清理干净,然后用斧头或电锤等工具将墙面上的砖瓦、水泥等物料拆除,同时需注意保护好墙体结构和周围环境。
2. 地面拆除将地板、瓷砖等地面材料拆除,防止污染周围环境。
在拆除过程中,需要注意保护好地下设施及周围管线,以免造成不必要的损失。
3. 顶面拆除拆除天花板、吊顶等顶面装饰,注意保护好原有结构和设施。
二、墙面处理拆除工程完成后,需要对墙面进行处理。
主要包括填补墙面裂缝、墙面打磨和找平等工序。
1. 墙面填补将墙面上的裂缝、破损部分进行填补,使墙面平整。
2. 墙面打磨使用打磨机对墙面进行打磨,使墙面更加平整光滑。
3. 墙面找平对整个墙面进行找平处理,确保墙面平整无缺陷。
三、地面处理地面处理主要包括找平、铺贴地板或瓷砖等工序。
1. 地面找平对地面进行找平处理,确保地面平整。
2. 地面铺贴根据设计要求,铺贴地板或瓷砖等地面材料。
四、顶面处理顶面处理主要包括吊顶、天花板等工序。
1. 吊顶根据设计要求进行吊顶处理,包括材料选择、施工工序等。
2. 天花板根据设计要求进行天花板处理,包括材料选择、施工工序等。
五、水电安装水电安装是装饰装修工程中非常重要的环节。
包括给水管线、排水管线、电线、插座开关等的安装工作。
1. 给水管线根据设计要求,安装好给水管线,并进行测试确认。
2. 排水管线根据设计要求,安装好排水管线,并进行测试确认。
3. 电线根据设计要求,进行电线布线和接线工作。
4. 插座开关根据设计要求,安装好插座开关,并进行测试确认。
六、涂料施工涂料施工是装饰装修工程中非常重要的一环,影响整体装修效果。
1. 底涂先进行底涂处理,以保护墙面,提高面漆的附着力。
2. 面漆根据设计要求进行面漆施工,使墙面颜色均匀、光滑。
3. 防水涂料在需要防水的地方,进行防水涂料的施工。

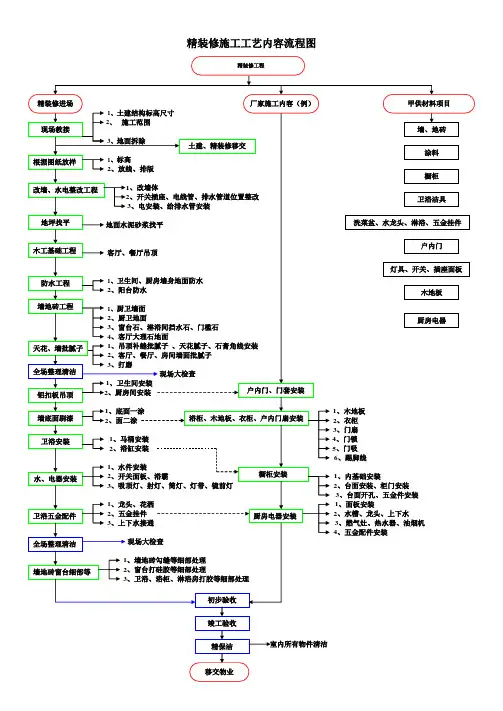

装修工艺呈现认真流程(装修工序)房屋装修是特别考究专业功夫的,要实现最后的完美效果,这之间需要经过多种工艺的打磨。
那么装修工艺流程有哪些呢?下面我就为大家带来装修工艺呈现认真流程,将这几道工序搞明白了,装修就变得简单了。
装修工艺呈现认真流程装修一般分为拆改、水电、泥工、木工、油漆。
五道工艺之间相互关联,相互影响,而规范的工艺标准则是房屋装修质量的保证。
一、拆改工艺1、先用切割机将需拆除部分切割一下再打,不可使用大锤,以免震动太大影响到不拆除的墙面;2、先用小锤钻子将底面掏空再渐渐向上打。
新掏的门洞门头要加过梁;3、不可打部分:承重墙、混凝土墙。
二、水电改造工艺(一)电路改造1、柜机空调走4平方单独回路,厨房、卫生间各单独走4平方回路一条,照明一条2.5平方回路,一般插座走1—2条2.5平方回路,不使用1.5平方电线;2、强弱电分开间距为30cm以上,强电管与暖气管(片)、热水管、煤气管之间的间距要大于30cm;3、开槽工艺:先弹线,再切割,最后用冲击锤开好槽。
槽的深度应当在埋管以后留有封水泥的余地。
4、弱电不可有接头(电视线要用分频器)),网线严禁接头;5、明设管须作电管保护,3组线同进一个线盒时要另外部设一个过线盒。
吊顶有灯位的地方要预留线盒;6、同一房间电源、电话、电视等插座要在同一水平标高上(特别情况除外),严格遵从左零右火地线在上原则,接地线最好使用国标规定的黄绿线;7、进盒线管带锁头保护,线盒敷设要平整,不用弯头,拐弯处要热弯或簧弯处理,接管处要用pvc胶水焊接。
严格遵从先埋管后穿线制作原则,顶部不能埋管的地方要穿方腊管保护,严禁裸埋电线,吊顶电线须固定;8、电路工程完工,要用电灯泡对全部插座、灯线测试一下是否通电,强弱电都要认真测试,并抽拉是否是活线,没经检测严禁进行下一项工序;9、验收后要绘制精准明确线路图交业主保存(最好能够拍摄照片保存)。
(二)水路改造1、瓷砖铺贴后,冷热水内丝弯头不可突出砖面;2、冷热水管埋入墙内深度,管壁与墙表皮间距须为1cm,严格遵从左热右冷原则;3、出水口须严格依照国内标准龙头间距尺寸布置,内外丝要分清;4、内无堵塞,连接冷热水管试压泵加压0.8mpa以上无爆、冒、滴、漏。
深圳中野装饰公司施工工艺规范及验收标准第一章:水工部分第一节:给水材料要求1、公司指定品牌(或业主指定品牌)联塑或金德PP—R冷、热水管、内牙弯、三通、直通、弯头、闸阀、码钉、过桥弯、堵头、生料带、大小头变通等;2、水泥:普通硅酸盐水泥,标号为32.5#;3、沙:淡水细砂;4、水。
第二节:施工工艺流程1、定位,2、弹线、切槽,3、放管,4、固定,5、试压,6、画水电图、拍照,7、验收,8、封槽。
第三节:施工标准1、进场时通知业主、设计师、项目经理、监理、工人到场,根据设计好的厨房、卫生间等位置,确认各用水阀门、水龙头、洗手台、洗衣机、座厕、拖地池的位置,以确定管的走向,备用水龙头靠近地漏,应定在人少走动的地方,再根据管的要求,划出线路。
2、弹出基础轴线和边线、保持水平垂直。
水管切槽宽度为4公分,深度以现场为准,沟槽均匀。
3、安装要做到“横平竖直”,管道内畅通无阻,管与管之间必须用热熔器一次性焊接连接,热熔器的温度在1200C-1800C之间;管道口端要平整、无缝隙、管道平直;管线要对齐,红线对红线,蓝线对蓝线;冷水管与热水管距离15公分(特殊情况除外);4、蹲厕、马桶、水龙头、花洒笔安装位置以业主购买规格现场确定,安装水龙头、花洒等五金配件时要戴上白色手套,防止刮花物品;5、管跟管桥架时一定要加过桥弯,不得以其它工种材料相交叉;水管不得从铺设的木地板下穿越,确实需要穿越时,应根据现场情况协调处理。
6、洗手间给水管走沉箱面,冷、热水龙头管必须水平及孔距准确(孔距正常保持在15-16CM左右)。
7、冷、热水管均为入墙做法,开槽时须检查槽的深度,浴缸上的混合龙头的左右位置一定要装在浴缸中间(先确定浴缸尺寸)高度为浴缸上口150-200MM.8、坐便器的进水出口尽量安置在能被坐便器挡住视线的地方.9、台盆的1进水管离地高度为500-550。
10、安装浴缸前应检查防水是否完整,如无防水或防水被破坏,防水应重做。
11、厨房洗涤盆处角阀位离地高度为450MM。
12、安装热水器进出水时,进水的阀门和进气的阀门一定要考虑,并应安装在相应的位置。
13、进水管、煤气管、下水管安装接头严密,连接后清理干净。
14、安装厨、卫管道时,管道在出墙的尺寸应考虑到到墙砖贴好后的最后尺寸,即预先考虑到墙砖的厚度。
15、设计水管时应考虑到洗衣机的用水龙头安装位置,下水的布置。
同时注意电源插座位置是否合适。
16、立柱盆的冷、热水龙头离地高度为500-550,下水管一定要装在立柱内。
17、到炉具的气阀门要安装在实用、安全的位置。
18、冷、热水管上下平行安装时,热水管应在冷水管上方,安装混合龙头时,左热右冷。
19、所有冷热水的弯头要用20CM长的单头螺纹的直管校正,包括水平试度,垂直度、间距。
校好后再用水泥砂浆固牢。
20、码钉距离是600-800mm,水管上必须加pvc防护垫。
21、水管试压必须试四次,第一次是开工进场的时候,检查原有水管的质量及接头是否漏水,第二次是改造后试压,检查所有接头是否漏水,第三次是水龙头安装完毕进行检测是否漏水。
第四次是在铺完木地板底板后、铺木地板前检测是否漏水。
第二次试压必须经甲方和质检员签字验收合格后才可封闭,每次试压应为1-1.5MPA(相当于10-15公斤).试压检测要求:冷、热水管串连,试压时间半小时。
22、通知施工图画水电图,进行拍照。
23、如果切槽地面,水工负责水泥沙浆补平保护好水管。
24、检测工具及标准见下表:第四节:排水材料要求1、公司指定品牌(或业主指定品牌) :PVC管、存水弯、三通、弯头、三叉等。
2、泥:普通硅酸盐水泥,标号为32.5#。
3、沙:淡水细砂。
4、水。
第五节:施工工艺流程1、定位;2、弹线、切槽;3、放管;4、画水电图,拍照。
第六节:施工标准:1、进场时通知业主、设计师、项目经理、监理、工人到场,根据设计好的厨房、卫生间等位置,弹出基础轴线和边线、保持水平垂直。
2、所有的排污管、排水管进场时都必须检查是否畅通,同时要做相应的保护措施。
安装所有的洁具前都要全面检查。
3、安装要做到“横平竖直”(横管设置适当坡度)、管道内畅通无阻;管与管之间必须用胶水粘固;管道口端要平整、无缝隙、管道平直。
4、项目经理通知绘图员画水电图,进行拍照,资料统一归工程文员保管。
5、地漏采用75管,洗手盆采用50管,如遇承重墙用40管,洗衣机排水50管(特殊情况使用40管),蹲厕、座厕采用110管。
深圳中野装饰公司施工工艺规范及验收标准第二章:电路安装第一节:材料提示1、电线、PVC线管、底盒及配件为报价指定品牌。
2、照明用1.5mm²,普通插座用2.5mm²,厨房插座、空调插座用4 mm²,电线连接紧固,不受拉力,包扎平密,不伤线芯,无扭结、死弯、绝缘层破损等缺陷,电线的火线、零线及地线颜色要分清。
第二节:材料分析:1、一卷线8位左右。
第三节:施工工艺流程1、定位;2、划线、开槽;3、安装底盒;4、放线;5、检测;6、画水电图,拍照;7、封槽;8、安装灯具。
第四节:施工标准1、进场时通知业主、设计师、项目经理、监理、工人到场,根据设计和客户要求,确定用电器具、开关、插座、灯具的位置以及导线的走向、穿线管的管径要求,再划出所有导线走向的线路。
电工负责人根据现场实际情况,按布线规范画好线管的走向,并向业主解释清楚。
2、每户应设置分户配电箱,内应设置漏电开关器,漏电动作电流应不大于30MA,有过负荷保护功能,,并分出数路出线,空气开关控制,分别控制照明、空调、插座,其回路应确保负荷正常使用,照明独立回路,普通插座独立回路、空调独立回路、卫生间热水器独立回路、厨房插座独立回路、其它大功率电器独立回路;3、根据划线的要求,开出管槽,管槽的深度和宽度应根据管径的1.5倍左右,管与管之间间距不少于20mm,保护封墙后的粉层厚度达15mm以上(剪力墙除外),总电线线槽位必须挂网。
先用水淋湿,采用沙浆补平槽位。
4、底盒规格:86、83、75,底盒相应使用的面板:75:朗能,83:松下、松本,86:安装明线使用。
安装底盒,一定用水平尺,垂直、端正、不能有歪,底盒的空隙根据开关面板的大小决定。
线管进底盒一定要上锁头;5、插座、开关同水平线,底盒间距要标准0.5MM,插座离地应在35CM左右,床头插座应在55-60CM左右,照明开关距地高度宜1.4M。
如没有天花,特殊情况走地必须离水管15-30CM,如遇交叉情况,必须用过桥弯,水管在下,电线在上;水池下装灯要用电缆施工。
所有卫生间、露台要装防水盖插座。
6、布线要整齐、美观、规范,保持横平竖直;用6分、4分管套线,根据管的大小用三通、弯头、直接、分线盒连接,管内穿线时不超过线管管径的三分之二;布线有过梁一定要用黄腊管穿过,线管与防腊管接口要用电胶布密封;7、线管转弯时用大月弯,弯管时用弯管器;8、强电与弱线必须分管分槽间距15厘米以上;9、敷设暗管线路,电线在管内不应有接头,不应扭折;10、分色要求:一般是相(火)线为红色、控制线为黄色、绿色,零线为蓝色、地线为黄绿双色线,整房布颜色要统一;11、电线的敷设不得将绝缘电线裸露敷设,不许直接将绝缘电线埋入灰层敷设。
电气管路与蒸汽管、热水管间距大于50CM。
12、电路要多路化,做到普通插座、照明、空调开关分开,空调、电热水器、浴霸等大功率电器走4平方专线单独布线。
13、放天花线时,一定用波纹管保护,波纹管与线管接头用胶布粘好;同样规格管用管码固定,距离顶棚间距须大于50MM,间距为100cm。
14、接线时火线进开关,零线直接进灯头,螺口灯头火线不应接外壳;15、电源插座的火线和零线位置为左零右火,有接地孔的插座,其地线插座孔应为上方位置,接地线应可靠,开关、插座应安装牢固;16、采用螺钉(螺帽)连接时,电线无绝缘距离不大于3MM;铜线间连接采用绞接法,绞接长度不小于5圈,绑扎法的绑扎长度不小于10D,连接后上焊锡,裸露电线必须用绝缘胶布包好。
17、分支接头应在插座盒、开关盒、灯头盒内,每个接头接线不宜超过两根,线在盒内应有适当的余量。
电视天线接线必须采用分支器并留检查口。
18、线头预留长度规定:插座、开关15CM,配电箱30-45CM,天花20CM,吊顶天花根据隔空高度加25CM19、大型灯具较重安装须用6mm拉爆螺丝固定,灯具较轻安装使用6mm胶粒安装。
如普通,埋设牢固,电源线不应紧贴器具外壳,吸顶灯具固定面罩的外边框应紧贴棚面,发热量较大的器具与可燃材料接触应进行隔热处理。
20、敷设好的电线、迅号线、电话线等都必须进行检测,是否短路、断路、接地等,再进行埋线管。
21、按业主提供的灯具安装。
22、布管、线完成后经质检工程师验收合格后通知绘图员画水电图,进行拍照,资料统一归工程部保管,注:A、标注的位置要符合实际;B、进出线管的位置尺寸必须要准确,误差范围不大于4.5CMC、强弱电的标识要分清,并附说明。
第四节:检验方法:检测工具及标准见下表第五节:临时用电1、进场时把空气开关的电线全部卸下来,然后从总进线经漏电开关接电缆到临时配电箱,项目经理自己配电箱。
所有临时用电的线材必须是电缆(包括灯线)。
否则按不安全用电处罚。
关键工艺控制办法深圳中野装饰公司施工工艺规范及验收标准第三章:泥工部分第一节:砌墙一、主材要求:1、轻质砖规格400*200*75。
2、水泥:普通硅酸盐水泥,标号为32.5#。
3、沙:淡水细砂。
4、水。
二、施工工艺流程:1、检验水泥、砂子质量;2、技术交底;3、基底清理;4、弹线;5、搅拌;6、安置钢筋;7、砌墙;8、挂钢丝网;9、批荡;10、检查验收。
三、砌墙施工标准:1.普通硅酸盐水泥,砌墙水泥标号为32.5#、批荡水泥标号为32.5#,淡水细砂。
2.通知业主与设计师,由监理、现场工人交待砌墙的尺寸及砌法。
预留门洞位置:如门的规800*2000mm,门套为60mm,即预留洞口为900*2100mm。
3.将沾在基层上的浮浆、杂物等清扫干净。
4.新旧墙接合部旧部打掉40公分批荡,要洒水湿润,砖必须隔夜浇水确保湿润含水率为10%-15%。
5.从新砌第一块砖开始弹线,弹出基础轴线、边线,在保持水平相互垂直的基础上弹出两条竖线,施工过程中随时用吊坠校正垂直度。
6.水泥、砂按1:3的比例(即1份水泥:3份砂),严格控制用水量,搅拌要均匀,最少搅拌三遍,每次砂浆的搅拌量应在4小时内使用完毕。
7.从新砌第一块砖开始计算,每隔三块砖(每50CM)用冲击钻打孔放置一条6mm钢筋,一头埋入老墙体(打孔、塞入、灌浆);每条钢筋均要留出30公分,新旧墙结合、门、窗顶处一定要放置钢筋做过梁。
8.必须采用工字形砌法,两层砖之间必须上下错缝,内外搭砌,灰缝平直(水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm);砂浆缝饱满度不得低于80%,并清除凸出的余浆。
