海绵城市建设综合实施方案二0一六年六月目录序:海绵城市建设及内涵一、城市海绵建设规划设计1、建设规划基本要求2、建设规划设计目标3、海绵建设总体规划二、城市海绵建设方案设计三、城市海绵建设工程施工四、城市海绵建设监理要点1、临理工作依据2、工程施工过程监理3、工程竣工验收附录:一、城市海绵建设项目实例1、项目竣工部分图片2、项目施工部分图片二、PP蓄水模块工艺流程三、海绵城市建设设施维护四、历时国家住建部及市区局等领导亲临现场指导序:城市海绵建设及内涵现代城市应该具有像海绵一样吸纳、净化、利用雨水的功能,以及应对气候变化、极端降雨的防灾减灾,维护生态功能的能力。
很大程度上,海绵城市与国际上流行的城市洪水管理理念是非常契合的,如低影响开发、绿色雨水设施,及水敏感性城市设计等,都是将水资源进行可持续得用,良性水循环,内涝防治,水污染防治,生态友好等作为综合目标。
从这个角度上来讲,低影响开发水系统构建是海绵城市建设的有效途径。
首先,应最大限度地保护和充分利用城市开发前的海绵要素,如:河流、湖泊、湿地、坑塘、沟渠等水生态敏感区,并留有足够的涵养水源。
其次,通过低影响开发设施建设,控制城市不透水的比例面积,促进雨水的渗透、储存、净化和利用,最大限度维持和恢复城市开发前的自然水文循环。
遵循海绵城市建设的五项原则:规划引领、生态优先、安全为重、因地自宜及统筹建设。
一、城市海绵建设规划设计1、建设规划基本要求海绵城市的规划建设应贯彻自然积存、自然渗透、自然净化的理念,注重对河流、湖泊、湿地、坑塘、沟渠等城市原有生态系统的保护和修复,强调采用低影响的开发模式。
海绵城市建设包括“渗、滞、蓄、净、用、排”等多种技术措施,涵盖低影响开发雨水系统、城市雨水管渠系统及超标雨水径流排放系统。
海绵城市规划、设计应综合考虑地区排水防涝、水污染防治和雨水利用的需求,并以内涝防治与面源污染削减为主、雨水资源化利用为辅。
所有新建、改建、扩建建设项目的规划和设计应包括海绵城市低影响开发建设的内容。
秀山县海绵城市(试点区域)建设项目工程旁站监理细则一、方案编制依据1、有关工程建设的法律、法规:《建筑法》、《建设工程质量管理条例》、《建设工程监理规范》GB50319-2013《旁站监理管理办法》。
2 、政府为业主建设项目所下达的文件(项目审批文件)。
3、建设行政主管部门的有关文件。
4、设计、勘察系列文件。
5、现行的技术规范、施工验收规范规程等。
主要的规范、标准见表1-2。
6、业主与承建商及物资供应商签订的工程施工承包合同及物资供应合同。
7、经公司批准同意的监理规划、监理实施细则和其他图、表、文件资料等。
8、经批准的实施性施工组织设计、施工进度计划、施工方案等。
二、监理人员配备为确保工程质量,项目监理部在工程质量监理过程中注重施工过程的质量控制(事中控制),对隐蔽工程的隐蔽过程、下道工序施工完成后难以检查的重点部位,安排有丰富现场施工监理经验的监理人员进行旁站。
在工程施工监理中监理部一直注重加强对现场的巡视、旁站监督与检查,及时发现违章操作和不按设计要求,不按施工图纸或施工规范、规程或质量标准施工的现象,对不符合质量要求的要及时进行纠正和严格控制。
根据本工程的特点和工程进展情况,项目监理部将在每个标段配备多名专职监理员,必要时总监可安排专业监理工程师实施旁站。
需旁站的施工部位在实施前由项目总监向旁站员进行交底,并要求如实、准确做好旁站监理记录。
三、旁站程序1.按要求编制旁站监理方案;2.向建设单位和施工单位送达“旁站监理方案”;3.施工单位在关键工序施工前24 小时,书面通知监理单位;4.监理单位按计划实施施工全过程现场跟班监督;5.按工序做好旁站记录;6.发现问题,提出处理意见;7.旁站记录未经旁站监理人员签字或问题未处理,不得进入下道工序施工。
四、旁站监理人员主要职责1.检查承包商现场质检人员到岗、特殊操作人员持证上岗及主要机械、材料、测量、检(试)验设备准备情况。
2.跟班全过程监督关键部位(工序)施工中执行方案及工程建设强制性标准情况。

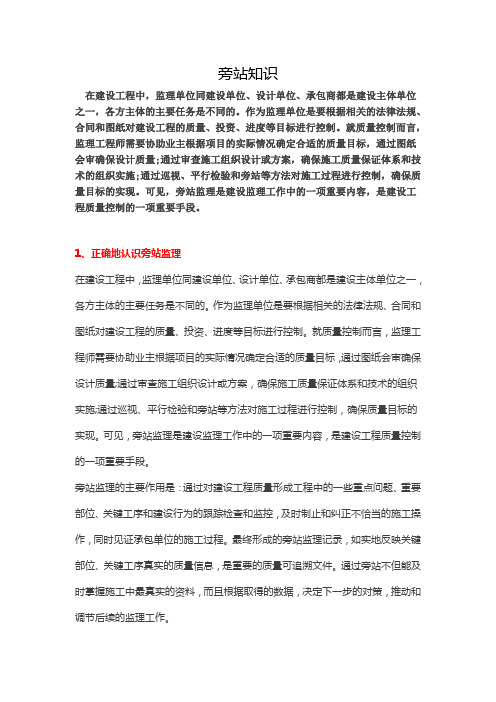

旁站知识在建设工程中,监理单位同建设单位、设计单位、承包商都是建设主体单位之一,各方主体的主要任务是不同的。
作为监理单位是要根据相关的法律法规、合同和图纸对建设工程的质量、投资、进度等目标进行控制。
就质量控制而言,监理工程师需要协助业主根据项目的实际情况确定合适的质量目标,通过图纸会审确保设计质量;通过审查施工组织设计或方案,确保施工质量保证体系和技术的组织实施;通过巡视、平行检验和旁站等方法对施工过程进行控制,确保质量目标的实现。
可见,旁站监理是建设监理工作中的一项重要内容,是建设工程质量控制的一项重要手段。
1、正确地认识旁站监理在建设工程中,监理单位同建设单位、设计单位、承包商都是建设主体单位之一,各方主体的主要任务是不同的。
作为监理单位是要根据相关的法律法规、合同和图纸对建设工程的质量、投资、进度等目标进行控制。
就质量控制而言,监理工程师需要协助业主根据项目的实际情况确定合适的质量目标,通过图纸会审确保设计质量;通过审查施工组织设计或方案,确保施工质量保证体系和技术的组织实施;通过巡视、平行检验和旁站等方法对施工过程进行控制,确保质量目标的实现。
可见,旁站监理是建设监理工作中的一项重要内容,是建设工程质量控制的一项重要手段。
旁站监理的主要作用是:通过对建设工程质量形成工程中的一些重点问题、重要部位、关键工序和建设行为的跟踪检查和监控,及时制止和纠正不恰当的施工操作,同时见证承包单位的施工过程。
最终形成的旁站监理记录,如实地反映关键部位、关键工序真实的质量信息,是重要的质量可追溯文件。
通过旁站不但能及时掌握施工中最真实的资料,而且根据取得的数据,决定下一步的对策,推动和调节后续的监理工作。
2、旁站监理不能代替施工员的管理如上所述,旁站监理只是监理人员对建设工程质量形成过程中对一些重点问题、重要部位、关键工序和建设行为的跟踪检查和监控,是监理的职责和行为。
但任何工程都是做出来的,不是监理出来的,任何监理的职责和行为都不能免除承包商的责任。

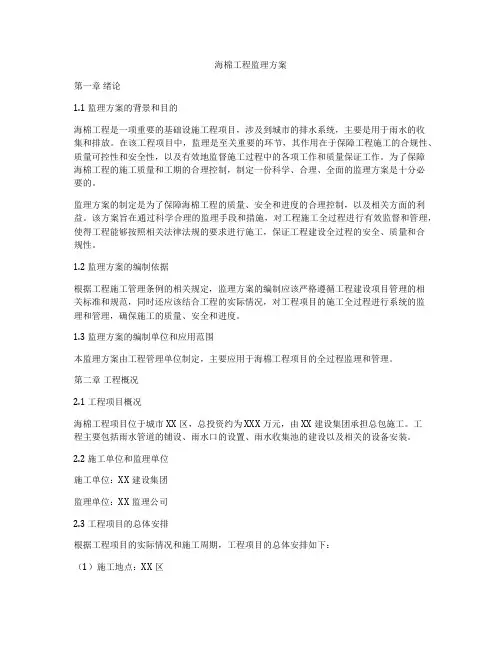

海棉工程监理方案第一章绪论1.1 监理方案的背景和目的海棉工程是一项重要的基础设施工程项目,涉及到城市的排水系统,主要是用于雨水的收集和排放。
在该工程项目中,监理是至关重要的环节,其作用在于保障工程施工的合规性、质量可控性和安全性,以及有效地监督施工过程中的各项工作和质量保证工作。
为了保障海棉工程的施工质量和工期的合理控制,制定一份科学、合理、全面的监理方案是十分必要的。
监理方案的制定是为了保障海棉工程的质量、安全和进度的合理控制,以及相关方面的利益。
该方案旨在通过科学合理的监理手段和措施,对工程施工全过程进行有效监督和管理,使得工程能够按照相关法律法规的要求进行施工,保证工程建设全过程的安全、质量和合规性。
1.2 监理方案的编制依据根据工程施工管理条例的相关规定,监理方案的编制应该严格遵循工程建设项目管理的相关标准和规范,同时还应该结合工程的实际情况,对工程项目的施工全过程进行系统的监理和管理,确保施工的质量、安全和进度。
1.3 监理方案的编制单位和应用范围本监理方案由工程管理单位制定,主要应用于海棉工程项目的全过程监理和管理。
第二章工程概况2.1 工程项目概况海棉工程项目位于城市XX区,总投资约为XXX万元,由XX建设集团承担总包施工。
工程主要包括雨水管道的铺设、雨水口的设置、雨水收集池的建设以及相关的设备安装。
2.2 施工单位和监理单位施工单位:XX建设集团监理单位:XX监理公司2.3 工程项目的总体安排根据工程项目的实际情况和施工周期,工程项目的总体安排如下:(1)施工地点:XX区(2)施工周期:约XXX个月(3)施工工程量:XXX立方米(4)施工内容:雨水管道的铺设、雨水口的设置、雨水收集池的建设、设备安装等。
第三章监理方案的内容和措施3.1 监理工作的总体安排(1)监理工作的目标:质量可控、安全可控、进度可控(2)监理工作的内容:监督施工进度、检查施工质量、管理施工安全(3)监理组织:设立由XX单位主持的监理小组,负责监理工作的具体实施3.2 监理工作的具体措施(1)监督施工进度:对施工进度进行定期检查,及时发现并解决影响施工进度的问题(2)检查施工质量:对工程质量进行全程随机抽查,并协助施工单位进行质量检验(3)管理施工安全:定期开展施工现场安全检查,发现并纠正施工中的安全隐患3.3 监理工作的具体要求和方法(1)监督施工进度的具体要求和方法:定期召开工程进度会议,与施工单位协商确定施工进度计划,并要求施工单位按照计划执行(2)检查施工质量的具体要求和方法:对施工现场进行定期巡查,并进行质量验收,及时发现并解决质量问题(3)管理施工安全的具体要求和方法:组织施工现场安全培训,定期开展施工现场安全检查,确保施工安全。
海绵化工程监理技术方案1. 引言海绵城市建设是近年来我国城市可持续发展的重要举措之一。
其中,海绵化工程是实现海绵城市目标的重要组成部分。
海绵化工程监理技术方案的制定和实施对于确保工程质量和达成海绵城市建设目标至关重要。
本文档将介绍海绵化工程的监理技术方案,包括技术要求、监理流程和关键技术等方面。
2. 技术要求2.1 工程设计要求海绵化工程的监理技术方案必须符合相关的工程设计要求。
包括但不限于以下几个方面:•预留足够的海绵容量,确保在极端降雨事件中能够有效吸收和调蓄雨水;•采用合适的海绵材料,保证其具有良好的透水性和透气性;•良好的渗透性和排水性能,确保雨水能够有效地渗透到地下,避免水logging问题;•考虑到地下水位和地质条件,合理安排工程的排水系统和施工顺序。
2.2 工程施工要求海绵化工程施工时,监理技术方案需要实时监测和控制以下几个方面:•施工质量监控:监测和评估施工过程中的质量控制,包括材料的选用和施工方法的正确执行等;•工期控制:监测施工进度,确保工程能够按时完成;•环境保护:监测和管理施工过程中可能产生的噪音、粉尘、振动等对周围环境的影响;•安全管理:监测和管理施工现场的安全,保证施工人员的人身安全以及工程质量的稳定。
3. 监理流程3.1 前期准备阶段在海绵化工程施工前,监理技术方案需要提前完成以下准备工作:•制定监理计划:根据工程的实际情况,确定监理的时间节点、监理人员和监理方法等;•完成监理人员的培训:培训监理人员,使其熟悉海绵化工程监理要求和方法;•准备监测设备和工具:准备好所需的监测设备和工具,以便在施工过程中进行监测和评估。
3.2 施工监理阶段在海绵化工程施工过程中,监理技术方案需要按照以下流程进行监理工作:•施工现场监理:实时监测施工现场,确保施工按照设计要求进行;•施工质量监控:对施工过程中的关键工序进行质量监控,确保施工质量稳定;•安全监测和管理:监测施工现场的安全情况,及时发现和解决安全隐患;•工程进度监测:监测施工进度,及时发现并解决延期和工期压力问题;•环境监测和保护:监测施工对周围环境的影响,确保环保要求得以满足。
XXXXX市政道路工程LID工程监理实施细则编制:审核:XXXX项目监理部年月日一、工程概况 (3)1.1 道路工程简介 (3)1.2传输型草沟 (3)1.3生态滞留草沟 (3)1.4 雨水花园 (4)1.5 路牙开口 (4)1.6 拦污槽 (4)1.7雨水口 (4)1.8挡流堰 (5)二、工程参建单位 (5)三、编制依据 (5)四、监理项目组织机构 (6)项目监理机构人员岗位职责 (6)五、LID工程特点、难点 (8)六、监理工作程序 (8)6.1进度控制程序: (8)6.2专项施工方案报审程序 (9)6.3工程材料、构配件和设备质量控制程序 (10)6.4检验批、分项工程、分部工程验收程序 (11)6.5工程支付程序 (12)6.6工程暂停及复工管理程序 (13)6.7工程变更管理程序 (13)6.8费用索赔管理程序 (14)七、监理工作程序 (15)7.1监理交底 (15)7.2施工组织设计与专项施工方案审查 (15)7.3测量成果检查复核 (16)7.4工程材料、构配件检验 (16)7.5巡视与旁站监理 (16)7.6传输型草沟 (16)7.7生态滞留草沟 (17)7.8雨水花园 (18)7.9路牙开口 (19)7.10拦污槽 (20)7.11雨水口 (23)7.6作业环境要求 (24)一、工程概况1.1 道路工程简介兴信路位于沣渭大道西侧,沣西新城管委会西南方向,兴信路(红光大道-数据五路)南起红光大道,北至数据五路,道路总长2324.761米,规划道路红线宽40米,兴信路等级为城市次干路,双向四车道,设计车速40Km/h。
断面布置:3.5m人行道+2.5m非机动车道+6m侧绿带+16m车行道+6m侧绿带+2.5m非机动车道+3.5m人行道。
1.2传输型草沟传输型草沟一主要布置在机非分隔带起端入流处和机非分隔带中树木及检查井等构筑物基础的位置处,作用为传输径流。
传输型草沟底部不做换填,只在表面下凹,坡度基本同道路纵坡,种植要求为当地常用的高度为35~50mm 左右的地被植物,在草沟与车行道或辅道衔接处应设置防渗土工布,且底部需搭接30cm。
珲春市海绵城市建设项目一期工程监理规划编制:审批:吉林省铭信工程项目管理有限公司年月日目录第一章工程概况................................................................................................... - 1 - 第一节工程概况 ......................................................................................... - 1 - 第二章监理工作范围、内容、目标................................................................... - 2 - 第一节监理工作范围 ................................................................................. - 2 - 第二节监理工作内容 ................................................................................. - 2 -一、施工准备阶段监理工作的主要内容............................................ - 2 -二、施工阶段监理工作的主要内容.................................................... - 3 -三、施工验收阶段建设监理工作的主要内容.................................... - 4 -四、保修阶段建设监理工作的主要内容............................................ - 4 -第三节监理工作目标 ................................................................................. - 4 - 第三章监理工作依据........................................................................................... - 6 - 第一节监理工作依据 ................................................................................. - 6 - 第四章项目监理机构、人员配备及进退场计划、监理岗位职责................... - 7 - 第一节项目监理机构的组织形式 ............................................................... - 7 - 第二节人员配备计划 ................................................................................... - 8 -一、项目驻场监理机构人员一览表.................................................... - 8 -二、人员进退场计划............................................................................ - 9 -第三节项目监理机构的人员岗位职责 ................................................... - 10 -一、总监理工程师职责...................................................................... - 10 -二、总监理工程师代表职责.............................................................. - 10 -三、专业监理工程师职责.................................................................. - 11 -四、监理员的职责.............................................................................. - 12 -五、造价与合同监理工程师职责...................................................... - 12 -六、材料见证取样人员的职责.......................................................... - 13 -七、信息、档案管理员的职责.......................................................... - 13 - 第五章监理工作制度......................................................................................... - 15 - 第一节监理工作制度 ................................................................................. - 15 -一、落实公司贯标程序文件要求监理形象标准化管理制度.......... - 15 -二、监理例会制度.............................................................................. - 16 -三、设计文件、图纸审查制度.......................................................... - 16 -四、材料、构件检验及复验制度...................................................... - 17 -五、分部、分项工程及隐蔽工程检查验收制度.............................. - 17 -六、单位工程竣工预验收制度.......................................................... - 17 -七、巡检、旁站制度.......................................................................... - 17 -八、监理月报制度.............................................................................. - 18 -九、监理工作总结制度...................................................................... - 18 -十、监理人员岗位任职资格规定...................................................... - 18 -十一、监理日志.................................................................................. - 20 -十二、施工组织设计(方案)审查制度.......................................... - 20 -十三、签发工程款规定...................................................................... - 22 - 第二节监理工作程序 ................................................................................. - 23 - 监理工作总程序.................................................................................. - 23 -施工准备阶段的监理工作程序框图.................................................. - 24 -分部工程验收监理工作程序.............................................................. - 32 - 第六章工程质量控制......................................................................................... - 52 -一、质量控制的方法与措施 ....................................................................... - 52 -(一)质量控制方法.......................................................................... - 52 -(二)质量控制措施.......................................................................... - 58 -(三)本项目的关键控制点(旁站监理)...................................... - 59 - 第七章工程进度控制......................................................................................... - 61 -一、进度控制方法.............................................................................. - 61 -二、进度控制措施.............................................................................. - 63 - 第八章工程投资控制......................................................................................... - 65 -一、投资控制方法 ....................................................................................... - 65 -二、投资控制措施 ....................................................................................... - 67 - 第九章工程合同管理......................................................................................... - 69 -一、合同分析 ............................................................................................... - 69 -二、合同跟踪 ............................................................................................... - 69 -三、监控措施 ............................................................................................... - 71 - 第十章工程安全管理......................................................................................... - 72 -一、文明施工与安全管理 ........................................................................... - 72 - 第十一章组织协调............................................................................................... - 74 -一、本公司内部关系的协调 ....................................................................... - 74 -二、本工程项目需求关系协调 ................................................................... - 74 - 第十二章监理设施............................................................................................. - 77 -第一章工程概况第一节工程概况1、项目名称:珲春市海绵城市建设项目一期工程2、建设单位:珲春市住房和城乡建设局3、设计单位:济南市市政工程设计研究院(集团)有限责任公司4、施工单位:中国一冶集团有限公司5、建设地点:珲春市老城区6、占地面积: 约17.4平方公里7、工程规模:工程建设规划面积17.39平方公里,其中海绵形道路工程13条,下沉式树池绿地142800平方米,渗透铺装面积623138平方米,铺设污水管道52550米,改造海绵型公园与绿地27处,渗透铺装面积103270平方米,雨水花园面积11891立方米,海绵绿植面积334148平方米,新建堤防79公里,清淤467700立方米,生态修复232000平方米,新建堤顶路2.2公里(其中2017年实施420米)8、工程总投资:157558.11万元9、计划开工工期:2017年07月29日10、计划竣工日期:2020年12月31日11、工程总工期:1251天第二章监理工作范围、内容、目标第一节监理工作范围本项目监理工作以设计图纸为准进行本工程施工阶段监理。

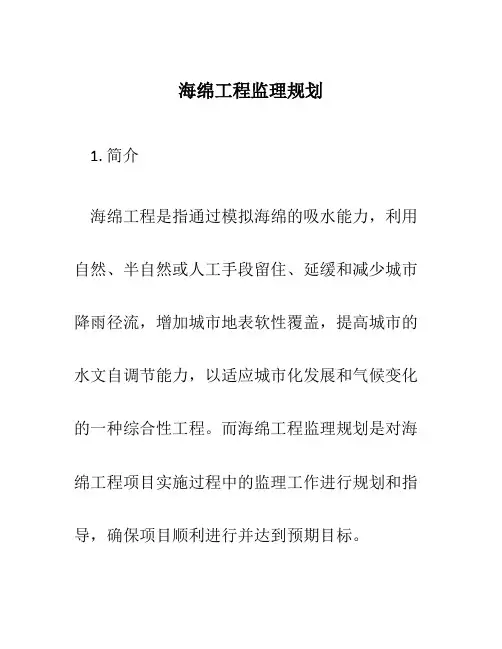

海绵工程监理规划1. 简介海绵工程是指通过模拟海绵的吸水能力,利用自然、半自然或人工手段留住、延缓和减少城市降雨径流,增加城市地表软性覆盖,提高城市的水文自调节能力,以适应城市化发展和气候变化的一种综合性工程。
而海绵工程监理规划是对海绵工程项目实施过程中的监理工作进行规划和指导,确保项目顺利进行并达到预期目标。
2. 海绵工程监理规划的意义海绵工程是一项复杂的工程项目,涉及到城市的水资源、生态环境、经济发展等多个方面。
而海绵工程监理规划的目的是确保项目在设计、建设和运营阶段各个环节的合规性、安全性和可持续性,以保护生态环境、优化城市发展布局、提高城市的韧性和适应能力,并实现可持续发展。
3. 监理工作内容海绵工程监理规划包括以下内容:3.1 设计评审在项目设计阶段,监理人员应对设计方案进行评审,确保设计方案符合相关标准和要求。
评审内容包括但不限于海绵工程设施设计、水流模拟预测、降雨径流计算等。
3.2 施工监督在项目实施阶段,监理人员应对施工过程进行监督和指导,确保施工质量和进度符合设计要求。
监理人员还要对施工过程中出现的问题及时报告,并提出解决方案。
3.3 运营管理在项目建成后,监理人员应对海绵工程的运营进行监督和管理,包括设备的维护和更新、工程的巡查和评估等工作。
监理人员还应定期对运营过程进行检查和评估,确保海绵工程的正常运行。
4. 监理人员的角色海绵工程监理人员的角色非常重要,他们需要具备以下能力和责任:4.1 技术能力监理人员需要具备相关的专业知识和技能,熟悉海绵工程的设计和施工标准,能够对设计和施工过程进行评估和指导。
4.2 沟通能力监理人员需要与设计单位、施工单位、业主单位等各方进行良好的沟通和协调,解决问题和处理纠纷。
4.3 质量控制能力监理人员需要对工程施工过程进行全面的质量控制,确保工程质量符合设计要求。
4.4 风险管控能力监理人员需要具备风险管理和控制的能力,及时发现和处理施工过程中的风险,避免和减少事故的发生。
珲春市海绵城市建设项目旁站方案编制人:审批人:吉林省铭信工程项目管理有限公司年月日目录一、工程概况 (1)二、编制依据 (2)三、监理人员配备 (2)四、旁站程序 (3)五、旁站监理人员主要职责 (5)六、旁站监理的基本要求 (5)七、旁站监理的基本范围 (5)八、旁站监理的方法 (5)九、旁站监理记录表的填写 (6)十、监理旁站计划 (9)一、工程概况(1)工程范围珲春市海绵城市建设项目为珲春市重点工程,建设范围约17.39km2,总投资约为15.70亿元。
整个工程主要包括3大系统:市政道路系统、城市水系统、园林绿地系统。
(2)工程内容1、城市水系系统本项目城市水系治理河道为库克纳河和北干渠。
◆北干渠北干渠全长约20km,分上游段、中游段和下游段(城区段)。
●上游段:起点为珲春河,终点为骆驼河同北干渠交汇处,长度约为7km;●中游段:起点为骆驼河同北干渠交汇处上方至库克纳河同北干渠交汇处上方,长度约为6km;●下游段:起点为骆驼河同北干渠交汇处上方至北环城路,长度约为7km;◆库克纳河●上游段:起点为库克纳河源头(含支线),终点为库克纳河同北干渠交汇处,长度约为6km;●上游城郊段:起点为库克纳河同北干渠交汇处至城东桥,长度约为3.5km,城东桥上方1.5km;●中游城区段:起点为城东桥至铁路桥,长度约为5.5km;●下游段:起点为铁路桥至北夹信子屯,长度约为1km;2017年施工范围为库克纳河(东关桥——铁路桥),长度约为3.7km,目前河道两岸均为硬质挡墙。
该段的治理措施包括以下内容:●生态治理及景观提升目前河道内淤积严重,需要对其进行清淤疏浚,以增大河道过流能力,同时对局部区域的现有堤防进行局部加固或改造,在进行改造时可能会对河道两侧绿化带和人行道进行局部调整;结合两侧游园绿地,根据目前河道两岸的实际情况,需在河道局部区段进行观水平台、滨河步道、滨水栈道的建设,同时在合适位置进行生态湿地及生态驳岸的打造,给市民提供一个良好的滨水环境。
注意事项:1)目前该河段两侧或单侧设有雨污水截流干管,在进行清淤疏浚或者堤防加固时需注意截流干管进行加固支护;2)局部区域河堤基础不牢,在进行清淤疏浚或者堤防加固时需对其基础进行加固支护;二、编制依据1、有关工程建设的法律、法规:《中华人民共和国建筑法》《建设工程质量管理条例》《中华人民共和国合同法》《建设工程监理规范》GB50319-20132、政府为业主建设项目所下达的文件(项目审批文件)。
3、当地建设行政主管部门的有关文件。
4、设计文件。
5、现行的技术规范、施工验收规范规程等。
6、业主与承建商签订的工程施工承包合同。
7、经公司批准同意的监理规划、监理实施细则和其他图、表、文件资料等。
8、经批准的实施性施工组织设计、施工进度计划、施工方案等。
三、监理人员配备现场旁站人员:为确保工程质量,项目监理部在工程质量监理过程中注重施工过程的质量控制(事中控制),对隐蔽工程的隐蔽过程、下道工序施工完成后难以检查的重点部位,安排有丰富现场施工监理经验的监理人员进行旁站。
在工程施工监理中监理部一直注重加强对现场的巡视、旁站监督与检查,及时发现违章操作和不按设计要求,不按施工图纸或施工规范、规程或质量标准施工的现象,对不符合质量要求的要及时进行纠正和严格控制。
根据本工程的特点和工程进展情况,项目监理部将配备多名专职监理员,必要时总监可安排专业监理工程师实施旁站。
需旁站的施工部位在实施前由项目总监向旁站员进行交底,并要求如实、准确做好旁站监理记录。
四、旁站程序1、按要求编制旁站监理方案;2、施工单位在关键工序施工前24小时,书面通知监理单位;3、监理单位按计划实施施工全过程现场跟班监督;4、按工序做好旁站记录;5、发现问题,提出处理意见;6、旁站记录未经施工单位质检员签字或问题未处理,不得进入下道工序施工。
2、跟班全过程监督关键部位(工序)施工中执行方案及工程建设强制性标准情况。
3、核查进场建筑材料、建筑构配件、设备及商品混凝土的质量检验报告,监督承包商在现场进行的检(试)验或委托具有资格的第三方进行复验。
4、及时向项目总监或专业监理工程师报告旁站过程中发现的质量问题和处理情况。
发现承包商行为违反工程建设强制性标准时,有权责令其立即整改;发现其施工活动已经或可能危及工程质量时,立即向总监报告,由总监下达局部暂停施工指令或采取其他措施。
5、如实、准确做好旁站监理记录和应检查承包商的有关资质,现项目监理日记。
六、旁站监理的基本要求1、落实现场质保体系,旁站人员监理部应督促承包商现场管理人员、质检人员、特殊工种人员到位及持证上岗和施工机械、建筑材料准备情况。
2、在现场监督关键部位、关键工序施工中执行施工方案以及工程建设强制性标准情况。
3、旁站监理全过程必须有完整的旁站记录可追溯。
4、发现施工中违反设计要求、规范要求和强制性标准条文的行为时,旁站监理人员应及时制止并责令整改。
发现施工质量和安全隐患,应按规定及时上报。
必要时应及时报告项目总监,发出工程暂停令或采取其他应急措施。
七、旁站监理的基本范围1、排水管道:测量放线、垫层铺设、管道安装及接口处理、管道回填、闭水试验2、岸墙:测量放线、C20素混凝土垫层、钢筋安装、土钉墙、C30挡墙墙体浇筑、土方回填3、浆砌石墙面:浆砌石砌筑、泄水孔、墙背回填。
4、木栈道:梁、板、柱钢筋安装;梁、板、柱混凝土浇筑;木面板、栏杆安装八、旁站监理的方法旁站监理工作前的方法为“三查二问一核对”。
所谓三查,一查交底记录,二查仪器、设备、工具、备用材料等,三查人员及组织。
目的是确认承包单位在技术方案和文件上已完善,仪器、设备工作正常,所需工具和备用材料已齐备,操作人员持证上岗,人员有组织、有带班,质检人员已到岗。
通过三查掌握承包单位对本关键部位、关键工序的施工准备情况。
保证组织上能够应对施工现场的整改或应急措施。
所谓二问,一问一线操作工人交底内容,了解交底是否已完成三级交底,落实到了班组;二问施工技术文件有关内容,以保证施工资料的及时、真实和可靠,保证施工试件等条件可靠。
一核对则是指核对施工前必须办理的手续是否齐全,满足监理程序要求。
当通过“三查二问一核对”发现不具备或部分不具备施工条件时,旁站监理人员有权延迟进行施工作业。
旁站监理工作中的方法为“一核查三监督”,以及处置、获取原始资料。
一核查是指核查进场用于工程实体的材料是否与设计文件及报验资料相吻合,凡不相吻合的,旁站监理人员立即报告总监,由总监决定暂停施工或采用何种应急措施,并据总监决定进行紧急处置。
三监督是指现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况,监督施工现场作业是否满足合格工程验收标准。
如果监督过程中发现问题,旁站监理人员有权不经报告进行处置,并务必留下原始资料。
处置是对施工现场发生的各种异常情况作出明确的处理意见,并监控处理过程,只要存在异常情况,为了便于事后分析,旁站监理人员留存原始资料,避免事后出现不利于监理单位的被动局面。
为了现场及时处置和留存原始资料的需要,对旁站监理工作监理部统一配工具袋和相应的设备。
旁站监理人员随身携带笔和文件夹,文件夹内除旁站监理记录表外,还有相关的技术文件和工作记录用表。
作记录按时间顺序记录,不论是否正常施工.都记下每一时间段所处的施工位置和进度。
如旁站时间很长,必须进行旁站监理工作交接时,将工作记录办理移交,转交下一旁站监理人员,以保证某一关键部位、关键工序记录内容的完整和连续,和保证旁站监理工作的连贯性。
旁站监理人员随身携带与旁站内容相关的必要检查工具,以量化所监督情况。
当出现异常情况,检查工具尚不能说明问题的,选择录音、录像、摄像等任何一种形式,进行现场实录。
旁站监理工作结束,及时填报旁站监理记录表,各方及时签字认可,本次旁站工作方视为结束。
出现整改的、有处理措施的、存在问题的都如实记录在案,作为质量信息的重要组成部分留存归档。
九、旁站监理记录表的填写旁站监理记录是监理人员实施旁站监理和工程施工过程等情况的真实记载。
旁站监理人员应如实、准确地填写。
1、填写旁站监理记录的要求旁站监理记录应真实、准确、全面反映关键部位或关键工序施工过程的有关情况。
文字书写应工整、清晰,语言表达应简明扼要,措辞严谨。
旁站记录应尽量采用专业术语,不用或少用修饰词语,更不要夸大其词。
涉及到数量的地方,应写清准确的数字。
2、旁站监理记录的主要内容①天气情况:包括阴、晴、雨、雪和温度变化(最高气温、最低气温)、风况。
②旁站监理起止时间应记录工程施工开始时间和结束时间。
③施工部位:应写清工程所在部位的里程、编号、轴线、标高。
④施工情况。
包括关键部位或关键工序的施工过程情况,试验与检验情况,设备、材料的使用情况,质量保证体系运行情况等。
A、关键部位或关键工序的施工过程情况:主要记述关键部位或关键工序的施工方法、施工工艺及施工前承包商制定的质量保证措施的执行情况。
B、试验与检验情况:主要记述旁站过程中所做的与旁站有关的试验与检验情况。
C、机械设备使用情况:主要记述施工时使用的主要设备名称、规格、数量,与承包商报验并经监理工程师审批的设备是否一致,施工机械设备运转是否正常。
D、材料使用情况:主要记录关键部位或关键工序使用的主要材料的名称、型号、厂家、使用数量及其与施工报验并经监理工程师审批的材料是否一致。
E、质量保证体系运行情况:主要记述旁站过程中承包商质量保证体系的管理人员是否到位,是否按事先的要求对关键部位或关键工序进行检查,是否对不符合操作要求的施工人员进行督促,是否对出现的问题进行纠正。
F、若工程因意外情况发生停工,应写清停工原因及承包商所做的处理。
⑤监理工作情况:包括旁站过程中监理人员发出的指令,承包商提出的问题及监理人员的回复,各方指示,包括业主、总监理工程师或专业监理工程师对旁站监理人员的指示都要记录在旁站记录中。
3、旁站监理记录作为旁站监理工作的真实记载,应与《监理日志》有所区别,因此,除在监理日志中有所记载外,还应单独记录,以便日后查阅。
4、旁站监理记录由专业监理工程师或监理员填写、由专业监理工程师或总监理工程师日常抽查填写情况,通过对旁站记录的审阅,可以从中掌握关键部位或关键工序的有关情况,针对出现的问题,分析原因,制定措施,保证关键部位或关键工序的施工质量和安全。
5、旁站监理记录应及时整理归档。
表A.4.06旁站记录制承插口的间隙均匀。
5、在操作接口时,注意接口的清洁、湿润和嵌填材料的质量和养护。
管道回填 1、土方回填前土质是否符合规范要求,基底的垃圾、杂物是否已清理,如有水应抽出,淤泥清理干净并验收基底标高。
2、填土过程中应检查每层填筑厚度、含水量控制、压实程度;填筑厚度及压实遍数应根据土质、压实系数及所用机具确定。
