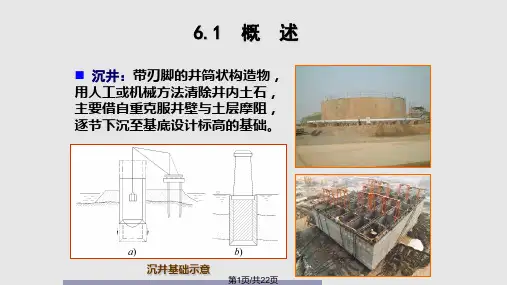

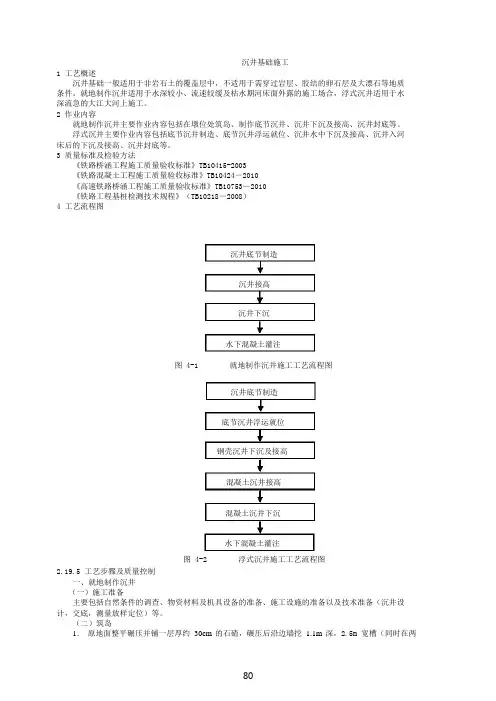

沉井基础施工1 工艺概述沉井基础一般适用于非岩石土的覆盖层中,不适用于需穿过岩层、胶结的卵石层及大漂石等地质条件。
就地制作沉井适用于水深较小、流速较缓及枯水期河床面外露的施工场合,浮式沉井适用于水深流急的大江大河上施工。
2 作业内容就地制作沉井主要作业内容包括在墩位处筑岛、制作底节沉井、沉井下沉及接高、沉井封底等。
浮式沉井主要作业内容包括底节沉井制造、底节沉井浮运就位、沉井水中下沉及接高、沉井入河床后的下沉及接高、沉井封底等。
3 质量标准及检验方法《铁路桥涵工程施工质量验收标准》TB10415-2003《铁路混凝土工程施工质量验收标准》TB10424-2010《高速铁路桥涵工程施工质量验收标准》TB10753—2010《铁路工程基桩检测技术规程》(TB10218-2008)4 工艺流程图沉井底节制造沉井接高沉井下沉水下混凝土灌注图 4-1就地制作沉井施工工艺流程图沉井底节制造底节沉井浮运就位钢壳沉井下沉及接高混凝土沉井接高混凝土沉井下沉水下混凝土灌注图 4-2浮式沉井施工工艺流程图2.19.5 工艺步骤及质量控制一、就地制作沉井(一)施工准备主要包括自然条件的调查、物资材料及机具设备的准备、施工设施的准备以及技术准备(沉井设计,交底,测量放样定位)等。
(二)筑岛1.原地面整平碾压并铺一层厚约30cm 的石碴,碾压后沿边墙挖 1.1m 深,2.5m 宽槽(同时在两边各引一条排水盲沟),将槽底夯实,再分层夯填碎石,第一层厚10cm,以后每300cm 一层,碎石顶面粉约3cm 厚水泥砂浆整平。
2.填筑土模,每30cm 一层。
分层夯实碾压。
每碾压一层即在同墙下挖0.6m 宽槽并夯填碎石一层,最后碎石顶面亦粉约3cm 厚水泥砂浆整平。
要求同一标高的砂浆面任意二点高差不大于2cm。
3.切除周边土模,用M4 混合砂浆砌砖并粉面,形成刃脚内模。
砌砖时并予埋拉杆螺栓和墙后分布应力的木板,为使砖砌体能较好地传递沉井压力,水平砖缝应尽量减薄。
