(人工挖孔砼灌注桩)分部分项施工技术交底记录
- 格式:doc
- 大小:36.00 KB
- 文档页数:2
钻孔灌注桩技术交底记录
一、引言
钻孔灌注桩技术作为一种常见的基础施工方法,在建筑工程中
起到非常重要的作用。
钻孔灌注桩技术交底记录将详细介绍该技术
的施工要点、操作规程和安全注意事项,以确保施工过程的顺利进
行和施工质量的可控性。
二、施工要点
1.材料准备
a)灌注桩混凝土所选用的材料应符合相关规范要求。
主要包括水泥、砂、石子等。
b)根据设计要求的强度等级选用相应的水泥品种。
c)石子应洁净,无泥土和杂质。
2.设备检查
a)钻孔设备的检查和维护应定期进行,确保设备运行正常。
b)钻孔机的安全防护装置应完好无损,以保障施工人员的安全。
3.钻孔操作
a)根据设计要求,确定钻孔的位置、直径和深度。
b)钻孔进程中,要不断调整和检查钻孔机的位置和角度,确保孔洞的质量和几何形状。
c)孔底需要进行清洁,以去除堆积的碎石、泥土等。
4.灌注桩施工
a)在钻孔后立即开始灌注桩施工,以避免孔洞塌陷。
b)在灌注桩操作过程中,要注意控制流量、压力和浆液的均匀性。
c)灌注桩的尺寸和形状应符合设计要求,以保证承载能力和稳定性。
5.灌注桩质量检验
a)进行灌注桩的质量检验,主要包括灌注桩强度、孔隙率等指标。
b)质量检验结果应符合设计要求,并进行记录和归档。
人工挖孔灌注桩施工安全技术交底工程名称:金科·璧山中央公园城四期工程项目部施工单位重庆大江建设工程有限公司建设单位重庆璧山金科众玺置业有限公司设备名称作业内容交底人技术负责人安全员接受任何负责人签字接受交底班组或员工签字交底内容一、质量标准及执行规程规范:执行规程规范:《地基与基础工程施工质量验收规范》(GB50202—2002)二、施工准备及基础桩施工操作方法:1 必须熟悉图纸及基础工程的施工设计;了解现场地质状况和水、电源位置及最大可供数量。
2 基桩定位复核合格后,由专业测量监理工程师复核定位点及主控线。
3 做好基桩开挖井圈后,将轴线、控制标高标识于井圈上,进行基础开挖报验,由监理单位进行全数逐桩复核,合格后各方确认方可开挖,重点控制嵌岩深度和相邻桩之间刚性角。
人工挖孔桩深基础工艺流程:挖孔桩定位放线—→砌筑砖井圈—→轴线检测—→基础的开挖与校正—→每开挖1.0m深作C30钢筋混凝土护壁并作复测—→开挖到设计(嵌岩面)深度后进行岩基取样—→送检满足设计要求后施工扩大头及锅底—→扎筋及验收—→浇筑桩身混凝土—→养护—→承台和地梁土石方开挖。
4桩孔每开挖1.0m作钢筋砼护壁,护壁模板采用定型钢模,上下节护壁的搭接长度不小于5cm;护壁混凝土必须保证密实,保证护壁整体性。
在护壁施工过程中,如发现护壁有下坠迹象时,应立即采取横向支撑措施,再进行加固处理并确认无安全隐患后才能继续施工,护壁模板的拆除宜在24小时之后进行。
5 挖孔桩开挖过程中,如遇地下(表)水或淤泥派专人进行清理。
积水或降水位工作将水集中抽排,采用污泥潜水泵抽入排水沟,汇入沉砂井排放到业主指定的市政排水管网;泥土或淤泥转运至场外,井周1米范围内严禁堆土。
6 为保证施工质量和施工安全,相邻桩桩间净距B≤3D时,必须跳桩施工。
7 挖孔桩的开挖采用人工和机械(风镐、水钻)相结合的开挖方法,每挖凿1m按设计作C30钢筋混凝土护壁并进行垂直度和同心度校正,其挖孔桩的允许偏差必须控制在规范范围内,详下表。

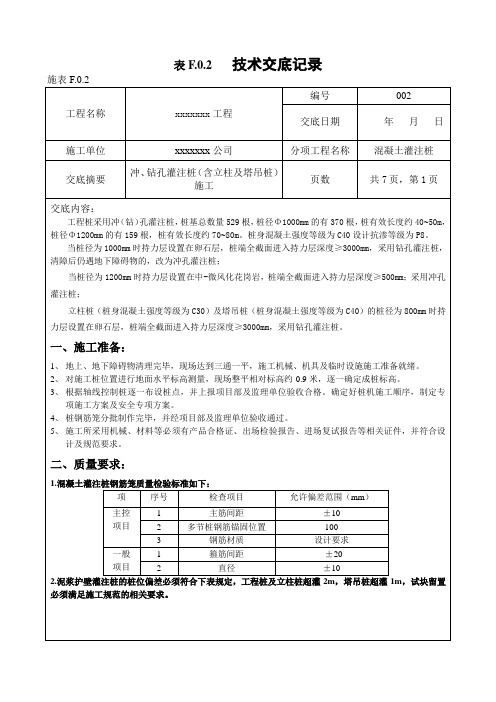

人工挖孔灌注桩技术交底10篇【第1篇】人工挖孔灌注桩施工作业安全技术交底1.人工挖孔灌注桩(简称挖孔桩,下同)适用于工程地质和水文地质条件较好且持力层埋藏较浅、单桩承载力较大的工程。
如没有可靠的技术和安全措施,不得在地下水位高(特别是存在承压水时)的沙土、厚度较大的淤泥质土层中进行挖孔桩施工。
2.挖孔桩的fl深一般不宜超过40m。
当桩长l8m时,桩身直径(不含护壁,下同)不应小于0.8m;当桩长为8m<l<15m时,桩身直径不应小于1.om;当桩长为15m<l<20m时.桩身直径不应小于1.2m;当桩长超过20m时,桩身直径应适当加大。
当桩间净距小于4.5m时,必须采用间隔开挖。
排桩跳挖的最小施工净距也不得小于4.5m。
3.挖孔桩护壁混凝士强度等级应不低于c15,护壁每节高度视土质情况而定,一般可用o.3~1m。
4.在岩溶地区或风化不均、有夹层、软硬变化较大的岩层中采用挖孔桩时,宜在每桩或每柱位处钻一个勘探钻孔,钻孔深度一般应达到挖孔桩孔底以下3倍桩径,以判别该深度范围内的基岩中有无孔洞、破碎带和软弱夹层存在。
5.场地邻近的建(构)筑物,施工前应会同有关单位和业主进行详细检查,并将建(构)筑物原有裂缝及特殊情况纪录备查。
对挖孔和抽水可能危及的邻房,应事先采取加固措施。
6.场地及四周应设置排水沟、集水井,并制定泥浆和废渣的处理方案。
施工现场的出土路线应畅通。
7.从事挖孔桩作业的工人咀健壮男性青年为宜,并需经健康检查和井下、高空、用电、吊装及简单机械操作等安全作业培训且考核合格后,方可进入施工现场。
8.在施工图会审和桩孔挖掘前,都应认真研究钻探资料,分析地质情况,对可能出现流沙、管涌、涌水以及有害气体等情况应予重视,并应制定有针对性的安全防护措施。
如对安全施工存在疑虑,应在事前向有关单位提出。
9.为防止孔壁坍塌,应根据桩径大小和地质条件采取可靠的支护扎壁的施工方法。
10.孔口操作平台应自成稳定体系,防止在护壁下沉时被拉垮。

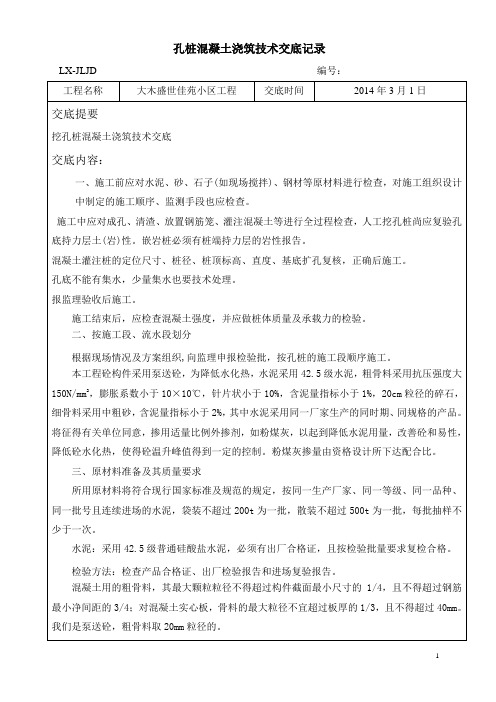

人工挖孔灌注桩混凝土浇筑施工技术交底关键信息项:1、施工准备要求2、混凝土材料要求3、浇筑工艺要求4、质量控制标准5、安全注意事项1、施工准备要求11 技术准备施工前应熟悉施工图纸和相关技术规范,制定详细的施工方案,并对施工人员进行技术交底。
确定混凝土配合比,确保混凝土的强度、坍落度等性能符合设计要求。
12 现场准备清理桩孔内的杂物、积水和浮土,确保孔底干净。
检查孔壁的稳定性,如有松动、裂缝等情况,应及时处理。
安装好混凝土浇筑所需的溜槽、导管等设备,并进行调试。
在孔口周围设置防护栏杆和警示标志,确保施工安全。
2、混凝土材料要求21 水泥应选用强度等级不低于 425 级的硅酸盐水泥或普通硅酸盐水泥。
水泥应有出厂合格证和质量检验报告,并应进行复验,合格后方可使用。
22 骨料粗骨料宜选用粒径为 5~315mm 的连续级配碎石,含泥量不应大于1%。
细骨料宜选用中砂,含泥量不应大于 3%。
23 外加剂外加剂的品种和掺量应根据混凝土性能要求和施工条件通过试验确定。
外加剂应有产品说明书、出厂检验报告和合格证,并应进行复验,合格后方可使用。
24 水混凝土搅拌用水应符合国家现行标准《混凝土用水标准》JGJ 63 的规定。
3、浇筑工艺要求31 浇筑顺序混凝土浇筑应分层进行,每层浇筑高度不宜超过 15m。
相邻两层混凝土的浇筑时间间隔不应超过混凝土的初凝时间。
32 浇筑方法混凝土浇筑可采用溜槽或导管法,严禁在孔口直接倾倒混凝土。
使用溜槽时,应保证溜槽的坡度适宜,混凝土能顺利下滑。
使用导管时,导管的底部应距孔底 300~500mm,首批混凝土的浇筑量应能保证导管埋入混凝土中的深度不小于 1m。
33 振捣要求混凝土振捣应采用插入式振捣器,振捣棒的插入深度应超过每层浇筑厚度的 50mm。
振捣应均匀、密实,不得漏振、过振,振捣时间以混凝土表面不再下沉、不再冒气泡、表面泛浆为准。
34 桩顶处理混凝土浇筑至桩顶时,应适当超过设计标高 50~100mm,以保证桩顶混凝土的强度。
重庆铁路枢纽东环线站前工程施工技术交底i 交底范围:桥梁人工挖孔桩。
2、交底对象:参与人工挖孔桩作业队所有作业人员。
二、基本情况概述砂岩之中,且岩层埋深较浅,结合现场条件位于地形复杂的桩 基采用人工挖孔桩施工。
三、施工工艺 施工工艺流程图WWWMm工程名称 重庆铁路枢纽东环线DHZQ-9标单位/分部/分项 工程名称郭家双线特大桥交底内容人工挖孔桩交底日期标段:DHZQ-9标 编号: 、交底范围及对象本段所有桩基嵌于泥岩、 mi四、交底内容1施工设备(1)出土机具a支架采用?48壁厚为3mm冷拔钢管搭设成简易三角支架。
简易三角支架示意图b、链式电动葫芦是主要的起重工具。
c、出碴筒自制,高度70cm直径50cm利用吊耳不居中的重心偏移原理进行脱钩倒碴。
(2)照明采用安全电压照明,照明必须保证施工顺利进行,同时注意灯具防水及防碰撞。
(3)通风工具向孔内的送风量不小于25L/S,可以利用鼓风机,配直径100mn的薄膜塑料送风管。
(4)混凝土护壁模板宜采用定型拼装模板。
2、测量定位护桩埋设根据施工设计图和现场给定的坐标控制桩确定出桩基的准确位置。
同时在各桩基的孔口附近稳固的地方作一个高程控制桩,作为本桩的深度控制点,并做好护桩以便符合桩位。
严格将护桩埋设牢固且不能受施工影响。
3、锁口施工根据桩位线开挖锁口位置,锁口采用C25钢筋混凝土(钢筋布置见附图),高1m,壁厚0.2m,锁口应高于原地面0.3m。
锁口中心与设计轴线偏差不得大于20mm锁口顶部壁厚25cm, 底部壁厚20cm混凝土机械拌置或搅拌站运送。
C25混凝土配料单附后表。
锁口示意图单位cm4、挖孔配备安全帽、安全绳的工作人员下至孔内,采用小铁锹、钢钎、铁铲等便携工具人力挖孔,井上工作人员利用电动卷扬机提升吊桶出土,吊运弃土时孔内人员与孔外人员用对讲机联络,当孔内施工人员躲进铁制安全防护架内后,才能起吊吊桶。
碴土斗车运至临时堆土位置,自卸车集中装运弃土。
