高分子湿铺子自粘卷材施工技术交底
- 格式:docx
- 大小:19.38 KB
- 文档页数:3

湿铺防水卷材技术交底 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】称南康金融中心一期工程一标段分部分项工程名称地下室顶板防水交底部位 2#基坑地下室顶板工种防水班组交底时间2018年月日四、交底内容1、预留管洞,在防水层施工前须先安装预埋,并采用CPS?反应粘密封膏加强处理。
2、2、大面积防水层施工前,应先对后绕带、后浇缝等进行防水加强处理。
3、3、防水层立面反边高度:?高出填土、种植层>250mm以上。
4、4、防水施工前基面应淋水润湿,但不得有明水。
5、5、顶板细部及大面积铺贴防水做法::6、①在大面积防水层施工前,应先对后浇带位置湿铺满粘一层厚称南康金融中心一期工程一标段分部分项工程名称地下室顶板防水交底部位 2#基坑地下室顶板工种防水班组交底时间2018年月日⑥刮涂水泥素浆其厚度视基层平整情况而定,一般为~,过薄达不到最优粘结效果,过厚则水泥素浆堆积宜开裂。
刮涂时应注意压实、抹平。
刮涂水泥素浆的宽度比卷材的长、短边宜各宽出100m,并在刮涂过程中注意保证平整度。
⑦防水卷材大面积铺贴将涂满水泥素浆的卷材一端抬起回翻,铺贴于基层上,用刮板从中间向两边刮压排出空气,将刮压排出的水泥素浆回刮封边。
卷材另一端按相同方法进行铺贴处理。
铺贴下一幅卷材,将卷材对齐基准线,保证卷材搭接尺寸可靠。
卷材长短边搭接宽度不少于80mm,相邻两幅的短边搭接缝应错开卷材幅宽1/3?以上。
铺贴方法与上一幅相同,铺贴时应注意搭接,把上下层防水卷材长边搭接处的隔离膜撕掉,干粘或刮涂水泥素浆铺贴接边,短边搭接:短边搭接处的隔离膜撕掉,干粘或刮涂水泥素浆铺贴接边。
⑧第一道防水层铺好后,晾放24小时至48小时,再干粘第二道防水卷材;在第一道防水层上试铺、定位先将第一道防水层表面的灰尘、垃圾等清理干净,然后摊开卷材,以下层防水卷材搭接边为铺贴基准线,长。

反响粘高分子防水卷材施工技术交底工程名称xxxx 施工单位xxxx 建设企业有限企业交底部位xxx 屋面防水工序名称卷材防水层工程交底概要 : 卷材铺贴、基层涂刷、收口办理及施工工艺。
一、施工准备(一)主要资料1、防水卷材:反响粘高分子防水卷材(附带层采纳 2.0 厚双面粘卷材、大面积坡屋面采纳1。
5 厚单面粘卷材、排水渠及檐口采纳双面粘卷材)。
2 、沥青基卷材密封膏:用于复杂部位补充密封办理,桩头周边涂刷粘结卷材及收口.(二)作业条件1 、铺贴防水层的基层表面先将灰尘杂物打扫干净;表面残留的灰浆硬块及突出部分消除干净,不得有空鼓,开裂及起砂、脱皮等。
2 、基层表面应保持干燥,含水率不大于9%,并要平坦坚固,阴阳角处应做成圆弧角。
3、防水层所用卷材、基层办理剂,应独自寄存,远离火源,操作时应通风,并有足够的照明。
二、质量要求(一)主控项目l、卷材防水层所用卷材及其配套资料,一定切合设计要求。
2 、卷材防水层及其转角处、变形缝、穿墙管道等细部做法均须切合设计要求.3)侧墙卷材防水层的保护层与防水层应粘结坚固,联合密切、厚度平均一致。
4)卷材搭接宽度的同意误差为: 100± 1Omm。
5)坡屋面卷材铺贴方向为垂直屋脊方向铺贴(二)一般项目1)卷材防水层的基层基面洁要干净、平坦,不得有空鼓、松动、起砂和脱皮现象;阴阳角处随基层做成圆弧形。
交底人接受交底人时间:反响粘高分子防水卷材施工技术交底工程名称xxxx 施工单位xxxx 建设企业有限企业交底部位xxx 屋面防水工序名称卷材防水层工程交底概要 : 卷材铺贴、基层涂刷、收口办理及施工工艺.2)卷材防水层的搭接缝应粘结坚固, 密封严实,不得有皱折、翘边和鼓泡等缺点,所有阴阳角均铺贴 500 宽附带层。
三、工艺流程基层清理涂刷基层办理剂铺贴附带层卷材大面积卷材铺贴卷材收头粘结细部检查办理平面打抹细石保护层立面及转角保护层抹灰四、操作工艺和过程涂刷底胶前应将灰尘杂物打扫干净,按说明书配制水泥基防水涂料并涂刷,控制好水灰比;而后在所有立面、阴阳角、桩头周边涂刷溶剂型基层办理剂,晾干后在阴阳角粘贴500 宽附带层卷材,平面积知足 300— 500 平方时,睁开大面积卷材铺贴, 铺贴前应排好尺寸, 弹出标准线,随后进行平面细石砼、立面 1: 2 水泥沙浆保护层的施工,挨次进行施工.( 一)打扫基层及涂刷基层涂刷底胶前应将灰尘杂物打扫干净, 按说明书配制水泥基防水涂料并涂刷, 控制好水灰比, 基层能够润湿但不得有明水。

一、施工准备(一)主要材料1、防水卷材:1。
5mm厚PRM-CL强力交叉膜自粘防水卷材(地下室底板,侧墙采用1。
5mm厚PRM-CL强力交叉膜自粘防水卷材进行防水;地下室顶板0.7mm厚PRM-F聚乙烯丙纶耐根穿刺复合防水卷材,1。
5mm厚PRM—CL强力交叉膜自粘防水卷材)。
必须有出厂质量合格证,有相应资质等级检测部门出具的检测报告、产品性能和使用说明书;进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检。
复试合格后方可使用。
2、处理剂:溶剂型基层处理剂(相当于冷底子油)。
3、沥青基卷材密封膏:用于复杂部位增补密封处理,复杂部位周边涂刷粘结卷材及收口。
(二)主要用具1、基层处理用具:高压吹风机、平铲、钢丝刷、笤帚。
2、材料容器;大小铁捅。
3、弹线用具:量尺、小线、色粉袋。
4、裁剪卷材用具:剪刀。
5、涂刷用具:滚刷、油刷、压辊、刮板。
(三)作业条件1、地下防水层施工,在地下水位较高的条件下,铺贴防水层前先降低地下水位和排水处理,地下水位降至防水层底标高30cm以下,并保持到防水层施工完。
2、铺贴防水层的基层表面先将尘土杂物清扫干净;表面残留的灰浆硬块及突出部分清除干净,不得有空鼓,开裂及起砂、脱皮等。
3、基层表面应保持干燥,含水率不大于9%,并要平整牢固,阴阳角处应做成圆弧角。
4、防水层所用卷材、基层处理剂,应单独存放,远离火源,操作时应通风,并有足够的照明。
二、质量要求(一)主控项目l、卷材防水层所用卷材及其配套材料,必须符合设计要求。
2、卷材防水层及其转角处、变形缝、穿墙管道、后浇带等细部做法均须符合设计要求。
3、侧墙卷材防水层的保护层与防水层应粘结牢固,结合紧密、厚度均匀一致。
4、铺大面积卷材前,先对节点进行处理.5、卷材搭接宽度≥100㎜;卷材铺粘前应预铺裁剪,尺寸准确;隔离纸必须完全撕净。
(二)一般项目1、卷材防水层的基层基面洁要洁净、平整,不得有空鼓、松动、起砂和脱皮现象;阴阳角处随基层做成圆弧形。
高分子自黏防水卷材施工技术交底
1. 背景
高分子自黏防水卷材是一种常用于建筑施工中的防水材料,能有效防止水分渗透,确保建筑物的防水性能。
为了正确、安全地进行施工,以下是对高分子自黏防水卷材施工技术的交底。
2. 施工前准备
在施工前,需要进行以下准备工作:
- 清理施工区域,确保基层平整、干净;
- 检查施工现场的温度和湿度是否符合高分子自黏防水卷材的施工要求;
- 准备好所需的工具和材料,包括切割工具、焊接设备等。
3. 施工步骤
3.1 预处理
- 保证基层的强度和平整度;
- 清除基层表面的尘土、泥沙等杂质;
- 修补基层表面的破损部分。
3.2 粘贴使用
- 将高分子自黏防水卷材铺设在基层上,确保卷材的平整和牢固;
- 使用切割工具将卷材按需求进行切割,确保与建筑物结构的
贴合;
- 确认卷材之间的重叠部分,按要求进行焊接。
3.3 边缘处理
- 在施工区域的边缘部位,进行防水封边处理,确保防水效果;
- 使用专用的胶水或密封胶进行固定和密封。
3.4 检查和保护
- 在施工完成后,进行全面的检查,确保施工质量;
- 针对可能的破损或缺陷进行修复;
- 对施工区域进行保护,避免外力的破坏。
4. 安全注意事项
在进行高分子自黏防水卷材施工时,需要注意以下安全事项:
- 确保施工区域通风良好,避免吸入有害气体;
- 操作焊接设备时,需佩戴防护手套和眼镜,保护个人安全;
- 遵守施工现场的安全规范和操作规程。
以上是高分子自黏防水卷材施工技术的交底,希望施工人员能按照要求进行施工,确保施工质量和防水效果。
自粘高分子防水卷材施工技术交底.自粘卷材施工技术交底名工程湖北华铭伟业建设工程有限公司黄冈产业园棚户区改造项目一期工程施工单位称施工部自粘卷材地下室底板、侧墙、顶板施工内容位一、工程概1.、本工14712住宅地下室及地库工程,设计防水等级为地下室备用级,车库I级,基础底板及外墙防水做法11ZJ311-34-1,固定式穿墙管11ZJ311-45-,防水混凝土抗渗等级P1.、地下室防水工程执行《地下室防水技术规范GB50101.、地下室底板设有地沟和集水坑,地下室地面向地沟1坡,沟内向集水坑5坡1.、防水混凝土的施工缝、穿墙管道预留洞、转角、坑槽、后浇带部位及变形等地下工程薄弱环节应按《地下室防水工程质量验收规范GB5020进行施工及验收二、施工准备及防水做法要1.、材料要)选材:符合设计及规范要求,应有出厂合格证、检验报告、现场复试报告)成卷卷材应卷紧卷齐,端面里进外出不得超20m)成卷卷材在~4℃)任意温度下展开后,距卷1000m长度外,不应有裂纹10m以上粘接)卷材表面平整,不应有孔洞、结块、气泡、缺边和裂口1.、基层要)基层养护满足设计和规范要求。
防水工程施工前,应对前项工程进行质量验收,格后方可施工(2)各种预埋管件按设计及规范要求事先预埋,并做好密封处理。
(3)基层表面应清理干净,平整,无明显突出部位。
(4)基面阴阳转角抹成圆弧形,阴角最小半径50mm,阳角最小半径20mm。
)施工时基面无明水,如有积水部位,则扫除积水后即可施工。
5(.(6)地下室侧墙卷材施工时,原则上竖向不允许出现搭接,特殊情况必须搭接时,应有专项防脱落措施。
三、施工工艺1工艺流程基层清理、湿润—→节点加强处理—→铺贴自粘防水卷材—→铺贴第二层自粘防水卷材(仅设备用房)、排气—→长、短边搭接—→组织验收2施工步骤1)基层清理:用扫帚、铁铲等工具将基层表面的灰尘、杂物清理干净,对基面进行洒湿润,不得有明水,如有积水部位,则需进行清理积水后才可施工2)节点加强处理:在节点部位(如:阴阳角、施工缝、穿板管道)先做卷材附加层附加层的宽度500m,附加层选用双面自粘卷材3)铺贴自粘防水卷材:揭除自粘防水卷材下表面隔离膜,将自粘防水卷材铺贴在基层上用一根31500m的钢管穿过整卷卷材中心的纸芯筒,由两个人各持钢管一端将整卷卷抬到待铺处起始端,并对准在基层上弹好的粉线。
起始端卷材铺牢后,即1人站在卷材前面对着卷材掀剥隔离纸,边掀剥边往纸芯筒上卷;两个人分别站在卷材两侧手持穿过卷材筒芯的钢管对准弹好的粉线向前滚铺卷材;由
四、验收标准及方法
、主控项目
)所用材料及主要配套材料必须符合设计、规范要求和合同约定。
检验方法:检查出厂合格证、质量检验报告、现场抽样试验报告。
)卷材防水层及其变形缝、预埋管件等细部做法必须符合设计要求和规范规定。
注:交底卡由现场管理工程师负责拟定,与施工计划安排相配套,交底卡中的安全、质量要求应分别经项目部质量、安全负责人会签,项目部生产经理对技术交底进行审核,再由项目部总工程师负责签发。
郑东新区综合交通枢纽地下道路工程技术交底书
郑东新区综合交通枢纽地下道路工程技术交底书
四、质量控制
1、严格执行材料进场验收制度,必须符合设计及规范要求,并见证取样送检。
2、在卷材上焊接钢筋是做好对卷材的保护措施,避免由于焊接损坏卷材。
3、大面防水卷材施工是,卷材长边搭接不小于70mm,短边搭接不小于
图所示:
郑东新区综合交通枢纽地下道路工程技术交底书
6、高分子自粘胶防水卷材铺粘顺序为先节点,后大面;即所有节点铺粘好后方可铺粘
郑东新区综合交通枢纽地下道路工程
技术交底书
会签表
Welcome To Download !!!
欢迎您的下载,资料仅供参考!。

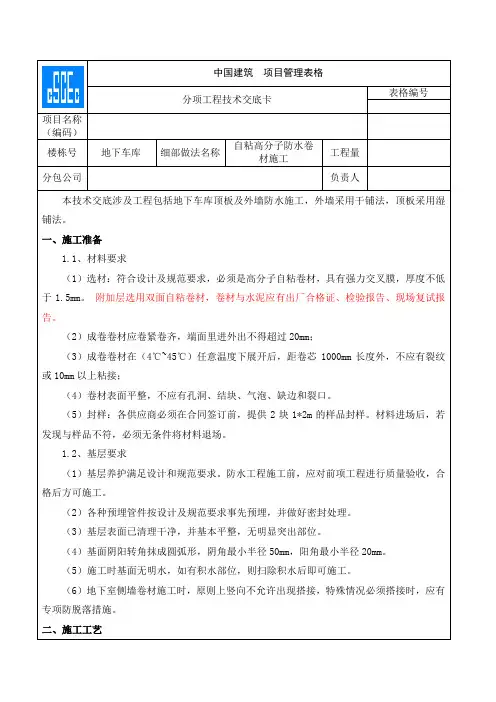

中国建筑项目管理表格分项工程技术交底卡表格编号项目名称(编码)楼栋号地下车库细部做法名称自粘高分子防水卷材施工工程量分包公司负责人本技术交底涉及工程包括地下车库顶板及外墙防水施工,外墙采用干铺法,顶板采用湿铺法。
一、施工准备1.1、材料要求(1)选材:符合设计及规范要求,必须是高分子自粘卷材,具有强力交叉膜,厚度不低于1.5mm。
附加层选用双面自粘卷材,卷材与水泥应有出厂合格证、检验报告、现场复试报告。
(2)成卷卷材应卷紧卷齐,端面里进外出不得超过20mm;(3)成卷卷材在(4℃~45℃)任意温度下展开后,距卷芯1000mm长度外,不应有裂纹或10mm以上粘接;(4)卷材表面平整,不应有孔洞、结块、气泡、缺边和裂口。
(5)封样:各供应商必须在合同签订前,提供2块1*2m的样品封样。
材料进场后,若发现与样品不符,必须无条件将材料退场。
1.2、基层要求(1)基层养护满足设计和规范要求。
防水工程施工前,应对前项工程进行质量验收,合格后方可施工。
(2)各种预埋管件按设计及规范要求事先预埋,并做好密封处理。
(3)基层表面已清理干净,并基本平整,无明显突出部位。
(4)基面阴阳转角抹成圆弧形,阴角最小半径50mm,阳角最小半径20mm。
(5)施工时基面无明水,如有积水部位,则扫除积水后即可施工。
(6)地下室侧墙卷材施工时,原则上竖向不允许出现搭接,特殊情况必须搭接时,应有专项防脱落措施。
二、施工工艺2.1湿铺法(顶板)工艺流程和步骤车库顶板和屋面为2层1.5厚高分子自粘型防水卷材,底层1.5mm湿铺防水卷材,第二层为干铺法施工;基层湿润后涂刷(重量比)1:3左右的水泥素浆(干稀程度不同而稍有调整)并加108胶,将卷材表面的隔离纸撕去即可粘贴卷材的方法,再将第二层直接贴在第一层上即可。
2.1.1工艺流程基层清理、湿润—→节点加强处理—→涂抹水泥浆—→铺贴第一层自粘防水卷材—→铺贴第二层自粘防水卷材—→提浆、排气—→长、短边搭接—→组织验收2.1.2施工步骤a) 基层清理:用扫帚、铁铲等工具将基层表面的灰尘、杂物清理干净,对基面进行洒水湿润,不得有明水,如有积水部位,则需进行清理积水后才可施工。
工程名称施工单位交底部位工序名称地下卷材防水层工程交底提要:卷材铺贴、桩头涂刷、收口处理及施工工艺。
(一)主要材料1、防水卷材:高分子湿铺自粘卷材(附加层采用 1。
5 厚双面粘卷材、大面积平面采用 1。
5厚单面粘卷材)。
2、处理剂:溶剂型基层处理剂(相当于冷底子油)。
3、渗透结晶型防水涂料(水泥基) ,用于桩头及桩头周边 250 毫米内涂刷。
4、沥青基卷材密封膏:用于复杂部位增补密封处理,桩头周边涂刷粘结卷材及收口。
(二)作业条件1、地下防水层施工,在地下水位较高的条件下,铺贴防水层前先降低地下水位和排水处理,地下水位降至防水层底标高 30cm 以下,并保持到防水层施工完。
2、铺贴防水层的基层表面先将尘土杂物清扫干净;表面残留的灰浆硬块及突出部分清除干净,不得有空鼓,开裂及起砂、脱皮等。
3、基层表面应保持干燥,含水率不大于 9%,并要平整牢固,阴阳角处应做成圆弧角。
4、防水层所用卷材、基层处理剂,应单独存放,远离火源,操作时应通风,并有足够的照明。
(一)主控项目l、卷材防水层所用卷材及其配套材料,必须符合设计要求。
2、卷材防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。
3)侧墙卷材防水层的保护层与防水层应粘结牢固,结合紧密、厚度均匀一致。
4)卷材搭接宽度的允许偏差为:100±1Omm.(二)一般项目1)卷材防水层的基层基面洁要洁净、平整,不得有空鼓、松动、起砂和脱皮现象;阴阳角处随基层做成圆弧形.施工单位地下卷材防水层工程 卷材铺贴、桩头涂刷、收口处理及施工工艺 技术部位工序名称工程名称2)卷材防水层的搭接缝应粘结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷,所有阴阳角均铺贴 500 宽附加层。
基层清理水泥基涂刷桩头及周边涂刷基层处理剂铺贴附加层卷材大面积卷材铺贴卷材收头粘结细部检查处理平面打抹细石保护层立面及转角保护层抹灰涂刷底胶前应将尘土杂物清扫干净,按说明书配制水泥基防水涂料并涂刷,控制好水灰比;然后在所有立面、阴阳角、桩头周边涂刷溶剂型基层处理剂,晾干后在阴阳角粘贴500 宽附加层卷材,平面积满足 300-500 平方时,展开大面积卷材铺贴,铺贴前应排好尺寸,弹出标准线,随后进行平面细石砼、立面 1:2 水泥砂浆保护层的施工,依次进行施工。
高分子防水卷材施工方案一、技术管理:1、为确保工程质量,对施工技术的管理水平是保证防水工程质量的关键性。
现各施工队属专业施工人员,技术人员管理水平一流,持证上岗,并参与了各项重点项目施工建设。
2、找平层(基层)的好坏直接影响到卷材防水层和基层的粘结强度,对找平层表面要求应压光平整,承台、基础梁相对几何尺寸符合设计要求,以免卷材铺贴后造成返工。
砼垫层层面具有一定的强度,并均匀一致,不出现酥松、毛刺、起砂、爆皮等现象。
3、基层表面应干燥,一般含水率不大于12%或通过覆盖干铺卷材试验以达到施工质量要求,方可进行卷材铺贴施工。
4、地面防水层完工后,及时做好保护层,并防止在浇筑保护层过程中损坏防水层。
小车或吊斗不得碰坏防水层,推小车时应铺好行进道路,防水层表面的砂子、砂浆颗粒应清扫干净。
操作人员不得穿钉子鞋在防水层表面行走。
二、施工工艺:1、施工方法:卷材铺贴和搭接顺序应符合规定要求。
基层弹线(按图纸施工)。
卷材铺贴顺序应根据实际情况和施工规范要求进行搭接,由低往高处向上铺贴。
铺贴卷材应紧密、均匀地贴在基层上,做到加热均匀,并用手持压沿卷材横向顺序用力压紧,不得有皱折、空鼓、翘边、转角脱空等现象。
同一层相邻两幅卷材铺贴时,横向搭接边应错开1500mm以上。
长边搭接宽度80mm,短边搭接宽度100mm。
卷材铺贴完毕后,对搭接部位及卷材收头部位进行检查处理。
2、表面必须坚实平整干净干燥,基层表面清理修理后涂刷冷底油。
SBS防水卷材施工前,需对砼垫层屋面进行清理,以除去杂物和浮灰等,待干燥后,再将SBS防水卷材施工粘贴后,应密实均匀不得有断头或空洞。
三、工程质量保证措施:1、严格按照防水工程的标准规范施工。
同时虚心接受监理、业主代表现场管理与监督。
2、加强组织领导,提高防水工程质量。
3、对防水材料质量应认真检查。
4、操作人员均能正确理解和掌握防水工程的操作要领。
5、施工中,对防水工程的主要部位进行严格的质量控制和检查。
市政基础设施工程施工技术交底记录编号:市政施管-10基层清理—→湿润基层(如基层湿润无需此项工序)—→定位、弹线—→节点加强处理—→搅拌并铺抹水泥浆—→大面铺贴APF—405W高分子卷材—→提浆、排气、晾放—→搭接卷材—→卷材收头、密封—→自检验收—→检查﹑修整—→组织验收收。
(四)、施工步骤1、基层清理、湿润:用扫帚、铁铲等工具将基层表面的灰尘、杂物清理干净,干燥的基面需预先洒水润湿,但不得残留积水。
清除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行,并修补平整表面。
2、节点加强处理:在节点部位(如:阴阳角、施工缝、后浇带、变形缝、穿墙管道)先做加强层,剪力墙墙面螺杆防锈、防腐处理,如大样图。
3、抹水泥(砂)浆:其厚度视基层平整情况而定,铺抹时应注意压实、抹平。
在阴角处,应抹成半径为50mm以上的圆角。
铺抹水泥(砂)浆的宽度比卷材的长、短边宜各宽出100~300mm,并在铺抹过程中注意保证平整度。
当采用聚合物水泥复合防水涂料作为粘结层时,最后一遍防水涂料涂刮方法与此相同。
(抹水泥砂浆)4、大面铺贴APF—405W高分子湿铺防水卷材:揭除湿铺防水卷材下表面隔离膜,将湿铺防水卷材铺贴在已抹水泥(砂)浆的基层上,卷材采用自粘搭接的方式,搭接宽度应符合设计要求或规范规定。
(边抹水泥浆、边铺贴高分子湿铺防水卷材)5、提浆、排气:用木抹子或橡胶板拍打卷材表面,提浆,排出卷材下表面的空气,使卷材与水泥(砂)浆紧密贴合。
(提浆、排气)6、长、短边搭接粘结:采用自粘搭接方式,在水泥初凝后揭除搭接部位的边膜,然后用手持小压辊对搭接部位进行碾压,排出空气,使之粘贴牢固。
(卷材搭接)7、长、短边搭接粘结:根据现场情况,可选择铺贴卷材时进行搭接或在水泥浆具有足够强度时在进行搭接。
搭接时,将位于下层的卷材搭接部位的透明隔离膜揭起,将上层卷材平服粘贴在下层卷材上,卷材搭接宽度不小于100mm。
技术交底1、材料适用范围1.1、高分子自粘防水卷材上表面的丙纶纤维与结构底板混凝土下的保护层之间的水泥浆牢固粘结,使之成为结构混凝土外表面的皮肤;1.2、地下室侧板(剪力墙)和顶板迎水面采用高分子自粘防水卷材不用水泥或其它粘结剂粘结,可以直接粘结于干燥或潮湿基面,而且其粘结性能不受粘结材料固化时间和外界温度的影响,操作便利,粘结后还可以抵抗结构变形引起的裂缝,防水效果安全可靠。
2、工艺流程及操作要点2.1工艺流程2.2操作要点2.2.1施工前准备工作(1)、已完工程应符合《建筑工程施工质量验收统一标准》GB50300-2001。
(2)、防水施工前应对图纸审核,了解地下室工程施工图中的防水细部构造和技术要求,并编制地下室防水工程施工方案或技术措施。
(3)材料检查:按《地下防水工程质量验收规范》GB50208-2005第4.2.7款,检查水泥是否有检验报告、出厂合格证、计量措施和现场抽样试验报告;另外还应检查砂的粒径是否满足要求,发泡剂是否有出厂合格证及生产日期是否过期等。
按《地下防水工程质量验收规范》GB50208-2005第4.3.10款,检查高分子自粘卷材是否有质量检验报告、环保检验报告、出厂合格证和现场抽样试验报告。
防水材料进入现场,应按规定进行现场取样复试,复试合格后方可使用。
(4)必须遵守国家现行的有关安全防火、环保规定。
2.2.2基面要求要求基层坚实、平整、干净,遇有孔洞、缺棱掉角,用聚合物水泥砂浆修补;遇有酥松、起壳的找平层,敲掉、铲除。
清理干净后,用1:2水泥砂浆重新批挡,找平压实;遇有干缩裂缝或麻面,清理干净后,用聚合物水泥防水涂料多遍涂刷密实,并宽出缝隙20~30mm。
2.2.3地下室底板防水卷材施工:(1)清除基层表面的灰尘、杂物,干燥的基面预先洒水润湿,有明水处应先排除明水,遇有不平基面处先做20厚DS砂浆找平。
(2)节点细部处理:在需要增加附加层的部位,如阴阳角等做附加层处理。
清理基层→ 涂刷基层处理剂→ 附加层处理→ 卷材粘贴面涂胶→ 基层表面涂胶→ 卷材的粘接、排气、压实→ 卷材接头粘接、压实→ 卷材末端收头及封边处理→ 做保护2. 操作工艺及要求A. 基层需用 1:2。
5 的水泥砂浆抺成 20-30mm 厚的找平层,应抺平压光、坚实牢固、平整、不起沙,不得有凸凹、松动、鼓包、麻面等现象存在.其平整度应用 2m 长直尺检查 ,找平层与直尺之间的空隙不得超过 5mm.B。
找平层表面必须干燥 ,水泥沙浆应具有足够的强度 ,其含水率不超过 9%。
C。
找平层与突出地面结构的连接处及墙角处均应做成半径为 20mm 的圆弧形。
D。
找平层的坡度及泛水应符合设计及有关规定要求 .阴阳角、管根、水落口等部位必须先做附加层,可采用自粘性密封胶法或聚氨酯涂膜、也可用防水卷材铺贴一层处理。
A. 铺贴前在基层面上排尺弹线,作为掌握铺贴的标准线,使其铺设平直。
B。
卷材粘贴面涂胶:将卷材铺展在干净的基层上 ,用长把滚刷蘸 401 或 404 胶涂匀,应留出搭接部位不涂胶。
晾胶至胶基本干燥不粘手。
C。
基层表面涂胶:底胶干燥后,在清理干净的基层面上,用长把滚刷蘸 401 或 404 胶均匀涂刷,涂刷面不宜过大,然后晾胶。
D。
卷材粘贴:在基层面及卷材粘贴面已涂刷好胶粘剂的前提下 ,将卷材用φ30mm、长 1。
5m 的圆心棒(圆木、或塑料管)卷好,由二人抬至铺设端头,注意用线控制,位置要正确,粘结固定端头 ,然后沿弹好的标准线向另一端铺贴 ,操作时卷材不要拉太紧,并注意方向沿标准线进行,以保证卷材搭接宽度 .E. 操作中排气:每铺完一张卷材,应立即用干净的滚刷从卷材的一端开始横向用力滚压一遍 ,以便将空气排出。
F。
滚压:排除空气后 ,为使卷材粘结牢固,应用外包橡皮的铁辊滚压一遍。
卷材不得在阴阳角处接头,接头处应间隔错开 .接头处理:防水卷材搭接的长边与端头的短边 100mm 范围,用接缝专用胶粘剂 (如丁基胶 )粘结;用毛刷蘸胶粘剂,涂于搭接卷材的两个面 ,待其干燥 15~30min 即可进行压合,挤出空气,不许有皱折 ,然后用铁辊滚压一遍凡遇有卷材重叠三层的部位 ,必须用聚氨酯嵌缝膏填密封严。
