高效节水灌溉工程8标项目划分——监理认可
- 格式:docx
- 大小:13.18 KB
- 文档页数:8
工程项目划分报审表合同名称:贵南县塔秀乡饲草料基地节水灌溉工程合同编号:NSZB-2017—02贵南县塔秀乡饲草料基地节水灌溉工程项目划分说明1.项目划分范围项目划分范围为贵南县塔秀乡饲草料基地节水灌溉工程,建设内容为新建有坝式引水口1座,铺设干管1条,长3.628km;支管4条,总21.205km;φ90移动软管24条,总长1.2km。
配建阀门井29座,给水栓316座。
2。
项目划分依据本工程项目划分依据《水利水电工程施工质量检验与评定规程》(SL176—2007)、《水利水电建设工程验收规程》(SL233-2008)、《水利水电基本建设工程单元工程质量评定标准》(水利2012年版本)、《给排水构筑物施工及验收规范》(GBJ141-90)、《给排水管道工程施工及验收规范》(GB50268—2008)、《混凝土结构工程质量验收规范》(GB50204—2002),施方案设计文件及施工图纸结合贵南县塔秀乡饲草料基地节水灌溉工程的具体情况进行划分,在今后实施过程中若出现新增项目时,再根据实际情况按照划分原则进行调整.3。
项目划分原则本项目工程划分为单位工程、分部工程、单元工程三级,质量评定方法按《水利水电工程施工质量检验与评定规程》(SL176-2007)及《水利水电基本建设工程单元工程质量评定标准》(水利2012年版本)、《给排水构筑物施工及验收规范》(GBJ141-90)、《给排水管道工》(GB50268-2008)、《混凝土结构工程质量验收规范》(GB50204—2002),按从单元工程到分部工程,从分部工程到单位工程,最后到工程项目,逐级验收,逐级评定。
3.1单位工程划分原则按照投标文件及施工合同、实施方案、工程设计图纸和有关规定划分单位工程,贵南县塔秀乡饲草料基地节水灌溉工程划分为1个单位工程。
单位工程为贵南县塔秀乡饲草料基地节水灌溉工程,合同编号为GNCG-D1.3。
2分部工程划分原则按照本工程设计结构的主要组成部分划分分部工程,将贵南县塔秀乡饲草料基地节水灌溉工程划分为4个分部工程。

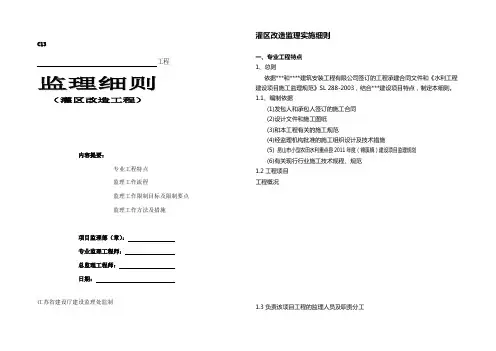

C13工程监理细则(灌区改造工程)内容提要:专业工程特点监理工作流程监理工作限制目标及限制要点监理工作方法及措施项目监理部(章):专业监理工程师:总监理工程师:日期:江苏省建设厅建设监理处监制灌区改造监理实施细则一、专业工程特点1、总则依据***和****建筑安装工程有限公司签订的工程承建合同文件和《水利工程建设项目施工监理规范》SL 288-2003,结合***建设项目特点,制定本细则。
1.1、编制依据(1)发包人和承包人签订的施工合同(2)设计文件和施工图纸(3)和本工程有关的施工规范(4)经监理机构批准的施工组织设计及技术措施(5) 昆山市小型农田水利重点县2011年度(锦溪镇)建设项目监理规划(6)有关现行行业施工技术规程、规范1.2工程项目工程概况1.3负责该项目工程的监理人员及职责分工监理组织机构5项目监理机构人员职责分工表序号姓名职称资格岗位1 *** 工程师水利部注册监理工程师总监2 ***工程师水利部注册监理工程师专监3 ***工程师水利部注册监理工程师专监4 ***技术员监理员监理员注:监理人员依据现场状况调整二、监理工作流程从监理工作的起先到工程竣工、竣工资料的整理和建成项目的移交,工作的程序用以下《工程施工阶段监理工作流程图》等系列流程图来表示。
(1)、工序或单元工程质量限制监理工作程序(见附图一)(2)、质量评定监理工作程序(见附图二)(3)、进度限制监理工作程序(见附图三)(4)、工程款支付监理工作程序(见附图四)(5)、变更监理工作程序(见附图五)(6)、索赔处理监理工作程序(见附图六)(7)、工程质量限制程序(见附图七)(8)、工程质量事故处理程序(见附图八)(9)、分部工程验收程序(见附图九)(10)、项目竣工验收程序(见附图十)三、监理工作限制目标及限制要点(一)限制目标1、质量限制目标:严格限制施工工艺符合设计文件和施工规范要求,施工严格执行《江苏省水利工程施工质量评定标准》-2002、《渠系防渗工程技术规范》-SL18-2004、《给水排水图集》苏S01-2004进行质量评定,优良标准为分部工程质量全部合格,其中70%以上优良且主要分部工程优良,且未发生过重大质量事故。
成安县2015年度地下水超采综合治理井灌区高效节水灌溉项目第八标段固定式喷灌设备采购及施工安装
项目划分
单位工程名称编号分部工程名称编号单元工程名称编号单元个数划分说明
成安县2015年
度地下水超采
综合治理井灌区高效节水灌溉项目固定式8
土方工程8-1

下河疃土方开挖8-1-1~70 35 以每一口井不同管径为一个单元
下河疃土方回填8-1-71~140 35 以每一口井不同管径为一个单元△管道工程8-2 △下河疃管道安装8-2-1~70 35 以每一口井不同管径为一个单元喷灌器具安装8-3 下河疃喷灌器具安装8-3-1~35 35 以每一口井不同管径为一个单元
合计 1 3 245 备注△为主要分部和主要单元工程。

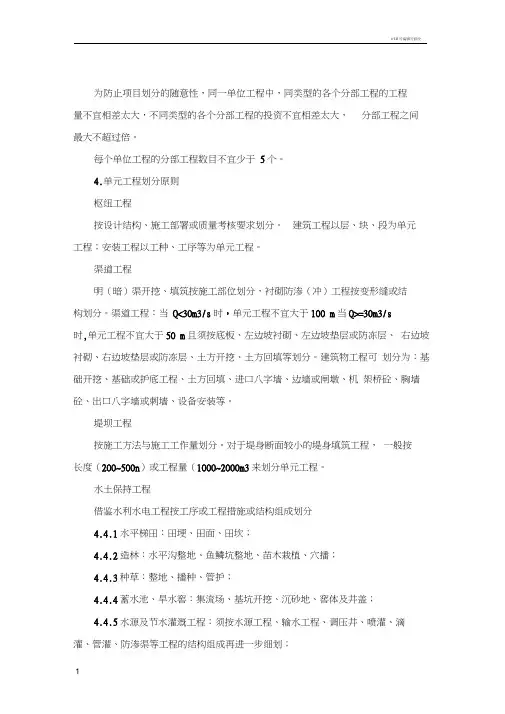

注意:为防止项目划分的随意性,同一单位工程中,同类型的各个分部工程的工程量不宜相差太大,不同类型的各个分部工程的投资不宜相差太大,分部工程之间最大不超过倍。
每个单位工程的分部工程数目不宜少于5个。
4.单元工程划分原则枢纽工程按设计结构、施工部署或质量考核要求划分。
工程以层、块、段为单元工程;安装工程以工种、工序等为单元工程。
渠道工程明(暗)渠开挖、填筑按施工部位划分,衬砌防渗(冲)工程按变形缝或结构划分。
渠道工程:当Q<30m3/s时,单元工程不宜大于100m;当Q>=30m3/s时,单元工程不宜大于50m,且须按底板、左边坡衬砌、左边坡垫层或防冻层、右边坡衬砌、右边坡垫层或防冻层、土方开挖、土方回填等划分。
建筑物工程可划分为:基础开挖、基础或护底工程、土方回填、进口八字墙、边墙或闸墩、机架桥砼、胸墙砼、出口八字墙或刺墙、设备安装等。
堤坝工程按施工方法与施工工作量划分。
对于堤身断面较小的堤身填筑工程,一般按长度(200~500m)或工程量(1000~2000m3)来划分单元工程。
水土保持工程借鉴水利水程按工序或工程措施或结构组成划分4.4.1水平梯田:田埂、田面、田坎;4.4.2造林:水平沟整地、鱼鳞坑整地、苗木栽植、穴播;4.4.3种草:整地、播种、管护;4.4.4蓄水池、旱水窖:集流场、基坑开挖、沉砂地、窖体及井盖;4.4.5水源及节水灌溉工程:须按水源工程、输水工程、调压井、喷灌、滴灌、管灌、防渗渠等工程的结构组成再进一步细划;4.4.6护地坝及谷坊坝:基础、坝体、坝体表防护溢流口及消能工;4.4.7封育治理:抚育、补植、围栏、标志牌等;4.4.8沟头防护埂:土埂体、截水沟、土埂植物措施防护。
注意为防止项目划分的随意性,同一类型的单元工程工程量不宜相差太大,不同类型的各个分部工程的投资不宜相差太大,且单元工程之间最大不超过倍。
同一分部工程的单元工程数目不宜少于3个。
中间产品指砼、砂浆、块石、水泥等原材料,苗木、草仔须有生产许可证、出场合格证、运输许可证、出苗率试验报告等,须安装的设备必须合格且有出厂合格证或材质单。
永胜县小坪水库引蓄灌溉工程项目划分建设单位:永胜县小坪水库引蓄灌溉工程建设管理局监理单位:大理禹光工程监理咨询有限公司二〇二〇年一月五日项目划分说明1 、工程概况1.1、工程项目名称、性质、等级工程项目名称为“永胜县小坪水库引蓄灌溉工程”;工程项目性质为新建水利工程;工程规模为中型,工程等别Ⅲ等,永久性水工建筑物级别:主要建筑物为3级、次要建筑物为4级。
1.2、工程所在地点、自然条件及外部环境小坪水库(中型)位于云南省丽江市永胜县小坪村。
坝址位于金沙江一级支流箐口河上游,东经 100°32′56″,北纬 26°22′47″。
坝址以上径流面积31.4km²,流域形状类似“小蝌蚪”,主河长 6.35km,河道平均坡降 0.0761。
流域最高海拔 3153.00m,最低海拔 2150.00m。
引水工程位于金沙江一级支流大箐河上游,小坪水库西北面;受益区位于金沙江一级支流习朗河、保和河两岸,期纳镇和涛源镇境内,小坪水库东南面。
期纳镇座落在祥宁公路沿线,位于永胜县城西南,距永胜县城 55km,直线距离44km。
东与东风傈僳族乡接壤,西南与涛源镇为邻,北与程海毗连。
项目区(习朗灌区)位于期纳镇西面,由习朗、半坪两个村委会组成,距镇政府所在地 11km,有乡村简易公路可通。
涛源镇位于永胜县城南部,距县城 76km,直距 55km,祥宁二级公路穿东境 10 km。
东与期纳镇、东风乡接壤,南临片角乡,西与鹤庆县隔江相望,北与顺州乡毗邻,项目区保和村委会位于涛源镇西北边,距乡政府所在地 7.50km,到乡道路为土路。
1.3、工程建设内容和规模外流域引水建筑物:始于四台坡取水坝,长17.9km(包括 17.22km 主渠、0.68km补水渠),其中包括 2 个取水坝、2 段隧洞、5 条倒虹吸、83 个背水桥、9个涵洞。
灌区建筑物:灌区输水工程总长 30.2km,由原水库南高沟 2.5km 处设分水闸放水,经 3.985km 输水隧洞、1.2km 陡槽输水至陡坡箐取水坝,由陡坡箐向南北两边修建两条输水灌渠:陡坡箐至下云窝村输水干渠长 6.7km,陡坡箐至下习朗村输水干渠长15.8km。
水利渠道灌溉工程监理细则一、总则为了确保水利渠道灌溉工程建设的质量和安全,促进农田灌溉效益的提升,制定本监理细则。
本细则适用于水利渠道灌溉工程监理过程中的各项工作。
二、监理机构的职责1. 监理机构应具备相关的资质和人员,并派遣专业的监理工程师进行工程监理,确保工程监理的专业性和准确性。
2. 监理机构应按照国家和地方相关法规、标准及技术规范,对水利渠道灌溉工程的设计、施工和验收等阶段进行全程监督和指导。
3. 监理机构应对工程质量进行检查,及时发现并纠正质量问题,确保工程符合相应的质量要求。
4. 监理机构应对工程进度进行控制和监督,及时发现并协调解决工程进度延误的问题。
5. 监理机构应及时向建设单位和相关部门报告工程的质量、进度和安全等情况,并提出意见和建议。
三、监理工程师的职责1. 监理工程师应具备相关的专业知识和技能,在工程建设过程中发挥监理作用,确保工程的顺利进行。
2. 监理工程师应参与工程的初步设计、施工图设计和施工方案的编制,并提出专业建议。
3. 监理工程师应对施工过程中的质量问题进行监督和检查,确保施工符合设计要求和施工规范。
4. 监理工程师应对工程进度进行跟踪和监管,及时发现和解决影响工程进度的问题。
5. 监理工程师应与建设单位、施工单位等相关方进行沟通和协调,解决工程中出现的问题。
四、监理工作的实施1. 监理机构应与建设单位、设计单位、施工单位等相关方进行协调,制定监理工作的实施方案。
2. 监理工作应按照预定的计划进行,及时报告工作进展和问题解决情况。
3. 监理机构应进行现场巡视,对工程施工、质量、安全等进行检查,确保工程的合规性和安全性。
4. 监理机构应记录和整理监理工作中的重要信息和资料,形成监理报告和监理备忘录,并及时提交给建设单位。
五、监理结果的评定和验收1. 监理机构应根据监理工作的实际情况,对工程进行评定和验收,提供专业的评估意见和建议。
2. 针对工程中出现的问题,监理机构应与建设单位和施工单位等相关方进行协商和沟通,提出整改意见。
节水灌溉监理细则一、工程概况与监理依据(一)工程概况节水灌溉工程旨在提高水资源利用效率,促进农业可持续发展。
本工程包括水源工程、输水管网、灌溉设备等多个部分,预计覆盖农田面积XXXX亩。
(二)监理依据国家及地方有关节水灌溉工程建设的法律、法规和政策;节水灌溉工程设计文件、施工图纸及相关技术标准;工程建设合同及招标文件;其他与节水灌溉工程相关的技术文件。
二、监理工作内容监督施工单位按照设计文件和相关技术标准进行施工;检查施工单位的质量保证体系运行情况;核实施工现场的材料、设备质量及使用情况;监督施工进度和质量控制;协调处理施工现场的技术问题。
三、合同管理确保施工单位履行合同约定的义务;监督工程款的支付情况;处理合同变更、索赔等事宜。
四、质量控制监督施工单位建立并执行质量管理体系;对进场材料、设备进行质量检查;监督关键部位和隐蔽工程的施工质量;组织质量验收,确保工程质量符合设计要求。
五、进度控制监督施工单位制定并执行工程进度计划;定期检查工程进度,分析进度偏差原因;采取有效措施,确保工程按计划推进。
六、投资控制监督施工单位按照合同约定使用工程资金;审核工程变更引起的费用增减;审核工程结算,确保投资控制在预算范围内。
七、安全与环保监理监督施工单位执行安全生产法律法规;检查施工现场的安全管理情况;监督施工单位采取环保措施,确保工程施工不对环境造成污染。
八、工程变更与索赔审核工程变更的必要性和合理性;协调处理工程变更引起的费用和时间调整;审核索赔申请,提出处理意见。
九、工程验收与移交组织工程验收,确保工程质量和功能满足设计要求;监督施工单位完成工程移交工作;整理移交资料和工程档案。
十、监理工作总结总结监理工作过程中的经验教训;评估监理工作的效果;提出改进建议,为类似工程提供参考。
本监理细则旨在为节水灌溉工程建设提供全面、系统的监理服务,确保工程质量、进度和投资得到有效控制,保障工程建设的顺利进行。
农田高效节水灌溉实施方案目录一、前言 (2)1.1 编制目的 (2)1.2 编制依据 (3)1.3 实施范围 (4)二、农田高效节水灌溉技术概述 (5)2.1 水资源现状分析 (6)2.2 高效节水灌溉技术种类 (7)2.3 技术特点与优势 (8)三、农田高效节水灌溉实施方案设计 (10)3.1 总体目标与规划 (11)3.2 灌溉系统设计 (12)3.2.1 系统布局 (14)3.2.2 管网设计 (14)3.2.3 喷灌与滴灌系统 (16)3.3 水源保障措施 (17)3.4 田间配套设施 (18)3.5 运行管理与维护方案 (18)四、农田高效节水灌溉工程实施计划 (20)4.1 工程立项与审批 (20)4.2 施工准备与组织 (21)4.3 工程实施进度安排 (23)4.4 资金筹措与投资计划 (24)五、农田高效节水灌溉效果评估与监测 (25)5.1 效果评估指标体系 (26)5.2 数据采集与分析方法 (28)5.3 效果监测与评价机制 (29)六、政策与法规支持 (31)6.1 政策扶持措施 (32)6.2 法规保障要求 (33)七、结论与建议 (34)7.1 实施效果总结 (35)7.2 存在问题与改进措施 (36)7.3 发展前景与推广价值 (37)一、前言随着全球气候变化和人口增长,水资源短缺问题日益严重,农田灌溉作为农业生产的重要环节,其节水减排的迫切性和重要性日益凸显。
为了提高农田灌溉效率,降低农业用水成本,保护水资源,实现可持续发展,本方案针对当前农田高效节水灌溉的需求,提出了一套科学、合理的实施方案。
本方案旨在通过推广先进的灌溉技术、设备和管理方法,引导农民改变传统的低效灌溉方式,实现农田高效节水灌溉。
具体措施包括:推广滴灌、喷灌、微灌等节水灌溉技术;实施农田水肥一体化管理,提高水肥利用效率;加强农田水利设施建设和维护,提高灌溉保证率;加强农民培训和技术推广,提高农民节水意识和技术水平。

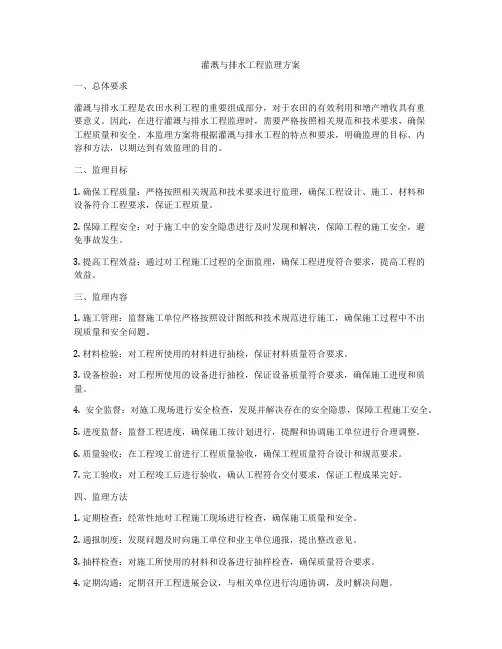

灌溉与排水工程监理方案一、总体要求灌溉与排水工程是农田水利工程的重要组成部分,对于农田的有效利用和增产增收具有重要意义。
因此,在进行灌溉与排水工程监理时,需要严格按照相关规范和技术要求,确保工程质量和安全。
本监理方案将根据灌溉与排水工程的特点和要求,明确监理的目标、内容和方法,以期达到有效监理的目的。
二、监理目标1. 确保工程质量:严格按照相关规范和技术要求进行监理,确保工程设计、施工、材料和设备符合工程要求,保证工程质量。
2. 保障工程安全:对于施工中的安全隐患进行及时发现和解决,保障工程的施工安全,避免事故发生。
3. 提高工程效益:通过对工程施工过程的全面监理,确保工程进度符合要求,提高工程的效益。
三、监理内容1. 施工管理:监督施工单位严格按照设计图纸和技术规范进行施工,确保施工过程中不出现质量和安全问题。
2. 材料检验:对工程所使用的材料进行抽检,保证材料质量符合要求。
3. 设备检验:对工程所使用的设备进行抽检,保证设备质量符合要求,确保施工进度和质量。
4. 安全监督:对施工现场进行安全检查,发现并解决存在的安全隐患,保障工程施工安全。
5. 进度监督:监督工程进度,确保施工按计划进行,提醒和协调施工单位进行合理调整。
6. 质量验收:在工程竣工前进行工程质量验收,确保工程质量符合设计和规范要求。
7. 完工验收:对工程竣工后进行验收,确认工程符合交付要求,保证工程成果完好。
四、监理方法1. 定期检查:经常性地对工程施工现场进行检查,确保施工质量和安全。
2. 通报制度:发现问题及时向施工单位和业主单位通报,提出整改意见。
3. 抽样检查:对施工所使用的材料和设备进行抽样检查,确保质量符合要求。
4. 定期沟通:定期召开工程进展会议,与相关单位进行沟通协调,及时解决问题。
五、组织管理1. 设立监理组织:在灌溉与排水工程施工现场设立专门的监理组织,负责全面监理工程施工过程。
2. 人员配备:具备相关专业知识和经验的监理人员,确保对工程施工的全面监理。
田阳县第四批中央财政小型农田重点县建设田阳县2013
年高效节水灌溉工程土建及安装(忸标段)
水利水电工程施工质量检验与评定项目划分申报表
合同名称:第四批中央财政小型农田重点县建设田阳县2013年高效节水灌溉工程土建及安装(哑标段)
项目编号:HTGCZB-2013-444
田阳县第四批中央财政小型农田重点县建设田阳县2013年高效节水灌溉工程土建及安装(忸标段)施工质量
检验与评定项目划分表
项目法人:田阳县水利局
监理单位:广西建晖工程监理有限责任公司
施工单位:广西河池水利电力建筑工程处年月日
核定:
审查:
校核:
编写:
项目法人:田阳县水利局
监理单位:广西建晖工程监理有限责任公司
施工单位:广西河池水利电力建筑工程处
年月曰
田阳县第四批中央财政小型农田重点县建设田阳县2013年高效节水灌溉工程土建及安装(忸标段)施工质量检验与评定项目划分说明
一、工程施工质量检验与评定项目划分依据
1、(新版)《水利水电工程施工质量检验与评定规程》
2、《水利水电建设工程验收规程》
3、《水利水电工程施工质量评定表填表说明与示例(试行)》
4、招标文件和施工图
二、工程施工质量检验与评定项目划分成果
1、本工程共划分为1个单位工程、5个分部工程、53个单元工程,其中主
要单位工程1个,重要隐蔽及关键部位单元工程9个
2、单位工程为田阳县第四批中央财政小型农田重点县建设田阳县2013年高效节水灌溉工程土建及安装(忸标段)
3、单位工程的分部工程分别为1-1 ―― 1-5 ,其中重要隐蔽及关键部位单元工程9个.
三、项目划分表中带△为主要单位工程或分部工程,★为重要隐蔽及关键工
程部位。
注:1•“△”为主要分部工程,“★”为重要隐蔽或关键部位单元工程。
2、重要隐蔽或关键部位单元工程必须进行五方联检,联检合格后方可进行下道工序的施工
3、在实施过程中,视情况可对本划分进行局部调整,报项目质监部备案。
