基础孔桩旋挖钻孔施工方案(正式)
- 格式:docx
- 大小:41.38 KB
- 文档页数:19

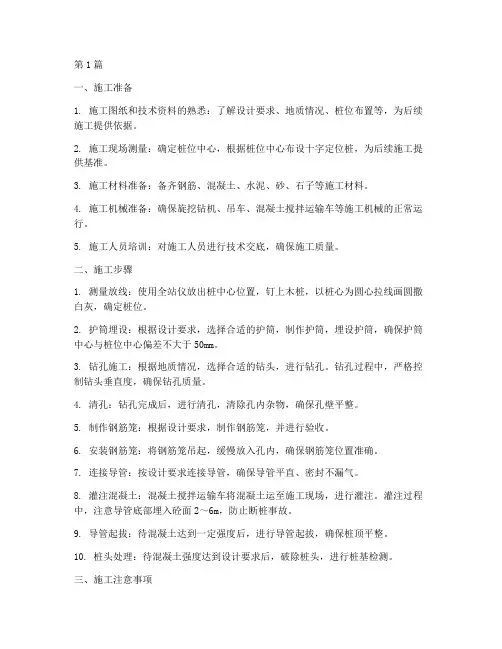

第1篇一、施工准备1. 施工图纸和技术资料的熟悉:了解设计要求、地质情况、桩位布置等,为后续施工提供依据。
2. 施工现场测量:确定桩位中心,根据桩位中心布设十字定位桩,为后续施工提供基准。
3. 施工材料准备:备齐钢筋、混凝土、水泥、砂、石子等施工材料。
4. 施工机械准备:确保旋挖钻机、吊车、混凝土搅拌运输车等施工机械的正常运行。
5. 施工人员培训:对施工人员进行技术交底,确保施工质量。
二、施工步骤1. 测量放线:使用全站仪放出桩中心位置,钉上木桩,以桩心为圆心拉线画圆撒白灰,确定桩位。
2. 护筒埋设:根据设计要求,选择合适的护筒,制作护筒,埋设护筒,确保护筒中心与桩位中心偏差不大于50mm。
3. 钻孔施工:根据地质情况,选择合适的钻头,进行钻孔。
钻孔过程中,严格控制钻头垂直度,确保钻孔质量。
4. 清孔:钻孔完成后,进行清孔,清除孔内杂物,确保孔壁平整。
5. 制作钢筋笼:根据设计要求,制作钢筋笼,并进行验收。
6. 安装钢筋笼:将钢筋笼吊起,缓慢放入孔内,确保钢筋笼位置准确。
7. 连接导管:按设计要求连接导管,确保导管平直、密封不漏气。
8. 灌注混凝土:混凝土搅拌运输车将混凝土运至施工现场,进行灌注。
灌注过程中,注意导管底部埋入砼面2~6m,防止断桩事故。
9. 导管起拔:待混凝土达到一定强度后,进行导管起拔,确保桩顶平整。
10. 桩头处理:待混凝土强度达到设计要求后,破除桩头,进行桩基检测。
三、施工注意事项1. 施工过程中,严格按照设计要求和规范进行操作,确保施工质量。
2. 注意施工安全,做好安全防护措施,防止事故发生。
3. 加强施工过程管理,确保施工进度和质量。
4. 及时解决施工过程中出现的问题,确保工程顺利进行。
5. 施工完成后,做好工程验收工作,确保工程符合设计要求。
总之,旋挖钻孔桩施工程序包括施工准备、施工步骤和施工注意事项。
在施工过程中,要严格按照规范和设计要求进行操作,确保施工质量,确保工程顺利进行。

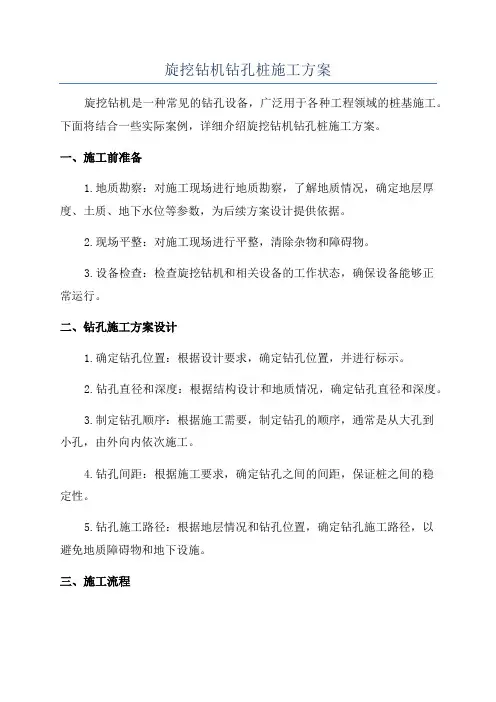

旋挖钻机钻孔桩施工方案旋挖钻机是一种常见的钻孔设备,广泛用于各种工程领域的桩基施工。
下面将结合一些实际案例,详细介绍旋挖钻机钻孔桩施工方案。
一、施工前准备1.地质勘察:对施工现场进行地质勘察,了解地质情况,确定地层厚度、土质、地下水位等参数,为后续方案设计提供依据。
2.现场平整:对施工现场进行平整,清除杂物和障碍物。
3.设备检查:检查旋挖钻机和相关设备的工作状态,确保设备能够正常运行。
二、钻孔施工方案设计1.确定钻孔位置:根据设计要求,确定钻孔位置,并进行标示。
2.钻孔直径和深度:根据结构设计和地质情况,确定钻孔直径和深度。
3.制定钻孔顺序:根据施工需要,制定钻孔的顺序,通常是从大孔到小孔,由外向内依次施工。
4.钻孔间距:根据施工要求,确定钻孔之间的间距,保证桩之间的稳定性。
5.钻孔施工路径:根据地层情况和钻孔位置,确定钻孔施工路径,以避免地质障碍物和地下设施。
三、施工流程1.安装导杆:根据设计要求,在钻孔位置安装导杆,以引导旋挖钻机进行钻孔。
2.钻孔施工:根据设计深度,将旋挖钻机的钻头沿导杆逐渐下降,进行旋转钻孔。
3.钻孔取样:在钻孔过程中,定期取样并进行土质分析,掌握地层情况,以及时调整施工方案。
4.清理孔底:钻孔达到设计深度后,使用清孔器清理孔底的泥浆和碎屑,确保孔底清洁。
5.测量孔深:使用测深仪对已完成的钻孔进行测量,以确认钻孔深度是否符合设计要求。
四、施工注意事项1.安全防护:施工过程中,保证现场的安全防护措施,包括人员的安全帽、安全绳等。
2.施工环境保护:注意保护周围环境,防止钻孔过程中出现泥浆、碎屑等对周围环境造成污染。
3.施工时刻选择:钻孔施工时,尽量选择白天进行,以保证施工人员的安全和工作效率。
4.钻孔顶水处理:如果钻孔中发现地下水位较高,需要进行顶水处理,以保证施工的正常进行。
通过合理的施工方案设计和严格的施工操作,能够保证旋挖钻机钻孔桩施工的效率和质量。
施工人员应严格按照方案执行,注意安全和环境保护,保证施工的顺利进行。

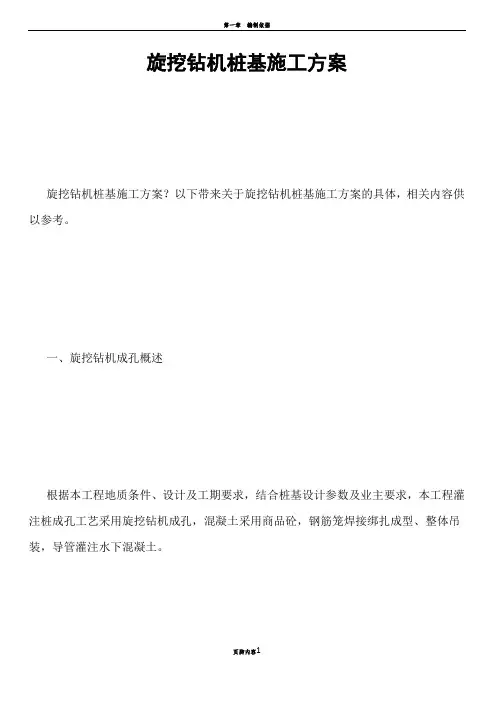

旋挖钻机桩基施工方案旋挖钻机桩基施工方案?以下带来关于旋挖钻机桩基施工方案的具体,相关内容供以参考。
一、旋挖钻机成孔概述根据本工程地质条件、设计及工期要求,结合桩基设计参数及业主要求,本工程灌注桩成孔工艺采用旋挖钻机成孔,混凝土采用商品砼,钢筋笼焊接绑扎成型、整体吊装,导管灌注水下混凝土。
二、工艺选择该工程钻孔施工采用旋挖钻机成孔方式、干法成孔施工。
结合本工程钻孔桩的地质情况,数量多、工期紧等综合因素,回填土钻头采用旋挖斗钻头,清孔时采用旋挖捞砂钻头。
嵌岩时采用旋挖截齿桶钻,有局部砂岩的桩采用旋挖螺旋钻头。
对于部分地下水较为丰富的桩需采用泥浆护壁作为支撑,垮方较大的桩采用钢护筒支撑。
三、施工方法1、场地平整及钻机就位液压多功能旋挖钻机就位时与平面最大倾角不超过4°,现场地面承载能力大于250KN∕m2,所以钻机平台处必需碾压密实。
进行桩位放样,将钻机行驶到要施工的孔位,调整桅杆角度,操作卷扬机,将钻头中心与钻孔中心对准,并放入孔内,调整钻机垂直度参数,使钻杆垂直,同时稍微提升钻具,确保钻头环刀自由浮动孔内。
旋挖钻机底盘为伸缩式自动整平装置,并在操作室内有仪表准确显示电子读数,当钻头对准桩位中心十字线时,各项数据即可锁定,勿需再作调整。
钻机就位后钻头中心和桩中心应对正准确,误差控制在2cm内。
2、钢护筒埋置根据桩位点设置护筒,护筒的内径应大于钻头直径100mm,护筒位置应埋设正确稳定,护筒中心和桩位中心偏差不得大于50mm,倾斜度的偏差不大于1%,护筒与坑壁之间应用粘土填实。
施工中,护筒的埋设采用旋挖钻机静压法来完成。
首先正确就位钻机,使其机体垂直度和桩位钢筋条三线合一,然后在钻杆顶部带好筒式钻头,再用吊车吊起护筒并正确就位,用旋挖钻机动力头将其垂直压入土体中。
护筒埋设后再将桩位中心通过四个控制护桩引回,使护筒中心与桩位中心重全,并在护筒上用红油漆标识护桩方向线位置。
护筒的埋设深度:在粘性土中不宜小于4m,在砂土中不宜小于8m。

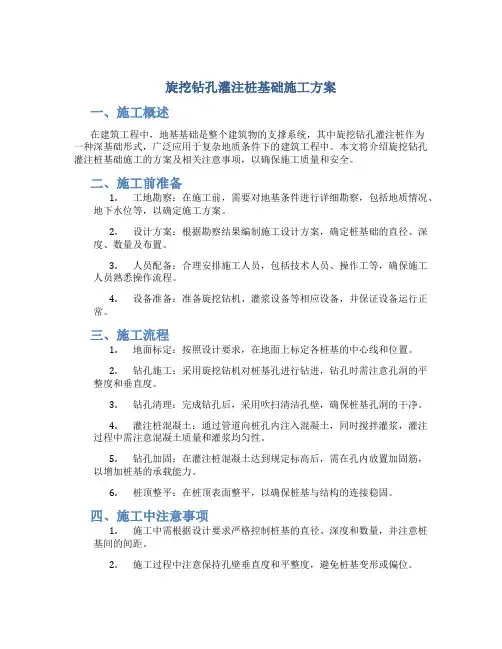

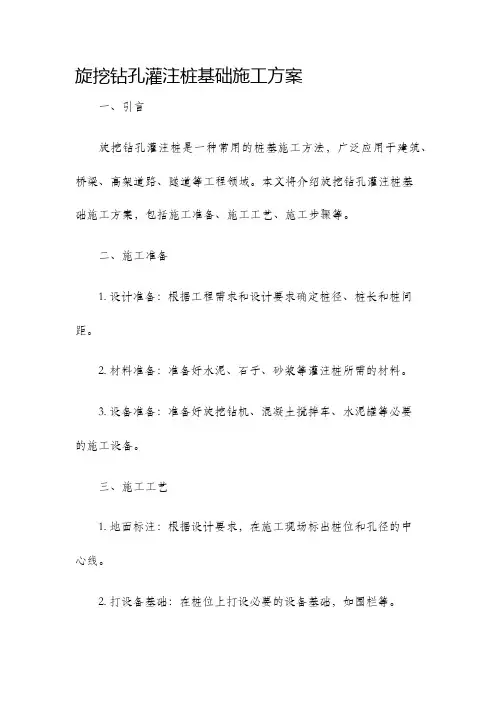

旋挖钻孔灌注桩基础施工方案一、施工概述在建筑工程中,地基基础是整个建筑物的支撑系统,其中旋挖钻孔灌注桩作为一种深基础形式,广泛应用于复杂地质条件下的建筑工程中。
本文将介绍旋挖钻孔灌注桩基础施工的方案及相关注意事项,以确保施工质量和安全。
二、施工前准备1.工地勘察:在施工前,需要对地基条件进行详细勘察,包括地质情况、地下水位等,以确定施工方案。
2.设计方案:根据勘察结果编制施工设计方案,确定桩基础的直径、深度、数量及布置。
3.人员配备:合理安排施工人员,包括技术人员、操作工等,确保施工人员熟悉操作流程。
4.设备准备:准备旋挖钻机、灌浆设备等相应设备,并保证设备运行正常。
三、施工流程1.地面标定:按照设计要求,在地面上标定各桩基的中心线和位置。
2.钻孔施工:采用旋挖钻机对桩基孔进行钻进,钻孔时需注意孔洞的平整度和垂直度。
3.钻孔清理:完成钻孔后,采用吹扫清洁孔壁,确保桩基孔洞的干净。
4.灌注桩混凝土:通过管道向桩孔内注入混凝土,同时搅拌灌浆,灌注过程中需注意混凝土质量和灌浆均匀性。
5.钻孔加固:在灌注桩混凝土达到规定标高后,需在孔内放置加固筋,以增加桩基的承载能力。
6.桩顶整平:在桩顶表面整平,以确保桩基与结构的连接稳固。
四、施工中注意事项1.施工中需根据设计要求严格控制桩基的直径、深度和数量,并注意桩基间的间距。
2.施工过程中注意保持孔壁垂直度和平整度,避免桩基变形或偏位。
3.混凝土灌注时需注意混凝土质量,确保桩基内部充实、均匀。
4.桩基灌浆应采用高压注浆设备,确保灌浆均匀、密实,提高桩基的承载能力。
五、施工结束施工结束后,对施工现场进行清理,保证施工区域整洁有序。
并对施工质量进行检查验收,确保桩基的质量达到设计要求。
结语旋挖钻孔灌注桩基础施工是建筑工程中至关重要的环节,只有严格按照施工方案操作,严格把控施工过程中的质量和安全,才能保证基础工程的安全可靠性。
希望本文介绍的施工方案能对相关工程施工提供一定借鉴,确保工程质量和安全性。
旋挖钻孔桩施工方案1.概述2.设备准备2.1主要设备:-旋挖钻机:选用合适的旋挖钻机,根据设计要求确定其最大孔径和最大孔深。
-架桥机:用于在钻孔过程中给予钻机足够的支撑和稳定。
-泵浦:用于向钻孔中注入泥浆,起到冷却钻头和带出钻头碎屑的作用。
-空压机:提供空气动力,清理孔底的碎屑,以及吊起必要的重物。
2.2辅助设备:-混凝土输送泵:用于输送混凝土到孔底,形成钢筋混凝土桩柱。
-吊车:用于吊装桩筒和钢筋。
-振动器:用于桩机投入孔中桩筒、清洗孔底和给混凝土排气。
3.施工步骤3.1前期准备-根据设计要求确定桩径和桩长,以及桩的布置方案。
-准备施工图纸和施工方案,并向相关部门申请施工许可。
-进行现场勘察,确定地基的情况、周边环境和施工条件。
-根据勘察结果制定详细的安全技术措施和施工方案。
3.2现场安装-在桩位上进行标定和测量,确定钻孔的中心位置。
-根据设计要求,计算孔深和孔径,并在地面上标示孔口的范围。
-利用旋挖钻机进行正式施工前的试钻,确定地下情况和岩石的硬度。
-根据试钻结果选择合适的工艺参数,如旋转速度、提钻速度、注浆速度等。
3.3钻孔施工-使用旋挖钻机进行钻孔作业,根据设计要求将桩机的钻头放入孔口,进行旋转切削。
-钻孔过程中,不断注浆冷却钻头,同时也将钻孔中的碎屑带出孔外。
-根据孔深和灌注混凝土的要求,适时停止钻孔,待混凝土供给到位后进行震动排气。
-钻孔作业结束后,及时处理孔底的碎屑和泥浆。
3.4桩筒安装-根据设计要求,安装钢筋筐和桩筒,确保钢筋和桩筒的位置准确。
-使用振动器将桩筒沉入孔中,并用泵浦注浆,以形成完整的桩体。
-注浆过程中,根据需要进行桩内的压浆或振动,以防止孔底随浆升起的现象。
-桩筒安装完成后,及时处理孔口的残渣和泥浆。
3.5桩身灌注-桩筒安装完毕后,进行桩身的灌注。
-利用混凝土输送泵将混凝土输送到孔底,并在适当的高度停止灌注。
-适时使用泵浦排气和振动器加固,以确保混凝土的致密性和一致性。

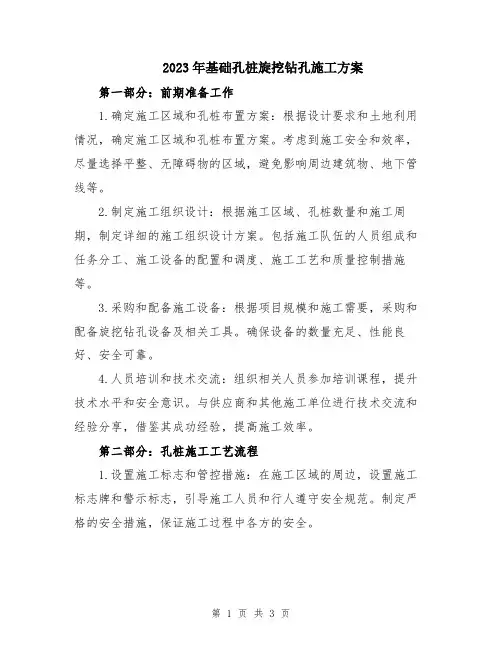

2023年基础孔桩旋挖钻孔施工方案第一部分:前期准备工作1.确定施工区域和孔桩布置方案:根据设计要求和土地利用情况,确定施工区域和孔桩布置方案。
考虑到施工安全和效率,尽量选择平整、无障碍物的区域,避免影响周边建筑物、地下管线等。
2.制定施工组织设计:根据施工区域、孔桩数量和施工周期,制定详细的施工组织设计方案。
包括施工队伍的人员组成和任务分工、施工设备的配置和调度、施工工艺和质量控制措施等。
3.采购和配备施工设备:根据项目规模和施工需要,采购和配备旋挖钻孔设备及相关工具。
确保设备的数量充足、性能良好、安全可靠。
4.人员培训和技术交流:组织相关人员参加培训课程,提升技术水平和安全意识。
与供应商和其他施工单位进行技术交流和经验分享,借鉴其成功经验,提高施工效率。
第二部分:孔桩施工工艺流程1.设置施工标志和管控措施:在施工区域的周边,设置施工标志牌和警示标志,引导施工人员和行人遵守安全规范。
制定严格的安全措施,保证施工过程中各方的安全。
2.场地准备工作:清理施工区域内的杂物和障碍物,确保施工区域平整。
根据设计要求,在施工区域标出孔桩的位置和孔桩顶部标高。
3.机械设备调试和排查:检查旋挖钻孔设备的各项功能和安全装置,确保设备能正常运行。
对设备进行必要的维护和保养,清洗和润滑设备,提高设备的工作效率和寿命。
4.孔桩钻进施工:根据设计要求,确定孔桩的直径和深度。
用旋挖钻孔设备进行孔桩钻进施工,控制孔径的偏差和孔壁的垂直度。
根据土层情况和施工进展,适时调整钻进速度和贯入阻力。
5.孔桩清理和土方处理:钻进至设计要求的孔深后,使用泥浆泵将孔中的土层和泥浆排出。
对孔底进行清理,确保桩底清晰可见。
清理出的土方可进行分类处理,用于填埋或回填。
6.孔桩灌注和强夯施工:将孔桩内注入混凝土,逐节灌注至设计标高。
利用振动锤对孔桩进行强夯,确保混凝土的致密度和孔桩的稳固性。
7.孔桩验收和质量检查:每根孔桩施工完成后,进行孔桩的验收和质量检查。
桥梁桩基施工方案旋挖钻完整版一、项目概述本工程为一座建筑桥梁,桩基施工是桥梁建设中非常关键的一环。
该施工方案旨在介绍采用旋挖钻进行桩基施工的全过程,包括前期准备、施工流程、机械设备的选择与配置、施工质量控制等内容。
二、前期准备工作1.资料收集:了解工程设计文件、勘察报告以及其他相关技术资料。
2.地质勘察:对施工区域进行地质勘察,获取地质情况及水文地质情况等信息。
3.环境保护:在施工前需制定环保措施,减少对周围环境的污染。
4.施工方案设计:根据勘察资料及设计要求,编制施工方案。
三、施工流程1.地面准备工作:清理施工现场,保障施工区域的平整。
2.钻孔施工:根据设计要求,选择合适的旋挖钻进行钻孔施工,确保孔径、孔深符合设计要求。
3.孔壁支护:在钻孔过程中需要进行孔壁支护,避免孔壁塌方,常用方法为套管沉管和套管打固。
4.桩基灌注:在完成钻孔施工后,进行桩基灌注,常用的灌注材料有混凝土。
5.桩顶修整:在桩基灌注完成后,需要进行桩顶修整,确保桩顶的水平度和垂直度符合设计要求。
四、机械设备的选择与配置1.旋挖钻:选择适合本工程的旋挖钻,具备足够的钻孔直径和孔深,能够满足设计要求。
2.桩基灌注设备:选择适合的混凝土灌注设备,确保混凝土质量和施工效率。
3.支护材料设备:选择合适的套管设备,确保施工过程中的孔壁支护。
五、施工质量控制1.对钻孔孔径和孔深进行实测,确保符合设计要求。
2.对桩基灌注设备进行定期检查和维护,确保混凝土的质量。
3.监控孔壁支护的稳定性,及时重新支护,避免孔壁塌方。
4.桩顶修整要进行准确的水平度和垂直度检测,确保符合设计要求。
六、安全措施1.操作人员必须接受相关的专业培训并持证上岗。
2.施工现场设置必要的警示标志和安全警示标识,保障施工区域的安全。
3.施工过程中要严格按照操作规程进行作业,确保施工安全。
4.对现场人员进行安全培训,提高他们的安全意识和应急处置能力。
七、总结本施工方案详细介绍了采用旋挖钻进行桥梁桩基施工的全过程,包括前期准备、施工流程、机械设备的选择与配置、施工质量控制、安全措施等内容。
旋挖钻孔桩工程施工组织设计方案(详细版)旋挖钻孔桩施工方案一、工程概况1、机成孔灌注桩概况本工程采用机成孔灌注桩作为基础,孔径为1.2米,孔深为18米,钢筋笼直径为1米,钢筋笼长度为16米,混凝土强度等级为C30.2、工程地质概况本工程地质属于黄土地区,地下水位较低,土层较坚硬,无明显地质灾害。
3、地下水位概况本工程地下水位深度为5米以下,水位相对较低,对施工影响较小。
4、场地施工条件概况本工程场地地势较平缓,无明显地形障碍,交通便利,施工条件较好。
二、总体施工部署1、施工现场准备施工现场应进行清理,确保场地平整,无杂物,保证施工安全。
2、地勘资料准备对工程地质情况进行详细调查,获取相关地勘资料,为施工提供依据。
3、施工进度和工期安排根据施工难度和工期要求,制定合理的施工进度和工期安排。
4、机械设备配置计划根据施工需要,配置适当的机械设备,确保施工效率和质量。
5、施工人员配备及计划根据施工规模和难度,合理配备施工人员,并制定详细的施工计划。
6、材料供给计划根据工程需要,制定材料供给计划,确保施工材料的及时供应。
7、施工平面布置及临时设施根据施工需要,合理布置施工平面和临时设施,确保施工安全和顺利进行。
8、施工排水、排渣根据地下水位和施工需要,制定合理的排水、排渣方案,确保施工现场清洁干净。
三、施工重点、难点分析1、定位放线在施工过程中,准确的定位放线是保证施工质量和安全的关键,需要加强对放线工作的管理和监督。
2、塌孔处理在施工过程中,可能会出现塌孔现象,需要及时处理和采取有效的措施,确保施工安全和质量。
3.孔位偏移控制在旋挖孔灌注桩的施工过程中,孔位偏移是一个常见的问题。
为了确保孔位的准确性,需要采取一些控制措施。
首先,在进行钻孔之前,需要在地面上进行测量,确定钻孔的位置和方向。
其次,在钻孔过程中,需要不断地检查孔位是否偏移,及时进行调整。
最后,在灌注混凝土之前,需要再次检查孔位的准确性,确保钢筋笼能够正确地安装在孔内。

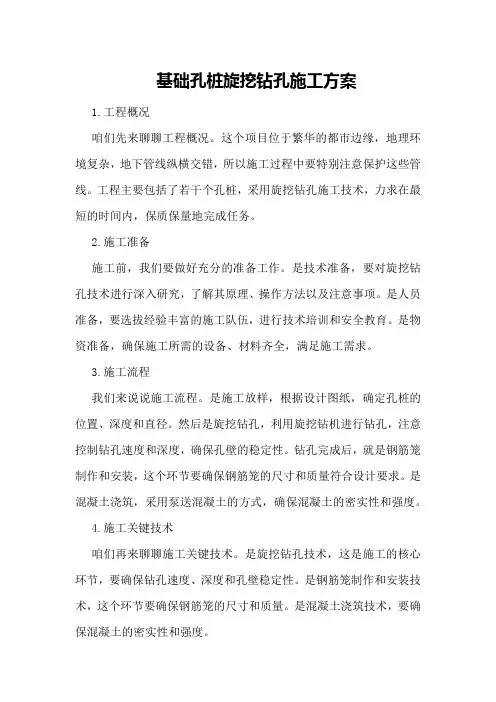

基础孔桩旋挖钻孔施工方案1.工程概况咱们先来聊聊工程概况。
这个项目位于繁华的都市边缘,地理环境复杂,地下管线纵横交错,所以施工过程中要特别注意保护这些管线。
工程主要包括了若干个孔桩,采用旋挖钻孔施工技术,力求在最短的时间内,保质保量地完成任务。
2.施工准备施工前,我们要做好充分的准备工作。
是技术准备,要对旋挖钻孔技术进行深入研究,了解其原理、操作方法以及注意事项。
是人员准备,要选拔经验丰富的施工队伍,进行技术培训和安全教育。
是物资准备,确保施工所需的设备、材料齐全,满足施工需求。
3.施工流程我们来说说施工流程。
是施工放样,根据设计图纸,确定孔桩的位置、深度和直径。
然后是旋挖钻孔,利用旋挖钻机进行钻孔,注意控制钻孔速度和深度,确保孔壁的稳定性。
钻孔完成后,就是钢筋笼制作和安装,这个环节要确保钢筋笼的尺寸和质量符合设计要求。
是混凝土浇筑,采用泵送混凝土的方式,确保混凝土的密实性和强度。
4.施工关键技术咱们再来聊聊施工关键技术。
是旋挖钻孔技术,这是施工的核心环节,要确保钻孔速度、深度和孔壁稳定性。
是钢筋笼制作和安装技术,这个环节要确保钢筋笼的尺寸和质量。
是混凝土浇筑技术,要确保混凝土的密实性和强度。
5.施工安全措施施工安全是工程的生命线,我们一定要做好安全措施。
是施工现场的安全防护,包括设置安全警示标志、搭建防护栏杆等。
是施工人员的安全教育,提高他们的安全意识。
是施工现场的应急预案,确保在突发情况下能够迅速应对。
6.施工质量控制质量控制是施工过程中的重中之重。
我们要从源头把控质量,是原材料的质量检测,确保原材料符合设计要求。
是施工过程中的质量检查,包括钻孔深度、孔壁稳定性、钢筋笼质量等。
是混凝土的质量检测,确保混凝土的强度和密实性。
7.施工进度安排施工进度是工程的关键,我们要合理安排施工进度。
是制定详细的施工计划,明确各环节的施工时间。
是做好施工协调,确保各环节的顺利衔接。
是及时调整施工进度,确保工程按时完成。
第1篇一、工程概况本工程位于XX市XX区,主要建筑物为住宅楼、商业楼等。
基础形式采用旋挖钻孔灌注桩基础,桩径为Φ600mm,桩长为18m。
工程总桩数为120根,单桩设计承载力为800kN。
二、施工准备1. 人员准备- 组织施工队伍,包括项目经理、技术负责人、施工员、安全员、质量员等。
- 对施工人员进行技术交底和安全教育,确保施工安全。
2. 材料准备- 桩基材料:水泥、砂、石子、钢筋等,需符合设计要求和国家标准。
- 施工设备:旋挖钻机、混凝土搅拌运输车、混凝土泵车、钢筋笼制作设备等。
3. 施工机械准备- 旋挖钻机:用于钻孔,需满足钻孔直径和深度要求。
- 混凝土搅拌运输车:用于运输混凝土。
- 混凝土泵车:用于混凝土浇筑。
- 钢筋笼制作设备:用于制作钢筋笼。
4. 场地准备- 清理施工场地,平整地面,确保施工顺利进行。
- 设置施工围挡,确保施工安全。
三、施工工艺1. 钻孔施工- 钻孔前,根据设计图纸和地质勘察报告,确定桩位和桩径。
- 使用旋挖钻机进行钻孔,钻孔过程中注意控制钻速和钻压。
- 钻孔过程中,定期检查孔深、孔径和垂直度,确保符合设计要求。
- 钻孔完成后,清除孔内岩屑,进行清孔。
2. 钢筋笼制作与安装- 根据设计图纸,制作钢筋笼,确保尺寸和形状符合要求。
- 钢筋笼制作完成后,将其吊装至孔口,确保位置准确。
- 钢筋笼安装完成后,进行接头检查,确保连接牢固。
3. 混凝土浇筑- 混凝土浇筑前,检查孔壁和钢筋笼,确保无杂物和缺陷。
- 使用混凝土搅拌运输车将混凝土运输至孔口。
- 使用混凝土泵车将混凝土泵送至孔内,确保混凝土密实。
- 浇筑过程中,进行混凝土浇筑高度和密实度检查,确保符合设计要求。
4. 成桩检测- 混凝土浇筑完成后,进行成桩检测,包括桩身完整性检测和单桩承载力检测。
- 桩身完整性检测采用声波透射法,单桩承载力检测采用静载荷试验法。
四、质量控制1. 材料质量控制- 严格控制材料质量,确保材料符合设计要求和国家标准。
编订:__________________
单位:__________________
时间:__________________
基础孔桩旋挖钻孔施工方
案(正式)
Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-9333-96 基础孔桩旋挖钻孔施工方案(正式)
使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、工程概况:
二、施工前准备工作
1、掌握现场的工程地质和水文地质资料。
2、熟悉施工设计图纸和技术要求,进行技术交底。
3、了解现场同边建筑物分布情况,及地下障碍物的分布情况。
4、准备施工用的各种报表等。
5、配备相应机具预备。
1.旋挖钻机;2.吊车;3.挖掘机;4.砼导管、隔水栓、储料斗、振动泵等;5.各种加工的机具。
6、合理布置施工现场情况,场内影响施工的障碍物,低洼处用渣石回填,达到“三通一平”保证设备
能在场内运行自如。
7、对进场设备,机具进行安装,调试检查和试运行转,确保机械正常运行,配备足够的备件。
8、正式施工前先试钻成孔,不少于2个,以便了解场地地质情况,及设备是否适宜,好即时调整。
9、根据,设备台数及工程量大小,配备相应管理人员,专业操作人员,专业设备操作机手。
10、施工工期计划安排:20xx年11月至。
三、施工工艺流程
1、按地勘资料、设计图纸及规范要求制作钢筋笼。
2、针对不跨孔,无溶洞,无地下水的孔桩为孔桩放线定位-钻机就位开孔-视情况设置钢护筒-旋挖钻孔-机械清孔-校孔验孔-下放钢筋笼--采用人工清底,保证孔底清洁干净(若孔桩深度在15米以上或15米以内的孔桩视孔桩具体情况采用送风处理,保证清孔人员的供氧)-浇筑砼。
3、针对跨孔,有溶洞孔桩,有地下水的孔桩为孔桩放线定位-钻机就位开孔-视情况设置钢护筒-旋挖
钻孔-在跨孔或溶洞处用C15砼填心-24小时后重新用旋挖钻孔-成孔后用旋挖机清孔--校孔验孔--下放钢筋笼-二次用机械清底-插入砼导管-浇筑砼-拔出导管-拔出护筒。
4、针对跨孔,有溶洞孔桩为孔桩放线定位-钻机就位开孔-设置护筒-旋挖钻孔-在跨孔或溶洞处用钢护筒护孔后继续钻孔-成孔后用旋挖机清孔--校孔验孔-下放钢筋笼-二次用机械清底-插入砼导管-浇筑砼-拔出导管-拔出护筒。
(此方法对工艺要求复杂且成本较高,需加大孔桩的孔径,不建议采用)
四、施工方法:
1、钻孔前定桩位点,放样后四周设护桩并复测,误差控制在50㎜以内,进一步确定是否有障碍物,必须经甲方及监理验收合格后方可进行成孔施工。
2、钻机就位应保持平稳,不发生倾斜,位移,钻头对准孔位进行开孔。
3、根据桩位点设置护筒,护筒内径应大于钻头直径100㎜,护筒位置应埋设正确稳定,护筒中心与桩
位中心应重合,偏差不大于50㎜,倾斜度不大于1%,同边用粘土填实,高于地面20-30㎝,埋设深度不小于1m,采用旋挖机静压法完成。
4、旋挖钻机地盘为伸缩式自动找平装置,并在操作室内有仪表准确显示电子读数,当钻头对准桩位中心十字线时,各项数据即可锁定,勿需作调整,误差控制在2㎝内。
5、钻机就位准确,调制合格后即开始钻进。
每钻进1次深度控制在60㎝左右,刚开始要放慢速度,并注意放斗要稳,提斗要慢,特别是在5-8m段控制垂直度,如有偏差及时进行纠正,防止塌孔。
6、钻进至设计深度后,将钻头凿在原处旋转数周,将孔底虚土尽量收入斗内,进行清理,一般用沉渣处理钻斗(带挡板的钻斗)来排出沉渣,若沉渣时间较长,则应采用水泵进行浊水循环。
7、钢筋笼制作应符合设计要求,存放的场地应平整,应先检查,核实验收方可下放,下放时应保证钢筋笼顺直,严禁摆动碰撞孔壁,就位后焊制定位钢筋。
8、钢筋笼下放至设计深度后,井口先安放固定栏板(固定导管用)在放砼导管,导管一般由直径为200-300㎜钢管制作,并有足够的强度和刚度,接头应密封良好便于拆装,下放导管的数量应根据桩长而定,第一节应不小于4m。
9、二次清孔,将头部带有1m管子的气管插入导管内,气管底部当导管底部最小距离2m,压缩空气从气管底部喷出,并不停的移动,就能全部排除沉渣,对小于10m桩孔,经用空吸泵清渣。
清孔完毕后,施工人员先进行自检,自检合格后。
再会同抽检人员地勘监理建设单位代表等按标准进行终孔验收,并在次复核桩位轴线、标高。
全部合格后进入下边工序。
10、砼浇筑首先砼强度必须满足设计要求,水下浇筑砼塌落度在180-220之间,并具备良好的和易性,开始浇筑砼时,为使隔水栓顺利排出,导管底部至孔底距离宜为30-50㎝,使导管一次埋入砼面下0.8m以上,导管上口应配备储料斗(容积在1-1.5m3)下端应设置挡板,浇筑时打开挡板,砼进入导管,砼应连续
浇筑至设计标高,导管埋深为2-6m。
严禁导管提出砼面,应设专人检查导管埋深及管外砼面的高差,有条件的情况可采用振动泵进行振捣。
11、若遇干孔施工,深度在10m以内,可采用导管输送砼(塌落度在160-180之间),振动泵分层浇筑振捣(每隔3-5m进行振捣)
五、质量标准
1、钢筋笼质量标准:
⑴、主控项目:
①、主筋间距允许偏差±10㎜检查数量:全部检查检查方法:用钢尺量。
②、长度允许偏差±100㎜检查数量:全部检查检查方法:用钢尺量。
⑵、一般项目:
①、钢筋材质应满足设计要求检查数量:根据规定检查方法:根据规定。
②、箍筋间距允许偏差±20㎜检查数量:全部检查检查方法:用钢尺量。
③、直径允许偏差±10㎜检查数量:全部检查检查方法:用钢尺量。
2、混凝土灌注桩质量检查标准
⑴、主控项目
①、桩位偏差满足下表规定
桩径(㎜)
桩位允许偏差(㎜)
1-3根,单排桩基垂至于中心线方向和群桩基础的边桩
条形桩基沿中心线方向和群桩基础的中心桩
DS1000
D/6,且不大于100
D/4,且不大于150
D〉1000
100+0.01H
150+0.01H
检查数量:全部检查检查方法:基坑开挖前护筒,开挖后量桩中心。
