线路工程强制性条文
- 格式:wps
- 大小:72.28 KB
- 文档页数:8
工程建设标准强制性条文执行情况
表A.4.2基建工程施工强制性条文执行检查表

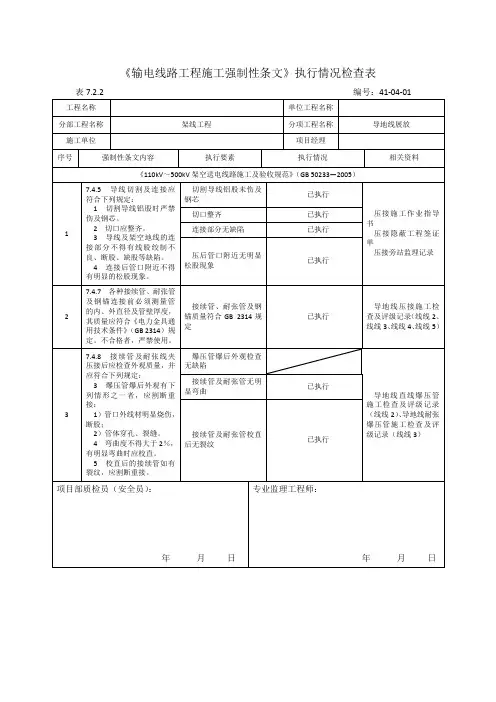

836现场施工负责人在接到已停电许可工作命令后,必须首先安排人员进行验电。
验电必须使用相应电压等级的合格的验电器。
验电时必须戴绝缘手套并逐相进行。
验电必须设专人监护。
同杆塔架设有多层电力线时,必须先验低压,后验高压,先验下层, 后验上层。
8.3.10工作接地线一经拆除,该线路即视为带电,严禁任何人再登杆塔进行任何工作。
现场工作负责人在接到已停电许可工作命令后,首先安排人员进行验电。
验电使用相应电压等级的合格的验电器。
验电时佩戴绝缘手套并逐相进行。
验电时设专人监护。
接地线拆除后,
工作班成员不得再登塔工作。
专业监理工程师: 监理监督检查、停电施工三措、第一种线路工作票、安全技术交底单、接地线装拆记录表、现场勘查记录单、施工作业票
监理监督检查
项目部质检员:
-可编辑修改 -
学习课件等等
THANKS !!!
致力为企业和个人提供合同协议, 策划案计划书,
打造全网一站式需求。
G B通信线路工程设计
规范强制性条文
Document serial number【LGGKGB-LGG98YT-LGGT8CB-LGUT-
GB 51158-2015《通信线路工程设计规范》强制性条文
6 光缆线路敷设安装
架空光缆敷设安装要求
架空线路与其他设施接近或交越时,间隔距离应符合下列规定。
1
注:在地域狭窄地段,拟建架空光缆与已有架空线路平行敷设时,若间距不能满足以上要求,可以杆路共享或改用其他方式敷设光缆线路,并应满足隔距要求。
2 架空光(电)缆在各种情况下架设的高度,不应小
架空光(电)缆架设高度表
3 架空光(电)缆交越其他电气设施的最小垂直净距,不
缆交越其他电气设施的最小垂直净距表
注:1 供电线为被覆线时,光(电)缆也可在供电线上方交越。
2 光(电)缆必须在上方交越时,跨越档两侧电杆及吊线安装应做加强保护装置。
3 通信线应架设在电力线路的下方位置,应架设在电车滑接线和接触网的上方位置。
7 电缆线路敷设安装
架空电缆敷设安装要求
架空电缆。
8 光(电)缆线路防护
光(电)缆线路防雷
年平均雷暴日数大于20天的地区及有雷击历史的地段,光(电)缆线路应采取防雷措施。
在局(站)内或交接箱处线路终端时,光(电)缆内的金属构件必须做防雷接地。
220千伏输电线路工程强制性条文实施细则解析220千伏输电线路工程是电力系统中重要的输电线路,其建设与运营需要遵守一系列的强制性条文与实施细则。
本文将对220千伏输电线路工程强制性条文实施细则进行解析,主要包括规划与设计、建设与施工、调试与试运行、运行与维护、安全与保护等方面。
在规划与设计阶段,强制性条文实施细则要求根据区域经济和电力负荷预测,确定220千伏输电线路的布置方案。
布置方案要考虑线路的走线、线路的起迄点、变电站的选址等因素,并与周边环境进行协调。
此外,还要进行必要的环境影响评价,确保线路的建设与运营不会对周边环境产生不良影响。
在建设与施工阶段,强制性条文实施细则要求严格执行相关施工规范和要求。
施工单位需要按照设计要求进行线路的铺设、杆塔的安装、绝缘子的悬挂等工作,并进行必要的质量检查和验收。
同时,还要确保施工现场的安全措施得到有效执行,防止发生施工事故。
在调试与试运行阶段,强制性条文实施细则要求进行系统的调试和试运行,确保线路正常运行。
调试过程中,要对线路进行各项功能测试,包括线路的绝缘性能、电流容量和电压稳定性等方面。
试运行阶段,要进行线路的负荷试验和故障处理能力试验,确保线路能够满足实际运行的要求。
在运行与维护阶段,强制性条文实施细则要求制定健全的运行和维护管理制度。
运行管理方面,要建立运行记录和故障记录,及时进行线路的巡视和监测,确保线路的安全运行。
维护管理方面,要进行定期的巡检、检修和保养工作,及时处理线路的故障和缺陷,确保线路的正常运行。
在安全与保护方面,强制性条文实施细则要求建立完善的安全管理机制。
施工单位要对施工现场进行安全评估,并制定相应的安全保护措施。
运行期间,要对线路的安全运行进行监测和评估,确保线路不会发生意外事故。
同时,要建立线路的安全保护设备和系统,包括避雷器、保护开关等,确保线路在发生故障时能够及时切除故障部分,保证系统的连续供电。
总之,220千伏输电线路工程强制性条文实施细则针对规划与设计、建设与施工、调试与试运行、运行与维护、安全与保护等方面进行详细规定,对于保证220千伏输电线路的安全、稳定运行起到了重要的指导作用。

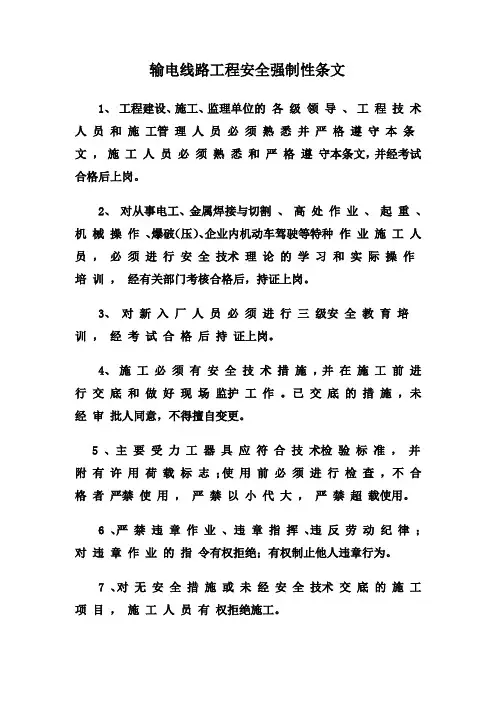

输电线路工程安全强制性条文1、工程建设、施工、监理单位的各级领导、工程技术人员和施工管理人员必须熟悉并严格遵守本条文,施工人员必须熟悉和严格遵守本条文,并经考试合格后上岗。
2、对从事电工、金属焊接与切割、高处作业、起重、机械操作、爆破(压)、企业内机动车驾驶等特种作业施工人员,必须进行安全技术理论的学习和实际操作培训,经有关部门考核合格后,持证上岗。
3、对新入厂人员必须进行三级安全教育培训,经考试合格后持证上岗。
4、施工必须有安全技术措施,并在施工前进行交底和做好现场监护工作。
已交底的措施,未经审批人同意,不得擅自变更。
5 、主要受力工器具应符合技术检验标准,并附有许用荷载标志;使用前必须进行检查,不合格者严禁使用,严禁以小代大,严禁超载使用。
6 、严禁违章作业、违章指挥、违反劳动纪律;对违章作业的指令有权拒绝;有权制止他人违章行为。
7 、对无安全措施或未经安全技术交底的施工项目,施工人员有权拒绝施工。
8 、施工人员严禁酒后作业。
9 、进入施工区的人员必须正确佩戴安全帽。
10、遇有雷雨、暴雨、浓雾、沙尘暴、六级及以上大风时,不得进行高处作业、水上运输、露天吊装、杆塔组立和放紧线等作业。
11 、有毒有害物品的存放和保管应遵守下列规定:1)容器必须密封。
2)库房空气流通,并有专人管理。
3)醒目处应设置“有毒有害”标志。
12 、汽油、柴油等挥发性物品的存放和保管遵守下列规定:1)应存放在专用库房内,容器必须密封。
2)附近严禁有易燃易爆物品。
3)严禁靠近火源或在烈日下曝晒。
4)存放处应设置“严禁烟火”的标志。
13 、工地爆破器材库的位置、结构和有关设施必须经企业有关部门审查,并经当地县(市)公安部门许可。
14 、炸药和雷管必须分库存放,并设专人保管。
15、在带电体附近进行高处作业时,与带电体的最小安全距离必须满足≤10 kV工器具、安装构件、导线、地线等与带电体的距离2.0m 作业人员的活动范围与带电体的距离1.7m ;35 kV工器具、安装构件、导线、地线等与带电体的距离3.5m 作业人员的活动范围与带电体的距离2.0m;63-110 kV工器具、安装构件、导线、地线等与带电体的距离4.0m 作业人员的活动范围与带电体的距离2.5m ;220 kV工器具、安装构件、导线、地线等与带电体的距离5.0m 作业人员的活动范围与带电体的距离4.0m ;330 kV 工器具、安装构件、导线、地线等与带电体的距离6.0m 作业人员的活动范围与带电体的距离5.0m ;500 kV工器具、安装构件、导线、地线等与带电体的距离7.0m 作业人员的活动范围与带电体的距离6.0m ;整体组立杆塔与带电体的距离应大于倒杆距离(自杆塔边缘到带电体的最近侧为最小安全距离)。
输电线路工程最新强制性条文执行记录表安全什么是输电线路工程?输电线路工程是电力系统中传输和分配电能的重要部分。
它通过高压输电线路将电能从发电厂输送到各个配电站,然后再通过中低压配电线路分配到终端用户。
因此,输电线路工程对电力系统的安全稳定运行至关重要。
输电线路工程的安全风险输电线路工程的安全风险主要包括以下几个方面:1. 输电线路的安全风险输电线路是沿着架空或地下的传输设备,它经常会遭受自然灾害和人为破坏,如雷击、冰雪、风暴等。
这些因素增加了线路的断裂和短路的风险,可能导致电力系统的故障和事故。
2. 输电塔的安全风险输电塔是支持和固定输电线路的重要设备,如果失效,将导致输电线路的倒塌和电力系统的故障。
因此,输电塔的结构安全性和可靠性是输电线路工程安全的关键因素之一。
3. 输电设备的安全风险输电设备包括变电站、开关设备、保护装置等,如果这些设备失效或错误操作,将导致输电线路工程的故障和事故。
强制性条文为了确保输电线路工程的安全稳定运行,相关部门制定了一系列强制性条文。
以下是部分的强制性条文:1. GB/T 26964-2011 电力工程施工安全规范该标准是基于国家电网公司标准的基础上制定的。
其中包括影响施工安全的各种因素、施工人员安全和职业健康注意事项、施工中电力安全措施、施工现场应急处理以及工程后期安全管理等。
2. GB/T 50941-2013 输电线路设计规范该标准是适用于交、直流输电线路的设计原则与要求,包括安全、经济、可靠的基本原则,输电线路的设计要求以及输电线路电气、机械、结构、地质、环境等设计要素的分类。
3. DL/T 5397-2016 电力工程施工质量验收标准该标准是制定电力工程施工质量验收的规范。
其中包括施工过程中的质量控制,验收前的测试和检查,验收过程中的材料和设备质量控制等。
强制性条文执行记录表为了更好的执行强制性条文,可以制定一份强制性条文执行记录表。
以下是该记录表示例:条文编号条文名称执行情况GB/T 26964-2011 电力工程施工安全规范该标准已经在施工现场部署,并制定相应的安全措施和应急预案GB/T 50941-2013 输电线路设计规范根据该规范重新设计了某条输电线路,确保线路的安全可靠性DL/T 5397-2016 电力工程施工质量验收标准引入该标准加强了施工质量的控制,提高了项目质量本文介绍了输电线路工程的安全风险和相关的强制性条文,并且提出了制定强制性条文执行记录表的建议。
线路工程施工综合安全强制性条文执行检查表 工程名称 国电定边黄湾50MW风电场110kV送出线路工程施工单位 中国能源建设集团山西电力建设第一有限公司项目经理 芦启瑞序号 强制性条文规定 执行情况 相关资料《电力建设安全工作规程 第2部分电力线路》(DL 5009.2-2013)1 3.1.11林区、草地施工现场,严禁吸烟及使用明火 已执行施工安全措施、安全施工作业票2 3.2.2材料及器材的存放和保管6有毒有害物品的存放和保管遵守下列规定:1容器必须密封。
2库房空气应流通,并有专人管理。
3醒目处应设置“有毒有害”标志。
7汽油、柴油等挥发性物品的存放和保管遵守下列规定:1应存放在专用区域内,容器应密封。
2附近严禁有易燃易爆物品。
3严禁靠近火源或在烈日下曝晒。
4醒目处应设置“严禁烟火”的标志。
已执行施工安全技术措施33.4.24卸扣5严禁用普通材料的螺栓取代卸扣销轴。
已执行 施工安全检查记录4 3.4.25链条葫芦和手动扳手6操作人员严禁站在葫芦正下方,严禁站在重物上面操作,严禁将重物吊起后停留在空中而离开现场,起吊过程中严禁任何人在重物下行走或停留。
已执行 施工安全检查记录项目总工:年月日项目总监(副总监):年月日线路工程运输与装卸安全强制性条文执行检查表 工程名称 国电定边黄湾50MW风电场110kV送出线路工程施工单位 中国能源建设集团山西电力建设第一有限公司项目经理 芦启瑞序号 强制性条文规定 执行情况 相关资料 《电力建设安全工作规程 第2部分电力线路》(DL 5009.2-2013)14.1.7载送施工人员遵守下列规定2严禁自卸车、挂车、拖拉机等工程车或农用车载人。
已执行 安全教育培训记录2 4.6.2起重机作业时遵守下列规定:2吊件和起重臂活动范围内的下方严禁有人通行或停留。
4严禁吊件从人员上空越过。
已执行安全教育培训记录施工安全检查记录3 4.6.7严禁起重臂跨越电力线进行作业。
已执行 施工安全技术措施 44.6.11严禁起重机械超载作业,不得吊拔埋在地下、凝固在地面上及其他不明重量的物体。
输电线路工程质量强制性条文实施细则为优化国家输电线路工程建设质量管理体系,进一步提升输电线路工程的质量水平,国家能源局于2018年颁布《输电线路工程质量强制性条文》,明确了建设单位、设计单位、施工单位及监理单位的责任和义务。
而作为该条文的具体执行细则,《输电线路工程质量强制性条文实施细则》则被制定出台。
本文将针对该细则进行详细解读和分析。
一、制定背景及意义传统的输电线路工程管理体系主要依靠施工方、监理方对质量问题的检测和纠正,无法对工程设计和施工全过程进行规范和管理,容易导致工程质量的失控。
而《输电线路工程质量强制性条文》的颁布与实施,不仅补齐了传统管理体系的不足之处,更要求建设单位和设计单位在工程实施的初始阶段就对工程进行质量管理,从而达到了全过程质量控制的目的。
而《输电线路工程质量强制性条文实施细则》则进一步完善了质量管理细节,强化了工程管理的规范化和制度化,为规范工程建设行为和提升工程质量提供了明确的制度保障。
二、主要内容及要求1.工程设计证明文件管理工程设计证明文件是工程实施前必须向监管部门提供的必要材料,质量良好的设计文件可有效保障工程实施的成功和安全。
《细则》要求设计单位在逐项、全面审核设计文件的基础上,向建设单位出具完备、准确、可靠的设计文件审查证明书,并建立档案管理制度,确保设计文件的真实性、完整性和保密性。
2.质量检测质量检测为输电线路工程质量管理的关键环节之一,《细则》要求建设单位和设计单位对工程实施过程中的材料、设备和各工程环节长度、张力、防雷及接地等进行至少3%的检测,确保材料和设备质量符合要求。
同时,也强调了检测和试验实验室的资质要求和检测机构的独立性原则。
3.施工质量管理施工质量是维护输电线路长效运行的基础,而纠正和控制各种施工过程中的错误是保证施工质量的关键因素之一。
《细则》要求施工单位在施工图纸的基础上制定详细的施工方案和施工技术措施,明确各项施工任务和工序,确保施工现场设备和材料质量、施工过程中安全管理及现场环境的卫生等。
输电线路工程质量强制性条文实施细则为了加强输电线路工程建设标准强制性条文的实施工作,结合榆次北—马庄220kV送电线路工程实际情况,制定《输电线路工程建设强制性条文实施细则》,认真组织有关的管理人员与工程技术人员学习强制性条文,确保工程技术人员熟悉与掌握强制性条文的有关内容,并在建设活动中自觉地严格执行与进行有效的监督。
一、编制根据1、中华人民共与国国务院令第279号《建设工程质量管理条例》2、中华人民共与国建设部令第81号《实施工程建设强制性标准监督规定》3、GB 50233 - 2005《110~500kV架空送电线路施工及验收规范》4、DL/T 5168 - 2002《110~500kV架空电力线路工程施工质量及评定规程》5、国家电网基建[2005]255号《国家电网公司输变电工程达标投产考核办法》6、山西省电力公司Q/SDO 1003-2007《110kV~500kV输电线路工程建设标准强制性条文实施管理规程》二、工程概况及特点本段工程线路位于山西省晋中市、太原市境内,起自新建榆次北500kV变电站,止于原220kV候榆线“π”接点,线路全长21.612km。
全线路为双回路同塔并架,面向马庄站左侧为Ⅱ回,右侧为Ⅰ回。
(一)工程组织系统项目法人:山西省电力公司项目管理单位:山西省电网工程建设指挥部监理单位:山西锦通工程项目管理咨询有限公司设计单位:山西省电力勘测设计院施工单位:天津海能电力建设有限公司质量目标:达标创优施工工期:2009年9月—2009年12月(二)工程设计简介2.1工程名称:榆次北—马庄220kV送电线路工程2.2电压等级:220kV2.3线路回路数:双回同塔并架2.4线路全长:21.612km2.5海拔高度:海拔高度850-1025米。
2.6污秽等级:全部为Ⅲ级。
2.7导线:两回均为JL/G1A-400/35型钢芯铝绞线(2根/相),分裂间距为400mm,垂直排列不加装间隔棒。
目录1、工程概况 (1)2 编制目的 (1)3 编制依据 (2)4、强制性条文实施组织机构 (3)5、强制性条文实施措施 (3)A强制性条文实施计划表 (10)B 线路施工强制性条文执行记录表 (11)C 施工安全强制性条文执行记录表 (12)1、工程概况赤峰220kV天绍送电线路新建工程,线路由220kV天山变南侧220kV构架出线,经终端塔N1调整线路左转向南偏东架设至N2,线路左转向东偏南架设至N15,线路右转向东偏南架设至N34左转向东偏北方向架设,至小黄羊洼村西侧N37,线路在此右转向东偏南方向架设,至道八营子村北侧N81,右转,跨越清河至N91,在此线路左转向东南架设至N121,在此线路左转向东偏南架设,跨越大面积人工林,架设至N139,线路左转向东架设至N148,线路右转至N149终端塔,右转进入220kV绍根变电站。
线路亘长约为51.102km,共计自立式铁塔149基,其中直线塔132基,转角塔及终端塔共17基;基础全部采用现浇台阶式刚性基础。
导线采用JL/G1A-400/35-48/7型钢芯铝绞线,单回路架设,每相一根;地线全线架设双避雷线,一根采用OPGW(24芯),另一根分三段架设,变电所进出线段使用JL/G1A-70/40-12/7钢芯铝绞线,中间区段使用1*19-11.5-1270-B(GJ-80)钢绞线架设直线悬垂绝缘子采用FXBW-220/120-2型合成绝缘子,重要交叉跨越采用双联。
耐张绝缘子串采用双联每联15片U120BP/146-1玻璃绝缘子,进出线档绝缘子串采用双联每联15片U120BP/146D 瓷绝缘子。
2 编制目的为了实现本工程的各项目标,依据目前电力工程建设标准,对涉及人民生命安全、人身健康、环境保护和其他公众利益的因素,必须严格执行的强制性规定,同时考虑保护资源、节约投资、提高经济效益和社会效益等政策要求的相关规定,针对本工程特点,特制定本强制性条文执行计划。
通信线路工程设计规范
强制性条文
Modified by JACK on the afternoon of December 26, 2020
GB 51158-2015《通信线路工程设计规范》强制性条文
6 光缆线路敷设安装
架空光缆敷设安装要求
架空线路与其他设施接近或交越时,间隔距离应符合下列规定。
1
注:在地域狭窄地段,拟建架空光缆与已有架空线路平行敷设时,若间距不能满足以上要求,可以杆路共享或改用其他方式敷设光缆线路,并应满足隔距要求。
2 架空光(电)缆在各种情况下架设的高度,不应小
架空光(电)缆架设高度表
3 架空光(电)缆交越其他电气设施的最小垂直净距,不
缆交越其他电气设施的最小垂直净距表
注:1 供电线为被覆线时,光(电)缆也可在供电线上方交越。
2 光(电)缆必须在上方交越时,跨越档两侧电杆及吊线安装应做加强保护装置。
3 通信线应架设在电力线路的下方位置,应架设在电车滑接线和接触网的上方位置。
7 电缆线路敷设安装
架空电缆敷设安装要求
架空电缆。
8 光(电)缆线路防护
光(电)缆线路防雷
年平均雷暴日数大于20天的地区及有雷击历史的地段,光(电)缆线路应采取防雷措施。
在局(站)内或交接箱处线路终端时,光(电)缆内的金属构件必须做防雷接地。
输变电工程建设标准强制性条文实施管理规程输电线路工程施工IML-208.7—2015Ⅱ目录前言 (1)1 范围 (2)2 强制性条文执行计划 (2)3 架空输电线路工程 (5)3.1 开工前施工准备 (6)3.2 基础工程 (7)3.3 杆塔工程施工 (16)3.4 架线工程施工 (18)3.5 接地工程施工 (20)3.6 竣工投产 (21)4 电力电缆工程 (22)4.1 电缆管沟 (22)4.2 电缆安装 (22)附录 A (规范性附录)基础施工强制性条文执行引用表 (27)编制说明 (29)ML-208.7—2015前言为加强公司输变电工程建设过程控制,强化质量安全责任,规范质量安全行为,确保输变电工程建设严格执行强制性条文,保证工程质量及电网安全,根据法律、法规及相关规定,制定本部分。
《输变电工程建设标准强制性条文实施管理规程》标准分为8个部分:——第1部分:通则;——第2部分:变电(换流)站建筑工程设计;——第3部分:变电(换流)站建筑工程施工;——第4部分:变电(换流)站电气工程设计;——第5部分:变电(换流)站电气工程施工;——第6部分:输电线路工程设计;——第7部分:输电线路工程施工;——第8部分:输变电工程施工安全。
本部分为《输变电工程建设标准强制性条文实施管理规程》标准的第7部分。
本部分代替Q/GDW 248.7—2008,与Q/GDW 248.7—2008相比,主要技术性差异如下:——架空输电线路土建施工部分引用有强条内容的标准18个,共55条(均为新增部分);线路安装部分引用有强条内容的标准5个,共24条(原Q/GDW248—2008版标准引用的有强条内容的标准4个,共33条);——电力电缆工程为本部分新增内容。
其中,电缆管沟施工强制性条文的执行见本书第三部分:变电(换流)站建筑工程施工;电缆安装部分引用有强条内容的标准4个,共14条(均为新增部分);——修改了强制性条文执行检查及强制性条文汇总方式。
输电线路工程最新强制性条文记录质量作为电力行业的基础设施,输电线路的建设和维护对于电网的正常运转和电力行业的发展至关重要。
为了保障输电线路的建设和维护工作质量,以及加强电力行业的管理和监督,国家制定了一系列的强制性条文来规范输电线路工程的建设和维护。
本文将对最新的强制性条文进行记录和分析,以提高输电线路工程的建设和维护质量。
1. 强制性标准国家制定了《电力工程施工质量验收标准》(GB50268-2018)、《电力施工及验收规范》(DL/T 5116-2019)、《电力工程土建和钢结构工程施工质量验收规范》(DL/T 5158-2018)等一系列行业标准来规范输电线路的建设和维护。
这些标准内容详实,标明了各个方面的规定和要求。
在电力行业实践中,这些标准已经得到广泛应用。
2. 强制性条文除了强制性标准之外,国家还制定了一些强制性条文来规范输电线路工程的建设和维护。
这些条文的实施要求在电力行业中有很大的影响力,以下是一些重要的条文:2.1 输电线路建设•《输变电工程施工及验收规范》(Q/GDW 115-2017)中规定了输电线路应按照规定的标准安装、调试和验收,要求相关设备、零部件的安装和连接应严格按照施工图纸执行,确保线路的安全和可靠运行。
•《输变电工程工程质量验收规范》(Q/GDW 118-2017)中规定了输电线路竣工验收的要求,如验收项目、验收标准等,从而对输电线路建设的质量进行严格的监督和管理。
2.2 输电线路维护•《电力设施检修工作细则》(DB33/357-2018)中规定了输电线路的巡检、检修、加固等维护作业,明确了维护人员应检查的项目,如杆塔、线缆、接头、导线等,确保输电线路的安全、稳定运行。
•《电力工程质量安全监督检验规程》(DL/T 5242-2019)中规定了对输电线路维护过程中的质量进行监督和检验的要求,从而在保障线路安全的同时提高维护质量。
3. 强制性条文实施效果分析为了评估强制性条文的实施效果,我们可以通过对电力行业的数据和实际运营状况进行分析。
强制性条文(线路电气部分)1、《110kV~750kV架空输电线路设计规范》(GB50545-2010)5.0.4海拔不超过1000m时,距输电线路边相导线投影外20m处且离地2m高且频率为0.5MHz时的无线电干扰限值应符合表5.0.4的规定。
5.0.5海拔不超过1000m时,距输电线路边相导线投影外20m处,湿导线条件下可听噪声限制应符合表5.0.5的规定。
5.0.7导、地线在弧垂最低点的设计安全系数不应小于2.5,悬挂点的设计安全系数不小于2.25。
地线的设计安全系数不应小于导线的设计安全系数。
6.0.3金具强度的安全系数应符合下列规定:1最大使用荷载情况不应小于2.5。
2断线、断联、验算情况不应小于1.5。
7.0.2在海拔高度1000m以下地区,操作过电压及雷电过电压要求的悬垂绝缘子串的绝缘子最少片数,应符合表7.0.2的规定。
耐张绝缘子串的绝缘子片数应在表7.0.2的基础上增加,对110kV~330kV输电线路应增加1片,对500kV输电线路应增加2片,对750kV输电线路不需增加片数。
7.0.9在海拔不超过1000m的地区,在相应的风偏条件下,带电部分与杆塔构件(包括拉线、脚钉等)的最小间隙,应符合表7.0.9-1和表7.0.9-2的规定。
7.0.10在海拔高度1000m以下地区,带电作业时,带电部分对杆塔与接地部分的校验间隙应符合表7.0.10的规定。
7.0.17中性点非直接接地系统在居民区无地线钢筋混凝土杆和铁塔应接地,其接地电阻不应超过30Ω。
7.0.19 钢筋混凝土杆的铁横担、地线支架、爬梯等铁附件与接地引下线应有可靠的电气连接,并应符合下列规定:1利用钢筋兼作接地引下线的钢筋混凝土电杆,其钢筋与接地螺母、铁横担或地线支架之间应有可靠的电气连接。
2外敷的接地引下线可采用镀钭钢绞线,其截面应按热稳定要求选取,且不应小于25mm2。
3接地体引出线的截面不应小于50mm2并应进行热稳定验算,引出线表面应进行有效的防腐处理。
华能建昌小德营子15兆瓦光伏发电项目35KV线路工程强制性条文执行计划编制:审核:批准:中国能建东电一公司华能建昌小德营子光伏项目部2017年4月目录1、工程概况 02、编制目的 03、编制依据 (1)4、强制性条文实施施组织机构 (2)4.1组织机构、人员构成 (2)4.2职责 (2)4.3强制性标准的培训、学习 (3)5、强制性条文实施措施 (4)5.1管理措施 (4)5.2组织措施 (7)5.3技术措施 (7)5.4强制性标准实施措施 (8)5.5强制性条文学习措施 (8)5.6强制性条文实施准备 (9)5.7强制性条文的执行 (9)5.8强制性条文实执行情况的检查 (10)附表A强制性条文执行计划表 (11)1、工程概况本工程设计总装机容量15.6MW,一次建成,项目位于葫芦岛市建昌县小德营子东南侧的荒草地。
拟建光伏场址中心坐标:东经120°1′58.685″,北纬40°45′31.622″,场址面积约403432m2,海拔高度在210m~277m。
场地大部分地段基岩裸露,岩石结构较致密,块状构造,岩体表层裂隙发育,部分地带分布有第四系覆盖层,厚度0.5-1.0m,岩性为粉质粘土含碎石,场地地形起伏相对较大。
拟选升压站场址内勘察期间地下水初见水位深度约3.0m,类型为潜水,主要受大气降水补给及河流补给影响,受季节性变化的影响,该地下水季节性变化幅度为±2.00m。
拟建升压站场区属于丘前缓坡地貌单元,地势较为平坦。
建筑物的结构安全等级为二级、场地类别I1类、设计使用年限为50年、框架抗震等级为四级、基本设计等级为丙级、建筑物抗震设防类别为丙类、抗震设防烈度为6度。
华能建昌小德营子15兆瓦光伏发电项目35千伏线路工程,导线采JL/G1A-185/30型钢芯铝绞线,每相1 根。
地线采用单根OPGW-24B1/50 复合光缆。
本工程新建双回铁塔4基,其中直线塔4基。
目录1.前言 (1)1.1.工程概况 (1)1.2.编制目的 (1)1.3.编制依据: (1)1.4.强制实施组织机构 (1)2 强制性条文执行计划 (2)3 施工准备 (2)4 基础工程施工 (3)4.1 基础工程开工前 (3)4.2 基础工程施工 (5)5 杆塔工程施工 (7)5.1 杆塔工程开工前 (7)5.2 杆塔工程施工 (7)6 架线工程施工 (8)6.1 架线工程开工前 (8)6.2 架线工程施工 (11)6.3 35KV及以下架空电力线路架线工程施工 (13)7 接地工程施工 (13)8 竣工投产 (15)1.前言1.1.工程概况1.1.1基本情况:工程名称:建设地点:建设单位:项目管理单位:设计单位施工单位:1.1.2工程规模:从10#杆小号侧15米处左转向东,沿前期已采空区域至黑坡沟东侧山梁,右转三次向南接续18#杆,改造线路全长3.81公里1.1.3工期要求:2012.06.15-2012.09.201.2.编制目的为贯彻落实国家电网公司有关文件精神和要求,强化电力建设贯彻执行国家质量安全法律法规和强制性技术标准力度,确保电力建设工程质量安全,特编制强制性条文实施计划。
1.3.编制依据:《输变电工程建设标准强制性条文实施管理规程》(国家电网科[2009]642号)1.4.强制实施组织机构2 强制性条文执行计划2.1兑镇-柱濮35KV线路工程施工质量强制性条文执行计划见表《3.0.2》2、○为该项强制性条文相关责任单位。
3 施工准备3.1 本条适用于工程开工前施工准备强制性条文的执行、记录。
3.2 工程开工前施工准备强制性条文执行见表《4.0.2》。
4 基础工程施工4.1 基础工程开工前4.1.1 本条适用于基础工程开工前施工强制性条文的执行、记录。
4.1.2 基础工程开工前施工强制性条文执行见表《5.1.2》。
表5.1.2 基础工程开工前强制性条文执行记录表表5.1.2续4.2 基础工程施工4.2.1 本条适用于基础工程施工质量强制性条文的执行、记录。
灵璧磬阳120MW地面光伏电站项目
35kV集电线路
建设标准强制性条文线路执行计划
批准:日期:
审核:日期:
编写:日期:
安徽天任能源发展有限公司
2016年08月19日
目录
1、工程概况 (2)
2 编制目的 (2)
3 编制依据 (2)
4、强制性条文实施组织机构 (4)
5、强制性条文实施措施 (6)
A强制性条文实施计划表 (7)
B 线路施工强制性条文执行记录表 (7)
C 施工安全强制性条文执行记录表 ......................................................... 错误!未定义书签。
1、工程概况
工程名称:灵璧磬阳120MW地面光伏电站项目地址位于灵璧县渔沟北与朝阳交界的马山及其附近山域,面积约占3600余亩。
场地为山坡地,山石为主,覆土较少,植被稀。
光伏电站项目总装机规模120MW,通过120个光伏逆变器单元整流升压后接入光伏电站内110Kv配电装置。
本工程以一回路110Kv架空线路T接入离建设地点约20公里的刘尧-浍沟110Kv线路,通过刘尧变电所并入国家电网。
光伏电站安装480000块250多晶硅光伏组件总装机容量120MW,基本布置120个光伏列阵整个光伏列阵成矩形分布。
由计划于2017年建成。
2、编制目的
为了实现本工程的各项目标,依据目前电力工程建设标准,对涉及人民生命安全、人身健康、环境保护和其他公众利益的因素,必须严格执行的强制性规定,同时考虑保护资源、节约投资、提高经济效益和社会效益等政策要求的相关规定,针对本工程特点,特制定本强制性条文执行计划。
3、编制依据
1)《建设工程质量管理条例》(国务院令第279号)
2)《建设工程安全生产管理条例》(国务院令第393号)
3)《建设工程勘察设计管理条例》(国务院令第293号)
4)《电力监管条例》(国务院令第432号)
5)《生产安全事故报告和调查处理条例》(国务院令第493号)
6)《特种设备安全监察条例》(国务院令第373号)
7)《关于开展电力工程建设标准强制性条文实施情况检查的通知》(国家电监会办公厅、建设部办公厅电输(2006)8号)
8)《电力建设工程质量监督检查大纲》(2009版)
9)《实施工程建设强制性标准监督规定》(建设部令第81号,2015)
10)《工程建设标准强制性条文》(电力工程部分)2011版
11)《电力建设安全工作规程》(电力线路部分、发电厂变电所电气部分)
12)《电力工程达标投产管理办法》(中国电力建设企业协会,2006年版)
13) 国家及行业有关电力工程建设的技术与管理方面的规范、规程、标准
4、强制性条文实施组织机构
为了使强制性条文得到有效的宣传、贯彻和落实,确保工程施工合法性,
项目部成立强制性条文的实施组织机构如下:
4.1、项目经理是确保工程施工过程中的合法性的第一直接责任者,负责组织收集、宣贯、落实工程建设标准强制性条文及有关强制性条文的法律职责,负责组织编制、整理与本工程有关的强制性条文的有关条款,制定和落实执行计划,确保有效执行并对施工全过程的质量、安全负责。
4.2、项目负责人负责收集工程建设标准强制性条文及有关强制性条文的法律职责,负责编制、整理与本工程有关的强制性条文的有关条款,制定执行计划,确保其有效性和可操作性。
4.3、项目部施工员应配合项目总工程师做好以上工作,并做好实施过程中本专业有关条款的监督和指导工作。
4.4、项目部质检员和安全员应分别从确保工程施工质量和确保工程施工安全的角度出发,负责指导、检查、监督施工过程中有关条款的实施,确保本执行计划的有效执行;负责过程资料的验证工作、确保过程资料的可追溯性。
4.5、项目部资料员和材料员负责收集、整理强制性条文及有关的法律法规;收集、整理有关强制性条文执行计划的过程资料;收集、整理实施强制性条文的施工过程记录。
确保资料的完整性、系统性。
4.6、各施工队队长及技术员负责本队作业范围内各作业点强制性条文的具体实施,做好实施强制性条文的具体施工记录、签证等工作。
5、强制性条文实施措施
3.1杆基坑施工强制性条文实施管理规程
3.1.1基坑边界周围地面应设排水沟,对破顶、破面、坡脚采取降排水措施。
3.1.2基坑周围严禁超堆荷载。
3.1.3基坑开挖过程中,应采取措施防止碰撞支护结构、工程桩或扰动基地原状土。
3.1.4对土方石开挖后不稳定或欠稳定的边坡,应根据边坡的地质特征和可能发生的破环等情况,采取自上而下、分段跳槽、及时支护的逆作法或部分逆作法施工。
3.2杆塔施工、配电装置接地强制性条文实施管理规程
3.2.1配电线路杆塔施工时应符合以下规定:
①接地线与杆塔的连接应接触良好可靠,并应便于打开测量接地电阻。
②杆塔连接螺栓应逐个紧固,螺栓的紧固力矩应符合规定。
螺杆与螺母的螺纹有滑牙或螺母的棱角磨损以致扳手打滑的螺栓必须更换。
③混凝土电杆及预制构件在装卸及运输中严禁互相碰撞、急剧坠物和不正确的支吊,以防止混凝土产生裂缝和其他损伤。
3.2.2配电装置接地施工时应符合以下规定:
①配电变压器等电器装置安装在由其供电的建筑物内的配电装置室内,其接地装置应与建筑物基础钢筋相连。
②引入配电装置室内的每条架空线路安装的避雷器的接电线,应与配电装置室内的接地装置相连,但在入地处应敷设集中接地装置。
3.3架空线路工程开工前强制性条文实施管理规程
①架空送电线路工程使用的原材料必须有该产品出厂质量检验合格证书。
②放线前应有完整有效的架线(包括防线、紧线及附件安装)施工技术文件。
③不同金属、不同规格、不同绞制方向的导线,严禁在同一耐张段内连接。
④架空地线必须使用合格的电力金具进行连接。
连接后的握着强度,应在架线施工前进行试件试验。
3.4架空配电线路施工强制性条文实施管理规程
3.4.1架空配电线路施工人员应遵守以下规定:
①对从事电工、高处作业、起重、机械操作、企业内机动车驾驶等特种作业人员,必须进行安全技术理论的学习和实际操作培训,经有关部门考试合格后,方可持证上岗。
②对新入厂人员必须进行三级安全教育培训,经考试合格后持证上岗。
③施工必须有安全技术措施,并在施工前对施工人员进行安全技术措施交底和做好现场监护工作。
④严禁违章作业、违章指挥、违反劳动纪律;对违章作业的指令有权拒绝;有权制止他人违章作业。
⑤进入施工区的人员必须正确佩戴安全帽,穿好工作服,严禁穿拖鞋、凉鞋。
施工人员严禁酒后上岗。
⑥高空作业人员必须系好安全带(绳),安全带(绳)应挂在上方牢固可靠处,高空作业人员应衣着灵便,衣袖、裤脚应扎紧,穿软底鞋。
⑦凡参加特殊跨越的施工人员必须熟练掌握跨越施工方法,并熟悉安全施工措施,经组织培训和技术交底后方可参加跨越施工。
⑧遇有雷雨、暴雨、浓雾、沙尘暴、六级及以上大风时,不得进行高空作业、露天吊装、杆塔组立和放紧线等作业。
3.4.2架空线路施工工器具、材料应符合下列规定:
主要受力工器具应符合技术检验标准,并附有许用荷载标志;使用前必须进行检查,不合格者严禁使用,严禁以小代大,严禁超载使用。
3.4.3架空配电线路施工时应遵循下列规定:
①杆塔组立的加固绳和临时拉线必须使用钢丝绳。
②临时拉线必须在永久拉线全部安装完毕后方可拆除,拆除时应由现场负责人统一指挥。
严禁采用安装一根永久拉线、拆除一根拉线的做法。
③编制施工技术方案或施工作业指导书,并按规定履行审批手续后报经相关方审核批准。
④导引绳、牵引绳的安全系数不得小于3。
⑤施工现场及其周围的悬崖、坡坎、深坑、高压带电区及危险场所等应设防护设施及警告标志;坑、沟、孔、洞等均应敷设与地面平齐的盖板或可靠的围栏、挡板及警告标志。
3.5架空绝缘配电线路工程施工强制性条文实施管理规程
3.5.1绝缘导线及悬挂绝缘导线的钢绞线的设计安全系数均不小于3
3.5.2悬挂绝缘线的钢绞线自重荷载应包括绝缘线、钢绞线、绝缘支架质量及200kg施工荷重。
钢绞线的最小截面不应小于50平方毫米。
3.5.3绝缘导线的连接应符合下列要求:
①不同金属、不同规格、不同绞向的导线及无承力线的集束线严禁在档距内连接。
②在同一档局内,每根导线不应超过一个承力接头。
③接头距导线的固定点不应小于500㎜。
3.5.4绝缘支架的安全系数不应小于5,绝缘拉棒的破坏拉力不应小于导线计算拉力的90%,且绝缘支架及绝缘拉棒的破坏应力均应满足最大短路电动力的要求。
3.5.5接地体的埋设深度不应小于0.6m,接地体不应与地下燃气管、送水管接触。
3.5.6不同金属、不同规格、不同绞向的接户线,严禁在档距内连接。
跨越通车街道的接户线,不应有开关。
附表:
A强制性条文实施计划表
表3.0.2 输电线路工程施工强制性条文执行计划表。
