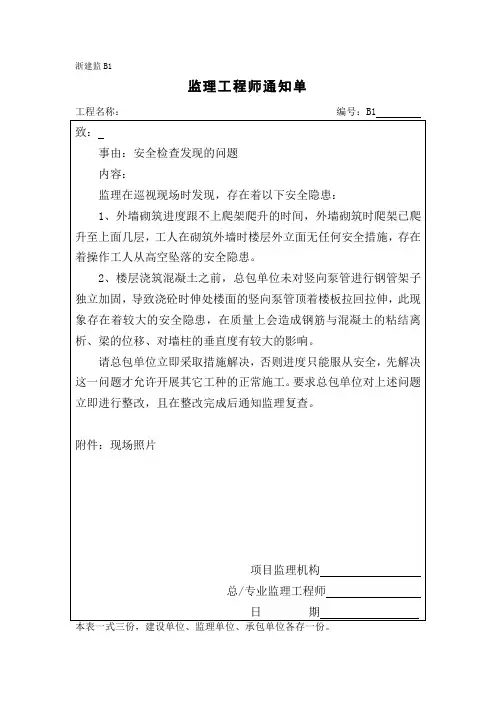

监理通知单(关于安全检查的整改通知)
- 格式:docx
- 大小:16.38 KB
- 文档页数:1
工程检查通知整改监理反馈单(精选5篇)第一篇:工程检查通知整改监理反馈单12#楼1、外脚手架连墙件部分未整改到位,预埋件与悬挑梁的间距部分用硬质填充物未填充到位。
2、施工电梯卸料平台架未有专项技术措施。
3、14层塔吊转料平台架已拆除。
4、12#塔式起重机连墙件未整改。
5、施工电梯无检测报告,左右笼防错相、超载保护器及防断保护装置正在更换中。
现场查无施工电梯资料。
6、拉结筋入墙长度不足,个别存在压在柱面上,构造柱的搭接长度不足10d,个别未预埋,楼梯构造柱未预埋。
13#楼1、外脚手架连墙件部分未整改到位,预埋件与悬挑梁的间距部分用硬质填充物未填充到位。
2、施工电梯卸料平台架未有专项技术措施。
3、施工电梯无检测报告。
现场查无施工电梯资料。
4、拉结筋入墙长度不足,个别存在压在柱面上,构造柱的搭接长度不足10d,个别未预埋,楼梯构造柱未预埋。
14#楼1、外脚手架连墙件部分未整改到位,预埋件与悬挑梁的间距部分用硬质填充物未填充到位。
2、施工电梯卸料平台架未有专项技术措施。
3、施工电梯无检测报告。
现场查无施工电梯资料。
4、拉结筋入墙长度不足,个别存在压在柱面上。
拉结筋的皮数和砖墙的皮数不和时,把拉结筋压弯砌在墙里,影响墙体的质量。
构造柱的搭接长度不足10d,个别未预埋,楼梯构造柱未预埋。
5、墙体砌筑时,个别出现通缝,个别门垛是后面补上的,个别过梁入墙体未满足要求.6、构造柱的马牙槎用混凝土砖砌筑。
第二篇:监理工程师安全检查整改通知回复单监理工程师安全检查整改通知回复单工程名称:施工单位:致:小学监理公司我方接到编号:的监理工程师安全检查通知后,已按要求完成了贵公司通知的整改内容,请予以复查。
具体整改内容如下:承包单位(章):项目经理:日期:复查意见:项目监理机构:总/专业监理工程师:日期:本表一式二份,承包单位、监理单位各一份。
第三篇:安全检查整改反馈单安全整改反馈单NO :四川航天建筑工程公司安全管理部:根据 2015 年 3 月 18 日由公司安全管理部,对现场安全安全检查时提出的问题,经项目部复查已整改,现将整改落实情况如下:提出的问题整改措施完成时间执行部门执行人签字经复查已整改完善监督、督促 2015 年 3 月 19 日一心小区一期六工区王万军存在的问题防水班组作业时火源距液化气瓶较进且现场灭火器失效。
监理整改通知书模板6篇Supervision rectification notice template编订:JinTai College监理整改通知书模板6篇前言:通知是运用广泛的知照性公文,用来发布法规、规章,转发上级机关、同级机关和不相隶属机关的公文,批转下级机关的公文,要求下级机关办理某项事务等。
本文档根据通知内容要求和特点展开说明,具有实践指导意义,便于学习和使用,本文下载后内容可随意调整修改及打印。
本文简要目录如下:【下载该文档后使用Word打开,按住键盘Ctrl键且鼠标单击目录内容即可跳转到对应篇章】1、篇章1:监理整改通知书范文2、篇章2:监理整改通知书范文3、篇章3:监理整改通知书范文4、篇章4:施工监理中标通知书范文5、篇章5:施工监理中标通知书范文6、篇章6:施工监理中标通知书范文监理指以某项条理或准则为依据,对一项行为进行监视,那么关于监理整改的通知书是怎样的呢?下面小泰给大家带来监理整改通知书范文,供大家参考!篇章1:监理整改通知书范文工程名称:凯中理想城 5#楼致:_xxx有限公司(施工单位)经检查发现你单位施工的_负二层剪力墙_工程,存在质量问题。
内容:1、水平筋锚固不规范。
2、有部分剪力墙位移。
3、拉钩间距不符合要求。
.4、拉钩未 135 弯钩。
5、混凝土接茬未清理。
6、墙纵筋、水平筋搭接不符合要求。
7、电线管、铁盒没有跨接地线,铁盒、铁管未按规范处理。
8、管进盒未封堵,管口未处理。
以上各项必须按照有关规定要求进行整改并在整改完毕,经自检合格后,报我单位复检。
监理工程师:年 3 月 27 日施工单位签收人:项目监理机构(章)签收日期:年月日篇章2:监理整改通知书范文【按住Ctrl键点此返回目录】工程名称主送单位大唐桂冠xxx有限公司#2 机组脱硝系统改造工程 xxx有限公司合山脱硝总承包项目部编号HSDC-ZDL-AZGTZ-010 大唐桂冠xxx有限公司抄送单位事由及内容:引凤机拆除施工场地,拆除的烟道、引风机电机、引风机底座、碎石抓紧外运,场地内的泥土、杂物清理干净,施工现场要保持清洁,施工用具、吊具、工器具要规范摆放,不合格的立即清出现场。
监理安全整改通知单
工程名称:中海寰宇天下DC2工程编号:20110507
施工单位:大连金广建设集团监理单位:沈阳市工程建设监理咨询
有限公司
致:大连金广建设集团项目部
23#楼:五层临边无防护
六层临边无防护
七层外兜网开口
七层电梯井无防护
七层临边无防护
七层一户二户无阳台兜网
八层管道无铺盖
九层个别临边无防护
八层——九层安全通道不到位
25#楼:三层所有临边无防护
五层所有临边无防护
六层电梯井口无防护
七八九层安全通道搭接不到位
26#楼:四层电梯井防护不全面
五层临边防护不到位
六层电梯井无防护
六层安全通道防护不到位
27#楼:五层临边防护管道井口防护不到位
五层电梯井防护不到位
六层以上安全通道防护不到位
七层兜网没挂
所有楼梯栏杆要求防护到位
28#楼:六层往上安全通道防护不到位
五层西半部临边防护不到位
总监理工程师:
监理工程师:
2011-5-7。
监理通知单一、通知事项根据工程进度和现场情况,特向各相关方发布以下监理通知:1.施工进度:请各承包商确保按照合同约定的施工进度推进工程,避免延误工期。
2.质量控制:严格执行施工图纸和规范标准,确保施工质量符合要求,杜绝返工现象。
3.安全管理:加强现场安全管理,做好安全防护工作,确保施工作业人员安全。
4.材料管理:各方需审慎管理材料采购和使用,杜绝偷工减料行为,保证工程质量。
二、问题整改根据最近巡查发现的问题,各相关方需立即整改以下方面:1.施工现场秩序:清理施工现场,确保通道畅通,材料堆放有序,消防通道不得被堵塞。
2.施工质量:发现质量问题需立即整改,保证符合设计要求,加强对相关工序的质量管控。
3.安全隐患:消除现场安全隐患,做好安全检查记录,确保工作人员生命安全。
三、配合工作为了保证工程按时完工,各方需紧密配合:1.协调配合:各承包商之间需密切配合,及时沟通工作进展和存在的问题,共同解决施工中的疑难问题。
2.会议计划:安排每周例行会议,评估工程进度和质量,及时协商解决工程中存在的困难。
3.监理报告:定期向监理方提交工作报告,展示工程进展和质量控制情况,做好相关资料和记录整理。
四、落实要求以上通知事项和整改要求请各相关方务必严格执行,如有问题或需要协助,请及时与监理方联系。
希望各方能够共同努力,保障工程顺利进行,达到预期目标。
此次通知生效,谢谢合作!签发单位:工程监理部门日期: [填写具体日期]以上为监理通知单,详细内容请各相关方注意查看和执行,共同维护工程质量与进度。
监理质量整改通知单湖北省建设监理统一用表监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5期基础管桩编号:2013- 01本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
湖北省建设监理统一用表监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5期基础管桩编号:2013- 02本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
湖北省建设监理统一用表监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期施工总承包编号:2013- 03本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
湖北省建设监理统一用表监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 04本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
湖北省建设监理统一用表监理通知表号:监B-08工程名称::荆州市顺驰太阳城5.1期编号:2013- 05本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
湖北省建设监理统一用表监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 06本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
湖北省建设监理统一用表监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 07本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
湖北省建设监理统一用表监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 09本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
湖北省建设监理统一用表监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 010本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
湖北省建设监理统一用表监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 011本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
监理质量整改通知单湖北省建设监理统一用表监理通知表号:监B-08工程名称::荆州市顺驰太阳城5期基础管桩编号:2013- 01致:湖北楚鹏基础工程公司顺驰太阳城5期桩基工程项目部事由:你部静压管桩施工过程中存在下列质量安全问题: 主要内容如下:(1) 两根管桩并在一起同时起吊移位,容易造成两根管桩相互碰撞,引起桩体损伤。
(2)不准用工程桩代替送桩设备,容易造成桩体损伤。
要用专用的送桩设备或选用一根桩作为专用的送桩的桩。
(3)、起吊管桩时不准用单钩挂吊,容易造成斜歪,受力不均损伤桩体。
(4)、管桩材料进场后要现场验收,发现不合格的管桩坚决不用并及时作退货处理。
特此通知要求你部及时按施工规要求进行整改。
经甲方及监理现场检查合格后才能进行下一道工序施工。
项目监理机构:湖北三峡建设项目管理有限公司荆州监理部总/专业监理工程师:日期:2013年3月8日本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
湖北省建设监理统一用表监理通知表号:监B-08工程名称::荆州市顺驰太阳城5期基础管桩编号:2013- 02致:湖北楚鹏基础工程公司顺驰太阳城5期桩基工程项目部事由:你部钻孔灌注桩的钢筋笼施工过程中存在下列安全质量问题: 主要内容如下:(1) 钢筋箍的接头处没有焊接到位,只是2-3点焊起来的。
按规范应于单边焊焊满全部搭接长度。
(2) 钢筋螺旋箍的点焊有的损伤到主筋。
有的点焊不牢而弹开脱离主筋。
有的焊皮有脱落打掉。
(3)、主筋尽量为整根,对接时采用搭接焊接头,搭接位置要错开,单边焊搭接长度不小于10d,综上所述,要求你部及时按施工规要求进行整改。
经甲方及监理现场检查合格后才能进行下一道工序施工。
特此通知项目监理机构:湖北三峡建设项目管理有限公司荆州监理部总/专业监理工程师:日期:2013年3月20日本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
湖北省建设监理统一用表监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期施工总承包编号:2013- 03致:龙信建设集团有限公司顺驰太阳城5.1期工程项目部事由:你部应及时提交施工总承包的相关资料:主要内容如下:(1) 项目部机构组成人员名单及其相关证件。
监理质量整改通知单湖北省建设监理统一用表监理通知表号:监B-08工程名称::荆州市顺驰太阳城5期基础管桩编号:2013- 01致:湖北楚鹏基础工程公司顺驰太阳城5期桩基工程项目部事由:你部静压管桩施工过程中存在下列质量安全问题: 主要内容如下:(1) 两根管桩并在一起同时起吊移位,容易造成两根管桩相互碰撞,引起桩体损伤。
(2)不准用工程桩代替送桩设备,容易造成桩体损伤。
要用专用的送桩设备或选用一根桩作为专用的送桩的桩。
(3)、起吊管桩时不准用单钩挂吊,容易造成斜歪,受力不均损伤桩体。
(4)、管桩材料进场后要现场验收,发现不合格的管桩坚决不用并及时作退货处理。
特此通知要求你部及时按施工规要求进行整改。
经甲方及监理现场检查合格后才能进行下一道工序施工。
项目监理机构:湖北三峡建设项目管理有限公司荆州监理部总/专业监理工程师:日期:2013年3月8日本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
湖北省建设监理统一用表监理通知表号:监B-08工程名称::荆州市顺驰太阳城5期基础管桩编号:2013- 02致:湖北楚鹏基础工程公司顺驰太阳城5期桩基工程项目部事由:你部钻孔灌注桩的钢筋笼施工过程中存在下列安全质量问题: 主要内容如下:(1) 钢筋箍的接头处没有焊接到位,只是2-3点焊起来的。
按规范应于单边焊焊满全部搭接长度。
(2) 钢筋螺旋箍的点焊有的损伤到主筋。
有的点焊不牢而弹开脱离主筋。
有的焊皮有脱落打掉。
(3)、主筋尽量为整根,对接时采用搭接焊接头,搭接位置要错开,单边焊搭接长度不小于10d,综上所述,要求你部及时按施工规要求进行整改。
经甲方及监理现场检查合格后才能进行下一道工序施工。
特此通知项目监理机构:湖北三峡建设项目管理有限公司荆州监理部总/专业监理工程师:日期:2013年3月20日本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
湖北省建设监理统一用表监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期施工总承包编号:2013- 03致:龙信建设集团有限公司顺驰太阳城5.1期工程项目部事由:你部应及时提交施工总承包的相关资料:主要内容如下:(1) 项目部机构组成人员名单及其相关证件。
监理工程师整改通知书6篇监理工程师整改通知书 (1) 监理工程师整改通知单工程名称:xx市路安置房建设工程编号:HYAF致:xx市建工总承包建设集团路项目部1.由于春季风大,天干物燥等原因。
各施工单位根据气象预报,检查落实各种防护措施,吊塔,高处作业,风大停止施工。
合理组织安排各工序的施工。
2.同时自检防火,防触电措施,有效保证施工员安全和机械设备正常运转。
后附:“关于进一步加强xx市旧城改造安置房建设工程春季防火的通知”项目监理机构:总/专业监理工程师:日期:201x年x月x日监理工程师整改通知书 (2) 根据贵局20_年11月10日下发的_文件及_日_环保局领导亲临我司检查并提出的各项整改意见,我司按照贵局下发文件及市、县局领导所提出的各项我司存在的环保问题,制定出以下整改方案:1、积极完善生产车间雨污分流系统,改造装置周边下水管道,在生产厂区周围完善初期雨水收集系统。
目前这项工作正在抓紧施工。
完工后将确保生产厂区内的初期雨水和事故污水等可全部收集到事故应急水池内。
按环评报告所提要求在生产装置西北侧增加400立方事故处理应急水池。
建设完成投入使用后,将确保初期雨水及事故废水的全部收集。
2、按照下发文件、环评报告及市县领导检查整改要求我司已积极与环境工程公司联系,配套建设污水预处理装置,这项工作也在紧张进行当中。
建设完成后可以确保生产污水经过预处理达到环评要求的外送标准。
3、按照监察通知文件要求在生产厂区中间罐外围砌筑高约50公分围堰。
从而确保当突发事故所引起的物料外泄,能够顺利通过围堰外部的管网流入事故应急水池中,从而得到有效控制并回收,避免污染物外流对周边环境的污染。
4、废活性炭按照危险废物积极加强管理;在事故处理应急水池及冷却水池之间空地建设危险废物仓库,单独存放废活性炭。
并且留有单独道路,保证日后废活性炭回收时车辆能够直接驶入回收,减少了运输过程中对地面的污染,建设完成后设立标志牌并建立运行记录台账。
监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5期基础管桩编号:2013- 01本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5期基础管桩编号:2013- 02监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期施工总承包编号:2013- 03本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 04监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 05本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 06本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 07监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 09本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 010本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
湖北省建设监理统一用表监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 011本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 012本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 013湖北省建设监理统一用表表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 014本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
安全整改通知书安全整改通知书(11篇)在充满活力,日益开放的今天,我们需要用到通知的情形越来越多,通知的种类比较多,根据其不同的作用可主分为转文性通知、指示性通知、事务性通知、任免通知等。
你知道通知怎样才能写的好吗?如下是作者小编给大伙儿整理的11篇安全整改通知书的相关范文,欢迎参考,希望对大家有所帮助。
安全整改通知书篇一监督备案号:编号::你单位施工的xxx工程,经检查存在下列问题:xxxx(问题例举)请你单位接本通知后,立即组织全面检查和整改,并于年月日前整改完毕,经建设、监理单位检查后,将《建设工程施工安全隐患整改完成报告书》报我单位监督xx科。
监督人员:xxxxx经济技术开发区建设工程质量安全监督站(安监机构公章)年月日建设单位签收人:电子话:监理单位签收人:电子话:施工单位签收人:电子话:注:本通知一式四份,安监机构、建设单位、监理单位、施工单位各一份。
安全整改通知书篇二监督备案号:编号::你单位施工的xxx工程,经检查存在下列问题:xxxx(问题例举)请你单位接本通知后,立即组织全面检查和整改,并于年月日前整改完毕,经建设、监理单位检查后,将《建设工程施工安全隐患整改完成报告书》报我单位监督xx科。
监督人员:xxxxx经济技术开发区建设工程质量安全监督站(安监机构公章)年月日安全整改通知书篇三致:经检查发现,施工现场存在下列安全隐患:你司于年月日进场的位于的材料(可燃物及易燃易爆危险品),现场实际数量超过施工组织设计材料进场计划数量,违反《建设工程施工现场消防安全技术规范》GB50720-XXX1中6.2.2的规定。
要求你司立即将超出计划的`进场数量部分材料退场,并于x年x月x日前以安全隐患整改通知回复单向我司提出复检申请,整改期间你司须按照《建设工程施工现场消防安全技术规范》对材料存放部位做好消防安全防护措施,不得在该批次材料存放部位周边进行动火作业。
若逾期未落实整改工作并提出复检申请,我司将根据合同中的条款对你司进行相应处罚。
监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5期基础管桩编号:2013- 01本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5期基础管桩编号:2013- 02监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期施工总承包编号:2013- 03本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 04监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 05本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 06本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 07监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 09本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 010本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
湖北省建设监理统一用表监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 011本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 012本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
监理通知表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 013湖北省建设监理统一用表表号:监B-08 工程名称::荆州市顺驰太阳城5.1期编号:2013- 014本表由监理单位填报,一式三份,承包单位、建设单位、监理单位各一份。
监理通知单
工程名称:***项目编号:TZ-20191122-1 致: ***项目部
事由:关于安全事宜
内容:
经监理工程师现场检查发现以下安全问题:
1、4-5栋塔吊与钢筋棚机械设备未按规范要求重复接地。
2、临时用电线路私接乱搭现象严重,电缆拖地,泡水,重物压实,混乱现象较多,未按要求架空敷设,电缆电线未做绝缘保护措施。
3、一级配电箱门未上锁,经常敞开,存在严重的安全隐患。
4、部分配电箱的箱门未连接PE线。
5、木工切割机无安全防护罩,部分电线使用多孔插头。
6、施工现场材料堆放处,配电箱未按要求摆放灭火器防火措施。
以上问题要求你部立即整改,整改完成后报监理工程师和建设单位工程师复查合格后方可进行下道。
问题见下照片
项目监理机构(盖章)
总/专业监理工程师(签字):
2019年11月22日
注:本通知单一式三份,项目监理机构、建设单位、施工单位各一份。
↑临时用电、4#-5#塔吊与钢筋设备未按标准规范要求重复接地
↑个别一级配电箱的门未上锁↑个别配电箱的箱门未连接PE线
↑电缆未做绝缘保护(为架空或埋地处理),电缆线存在私拉乱接(混乱)
↑木工切割机无安全防护罩并↑部分电线使用多孔插头。
