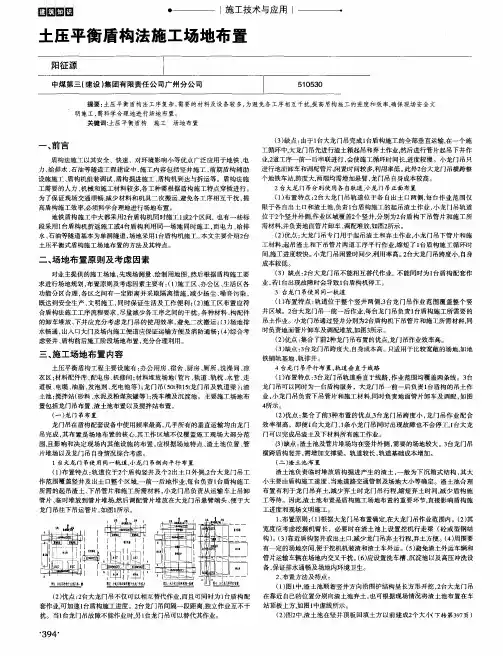

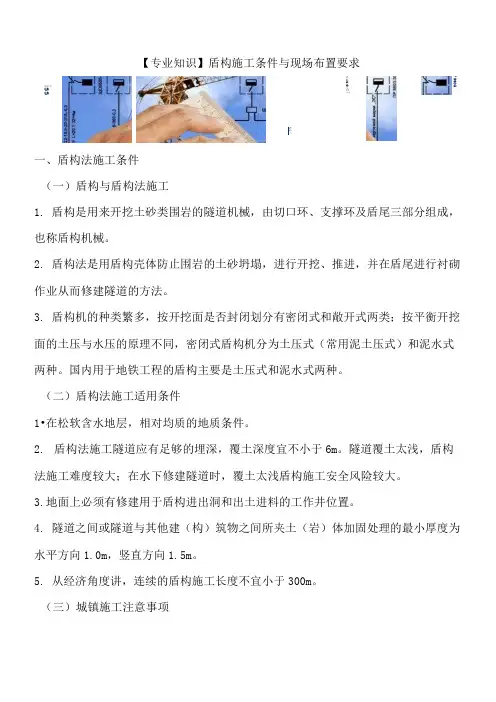

【专业知识】盾构施工条件与现场布置要求一、盾构法施工条件(一)盾构与盾构法施工1. 盾构是用来开挖土砂类围岩的隧道机械,由切口环、支撑环及盾尾三部分组成,也称盾构机械。
2. 盾构法是用盾构壳体防止围岩的土砂坍塌,进行开挖、推进,并在盾尾进行衬砌作业从而修建隧道的方法。
3. 盾构机的种类繁多,按开挖面是否封闭划分有密闭式和敞开式两类;按平衡开挖面的土压与水压的原理不同,密闭式盾构机分为土压式(常用泥土压式)和泥水式两种。
国内用于地铁工程的盾构主要是土压式和泥水式两种。
(二)盾构法施工适用条件1•在松软含水地层,相对均质的地质条件。
2. 盾构法施工隧道应有足够的埋深,覆土深度宜不小于6m 。
隧道覆土太浅,盾构法施工难度较大;在水下修建隧道时,覆土太浅盾构施工安全风险较大。
3.地面上必须有修建用于盾构进出洞和出土进料的工作井位置。
4. 隧道之间或隧道与其他建(构)筑物之间所夹土(岩)体加固处理的最小厚度为水平方向1.0m ,竖直方向1.5m 。
5. 从经济角度讲,连续的盾构施工长度不宜小于300m 。
(三)城镇施工注意事项 iss $4〔WAS®色 T8SO51.工作井位置选择盾构施工隧道,除了工作竖井外,作业均在地下进行。
因此工作竖井位置选择要考虑不影响地面社会交通,对附近居民的噪声和振动影响较少区域;且能满足施工生产组织的需要。
2.工作井断面尺寸确定拼装和拆卸用的工作井平面尺寸应根据盾构装拆的施工要求来确定。
拼装井的井壁上设有盾构出洞口,井内设有盾构基座和盾构推进的后座。
井的宽度一般应比盾构直径大1.6〜2.0米m,以满足操作的空间要求。
井口长度,除了满足盾构内安装设备的要求外,还要考虑盾构推进出洞时,拆除洞门封板和在盾构后面设置后座,以及垂直运输所需的空间。
3.施工环境条件限制在城镇内选择盾构法施工前提条件:(1)必须掌握隧道穿过区域地上和地下建(构)筑物的详尽资料,并做好处理保护方案。
第1篇一、工程概况本工程为城市轨道交通项目,采用盾构法施工,全长约10公里,包含3个区间,分别为A区间、B区间和C区间。
A区间起于A站,止于B站,长度约2.5公里;B 区间起于B站,止于C站,长度约3公里;C区间起于C站,止于D站,长度约4.5公里。
隧道埋深一般在10-20米之间,最大埋深约25米。
隧道内径为6.2米,采用单管片拼装。
二、施工方案设计原则1. 安全性原则:确保施工过程中人员、设备、环境的安全。
2. 经济性原则:在保证安全和质量的前提下,降低施工成本。
3. 环保性原则:尽量减少施工对环境的影响,实现绿色施工。
4. 可操作性原则:施工方案应具有可操作性,便于施工人员理解和执行。
三、施工准备1. 施工图纸及技术资料准备:熟悉施工图纸,了解隧道结构、地质条件、周边环境等,收集相关技术资料。
2. 人员组织:组建专业的施工队伍,包括盾构施工、测量、地质勘察、安全监理等人员。
3. 设备准备:准备盾构机、盾构隧道、测量仪器、地质勘察设备、安全防护设备等。
4. 材料准备:准备盾构管片、混凝土、钢筋、防水材料等。
四、施工工艺1. 盾构机安装与调试:在盾构始发井内安装盾构机,进行设备调试,确保设备运行正常。
2. 盾构始发:在始发井内完成盾构机的安装、调试后,进行盾构机的始发。
3. 盾构掘进:- 掘进参数控制:根据地质条件、隧道结构等因素,合理控制掘进参数,如掘进速度、推进力、刀盘转速等。
- 管片拼装:在盾构机内部进行管片拼装,确保管片拼装质量和精度。
- 出土:通过盾构机的出土系统,将隧道内土体运出。
4. 盾构接收:- 接收井准备:在接收井内进行盾构机的接收准备,包括接收井的加固、接收井内设施的设置等。
- 盾构机接收:将盾构机缓慢从隧道内推出,进入接收井内。
5. 隧道衬砌施工:- 衬砌材料准备:准备隧道衬砌所需的混凝土、钢筋、防水材料等。
- 衬砌施工:在隧道内进行衬砌施工,确保衬砌质量和安全。
五、施工质量控制1. 原材料质量控制:严格控制原材料的质量,确保原材料符合设计要求。

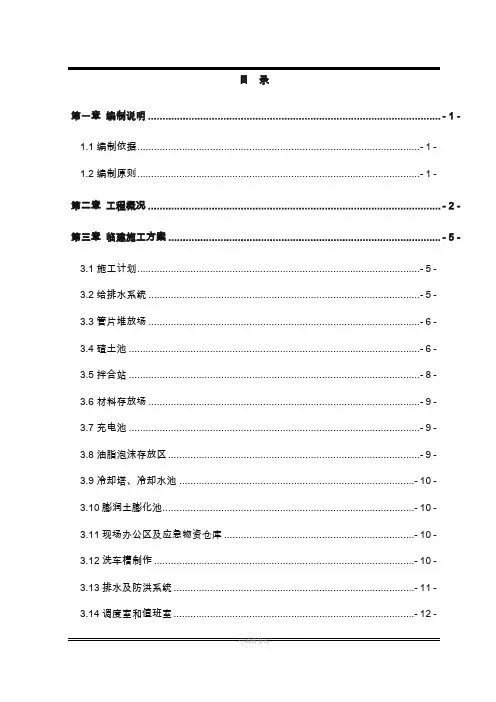

目录第一章编制说明 ..................................................................................................... - 1 -1.1编制依据.. (1)1.2编制原则 (1)第二章工程概况 ..................................................................................................... - 2 -第三章临建施工方案 .............................................................................................. - 5 -3.1施工计划.. (5)3.2给排水系统 (5)3.3管片堆放场 (6)3.4碴土池 (6)3.5拌合站 (8)3.6材料存放场 (9)3.7充电池 (9)3.8油脂泡沫存放区 (9)3.9冷却塔、冷却水池 (10)3.10膨润土膨化池 (10)3.11现场办公区及应急物资仓库 (10)3.12洗车槽制作 (10)3.13排水及防洪系统 (11)3.14调度室和值班室 (12)3.15门禁系统 (12)3.16消防设施 (12)第四章安全文明施工 ............................................................................................ - 16 -4.1安全措施 (16)4.2文明施工措施 (17)第五章附件 .......................................................................................................... - 19 -第一章编制说明1.1编制依据1、施工招标文件,设计图纸、施工组织设计;2、《建筑结构荷载规范》(GB50009-2012)3、《建筑地基基础设计规范》(GB 50007-2002)4、《地铁设计规范》(GB 50157-2003)5、《混凝土结构设计规范》(GB 50010-2010)6、施工现场临时设施标准7、泉水路站施工场地平面布置图1.2编制原则1、在充分理解设计图纸及认真踏勘现场的基础上采用先进、合理、经济、可行的施工方案。

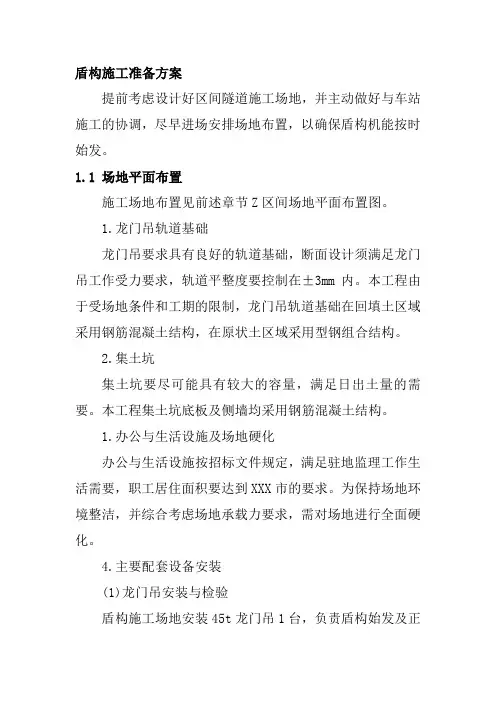

盾构施工准备方案提前考虑设计好区间隧道施工场地,并主动做好与车站施工的协调,尽早进场安排场地布置,以确保盾构机能按时始发。
1.1 场地平面布置施工场地布置见前述章节Z区间场地平面布置图。
1.龙门吊轨道基础龙门吊要求具有良好的轨道基础,断面设计须满足龙门吊工作受力要求,轨道平整度要控制在±3mm内。
本工程由于受场地条件和工期的限制,龙门吊轨道基础在回填土区域采用钢筋混凝土结构,在原状土区域采用型钢组合结构。
2.集土坑集土坑要尽可能具有较大的容量,满足日出土量的需要。
本工程集土坑底板及侧墙均采用钢筋混凝土结构。
1.办公与生活设施及场地硬化办公与生活设施按招标文件规定,满足驻地监理工作生活需要,职工居住面积要达到XXX市的要求。
为保持场地环境整洁,并综合考虑场地承载力要求,需对场地进行全面硬化。
4.主要配套设备安装(1)龙门吊安装与检验盾构施工场地安装45t龙门吊1台,负责盾构始发及正常掘进期间出土、管片、钢轨等材料的运输。
龙门吊安装前要向主管部门报装,并邀请对安装调试过程进行监督,以利于及时通过检验,投入使用。
(2)同步注浆砂浆拌合站布置好材料堆放场地,做好除尘密封设施,减少环境污染。
(3) 电力系统积极配合业主与电力部门取得联系,寻找合理路由,严格按照用电安全规程做好电力系统布置。
1.2 盾构始发、接收端头土体加固本标段Y站~X站区间端头土体加固共计2处,即Y站西端盾构进洞门;X站东端盾构出洞门。
在盾构机进出洞时,工作面将处于开放状态,如果处理不当,将会有涌水、涌泥等现象,严重情况下会引起洞门塌方。
为了确保盾构始发和接收时的施工安全以及地层的稳定,必须对端头的土体进行加固处理。
1.2.1加固的原则和要求1、盾构端头土体加固的原则(1)根据隧道埋深及盾构隧道穿越地层情况,确定加固方法和范围。
(2)在充分考虑洞门破除时间和方法,选择合适的加固方法和范围,确保盾构机进出洞的安全和洞门破除的安全。
盾构始发场地临建方案一、项目背景盾构始发场地临建工程是地铁线路的盾构隧道工程,该隧道全长约10公里,其中一部分是通过盾构机进行施工。
盾构始发场地临建工程包括盾构机进洞口、导轨设施、临时运输通道等。
本方案旨在确保盾构始发场地的正常施工,保证工程质量和进度。
二、临建场地选址三、场地布置1.盾构机进洞口:盾构机进洞口的位置应选择在施工区域的合适位置,便于施工人员和设备的进出。
进洞口周围应设置防护栏杆和警示标志,确保施工区域的安全。
2.导轨设施:根据盾构机的类型和尺寸,选择适合的导轨配置。
导轨应铺设在坚实的地基上,并严密固定,以保证施工期间的安全和稳定。
3.临时运输通道:在始发场地附近设置临时运输通道,用于运输盾构机和相关材料。
通道应尽量保持平整,便于车辆行驶。
四、设施建设1.临时办公区:在始发场地附近设置临时办公区,供施工人员进行办公、休息和食宿。
办公区应设有临时办公室、休息室、餐厅、厕所等设施,并保证通风、通信和卫生条件良好。
2.仓库设施:在始发场地附近设置临时材料仓库,用于储存盾构机的备用零部件和施工所需的材料。
仓库应具备防潮、防火等功能,并按照材料的性质进行分类储存。
3.水电设施:在始发场地附近设置临时供水、供电设施,保证施工期间的用水和用电需求。
供电设施要满足盾构机和临时设施的用电需求,供水设施要满足施工人员的饮水和生活用水需求。
4.垃圾处理设施:在始发场地附近设置垃圾处理设施,确保施工期间的垃圾处理,保持施工区域的环境整洁。
五、安全措施1.安全警示标志:在始发场地周围设置明显的安全警示标志,提醒施工人员和过往人员注意安全。
标志的设置应符合相关标准。
2.安全防护设施:在盾构机进洞口和施工区域周边设置安全防护设施,如栏杆、安全网等,确保施工现场的安全。
3.安全培训和管理:对施工人员进行安全培训,确保他们了解安全操作规程和应急措施。
建立健全的安全管理制度,加强对施工人员的安全监管。
4.环境保护:在施工期间严格按照环境保护要求施工,不影响周边环境的污染和破坏。
昆明轨道交通 ***盾构区间临建方案1.编制说明及依据为高起点、高标准地建设好 * **盾构区间工程,按照总体施工方案的要求,根据昆明轨道交通有限公司及股份有限公司的相关管理标准及要求,编制了《昆明轨道交通 * **盾构区间临建方案》,以实现施工现场的标准化、规范化管理。
主要编制依据如下:(1)昆明地铁建设工程安全和文明工地标准;(2) 股份有限公司企业视觉识别系统管理手册;(3)昆明轨道交通3号线工程招标文件及投标文件;(4)施工设计图纸及其他收集的工程资料等。
2.工程概况2.1区间概况昆明市轨道交通3号线工程西标段起点石咀站,终点市体育馆站,线路沿春雨路、人民西路敷设,全长7.89km。
盾构区间施工场地人民西路春雨路图2-1 **盾构区间位置示意图昆明轨道交通3号线工程西标段 **盾构区间,区间工程起点为云南冶炼厂专有铁路线东侧的眠山站,沿人民西路向西南方向左拐,经过春雨路、昆瑞路和人民西路三路交汇处,进入春雨路,并沿春雨路行进,绕过大沙沟桥后抵达西山盐政管 理所东侧的马街站。
区间线路右线起止里程为YCK6+943.950~YCK8+605.950,长1650.121m (含11.879m 短链),左线为ZCK6+943.950~ZCK8+605.950,长1668.055m (含6.055m 长链)。
全线长3318.176m 。
3驻地建设3.1 **盾构区间项目经理部驻地建设驻地建设分为现场驻地与经理部办公驻地,现场驻地主要用于现场管理人员住宿、工作,经理部驻地为生活区和办公区。
**盾构区间经理部办公及生活区租赁昌源中路路与石武客运专线交汇处的高新综合执法大楼5、6层。
图3-1 **盾构区间经理部办公楼位置示意图办公及生活区所在地图2-2 **盾构区间线路示意图图3-2 **盾构区间经理部办公楼外貌图3-3 5楼宿舍区示、办公室示意图 图3-4 6楼办公室示意图经理部办公区5层为生活区及会议室,6层为办公室。
目录第一章编制说明........................................................ - 1 -1.1编制依据 (1)1.2编制原则 (1)第二章工程概况........................................................ - 2 -第三章临建施工方案.................................................... - 4 -3.1施工计划 (4)3.2给排水系统 (4)3.3管片堆放场 (4)3.4碴土池 (5)3.5拌合站 (6)3.6材料存放场 (7)3.7充电池 (7)3.8油脂泡沫存放区 (7)3.9冷却塔、冷却水池 (7)3.10膨润土膨化池 (8)3.11现场办公区及应急物资仓库 (8)3.12洗车槽制作 (8)3.13排水及防洪系统 (8)3.14调度室和值班室 (9)3.15门禁系统 (9)3.16消防设施 (10)第四章安全文明施工................................................... - 12 -4.1安全措施.. (12)4.2文明施工措施 (13)第五章附件........................................................... - 14 -第一章编制说明1.1编制依据1、施工招标文件,设计图纸、施工组织设计;2、《建筑结构荷载规范》(GB50009-2012)3、《建筑地基基础设计规范》(GB 50007-2002)4、《地铁设计规范》(GB 50157-2003)5、《混凝土结构设计规范》(GB 50010-2010)6、施工现场临时设施标准7、泉水路站施工场地平面布置图1.2编制原则1、在充分理解设计图纸及认真踏勘现场的基础上采用先进、合理、经济、可行的施工方案。
1.现场概况深圳地铁7号线工程XX站至XX站区间位于深圳市福田区。
沿XX路,接深圳地铁4号线XX站,途经皇廷居、福强路、XX大厦、XX新村、广深高速等,至百合三路前的XX站。
盾构始发场地在XX站。
2.施工平面布置2.1布置原则⑴施工场地不超出招标文件规定的施工用地范围,以满足施工生产和现场管理为主,尽量减少对道路、交通等公用设施的干扰;⑵方便施工组织;⑶生活、生产区域分开;⑷经济合理、简洁美观,有利于安全生产;⑸合理布置临时建筑,避免重复建设;⑹严格遵守业主及佛山市有关部门的要求、规定;2.2盾构施工场地总平面布置盾构施工场地总平面布置见附图2.1女卫浴男卫图2.1 盾构施工场地总平面布置图3.临时设施临时工程施工及部署严格遵守业主及深圳市下达的各种文件,按照整洁、美观、适用、经济原则进行场地布置和修建各种临时工程,并切实做好场地围蔽、场地排水、场区硬化及生活、生产用电、用水等工作。
3.1场内施工道路本盾构施工场地在XX站,施工区的主要道路选择原市政道路的同庆路,该路路况良好,可满足施工道路需求,施工区的大门开在围墙的同庆路处。
进施工区大门后左侧沿围墙方向设施工便道,宽度为6m,施工区与生活办公区间设施工道路一条,宽度为10m。
施工道路均已原硬化路面,未硬化区域采用C30混凝土浇筑补充。
在渣池附近沿主干道上设两个洗车台,洗车台四周设置排水沟与场内主排水沟连接。
3.2排水和防洪设施生活区和办公区地面采用C15砼硬化,地面设置0.3%坡度自然排水,另外所有临时房屋四周设置深15cm×宽20cm的排水沟与主排水沟连接,在施工主道路东侧南北方向全场设置深50cm×宽40cm、M7.5浆砌砖排水沟,间隔20米设置1个沉沙井,厨房、厕所及施工污水均按要求设置滤油池、化粪池、沉淀池,经净化沉淀后再排入市政排污管道。
场地内主要排污设施为滤油池、化粪池、沉淀池、排污泵、洗车槽。
污水处理室主要连接的生产设施为盾构隧道、搅拌站、装渣区和生活区等。
盾构施工场地布置方案一、工程简介锦万区间盾构自锦泰广场站东端盾构井组装下井,自西向东掘进至万家丽广场西端盾构井吊出,区间左线长803。
567m,右线长806。
042m,计划工期2。
5个月.二、场地布置总体方案根据盾构掘进施工需要,施工场地主要需布置的设施为:(1)建时房屋一栋(含材料库、配件库、调度室等)(2)材料堆放场地(3)轨排加工场地(4)管片堆放场地(5)15t门吊(含相应吊车行走轨地梁)(6)碴坑(7)45t门吊(含相应吊车行走轨地梁)(8)搅拌站一套(含砂石料堆场、水泥及粉煤灰罐等)(9)变电房场地总体布置见附图1,其中门卫及洗车槽续用车站施工已有设施。
三、各项主要施工设施布置方式根据盾构施工场地内各设施施工保用情况及功能需要,现将主要设施布置方式确定如下:(一)管片堆放场地根据盾构掘进进度要求,双线隧道最高日进度以40m计,需用管片27环,现管片堆方场地规划面积可存放管片数量为32环,满足施工要求.(二)15t门吊(含相应吊车行走轨地梁)15t门吊主要用于吊放管片及其它小型机具(材料),沿车站纵轴线布置,轨长51.5m,行走区覆盖盾构井、管片堆放场地及轨排加工场地.15t门吊行走轨梁根据门吊布置位置采用砼地梁。
(1)荷载计算:根据门吊设计图纸,门吊固定件自重44t,小车及荷载等活载计重25t,按活载移至端头的最不利情况考虑(见图3—1):图3—1 15t门吊荷载结构示意图吊车件移至端头时,对轻载产生的重载荷为[(44*11.8)-(25*5.5)]/23.6=16.2t,固单侧重轨载荷载为44+25—16.2=52。
8t.单侧结构自重由两个负载轮承重,以活载中线进行力矩平衡,重载轮持荷32.82t,轻载轮持荷19。
98t.地梁所受均布荷载为钢轨、轨枕及结构自重的总和,15t门吊行走轨采用43kg/m轨,钢枕采用14槽钢(延米质量17kg/m),间距50cm,钢梁采用三拼I32a 工字钢(延米质量158。
昆明轨道交通***盾构区间临建方案1.编制说明及依据为高起点、高标准地建设好* **盾构区间工程,按照总体施工方案的要求,根据昆明轨道交通有限公司及股份有限公司的相关管理标准及要求,编制了《昆明轨道交通* **盾构区间临建方案》,以实现施工现场的标准化、规范化管理。
主要编制依据如下:(1)昆明地铁建设工程安全和文明工地标准;(2) 股份有限公司企业视觉识别系统管理手册;(3)昆明轨道交通3号线工程招标文件及投标文件;(4)施工设计图纸及其他收集的工程资料等。
2.工程概况2.1区间概况昆明市轨道交通3号线工程西标段起点石咀站,终点市体育馆站,线路沿春雨路、人民西路敷设,全长7.89km。
盾构区间施工场地人民西路春雨路图2-1 **盾构区间位置示意图昆明轨道交通3号线工程西标段**盾构区间,区间工程起点为云南冶炼厂专有铁路线东侧的眠山站,沿人民西路向西南方向左拐,经过春雨路、昆瑞路和人民西路三路交汇处,进入春雨路,并沿春雨路行进,绕过大沙沟桥后抵达西山盐政管图2-2 **盾构区间线路示意图理所东侧的马街站。
区间线路右线起止里程为YCK6+943.950~YCK8+605.950,长1650.121m(含11.879m短链),左线为ZCK6+943.950~ZCK8+605.950,长1668.055m(含6.055m长链)。
全线长3318.176m。
3驻地建设3.1 **盾构区间项目经理部驻地建设驻地建设分为现场驻地与经理部办公驻地,现场驻地主要用于现场管理人员住宿、工作,经理部驻地为生活区和办公区。
**盾构区间经理部办公及生活区租赁昌源中路路与石武客运专线交汇处的高新综合执法大楼5、6层。
办公及生活区所在地图3-1 **盾构区间经理部办公楼位置示意图图3-2 **盾构区间经理部办公楼外貌图3-3 5楼宿舍区示、办公室示意图 图3-4 6楼办公室示意图经理部办公区5层为生活区及会议室,6层为办公室。
盾构施工场地布置方案
一、工程简介
锦万区间盾构自锦泰广场站东端盾构井组装下井,自西向东掘进至万家丽广场西端盾构井吊出,区间左线长,右线长,计划工期个月。
二、场地布置总体方案
根据盾构掘进施工需要,施工场地主要需布置的设施为:
(1)建时房屋一栋(含材料库、配件库、调度室等)
(2)材料堆放场地
(3)轨排加工场地
(4)管片堆放场地
(5)15t门吊(含相应吊车行走轨地梁)
(6)碴坑
(7)45t门吊(含相应吊车行走轨地梁)
(8)搅拌站一套(含砂石料堆场、水泥及粉煤灰罐等)
(9)变电房
场地总体布置见附图1,其中门卫及洗车槽续用车站施工已有设施。
三、各项主要施工设施布置方式
根据盾构施工场地内各设施施工保用情况及功能需要,现将主要设施布置方式确定如下:
(一)管片堆放场地
根据盾构掘进进度要求,双线隧道最高日进度以40m计,需用管片27环,现管片堆方场地规划面积可存放管片数量为32环,满足施工要求。
(二)15t门吊(含相应吊车行走轨地梁)
15t门吊主要用于吊放管片及其它小型机具(材料),沿车站纵轴线布置,轨长,行走区覆盖盾构井、管片堆放场地及轨排加工场地。
15t门吊行走轨梁根据门吊布置位置采用砼地梁。
(1)荷载计算:
根据门吊设计图纸,门吊固定件自重44t,小车及荷载等活载计重25t,按活载移至端头的最不利情况考虑(见图3-1):
图3-1 15t 门吊荷载结构示意图
吊车件移至端头时,对轻载产生的重载荷为[(44*)-(25*)]/=,固单侧重轨载荷载为44+=。
单侧结构自重由两个负载轮承重,以活载中线进行力矩平衡,重载轮持荷,轻载轮持荷。
地梁所受均布荷载为钢轨、轨枕及结构自重的总和,15t 门吊行走轨采用43kg/m 轨,钢枕采用14槽钢(延米质量17kg/m ),间距50cm ,钢梁采用三拼I32a 工字钢(延米质量m ),均布线性荷载以213kg/m 计。
(2)砼梁
砼地梁截面尺寸*,采用C35砼,配筋见附图2。
由于砼地梁均为埋地结构,需要验算梁自身抗压强度及其下土层是否有足够承载力。
钢轨及砼梁应力扩散角均按45度计算,砼梁均布荷载以m 计。
①砼梁承载强度
15t 门吊轮压通过钢轨传递至砼梁,43kg/m 钢轨截面参数为:轨高140mm ,轨底宽114mm ,砼梁延米受压面面积114 mm 2
σ=F/S=(43kg*10)/114=<[σ]=35MPa 。
满足要求。
①地基承载强度
车站顶板回填后,经夯实,承载力[σ]≥1MPa
轨压通过砼梁传递至期下地基,应力扩散角按45°计,根据砼梁截面参数,地基受压面面积
S=(+2*)*610=*610mm 2
σ=F/S=(462+*)*103/1128000=<[σ]=1MPa 。
满足要求。
(二)45t 门吊(含相应吊车行走轨地梁)
45t 门吊主要用于盾构掘进出碴及吊运大块物体,垂直车站纵轴线布置,轨长,行走区覆盖碴坑长度。
45t门吊行走轨梁根据位置分为钢梁及砼梁两种结构形式。
根据45t门吊布置情况,东侧行轨部分采用型钢梁作为行轨地梁,总跨长18m,下设一个支墩,单跨长9m,整体结构为两等跨连续梁,其余部分采用砼梁形式,截面尺寸*1m。
根据门吊设计图纸及工作方式,现将门吊东侧(靠碴坑侧)称为重载轨,门吊西侧称为轻载轨,轻载轨受力对钢梁受力进行核算,重载轨对砼梁受力进行核算。
45t门吊结构见图3-2,门吊各部件自重见表3-1。
图3-2 45t门吊结构示意图
表3-1 门吊各部件自重表
在未负载的情况下,小车移至悬壁端,对一号轨的力矩和为:
M=F*L=(*+12、06*+3、09*+*)-*5+*5)
=76KN*m>0
故45t门吊在未负载的情况下,可实现自身平衡。
在45t门吊工作时,负载情况为碴斗10t,碴车30t,根据力矩平衡原则,需要增加的配重块数量为
M=(10+30)*5/=
厂家配送配重块数量为34t,能满足施工要求。
(1)荷载计算
一号轨最大荷载最不利情况为为碴车自基坑底垂直起吊时,此时吊车全车重M=,一号轨负载计算时不考虑吊车悬臂的力矩影响,故门架重以轨距中线为重心线,根据力矩平衡,一号轨受力为:
M=*+*+34*+*+*+*+40*)/=
二号轨荷载最不利情况为碴头移悬臂倾倒碴土时受力,根据力矩平衡原则,二号轨受力为:
M =(*+*+++*+*)/=
故钢梁及砼梁最不利受力均在一号轨。
(1)钢梁
钢梁受最大荷载最不利情况为碴车自基坑底垂直起吊时,考虑双轮不均匀持荷系数K=,单轮持荷载m=2*=。
地梁所受均布荷载为钢轨、轨枕及结构自重的总和,45t门吊行走轨采用43kg/m轨,钢枕采用18b槽钢(延米质量23kg/m),间距50cm,钢梁采用双拼H800bH型钢,(延米质量210kg/m),均布线性荷载以320kg/m计。
①结构受弯
根据结构受力情况,重载轮单轮压在跨中时,受最大弯矩(见图3-3)。
图3-3 结构最大弯矩受力图
结构受集中力为动荷载,均布力为集中荷载。
F1=*mg=959KN
F2=*mg=m
荷载组合后,此时结构弯矩M=*m(见图3-4)。
图3-4 结构弯矩图
钢梁采用H型钢双拼制作,现选取单根H型钢作为计算对象。
工字钢净截面抵抗矩Wx=7290cm3。
则:σ= M/W=976*103/7290=<[σ]=235MPa (可)
安全系数K=235/=,满足要求。
②结构受剪
根据结构受力情况,钢梁受到最大剪应力:
Q=F1+F2*L/2=978KN,L为梁跨长。
取单根H型钢作为计算对象
τ≈Q/h1*d=489*103/(*)=<[τ]=*[σ]=141MPa
安全系数K=141/=,满足要求。
(2)砼梁
钢梁受最大荷载最不利情况为碴车自基坑底垂直起吊时,考虑双轮不均匀持荷系数K=,单轮持荷载m=2*=。
F1=*mg=959KN
F2=*mg=m
砼地梁截面尺寸*1m,采用C35砼,配筋见附图。
由于砼地梁均为埋地结构,需要验算梁自身抗强度及其下土层是否有足够承载力。
钢轨及砼梁应力扩散角均为45度计算。
①砼梁承载强度
45t门吊轮压通过钢轨传递至砼梁,43kg/m钢轨截面参数为:轨高140mm,轨底宽114mm,按45度扩散角计算,得砼受压面面积
S=140*2*114=31920mm2
σ=F/S=(959+*)*103/31920=30MPa<[σ]=35MPa。
满足要求。
②地基承载强度
45t门吊轨砼梁底顶板范围内回填土部分也采用三灰土进行回填,原地面部分地梁底部填20cm厚卵石层,以提高地基承载力,承载力[σ]≥1MPa 轨压通过砼梁传递至期下地基,根据砼梁截面参数,地基受压面面积
S=(280+1000*2)*600=1368000mm2
σ=F/S=(959+*)*103/1368000=<[σ]=1MPa。
满足要求。
(3)砼墩
由于45t门吊轮轴距大于钢梁跨径,故砼墩受最大正压力F
F=F1+F2*=959+*=
S=(以钢梁与砼墩接触面积10%计)
σ=F/S=997020/60000=<[σ]=35MPa。
满足要求。
(四)搅拌站
搅拌站位于东端扩大段楼梯口边缘,负一层中板设轩储浆桶,用以临时存储砂浆,砂浆通过φ100管进入储浆桶及砂浆罐。
平均坡度:1,满足砂浆流动要求。
(五)充电房
充电房布置在主体结构底板,
(六)机加工房及电工房
机加工房布置在主体结构中板,具体位置可现场确定。
(七)碴坑
碴坑布置在排孔井东侧,内净空*9m,计划堆碴高度4m,碴坑满容系数以计,碴坑容量V=*9*4*=1204m3。
盾构单线掘进进度指标400m/月,日进度9环/天,双线成洞18环,共计27m,土方松散系数以计,共计出碴量V=***27*=1170 m3。
碴坑容量满足施工要求。
