现浇混凝土楼板裂缝防治若干措施》的通知 青建管质字(2009)85号
- 格式:doc
- 大小:89.00 KB
- 文档页数:5
现浇混凝土剪力墙及楼板裂缝防治措施及修补方案一、工程概况本工程设计使用年限为50年,建筑结构的安全等级为二级,结构重要性系数为1。
0,建筑抗震设防类别为丙类,抗震设防烈度7度,设计基本地震加速度0。
15g,设计地震分组第一组,建筑物场地类别Ⅲ类.地下车库结构形式为框架结构,基础类型为独立承台桩基础,承台间设拉梁及抗水板,抗震等级为三级抗震;1#楼和3#楼基础型式为筏板桩基础,主体结构为剪力墙结构,计算抗震等级二级,构造抗震等级为一级;2#楼基础型式为独立承台桩基础,主体结构为剪力墙结构,计算抗震等级三级,构造抗震等级为二级;12#、13#、14#、15#楼主体结构为框架结构;框架抗震等级三级,构造抗震等级为三级。
本工程主体主要为剪力墙结构,现浇剪力墙及楼板施工质量直接决定工程结构的安全性。
为保证工程质量及工程质量创优目标的实现,依据《河南省住宅工程质量通病防治技术规程》(DBJ41—070—2005)、《混凝土结构工程施工质量验收规范》(GB50204—2002)以及本企业质量验收标准,针对施工中易出现的墙、板裂缝等质量通病,特编制本施工方案。
二、钢筋砼构件裂缝的主要特征:钢筋混凝土结构施工中,裂缝是比较常见的质量通病,剪力墙及楼板的裂缝主要有以下特征:1.钢筋砼墙体裂缝的主要特征:(1)绝大多数是竖向裂缝,多数裂缝长度接近墙高,两端逐渐变细而消失;(2)裂缝数量较多,宽度一般不大,超过0.3mm的很少,大多数裂缝不大于0.2mm;(3)裂缝出现时间多在拆模后不久,有的还与气温骤降有关;(4)随着时间裂缝继续发展,数量增多,但缝宽增大不多;(5)地下室墙沿长两端附近裂缝较少,中部及附近较多。
地下室回填后常见裂缝处渗漏水,但水量一般不大。
2。
钢筋砼楼板裂缝的主要特征:(1)裂缝一般较短,不超过1米长,大多数在300—600mm间;(2)裂缝数量较多,宽度大约在0.5-3mm左右;(3)裂缝分布一般在次梁所围成的方框内,有些沿板筋分布。

1工程概况、2编制依据、3施工工艺、4质量保证措施、5安全技术措施、1、工程概况葡醍海湾A2期一组团二标段工程,由中建三局一公司总承包, 由于本工程地下室挡土墙出现竖向裂缝、车库顶板出现裂缝,经检测单位鉴定为结构无损裂缝,故仅需做防水封堵处理,经商议对以上部位裂缝采用高压注浆进行封堵处理。
2、编制依据2.1本工程现场实际情况2.2《地下防水工程质量验收规范》(GB50208-2011)2.3《施工现场临时用电安全技术规程》(JGJ46--2005)2.4《建筑机械使用安全技术规程》(JGJ33-2012)3、施工工艺3.1、不贯通裂缝处理对于不贯通的裂缝仅需在室内注环氧树脂(后面简称注浆)即可,工艺流程如下:封口一-防水处理3.1.1清理:详细检查、分析渗漏情况,确定注浆孔位置及间距。
清理干净需要施工的区域,凿除砼表面析出物,确保表面干净、润湿。
3.1.2钻孔:使用电锤沿裂缝进行钻孔,钻头直径为14mm,钻孔角度宜三45°钻孔深度三结构厚度的2/3,钻孔间距20cm~60cm。
3.1.3埋嘴:在钻好的孔内安装注浆嘴(又称之为止水针头),并用专用内六角扳手拧紧,使注浆嘴周围与钻孔之间无空隙,不漏水。
3.1.4洗缝:用高压清洗机以6Mpa的压力向注浆嘴内注入洁净水,观察出水点情况,并将缝内粉尘清洗干净。
3.1.5封缝:将洗缝时出现渗水的裂缝表面用环氧树脂进行封闭处理,目的是在注浆时不跑浆。
3.1.6注浆:使用高压注浆机向注浆孔内灌注化学注浆料。
立面注浆顺序为由下向上;平面可从一端开始,单孔逐一连续进行。
当相邻孔开始出浆后,保持压力3~5分钟,即可停止本孔注浆,改注相邻注浆孔。
3.1.7拆嘴:注浆完毕,确认不漏即可去掉或敲掉外露的注浆嘴。
清理干净已固化的溢漏出的注浆液。
3.1.8封口:用环氧树脂进行注浆口的修补、封口处理。
3.1.9防水处理:用聚氨酯防水材料将化学注浆部分涂三遍(底涂、中涂、面涂)以作表面防水处理(或者使用堵漏王填缝处理)。
关于印发《现浇混凝土楼板裂缝防治若干措施》的通知(★)第一篇:关于印发《现浇混凝土楼板裂缝防治若干措施》的通知青建管质字〔2009〕85号关于印发《现浇混凝土楼板裂缝防治若干措施》的通知各区、市建设行政主管部门,各开发建设、施工、监理、预拌混凝土生产单位,各有关单位:现浇混凝土楼板裂缝防治,是我市建筑工程质量通病治理的重点。
最近,我局在工程质量检查中,发现部分工程现浇楼板不同程度存在开裂现象。
为进一步加强现浇混凝土楼板的施工质量管理,预防和控制楼板裂缝,确保现浇楼板承载力和耐久性,我局在充分调研的基础上,根据国家有关法律、法规和工程建设强制性标准,结合我市工程实际,制定了《现浇混凝土楼板裂缝防治若干措施》,现印发给你们,请遵照执行。
各级质量监督机构应加强对现浇楼板裂缝防治工作的监督检查。
对违反相关规定的,依照有关法律、法规规定予以处罚。
附件:《现浇混凝土楼板裂缝防治若干措施》现浇混凝土楼板裂缝防治若干措施楼板施工前裂缝预控1.1 建设单位不得明示和暗示设计单位降低设计标准。
1.2在认真做好图纸会审工作的基础上,总承包施工单位应制定详细的楼板裂缝防治专项施工方案。
专项施工方案应当由施工单位技术负责人审批,总监理工程师审查通过后实施。
经批准的专项施工方案,不得随意变动,主要内容须包括:预拌混凝土进场验收技术要求;向预拌混凝土生产企业预提交的技术参数,应包括初凝时间、终凝时间、坍落度、掺合料品种与掺量、外加剂品种以及其他现场施工需要的技术参数;模板体系承载力、刚度与稳定性计算和防止立杆传力应力集中的构造措施;模板周转套数;钢筋位臵、保护层厚度控制; 6 电气线管位臵、多层线管交叉控制; 7 板厚控制; 8 混凝土浇捣控制;混凝土初凝前找平与终凝前抹压时间控制; 10 混凝土养护方式与时间控制;11 终凝后上人放线时间控制;钢筋、模板吊装时间及防冲撞控制; 13 拆模时间控制; 14 其他必要的控制措施。

棚改项目工程中现浇混凝土楼板裂缝控制措施发布时间:2022-09-26T01:38:17.476Z 来源:《建筑实践》2022年第10期5月作者:刘晓鹏张健高硕刘臣[导读] 在棚改项目规模日趋扩大的背景下,施工中现浇混凝土技术的应用已经较为普遍。
刘晓鹏张健高硕刘臣中建二局第四建筑工程有限公司天津市 300450摘要:在棚改项目规模日趋扩大的背景下,施工中现浇混凝土技术的应用已经较为普遍。
在应用该技术的过程中,由于材料选择不当、混凝土配合比设计不科学、施工不到位等因素导致楼板裂缝,不仅影响了棚户区改造项目中高层住宅楼、地下车库工程质量,而且对整个项目的顺利推进造成了干扰。
因此,根据棚户区改造项目特殊性,进行现浇混凝土楼板裂缝的控制尤为关键。
关键词:棚改项目;高层住宅楼;地下车库工程;现浇混凝土;楼板裂缝引言:现浇混凝土楼板裂缝是近几年影响棚改项目质量的“老大难”问题,虽然已经形成了系统的解决方案,但仍然无法达到理想的效果。
因此,本文从不同结构、不同部位的裂缝产生形式以及楼板裂缝程度差异入手,论述了楼板裂缝的表现和原因,并对棚改项目高层住宅楼、地下车库工程中现浇混凝土楼板裂缝问题的控制措施进行了进一步探究,以供相关项目参考。
1裂缝成因楼板裂缝不仅影响结构美观及舒适性,同时对结构的承载力也存在一定影响,从而埋下安全隐患。
1.1材料选择不当当前在棚户区改造项目预埋穿线管操作时多选择PVC管,其具有弹性大、表面光滑、便于施工、成本低的特点,但是与混凝土的结合度较差,极易在楼板位置形成薄弱层。
特别是在混凝土浇筑振捣操作时,这一类型管线经常会出现向上方移动、向下层沉降的现象,导致楼板顶部或底部保护层厚度进一步下降,进而引起混凝土截面应力集中,加剧了沿穿线管走向的楼板裂缝。
除此之外,砂含泥量较大、细砂含量较多、使用外加剂不当等混凝土原材料质量与规范要求不符,也会增加混凝土收缩,降低混凝土抗拉强度,引起现浇混凝土楼板裂缝。
现浇混凝土剪力墙、楼板裂缝原因分析、防治措施及修补方案一路飞发表于2013-3-2809:26:07现浇混凝土剪力墙、楼板裂缝原因分析、防治措施及修补方案现浇混凝土剪力墙及楼板裂缝防治措施一、工程概况1、根据《建筑工程抗震设防分类标准》,本工程抗震设防类别为标准设防类(丙类).2、本工程安全等级均为二级;设计使用年限均为50年.3、本工程抗震设防烈度为6度,设计基本地震加速度值为0.05g,设计地震分组为第二组.场地类别为二类,特征周期为0.04s.4、地震基础设计等级:甲级.5、抗震等级:a地下车库:框架四级.b1楼―4楼:1#楼剪力墙:3级2#,3#,4#楼剪力墙:4级.本工程主体主要为剪力墙结构,现浇剪力墙及楼板施工质量直接决定工程结构的安全性.为保证工程质量及工程质量创优目标的实现,依据《混凝土结构工程施工质量验收规范》(gb50204-2002)以及本企业质量验收标准,针对施工中易出现的墙、板裂缝等质量通病,特编制本施工方案.二、钢筋砼构件裂缝的主要特征:钢筋混凝土结构施工中,裂缝是比较常见的质量通病,剪力墙及楼板的裂缝主要有以下特征:1.钢筋砼墙体裂缝的主要特征:(1)绝大多数是竖向裂缝,多数裂缝长度接近墙高,两端逐渐变细而消失;(2)裂缝数量较多,宽度一般不大,超过0.3mm的很少,大多数裂缝不大于0.2mm;(3)裂缝出现时间多在拆模后不久,有的还与气温骤降有关;(4)随着时间裂缝继续发展,数量增多,但缝宽增大不多;(5)地下室墙沿长两端附近裂缝较少,中部及附近较多.地下室回填后常见裂缝处渗漏水,但水量一般不大.2.钢筋砼楼板裂缝的主要特征:(1)裂缝一般较短,不超过1米长,大多数在300―600mm间;(2)裂缝数量较多,宽度大约在0.5-3mm左右;(3)裂缝分布一般在次梁所围成的方框内,有些沿板筋分布.有些裂纹呈不均匀分布;(4)在楼板角部产生贯穿性的斜裂缝,与纵横墙形成约45度的夹角.(5)在楼板跨中区间内,线管予埋处、后浇板带、以及施工缝处出现通长贯穿性的裂缝.(6)单块面积大的楼板裂缝现象多于单块面积小的楼板.三、产生裂缝的主要原因:1、收缩变形混凝土在凝固过程中,随着混凝土中水分蒸发、湿度降低、体积减少,而产生收缩变形.如果混凝土构件中收缩受到限制,则混凝土内会产生拉应力,住宅现浇楼板角部受到纵横两个方向上下墙体或梁柱构件的约束,并在角部合成一个主拉应力,当主拉应力超出楼板混凝土极限抗拉强度时,楼板就将产生与主拉应力方向垂直的切角斜裂缝,且裂缝贯穿楼板.在楼板跨中预埋通长线管处、后浇板带处、施工缝处是楼板混凝土截面抗拉能力最薄弱处,当楼板混凝土产生收缩变形时必然先在上述部位产生裂缝,由此可见,混凝土收缩变形是产生上述裂缝的主要因素.2、温度变形混凝土同其它工程材料一样也具有热胀冷缩、湿胀干缩的特性,尤其是工程在浇筑混凝土时气温较高,其混凝土冷却收缩变形同干缩变形一样也会在板内产生拉应力,当其最不利因素组合在一起时,更易产生楼板裂缝.另外,屋盖和外墙受到太阳暴晒热胀变形,通过纵横二个方向的墙体,梁柱对板产生拉应力,此拉应力在外角处同干缩变形引起的拉应力是同方向叠加的.再加上房屋外墙变形较其它内墙角(板内拉应力在内墙角处交叉,方向相反时可相互降低)大,因此层盖外墙的热胀变形以及外墙角变形大是顶层和外墙角墙体、楼板裂缝现象突出的重要因素.3、材料原因商品混凝土与非商品混凝土相比较,其水泥用量大、含砂率大、石子粒径小、塌落度大,商品混凝土虽然渗入了外加剂,但因其可泵性、塌落度的需求以及含砂率大等情况,而往往不能减少水泥用量和水的用量,因此商品混凝土的收缩性比较大.4、设计方面原因①楼面结构形式混凝土现浇楼面属多跨(平板式)边疆结构,处于不同程度的约束状态,尤其是单块面积圈套的现浇板,对温度、干缩、板端约束及施工使用影响更加敏感,较预制孔板结构复杂得多.其抗收缩变形能力较差,设计通常仅按强度要求进行设计,为了经济指标要求,板厚取下限值,而对其变形及抗裂未予重视.②伸缩缝、施工缝砌体结构设计规范和混凝土结构设计规范对房屋结构设置伸缩缝的最大间距作了明确规定,但同时也说明以上规定不能同时防止钢筋混凝土屋盖的温度变形和砌体干缩变形引起的墙体裂缝.但设计上往往忽略了这一点,伸缩缝间距一般取得最大值甚至超过最大值.有些设计以采用后浇带的形式来替代伸缩缝的设置,后浇带主要是解决主体结构在施工期间的混凝土收缩变形,后浇带的间歇时间只有二个月左右,甚至更短而在后浇带完成后继续存在混凝土的收缩变形,以及今后长期存在的周期性循环温度变形就无法解决,再加上商品混凝土收缩性大等其它不得因素,在后浇带处产生长贯穿性裂缝是必然的.同理按施工规范允许留设在板跨中三分之一区间内的施工缝出现收缩裂缝也就可以理解了(尤其是单块面积较大套的楼板).③钢筋设置目前设计上楼板的配筋均是按正负弯矩,以分离式的形式来布置的,此种配筋方式对调节楼板混凝土收缩产生的拉应力起不到应有的作用,尤其是目前使用商品混凝土单块面积较大,抗收缩能力最差的平板式住宅楼板.由于钢筋设计强度较高,使得楼板混凝土含钢量不足,钢筋间距放大,同样使得其调节板内应力的能力降低,成为楼板裂缝的又一个不利因素,同理有些板块较长分布筋间距很稀,又是i级钢(i级钢与混凝土的粘结力最差)出现与分布筋相垂直的裂缝现象也就可以理解了.④予埋的线管均为pvc管,有些通长管是通过跨中单层配筋处,由于pvc管与混凝土粘结性差,无法共同工作,使以上处的混凝土截面有效面积的降低,不但混凝土收宿变形极易在以上处产生通长裂缝还将降低混凝土楼板承载力.5、施工方面原因①商品混凝土塌落度过大,停置时间过长.②混凝土浇捣时材料过高,粗细骨料分离,振捣不均匀,抹平压实不到位,有些部位粗骨料全部下沉,面层砂浆集中,造成混凝土的均匀性和密实性不一性.③施工时混凝土接搓处延续时间过长而凝固,使得混凝土接搓处收缩不同而产生裂缝(俗称冷缝).④板厚尺寸控制不严,造成板厚不均匀.⑤钢筋和线管固定位置不准、不牢,导致施工时钢筋和线管变形移位.⑥模板和支撑构造不当,漏水、漏浆、刚度不足,过早拆摸,施工荷载不当,造成楼板裂缝(此裂缝不同于收缩裂缝,一般情况下施工期间就可发现).⑦混凝土养护不到位,一是养护措施不到位,二是养护时间不够.6、楼面钢筋网得不到合理保护出现的原因钢筋在楼面混凝土板中受抗拉力,起着抵抗外荷载所产生的弯矩和防止混凝土收缩和温差裂缝发生的双重作用,而这一双重作用均需钢筋处在上下合理的保护层前提下才能确保有效.实际施工中,只要按要求合理地布置垫块,楼面下层的钢筋网在受到混凝土垫块及模板的依托下,其保护层厚度比较容易控制.但楼面上层钢筋网的有效保护,一直是施工中的一大难题.其原因:板的上层钢筋一般较细,施工中受到人员踩踏后容易变形、弯曲、下坠,钢筋离楼层模板的高度较大无法受到模板的依托保护;各工种交叉作业,造成施工人员众多、行走十分频繁,尤其混凝土泵管装拆移动时操作人员无处落脚,难免大量踩踏钢筋;上层钢筋网的钢筋支撑马凳设置间距过大或漏放,甚至不设(仅依靠楼面梁上部钢筋搁置和分离式配筋的拐脚支撑).钢筋在混凝土浇筑过程中受到扰动而偏离原位,等等现象,极易导致混凝土保护层厚度过大、楼板的有效截面高度减少,从而导致裂缝的产生7、加荷过早的原因由于在目前的工程施工中,普遍存在质量与工期的矛盾.一般主体结构的楼层施工速度均在4~6天左右一层,最快时甚至不足4天一层.因此当楼层混凝土浇筑完毕后较短的时间内,混凝土还没完全凝固就进行施工放线,吊运钢筋、钢管、模板等材料堆放于楼层以便进行下道工序,此时混凝土强度尚不足以承受这么大的荷载,甚至尚未达到终凝,极易造成楼板特别是大开间部位的楼板结构破坏.在施工过程中,还有为了节约成本,模板套数配备较少,常常过早拆除楼板底模以周转使用,造成了相应拆模部位楼板下沉.这些情况都极易导致裂缝的产生,并且这些裂缝一旦形成,就难于闭合,形成永久性裂缝,这种情况在高层住宅主体快速施工时较常见.四、防止裂缝产生的综合措施1.合理选用原材料水泥宜选用水化热较低的水泥;强度较高的水泥能减少水泥用量,有利于防裂.外加剂选用减水率较高的高效减水剂以及性能优越的膨胀剂,若为泵送混凝土还须掺入缓凝剂,最好选用复合型外加剂,既满足多种性能要求,又方便施工.砂、石骨料应选用中、粗砂,且砂含泥量严格控制在3%以内,根据泵送能力,尽量选用粒径较大的碎石,有条件时选用5-40mm粒径的级配石,若采用非泵送方法浇捣混凝土更有利于抗裂.2.优化工程设计提高墙体的强度和刚度是防止墙体开裂的有效措施,可适当增加墙体厚度和配筋率,由于墙体裂缝是竖向产生,合理利用横向分布筋;合理调整建筑物“重心”和“形心”的位置,尽量让其重合,减少偏心倾斜.基础设计应与上部结构荷载相协调,确保建筑物均匀沉降;墙体筋设计应采用细径密排,最好采用双层双向钢筋,角部设置放射筋,预留洞口等薄弱部位应设置加强筋.水、电管线避免重叠交叉.住宅楼板的配筋应尽可能细而密,分布筋间距应适当加密,对单块面积过大或厚度大的板以及房屋端部外角“l”墙处的楼板(包括客楼板、屋面板),建议按双层双向配筋,还可以增设放射筋,增加板厚等措施.3.优化配合比设计选用高性能混凝土,如采用补偿收缩混凝土,在混凝土中掺入适量的膨胀剂,使混凝土产生微量膨胀来补偿其产生的收缩;严格控制水灰比,宜控制在0.5以下,水灰比的降低,将会提高混凝土的弹性模量,提高其抗裂性能;在保证混凝土质量的前提下,尽量降低水泥、砂含量,提高石子用量.4.加强施工过程控制①保证钢筋位置准确,绑扎、支撑牢靠.板底筋垫块按不超过800mm的间距沿纵横方向设置,板边第一道垫块设置在板边第二道底筋下.楼板马镫钢筋采用“几”字型马镫筋.“几”字型马镫筋上部水平段长度为200mm.底部两个水平段长度均为200mm,且不小于板底筋的钢筋间距.高度为板厚减去上下保护层的厚度.板厚小于150mm时,马镫钢筋采用φ10(且不小于板水平筋直径)的三级钢筋制作,板厚不小于150mm时,马镫为通长马镫制作.间距按800mm×800mm设置.板边第一排马镫筋距离板边300mm设置,且扣筋下保证不少于两排马镫.在浇筑过程中要有专职钢筋工值班,及时修复变形移位的钢筋.②模板构造要合理,防止在施工荷载作用下模板变形,改变砼构件截面尺寸,甚至裂缝,拆摸时间不能过早.③在浇筑提前标出楼板厚度的标志线,在混凝土浇筑过程中拉线控制楼板混凝土标高,以确保楼板厚度.④混凝土下料不宜过高,振捣要均匀,恰到好处,在初凝后终凝前再进行二次收面,并边收面边用薄膜进行覆盖,这样可以最大限度地减少混凝土初期的收缩裂缝.⑤加强混凝土的养护,对混凝土要延长养护时间,楼面养护采用薄膜覆盖,冬季施工时,薄膜外增加毛毯.混凝土浇筑12小时后定期浇水.一般混凝土养护天数不宜少于7天,掺外加剂的混凝土或商品混凝土的养护天数不宜少于14天.⑥楼层混凝土浇筑完成后,在混凝土强度达到1.2兆帕前不得上人和堆积材料.材料在楼板上堆放时,应分散放置,钢筋、钢管、模板等材料临时堆放时,必须在材料下垫不少于两根方木,且不能堆放过多.避免集中荷载过大,引起楼板裂缝.⑦墙体侧模板拆除时间不能太早,必须保证混凝土完全硬化后才能松动侧模,时间一般控制在混凝土浇筑12小时后,模板拆除后,及时在墙面上喷洒养护剂.5、浇筑完成后应注意的事项1.科学安排楼层施工作业计划,对浇筑好的现浇板面,必须在混凝土强度达到1.2mpa后方可上人.一般在楼层混凝土浇筑完毕的24小时之内,只能做一些测量、定位、弹线等准备工作.2.如确因工期较紧,急需进行下一道工序施工,应做好预防现浇板受集中荷载过早而产生裂缝的措施.如钢筋吊运一次不能太多,且需分散堆放,模板不宜过早吊运至操作层,待墙柱钢筋绑扎完毕后再吊运.3.配备足够数量的模板,高层建筑施工时,至少应配备4套以上的模板周转使用.以避免因模板套数不足而过早拆除底层模板,造成楼板裂缝.必要时可在拆除模板后在适当位置上安装回头顶.ygtianzhen发表于2013-3-2908:44:01楼主发这么多资料谢谢了jilid520发表于2013-3-3110:47:30谢谢,楼主分享~~~~~页:[1]。
现浇楼板裂缝的防治措施一、预防现浇楼板裂缝:(1)做好现浇板的养护工作,是保证混凝土强度、防治裂缝产生的重要环节之一。
规范规定,常温下混凝土浇筑后12小时内必须覆盖保温养护,普通水泥不少于7天。
如果忽视对混凝土的浇水养护,一方面会降低混凝土强度,另一方面会使混凝土在硬化过程中来不及补充水分,大量缺水而产生裂缝。
(2)现浇板上不要过早上人、堆料、施荷加载,因混凝土浇筑后要有一个硬化过程,才会有强度;在这个过程中,应对混凝土加以保养,不能对混凝土施加任何外力。
必须做到在混凝土强度达到 1.2公斤/平方毫米后,才允许在其上踩踏或安装模板及支架。
(3)严格控制板面负筋保护层厚度。
现浇板负筋按设计要求都放在板上面,有梁通过或隔断时,一般放置在梁钢筋上面或与梁钢筋绑扎在一起。
为了控制好负筋保护层厚度,必须采用①10〜①14的钢筋马凳,纵横间距800毫米左右来固定负筋的位置,并用电焊把马凳与负筋焊牢,使马凳在混凝土浇筑过程中不移位,保证负筋不下沉,从而有效控制负筋保护层的厚度,不使板负筋保护层过厚而产生裂缝。
(4)严格控制好砂、石粒径及含泥量。
现浇板应选用中粗砂、粒径在0.25〜0.5 毫米之间的石子,砂石含泥量均不得超过1%。
如砂、石粒径过细过小,含泥量过大,都会降低混凝土强度,最终会使混凝土产生裂缝。
(5)在板四角配置一定数量的角筋,即辐射筋。
针对现浇板裂缝多发生在板角这一现象,在板角四周增设①8@200毫米,长度为1800毫米左右的辐射筋,使现浇板的应力作用范围与辐射筋相一致,从而有效地改观和控制裂缝的产生。
二、裂缝弥补处理:修补前需要对楼板裂缝进行检测与研究以确定裂缝部位、开裂程度和裂缝产生的原因等。
根据裂缝的性质和具体情况我们要区别对待、及时处理,以保证建筑物的混凝土裂缝的修补措施主要有以下一些方法:1)树脂灌注法。
环氧树脂是最常见的裂缝灌注材料。
它具有较高的机械强度,并能抵抗混凝土所遇到的大多数化学侵蚀,树脂可以灌入到0.05伽的裂缝。

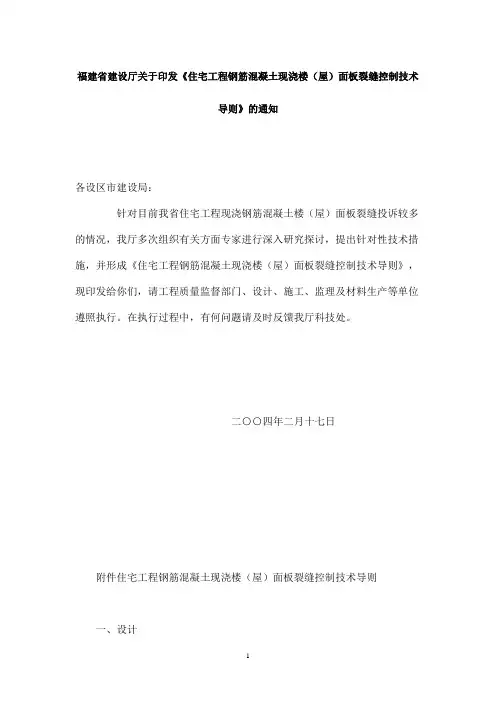

福建省建设厅关于印发《住宅工程钢筋混凝土现浇楼(屋)面板裂缝控制技术导则》的通知各设区市建设局:针对目前我省住宅工程现浇钢筋混凝土楼(屋)面板裂缝投诉较多的情况,我厅多次组织有关方面专家进行深入研究探讨,提出针对性技术措施,并形成《住宅工程钢筋混凝土现浇楼(屋)面板裂缝控制技术导则》,现印发给你们,请工程质量监督部门、设计、施工、监理及材料生产等单位遵照执行。
在执行过程中,有何问题请及时反馈我厅科技处。
二○○四年二月十七日附件住宅工程钢筋混凝土现浇楼(屋)面板裂缝控制技术导则一、设计1、住宅工程楼(屋)面板的建筑平面宜规则,避免平面形状突变;若平面有凹口或形状不规则时,应采取加强措施。
2、现浇楼板设计厚度不宜小于100mm,厨房、厕浴等不宜小于90mm,单向板宜≥L/30(L为板跨度)、双向板宜≥L/35 (L为板短向跨度);多层住宅屋面板不宜小于110mm。
3、当房屋长度大于40m时,可在楼面中部设置后浇带,后浇带应采用补偿收缩混凝土。
4、房屋阳角处和跨度≥3.9m的楼(屋)面板,应设置双层双向通长钢筋,阳角处钢筋间距不宜大于100mm,跨度≥3.9m的楼板钢筋间距不宜大于150mm,钢筋直径均不宜小于φ8;屋面板应沿板的上、下二层设置通长钢筋,配筋率≥0.25%。
5、应重视屋面结构的保温隔热设计,屋面保温隔热层传热系数宜≤1.0W/(m2.k)。
当采用架空隔热板作隔热层时,应有通风措施。
6、为提高混凝土楼(屋)面板的抗裂性能,在混凝土中可掺入适量的抗裂材料。
7、楼板内不应预埋水管。
当预埋其它管线时,应布置在板上、下两层钢筋中的中和轴附近,并宜与钢筋成斜交布置。
严禁三层及三层以上管线交错叠放,必要时宜在管线处增设钢丝网等加强措施。
电线、电缆导管直径大于20mm时宜采用金属导管。
8、设计应注明板块的施工荷载、使用活荷载和二次装修荷载的限值。
当隔墙直接砌在楼板上,应按楼板等效荷载计算板的配筋。
9、在连续板的设计中,对于端部板块与相邻板块标高不同的板块,配置板跨中受力钢筋时,板块外边缘支座按铰支计算;配置板块边缘钢筋时,板块外边缘支座按固端计算。

竞赛模拟题一.青建管质字(2009)2号关于进一步加强住宅工程质量通病治理工作的通知1.工程质量的第一责任人为:(②)①施工单位②建设单位③监理单位④设计单位3.贯彻质量通病治理,应落实以下规定(①②③④ )①严格落实《二十条》等相关文件②严格落实重大设计变更管理③严格住宅分户验收复核制度④严格落实《建筑工程观感质量量化评价管理暂行办法》4.住宅工程常见的质量通病包括(①②③④)①外墙开裂及渗漏②外门窗渗漏③屋面渗漏④卫生间渗漏⑤混凝土强度不足6.下列哪些位置(①②④⑤)应采用发泡材料补平后再用密封胶封闭严密,以防渗水①幕墙与结构收口处②外墙装饰收口③暗埋电线管④门窗四周与框接触处⑤管道穿越保温处7.为解决外窗渗漏下列哪些做法是正确的(①②③④)①窗下框采用固定片固定②玻璃外侧进行打胶处理,避免胶条处渗漏③窗侧面及顶面打孔后工艺孔帽安装前用密封胶封好④采用附框安装法⑤窗框四周固定采用膨胀螺钉固定9.卫生间渗漏治理采取的措施有哪些是正确的?(①③)①保证防水层在门洞口部位铺贴到位②沿地面敷设的给水、采暖管道,在进入卫生间时应贴地面直接进入③按要求做好卫生间的二次蓄水试验④排水管道穿越卫生间楼板时用M5水泥砂浆分层捣实11.卫生间排水管返臭气治理措施有哪些?(①②)①地漏应有50mm水封深度②采用防返臭气地漏③卫生设备不需设返水弯可直接与排水管道连接④地漏应有100mm水封深度二.《关于进一步加强建筑工程质量管理的若干规定》(青建管质字[2008]4号)1.施工现场必须严格按规范规定留置混凝土标准养护试块和同条件养护试块下列做法正确的有:(①②④)。
①标准养护试块必须放置于试块标准养护室(箱)养护,现场养护箱温度、湿度应符合标准要求,②有有效的设备检定证书及运行记录和试块进出养护箱登记记录;③同条件养护试块应置于防破损、防丢失(专用)钢筋笼内并置于在建工程的办公室前。
④试块必须清晰标注工程部位、强度等级、留置时间等信息。
李沧区文昌路155号保障性住房工程项目现浇砼楼板裂缝防治施工方案编码:LJ/SHF/17-31/2013编制单位:莱西市建筑总公司第31项目经理部现浇砼楼板裂缝防治施工方案一.工程概况工程名称:李沧区文昌路155号保障性住房项目设计单位:青岛北洋建筑设计有限公司勘察单位:青岛市勘察测绘研究院建设单位:李沧区金水建设开发有限公司监理单位:青岛海大工程监理咨询有限公司施工单位:莱西市建筑总公司建设地点:本工程位于李沧区文昌路155号,文昌路东,文安路北。
工程规模:总计建筑面积约87062.21平方米,其中地上面积66638.63平方米,地下面积20423.58平方米。
建筑高度61.8米。
本工程共6个单体楼座;地上部分为商业网点及住宅,地下部分为停车场。
工程为框架剪力墙结构,建筑结构安全等级为二级,抗震设防烈度为6度,剪力墙抗震等级为四级,结构设计使用年限为50年,耐火等级为一级。
基础形式为:主楼条形基础、车库独立基础+防水结构板,标准层层高均为2.8M;柱墙混凝土强度等级基础~5层为C35、6层~屋顶为C30,主楼裙房及网点柱均为C35,梁板梯车库顶板为C35,夹层~屋面为C30,整个工程的构造柱、圈梁、过梁为C25。
相关要求严格执行“建筑工程质量通病治理防治措施”有关规定。
二、楼板施工前裂缝的预控1)预拌混凝土技术要求。
本工程地上一栋高层住宅,地下一层车库。
基础大体积混凝土施工时,应合理选择混凝土配合比,宜选用水化热较低的水泥,掺入适当粉煤灰(可采用其60天强度)和外加剂,控制水泥用量;应做好保温保湿养护和温度测量工作,混凝土内部温度和表面温度差值不应超过25度,表面温度与大气温度不应超过20度。
每天降温梯度不大于3度,养护不应小于14天。
本工程的基础、防水底板条基、地基梁、基坑及外出挡土墙、消防水池的外墙、车库顶的梁板等采用级配防水混凝土,内掺占胶凝材料用量6%-10%的GB-A复合纤维抗裂剂,抗渗等级为P8。

钢筋混凝土现浇楼、屋面板裂缝防治的技术措施(蓄水、裂缝检测)屋面板钢筋混凝土现浇楼、屋面板裂缝防治的技术措施一般规定一、设计要求1、住宅工程楼(屋)面板的建筑平面宜规则,避免平面形状突变;若平面有凹口或形状不规则时,应采取加强措施。
后浇带间距不宜超过40m,且不宜设置在住宅户内。
2、现浇楼(屋)面板厚度不应小于120mm,但阳台、厨房、厕浴等板厚不应小于100mm,且单向板厚不小于L/30(L为板跨度)、双向板厚不小于L/35 (L为板短向跨度)。
3、建筑物两端和变形缝二侧开间楼板、跨度大于3.9m的楼板以及厨房、卫生间楼板,应设置双层双向钢筋,钢筋直径不宜小于8mm,钢筋间距不宜大于100mm,但对于跨度大于3.9m的楼板钢筋间距不宜大于150mm。
4、屋面板应沿板的上、下设置双向通长钢筋,单层单向的配筋率不小于0.25%,且不得小于Φ6@100。
5、房屋阳角处楼板板面应设置双向钢筋网,钢筋间距不应大于100mm,钢筋直径不宜小于8mm,长度不小于板短跨净跨度的1/2,但当阳角处设有短肢墙时,应沿板面通长设置。
6、楼板内不应预埋水管。
当预埋其它管线时,应布置在板上、下两层钢筋中的中和轴附近,与钢筋成斜交布置,可采用塑料垫卡或挂丝砂浆块控制管线在板厚的中部,垫块间距不应大于500 mm,且应在管线处增设Φ6@100宽600加强钢筋,严禁三层及三层以上管线交错叠放。
电线、电缆导管直径大于20mm时应采用金属导管。
7、在连续板的设计中,对于端部板块与相邻板块标高不同的板块,配置板跨中受力钢筋时,板块外边缘支座按铰支计算;配置板块边缘钢筋时,板块外边缘支座按固端计算。
8、外挑阳台应首选采用梁式结构,宜设置封口梁。
室外悬臂板挑出长度不宜大于800mm。
当大于800mm时,应采用梁式结构。
当外挑板长度为400~800mm时,应沿板宽方向配置抗裂分布钢筋(双层筋),直径不应小于6mm,间距不应大于200mm。
东唐影视制作产业园楼板裂缝防治专项施工方案青岛海川建设集团有限公司2012年5月28日现浇楼板裂缝防治专项施工方案一、编制依据(1)现行的国家建筑工程有关法律、法规、规范、规程、施工工艺、质量验收标准、标准图集。
(2)GB/T190022000〈〈质量、环境、职业健康安全一体化管理体系》项目管理手册、程序文件(3)现浇混凝土楼板裂缝防治若干措施—青建管质字( 2009) 85 号。
( 4 )〈混凝土结构工程施工及验收规范》( 5 )〈砼配合比设计规程》( 6)〈高层砼结构技术规程》( 7 )〈建筑施工手册》二、工程概况本工程位于青岛市高新区和融路与火炬路交叉口。
本工程为1#办公楼为7 层公建,建筑面积375 1 .78平方米,2#制作车间为4 层厂房,建筑面积7170.82 平方米,3#特效车间为1 层厂房,地上建筑总面积14588.77 平方米。
建筑用地形状规整,场区内部地势存在微地形,总体呈中间高端头低的走势。
现根据相关文献资料,工程施工过程中出现的砼楼板裂缝情况,浅述现浇砼楼面裂缝的分析和防治措施。
三、楼板裂缝的形式出现裂缝最多的楼板跨中的通长裂缝,负弯矩钢筋端头处的裂缝以及一些其他部位的裂缝,裂缝宽度一般在0.3mm 以内,灌水可渗至下层,裂缝经荷载试验基本满足设计要求四、裂缝原因分析结构裂缝产生的原因很复杂,根据有关资料介绍,引起裂缝有两大类原因,一种由外荷载(如静、动荷载)的直接应力和结构次应力引起的裂缝,其机率约20%;另一种是结构因温度、膨胀、收缩、徐变和不均匀沉降等因素由变形变化引起的裂缝,其机率约80%。
楼板裂缝产生与材料、设计、施工有关,现作进一步的分析,具体如下:4.1混凝土收缩引起的裂缝引起裂缝的首要原因是混凝土的收缩。
混凝土在硬化过程中,由于水分蒸发,体积逐渐缩小,产生收缩,而板的四周由于受到支座的约束,不能自由伸展,而当混凝土的收缩引起的约束应力超过一定程度时,必然引起现浇板的开裂,开裂的部位往往产生在应力相对集中的地方,所以板的裂缝绝大多数产生在板角处,其走向与板的对角线垂直。
住宅工程渗漏、裂缝常见质量问题防治导则2014年1月16日一、外墙渗漏防治措施1.外墙抹灰前,墙身上各种进户管线、空调管孔、水落管固定件、避雷引下线和空调支架等,应按设计要求安装完毕,并按外保温系统厚度留出间隙。
上述内容均应进行专项检查验收,并形成隐蔽工程验收记录。
2.穿过外墙的管道应采用套管,套管应内高外低,坡度不应小于5%,套管周边应用中性硅酮耐候密封胶封闭。
3.外墙对拉螺栓孔、脚手架拉结点及脚手架眼等应进行可靠封堵。
封堵脚手架眼和孔洞时,应清理干净,浇水湿润,然后采用干硬性细石混凝土封堵严密。
穿墙螺栓孔宜先用聚氨酯发泡剂发泡嵌填,然后用防水膨胀干硬性水泥砂浆填塞, 填塞深度不小于50mm,封堵后孔洞外侧表面应进行三遍防水处理,并形成隐蔽工程验收记录。
4.外墙外保温工程施工前墙体表面必须进行整体抹灰找平(现场聚氨酯发泡外墙外保温系统可不抹灰,但需对基层墙体做好界面处理)。
填充墙与混凝土交接处应按要求钉挂热镀锌电焊钢丝防裂网,网孔尺寸不应大于20mmх20mm,其钢丝直径不宜小于1.2mm,钢丝网应用钢钉或射钉加铁片固定,间距不大于300mm。
防裂网与各类基层搭接宽度不应小于100mm。
在外墙表面做甩浆结合层和浇水湿润后方可进行外墙抹灰。
5.外墙找平层抹灰砂浆应采用掺防水剂的微膨胀防水砂浆,抹灰找平层厚度大于或等于35mm时应采取挂网、分层抹灰等防裂防空鼓的加强措施。
6.凸出外墙面的挑檐、雨蓬、空调隔板等应与墙体同时浇筑,板面设置不小于2%的排水坡度,并按设计要求做好防水处理,当设计无要求时,板面应增加不少于一道柔性防水层,防水阴角处理及泛水高度等应满足规范要求,杜绝阴角处向室内渗漏。
7.凸出墙面有排水要求的部位底部应做滴水线,不得出现爬水和排水不畅现象。
滴水线应优先采用成品滴水线条(槽),若采用鹰嘴或大斜面滴水线,大斜面坡度不应小于10%。
8.外墙外保温工程施工前,应在施工现场采用相同的材料和工艺制作样板墙面,经建设、监理、施工总承包单位检查符合要求,报工程所在地质量监督机构确认后方可进行施工。
混凝土裂缝整改通知书工程整改通知书范文一片区房屋风貌改造及亮化工程施工队:事由:由你施工队施工的片区房屋风貌改建及美化工程,经我项目部对施工现场的巡查结果,辨认出你施工队存有以下问题:一、局部外墙未达到相关技术要求(污染、开裂、脱离)、进行抹灰及上腻子乳胶漆等工序施工。
二、局部瓦屋面未完成施工。
三、局部女儿墙脊瓦未施工(工序未完善)。
四、局部瓦屋面风檐板未达至有关技术建议。
五、瓦屋面瓦漆(颜色)未达到相关技术要求。
六、屋脊(颜色)未达至有关技术建议。
七、局部外墙线条未施工、达到相关技术要求。
为了达成我们大家的一个共同目标,针对以上情况,你施工队必须引起高度重视,且立即进行整改自检后在日内上报项目部质安部进行验收。
如你施工队在接到本通知之日起未进行整改,我项目部将对你施工队采取重罚:1、每间房屋罚款¥.00,大写:壹千元整;2、我项目部将派其它施工队直接进行以上收尾工程的整改工作,并最终从你施工队的工程款中(按我项目部支付你施工队遗留收尾工程施工工程款的总金额)双倍扣除。
特此通知装饰设计工程有限公司项目工程、质安部20xx年3月1日工程整改通知书范文二并致:朝阳新村住宅E座楼“混凝土铺设施工班组”事由:阳台构造柱混凝土浇筑分项工程施工质量低劣,要求在施工中引起高度重视,将已浇筑的混凝土构造柱加于修补整改。
内容:1、5层阳台构造柱混凝土浇筑漏振严重,造成多处混凝土露筋、蜂窝、孔洞现象。
必须采取正确的修补方法将其整改完好。
2、所有的构造柱与上部结构接触处不密实,应逐一修补填嵌密实,且确保棱角齐全。
3、混凝土浇筑后加强阳台面的清理工作,确保工完全料净、节约用料、文明施工。
单位:江苏南通三建三0一朝阳新村工程项目部技术室。
技术负责人:日期:x年9月2日拒绝接受人:施工班组负责人工程整改通知书范文三×工程有限公司:你单位承建的我方钢结构厂房工程,经我方人员检查发现:你公司对基础部分的施工未按我方认定的施工图纸要求进行施工,主要是水泥的标号使用过低,并且水泥、砂石的配比未按施工要求操作,人为地更改配比,导致浇灌成型的水泥基础达不到质量标准要求,将会对后续建设的钢结构带来严重的安全隐患,难以保证工程质量。
关于钢筋混凝土现浇板裂缝的控制于明祥发布时间:2021-11-02T13:28:51.074Z 来源:《基层建设》2021年第21期作者:于明祥[导读] 摘要:近几年,伴随着人民生活水平的提升,我国的房地产业得到了前所未有的发展前景,人们对于建筑的要求在不断提高,特别是土建筑工程中现浇板裂缝问题成为人们关注的重点,裂缝会导致现浇板出现渗漏现象,影响土建工程的正常使用。
山东万泰建设集团有限公司 264000摘要:近几年,伴随着人民生活水平的提升,我国的房地产业得到了前所未有的发展前景,人们对于建筑的要求在不断提高,特别是土建筑工程中现浇板裂缝问题成为人们关注的重点,裂缝会导致现浇板出现渗漏现象,影响土建工程的正常使用。
为了确保建筑物的正常使用,必须要加强现浇板的施工。
关键词:钢筋混凝土;现浇板;裂缝控制 1 现浇板裂缝的原因分析 1.1设计方面设计方面导致出现裂缝的原因主要包括:平面不规则、布局跨度过大都会导致出现裂缝的几率增加;此外,预埋管设计过多,使得现浇板的混凝土实际厚度减小,从而出现裂缝;伸缩缝的不合理设置或者缺少必要的伸缩缝,都会让裂缝出现的几率大大提高;楼板的设计厚度不足,也会导致裂缝的出现。
1.2材料方面材料方面,导致裂缝出现的最主要的原因在于混凝土配比设置不佳,粉煤灰掺量大;在实际施工过程中,为了增加混凝土的可泵性而设置过大的水灰比,也会让裂缝出现的风险加大;此外,以细砂或者特细砂作为细骨料,较大含泥量的混凝土,往往浇筑的现浇板会容易出现裂缝。
1.3施工方面施工方面存在的主要原因包括以下几点:混凝土浇捣之后,养护措施不够;混凝土浇捣过程中振捣不足;现浇板的钢筋保护层控制不佳;现浇板的厚度不足;预埋管部位加强辅助措施不够;施工时间过于仓促,导致过早拆除了模板,或过早在现浇板上放置砖、钢筋等重物,导致楼板局部负荷过大,出现裂缝。
2 产生现浇板裂缝产生的原因 2.1未设置伸缩缝在土建工程中设置伸缩缝能够有效控制建筑结构的突变,但是在实际的施工中开发商比较重视土地的利用率,就会要求施工方在施工的时候不预留伸缩缝,当土建工程达到伸缩的极限的时候,集中的应力就会在比较薄弱的部位释放,就会导致裂缝的产生。
青建管质字〔2009〕85号
关于印发《现浇混凝土楼板裂缝防治若干措施》的通知
各区、市建设行政主管部门,各开发建设、施工、监理、预拌混凝土生产单位,各有关单位:
现浇混凝土楼板裂缝防治,是我市建筑工程质量通病治理的重点。
最近,我局在工程质量检查中,发现部分工程现浇楼板不同程度存在开裂现象。
为进一步加强现浇混凝土楼板的施工质量管理,预防和控制楼板裂缝,确保现浇楼板承载力和耐久性,我局在充分调研的基础上,根据国家有关法律、法规和工程建设强制性标准,结合我市工程实际,制定了《现浇混凝土楼板裂缝防治若干措施》,现印发给你们,请遵照执行。
各级质量监督机构应加强对现浇楼板裂缝防治工作的监督检查。
对违反相关规定的,依照有关法律、法规规定予以处罚。
附件:《现浇混凝土楼板裂缝防治若干措施》
现浇混凝土楼板裂缝防治若干措施
1 楼板施工前裂缝预控
1.1 建设单位不得明示和暗示设计单位降低设计标准。
1.2在认真做好图纸会审工作的基础上,总承包施工单位应制定详细的楼板裂缝防治专项施工方案。
专项施工方案应当由施工单位技术负责人审批,总监理工程师审查通过后实施。
经批准的专项施工方案,不得随意变动,主要内容须包括:
1 预拌混凝土进场验收技术要求;
2 向预拌混凝土生产企业预提交的技术参数,应包括初凝时间、终凝时间、坍落度、掺合料品种与掺量、外加剂品种以及其他现场施工需要的技术参数;
3 模板体系承载力、刚度与稳定性计算和防止立杆传力应力集中的构造措施;
4 模板周转套数;
5 钢筋位置、保护层厚度控制;
6 电气线管位置、多层线管交叉控制;
7 板厚控制;
8 混凝土浇捣控制;
9 混凝土初凝前找平与终凝前抹压时间控制;
10 混凝土养护方式与时间控制;
11 终凝后上人放线时间控制;
12 钢筋、模板吊装时间及防冲撞控制;
13 拆模时间控制;
14 其他必要的控制措施。
1.3监理单位应制定现浇混凝土楼板施工旁站监理实施细则,明确裂缝防治监理要点。
1.4 施工单位应对各工种实施技术交底,并形成交底记录。
2 预拌混凝土生产与供应
2.1预拌混凝土生产企业应严格执行市建委《关于印发〈加强预拌混凝土质量管理的暂行规定〉的通知》和《住宅工程钢筋混凝土现浇楼(屋)面板裂
缝控制技术导则》中的相关规定。
2.2预拌混凝土生产应严格控制原材料质量,严格配合比设计及计量。
掺合料和外加剂的品种和掺量等施工技术参数,应满足预拌混凝土供货合同以及国家相关标准和有关规定要求。
2.3预拌混凝土生产单位在供应预拌混凝土时,应向施工单位提供《预拌混凝土产品说明书》,其中应明确混凝土防治裂缝施工注意事项。
注意事项主要包括:
1 混凝土初、终凝时间;
2 混凝土强度达到75%以上的预计龄期;
3混凝土自浇筑起至吊装钢筋、模板等施工荷载时间建议;
4 混凝土养护方式及时间建议;
5 混凝土自身特性可能引起裂缝的其他施工注意事项。
3 现浇混凝土楼板施工
3.1 预拌混凝土进场验收
3.1.1预拌混凝土进场时,施工单位和监理单位应根据已提交的施工参数核查预拌混凝土配合比通知单内容,按规定对预拌混凝土坍落度及和易性、保水性、粘聚性等性能进行逐车检查,并做好检查记录;严禁在现场随意加水和外加剂。
3.2 模板体系施工
3.2.1模板材料的选取与支撑体系的支设,除满足设计计算工况和有关规定外,还应考虑施工中吊装荷载撞击效应对模板体系刚度及稳定性产生的影响。
3.2.2 模板支撑体系的支设应符合有关规定。
3.2.3 模板支撑体系立杆底应设置垫板。
3.2.4 模板体系周转套数不宜少于4套。
3.2.5 模板体系周转使用前应检查修补、调换可能导致质量问题的残缺部件。
3.3 钢筋绑扎与线管敷设
3.3.1 负弯矩钢筋宜设置通长马凳,其间距不宜超过800mm。
3.3.2板底钢筋保护层厚度应符合设计、规范要求,垫块数量每0.8m2不少于1个。
3.3.3线管应敷设在板上、下两层钢筋中间,水平间距不宜小于50mm;
1管线敷设宜与钢筋成斜交布置或平行于板短跨方向。
严禁三层及三层以上线管交错叠放,必要时宜在线管交叉处增设钢筋加强网或预埋线盒等措施;
2 线管直径大于20mm时宜采用金属导管。
3.4 混凝土浇捣与养护
3.4.1施工单位应根据工程结构形式和有关规定合理确定混凝土浇筑方案,不得随意留置施工缝。
3.4.2施工单位应根据预拌混凝土初凝时间和出厂时间,确定混凝土浇捣时间,保证在混凝土初凝前完成浇捣找平工作。
3.4.3 混凝土楼板振捣宜采用平板振动器,确保振捣质量。
3.4.4 混凝土终凝前应对板面进行抹压。
板面抹压工作结束后,应立即采用塑料薄膜覆盖,进行保湿养护,养护时间不应少于14d。
3.5板面上荷与模板拆除
3.5.1严格控制板面上荷时间。
板面上人放线时间不得早于混凝土终凝后18h (4月-11月)和24h(12月-次年3月);板面吊运模板、钢筋等材料时间不得早于混凝土终凝后36h(4月-11月)和48h(12月-次年3月)。
3.5.2吊运材料应做到少吊轻放,材料堆放处应事先铺设木垫板,位置应避开楼板跨中部位,力求减少吊运荷载对楼板造成的冲击。
3.5.3严格控制楼板拆模时间。
楼板混凝土同条件养护试块达到规范规定的强度值后,方可拆除支承模板。
5、现浇楼板裂缝防治管理
5.1施工过程中发现现浇楼板出现裂缝,应按以下程序进行处理:
1 建设单位应组织设计、施工、监理和预拌混凝土生产单位,查清楼板裂缝的分布、宽度;
2 综合分析裂缝的性质、产生的原因;
3 形成书面楼板裂缝处理意见;设计单位出具楼板裂缝设计处理措施;
4裂缝处理意见及设计处理措施应经工程质量监督员审查、留存;
5 施工单位严格按设计要求对楼板裂缝进行处理,监理单位进行旁站监理;
6楼板裂缝处理后,各方应组织专项验收并形成资料存档。
5.2建设、施工、监理、预拌混凝土生产单位在现浇楼板裂缝防治及处理过
程中形成的所有资料,应作为工程技术资料存档。
