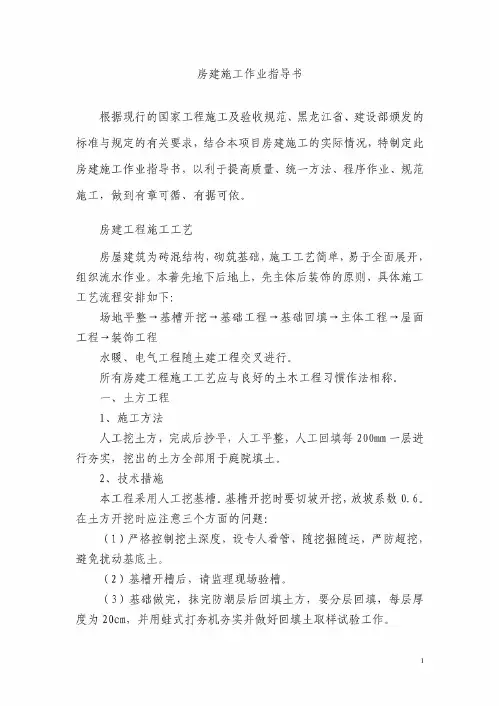

房建施工作业指导书
- 格式:pdf
- 大小:1.43 MB
- 文档页数:15


项目建设标准化管理丛书铁路建设工程项目房建工程标准化施工作业指导书*****集团有限公司2009年8月北京目录1。
地基基础工程施工作业指导书2.地下室防水工程施工作业指导书3. 砌体结构施工作业指导书4。
钢筋混凝土结构工程施工作业指导书6。
屋面工程施工作业指导书7。
门窗工程作业指导书8装饰装修工程作业指导书9.给排水、暖气工程作业指导书10.电气安装工程作业指导书11。
通风与空调设备安装工程作业指导书12。
电梯工程作业指导书1。
地基基础工程施工作业指导书一。
通用条款1.1 适用范围适用于各类房建工程的地基基础的土石方开挖、基坑壁支护、井点降水、排水及不同类型基础的施工。
1。
2 作业准备1.2.1内业技术准备本作业指导书为通用范本。
在开工前组织技术人员会审施工图纸和文件,提出图纸问题上报监理、甲方,请甲方组织设计单位前来进行施工图技术交底,澄清有关技术问题,熟悉规范和技术标准.经过技术交底后,编制实施性施工组织设计,完善作业指导书,制定施工安全保证措施,提出质量、安全应急预案。
措施齐全后再对施工人员下达指导书,进行上岗前技术培训,考核合格后持证上岗。
1。
2。
2外业技术准备做好施工作业中所涉及的各种外部技术数据收集。
搭建生活房屋,配齐生活、办公设施,配备必要的定位放线、测量和试验的仪器、设备及电脑、软件等,满足现场管理、技术人员工地生活及办公需要。
1.3 技术要求1.3。
1根据定位放线成果,确定基坑(基槽)的施工位置和开挖深度。
1。
3.2施工前应根据施工现场的总体地形情况和设计的室外地坪情况,做好土方平衡调配规划。
1。
3。
3在开挖前,应根据所在施工位置的地质勘察报告和基础设计深度,确认基础部位是否在水位线以上,如水位线超过基地,则要先行考虑基底降水施工。
1.3。
4如果设计为桩基(钢筋混凝土桩、型钢桩),应提前做好加工计划,造价人才网在场外将桩基预制或加工成型,检验合格后运入场内待用。
1。
3。
5如果设计为箱型基础,应在垫层完工后进行地板基础防水铺设,其上浇筑保护层,然后为底板施工。
房屋建筑工程施工作业指导书第一章前言本指导书为房屋建筑工程施工作业的指导规范,旨在规范施工作业过程中的安全生产和质量控制,确保工程质量和进度,为相关工作人员提供必要的工作指导。
第二章施工组织2.1 工程划分根据工程需要和施工实际情况,对房屋建筑工程进行划分。
按照施工顺序、工种类别和施工流程等划分,将施工任务划分成不同的施工单元,明确责任、工序、要求和工艺流程。
2.2 施工管理建立工程项目部,指派管理人员和技术人员,按照工程进度和质量要求层层分解任务,逐级审批、监督和检查。
对施工现场进行安全检查,制定安全措施和应急预案,做好施工安全管理。
第三章工程质量3.1 设计与施工严格按照设计图纸和相关规范要求进行施工,尤其要注意防水、保温、隔热、隔音等细节问题。
对待地基、桩基、基础等关键部位要认真核验,确保其质量合格。
3.2 材料控制对工程所涉及的材料进行品质管控,确保材料质量符合相关标准,不得使用劣质材料,同时对材料现场储存和运输过程进行监管。
第四章安全措施4.1 安全工作施工现场应按照相关标准和法律法规进行安全防护,施工人员必须穿戴全套的安全防护设备。
对可能存在的危险源要及时发现、评估和综合处置,严禁超载、超高、超限作业。
4.2 消防设施施工现场应配备足够数量的消防设施,定期检查维护,保证其正常使用。
同时需要对消防通道、消防水带等设施保持畅通,确保消防运行畅通。
第五章环境保护5.1 施工噪声施工现场最大噪声应符合规定标准,对超标项应采取有效措施加以处理,尽量减少噪声对周边环境的影响。
5.2 施工污染为保护环境,施工现场应配备污染治理设施,防止污染物的外溢和污染源的扩散。
必要时应设置挡土墙,保护地下水、土壤和周边环境的完整性。
第六章施工技术6.1 施工工艺采用先进技术和管理模式,运用新材料和高效设备,实现施工过程的高效、安全和精细化。
对施工中可能存在的困难、问题和风险要及时处理,确保工程施工质量和安全。
6.2 质量监控采用现代检测仪器和手段,对工程过程中的管线、结构、电气、防火等关键节点进行监控和检测,确保施工质量达标。
西安铁路枢纽新丰镇编组站改扩建工程房建工程作业指导书中铁电气化局集团新丰镇编组站改扩建工程指挥部西安铁路枢纽新丰镇编组站房屋建筑、构筑物作业指导书西安铁路枢纽新丰镇编组站改扩建工程Ⅰ标段共有建筑房屋51栋,生产及办公房屋24941m2,站台墙350m,站台面2575m2,货坪5380m2,平交过道6处,股道间水泥板4224m3,减速器基础2600 m3,围墙2948m。
为确保工程质量、安全及进度,特制定本施工作业指导书,以规范作业程序。
一、施工方案(一)施工方法1、人工挖孔桩采用人工挖土出土,每挖1米支护一次,采用活动木模板,现浇钢筋混凝土,为保证安全每隔一桩开挖,每栋分2~3批完成。
2、搭设双排外脚手架,井架垂直运输,水平运输用架子车、灰斗车。
3、因每栋建筑面积不大,桩基承台和基础梁宜一次绑扎钢筋支模浇筑混凝土(单层厂房除外)。
4、先砌墙,后浇筑抗震构造柱混凝土。
5、圈梁和楼层板、屋面梁和屋面板宜一次支模浇筑混凝土(包括檐口板)。
采用满堂立柱支撑或工具式支撑,组合钢模板。
6、混凝土浇筑一律采用机械拌和,机械振捣。
7、夯填土、3:7灰土采用小型振动夯夯实。
8、钢结构施工,单层库房钢架在工厂定制,其他型钢和雨蓬型钢在施工现场制作。
屋面板及钢结构安装使用16T汽车吊车。
(二)施工顺序1、首先平整好施工场地,挖好临时排水系统。
2、各建筑房屋、桩基础、站台雨蓬桩基础,小型构件预制。
3、各建筑房屋主体(注意:水、电管道口预留孔洞,电线管预埋,配电箱、开关、插座、灯座、门窗安装预埋件,走廊栏杆、上人层面栏杆预埋件,设备安装预埋件)。
站台雨蓬T型梁柱预制,屋面防水,外墙面粉刷。
4、地面基层和室内外地下管线制作安装。
5、楼地面装修、室内顶棚、墙面装修。
6、水、电设备安装。
7、室外道路、站台面、站坪及货场地面混凝土。
8、平整场地、清运垃圾、绿化。
二、施工质量计划(一)质量方针科技先导,持续改进,追求卓越,优质取信。
房建工程施工作业指导书针对房建工程施工作业,本文将从以下几个方面进行详细阐述:作业前准备,施工过程,安全防护,材料管理,流程检查。
作业前准备1.明确施工要求:在施工前,应与设计、监理等部门进行沟通,准确了解施工要求和技术细节。
2.组织人员:应根据项目的规模和具体情况,安排合适的施工人员。
工人应具备相应的技能和经验。
3.设备准备:施工前应对所需要的机械设备和工具进行检查,确保其正常工作。
4.材料准备:应根据工程施工计划,提前准备好所需要的材料,包括起重机具、钢筋、水泥、砖、沙、木材等。
施工过程1.地基处理:对于建筑房屋,先需要对地基进行处理,如挖掘基坑、打地下排水管道等。
2.结构施工:按照施工图纸,进行大致的结构施工,包括搭建及拆除脚手架、土方出挖和基础浇筑等。
3.主体施工:进行上部结构的施工,包括砌墙、钢筋加工、混凝土浇筑、屋面防水处理等。
4.装饰装修:进行室内外装修、电气照明、给排水等。
安全防护1.防护设施:在施工前,应对周边环境进行勘测,设置必要的防护设施,比如安全网、安全带、警示标志,确保工作区域安全。
2.用电安全:现代房子都需要使用电力,在使用电力时,必须按照规定进行操作,使用符合标准的电器设备,避免电器引起的火灾事故。
3.防止高空坠物:当进行高空作业时,需使用合格的吊装工具和固定装置,避免高空坠物造成人身伤害。
4.防止火灾:在施工过程中,应加强对各种易燃材料的管理,并进行专门的灭火器材配备,避免火灾事故发生。
材料管理1.材料验收:对于所购买的材料,应严格进行验收,避免因采购劣质材料而导致施工质量下降。
2.储存管理:对于已验收的材料,在运输到施工工地后,应妥善存放,并采取相应的措施,确保材料不受到损伤或污染。
3.使用规范:材料在施工过程中使用,需按照制造厂家和行业标准进行使用和储存,避免材料的浪费和损坏。
流程检查1.工序检查:针对每个施工工序,应进行相应的检查和验收,以确保施工过程中的质量和安全。
