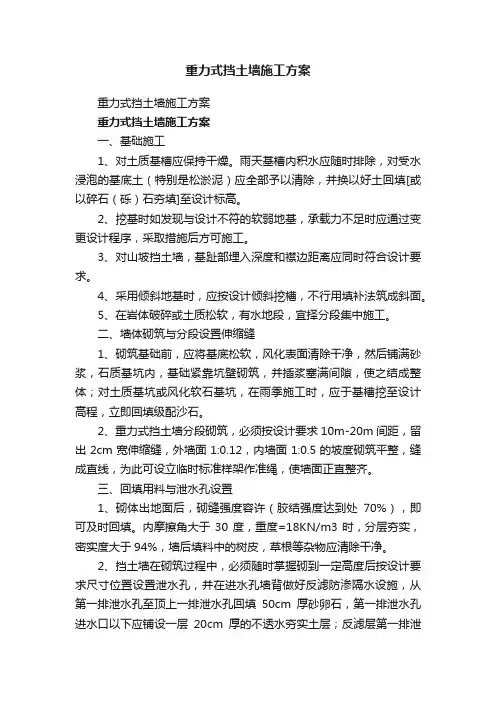

重力式挡土墙施工方案重力式挡土墙施工方案重力式挡土墙施工方案一、基础施工1、对土质基槽应保持干燥。
雨天基槽内积水应随时排除,对受水浸泡的基底土(特别是松淤泥)应全部予以清除,并换以好土回填[或以碎石(砾)石夯填]至设计标高。
2、挖基时如发现与设计不符的软弱地基,承载力不足时应通过变更设计程序,采取措施后方可施工。
3、对山坡挡土墙,基趾部埋入深度和襟边距离应同时符合设计要求。
4、采用倾斜地基时,应按设计倾斜挖槽,不行用填补法筑成斜面。
5、在岩体破碎或土质松软,有水地段,宜择分段集中施工。
二、墙体砌筑与分段设置伸缩缝1、砌筑基础前,应将基底松软,风化表面清除干净,然后铺满砂浆,石质基坑内,基础紧靠坑壁砌筑,并插浆塞满间隙,使之结成整体;对土质基坑或风化软石基坑,在雨季施工时,应于基槽挖至设计高程,立即回填级配沙石。
2、重力式挡土墙分段砌筑,必须按设计要求10m-20m间距,留出2cm宽伸缩缝,外墙面1:0.12,内墙面1:0.5的坡度砌筑平整,缝成直线,为此可设立临时标准样架作准绳,使墙面正直整齐。
三、回填用料与泄水孔设置1、砌体出地面后,砌缝强度容许(胶结强度达到处70%),即可及时回填。
内摩擦角大于30度,重度=18KN/m3时,分层夯实,密实度大于94%,墙后填料中的树皮,草根等杂物应清除干净。
2、挡土墙在砌筑过程中,必须随时掌握砌到一定高度后按设计要求尺寸位置设置泄水孔,并在进水孔墙背做好反滤防渗隔水设施,从第一排泄水孔至顶上一排泄水孔回填50cm厚砂卵石,第一排泄水孔进水口以下应铺设一层20cm厚的不透水夯实土层;反滤层第一排泄水孔应高于沟底0.3m设置。
四、砌石工程材料的质量1、石砌体用的`水泥,片石,砂,及水等要求质地均匀,水泥不失效,砂石洁净,水中不先得含有对水泥有害的物质。
2、石料强度不得低于30Mpa,无裂缝,不易风化。
3、块石最不边长及中间厚度不小于25cm,宽度不超过厚度的二倍。
重力式挡土墙施工方案71220重力式挡土墙施工方案一、工程项目概况为XXX食堂重建挡土墙工程。
由XXX进行设计,位于XXX重建食堂东侧。
为直立式重力式挡土墙。
挡土墙材料:重力式挡土墙材料使用C15毛石混凝土(基中括展基础用C25钢筋混凝土),毛石的强度等级不低于MU30,毛石混凝土的毛石渗入量不大于总体积的30%。
一、准备工作:1、测量放样:按图纸设计的平面位置、标高及几何尺寸进行施工放样。
2.在现场设置“施工须知”牌,标明主要技术负责人、现场质量管理员、试验检测人、安全负责人;砼配合比、主要施工工艺及质量标准,来指导施工。
二、基坑开挖:1、将基坑控制桩延长于基坑外2米处加以固定。
2、基坑开挖应保持良好的排水,基坑外设置集水井,以利于基底排水。
3、用挖机开挖至设计标高30㎜处,然先人工挖除剩余30㎜土,以免机械扰动原状土或超挖。
4、基坑开挖后应检验基底承载力,及格后,妥帖修整,在最短的时间内放样、装模,用混凝土层封底再进行根蒂根基的浇筑。
三、施工工艺及流程图1、基底处理:基底为风化岩石层,开挖基坑后,先对基底整平、夯实。
2、基础:开挖基坑及处理后,检验基底尺寸及标高,验收合格后浇筑基础。
3、在地基形状和挡墙高度变化处应设沉降缝,间跷10~15米或平面转折处,缝宽30mm,缝中应填塞沥青麻筋或其他有弹性的防水材料,填塞深度不应小于150mm。
4、浇筑墙身:待基础浇筑完成后,进行墙身的放样。
材料使用C15毛石混凝土(基中括展基础用C25钢筋混凝土),毛石的强度等级不低于MU30,毛石混凝土的毛石渗入量不大于总体积的30%。
待其强度达到设计强度70%后,方可进行墙背回填。
5、挡墙墙体应根据墙背渗水情况设置一定数目泄水孔,泄水孔水平间距 2.5米,竖向间距 1.5米,泄水孔采用¢55.9UPVC管,上下交错布置,最下排泄水孔底部应横跨常水位300㎜。
挡墙后面填土,应优先选择透水性较强的材料,以减小墙背土冻胀力和有利于积水排挤。
重力式挡土墙施工方案(精品)第一篇范本:【正文】一:项目背景1.1 项目概述本项目是关于重力式挡土墙施工方案的详细说明和指导,旨在确保挡土墙的施工质量和安全性。
1.2 目标本项目的目标是通过合理的施工方案和措施,确保重力式挡土墙的稳定性和耐久性。
二:施工准备2.1 施工前调查在施工前,需要对挡土墙所在地进行详细的调查,包括地质情况、土壤特性等。
2.2 施工图纸根据调查结果,绘制施工图纸,详细显示挡土墙的尺寸、高度、倾斜角度等参数。
三:施工流程3.1 土方开挖按照施工图纸上的要求,进行土方开挖工作,确保挡土墙的基础得到充分处理。
3.2 基础处理进行挡土墙基础处理工作,包括基础夯实、加固等,以确保基础的稳定性。
3.3 挡土墙砌筑按照施工图纸上的要求,进行挡土墙的砌筑工作,使用适当的材料和方法,确保挡土墙的稳定性。
四:施工注意事项4.1 施工安全在施工过程中,要注意安全措施的落实,确保施工人员的人身安全。
4.2 施工质量要严格按照施工图纸和技术要求进行施工,确保施工质量达到要求。
五:施工验收5.1 施工质量验收经过施工完成后,进行施工质量验收,确保施工质量符合要求。
5.2 安全验收进行安全验收,确保施工过程中的安全措施的合理性和有效性。
【附件】本文档涉及的附件:施工图纸、调查报告等。
【法律名词及注释】无第二篇范本:【正文】一:项目背景1.1 项目概述本文档是关于重力式挡土墙施工方案的详细说明和指导,旨在确保挡土墙的施工质量和安全性。
1.2 目标本项目的目标是通过合理的施工方案和措施,确保重力式挡土墙的稳定性和耐久性。
二:施工准备2.1 施工前调查在施工前,需要对挡土墙所在地进行详细的调查,包括地质情况、土壤特性等。
2.2 施工图纸根据调查结果,绘制施工图纸,详细显示挡土墙的尺寸、高度、倾斜角度等参数。
三:施工流程3.1 土方开挖按照施工图纸上的要求,进行土方开挖工作,确保挡土墙的基础得到充分处理。
3.2 基础处理进行挡土墙基础处理工作,包括基础夯实、加固等,以确保基础的稳定性。
第1篇一、工程概况重力式挡土墙是一种常用的土石方工程结构,主要用于支撑土体、防止滑坡、防洪等。
本工程拟建的重力式挡土墙位于某市某路段,全长1000米,高度为2.5米,基础宽度为1.5米,墙身宽度为0.8米。
挡土墙结构采用C25混凝土,基础采用C15混凝土,墙身采用M10水泥砂浆砌筑M7.5毛石。
二、施工准备1. 施工图纸及技术文件熟悉施工图纸,了解设计要求,确保施工质量。
同时,收集相关技术文件,如材料质量标准、施工规范等。
2. 材料准备(1)混凝土:C25混凝土,应符合国家标准GB/T 50081-2002的要求。
(2)水泥:应符合国家标准GB 175-2007的要求。
(3)砂、石:应符合国家标准GB/T 14684-2011的要求。
(4)毛石:应符合国家标准GB/T 14685-2011的要求。
(5)水泥砂浆:M10水泥砂浆,应符合国家标准GB/T 50107-2010的要求。
3. 施工设备(1)混凝土搅拌机:用于搅拌混凝土。
(2)水泥砂浆搅拌机:用于搅拌水泥砂浆。
(3)振捣器:用于混凝土振捣。
(4)切割机:用于切割混凝土。
(5)挖掘机:用于基础开挖。
(6)装载机:用于土方运输。
(7)自卸汽车:用于材料运输。
4. 施工人员组织施工队伍,明确各岗位责任,确保施工顺利进行。
三、施工工艺1. 施工顺序(1)基础开挖:根据设计图纸,开挖基础,确保基础尺寸满足要求。
(2)基础处理:对基础进行平整、夯实,确保基础表面平整。
(3)基础浇筑:浇筑C15混凝土基础,确保混凝土强度及密实度。
(4)墙身砌筑:采用M7.5毛石砌筑墙身,砂浆采用M10水泥砂浆。
(5)墙顶浇筑:墙顶采用C25混凝土浇筑,确保混凝土强度及密实度。
2. 施工方法(1)基础开挖:采用挖掘机开挖,人工配合清理。
(2)基础处理:采用人工平整、夯实。
(3)基础浇筑:采用混凝土搅拌机搅拌混凝土,振捣器振捣,确保混凝土密实。
(4)墙身砌筑:采用毛石砌筑,砂浆采用水泥砂浆。
毛石挡土墙施工方案毛石挡土墙是一种常用的挡土结构,采用毛石作为材料,经过堆砌构造而成。
施工方案如下:1. 施工前的准备工作:首先确定挡土墙的位置和尺寸,同时进行现场勘测和设计,确定挡土墙的高度、宽度和长度。
2. 土地平整:根据挡土墙的位置和尺寸要求,先将施工区域进行土地平整,打掉凸起的土块,并清除脏物和杂草。
3. 确定墙基:根据设计要求,确定挡土墙的墙基位置和宽度。
一般来说,墙基宽度为挡土墙高度的1/3到1/2。
4. 砌石材料准备:选择坚固的毛石作为施工材料,较小的毛石可以用于填充墙体中部,较大的毛石可以用于墙体表面,以增加结构的稳定性和美观效果。
5. 开始砌墙:首先在墙基上涂上一层水泥砂浆,然后将第一层较大的毛石沿墙基进行铺设,并用水平仪进行校正。
接着,根据设计要求,依次砌筑后续的墙体层次,每层之间要进行水平和垂直校正。
6. 加固墙体:墙体砌筑好后,要对其进行加固。
首先用水泥砂浆将墙体表面进行包裹,使其更加坚固。
然后使用中间的较小毛石进行填充,使挡土墙整体结构更加稳定。
7. 墙体美化:挡土墙施工完成后,可以对其进行美化处理。
可以在墙体表面种植蔓延的植物,或者给墙体表面刷上颜色,以增加挡土墙的美观性。
同时也可以在墙顶设置花坛、栅栏等装饰物。
8. 施工结束:整个施工过程完成后,要进行墙体的清洁和验收工作,检查是否有明显的缺陷和质量问题。
以上是毛石挡土墙的施工方案,通过合理的设计和施工,可以建成结构稳定、美观大方的挡土墙。
但需要注意的是,在施工过程中要严格控制挡土墙的高度和长度,以确保墙体的稳定性和安全性。
同时,也要注意挡土墙的防水和排水措施,防止土壤水分渗透导致墙体开裂和倒塌。

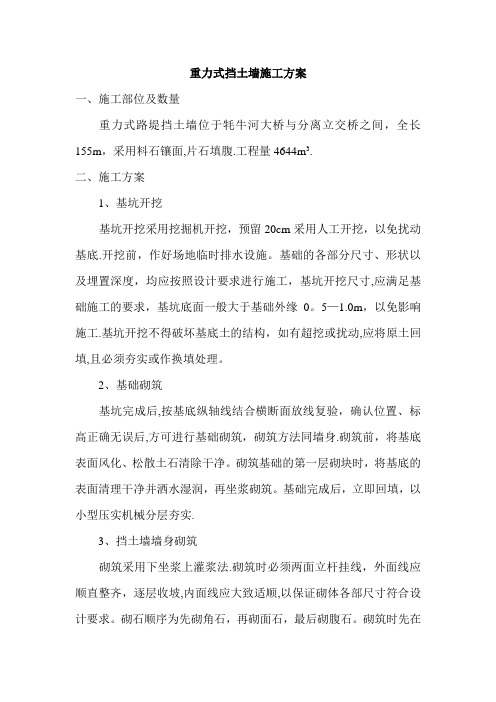

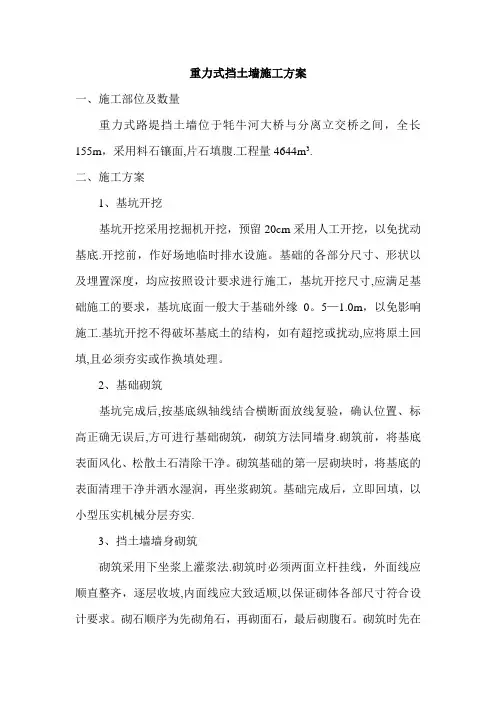

重力式挡土墙施工方案一、施工部位及数量重力式路堤挡土墙位于牦牛河大桥与分离立交桥之间,全长155m,采用料石镶面,片石填腹.工程量4644m3.二、施工方案1、基坑开挖基坑开挖采用挖掘机开挖,预留20cm采用人工开挖,以免扰动基底.开挖前,作好场地临时排水设施。
基础的各部分尺寸、形状以及埋置深度,均应按照设计要求进行施工,基坑开挖尺寸,应满足基础施工的要求,基坑底面一般大于基础外缘0。
5—1.0m,以免影响施工.基坑开挖不得破坏基底土的结构,如有超挖或扰动,应将原土回填,且必须夯实或作换填处理。
2、基础砌筑基坑完成后,按基底纵轴线结合横断面放线复验,确认位置、标高正确无误后,方可进行基础砌筑,砌筑方法同墙身.砌筑前,将基底表面风化、松散土石清除干净。
砌筑基础的第一层砌块时,将基底的表面清理干净并洒水湿润,再坐浆砌筑。
基础完成后,立即回填,以小型压实机械分层夯实.3、挡土墙墙身砌筑砌筑采用下坐浆上灌浆法.砌筑时必须两面立杆挂线,外面线应顺直整齐,逐层收坡,内面线应大致适顺,以保证砌体各部尺寸符合设计要求。
砌石顺序为先砌角石,再砌面石,最后砌腹石。
砌筑时先在下层片石面上铺一层厚薄均匀的砂浆,压下片石,借助片石自重将砂浆压紧,并在灰缝上加以必要插捣和用力敲击,使片石完全稳定在砂浆层上,直至灰缝表面出现水膜。
立缝填浆补实,不得有空隙和立缝贯通现象.砌筑中断时,将砌好的片石层用砂浆填满。
再砌筑时,表面清扫干净,洒水湿润。
工作段的分段位置宜在沉降缝和伸缩缝处,各段水平缝应一致。
砌筑砌体外皮时,浆缝需留出1~2cm深的缝槽,以便砂浆勾缝。
每10~15m设一道沉降缝,沉降缝的宽度为2cm,缝内用沥青麻絮填塞,填缝深度15cm,为保证接缝的作用,接缝须垂直,并且缝两面片石表面需要平整,不能搭接。
墙身表面勾凹缝,勾缝应牢固、美观.对浆砌砌体要加强养护,以便砌体砂浆强度的形成和提高.收工时,用草帘、麻袋等覆盖物将砌体盖好。
重力式毛石挡土墙砌筑施工方案1.施工前准备1.1确定施工区域:根据实地测量和设计图纸,确定挡土墙的布局和边界。
1.2清理施工区域:清理施工区域内的杂草、垃圾和其他障碍物,确保施工区域干净平整。
1.3安排施工设备和材料:根据施工规模和计划,安排好所需要的施工设备和材料,确保施工过程顺利进行。
2.基底准备2.1表面处理:在基底上除去松散土壤和空鼓,施工平面基本平整,确保墙体的稳定性。
2.2基准线设置:根据设计要求,在基底上设置好垂直和水平的基准线,以便于后续砌筑工作。
3.毛石挡土墙砌筑3.1堆砌毛石:按照设计要求,将合适的毛石堆砌在基底上,砌筑的过程中要注意保持水平和垂直的标准。
3.2钢筋加固:在砌筑过程中,根据设计要求,在墙体内部嵌入钢筋,增加墙体的强度和稳定性。
3.3毛石填缝:砌筑完毛石后,用细石料或砂浆填入石缝,填缝的材料应与毛石的颜色和大小相匹配,以保持整体的美观。
3.4排水设施:在挡土墙的底部和背后设置好排水设施,以确保墙体背后的水分能够顺利排除。
4.挡土墙后保护4.1土壤铺筑:在挡土墙背后,进行土壤填筑,填筑过程中要注意逐层夯实,确保土壤的密实度。
4.2草坪种植:在填筑完土壤后,进行草坪的种植,以增加挡土墙的美观度和稳定性。
4.3养护期:完成挡土墙的砌筑后,进行一定的养护期,定期巡视和维护挡土墙的稳定性,并及时处理发现的问题。
以上是一份关于重力式毛石挡土墙砌筑施工方案的描述,根据实际情况和设计要求,可以根据需要进行具体的调整和改进。
在施工过程中要严格按照规范操作,确保施工质量和施工安全。
同时,应根据当地的气候和地质条件,选择合适的材料和施工方法,以确保挡土墙的稳定性和耐久性。

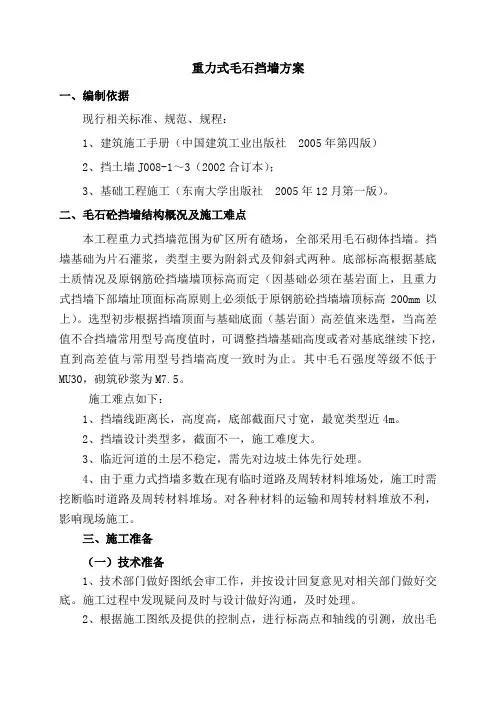

重力式毛石挡墙方案一、编制依据现行相关标准、规范、规程:1、建筑施工手册(中国建筑工业出版社 2005年第四版)2、挡土墙J008-1~3(2002合订本);3、基础工程施工(东南大学出版社 2005年12月第一版)。
二、毛石砼挡墙结构概况及施工难点本工程重力式挡墙范围为矿区所有碴场,全部采用毛石砌体挡墙。
挡墙基础为片石灌浆,类型主要为附斜式及仰斜式两种。
底部标高根据基底土质情况及原钢筋砼挡墙墙顶标高而定(因基础必须在基岩面上,且重力式挡墙下部墙址顶面标高原则上必须低于原钢筋砼挡墙墙顶标高200mm以上)。
选型初步根据挡墙顶面与基础底面(基岩面)高差值来选型,当高差值不合挡墙常用型号高度值时,可调整挡墙基础高度或者对基底继续下挖,直到高差值与常用型号挡墙高度一致时为止。
其中毛石强度等级不低于MU30,砌筑砂浆为M7.5。
施工难点如下:1、挡墙线距离长,高度高,底部截面尺寸宽,最宽类型近4m。
2、挡墙设计类型多,截面不一,施工难度大。
3、临近河道的土层不稳定,需先对边坡土体先行处理。
4、由于重力式挡墙多数在现有临时道路及周转材料堆场处,施工时需挖断临时道路及周转材料堆场。
对各种材料的运输和周转材料堆放不利,影响现场施工。
三、施工准备(一)技术准备1、技术部门做好图纸会审工作,并按设计回复意见对相关部门做好交底。
施工过程中发现疑问及时与设计做好沟通,及时处理。
2、根据施工图纸及提供的控制点,进行标高点和轴线的引测,放出毛石砌体挡墙基础的控制边线。
3、对劳务队伍全体人员进行进场前安全文明施工教育及管理宣传。
4、对特殊工作作业人员集中培训,考核合格取证后方可上岗。
5、对各专业队伍进行施工前进行技术、质量交底。
(二)材料准备1、毛石应选用坚实、未风化的石料,其强度等级不低于MU30。
2、毛石表面的污垢、水锈在填充前应用水冲洗干净,并剔除尖条和薄状石块。
3、砌筑砂浆采用M7.5级,现场随拌随用。
(三)现场准备1、现场按照总施组作好水电布置工作,做到施工用水用电能满足现场生产、消防要求。
毛石挡土墙施工方案一、施工流程图毛石挡土墙施工流程如下图:二、施工工艺1、材料要求:1.1墙体采用的毛石混凝土,所用石料要求坚硬、密实、质地适当细致、色泽均匀、禁止使用风化石、水锈石、凸凹石块、卵石和薄毛石等。
1.2毛石强度应大于30MPa,最小厚度150mm,毛石掺量占总体积25%以下。
1.3墙顶地面现浇C20混凝土厚20cm,将墙顶地面封闭,方针地表水下渗。
1.4墙背填料为砂质粘土。
2、毛石混凝土施工工艺2.1测量放样定位和挡墙选型:2.1.1施工前,根据设计图纸,使用全站仪放出边线桩及基槽开挖范围,在开挖边界外5m设保护桩,便于施工中随时检查。
2.1.2基底开挖到位后,并经建设单位、监理单位会同我司相关人员,对环境挡墙(室外楼梯)等基础开挖后的实际的基底(原地貌)高程,进行实测并形成收方资料。
2.1.3根据实测的基底(原地貌)高程和拟定挡墙顶高程,计算挡墙总高来对挡墙进行选型。
由于图集为1m整高数计,如墙高非整数,当非整数小于0.5m时,其截面尺寸可采用插入法;当非整数大于0.5m 时应往上取用墙高为整数的断面,只修改墙高和强顶宽度。
2.1.4回填区的重力式挡墙需采用扩展基础,按04J008的19页执行。
2.2、基槽开挖土方开挖、回填:2.2.1采用人工配合机械开挖的方法,待挖至接近设计标高时检查基槽标高和轴线偏位情况,对有偏差的及时修整达到设计要求。
2.2.2本工程设计图中挡墙选用04J008第56页的FJB2~FJB4,挡墙基底(Bd)为1810~2570mm宽,挡土墙纵坡i基底不宜大于5%。
当大于5%时,应在纵坡向将基础做成台阶式。
台阶高度不宜大于0.5m。
2.2.3挡墙基槽换土回填深度大于2.0m,换填开挖宽度为:挡墙基底宽度(Bd)加上每边加宽0.5米,即Bd+0.5m×2。
挡墙基槽开出的土方采用自卸车运至空旷地,进行晾干、筛选,以备作为填料使用。
当基槽开挖全段完成后才开始整平并碾压密实。

本工程为某道路建设项目中的石挡土墙施工,位于道路两侧,全长1000米,高度5米,采用重力式石挡土墙结构。
挡土墙采用天然石材砌筑,石材规格要求符合设计要求。
本工程要求施工质量达到优良标准。
二、施工准备1. 施工图纸及资料:熟悉施工图纸,了解设计要求;收集相关规范、标准及施工工艺。
2. 施工组织设计:根据施工图纸和现场实际情况,编制施工组织设计,明确施工顺序、施工方法、施工进度及质量保证措施。
3. 材料准备:根据设计要求,准备石材、水泥、砂、钢筋等材料,确保材料质量符合规范要求。
4. 机械设备:准备挖掘机、装载机、平板运输车、振动压路机、搅拌机、切割机等机械设备。
5. 人员组织:成立项目经理部,明确各岗位职责,组织施工队伍进行技术交底和安全教育。
三、施工工艺1. 施工准备(1)根据设计要求,确定挡土墙基础形式,进行基础开挖。
(2)基础垫层铺设,确保平整、密实。
(3)设置排水设施,防止地表水浸泡基础。
2. 石材加工(1)石材选用天然石材,尺寸要求符合设计要求。
(2)石材加工,确保石材表面平整、无裂纹。
3. 挡土墙砌筑(1)按照设计要求,分层、分段进行挡土墙砌筑。
(2)砌筑过程中,注意石材的错缝、搭接,确保挡土墙的整体性。
(3)砌筑过程中,每隔一定距离设置伸缩缝,以适应地基沉降。
(4)砌筑完成后,进行勾缝处理,提高挡土墙的防水性能。
4. 钢筋绑扎(1)根据设计要求,设置钢筋网,确保钢筋间距、保护层厚度符合规范要求。
(2)钢筋绑扎牢固,避免因施工过程中钢筋位移导致质量隐患。
5. 混凝土浇筑(1)根据设计要求,浇筑混凝土,确保混凝土强度、厚度符合规范要求。
(2)混凝土浇筑过程中,注意振捣密实,防止蜂窝、麻面等质量问题。
6. 施工缝处理(1)在施工过程中,设置施工缝,避免因地基沉降导致挡土墙破坏。
(2)施工缝处理,确保施工缝处的密实性。
四、质量控制1. 材料质量:严格控制材料质量,确保材料符合设计要求。
2. 施工工艺:严格按照施工工艺进行施工,确保施工质量。

重力式挡土墙施工方案一、工程概述重力式挡土墙是一种依靠自身重力来维持稳定的挡土结构,常用于填方或挖方边坡的支护。
本次施工的重力式挡土墙位于_____地段,墙高_____米,长度_____米,基础埋深_____米。
其主要作用是防止土体坍塌,保障周边建筑物和道路的安全。
二、施工准备1、技术准备(1)熟悉施工图纸和相关规范,进行技术交底。
(2)根据现场实际情况,编制施工组织设计。
2、材料准备(1)石料:选用质地坚硬、无风化、无裂缝的石料,其强度不低于 MU30。
(2)砂:采用中砂,含泥量不超过 5%。
(3)水泥:选用 PO 425 普通硅酸盐水泥。
(4)水:使用符合混凝土拌合用水标准的水源。
3、主要机具准备(1)挖掘设备:如挖掘机、装载机等。
(2)运输设备:自卸汽车等。
(3)砌筑工具:如铁锹、大铲、瓦刀等。
(4)测量仪器:水准仪、全站仪等。
4、作业条件准备(1)完成场地平整,修筑施工便道,确保施工车辆通行顺畅。
(2)设置临时排水设施,排除施工区域内的积水。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪放出挡土墙的中心线和基础开挖线,并设置控制桩。
2、基础开挖(1)采用机械开挖为主,人工辅助修整的方式。
(2)开挖过程中,严格控制基底标高,避免超挖。
(3)如遇地质情况与设计不符,及时通知设计单位进行处理。
3、基础处理(1)基底清理干净,无杂物和积水。
(2)对软弱地基进行处理,如换填砂砾石等。
4、基础砌筑(1)砌筑前,先铺一层砂浆,然后砌筑第一层石块。
(2)石块大面朝下,丁顺相间,相互咬接。
(3)砌筑时,确保灰缝饱满,厚度均匀。
5、墙身砌筑(1)分层砌筑,每层高度约 30 50 厘米。
(2)每隔 10 15 米设置一道伸缩缝,缝宽 2 3 厘米,用沥青麻筋填塞。
(3)在墙身适当位置设置泄水孔,孔径 10 厘米,间距 2 3 米,呈梅花形布置。
6、勾缝(1)在墙身砌筑完成后,进行勾缝处理。
(2)勾缝采用凹缝,缝深 1 2 厘米。
重力挡土墙工程施工方案一、前言重力挡土墙是一种常用的护坡结构,主要用于抵抗土体的滑坡和冲刷,减少土体的侵蚀和崩塌,保护人员和财产的安全。
本文将针对重力挡土墙工程的施工方案进行详细讨论。
二、工程概况1. 工程名称:XX重力挡土墙工程2. 工程地址:XX市XX区3. 工程内容:新建重力挡土墙4. 工程规模:挡土墙长度XXm,高度XXm,底宽XXm5. 施工单位:XX施工公司三、施工前准备1. 方案设计确认:根据设计方案和施工图纸确认施工方案2. 材料准备:准备所需的挡土墙材料,如砖石、水泥、钢筋等3. 设备调试:对施工所需的机械设备进行检测和调试4. 安全防护:组织施工人员进行安全教育,做好安全防护工作5. 现场清理:清理施工现场,确保施工区域平整、清洁。
四、工程施工过程1. 土方开挖:根据设计要求,在挡土墙基础位置进行土方开挖,开挖深度根据挡土墙基础设计确定。
2. 基础施工:进行挡土墙基础的施工,包括基础的浇筑和钢筋的铺设,确保基础结构的牢固。
3. 墙体砌筑:根据设计图纸进行挡土墙墙体的砌筑,砌筑工艺要求严格,确保墙体的稳固和平整。
4. 混凝土浇筑:对挡土墙墙体进行混凝土的浇筑,确保墙体的稳定和耐久。
5. 排水系统:安装挡土墙的排水系统,确保挡土墙内部的排水畅通,防止水土流失。
6. 绿化工程:对挡土墙周边进行绿化,加固土壤,增强挡土墙的稳定性和美观性。
五、施工中的关键技术和质量控制要点1. 施工方案确认:对设计方案和施工图纸进行确认,确保施工方案的准确性和可行性。
2. 基础施工:严格按照基础设计要求进行基础的浇筑和钢筋的铺设,提高基础结构的承载能力。
3. 墙体砌筑:砌筑工艺要求严格,墙体的垂直度和平整度要符合设计要求,砌筑接缝要紧密,墙体的稳定性和耐久性得到保障。
4. 混凝土质量:混凝土的配合比要符合要求,浇筑过程中要控制混凝土的流动性和坍落度,确保混凝土的质量。
5. 排水系统:排水系统的安装要符合施工图纸要求,排水孔的位置和数量要合理布置,确保排水系统的功能正常。
重力式挡土墙施工工法一、前言二、施工准备(一)技术准备1、熟悉施工图纸和设计文件,了解挡土墙的结构形式、尺寸、高度、坡度等技术参数。
2、进行现场勘察,了解地形、地貌、地质条件、地下水位等情况,为施工方案的制定提供依据。
3、编制施工组织设计和施工方案,明确施工工艺、施工流程、质量控制标准、安全保障措施等。
4、对施工人员进行技术交底,使其了解施工要求和技术要点。
(二)材料准备1、水泥:选用符合国家标准的普通硅酸盐水泥,强度等级不低于325 级。
2、砂:选用中砂或粗砂,含泥量不大于 3%。
3、石子:选用粒径为 5-40mm 的碎石或卵石,含泥量不大于 1%。
4、块石:选用质地坚硬、无风化、无裂缝的石料,强度不低于MU30。
5、钢筋:选用符合国家标准的钢筋,其品种、规格、性能应符合设计要求。
(三)施工机具准备1、挖掘设备:如挖掘机、装载机等。
2、运输设备:如自卸汽车、拖拉机等。
3、砌筑设备:如搅拌机、振捣器、铁锹、抹子等。
4、测量设备:如水准仪、全站仪、钢尺等。
(四)场地准备1、清理施工现场的杂物、障碍物,平整场地。
2、按照设计要求进行测量放线,确定挡土墙的位置和轮廓。
三、基础施工(一)基槽开挖1、根据测量放线的结果,采用挖掘机或人工进行基槽开挖。
基槽开挖应按照设计要求的尺寸和坡度进行,不得超挖或欠挖。
2、在开挖过程中,应注意观察地质情况,如发现地质条件与设计不符,应及时通知设计单位进行处理。
3、基槽开挖完成后,应进行验槽,检查基槽的尺寸、深度、坡度、地质情况等是否符合设计要求。
如不符合要求,应进行整改。
(二)基础浇筑1、在验槽合格后,进行基础混凝土浇筑。
基础混凝土应采用商品混凝土或现场搅拌混凝土,其配合比应符合设计要求。
2、混凝土浇筑应采用分层浇筑、分层振捣的方法,每层浇筑厚度不宜超过 30cm。
振捣应密实,不得出现漏振、过振现象。
3、基础混凝土浇筑完成后,应进行养护,养护时间不少于 7 天。
四、墙身施工(一)块石砌筑1、基础混凝土强度达到设计强度的 70%以上后,方可进行墙身块石砌筑。
重力式混凝土挡土墙施工方案XXX在长沙市轨道交通4号线一期工程星城车辆段市政配套工程项目部编制了重力式混凝土挡土墙施工方案。
以下是该方案的详细内容。
二、工程概况本工程位于星城车辆段,为配套市政工程,是长沙市轨道交通4号线一期工程的重要组成部分。
挡土墙总长约为650米,最高挡土高度为7.5米,最大挡土厚度为2.5米。
挡土墙采用重力式混凝土结构,基础采用钢筋混凝土桩基础,挡土墙上部设置护面板。
三、施工准备施工前,必须对施工场地进行清理,确保施工区域内没有任何障碍物。
施工现场应设置施工区域标志牌,明确施工区域范围。
施工材料和设备应按照规定进行检查和验收,并妥善存放。
施工团队应按照工程要求进行培训和安全教育。
四、施工计划安排施工计划应充分考虑天气、季节、交通等因素,合理安排施工时间。
施工进度应按照计划进行,如有变化应及时调整计划并报告相关部门。
施工现场应设置施工进度标志牌,及时反映施工进度。
五、施工方法挡土墙采用重力式混凝土结构,基础采用钢筋混凝土桩基础,挡土墙上部设置护面板。
施工过程中,应严格按照设计要求进行施工,确保施工质量。
具体施工流程如下:1.基础施工:按照设计要求进行钢筋混凝土桩基础施工,确保基础牢固。
2.模板搭设:按照设计要求进行模板搭设,确保模板平整牢固。
3.混凝土浇筑:按照设计要求进行混凝土浇筑,确保混凝土密实,无空鼓、裂缝等质量问题。
4.护面板安装:按照设计要求进行护面板安装,确保护面板平整美观。
5.挡土墙顶部处理:按照设计要求进行挡土墙顶部处理,确保顶部平整牢固。
六、模板计算书模板计算书是施工中必不可少的文件,其中包括模板计算、模板材料、模板支撑等内容。
在施工前,必须编制好模板计算书,并进行审核和批准。
模板计算书应包括以下内容:1.模板计算:按照设计要求进行模板计算,确保模板的承载能力符合要求。
2.模板材料:按照设计要求选择模板材料,确保模板材料质量符合要求。
3.模板支撑:按照设计要求进行模板支撑,确保模板支撑牢固可靠。
xx 核电基地新建南区篮球场工程重力式毛石挡土墙砌筑方案xx 建设有限公司一、工程概况xx 核电基地新建南区篮球场工程位于南生活区原消防训练站,工程场地将占用南面部分山林坡地,场地的平整需朝南面的土坡进行开挖。
根据设计图纸的场地面积要求,按设计建筑场地面积平整场地,需往南面土坡开挖4。
1m 左右。
且经开挖后,南面将形成一面1~4米高差的裸露土坡(如下图示),长达66米;东面也将形成一段长约30米,高差约2.5米的坡堑。
考虑东面、南面边坡的长期稳定,将在东、南两面边坡上各加砌一排毛石重力式挡土墙护坡.东面挡土墙的高度约2。
5m ,长约30m ;南面挡土墙高度走势沿原土坡走势,即高度在1~4米之间,长达66m(如下图示).现场土质为砂石混合土,根据土质对南面土坡取1:0.35坡度进行放坡,南面土坡需开挖约705方(包括挡土墙基槽),需回填土方约330;东面地堑回填面积为135,回填土方为243方。
二、施工部署 2.1 工期按照业主招标文件的要求,根据本工程的主要工程量、现场施工条件、机械的配备、施工顺序和合同规定的施工进度要求,编制施工进度计划。
该挡土墙工期需20天,其中机械挖土需3个工日,挡土墙砌筑和回填土需15天,其他辅助工作(测量放线、水沟砌筑、东面围栏安装等)需2天。
2。
2施工安排施工流程图:测量放线-—土方开挖—-挡土墙砌筑-—土方回填-—台阶、排水沟—-挡土墙勾缝2.3劳动力计划:劳动力计划2.4材料计划:主要材料一览表2.5材料技术要求:水泥:1、进仓时要有质量证明文件;2、应按品种、强度、出厂期、生产厂等检查验收,并分别堆放,先到先用;3、袋装水泥叠堆高度不宜超过10包;4、不宜露天堆放.如露天堆放,应下有防潮垫板,上有防雨风篷布;5、使用期不宜超过出厂期三个月,超期应先行检验其强度.砂子:宜采用中砂,并应过筛,砂的质量要求,其密度应大于2。
5g/m3 ,其松散体积密度应大于1400kg/m3,其空隙率应小于45%;用肉眼观察,不宜含有草根、树叶、树枝、塑料品、煤块、矿渣等杂物,砂的含泥量不应超过5%。
凤冈县城北加油站毛石混凝土重力式挡土墙施工组织设计遵义第四建筑安装工程有限公司二〇一一年九月一、工程概况凤冈县城北加油站挡土墙工程位于凤冈县城北车站旁,326国道及凤务公路。
该工程为重力式C15毛石混凝土挡土墙。
本工程由集顺达汽车运输公司投资建设,凤冈县交通局设计,贵州立达建设监理咨询有限公司监理,遵义第四建设安装工程有限公司组织施工。
二、编制依据1、挡墙结构大样图及施工图纸设计说明。
2、国家建筑标准设计《挡土墙》。
3、《中华人民共和国建筑法》。
4、《建筑施工安全检查标准》(JGJ59-99);《建筑施工高处作业安全技术规范》(JGJ80-91)5、国家和地方现行施工验收规范、操作规程、质量检验评定标准和安全检查标准。
6、国家颁发的《工程建设标准强制性条文—房屋建筑部分》、《建设工程质量管理条例》。
三、执行规范1、建筑地基基础工程施工质量验收规范GB50202-20022、混凝土结构工程施工质量验收规范GB50204-20023、建筑工程施工质量验收统一标GB50300- 2001四、施工进度保证措施1、合理进行施工组织和调度,搞好各施工段和各施工环节之间的衔接,减少不必要的延误。
2、严格施工安排的计划性,根据工程规模和工程总的工期要求,科学合理地编制月度生产计划,作为施工组织和调度的依据。
3、加强施工质量的管理,力争各工序一次报验一次各格通过,避免因质量问题返工造成工期延误。
4、搞好施工用机械的保障工作。
根据生产计划,做好机械的调配的计划,按计划及时组织进场,避免出现停工待料现象,保证工期目标的实现。
5、施工队、班组以责任承包与效益挂钩,充分调动全体人员的积极性和创造性。
6、加强质量管理,严格控制每一道工序的施工质量,避免返工。
7、正确处理工程进度与经济性的关系,必要时加大人力、机械、资金、材料的投入,确保工期目标的实现。
五、施工准备1、图纸审核及原地貌复测,发现图纸有误或现场与设计不符的及时上报相关人员进行复查。
审查:校核:编写:重力式挡土墙专项施工方案第一章概况1.1 编制依据1.1.1 施工承包合同。
1.1.2 绥江县城迁建新址场平工程B8、B9地块《施工图设计》。
1.1.3国家现行有关标准和规程规范:《建筑地基基础工程施工质量验收规范》GB50202-2002、《砌体工程施工质量验收规范》GB50203-2002、《混凝土结构工程施工质量验收规范》GB50204-2002、《岩土锚杆(索)技术规程》CECS 22:2005。
1.1.4 图纸会审和图纸答疑。
1.1.5 现场实地考察情况。
1.1.6 我公司的施工实力及积累的类似工程的成熟施工技术和施工经验。
1.1.7 我公司可调用到本合同工程的各类施工资源、设施。
1.2 工程说明1.2.1工程概况绥江县城位于云南省昭通地区最北角,东邻水富,南接盐津,西连永善,北临金沙江,其特殊的地理位置,水、陆交通都较为方便。
新县城址位于现绥江县城东南1km处,有简易公路相连。
B8、B9地块由绥江新县城金江路、16#路和19#路围合,该地块设计用地面积为:107922m2,浆砌石挡土墙8681 m2,毛石砼27424m3。
1.2.2 水文气象及工程地质条件据绥江县气象局资料统计,该县属中亚热带气候区。
干、雨季节明显,四季分明。
年平均气温17.7°C,最高气温38.3°C,最低气温-1.7°C。
年平均降雨量1004mm,降雨主要集中在每年7~8月。
1.2.3 工程地质概况绥江县城新址B区B8、B9地块由绥江新县城金江路、16#路和19#路围合,设计用地面积为:107,922 m2。
本工程设计使用年限为50年。
B8、B9地块呈斜坡阶地形,B9-11标高最大为566.00m,B8-3标高最小为510.00m,最大高差为56.00m。
中部偏下游侧有一条冲沟,切割较深,局部形成陡坎。
本施工地块上覆第四系覆盖层,下伏基岩为侏罗系中统沙溪庙组(J2S)紫红色砂岩,岩层产状320°~340°∠8°~16°,倾向坡外。
xx核电基地新建南区篮球场工程重力式毛石挡土墙砌筑方案编制:审核:批准:xx建设有限公司一、工程概况xx核电基地新建南区篮球场工程位于南生活区原消防训练站,工程场地将占用南面部分山林坡地,场地的平整需朝南面的土坡进行开挖。
根据设计图纸的场地面积要求,按设计建筑场地面积平整场地,需往南面土坡开挖4.1m左右。
且经开挖后,南面将形成一面1~4米高差的裸露土坡(如下图示),长达66米;东面也将形成一段长约30米,高差约2.5米的坡堑。
考虑东面、南面边坡的长期稳定,将在东、南两面边坡上各加砌一排毛石重力式挡土墙护坡。
东面挡土墙的高度约2.5m,长约30m;南面挡土墙高度走势沿原土坡走势,即高度在1~4米之间,长达66m(如下图示)。
现场土质为砂石混合土,根据土质对南面土坡取1:0.35坡度进行放坡,南面土坡需开挖约705方(包括挡土墙基槽),需回填土方约330;东面地堑回填面积为135,回填土方为243方。
二、施工部署2.1 工期按照业主招标文件的要求,根据本工程的主要工程量、现场施工条件、机械的配备、施工顺序和合同规定的施工进度要求,编制施工进度计划.该挡土墙工期需20天,其中机械挖土需3个工日,挡土墙砌筑和回填土需15天,其他辅助工作(测量放线、水沟砌筑、东面围栏安装等)需2天。
2.2施工安排施工流程图:测量放线--土方开挖--挡土墙砌筑--土方回填--台阶、排水沟--挡土墙勾缝2.3劳动力计划:劳动力计划序号岗位名称人数主要职责描述1 项目经理 1 质量、安全、环境保护和文明施工管理第一责任人,全面负责本工程的各项组织和协调工作负责各自分工范围内的组织和协调工作,监督、检查各专业工程师/工长在施工组织过程中落实质量、安全、环境保护和文明施工管理措施的程度和效果,并及时督促整改和完善。
2 专业工程师 2 负责本专业范围内的技术管理和施工记录的收集和整理,负责对进入现场施工人员技术交底和培训教育。
3 专业施工员 1 负责分管范围内的施工组织、跟踪检查及相互间的协调工作,对施工范围内的工作质量、安全、环境保护及文明施工管理负直接责任。
4 专职质检员 1 负责专业范围内的质量跟踪检查,保证各分项工程施工质量100%受控。
5 专职安全员 1 负责跟踪检查现场安全管理措施落实情况,及时提出整改建议,消灭事故隐患,配合项目管理班子做好人员进场前的培训和教育。
6 测量放线工 4 负责施工现场全部测量定位放线工作7 电工 2 负责施工现场临时供电接驳、电气设备维护和保养。
8 混凝土工 6 负责本工程所有砂浆搅拌工作,负责挡土墙伸缩缝接缝嵌填处理。
9 瓦工30 负责本工程中所有砌体施工。
10 机械工/司机7 负责施工机械、设备的操作、维护和正常保养15 力工8 配合上述技术工人2.4材料计划:主要材料一览表序号材料名称生产厂家规格型号数量进场时间1 水泥广东“塔牌”水泥P·O42.5、P·O32.5 54t X+12 砂子惠州河砂细度模数 2.7 中砂225 m3X+13 毛石深圳金龟30~50cm Mu30 565 m3X+14 PVC管广州奇顺直径100mm 200m X+25 红砖惠阳秋长机砖厂240*115*53MU10 8m3X+12.5材料技术要求:水泥:1、进仓时要有质量证明文件;2、应按品种、强度、出厂期、生产厂等检查验收,并分别堆放,先到先用;3、袋装水泥叠堆高度不宜超过10包;4、不宜露天堆放。
如露天堆放,应下有防潮垫板,上有防雨风篷布;5、使用期不宜超过出厂期三个月,超期应先行检验其强度。
砂子:宜采用中砂,并应过筛,砂的质量要求,其密度应大于2.5g/m3 ,其松散体积密度应大于1400kg/m3,其空隙率应小于45%;用肉眼观察,不宜含有草根、树叶、树枝、塑料品、煤块、矿渣等杂物,砂的含泥量不应超过5%。
毛石:毛石进场前应检查其强度等级(Mu30)、耐久性是够满足设计。
检查砌筑石材的力学性质除了考虑抗压强度外,根据工程需要,还应考虑它的抗剪强度、冲击韧性等。
石材的耐久性主要包括有抗冻性、抗风化性、耐火性、耐酸性等。
采用的毛石应质地坚实,无风化剥落和裂纹;石材表面的泥垢、水锈等杂质,砌筑前应清除干净。
毛石应成块状,中部厚度不宜小于15cm。
抽查一组毛石检查试导体试验报告。
PVC管:采用符合国家制定的行业标准的合格产品。
外观检查管材的内、外表面应光滑、平整、无凹陷、分解变色线和其它影响性能的其它缺陷。
管材不应含有杂质,应不透光。
管材端面应切割平整并与轴线垂直。
红砖:根据国家标准GB/T5101-1998《烧结普通砖》的规定,普通粘土砖的技术要求包括形状、尺寸、外观质量、强度等级和耐久性等方面。
进场前检查红砖的品种、强度等级,要求必须符合设计要求,并应规格一致。
边角整齐,色泽均匀。
砂浆:砂浆进场前需作检测试验,保证砂浆等级和强度必须符合设计要求的强度(M5、M7.5)。
.拌制砂浆用水泥、砂应符合上述技术要求,用水应采用不含有有害物质的洁净水。
拌制时应严格按照水泥、砂重量配合比用量配制,一般选用500L搅拌机进行。
拌合时间,不得少于1.5min。
2.6 机械设备清单:主要机械一览表序机械设备名称数量性能参数新旧程度设备进场时间备注号1 水准仪 1 NA82880% X+02 经纬仪 1 T270% X+03 反铲挖土机 1 PC200 全新X+04 机动翻斗车5 1.5T70% X+05 电动立式打夯机 2 YS30L 60% X+16 半自动强制式搅拌机 1 500L 全新X+47 自卸汽车 6 8t 60%X+12.6管理机构管理措施:第二章现场管理措施1.组织机构xx公司领导层对本工程非常重视,为圆满顺利地完成施工任务,我们将抽调具有丰富现场管理经验并持有项目经理资格证书的人员担任本工程项目经理,严格按照核电项目施工要求组建项目部,并配备足够的专业技术水平高、管理能力强的人员参与施工管理工作,详细的项目组织机构见下图:选调优秀管理人员组成本工程现场项目经理部,对该工程施工实行计划、组织、协调、控制、监督和指挥职能。
本工程项目经理:项目总工程师:土建技术员:质检员:安全员:测量员:施工员:保证充足的劳动力投入,xx公司施工人员充足,对于本工程的施工,xx公司均由本公司的施工人员进场施工,劳动力由总公司统一调配,保证满足施工的需要。
2.岗位职责描述公司各职能部门按公司一体化(质量管理体系、职业安全健康管理体系、环境保护管理体系)管理手册的要求,在本工程施工合同履行期间,各自安排本部门内管理能力强、业务水平高的人员,对本工程所需资源配备、组织及现场管理工作的优化提供指导、监督和支持服务。
公司经理部将安排一名领导重点对本工程合同履行进行跟踪,为工程施工顺利进行提供强有力的管理支持。
在本工程施工期间,公司职能部门、岗位和工程项目部内各关键岗位职责描述如下。
2.1.项目管理部✧指导和协助项目部编写有关项目质量、职业健康安全、环境方面的文件,并进行审核;✧对项目部实施的施工活动进行独立的质量、职业健康安全、环境检查和监督;✧对严重和重复发生的不合格(包括事故、事件)情况,提出纠正和预防措施要求;✧监督劳动保护用品的配备并指导其正确使用;✧参与对项目的检查、监督和竣工验收(包括中间验收);✧对工程整体施工进度进行监控。
✧对项目部施工过程质量安全记录、材料进场检查验收记录等内业资料、文件的收集、整理、保存情况进行跟踪检查,以保证记录的形成与现场实际进展相对应。
2.2.经营管理部✧对项目部履行合同过程进行监督、指导和帮助;✧与业主合同管理部门建立联系渠道,接受并及时协助项目部解决施工过程中产生的合同方面问题;✧指导并协助项目部及时提交工程进度报表,按合同规定要求及时进行工程款申报;✧指导并协助项目部做好工程结算工作。
2.3.器材部✧及时采购并提供符合本工程规定要求的材料、半成品或成品;✧根据项目部计划要求在公司范围内及时调拨合格的机械设备到场服务;✧对项目部机械设备的维护保养实施情况和效果进行跟踪检查并提供及时有效的指导和支持;✧对项目部材料、设备存放条件进行检查,防止因存放条件不满足导致产品损坏或变质。
2.4.财务部✧为本工程施工现场顺利运作准备足够的资金储备;✧对项目部运作成本进行监控,防止资金超预期使用;2.5.综合办公室✧负责为项目部配备足够的人力资源;✧根据项目管理的需要,及时组织安排相关的培训;✧根据项目部需要,及时提供适当的后勤服务,包括但不限于职工食宿、防暑降温用品配备、工伤保险、上下班交通工具配备等。
2.6.项目经理✧主持项目部的全面工作,根据合同要求组织和协调工程施工,完成工程施工任务;✧对本工程施工负全面责任,确保质量、健康安全、进度、成本控制管理等满足国家和地方相关法律法规以及合同文件的要求;✧主持工程施工过程中的有关会议;✧确保工程质量控制、职业安全健康管理和环境管理系统的有效运行,实现工程的质量、健康安全和环境管理目标;✧就工程合同的执行,负责与业主有关方面的接口和协调;✧负责与业主往来信函的批阅和批准签发;✧向公司主管领导报告工作。
2.7.专业工程师✧负责专业职责范围内的施工技术工作;✧依据图纸、标准规范等文件编制必要的施工方案、工作程序和分项工程施工技术交底;✧负责编制物资需求计划和施工进度计划,对计划的执行进行监督和检查;✧解决现场施工过程中的技术问题;✧对操作人员进行必要的技能培训;✧制定施工过程中质量控制、职业安全健康和环境保护措施,并监督和指导现场有效实施和保持;✧根据专职检查员通报的情况对拟定的质量控制、职业安全健康和环境保护措施进行修改和完善,并督促现场进行改进,提高现场管理绩效;✧负责职责范围内的竣工图绘制;✧负责职责范围内的竣工资料的收集、整理工作,提交项目技术经理;✧向项目经理报告工作。
2.8.专职质检员✧依据有关文件,对工程施工过程及其结果进行跟踪检查;✧对出现的质量问题及时提出整改要求,验证整改行动;✧参与审查由专业工程师编制的施工方案、技术交底等文件;✧对严重违反程序的行为和结果,有权予以制止并责令整改,必要时向项目管理部经理报告和建议发出停工令;✧对项目施工中形成的质量记录和施工记录进行检查和核定(需要时);✧监督施工过程中质量控制、职业安全健康和环境保护措施实施和保持情况,并及时评估其有效性和提出进一步加以改进的建议;✧向项目经理报告工作。
2.9.专职安全员✧协助和督促项目部形成必要的项目安全管理制度。
✧负责督促和检查公司职业安全卫生管理体系以及相关的安全管理制度在项目部的贯彻执行情况。
✧根据有关文件和规定,对项目的安全管理情况实施检查,提出整改措施要求,验证项目部实施整改措施的有效性。
