按单价计算的直接工程费计算.
- 格式:pdf
- 大小:931.34 KB
- 文档页数:6
一、直接费直接费由直接工程费和措施费组成。
直接工程费直接工程费是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。
直接工程费=人工费十材料费十施工机械使用费。
人工费人工费是指为直接从事工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:指发放给生产工人的基本工资。
(2)工资性补贴:指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。
(3)生产工人辅助工资:指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期IA]的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳期间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
(4)职工福利费:指按规定标准计提的职工福利费。
(5)生产工人劳动保护费:指按规定标准发放的劳动保护用品的购置费及修理费、徒工服装补贴、防暑降温费、在有碍身体健康环境中施工的保健费用等。
材料费材料费是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。
内容包括:(1)材料原价(或供应价格).(2)材料运杂费:指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用。
(3)运输损耗费:指材料在运输装卸过程中不可避免的损耗。
(4)采购及保管费:指为组织采购、供应和保管材料过程中所需要的各项费用。
包括:采购费、仓储费、工地保管费、仓储损耗。
(5)检验试验费:指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料和化学药品等费用。
不包括新结构、新材料的试验费和建设单位对具有出厂合格证明的材料进行检验,对构件做破坏性试验及其他特殊要求检验试验的费用。
施工机械使用费施工机械使用费是指施工机械作业所发生的机械使用费以及机械安拆费和场外运费。
施工机械台班单价应由下列7项费用组成:(1)折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值.(2)大修理费:指施工机械按规定的大修理间隔台班进行必要的大修理.以恢复其正常功能所需的费用。
直接工程费及间接费的计算一、直接工程费的计算:直接工程费是指直接费与其它直接费、现场经费之和。
直接工程费计算步骤:1 .将工程项目按要求分解成分项工程(列项),并计算各分项工程的工程量.2. 查阅和套用定额中各分项工程的人工、材料、机械消耗量及基价表中的基价。
3 .根据分项工程的工程量和定额规定,计算出各分项工程的人工、各材料、机械消耗量及定额基价(也称为定额直接费)。
4. 计算人工、材料、机械单价,求出各分项工程的人工费、材料费、机械费。
人工费=工程量×定额×人工单价材料费=工程量×定额×材料单价机械费=工程量×定额×机械台班单价直接费=人工费+材料费+机械费,5.以定额直接费为基数,按其它直接费率和现场经费费率计算各项其它直接费和各项现场经费。
6. 直接工程费=直接费+其它直接费+现场经费,用于构成建筑安装工程费。
7 定额直接工程费=定额直接费+其它直接费+现场经费,是计算间接费的基数。
(一)、直接费计算:直接费=人工费+材料费+机械费1. 人工费:人工费=工程量×定额×工日单价。
2 .材料费:材料费=工程量×定额×材料预算单价(二) 定额直接费:(也称定额基价)基价表计算的费用。
是计算其他直接费和现场经费的基数。
定额直接费=分项工程数量×相应的定额基价(三)、其它直接费:其它直接费指直接费以外施工过程中发生的直接用于工程的费用。
包括冬季施工增加费、雨季施工增加费、夜间施工增加费、高原地区施工增加费、沿海地区工程施工增加费、施工辅助费七项。
1冬季施工增加费:①定义:指按照施工及验收规范所规定的冬季施工要求,为保证工程质量和安全生产而增加的其它直接费。
内容包括:材料费、保温设施费、工效降低、机械作用率降低所增加的费用,以及工地临时取暖费。
注意:无论是否在冬季施工,均需计入冬季施工增加费。
在工程预算里直接xx间接费的计算直接费由人工费、材料费、施工机械使用费和其他直接费组成。
直接费的内容如下:1.人工费,指列入概预算定额的直接从事建筑安装工程施工的生产工人的基本工资、工资性津贴及属于生产工人开支范围的各项费用,内容包括:(1)生产工人的基本工资、工资性质的津贴(包括副食品补贴、煤粮差价补贴、上下班交通补贴等)。
(2)生产工人辅助工资,指开会和执行必要的社会义务时间的工资,职工学习、培训期间的工资,调动工作期间的工资和探亲假期的工资,因气候影响停工的工资,女工哺乳时间的工资,由行政直接支付的病(六个月以内)、产、婚、丧假期的工资,徒工服装补助费等。
(3)生产工人工资附加费,指按国家规定计算的支付生产工人的职工福利基金和工会经费。
(4)生产工人劳动保护费,指按国家有关部门规定标准发放的劳动保护用品的购置费、修理费和保健费、防署降温费等。
2.材料费,指列入概预算定额的材料、构配件、零件和半成品的用量以及周转材料的摊销量按相应的预算价格计算的费用。
3.施工机械使用费,指列入概预算定额的施工机械台班量按相应机械台班费定额计算的建筑安装工程施工机械使用费,施工机械安、拆及进出场费和定额所列其他机械费。
4.其他直接费,指概预算定额分项定额规定以外发生的费用,内容包括:(1)冬雨季施工增加费。
(2)夜间施工增加费。
(3)流动施工津贴。
(4)因场地狭小等特殊情况而发生的材料二次搬运费。
(5)生产工具用具使用费,指施工、生产所需不属于固定资产的生产工具,检验、试验用具等的购置、摊销和维修费,以及支付给工人自备工具的补贴费。
(6)检验试验费,指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料和化学药品费用等,以及技术革新和研究试验费。
不包括新结构、新材料的试验费和建设单位要求对具有出厂合格证明的材料进行检验、对构件破坏性试验及其他特殊要求检验试验的费用。
(7)工程定位复测、工程点交、场地清理费用。
常用工程定额单价计算公式工程定额单价是指在工程施工中,根据工程项目的特点和施工条件,通过对材料、人工、机械设备等费用进行合理分配和计算,得出的单位工程造价。
在工程项目的预算编制和施工过程中,工程定额单价的计算是非常重要的一环。
下面我们来介绍一下常用的工程定额单价计算公式。
1. 材料费用计算公式。
材料费用 = 材料数量×材料单价。
在工程项目中,常见的材料包括水泥、砂、石、钢筋、砖块等。
计算材料费用时,需要根据工程设计图纸和实际施工需要确定材料的数量,然后再乘以材料的单价即可得出材料费用。
2. 人工费用计算公式。
人工费用 = 工人数量×工人工资×工作时间。
在工程施工中,需要雇佣一定数量的工人进行施工作业。
计算人工费用时,需要考虑到工人的工资标准以及工作时间的长短,通过工人数量、工资和工作时间的乘积即可得出人工费用。
3. 机械设备费用计算公式。
机械设备费用 = 设备台时费×设备使用时间。
在一些大型工程项目中,会使用到各种机械设备进行施工作业。
计算机械设备费用时,需要考虑到设备的台时费用以及使用时间的长短,通过设备台时费和使用时间的乘积即可得出机械设备费用。
4. 综合单价计算公式。
综合单价 = (材料费用 + 人工费用 + 机械设备费用) / 单位工程量。
在工程项目的预算编制过程中,需要计算出单位工程的综合单价。
综合单价是指在考虑了材料、人工、机械设备等费用后,得出的单位工程造价。
通过将材料费用、人工费用和机械设备费用相加,再除以单位工程量即可得出综合单价。
5. 直接费用计算公式。
直接费用 = (材料费用 + 人工费用 + 机械设备费用) ×工程量。
在工程项目的预算编制过程中,需要计算出工程项目的直接费用。
直接费用是指在考虑了材料、人工、机械设备等费用后,得出的工程项目总造价。
通过将材料费用、人工费用和机械设备费用相加,再乘以工程量即可得出直接费用。
通过以上介绍,我们可以看到,在工程定额单价的计算过程中,需要考虑到材料费用、人工费用、机械设备费用等多个方面的因素。

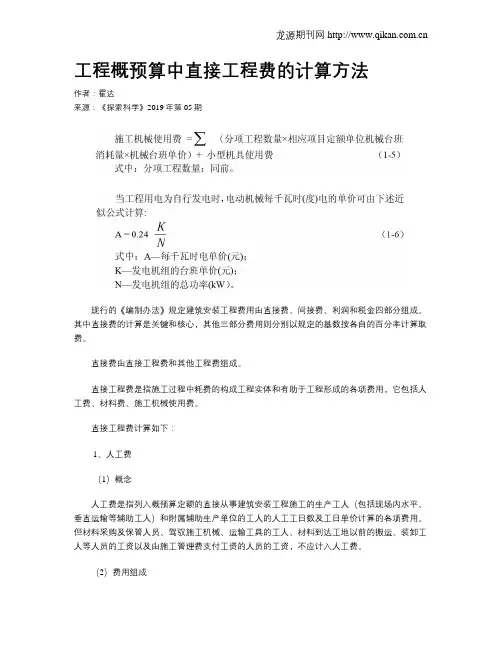

工程概预算中直接工程费的计算方法作者:霍达来源:《探索科学》2019年第05期现行的《编制办法》规定建筑安装工程费用由直接费、间接费、利润和税金四部分组成。
其中直接费的计算是关键和核心,其他三部分费用则分别以规定的基数按各自的百分率计算取费。
直接费由直接工程费和其他工程费组成。
直接工程费是指施工过程中耗费的构成工程实体和有助于工程形成的各项费用,它包括人工费、材料费、施工机械使用费。
直接工程费计算如下:1、人工费(1)概念人工费是指列入概预算定额的直接从事建筑安装工程施工的生产工人(包括现场内水平、垂直运输等辅助工人)和附属辅助生产单位的工人的人工工日数及工日单价计算的各项费用。
但材料采购及保管人员、驾驭施工机械、运输工具的工人、材料到达工地以前的搬运、装卸工人等人员的工资以及由施工管理费支付工资的人员的工资,不应计入人工费。
(2)费用组成①基本工资。
系指发放给生产工人的基本工资、流动施工津贴和生产工人勞动保护费,以及为职工缴纳的养老、失业、医疗保险费和住房公积金等。
生产工人劳动保护费系指按国家有关部门规定标准发放的劳动保护用品的购置费及修理费、徒工服装补贴、防暑降温费、在有碍身体健康环境中施工的保健费用等。
②工资性补贴。
系指按规定标准发放的物价补贴,煤、燃气补贴,交通费补贴,地区津贴等。
③生产工人辅助工资。
系指生产工人年有效施工天数以外非作业天数的工资,包括开会和执行必要的社会义务时间的工资,职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响停工期间的工资,女工哺乳期间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
④职工福利费。
系指按国家规定标准计提的职工福利费。
(3)计算①工日单价。
是指公路工程生产工人每工日人工费。
工日单价(元/工日)= [基本工资(元/月) + 地区生活补贴(元/月)+ 工资性津贴(元/月)](1 + 14%)×12月÷ 240工日; (1-1)式中:生产工人基本工资—按不低于工程所在地政府主管部门发布的最低工资标准的1.2倍计算;地区生活补贴—指国家规定的边远地区生活补贴、特区补贴;; 工资性津贴—指物价补贴,煤、燃气补贴,交通费补贴等。

工程单价计算方法
工程单价计算方法是建筑工程中非常重要的一项工作,准确计算工程单价可以帮助建筑企业控制成本、提高利润。
下面介绍几种常见的工程单价计算方法。
1. 直接费用法
这种方法是根据工程所需的材料、人工、机械设备等直接费用来计算工程单价。
具体的计算方法是将直接费用按照工作量计算,再除以工程总量,即可得到工程单价。
2. 分部分项法
分部分项法是将工程分成若干个小的部分,然后计算每个部分的费用,最后相加得出整个工程的费用。
这种方法更加细致,可以对每个小部分的费用进行精确计算,但也需要更加细致的工作量分析和费用核算。
3. 比例定额法
比例定额法是将工程分成若干个工程组成部分,然后按照一定的比例计算每个组成部分的费用,最后相加得出整个工程的费用。
这种方法适用于类似的工程,可以快速计算出工程单价,但对于特殊的工程则
不太适用。
4. 经验估算法
经验估算法是基于以往的类似工程的经验数据进行估算,根据相似工程的数据来计算单价。
这种方法可以快速估算工程单价,但需要对以往的工程数据进行统计和分析,得出可靠的数据。
以上就是一些常见的工程单价计算方法,不同的方法适用于不同的工程和情况。
在选择计算方法时,需要考虑到工程的特点和自身的实际情况,确保计算出来的工程单价能够准确反映工程的成本。

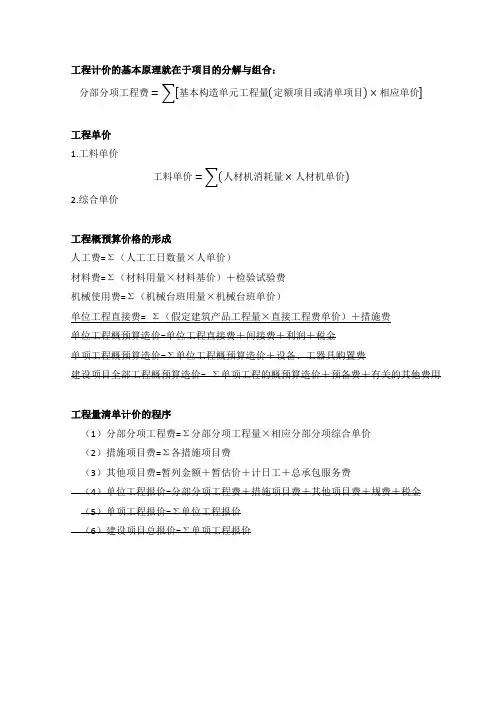

工程计价的基本原理就在于项目的分解与组合:
分部分项工程费=基本构造单元工程量定额项目或清单项目×相应单价
工程单价
1.工料单价
工料单价=人材机消耗量×人材机单价
2.综合单价
工程概预算价格的形成
人工费=Σ(人工工日数量×人单价)
材料费=Σ(材料用量×材料基价)+检验试验费
机械使用费=Σ(机械台班用量×机械台班单价)
单位工程直接费= Σ(假定建筑产品工程量×直接工程费单价)+措施费
单位工程概预算造价=单位工程直接费+间接费+利润+税金
单项工程概预算造价=Σ单位工程概预算造价+设备、工器具购置费
建设项目全部工程概预算造价= Σ单项工程的概预算造价+预备费+有关的其他费用
工程量清单计价的程序
(1)分部分项工程费=Σ分部分项工程量×相应分部分项综合单价
(2)措施项目费=Σ各措施项目费
(3)其他项目费=暂列金额+暂估价+计日工+总承包服务费
(4)单位工程报价=分部分项工程费+措施项目费+其他项目费+规费+税金(5)单项工程报价=Σ单位工程报价
(6)建设项目总报价=Σ单项工程报价。

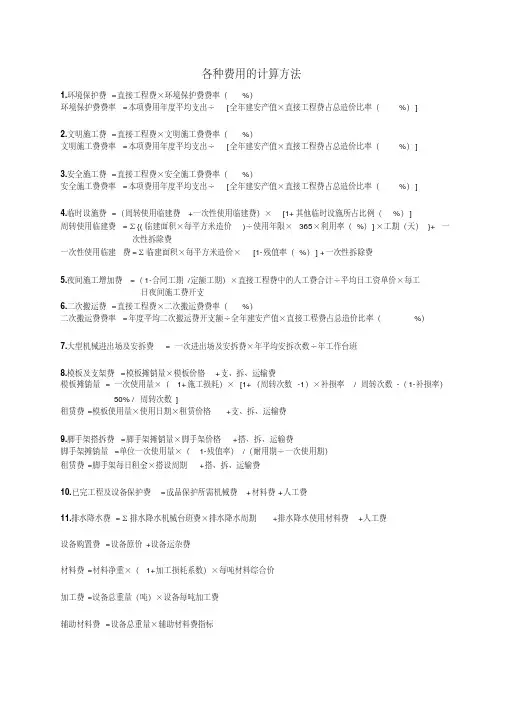

各种费用的计算方法1.环境保护费=直接工程费×环境保护费费率(%)环境保护费费率=本项费用年度平均支出÷[全年建安产值×直接工程费占总造价比率(%)]2.文明施工费=直接工程费×文明施工费费率(%)文明施工费费率=本项费用年度平均支出÷[全年建安产值×直接工程费占总造价比率(%)]3.安全施工费=直接工程费×安全施工费费率(%)安全施工费费率=本项费用年度平均支出÷[全年建安产值×直接工程费占总造价比率(%)]4.临时设施费=(周转使用临建费+一次性使用临建费)×[1+其他临时设施所占比例(%)]周转使用临建费=Σ{(临建面积×每平方米造价)÷使用年限×365×利用率(%)]×工期(天)}+ 一次性拆除费一次性使用临建费=Σ临建面积×每平方米造价×[1-残值率(%)] +一次性拆除费5.夜间施工增加费=(1-合同工期/定额工期)×直接工程费中的人工费合计÷平均日工资单价×每工日夜间施工费开支6.二次搬运费=直接工程费×二次搬运费费率(%)二次搬运费费率=年度平均二次搬运费开支额÷全年建安产值×直接工程费占总造价比率(%)7.大型机械进出场及安拆费= 一次进出场及安拆费×年平均安拆次数÷年工作台班8.模板及支架费=模板摊销量×模板价格+支、拆、运输费模板摊销量= 一次使用量×(1+施工损耗)×[1+(周转次数-1)×补损率/ 周转次数-(1-补损率)50% / 周转次数]租赁费=模板使用量×使用日期×租赁价格+支、拆、运输费9.脚手架搭拆费=脚手架摊销量×脚手架价格+搭、拆、运输费脚手架摊销量=单位一次使用量×(1-残值率)/(耐用期÷一次使用期)租赁费=脚手架每日租金×搭设周期+搭、拆、运输费10.已完工程及设备保护费=成品保护所需机械费+材料费+人工费11.排水降水费=Σ排水降水机械台班费×排水降水周期+排水降水使用材料费+人工费设备购置费=设备原价+设备运杂费材料费=材料净重×(1+加工损耗系数)×每吨材料综合价加工费=设备总重量(吨)×设备每吨加工费辅助材料费=设备总重量×辅助材料费指标增值税=当期销项税额-进项税额当期销项税额=销售额×适用增值税率销售额=材料费+加工费+辅助材料费+专用工具费+废品损失费+外购配套件费+包装费+利润单台非标准设备原价={[(材料费+加工费+辅助材料费)×(1+专用工具费率)×(1+废品损失费率)+外购配套件费]×(1+包装费率)-外购配套件费}×(1+利润率)+销项税金+非标准设备设计费+外购配套件费进口设备抵岸价=货价+国际运费+运输保险费+银行财务费+外贸手续费+关税+增值税+消费税+车辆购置附加费国际运费(海、陆、空)=原币货价(FOB)×运费率或=运量×单位运价运输保险费=(原币货价(FOB)+国外运费)÷(1-保险费率)×保险费率银行财务费=人民币货价(FOB)×银行财务费率外贸手续费=[装运港船上交货价(FOB)+国外运费+运输保险费]×外贸手续费率关税=到岸价格(CIF)×进口关税税率(到岸价格:包括离岸价格(FOB)、国际运费、运输保险费)进口产品增值税额=组成计税价格×增值税税率组成计税价格=关税完税价格+关税+消费税应纳消费税额=(到岸价+关税)÷(1-消费税税率)×消费税税率进口车辆购置附加费=(到岸价+关税+消费税+增值税)×进口车辆购置附加费率设备杂运费=设备原价×设备杂运费率(设备杂运费率按各部门及省、市等的规定计取)工具、器具及生产家具购置费=设备购置费×定额费率工程造价=(工程量×单位价格)(i—第i个基本子项,n—工程结构分解得到的基本子项数目)分部分项工程费=Σ分部分项工程量×分部分项工程项目综合单价(分部分项工程项目综合单价由人工费、材料费、机械费、管理费和利润组成,并考虑风险因素)措施项目费=Σ措施项目工程量×措施项目综合单价或=Σ措施项目×费率单位工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金单项工程造价=Σ单位工程造价建设项目总造价=Σ单项工程造价分项定额机械台班使用量=分项定额计量单位值÷小组总人数×Σ(分项计算的取定比重×劳动定额综合产量)或=分项定额计量单位值÷小组总产量时间定额=1÷产量定额产量定额=1÷时间定额材料消耗定额(材料总消耗量)=材料消耗净用量+材料损耗量或=材料消耗净用量×(1+材料损耗率)材料损耗率=材料损耗量÷材料净用量×100%材料损耗量=材料净用量×材料损耗率每立方米砌体标准砖净用量(块)=2×墙厚的砖数÷[墙厚×(砖长+灰缝)×(砖长+灰缝)]每100平方米块料面层中块料净用量(块)=100÷[(块料长+灰缝)×(块料量+灰缝)]每100平方米块料面层中灰缝砂浆净用量(m3)=(100-块料净用量×块料长×块料宽)×块料厚每100平方米块料面层中结合层砂浆净用量(m3)=100×结合层厚各种材料总耗量=净用量×(1+损耗率)摊销量=周转使用量-回收量(考虑周转使用补充和回收)摊销量= 一次使用量÷周转次数(不考虑周转使用补充和回收)周转使用量=[一次使用量+一次使用量×(周转次数-1)×损耗率]÷周转次数回收量=[一次使用量-(一次使用量×损耗率)]÷周转次数机械正常利用系数=工作班内机械纯工作时间÷机械工作班延续时间施工机械台班产量定额=机械纯工作一小时正常生产率×工作班延续时间×机械正常利用系数人工费=Σ(工日消耗量×日工资单价)日工资单价(G)=G1+G2+G3+G4+G5基本工资(G1)=生产人工平均月工资÷年平均月法定工作日工资性补贴(G2)=Σ年发放标准÷(全年日历日—法定假日)+Σ月发放标准÷年平均每月法定工作日+每工作日发放标准生产工人辅助工资(G3)=全年无效工作日×(G1+G2)÷(全年日历日—法定假日)职工福利费(G4)=(G1+G2+G3)×福利费计提比例(%)生产工人劳动保护费(G5)=生产工人年平均支出劳动保护费÷(全年日历日—法定假日)材料运输损耗=(材料原价+材料运杂费)×运输损耗率材料采购及保管费=(材料原价+运杂费+运输损耗费)×采购及保管费率材料预算价格=[(材料原价+运杂费)×(1+运输损耗费)]×(1+采购及保管费率)检验试验费=Σ(单位材料量检验试验费×材料消耗量)(当发生检验试验费时,材料费中还应加上此项费用)台班折旧费=机械价格×(1-残值率)×时间价值系数÷耐用总台数台班大修理费= 一次大修理费×寿命周期大修理次数÷耐用总台班台班经常修理费=[Σ(各级保养一次费用×寿命周期各级保养次数)+临时故障排除费+替换设备工具附具台班摊销费+例保辅料费]÷耐用总台班台班安拆费及场外运输费=机械一次安拆费及场外运输费×年平均安拆次数÷年工作台班台班燃料动力费=台班燃料动力消耗量×相应单价台班人工费=人工消耗量×[1+(年度工作日-年工作台班)/年工作台班]×人工单价台班养路费及车船使用税=(年养路费+车船使用税+年保险费+年检费用)÷年工作台班定额项目基价=人工费+材料费+机械费人工费=定额项目工日数×综合平均日工资标准材料费=Σ(定额项目材料用量×材料预算价格)机械费=Σ(定额项目台班量×台班单价)安装工程全员劳动生产率=年度自行完成建筑安装工程工作量÷年平均在册人数间接费=直接费合计×间接费费率(%)(以直接费为计算基础)间接费=人工费和机械费合计×间接费费率(%)(以人工费和机械费合计为计算基础)间接费=人工费合计×间接费费率(%)(以人工费为计算基础)间接费费率(%)=规费费率(%)+企业管理费费率(%)规费费率(%)=Σ规费缴纳标准×每万元发承包价计算基数÷每万元发承包价中的人工费含量×人工费占直接费的比例(%)(以直接费为计算基础)规费费率(%)=Σ规费缴纳标准×每万元发承包价计算基数÷每万元发承包价中的人工费含量和机械费含量×100%。
建筑安装工程计价程序根据建设部第107号部令《建筑工程施工发包与承包计价管理办法》的规定,发包与承包价的计算方法分为工料单价法和综合单价法,程序为:一.工料单价法计价程序工料单价法是以分部分项工程量乘以单价后的合计为直接工程费,直接工程费以人工、材料、机械的消耗量及其相应根据建设部第107号部令《建筑工程施工发包与承包计价管理办法》的规定,发包与承包价的计算方法分为工料单价法和综合单价法,程序为:一.工料单价法计价程序工料单价法是以分部分项工程量乘以单价后的合计为直接工程费,直接工程费以人工、材料、机械的消耗量及其相应价格确定。
直接工程费汇总后另加间接费、利润、税金生成工程发承包价.分项工程工料单价=工日消耗量×日工资单价+材料消耗量×材料预算单价+机械台班消耗量×机械台班单价直接工程费=∑(工程量×分项工程工料单价)其计算程序分为三种:1、以直接费为计算基础(用于土建工程取费)序号费用项目计算方法备注1直接工程费按预算表 2措施费按规定标准计算 3小计⑴+⑵ 4间接费⑶×相应费率 5利润(⑶+(4))×相应利润率 6合计⑶+⑷+⑸ 7含税造价⑹×(1+相应税率) 2、以人工费和机械费为计算基础(用于设备安装工程取费)序号费用项目计算方法备注1直接工程费按预算表 2其中人工费和机械费按预算表 3措施费(共计6页) 1 2 3 4 5 6 根据建设部第107号部令《建筑工程施工发包与承包计价管理办法》的规定,发包与承包价的计算方法分为工料单价法和综合单价法,程序为:一.工料单价法计价程序工料单价法是以分部分项工程量乘以单价后的合计为直接工程费,直接工程费以人工、材料、机械的消耗量及其相应按规定标准计算 4其中人工费和机械费按规定标准计算 5小计⑴+⑶ 6人工费和机械费小计⑵+⑷ 7间接费⑹×相应费率 8利润⑹×相应利润率 9合计⑸+⑺+⑻ 10含税造价⑼×(1+相应税率) 3、以人工费为计算基础(用于装饰装修工程及其他安装工程取费) 序号费用项目计算方法备注1直接工程费按预算表 2直接工程费中人工费按预算表 3措施费按规定标准计算 4措施费中人工费按规定标准计算 5小计⑴+⑶ 6人工费小计⑵+⑷ 7间接费(共计6页) 1 2 3 4 5 6 根据建设部第107号部令《建筑工程施工发包与承包计价管理办法》的规定,发包与承包价的计算方法分为工料单价法和综合单价法,程序为:一.工料单价法计价程序工料单价法是以分部分项工程量乘以单价后的合计为直接工程费,直接工程费以人工、材料、机械的消耗量及其相应⑹×相应费率 8利润⑹×相应利润率 9合计⑸+⑺+⑻ 10含税造价⑼×(1+相应税率) 二.综合单价法计价程序综合单价法是分部分项工程单价为全费用单价,全费用单价经综合计算后生成,其内容包括直接工程费、间接费、利润和税金(措施费也可按此方法生成全费用价格)。
建筑安装工程定额与造价确定 案例分析
云南建设工程远程教育网络
【案例C0303A003—根据预算定额计算分项工程的直接工程费】
某省预算定额中砌“一砖混水砖墙”的“单位估价表”如下表所示。
该省的某施工单位根据设计施工图和工程量计算规则,计算出“一砖混水砖墙”的图示工程量为200m 3,试计算完成200m 3“一砖混水砖墙”所需的直接工程费。
【解题方法一】完成200m 3“一砖混水砖墙”所需的直接工程费为:
人工费=397.98×200÷10=7959.60(元)
材料费=1206.41×200÷10=24128.20(元)
机械费=20.40×200÷10=408(元)
直接工程费=7959.60+24128.20+408=32495.80(元)
【解题方法二】
直接工程费=1624.79×200÷10=32495.80(元)
【解析说明】
1、为什么在解题过程中要“÷10”呢?因为已知条件中给出的“一砖混水砖墙”的图示工程量为200m 3,而预算定额中砌“一砖混水砖墙”的“单位估价表”的定额计量单位是10m 3,故方法一、二的解题过程都体现出在计算完成200m 3“一砖混水砖墙”所需的直接工程费时,要把已知图示工程量200m 3调整为按定额计量单位表示的工程量,即20(10m 3),保持计量单位一致后,才能准确计算结果。
2、若是用“工料单价法”(或称之为定额计价法)编制单位工程施工图预算,可利用预算定额手册中的“单位估价表”计算分项工程的直接工程费。
3、根据设计施工图和工程量计算规则计算出的***分项工程的工程量,有时也称为“图示工程量”或“预算工程量”。
