建筑工程施工合同纠纷典型案例一、引言建筑工程施工合同纠纷是建筑工程中常见的问题之一,它可能涉及资金、质量、工期、安全等多个方面的问题,给工程项目的顺利进行带来很大的困扰。
在现实生活中,建筑工程施工合同纠纷的案例也时有发生,下面我们将通过分析几个典型案例,来探讨建筑工程施工合同纠纷的一些特点和解决之道。
二、典型案例分析1. 案例一:资金问题导致纠纷在某个城市,一家房地产开发公司与一家施工队签订了一份施工合同,规定了工程的质量标准、工期、款项支付时间等内容。
然而,由于房地产市场的变化,开发公司的资金链出现了问题,导致无法按时支付工程款项。
施工队多次催促未果,最终导致工程停滞,引发了严重的纠纷。
2. 案例二:质量问题引发争端在另外一个案例中,一家建筑公司与一家设计院签订了工程设计合同,设计院按照合同要求完成了设计任务,但在施工过程中,建筑公司认为设计存在缺陷,导致施工质量无法达标。
双方就设计缺陷、责任归属等问题产生了争执,最终演变成了一场恶性纠纷。
3. 案例三:工期问题成为焦点在某个大型基础设施项目中,施工单位与业主签订了合同,约定了工程工期为一年,但由于一些不可抗力因素的出现,比如天气、物资供应等问题,导致工程无法如期完成。
业主因此要求违约金,而施工单位则认为自己并未违约,产生了严重的工期纠纷。
三、解决之道1. 合同条款明确对于建筑工程施工合同,双方在签订合同时应当尽量明确合同条款,包括工程质量、进度、支付方式等方面的内容。
只有当双方的权利和义务都明确时,才能有效地避免纠纷的发生。
2. 合同管理规范在工程施工过程中,双方应当严格按照合同的规定履行合同义务,同时对合同的变更、索赔、违约等问题进行规范的管理,以保证工程的顺利进行。
3. 第三方调解在纠纷发生时,双方可选择通过第三方机构进行调解,协商解决纠纷,以降低维权成本,保障双方的合法权益。
四、个人观点建筑工程施工合同纠纷是一项复杂的问题,其纠纷的发生可能涉及很多方面的原因。
建筑工程合同纠纷案例大全最新版一、案例一:工程款支付纠纷某建筑公司与某开发商签订了一份建筑工程合同,约定由建筑公司负责承建一座商业综合体。
在工程建设过程中,由于开发商资金链出现问题,导致工程款支付不及时,建筑公司因此停工。
双方就工程款支付问题产生纠纷,最终通过诉讼解决。
法院判决开发商按照合同约定支付工程款及逾期利息,并承担违约责任。
二、案例二:工程质量纠纷某建筑公司与某学校签订了一份教学楼建设工程合同,约定由建筑公司负责承建教学楼。
在工程竣工验收时,学校发现部分工程质量存在问题,要求建筑公司进行整改。
建筑公司认为工程质量符合国家标准,拒绝整改。
双方就工程质量问题产生纠纷,最终通过仲裁解决。
仲裁委员会认定工程质量不符合合同约定,判决建筑公司承担整改责任并赔偿学校损失。
三、案例三:工程延期纠纷某建筑公司与某酒店签订了一份酒店装修工程合同,约定由建筑公司负责酒店的装修工作。
在装修过程中,由于建筑公司的原因,导致工程进度严重滞后,无法按照合同约定的时间完成。
酒店因此要求建筑公司承担违约责任。
双方就工程延期问题产生纠纷,最终通过调解解决。
调解结果为建筑公司支付酒店违约金,并加快工程进度以确保按期完成。
四、案例四:工程变更纠纷某建筑公司与某企业签订了一份厂房建设工程合同,约定由建筑公司负责承建厂房。
在工程建设过程中,企业提出对原设计方案进行调整,增加部分功能区。
建筑公司认为这些变更会增加工程成本和工期,拒绝执行。
双方就工程变更问题产生纠纷,最终通过协商解决。
协商结果为企业同意支付额外费用,建筑公司按照新的设计方案进行施工。
五、案例五:工程保修纠纷某建筑公司与某住宅小区开发商签订了一份住宅楼建设工程合同,约定由建筑公司负责承建住宅楼。
在保修期内,部分业主发现房屋存在质量问题,要求建筑公司进行维修。
建筑公司认为这些问题不属于保修范围,拒绝维修。
双方就工程保修问题产生纠纷,最终通过诉讼解决。
法院判决建筑公司按照合同约定承担保修责任,并对业主的损失进行赔偿。
建筑工程施工合同纠纷指导性案例一、案例背景。
话说有个建筑工程,甲方是个大开发商,乙方是个建筑公司。
双方签了施工合同,那合同老厚一沓子,密密麻麻全是条款。
乙方满心欢喜地进场施工了,想着这工程做完能赚一笔呢。
二、纠纷起因。
1. 工程进度款。
按照合同,乙方完成了一定阶段的工程,就该甲方付工程进度款了。
可是甲方呢,总是找各种理由拖着不给。
一会儿说财务流程没走完,一会儿又说乙方的工程质量好像有点小问题(其实就是鸡蛋里挑骨头)。
乙方这边可就急眼了,工人们等着发工资呢,材料供应商也在催款,这工程进度款不到位,工程都快没法往下干了。
2. 工程变更。
在施工过程中,甲方突然提出了一些工程变更的要求。
比如说原本设计的是普通的窗户,现在要改成高档的断桥铝窗户。
这一变,成本可就增加了不少。
乙方按照甲方的要求做了变更,但是关于变更部分的费用,双方又产生了分歧。
甲方觉得这个变更没那么贵,乙方则拿出详细的成本计算,说这都是按照市场价格来的,少一分钱都不行。
三、解决过程。
1. 协商阶段。
双方先坐下来协商。
乙方的项目经理和甲方的项目负责人在会议室里谈了好几次。
乙方是苦口婆心,把自己的难处都摆出来,什么工人要罢工啦,供应商要断货啦。
甲方呢,也有自己的小算盘,就想少付点钱。
这协商来协商去,没个结果,双方还差点吵起来。
2. 仲裁/诉讼阶段。
没办法,乙方只能走法律途径了。
如果合同里约定了仲裁,那就去仲裁机构;如果没有,就向法院起诉。
这里假设是向法院起诉吧。
在法庭上,乙方拿出了合同,把关于工程进度款支付的条款指给法官看,还有工程变更的相关文件,包括甲方签字确认的变更通知,以及变更部分成本计算的详细清单。
甲方也不甘示弱,找了一些所谓的工程质量检测报告(其实有些检测方法都不正规)来试图说明乙方工程有问题所以不能付进度款,对于工程变更费用,就说乙方没有提前告知足够详细的价格情况。
法官可是个明白人,仔细审查了双方的证据。
对于甲方提出的工程质量问题,经过专业鉴定,发现根本就是些微不足道的小瑕疵,不影响工程进度款的支付。
建筑工程施工合同纠纷典型案例案例一:工程质量不符合约定某建筑公司与某房地产开发公司签订了一份建筑工程施工合同,约定由建筑公司承包一项住宅开发项目的施工任务。
合同签订后,建筑公司进场施工。
施工过程中,房地产公司发现部分楼房的墙体开裂、地面空鼓等质量问题,要求建筑公司返工重做。
建筑公司认为房地产公司在施工过程中未按照约定提供符合设计要求的建筑材料和设备,导致工程质量问题。
双方协商未果,房地产公司将建筑公司诉至法院,要求赔偿因工程质量问题造成的损失。
法院审理认为,建筑公司作为承包人应当按照合同约定对工程质量负责。
房地产公司作为发包人应当提供符合约定要求的建筑材料和设备。
经鉴定,部分楼房的墙体开裂、地面空鼓等问题确实存在质量问题。
最终法院判决建筑公司赔偿因工程质量问题造成的损失,并承担鉴定费用。
案例二:工期延误导致损失某市政公司与某建筑公司签订了一份道路施工合同,约定由建筑公司承包一条城市道路的施工任务。
合同签订后,建筑公司进场施工。
施工过程中,因市政公司未按照约定及时提供施工图纸和场地条件等原因,导致工程工期延误。
市政公司因工期延误遭受了经济损失。
双方协商未果,市政公司将建筑公司诉至法院,要求赔偿因工期延误造成的损失。
法院审理认为,建筑公司作为承包人应当按照合同约定按时完成施工任务。
市政公司作为发包人应当提供符合约定要求的施工图纸和场地条件等。
经鉴定,工程工期延误确实存在,且市政公司因工期延误遭受了经济损失。
最终法院判决建筑公司赔偿因工期延误造成的损失,并承担鉴定费用。
案例三:工程款支付纠纷某建筑公司与某农业开发公司签订了一份农业大棚施工合同,约定由建筑公司承包农业大棚的施工任务。
合同签订后,建筑公司进场施工。
施工过程中,农业开发公司未按约定支付工程进度款。
建筑公司经多次催告未果,停止了工程施工。
双方协商未果,建筑公司将农业开发公司诉至法院,要求支付工程进度款并解除合同。
法院审理认为,农业开发公司作为发包人应当按照合同约定按时支付工程进度款。
建筑工程合同纠纷案例大全最新
1. 工程款支付纠纷
某建筑公司与某房地产开发商签订了一份建筑工程合同,约定由建筑公司负责某楼盘的建设工作。
在工程进行过程中,开发商未能按照合同约定及时支付工程款,导致建筑公司资金链断裂,无法继续施工。
最终,双方通过协商解决了纠纷,开发商同意支付拖欠的工程款,并承担了部分违约金。
2. 工程质量问题纠纷
某建筑公司承接了一项道路改造工程,但在施工过程中出现了质量问题。
业主发现道路出现裂缝、坑洼等现象,认为建筑公司未按照合同约定的质量标准进行施工。
经过调查,确认是建筑公司的责任。
最终,建筑公司赔偿了业主的损失,并对道路进行了修复。
3. 工程延期纠纷
某建筑公司与某酒店签订了一份装修工程合同,约定在规定时间内完成酒店的装修工作。
由于建筑公司的施工进度缓慢,导致工程延期。
酒店方面因此遭受了经济损失,要求建筑公司赔偿。
经协商,建筑公司同意赔偿酒店的部分损失,并加快施工进度。
4. 工程变更纠纷
某建筑公司与某企业签订了一份办公楼建设工程合同,但在施工过程中,企业方面提出了变更设计的要求。
建筑公司认为这会增加工程成本,要求企业支付额外费用。
双方就此产生纠纷。
最终,经过协商,企业同意支付额外费用,建筑公司也按照新的设计方案完成了工程。
5. 工程保修纠纷
某建筑公司为某住宅小区提供了一项防水工程服务,但在保修期内,小区居民反映房屋出现漏水现象。
建筑公司认为是施工质量问题,拒绝承担责任。
经过鉴定,确认是建筑公司的施工质量问题。
最终,建筑公司对漏水房屋进行了修复,并延长了保修期。
建筑工程纠纷20个经典案例1. 工期拖延导致纠纷- 案例描述:由于施工方无法按照合同要求按时完成工程,业主方提出索赔要求并与施工方发生纠纷。
- 纠纷解决方式:采取调解、仲裁或诉讼等方式解决,最终达成和解或判决。
2. 施工质量问题引发纠纷- 案例描述:建筑工程存在严重的技术问题、质量不合格,导致业主方与施工方发生纠纷。
- 纠纷解决方式:业主方要求施工方承担相应责任,可能通过仲裁或诉讼等途径解决。
3. 支付问题导致纠纷- 案例描述:施工方要求获得更多的进度款或尾款,而业主方认为施工方未按合同要求完工,导致纠纷。
- 纠纷解决方式:通过支付争议解决机构或法院解决支付纠纷,最终达成协议或判决。
4. 材料使用问题引发纠纷- 案例描述:施工方使用了低质量或不符合合同约定的材料,引发业主方与施工方之间的纠纷。
- 纠纷解决方式:通过相关材料鉴定机构评估材料质量,并根据评估结果进行仲裁或诉讼解决。
5. 设计变更与未经批准施工引发纠纷- 案例描述:施工方未经业主批准或设计变更,导致工程变更或质量问题,引发双方纠纷。
- 纠纷解决方式:根据合同约定或相关法律法规解决纠纷,可能涉及设计费用、工程变更费用等问题。
6. 违约纠纷- 案例描述:一方未按合同约定提供必要的材料、设备或资金,导致另一方提出违约索赔要求,引发纠纷。
- 纠纷解决方式:根据合同约定,通过调解、仲裁或诉讼等方式解决纠纷。
7. 返工与维修问题引发纠纷- 案例描述:由于施工方施工或材料质量问题,导致业主方要求返工或维修,引发纠纷。
- 纠纷解决方式:通过相关机构或专家评估质量问题,协商或通过法律途径解决纠纷。
8. 安全事故引发纠纷- 案例描述:建筑工程发生意外事故,造成人员伤亡或财产损失,引发业主方、施工方及相关保险公司之间纠纷。
- 纠纷解决方式:通过调查事故原因、保险公司赔偿等途径解决纠纷。
9. 违法建筑引发纠纷- 案例描述:建筑工程存在违法建设行为,相关部门介入并与业主方、施工方发生纠纷。
建筑工程施工合同纠纷指导性案例一、案例背景。
话说有个建筑工程,甲方是个开发商,想要盖一批高档住宅。
乙方呢,是一家建筑公司,那在建筑界也是小有名气的。
双方就签了一份施工合同,合同里各种条款密密麻麻,就像蚂蚁排队一样。
二、纠纷起因。
1. 工程进度款的争议。
按照合同规定,乙方完成了一定的工程进度后,就向甲方申请工程进度款。
乙方觉得自己已经按照计划把基础工程都做得妥妥当当的,就像搭积木搭好了稳固的底层一样。
可是甲方呢,却觉得乙方有些地方做得不够细致,比如说混凝土的浇筑表面有一些小瑕疵,虽然不影响整体结构,但是甲方就以此为由,只愿意支付合同约定进度款的80%。
乙方就不乐意了,这就好比我辛辛苦苦做了一顿饭,你却因为盘子上有点水渍就少给我饭钱,这哪行呢?2. 工程变更的矛盾。
在施工过程中,甲方突然要求改变房屋的户型设计。
这就像厨师都已经按照菜单炒了一半菜了,你突然说要换菜。
乙方就说可以改,但是得加钱,因为这意味着要重新调整施工计划,增加材料和人工成本。
甲方却觉得这只是小改动,不应该加太多钱,双方就这个变更的费用僵持不下。
三、纠纷解决过程。
1. 协商阶段。
双方开始坐下来协商,就像两个拳击手先放下拳头谈一谈一样。
乙方拿出各种工程数据和成本计算表,向甲方解释自己的诉求。
甲方也提出自己的看法,说那些小瑕疵确实影响整体的美观度。
这个协商过程就像一场拔河比赛,双方都不肯轻易让步。
2. 调解阶段。
协商不成,那就找个中间人来调解吧。
他们找了一个建筑行业的资深专家,这个专家就像一个裁判。
专家到施工现场看了看,又仔细研究了合同条款。
他对甲方说,那些小瑕疵确实不应该成为克扣进度款的主要理由,只要乙方能够在后续工程中改进就好。
对于工程变更的费用,专家根据市场行情和实际增加的工作量,给出了一个相对合理的价格范围。
双方听了专家的话,虽然心里还有点小九九,但也开始重新考虑自己的立场。
3. 仲裁或诉讼(如果走到这一步)如果调解还是不行,那就要走仲裁或者诉讼了。
民法法典建筑工程合同纠纷某建筑工程公司与甲方签订了一份施工合同,约定由该公司负责一项商业综合体的建设工程。
合同规定了工程的工期、质量标准、价款支付方式等关键条款。
在实际施工过程中,由于多种原因,包括设计变更、材料供应延迟以及施工中的技术问题,工程进度严重滞后,双方就是否违约及相应的赔偿责任产生了激烈的争议。
根据民法法典的相关规定,合同是平等主体间设立、变更、终止民事权利义务关系的协议。
当事人应当遵循公平原则确定各方的权利和义务,并且按照诚实信用原则履行合同。
在本案例中,建筑工程公司作为承包方,有责任按照合同约定完成施工任务,保证工程质量;而甲方则有义务按照约定支付工程款项。
当出现争议时,民法法典提倡首先通过协商解决。
如果协商不成,可以请求调解或者向人民法院提起诉讼。
在本案中,双方最终未能通过协商解决分歧,因此甲方将建筑工程公司诉至法院。
法院在审理此案时,首先确认了合同的有效性及其约束力。
随后,针对工程延误的问题,法院审查了导致延误的具体原因,包括是否存在不可抗力、甲方是否及时提供必要的施工条件、建筑工程公司是否采取了合理的措施来避免或减少损失等因素。
在综合考量所有相关证据后,法院认定建筑工程公司应承担主要责任,并据此判定其应赔偿甲方因工程延误造成的损失。
法院还对合同中的其他争议点进行了审查,如工程质量标准的判定、工程款项的结算问题等,并依法作出了公正的裁决。
通过这起案例,我们可以看到民法法典在处理建筑工程合同纠纷中发挥了重要作用。
它不仅为合同双方提供了明确的权利义务指引,也为争议的解决提供了法律途径和方法。
在实际操作中,合同双方应当充分了解并运用民法法典的规定,以预防和减少合同纠纷的发生。
建筑工程施工合同纠纷办案思路和技巧
1. 哎呀,要搞清楚建筑工程施工合同纠纷,首先得仔细研究合同啊!比如说,合同里对工程质量的要求是啥,这就像我们出门得先知道目的地在哪儿一样重要,可不能马虎!
2. 然后呢,证据得收集全了呀!像工人的证言、各种文件记录,这都是能帮你打赢官司的宝贝呀,就如同战士上战场的武器!
3. 还有啊,对方的违约行为可得找准咯!这就好像打蛇打七寸,瞄得准才能击中要害!你看那个谁的案子,不就是因为没找准违约点吃了大亏嘛。
4. 别忘了工程现场的勘查呀!那可是最直接的线索来源,好比警察到犯罪现场找证据一样关键呢!
5. 嘿,跟对方谈判也有技巧的呀!不能一味强硬,也不能太软弱,要像打太极一样刚柔并济,才能争取到最好的结果。
比如上次小李的谈判,不就谈得很好嘛。
6. 找专家咨询也是个好办法呀!他们就像是你的军师,能给你出谋划策,想想三国演义里的诸葛亮多厉害呀!
7. 在法庭上陈述也要有条有理,别像没头苍蝇似的乱撞!把你的观点清晰地表达出来,就像给法官画一张清楚的地图。
8. 最后,保持冷静和耐心呀!这可不是一朝一夕能解决的事儿,要有打持久战的准备,就像跑马拉松一样,坚持就是胜利!总之,处理建筑工程施工合同纠纷就是一场战斗,要智勇双全才能赢!。

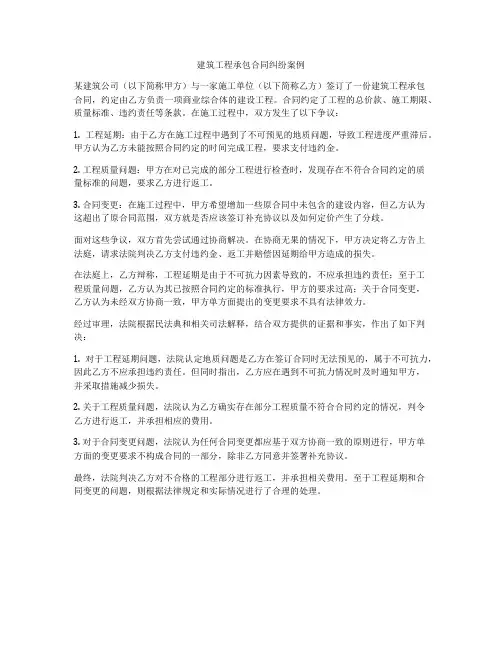

建筑工程承包合同纠纷案例某建筑公司(以下简称甲方)与一家施工单位(以下简称乙方)签订了一份建筑工程承包合同,约定由乙方负责一项商业综合体的建设工程。
合同约定了工程的总价款、施工期限、质量标准、违约责任等条款。
在施工过程中,双方发生了以下争议:1. 工程延期:由于乙方在施工过程中遇到了不可预见的地质问题,导致工程进度严重滞后。
甲方认为乙方未能按照合同约定的时间完成工程,要求支付违约金。
2. 工程质量问题:甲方在对已完成的部分工程进行检查时,发现存在不符合合同约定的质量标准的问题,要求乙方进行返工。
3. 合同变更:在施工过程中,甲方希望增加一些原合同中未包含的建设内容,但乙方认为这超出了原合同范围,双方就是否应该签订补充协议以及如何定价产生了分歧。
面对这些争议,双方首先尝试通过协商解决。
在协商无果的情况下,甲方决定将乙方告上法庭,请求法院判决乙方支付违约金、返工并赔偿因延期给甲方造成的损失。
在法庭上,乙方辩称,工程延期是由于不可抗力因素导致的,不应承担违约责任;至于工程质量问题,乙方认为其已按照合同约定的标准执行,甲方的要求过高;关于合同变更,乙方认为未经双方协商一致,甲方单方面提出的变更要求不具有法律效力。
经过审理,法院根据民法典和相关司法解释,结合双方提供的证据和事实,作出了如下判决:1. 对于工程延期问题,法院认定地质问题是乙方在签订合同时无法预见的,属于不可抗力,因此乙方不应承担违约责任。
但同时指出,乙方应在遇到不可抗力情况时及时通知甲方,并采取措施减少损失。
2. 关于工程质量问题,法院认为乙方确实存在部分工程质量不符合合同约定的情况,判令乙方进行返工,并承担相应的费用。
3. 对于合同变更问题,法院认为任何合同变更都应基于双方协商一致的原则进行,甲方单方面的变更要求不构成合同的一部分,除非乙方同意并签署补充协议。
最终,法院判决乙方对不合格的工程部分进行返工,并承担相关费用。
至于工程延期和合同变更的问题,则根据法律规定和实际情况进行了合理的处理。

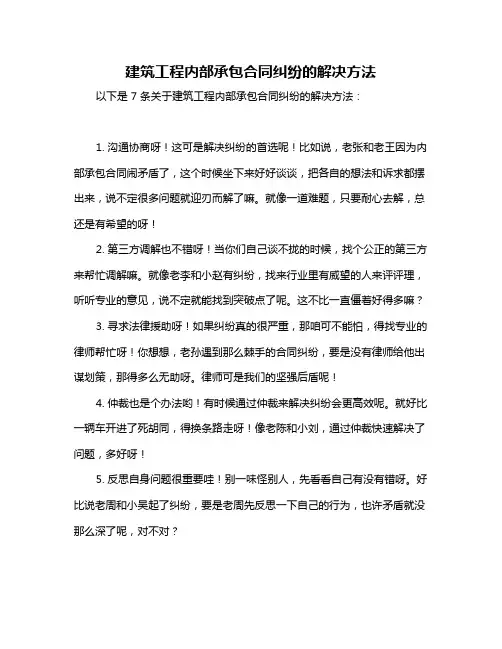

建筑工程内部承包合同纠纷的解决方法以下是 7 条关于建筑工程内部承包合同纠纷的解决方法:
1. 沟通协商呀!这可是解决纠纷的首选呢!比如说,老张和老王因为内部承包合同闹矛盾了,这个时候坐下来好好谈谈,把各自的想法和诉求都摆出来,说不定很多问题就迎刃而解了嘛。
就像一道难题,只要耐心去解,总还是有希望的呀!
2. 第三方调解也不错呀!当你们自己谈不拢的时候,找个公正的第三方来帮忙调解嘛。
就像老李和小赵有纠纷,找来行业里有威望的人来评评理,听听专业的意见,说不定就能找到突破点了呢。
这不比一直僵着好得多嘛?
3. 寻求法律援助呀!如果纠纷真的很严重,那咱可不能怕,得找专业的律师帮忙呀!你想想,老孙遇到那么棘手的合同纠纷,要是没有律师给他出谋划策,那得多么无助呀。
律师可是我们的坚强后盾呢!
4. 仲裁也是个办法哟!有时候通过仲裁来解决纠纷会更高效呢。
就好比一辆车开进了死胡同,得换条路走呀!像老陈和小刘,通过仲裁快速解决了问题,多好呀!
5. 反思自身问题很重要哇!别一味怪别人,先看看自己有没有错呀。
好比说老周和小吴起了纠纷,要是老周先反思一下自己的行为,也许矛盾就没那么深了呢,对不对?
6. 保留证据可别忘了呀!平时就要多留个心眼,把相关的证据都留好。
这就跟打仗要有武器一样重要呢!老林和小罗要是有足够的证据,解决纠纷不就更有底气了嘛!
7. 妥协让步也不是不行嘛!有时候各退一步,海阔天空呀!就像老胡和小郑,别那么倔强,适当让一让,事情不就解决了嘛!大家都是为了把工程做好,干嘛非要争个鱼死网破呢?
总之,遇到建筑工程内部承包合同纠纷不要怕,办法总比困难多!大家根据实际情况选择合适的方法去解决就好啦!。
建筑工程合同纠纷庭审环节某建筑公司(以下简称甲方)与某工程承包商(以下简称乙方)签订了一份建筑工程合同,合同约定由乙方负责某地块的商业建筑施工。
在工程进行到一半时,双方因工程质量和进度问题产生了争议。
甲方认为乙方未能按照合同约定的标准执行工程,而乙方则认为甲方未按时支付工程款项,导致工程延误。
双方未能通过协商解决问题,最终走上了法庭。
开庭前,双方律师分别向法庭提交了相关证据材料,包括合同文本、工程进度报告、质量检测报告、付款记录等。
法官在审阅了所有材料后,决定对此案进行公开审理。
庭审开始,法官首先确认了双方当事人及其代理人的身份,并宣读了庭审纪律。
法官要求原告方陈述诉讼请求和事实依据。
甲方代理人详细阐述了乙方在施工过程中的种种不符合合同规定的行为,并提出了赔偿损失的要求。
随后,被告方进行了答辩。
乙方代理人针对原告的指控进行了反驳,并提出了自己的证据,试图证明工程延误和质量问题是由于甲方未能履行合同中的支付义务所致。
在双方陈述完毕后,法官进入了询问环节。
法官针对案件的关键问题,如工程质量的具体标准、工程进度的实际情况、款项支付的时间节点等,向双方提出了一系列问题。
双方代理人均需就法官的问题进行回答,并提供相应的证据支持自己的观点。
法官宣布进入举证质证阶段。
双方代理人相互对对方的证据进行了质疑,试图找出对方证据的不足之处。
在此过程中,法官也会对证据的真实性、合法性进行审查。
举证质证结束后,法官根据案件情况可能会提出调解建议。
如果双方都有调解的意愿,可以在法官的主持下进行调解。
如果调解不成,法官将继续审理案件。
法官宣布休庭,并告知双方等待判决。
在经过一段时间的审议后,法官会根据庭审情况和双方提交的证据,作出最终的判决。
在整个庭审过程中,公正客观是法官的基本准则。
法官需要确保双方当事人都有充分的机会表达自己的观点,并对双方的证据进行公正的评价。
同时,法官还需注意保护当事人的合法权益,确保审判的公正性。
建筑工程合同纠纷典型案例分享某建筑工程公司(以下简称甲方)与某房地产开发商(以下简称乙方)签订了一份建筑工程合同。
合同约定,甲方负责承建乙方开发的住宅楼项目,工程总造价为1亿元,工期为2年。
合同还约定了工程质量、付款方式等相关内容。
在工程进行过程中,双方出现了一些分歧。
首先是关于工程款的支付问题。
根据合同约定,乙方应在工程进度达到50%时支付50%的工程款。
但在实际执行中,乙方并未按照约定支付相应款项。
甲方多次催促,乙方均以各种理由推脱。
这导致甲方资金链紧张,无法按时支付工人工资和材料采购款。
关于工程质量问题。
在工程进行到一半时,甲方发现部分混凝土强度不符合设计要求。
经过调查,原因是乙方提供的水泥质量问题。
甲方要求乙方更换合格水泥并承担相应损失,但乙方认为责任在甲方,拒绝更换水泥和承担损失。
面对这些问题,甲方决定采取法律手段解决。
他们向法院提起诉讼,要求乙方支付拖欠的工程款、更换不合格水泥并承担相应损失。
法院经过审理,认定乙方未按合同约定支付工程款,构成违约;同时,乙方提供的水泥质量问题导致混凝土强度不足,应承担相应责任。
最终,法院判决乙方支付甲方拖欠的工程款、更换不合格水泥并承担相应损失。
这个案例告诉我们,建筑工程合同是保障双方权益的法律依据,签订合同时应尽量明确各项条款,避免出现歧义。
同时,双方应严格按照合同约定履行义务,否则将面临法律责任。
当出现纠纷时,应积极寻求法律途径解决,以免损害自身权益。
建筑工程合同纠纷的成因多种多样,如合同条款不明确、双方对合同理解不一致、一方未按合同约定履行义务等。
为避免纠纷的发生,建议在签订合同前充分沟通,明确各项条款;在合同执行过程中,严格按照约定履行义务,及时解决可能出现的问题;当出现纠纷时,积极寻求法律途径解决,维护自身权益。
建筑工程合同纠纷案件管辖规定
根据《中华人民共和国民事诉讼法》及相关法律法规,建筑工程合同纠纷案件的管辖规定
如下:
1. 一般原则:建筑工程合同纠纷案件由被告住所地或者合同履行地的人民法院管辖。
当事
人可以通过协议选择与争议有实际联系地点的人民法院管辖。
2. 专属管辖:涉及不动产的建筑工程合同纠纷案件,由不动产所在地的人民法院管辖。
3. 协议管辖:当事人可以在合同中约定争议解决方式和管辖法院。
但协议管辖不得违反法律、行政法规的规定。
4. 仲裁管辖:当事人可以在合同中约定通过仲裁方式解决争议。
一旦选择仲裁,仲裁裁决
具有法律效力,当事人应当履行。
如不服仲裁裁决,可以向人民法院起诉。
5. 涉外管辖:涉及外国当事人的建筑工程合同纠纷案件,可以按照国际条约或者互惠原则,由我国有管辖权的人民法院管辖。
6. 级别管辖:根据案件的性质、标的金额等因素,确定由基层人民法院、中级人民法院或
者高级人民法院管辖。
具体级别管辖规定可参考《最高人民法院关于审理民事案件级别管
辖的规定》。
7. 移送管辖:已经受理的建筑工程合同纠纷案件,如果发现不属于本院管辖范围,应当及
时移送有管辖权的人民法院。
8. 指定管辖:对于涉及多个法院管辖的建筑工程合同纠纷案件,可以由上级人民法院指定
管辖。
9. 合并审理:涉及同一建筑工程项目的多个合同纠纷案件,可以合并审理。
10. 诉讼时效:建筑工程合同纠纷案件的诉讼时效为两年,自知道或者应当知道权利被侵
害之日起计算。
建筑工程合同纠纷案由
建筑工程合同纠纷案由指的是在建筑工程合同中发生的双方之间的纠纷。
以下是一些可能导致建筑工程合同纠纷的常见案由:
1. 建筑工程设计问题:包括建筑设计方案不合理、存在设计缺陷或错误等。
2. 施工质量问题:包括施工方未按照设计要求进行施工、施工现场管理不善等导致施工质量低劣或不合格。
3. 施工进度延误:包括施工方未能按照合同规定的时间完成工程、造成工期延误等。
4. 材料与设备问题:包括使用次等材料、使用不符合规定的设备等。
5. 变更工程问题:包括双方对合同约定的变更未能达成一致意见、变更工程造成额外费用等。
6. 付款问题:包括款项支付不及时、逾期付款、不按合同约定支付款项等。
7. 违约问题:包括一方违约或无法履行合同约定的义务,导致合同纠纷产生。
8. 合同解除问题:包括一方要求解除合同的合法性以及解除后的权益分配问题等。
9. 保修问题:包括保修期内出现问题,承包方未解决或无法解决的问题。
10. 索赔问题:包括由于合同履行不当造成的经济损失,一方要求索赔的问题。
以上仅为一些常见的案由,实际的建筑工程合同纠纷案由还可能有其他原因导致。
什么叫建筑工程合同纠纷
建筑工程合同纠纷通常涉及工程款支付、工程质量、工程进度以及合同变更等方面。
当合同一方认为另一方未按照合同约定履行其职责时,就可能引发纠纷。
例如,承包商可能认为业主未能按时支付工程款,或者业主可能认为承包商的工程质量不达标。
为了解决这类纠纷,双方首先应尝试通过协商解决问题。
如果协商失败,任何一方都可以依法向人民法院提起诉讼。
在诉讼过程中,法院将根据合同条款和相关法律规定来判断责任方,并据此作出判决。
在建筑工程合同中,通常会包含一些预防和解决纠纷的条款。
这些条款可能包括争议解决方式的选择(如仲裁或诉讼)、适用法律的确定以及争议解决地点的约定等。
因此,仔细阅读和理解合同中的这些条款对于预防和处理纠纷至关重要。
建筑工程合同还可能涉及一些特殊条款,如违约责任、质量保证、工期延误赔偿等。
这些条款的具体内容将直接影响到双方在发生纠纷时的权利和义务。
在实践中,建筑工程合同纠纷的处理往往需要专业知识和经验。
因此,当事人在遇到此类问题时,通常会寻求专业律师的帮助。
专业律师可以根据具体情况提供法律咨询,帮助当事人制定合理的应对策略,并在必要时代表当事人参与诉讼或仲裁程序。
建筑工程合同纠纷是建筑行业中常见的法律问题。
为了避免和解决这类纠纷,当事人应当在签订合同时就明确各自的权利和义务,并在合同执行过程中严格遵守合同约定。
同时,了解相关的法律规定和合同条款也是非常重要的。
只有这样,才能有效维护自身的合法权益,促进建筑工程的顺利进行。
甲方乙方建筑工程合同纠纷近年来,随着城市化进程的加快,建筑行业迎来了蓬勃发展的机遇。
随之而来的建筑工程合同纠纷案件也日益增多。
这些纠纷往往涉及到合同履行、工程质量、工程款支付等多个方面,给双方带来了不小的困扰。
以一起典型的甲方乙方建筑工程合同纠纷为例,我们可以深入了解这类纠纷的特点和处理方式。
在该案例中,甲方作为业主方,与乙方签订了一份建筑工程合同,约定由乙方负责某项建筑工程的建设工作。
在合同履行过程中,双方出现了分歧。
关于工程款的支付问题。
根据合同约定,甲方应按照工程进度向乙方支付相应的工程款。
但在实际执行过程中,甲方并未按照约定的时间和金额支付工程款,导致乙方资金周转困难,无法正常开展工程建设工作。
对此,乙方多次向甲方提出催款要求,但甲方一直拖延未付。
关于工程质量的问题。
在工程建设过程中,乙方发现部分工程存在质量问题,如混凝土强度不足、钢筋间距不符合设计要求等。
乙方及时向甲方报告了这些问题,并提出了整改方案。
甲方对乙方的报告置之不理,甚至要求乙方继续施工。
这导致工程质量问题进一步恶化,给后续工程验收和使用带来了隐患。
针对上述问题,乙方决定采取法律手段维护自己的合法权益。
他们收集了相关证据,包括合同文本、工程款支付记录、工程质量检测报告等,并向法院提起诉讼。
在诉讼过程中,乙方详细陈述了甲方违约的事实和给自己造成的损失,并要求甲方承担相应的违约责任。
法院在审理此案时,充分考虑了双方的合同约定和实际履行情况。
对于工程款支付问题,法院认为甲方未按照约定支付工程款构成违约,应承担相应的违约责任。
对于工程质量问题,法院认为乙方已尽到合理的报告义务,而甲方未采取有效措施整改质量问题,也应承担相应的责任。
最终,法院判决甲方支付乙方拖欠的工程款及利息,并对因工程质量问题造成的损失承担赔偿责任。
同时,法院还提醒双方在今后的合作中要严格遵守合同约定,加强沟通协作,共同推动建筑工程项目的顺利进行。
建筑工程总包合同纠纷案例某建筑工程公司(以下简称甲方)与一家设计院(以下简称乙方)签订了一份建筑工程总包合同。
根据合同约定,乙方负责整个工程的设计、采购、施工等全过程管理。
在工程实施过程中,双方出现了分歧。
关于工程质量问题。
甲方认为乙方在施工过程中存在偷工减料的行为,导致部分工程质量不达标。
而乙方则认为,甲方提供的材料不符合要求,是造成质量问题的主要原因。
双方因此陷入了僵局。
关于工程进度问题。
由于前期设计变更较多,导致工程进度严重滞后。
甲方要求乙方加班加点赶工,以确保工程按期完成。
但乙方认为,甲方未能及时支付工程款,影响了施工进度。
面对这些纠纷,双方最终选择了通过法律途径解决问题。
经过法院审理,判决如下:1. 关于工程质量问题,法院认为双方都有责任。
甲方应承担部分责任,因为其提供的材料确实存在质量问题;乙方也应承担部分责任,因为其在施工过程中未能严格按照设计图纸和规范要求进行施工。
2. 关于工程进度问题,法院认为甲方应承担主要责任。
因为甲方未能按照合同约定及时支付工程款,导致乙方无法正常开展工作。
同时,乙方也应承担一定责任,因为其在面对设计变更时未能及时调整施工计划,导致工程进度滞后。
针对这一案例,我们可以总结出以下几点经验教训:1. 在签订合同时,双方应充分沟通,明确各自的权利和义务,避免因合同条款不明确而产生纠纷。
2. 在工程实施过程中,双方应加强沟通与协作,及时解决出现的问题。
如遇设计变更等情况,应及时协商调整施工计划,确保工程进度不受影响。
3. 对于工程质量问题,双方应共同承担责任。
甲方应确保提供的材料符合要求;乙方应严格按照设计图纸和规范要求进行施工。
4. 当纠纷发生时,双方应首选通过友好协商的方式解决问题。
如协商无果,可寻求第三方调解或通过法律途径解决。
建筑工程承包合同纠纷案例某建筑公司A与开发商签订了一份建筑工程承包合同,合同规定A公司负责开发商的一项住宅建设工程。
在工程进行到一半时,双方因工程款支付问题产生了争议。
A公司认为按照合同约定,开发商应支付的工程款迟迟未能到账,严重影响了工程的正常进度。
而开发商则认为,A公司在施工过程中存在质量问题,且未按合同规定的时间节点完成工程任务,因此有权扣留相应的工程款。
面对这一纠纷,A公司首先应当仔细审查合同条款,确认自己的权益是否受到侵害。
在此案例中,A公司需要提供充分的证据来证明自己按时完成了合同约定的工程任务,并且工程质量符合标准。
这包括但不限于工程进度报告、质量检测报告、第三方评估报告等。
同时,A公司应当了解相关的法律规定,根据《中华人民共和国民法典》以及相关司法解释,承包方在履行合同过程中,如果发现发包方未按约定支付工程款,可以要求其在合理期限内支付;逾期不支付的,承包方有权停工,并要求赔偿因此造成的损失。
在与开发商协商无果的情况下,A公司可以选择向有管辖权的人民法院提起诉讼,请求法院判令开发商支付拖欠的工程款,并赔偿因延误支付造成的损失。
在诉讼过程中,A公司需要提交合同文本、往来函件、工程进度记录、财务账目等相关证据,以证明开发商的违约行为。
对于开发商提出的质量问题,A公司应当积极应对。
如果确实存在质量问题,A公司应当承担相应的责任,并采取措施进行整改。
如果开发商的指控不实,A公司则应当提供充分的证据予以驳斥,如工程验收记录、监理单位的监督报告等。
在处理此类纠纷时,除了法律途径外,双方还可以选择通过调解、仲裁等方式解决争议。
这些方式相对诉讼来说,可能更加灵活、高效,有助于双方快速解决问题,减少损失。
建筑施工常见纠纷
施工合同主体纠纷
(1)施工单位无证、无照承包工程所签订的合同无效(一般农建工程除外)。
(2)施工单位借用、冒用、盗用营业执照、资质证书承包工程所签订的合同无效。
(3)施工单位超越经营范围、资质等级承包工程所签订的合同无效。
(4)无资质的建筑队挂靠建筑公司,成为建筑公司的一个工区对外承包工程,有两种情况:
①以挂靠单位的名义签订合同的,合同无效;
②以被挂靠单位的名义签订合同,有两种情况:A.建筑公司承包工程,将工程交给建筑队施工,所签订的合同有效;B.建筑队自己承包工程,以建筑公司的名义签订合同,合同无效。
(5)建筑公司的分支机构对外承包工程,所签订的合同无效。
(6)个人建筑队、个人合伙建筑队承建的一般农用建筑,符合有关规定的,认定有效。
(7)两个施工单位联合共同承包工程的,应按资质等级低的单位的业务许可范围承包,否则合同无效。
施工合同工程款纠纷
(1)关于无效合同的工程价款结算
施工合同被确认为无效后,若建设工程经竣工验收合格的,按照双方合同的约定结算工程价款;若建设工程经竣工验收不合格的,修复后验收合格的,发包人可以要求承包人承担修复费用;修复后仍验收不合格的,承包人无权得到整个工程的工程价款。
(2)关于发包人与承包人之间就同一工程签订几份不同版本合同的工程价款结算
若几份不同版本的合同中有一份是经备案的中标合同,以经备案的中标合同为结算依据。
否则,应根据合同签订的时间顺序,以后签订的合同为结算依据。
(3)关于实际施工人主张工程价款的特别规定
实际施工人以转包人、违法分包人为被告起诉的,人民法院应当依法受理。
实际施工人以发包人为被告主张权利的,人民法院可以追加转包人或者违法分包人为本案当事人。
发包人只在欠付工程价款的范围内对实际施工人承担责任。
工程质量纠纷
(1)一般施工质量纠纷
由于承包方原因造成工程质量不符合合同规定的,承包方应负责无偿修理或返工,由此造成工程逾期交付的,应支付逾期违约金。
在合同规定的保修期内,对属于承包方责任的工程质量问题,负责无偿修理。
隐蔽工程经双方验收认可后,承包人继续施工而发现隐蔽工程存在质量问题造成损失的,发包人应承担相应的过错责任;若设计单位和监理单位亦有过错的,应按过错大小各自承担相应的责任。
(2)工程未经验收即投入使用的质量纠纷
发包方工程未经验收即投入使用的,其责任在发包方,承包方不予认可,出现的质量问题由发包方自己承担。
但未经竣工验收,发包人提前使用建筑物,使用后发现因地基基础工程和主体结构的质量存在缺陷影响建筑物安全使用的,承包人应承担民事责任。
发包人能够证明工程质量不符合规定的质量标准,是由于施工人偷工减料,使用不合格材料,或者不按设计图纸、技术标准施工造成的,施工人应当承担民事责任。
对于其他可整改或者外露的质量问题,施工人不承担民事责任,返工和修理费由发包人自行承担。
施工合同工期纠纷
工程实际工期超过施工合同约定工期的,若系承包人原因造成延期,则应按合同约定承担违约责任。
若是发包人原因造成延期,应按合同约定赔偿承包人损失。
若是双方原因造成工期延误的,则应按实际情况确定责任
签订建设工程施工合同时应注意的问题
1、在施工总承包合同中,发包人不得:
(1)直接指定专业施工分包人或者劳务分包人;
(2)指定承包人负责采购的建筑材料、设备、建筑构配件的生产商、供应商;
(3)将应当由一个承包人完成的建设工程肢解成若干部分发包给几个承包人;
(4)将应当采取招标方式发包的建筑工程发包给未中标人或者中标无效的投标人。
2、在施工总承包合同中,施工总承包人不得:
(1)将总承包工程全部转包给其他承包人,或者将工程肢解成若干部分以分包的名义发包给其他承包人;
(2)除劳务分包外,在合同未约定且未经发包人认可的情况下将总承包工程中的专业工程分包给其他施工人;
(3)将工程主体结构的施工交由他人完成。
3、工程分包应遵循一定的原则:
(1)除施工总承包合同已有约定外,专业施工分包必须经发包人认可;
(2)专业施工分包人必须具备相应的专业承包施工资质,并在其资质等级许可的范围内承揽业务,劳务分包人必须具备相应的劳务承包资质,并在其资质许可的范围内承揽业务;
(3)专业施工分包人必须自行完成所承包的工程,不得将全部转包或者部分再分包;
(4)专业施工分包人就其完成的工作成果与施工总承包人共同向施工总承包合同的发包人承担连带责任
工程索赔
工程索赔是工程合同承、发包双方中的任何一方因未能获得合同约定支付各种费用、顺延工期、赔偿损失的书面确认,在约定期限内向对方提出赔偿请求的一种权利,是单方的权利主张。
索赔的法律特征有:
(1)与工程签证是双方法律行为的特征不同,工程索赔是双方未能协商一致的结果,是单方主张权利的要求,是单方法律行为。
(2)与工程签证涉及的利益已经确定的特点不同,工程索赔涉及的利益尚待确定,是一种期待利益。
(3)与工程签证一般不依赖于其他证据不同,工程索赔是要求未获确认的权利的单方主张,必须依赖于证据。
发包人未能按照合同约定支付各种费用、顺延工期、赔偿损失的,根据《建设工程施工合同(示范文本)》(GF-1999-0201)的规定,承包人可以按以下规定向发包人索赔:(1)有正当索赔理由,且有索赔事件发生时的有关证据;
(2)索赔事件发生后28天内,向发包人发出索赔的通知;
(3)发包人在接到索赔通知后28天内未给予答复,或要求承包人进一步补充索赔理由和证据,发包人在10天内未予答复或未对承包人作进一步要求的,应视为该项索赔已经认可。
发包人向承包人索赔的主要原因有:工程误期、违反合同规定、工程缺陷和不执行工程师纠正指示、承包人违约,以及由于承包人违约、毁约或他对此负有责任引起的变更等。
发包人应按合同规定的合法程序要求承包人补偿、赔偿和赶工。
在发包人向承包人索赔成立时,发包人可以从应支付或将要支付的任何款项中将承包人应承担赔偿扣回,也可以从保留金和履约担保中得到补偿,或者以债务方式利用承包人的现场材料和设备作为抵押等。
