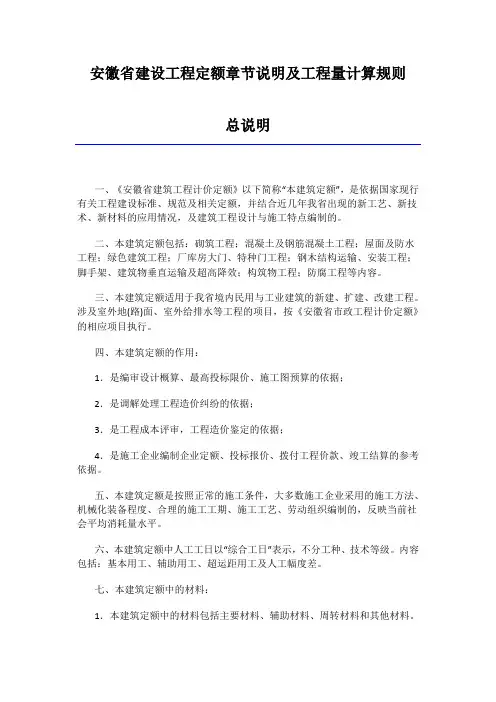

安徽省建设工程定额章节说明及工程量计算规则总说明一、《安徽省建筑工程计价定额》以下简称“本建筑定额”,是依据国家现行有关工程建设标准、规范及相关定额,并结合近几年我省出现的新工艺、新技术、新材料的应用情况,及建筑工程设计与施工特点编制的。
二、本建筑定额包括:砌筑工程;混凝土及钢筋混凝土工程;屋面及防水工程;绿色建筑工程;厂库房大门、特种门工程;钢木结构运输、安装工程;脚手架、建筑物垂直运输及超高降效;构筑物工程;防腐工程等内容。
三、本建筑定额适用于我省境内民用与工业建筑的新建、扩建、改建工程。
涉及室外地(路)面、室外给排水等工程的项目,按《安徽省市政工程计价定额》的相应项目执行。
四、本建筑定额的作用:1.是编审设计概算、最高投标限价、施工图预算的依据;2.是调解处理工程造价纠纷的依据;3.是工程成本评审,工程造价鉴定的依据;4.是施工企业编制企业定额、投标报价、拨付工程价款、竣工结算的参考依据。
五、本建筑定额是按照正常的施工条件,大多数施工企业采用的施工方法、机械化装备程度、合理的施工工期、施工工艺、劳动组织编制的,反映当前社会平均消耗量水平。
六、本建筑定额中人工工日以“综合工日”表示,不分工种、技术等级。
内容包括:基本用工、辅助用工、超运距用工及人工幅度差。
七、本建筑定额中的材料:1.本建筑定额中的材料包括主要材料、辅助材料、周转材料和其他材料。
2.本建筑定额中的材料消耗量包括净用量和损耗量。
损耗量包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。
凡能计量的材料、成品、半成品均逐一列出消耗量,难以计量的材料以“其他材料费”形式表示。
3.混凝土、砂浆及各种胶泥等均按半成品消耗量体积以“m3”表示,设计强度(配合比)等与定额不同时,可以调整。
本建筑定额中现拌混凝土、预拌混凝土、预制混凝土的养护,均按自然养护考虑,如有特殊要求,可在措施费中考虑。
全国统一建筑工程预算工程量计算规则第一章总则第1.0.1条为统一工业与民用建筑预算工程量的计算,制定本规则。
第1.0.2条本规则适用于工业与民用房屋建筑及构筑物施工图设计阶段编制工程量预算及工程量清单,也适用于工程设计变更后的工程量计算。
本规则与《全国统一建筑工程基础定额》相配套,作为确定建筑工程造价及其消耗量的依据。
第1.0.3条建筑工程预算工程量除依据《全国统一建筑工程基础定额》及本规则各项规定外,尚应依据以下文件:1、经审定的施工设计图纸及其说明2、经审定的施工组织设计或施工技术措施方案3、经审定的其他有关技术经济文件第1.0.4条本规则的计算尺寸,一设计图纸表示的尺寸或设计图纸能读出的尺寸为准。
除另有规定外,工程量的计量单位应按下列规定:1、以体积计算的为立方米(米3)2、以面积计算的为平方米3、以长度计算的为米4、以重量计算的为吨或千克5、以件(个或组)计算的为件(个或组)汇总工程量时,其准确取值:立方米、平方米、米以下取两位;吨以下取三位;千克、件取整数。
第1.0.5条计算工程量时,应以施工图纸顺序,分部、分项,以次计算,并尽可能采用计算表格及计算机计算,简化计算过程。
第二章建筑面积计算规则第一节计算建筑面积的范围1条单层建筑物不论其高度如何,均按一层计算建筑面积。
其建筑面积按建筑物外墙勒脚以上结构的外围水平面积计算。
单层建筑物内设有部分楼层者,首层建筑面积以包括在单层建筑物内,二层及二层以上应计算建筑面积。
高低联跨的单层建筑物,须分别计算建筑面积时,应以结构外边线为界分别计算。
2条多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算,二层及二层以上按外墙结构的外围水平面积计算。
3条同一建筑物如结构、层数不同时,应分别计算建筑面积。
4条地下室、半地下室、地下车间、仓库、商店、车站、地下指挥部等及相应的出入口建筑面积,按其口上外墙外围水平面积计算。
建筑工程预算工程量的计算规则建筑工程的预算编制是一个十分重要的环节,直接关系到项目的成本以及工期的控制。
而工程量的计算是预算编制的基础,主要是指对不同构件、材料及工程工作的数量进行统计。
1.按国家规定的工程计量规范进行计量:预算编制需要遵循国家规定的相关计量技术标准和计量规范,进行工程量的计算和测量。
例如,对于砌筑砖墙,可以按照墙体的面积计算,而对于柱子和梁,可以按照长度计算。
2.各项工作分解明细:在进行工程量计算时,需要将整个工程划分为不同的单位工程,然后再进行分解明细。
例如,在进行墙体的计算时,可以将墙体分成不同位置、不同材料的部分进行计算。
3.量清单的编制:根据不同单位工程的分解明细,编制相应的工程量清单。
工程量清单是对工程量进行分类、细化、汇总,并进行编码,以便于计算和管理。
工程量清单的编制需要符合专业工程量定额或行业的相关规范。
4.价格分析与计价:工程量计算完成后,需要根据市场行情和实际情况进行价格分析和计价。
根据不同材料和构件的市场价格,结合工程量进行计算,得出不同构件的造价。
5.数据精确性和可靠性:工程量计算需要保证数据的精确性和可靠性,避免漏项和重复项的出现,并充分考虑施工过程中可能遇到的特殊情况,确保工程量计算结果的准确性。
除了以上原则,建筑工程预算工程量的计算还应注意以下几个方面:1.明确计量的范围:在进行工程量计算时,需要明确计量的范围和对象,避免计算遗漏或重复计算。
2.结合实际情况进行合理估算:工程量计算是根据实际情况进行估算,需要结合工程设计图纸、技术要求、材料规格等相关信息进行计算。
3.统一计量单位:为了方便计算和比较,建筑工程量的计量单位需要统一,通常采用国家规定的计量单位。
4.不同材料和构件采用相应的计算方法:不同的材料和构件需要采用不同的计算方法进行计量,如墙体按照面积计算,结构按照体积计算等。
5.补充计量:除了主体结构和装饰装修等常规工程量计算外,还需要补充考虑其他工程量,如临时设施费用、安全设备费用等。
建筑工程预算工程量计算规则1. 引言建筑工程预算是确定建筑工程造价的一项重要工作。
其中,工程量计算是建筑工程预算编制的基础。
本文将介绍建筑工程预算中的工程量计算规则,包括工程量的划分方法、计算公式及其应用。
2. 工程量划分方法建筑工程量的划分方法根据不同的建筑部位和材料特点进行划分,常用的划分方法包括按照功能划分、按照部位划分和按照材料划分。
2.1 按照功能划分按照功能划分是将建筑工程按照其功能进行划分,适用于建设项目较为复杂或功能需求较为明确的情况。
常见的功能划分包括结构工程量、建筑装饰工程量、给排水工程量等。
2.2 按照部位划分按照部位划分是将建筑工程按照其不同部位进行划分,适用于建筑结构相对简单或需要对某一特定部位进行详细计算的情况。
常见的部位划分包括地基工程量、墙体工程量、屋面工程量等。
2.3 按照材料划分按照材料划分是将建筑工程按照其所使用的材料进行划分,适用于需要对材料的消耗进行详细计算的情况。
常见的材料划分包括水泥工程量、钢筋工程量、砖工程量等。
3. 工程量计算公式及应用工程量计算公式是根据建筑工程的具体情况和要求,通过对相关参数进行综合计算得出的结果。
常用的工程量计算公式包括单体工程量计算公式、总工程量计算公式和明细工程量计算公式。
单体工程量计算公式是指对建筑工程的每个单体进行量化计算的公式。
根据具体的部位、材料、形状等因素,可以采用不同的计算方法和公式。
常见的单体工程量计算公式包括单体墙体工程量计算公式、单体屋面工程量计算公式等。
3.2 总工程量计算公式总工程量计算公式是指对整个建筑工程的总量进行计算的公式。
根据工程量的划分方法和计算要求,可以采用不同的计算方法和公式。
常见的总工程量计算公式包括总建筑面积计算公式、总土方工程量计算公式等。
明细工程量计算公式是对工程量的细节进行计算的公式。
根据工程的具体要求和细节特点,可以采用不同的计算方法和公式。
常见的明细工程量计算公式包括砂浆用量计算公式、钢筋用量计算公式等。
陕西省建筑工程定额章节说明及工程量计算规则一、陕西省建筑工程定额章节说明:1.总则:总则部分包括工程量计算的基本原则和方法,如计算公式、数量单位、计算精度等。
总则是其他定额章节的基础,所有的定额计算都要遵循总则的规定。
2.基础工程:基础工程部分包括地基处理、桩基工程、地下室工程等。
这些工程是建筑工程的基础,对整个建筑的稳定性和承载力有重要影响。
3.主体工程:主体工程部分包括结构工程、砌筑工程、大体积混凝土工程等。
主体工程是建筑工程的主体部分,包括建筑物的骨架结构和外墙体,具有承载和保温隔热的功能。
4.建筑装饰工程:建筑装饰工程部分包括室内、外装饰工程、建筑物设备安装工程等。
建筑装饰工程是为了使建筑物具有良好的使用功能和美观效果,包括内部的装修和外部的景观设计。
5.建筑设备工程:建筑设备工程部分包括给排水工程、暖通空调工程、给电工程等。
建筑设备工程是为了保证建筑物内部的生活、生产和工作环境的舒适和便利,包括供水、供电、排水和空调等设备的安装。
二、工程量计算规则:1.工程量计算的基本原则:工程量计算应符合定额的规定,按照实际工程的具体情况进行细致的计算。
计算时应注意避免重复计算和遗漏计算,确保计算结果的准确性。
2.具体计算方法:根据定额章节的规定,按照工程的实际情况进行细致的计算。
计算时需要考虑工程的大小、形状、材料成本和施工难度等因素,并采用相应的计算公式和方法。
3.工料联动:工料联动是指工程量计算与材料的消耗量和费用之间的关系。
在计算工程量时,需要根据实际工程情况和定额章节的规定,综合考虑工程量与材料的消耗量和费用的关系,确保计算结果的准确性。
4.费用计算:工程量计算的最终目的是计算出工程的成本,包括人工费、材料费、机械费和管理费等。
在计算费用时,需要根据实际工程情况和定额章节的规定,按照相应的计算公式和方法进行细致的计算。
通过以上对陕西省建筑工程定额章节说明及工程量计算规则的详细解释,我们可以了解到在陕西省建筑工程行业中,定额章节说明了不同工程的计算方法和规定,工程量计算应根据实际情况进行细致的计算,考虑工程量与材料消耗量和费用之间的关系,最终计算出工程的成本。
实用标准山东省2016序列定额章节说明及工程量计算规则山东省建筑工程消耗量定额总说明一、《山东省建筑工程消耗量定额》SC01-31-2016(以下简称本定额),包括土石方工程,地基处理与边坡支护工程,桩基础工程,砌筑工程,钢筋及混凝土工程,金属结构工程,木结构工程,门窗工程,屋面及防水工程,保温、隔热、防腐工程,楼地面装饰工程,墙、柱面装饰与隔断、幕墙工程,天棚工程,油漆、涂料及裱糊工程,其他装饰工程,构筑物及其他工程,脚手架工程,模板工程,施工运输工程,建筑施工增加共二十章。
二、本定额适用于我省行政区域内的一般工业与民用建筑的新建、扩建和改建工程及新建装饰工程。
三、本定额是完成规定计量单位分部分项工程所需的人工、材料、施工机械台班消耗量的标准,是编制招标标底(招标控制价)、施工图预算、确定工程造价的依据,以及编制概算定额、估算指标的基础。
四、本定额以国家和有关部门发布的国家现行设计规范、施工验收规范、技术操作规程、质量评定标准、产品标准和安全操作规程,现行工程量清单计价规范、计算规范,并参考了有关地区和行业标准定额为依据编制的。
五、本定额是按照正常的施工条件,合理的施工工期、施工组织设计编制的,反映建筑行业平均水平。
六、本定额中人工工日消耗量是以《全国建筑安装工程统一劳动定额》为基础计算的,人工每工日按8小时工作制计算,内容包括:基本用工、辅助用工、超运距用工及人工幅度差。
人工工日不分工种、技术等级,以综合工日表示。
七、本定额中材料(包括成品、半成品、零配件等)是按施工中采用的符合质量标准和设计要求的合格产品确定的,主要包括:(一)本定额中的材料包括施工中消耗量的主要材料、辅助材料和周转性材料。
(二)本定额中材料消耗量包括净用量和损耗量。
损耗量包括:从工地仓库、现场集中堆放点(或现场加工点)至操作(或安装)点的施工场内运输损耗、施工操作损耗、施工现场堆放损耗等。
(三)本定额中所有(各类)砂浆均按现场拌制考虑,若实际采用预拌砂浆时,各章定额项目按以下规定进行调整:1.使用预拌砂浆(干拌)的,除将定额中的现拌砂浆调换成预拌砂浆(干拌)外,另按相应定额中每立方米砂浆扣除人工0.382工日、增加预拌砂浆罐式搅拌机0.041台班,并扣除定额中灰浆搅拌机台班的数量。
安徽省建设工程定额章节说明及工程量计算规则总说明一、《安徽省建筑工程计价定额》以下简称“本建筑定额”,是依据国家现行有关工程建设标准、规范及相关定额,并结合近几年我省出现的新工艺、新技术、新材料的应用情况,及建筑工程设计与施工特点编制的。
二、本建筑定额包括:砌筑工程;混凝土及钢筋混凝土工程;屋面及防水工程;绿色建筑工程;厂库房大门、特种门工程;钢木结构运输、安装工程;脚手架、建筑物垂直运输及超高降效;构筑物工程;防腐工程等内容。
三、本建筑定额适用于我省境内民用与工业建筑的新建、扩建、改建工程。
涉及室外地(路)面、室外给排水等工程的项目,按《安徽省市政工程计价定额》的相应项目执行。
四、本建筑定额的作用:1.是编审设计概算、最高投标限价、施工图预算的依据;2.是调解处理工程造价纠纷的依据;3.是工程成本评审,工程造价鉴定的依据;4.是施工企业编制企业定额、投标报价、拨付工程价款、竣工结算的参考依据。
五、本建筑定额是按照正常的施工条件,大多数施工企业采用的施工方法、机械化装备程度、合理的施工工期、施工工艺、劳动组织编制的,反映当前社会平均消耗量水平。
六、本建筑定额中人工工日以“综合工日”表示,不分工种、技术等级。
内容包括:基本用工、辅助用工、超运距用工及人工幅度差。
七、本建筑定额中的材料:1.本建筑定额中的材料包括主要材料、辅助材料、周转材料和其他材料2.本建筑定额中的材料消耗量包括净用量和损耗量。
损耗量包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。
凡能计量的材料、成品、半成品均逐一列出消耗量,难以计量的材料以“其他材料费”形式表示。
3.混凝土、砂浆及各种胶泥等均按半成品消耗量体积以“m3”表示,设计强度(配合比)等与定额不同时,可以调整。
本建筑定额中现拌混凝土、预拌混凝土、预制混凝土的养护,均按自然养护考虑,如有特殊要求,可在措施费中考虑。
(建筑工程管理)陕西省建筑工程定额章节说明及补充定额陕西省2009定额章节说明及工程量计算规则第壹章土石方工程本章分人工土方、人工石方、机械土方、机械石方、强夯五节。
壹、人工土石方1.土壤分类见"土壤及岩石分类表"。
人工土方子目中已综合考虑了土壤类别的权重,使用时不得进行调整换算。
石方施工,应按表中岩石的等级分类选用相应的子目。
2.人工土方子目是按干土编制的,如挖湿土时,人工乘以系数1.18;挖湿土且需排水者,每100m3湿土增加Ф50潜水泵5台班。
干湿土的划分,应根据地质勘探资料以地下常水位为准划分,地下常水位之上为干土,以下为湿土。
3.人工挖土方、挖沟槽、挖地坑、挖桩孔子目综合了施工现场内100m土方倒运,使用时发生100m之上土方倒运可套用相应土方运输子目,100m以内则不得调整换算。
4.人工挖土方系指坑底面积大于20m2的地坑或沟槽底宽大于3m的坑、槽(沟)土方开挖。
人工挖沟槽系指沟槽底宽小于3m且沟槽长度大于槽宽三倍之上的槽(沟)土方开挖。
人工挖地坑为坑底面积于20m2以内的土方开挖。
挖枯井、灰土井子目为井(孔)径于1.5m以内且长细比大于2.5的井(孔)(或上口面积于2.25m2以内,井、孔深为井、孔口最大对角线2.5倍之上的非圆形井、孔)开挖。
挖淤泥限于对工具有粘附力时使用。
平整场地指现场高差±30cm以内的土方挖、填、找平。
山坡切土为高于现场自然地坪30cm之上,放置时间1.5年之上的堆积土的挖方。
5.于挖好的基槽、基坑、土方大开挖工作面内作灰土回填夯实工序时,不能使用原土夯实子目。
6.人工挖桩孔子目适应于有安全防护措施的条件下施工的工程项目。
7.回填素土(灰土)适用于室内外及各类垫层的回填。
8.支挡土板子目分为密撑和疏撑,密撑是指满支挡土板,疏撑是指间隔支挡土板,实际间距不同时子目不作调整。
9.于有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.43。
册说明一、房屋建筑与装饰工程预算定额包括:土石方工程,地基处理与边坡支护工程,桩基工程,砌筑工程,混凝土及钢筋混凝土工程,金属结构工程,木结构工程,门窗工程,屋面及防水工程,保温、隔热、防腐工程,楼地面装饰工程,墙、柱面装饰与隔断、幕墙工程,天棚工程,油漆、涂料、裱糊工程,其他装饰工程,工程水电费,措施项目共十七章。
二、定额的工效是按建筑物檐高25m以下为准编制的,超过25m的高层建筑物,另按规定计算高层建筑超高费。
三、定额装饰工程章节中已综合了层高3.6m以下的简易脚手架,层高超过3.6m时,另执行第十七章措施项目相应定额子目。
四、定额中已综合了一般成品保护费用,不得另行计算。
五、定额中注明的材料的材质、型号、规格与设计要求不同时,材料价格可以换算。
六、预拌混凝土价格中不包括外加剂的费用,发生时另行计算。
七、地基处理与边坡支护工程、桩基工程、金属结构工程、施工排水、降水工程中综合了工程水、电费,其他章节的工程水电费执行第十六章工程水电费相应定额子目。
八、定额中凡注明厚度的子目,设计要求的厚度与定额不同时,执行增减厚度定额子目。
九、本定额已综合考虑了各种土质(山区及近山区除外),执行中不得调整。
十、金属构件、预制构件价格中包括了加工厂至安装地点的运输费用。
十一、镶贴石材、块料中的磨边、倒角费用已包含在材料价格中,不得另行计算。
十二、室外道路、停车场工程执行市政工程预算定额相应定额子目。
十三、室外管道工程执行通用安装工程预算定额相应定额子目。
十四、室外各种窨井、化粪池执行构筑物工程预算定额相应定额子目。
十五、建筑工程中设计有部分仿古项目的,执行仿古建筑工程定额相应子目。
十六、建筑物檐高的规定:建筑物檐高以室外设计地坪标高作为计算起点。
(一)平屋顶带挑檐者,算至挑檐板下皮标高;(二)平屋顶带女儿墙者,算至屋顶结构板上皮标高;(三)坡屋面或其他曲面屋顶均算至墙的中心线与屋面板交点的高度;(四)阶梯式建筑物按高层的建筑物计算檐高;(五)突出屋面的水箱间、电梯间、亭台楼阁等均不计算檐高。
山东省2016序列定额章节说明及工程量计算规则山东省建筑工程消耗量定额总说明一、《山东省建筑工程消耗量定额》SC01-31-2016(以下简称本定额),包括土石方工程,地基处理与边坡支护工程,桩基础工程,砌筑工程,钢筋及混凝土工程,金属结构工程,木结构工程,门窗工程,屋面及防水工程,保温、隔热、防腐工程,楼地面装饰工程,墙、柱面装饰与隔断、幕墙工程,天棚工程,油漆、涂料及裱糊工程,其他装饰工程,构筑物及其他工程,脚手架工程,模板工程,施工运输工程,建筑施工增加共二十章。
二、本定额适用于我省行政区域内的一般工业与民用建筑的新建、扩建和改建工程及新建装饰工程。
三、本定额是完成规定计量单位分部分项工程所需的人工、材料、施工机械台班消耗量的标准,是编制招标标底(招标控制价)、施工图预算、确定工程造价的依据,以及编制概算定额、估算指标的基础。
四、本定额以国家和有关部门发布的国家现行设计规范、施工验收规范、技术操作规程、质量评定标准、产品标准和安全操作规程,现行工程量清单计价规范、计算规范,并参考了有关地区和行业标准定额为依据编制的。
五、本定额是按照正常的施工条件,合理的施工工期、施工组织设计编制的,反映建筑行业平均水平。
六、本定额中人工工日消耗量是以《全国建筑安装工程统一劳动定额》为基础计算的,人工每工日按8小时工作制计算,内容包括:基本用工、辅助用工、超运距用工及人工幅度差。
人工工日不分工种、技术等级,以综合工日表示。
七、本定额中材料(包括成品、半成品、零配件等)是按施工中采用的符合质量标准和设计要求的合格产品确定的,主要包括:(一)本定额中的材料包括施工中消耗量的主要材料、辅助材料和周转性材料。
(二)本定额中材料消耗量包括净用量和损耗量。
损耗量包括:从工地仓库、现场集中堆放点(或现场加工点)至操作(或安装)点的施工场内运输损耗、施工操作损耗、施工现场堆放损耗等。
(三)本定额中所有(各类)砂浆均按现场拌制考虑,若实际采用预拌砂浆时,各章定额项目按以下规定进行调整:1.使用预拌砂浆(干拌)的,除将定额中的现拌砂浆调换成预拌砂浆(干拌)外,另按相应定额中每立方米砂浆扣除人工0.382工日、增加预拌砂浆罐式搅拌机0.041台班,并扣除定额中灰浆搅拌机台班的数量。
第一章 楼地面工程说明1.本章定额中各种砂浆、混凝土的配合比,如设计规定与定额不同时,可以换算,但人工、 机械用量不变。
2.整体面层、块料面层中的楼地面项目,均不包括踢脚线;各种面层的楼梯不包括踢脚 线、侧面及板底抹灰。
各种踢脚线执行本章相应定额子目。
楼梯的侧面、板底抹灰分别执 行墙柱面、天棚工程章节中相应定额子目。
3.现浇水磨石面层,菱苦土地面定额项目已包括酸洗打蜡工料,其余项目均不包括酸洗 打蜡。
如设计不做酸洗打蜡,应扣除定额中的酸洗打蜡材料费及人工0.05工日/m 。
4.大理石、花岗岩、地砖面层,设计有两条或两条以上镶边者,其镶边部分按相应定 额人工乘1.10系数。
5.扶手、栏杆、栏板适用于楼梯、走廊、回廊及其他装饰性栏杆、栏板、扶手。
6.镶拼面积小于0.015m 的石材执行点缀定额。
7.零星项目面层适用于楼梯侧面、台阶的牵边、小便池、蹲台、池槽,以及面积在 0.5m 以内少量分散的楼地面装饰。
8.大理石、花岗岩板镶贴及切割费已包括在定额内,但石材磨边未包括在内,设计磨边 者另行计价。
9.楼梯、台阶不包括防滑条,设计要求做防滑条时,按相应定额子目执行。
螺旋形楼梯 装饰按相应定额子目的人工、机械乘系数1.20,块料用量乘系数1.10。
10.水磨石面层嵌弧形条,按相应定额子目人工乘系数1.10。
11.水磨石面层厚度设计与定额规定不符时,水泥石子浆数量换算,其他不变。
12.水磨石楼地面层采用铜嵌条时,取消玻璃数量,另增加铜嵌条子目。
13.零星抹灰可按第二章相应项目计算。
14.块料面层粘结层的砂浆厚度与定额不符时按设计厚度调整。
15.木地板中的毛地板是按毛料厚度25mm 编制的,设计厚度与定额不符时,可以换算。
工程量计算规则1.整体面层及块料面层,找平层按设计图示尺寸以面积计算,应扣除凸出地面的构筑物、设备基础、室内管道、地沟等所占面积,不扣除间壁墙和0.3m 以内的柱、垛、附墙烟囱及 孔洞所占面积。
但门洞、空圈、暖气包槽、壁龛的开口部分不增加面积。
2 2 2 22.橡塑面层、其他材料面层按设计图示尺寸以面积计算。
门窗、空圈、暖气包槽、壁 龛的开口部分并入相应的工程量内。
3.楼梯面层(包括踏步、休息平台以及200mm 宽以内的楼梯井)按水平投影面积计算,楼 梯与楼地面相连时,算至楼梯梁的外侧。
无楼梯梁者,算至最上一层踏步边沿加300mm 。
4.木楼梯按楼梯的水平投影面积以“m 2 ”计算,木柱、梁按竣工木料图示尺寸以“m 3 ”计算。
5.台阶面层按设计图示尺寸以台阶(包括最上层踏步边沿加300mm)水平投影面积计算。
6.踢脚线按设计图示长度乘高度以“m ”计算。
楼梯踢脚线按相应定额乘以系数 1.15。
成品踢脚线按实贴“延长米”计算。
7.栏杆、扶手、栏板装饰按设计图示尺寸以扶手中心线长度(包括弯头长度)计算。
8.弯头按“个”计算。
9.零星装饰项目,按设计图示尺寸以面积计算。
10.点缀按“个”计算,计算主体铺贴地面面积时,不扣除点缀所占面积。
11.石材底面养护液按底面面积加4个侧面面积,以“m ”计算。
第二章 墙柱面工程说明1.本章定额中各种砂浆、混凝土的配合比,如设计规定与定额不同时,可以换算,但人工、机械用量不变。
2.整体面层、块料面层中的楼地面项目,均不包括踢脚线;各种面层的楼梯不包括踢脚 线、侧面及板底抹灰。
各种踢脚线执行本章相应定额子目。
楼梯的侧面、板底抹灰分别执 行墙柱面、天棚工程章节中相应定额子目。
3.现浇水磨石面层,菱苦土地面定额项目已包括酸洗打蜡工料,其余项目均不包括酸洗 打蜡。
如设计不做酸洗打蜡,应扣除定额中的酸洗打蜡材料费及人工0.05工日/m 。
4.大理石、花岗岩、地砖面层,设计有两条或两条以上镶边者,其镶边部分按相应定 额人工乘1.10系数。
5.扶手、栏杆、栏板适用于楼梯、走廊、回廊及其他装饰性栏杆、栏板、扶手。
6.镶拼面积小于0.015m 的石材执行点缀定额。
7.零星项目面层适用于楼梯侧面、台阶的牵边、小便池、蹲台、池槽,以及面积在 0.5m 2 以内少量分散的楼地面装饰。
8.大理石、花岗岩板镶贴及切割费已包括在定额内,但石材磨边未包括在内,设计磨边 者另行计价。
9.楼梯、台阶不包括防滑条,设计要求做防滑条时,按相应定额子目执行。
螺旋形楼梯 装饰按相应定额子目的人工、机械乘系数1.20,块料用量乘系数1.10。
2 2 2 210.水磨石面层嵌弧形条,按相应定额子目人工乘系数1.10。
11.水磨石面层厚度设计与定额规定不符时,水泥石子浆数量换算,其他不变。
12.水磨石楼地面层采用铜嵌条时,取消玻璃数量,另增加铜嵌条子目。
13.零星抹灰可按第二章相应项目计算。
14.块料面层粘结层的砂浆厚度与定额不符时按设计厚度调整。
15.木地板中的毛地板是按毛料厚度25mm 编制的,设计厚度与定额不符时,可以换算。
工程量计算规则1.整体面层及块料面层,找平层按设计图示尺寸以面积计算,应扣除凸出地面的构筑物、 设备基础、室内管道、地沟等所占面积,不扣除间壁墙和0.3m 2 以内的柱、垛、附墙烟囱及 孔洞所占面积。
但门洞、空圈、暖气包槽、壁龛的开口部分不增加面积。
2.橡塑面层、其他材料面层按设计图示尺寸以面积计算。
门窗、空圈、暖气包槽、壁 龛的开口部分并入相应的工程量内。
3.楼梯面层(包括踏步、休息平台以及200mm 宽以内的楼梯井)按水平投影面积计算,楼 梯与楼地面相连时,算至楼梯梁的外侧。
无楼梯梁者,算至最上一层踏步边沿加300mm 。
4.木楼梯按楼梯的水平投影面积以“m ”计算,木柱、梁按竣工木料图示尺寸以 “m ”计算。
5.台阶面层按设计图示尺寸以台阶(包括最上层踏步边沿加300mm)水平投影面积计算。
6.踢脚线按设计图示长度乘高度以“m ”计算。
楼梯踢脚线按相应定额乘以系数 1.15。
成品踢脚线按实贴“延长米”计算。
7.栏杆、扶手、栏板装饰按设计图示尺寸以扶手中心线长度(包括弯头长度)计算。
8.弯头按“个”计算。
9.零星装饰项目,按设计图示尺寸以面积计算。
10.点缀按“个”计算,计算主体铺贴地面面积时,不扣除点缀所占面积。
11.石材底面养护液按底面面积加4个侧面面积,以“m ”计算。
第三章 天棚工程说明1.本章定额中各种砂浆、混凝土的配合比,如设计规定与定额不同时,可以换算,但人工、机械用量不变。
2 3 2 22.整体面层、块料面层中的楼地面项目,均不包括踢脚线;各种面层的楼梯不包括踢脚 线、侧面及板底抹灰。
各种踢脚线执行本章相应定额子目。
楼梯的侧面、板底抹灰分别执 行墙柱面、天棚工程章节中相应定额子目。
3.现浇水磨石面层,菱苦土地面定额项目已包括酸洗打蜡工料,其余项目均不包括酸洗 打蜡。
如设计不做酸洗打蜡,应扣除定额中的酸洗打蜡材料费及人工0.05工日/m 2 。
4.大理石、花岗岩、地砖面层,设计有两条或两条以上镶边者,其镶边部分按相应定 额人工乘1.10系数。
5.扶手、栏杆、栏板适用于楼梯、走廊、回廊及其他装饰性栏杆、栏板、扶手。
6.镶拼面积小于0.015m 的石材执行点缀定额。
7.零星项目面层适用于楼梯侧面、台阶的牵边、小便池、蹲台、池槽,以及面积在 0.5m 以内少量分散的楼地面装饰。
8.大理石、花岗岩板镶贴及切割费已包括在定额内,但石材磨边未包括在内,设计磨边 者另行计价。
9.楼梯、台阶不包括防滑条,设计要求做防滑条时,按相应定额子目执行。
螺旋形楼梯 装饰按相应定额子目的人工、机械乘系数1.20,块料用量乘系数1.10。
10.水磨石面层嵌弧形条,按相应定额子目人工乘系数1.10。
11.水磨石面层厚度设计与定额规定不符时,水泥石子浆数量换算,其他不变。
12.水磨石楼地面层采用铜嵌条时,取消玻璃数量,另增加铜嵌条子目。
13.零星抹灰可按第二章相应项目计算。
14.块料面层粘结层的砂浆厚度与定额不符时按设计厚度调整。
15.木地板中的毛地板是按毛料厚度25mm 编制的,设计厚度与定额不符时,可以换算。
工程量计算规则1.整体面层及块料面层,找平层按设计图示尺寸以面积计算,应扣除凸出地面的构筑物、 设备基础、室内管道、地沟等所占面积,不扣除间壁墙和0.3m 以内的柱、垛、附墙烟囱及 孔洞所占面积。
但门洞、空圈、暖气包槽、壁龛的开口部分不增加面积。
2.橡塑面层、其他材料面层按设计图示尺寸以面积计算。
门窗、空圈、暖气包槽、壁 龛的开口部分并入相应的工程量内。
3.楼梯面层(包括踏步、休息平台以及200mm 宽以内的楼梯井)按水平投影面积计算,楼 梯与楼地面相连时,算至楼梯梁的外侧。
无楼梯梁者,算至最上一层踏步边沿加300mm 。
4.木楼梯按楼梯的水平投影面积以“m 2 ”计算,木柱、梁按竣工木料图示尺寸以“m ”计算。
5.台阶面层按设计图示尺寸以台阶(包括最上层踏步边沿加300mm)水平投影面积计算。
6.踢脚线按设计图示长度乘高度以“m ”计算。
楼梯踢脚线按相应定额乘以系数 1.15。
成品踢脚线按实贴“延长米”计算。
2 2 23 27.栏杆、扶手、栏板装饰按设计图示尺寸以扶手中心线长度(包括弯头长度)计算。
8.弯头按“个”计算。
9.零星装饰项目,按设计图示尺寸以面积计算。
10.点缀按“个”计算,计算主体铺贴地面面积时,不扣除点缀所占面积。
11.石材底面养护液按底面面积加4个侧面面积,以“m 2 ”计算。
第四章 门窗工程说明1.本章定额中各种砂浆、混凝土的配合比,如设计规定与定额不同时,可以换算,但人工、机械用量不变。
2.整体面层、块料面层中的楼地面项目,均不包括踢脚线;各种面层的楼梯不包括踢脚 线、侧面及板底抹灰。
各种踢脚线执行本章相应定额子目。
楼梯的侧面、板底抹灰分别执 行墙柱面、天棚工程章节中相应定额子目。
3.现浇水磨石面层,菱苦土地面定额项目已包括酸洗打蜡工料,其余项目均不包括酸洗 打蜡。
如设计不做酸洗打蜡,应扣除定额中的酸洗打蜡材料费及人工0.05工日/m 。
4.大理石、花岗岩、地砖面层,设计有两条或两条以上镶边者,其镶边部分按相应定 额人工乘1.10系数。
5.扶手、栏杆、栏板适用于楼梯、走廊、回廊及其他装饰性栏杆、栏板、扶手。
6.镶拼面积小于0.015m 2 的石材执行点缀定额。
7.零星项目面层适用于楼梯侧面、台阶的牵边、小便池、蹲台、池槽,以及面积在 0.5m 以内少量分散的楼地面装饰。
8.大理石、花岗岩板镶贴及切割费已包括在定额内,但石材磨边未包括在内,设计磨边 者另行计价。
9.楼梯、台阶不包括防滑条,设计要求做防滑条时,按相应定额子目执行。
螺旋形楼梯 装饰按相应定额子目的人工、机械乘系数1.20,块料用量乘系数1.10。
10.水磨石面层嵌弧形条,按相应定额子目人工乘系数1.10。
11.水磨石面层厚度设计与定额规定不符时,水泥石子浆数量换算,其他不变。
