铁路工程结算相关要求及注意事项
- 格式:doc
- 大小:52.50 KB
- 文档页数:10
工程结算注意事项
1. 形成工程结算:
(1) 确定工程项目投资总额、工程规模、工程总要求和采用的技术流程;
(2) 制定工程结算清册;
(3) 根据相关技术标准进行技术审查并定期更新;
(4) 确定施工企业的材料采购价格和采购结算比例;
(5) 对工程费用费率和核算工数按照有关规定进行计算;
(6) 结合工程施工实际,根据合同条款和技术协议对工程作出合理的结算计算;
(7) 按照施工企业的签约协议和结算要求,建立工程结算账目;
(8) 依据工程实际施工情况,签订相关工程结算文件,出具工程结算结算报告;
(9) 出具建设项目结算书和和工程结算审计报告。
2. 工程结算注意事项:
(1)及时清理施工现场,认真查验施工质量,把好工程验收关;
(2)比较各方应收应付账款,审核合同是否存在未签订的环节;
(3)根据施工进度审核建设企业的费用实际支出,检查专用款和经费支出笔账;
(4)按照合同条款对工程结算数据进行统计和核算,核实其真实性和合理性;
(5)充分调查审查施工增加项,辩解结算数据,管理弄虚作假;
(6)审核施工企业实际工作量,核算施工期间完成的各项项目成本;
(7)严格按照有关规定来确定工程结算金额,以确保实施的公平性;
(8)由专职人员负责结算及管理,保证工程结算的可证明性;
(9)配合政府部门和其他相关单位对工程结算进行审查,完善工程结算文字资料。
铁路工程结算相关要求及注意事项HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】工程结算注意事项一、施工图投资检算1.概算清理的投资检算原则上不作为工程结算的依据。
工程结算阶段需重新编制分标段施工图投资检算。
分标段施工图投资检算编制原则:按照施工图审核单位审核的施工图数量和初步设计批复的概算编制原则和价格水平,据实对各标段进行编制。
建议委托三方审价单位完成。
项目管理机构按照《关于印发<铁路建设项目施工图审核管理办法>的通知》(铁建设〔2010〕36号)要求做好指导、复核工作。
投资检算重点审核:①施工图投资检算的编制原则、采用的定额和人工、材料价格是否与初步设计批复原则一致,施工图投资检算文件编制内容、深度是否达到规定要求。
②投资检算的工程数量是否与施工图纸工程量和工程量计量规则相符合,是否存在差错漏碰或重复计列;铺轨基地、制梁场、客运专线轨枕板(块)预制场等重点大临工程概算是否单独编制并准确无误;施工安全措施费计列是否符合规定,并与初步设计工程数量进行详细比较。
③重点审核三电迁改、油气管、水管、道路等的数量、协议和投资,临时工程的方案、数量和投资,并与初步设计概算进行对比。
④在与初步设计预备费相同的情况下,比较投资检算(或施工图预算)和初步设计批准概算,特别是对比具体各章节费用,分析投资增减原因和其他费用计列的合理性,以及控制工程、重点工程、主要工程的数量和指标,做到工程投资与设计内容、工程数量匹配。
2.施工投资检算与招标概算差异问题。
施工图投资检算编制完成后必须与招标概算进行对照分析,两者之间差异的主要表现形式及处理方式:先明确两个概念:一个是施工图量差:严格意义的施工图量差应该是同一分项工程因初步设计和施工图设计深度不一致引起的数量差。
分项工程的性质、特性发生变化的,不应是施工图量差。
另一个是施工总价承包:初步设计招标项目的施工总价承包合同,施工总价是合同费用的限定。

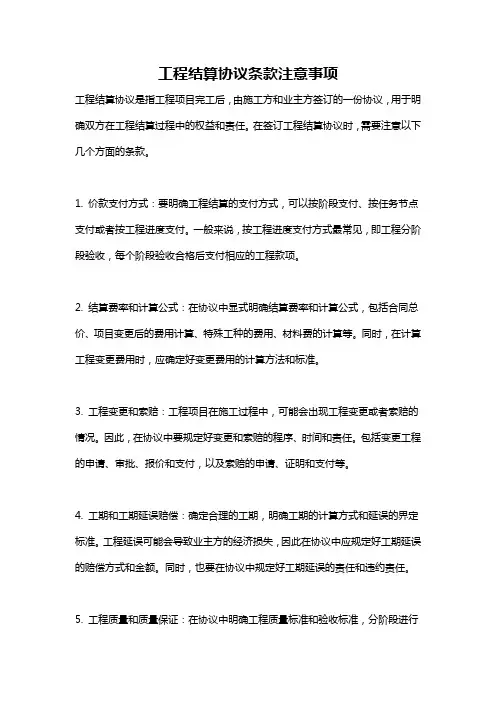

工程结算注意事项工程结算是指在工程竣工后,按照合同约定,对工程项目进行结算清算的过程。
工程结算是工程项目的最后一个环节,直接关系到工程项目的质量和效益,因此在进行工程结算时需要注意一些事项。
首先,要确保结算依据准确可靠。
工程结算必须依据合同约定、设计图纸、工程变更和补充协议以及工程变更通知书等文件,以及经过审核的施工图纸和施工规范等进行。
结算中使用的材料和设备必须符合国家标准和合同规定,否则将会影响工程的结算结果。
其次,工程结算应注重审查和验收。
结算前要进行全面的验收,包括验收工地及其各项设施、建筑工程的各个部分以及材料、设备等是否符合合同规定。
同时,结算过程中应严格把关,确保工程项目的各项工作符合质量和安全标准。
再次,要注重合同约定。
工程结算是按照合同约定进行的,因此在进行工程结算时要了解和遵守合同规定的相关要求。
如果合同中规定有关价格、质量、工期等方面的条款,那么在结算过程中要按照合同规定进行操作。
此外,要确保数据真实完整。
工程结算应该依据实际的工程进度和质量,以及材料和设备的实际使用情况进行。
结算单上的数据应真实准确,并与实际情况相符。
如果发现数据与实际情况不符,应及时进行调整和更正。
最后,要注意合理分摊费用。
在进行工程结算时,应按照合同约定和实际情况,合理分摊各项费用。
例如,对于共同使用的设备和材料,要按照实际使用情况进行费用的分摊,不能偏袒某一方。
同时,要注意合理计算迟延履约等造成的费用,并进行相应的调整。
总之,在进行工程结算时,需要注意依据准确、审查验收、遵守合同约定、确保数据真实完整以及合理分摊费用等事项。
只有在严格按照这些要求进行工程结算,才能保证工程质量和效益的真实反映,并为后续的工程项目提供参考和借鉴。

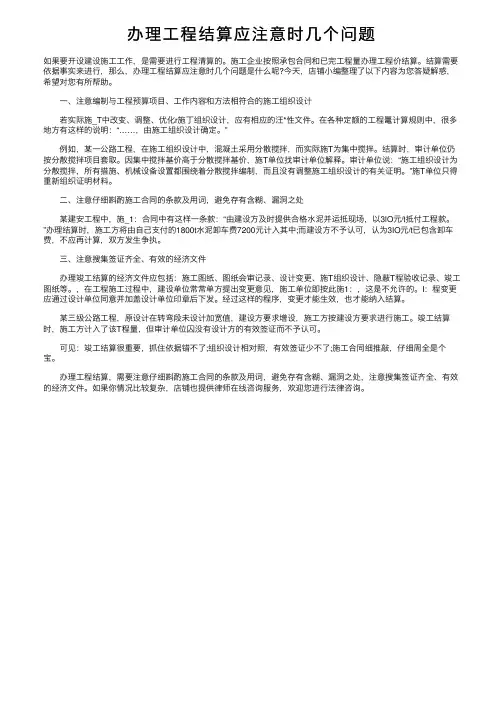

办理⼯程结算应注意时⼏个问题如果要开设建设施⼯⼯作,是需要进⾏⼯程清算的。
施⼯企业按照承包合同和已完⼯程量办理⼯程价结算。
结算需要依据事实来进⾏,那么,办理⼯程结算应注意时⼏个问题是什么呢?今天,店铺⼩编整理了以下内容为您答疑解惑,希望对您有所帮助。
⼀、注意编制与⼯程预算项⽬、⼯作内容和⽅法相符合的施⼯组织设计若实际施_T中改变、调整、优化r施丁组织设计,应有相应的汪*性⽂件。
在各种定额的⼯程鼍计算规则中,很多地⽅有这样的说明:“……,由施⼯组织设计确定。
”例如,某⼀公路⼯程,在施⼯组织设计中,混凝⼟采⽤分散搅拌,⽽实际施T为集中搅拌。
结算时,审计单位仍按分散搅拌项⽬套取。
因集中搅拌基价⾼于分散搅拌基价,施T单位找审计单位解释。
审计单位说:“施⼯组织设计为分散搅拌,所有措施、机械设备设置都围绕着分散搅拌编制,⽽且没有调整施⼯组织设计的有关证明。
”施T单位只得重新组织证明材料。
⼆、注意仔细斟酌施⼯合同的条款及⽤词,避免存有含糊、漏洞之处某建安⼯程中,施_1:合同中有这样⼀条款:“由建设⽅及时提供合格⽔泥并运抵现场,以3lO元/t抵付⼯程款。
”办理结算时,施⼯⽅将由⾃⼰⽀付的1800t⽔泥卸车费7200元计⼊其中;⽽建设⽅不予认可,认为3lO元/t已包含卸车费,不应再计算,双⽅发⽣争执。
三、注意搜集签证齐全、有效的经济⽂件办理竣⼯结算的经济⽂件应包括:施⼯图纸、图纸会审记录、设计变更、施T组织设计、隐蔽T程验收记录、竣⼯图纸等。
,在⼯程施⼯过程中,建设单位常常单⽅提出变更意见,施⼯单位即按此施1:,这是不允许的。
I:程变更应通过设计单位同意并加盖设计单位印章后下发。
经过这样的程序,变更才能⽣效,也才能纳⼊结算。
某三级公路⼯程,原设计在转弯段未设计加宽值,建设⽅要求增设,施⼯⽅按建设⽅要求进⾏施⼯。
竣⼯结算时,施⼯⽅计⼊了该T程量,但审计单位囚没有设计⽅的有效签证⽽不予认可。
可见:竣⼯结算很重要,抓住依据错不了;组织设计相对照,有效签证少不了;施⼯合同细推敲,仔细周全是个宝。

工程结算中需注意的几个关键问题1. 合同条款的准确理解工程结算是根据合同约定来进行的,因此在进行结算之前,首先需要准确理解合同条款。
合同条款中规定了支付方式、工程量计算方法、支付时间、变更处理等关键信息,对于结算过程中的操作和结果都有着重要的影响。
因此,对于合同条款的理解要准确到位,避免因误解条款导致结算发生纠纷。
2. 工程量的准确测量工程结算的核心就是工程量的测量,因此在进行结算时,需要准确测量出工程的实际数量。
常用的测量方法包括直接测量、估算测量和计算测量。
不同的测量方法适用于不同的工程项目,需要根据实际情况选择合适的方法。
在进行测量时,需要严格按照合同约定和规范要求进行操作,确保测量结果的准确性和可靠性。
3. 变更管理的规范执行在工程建设过程中,由于设计变更、施工变更等原因,工程结算中可能会涉及到变更管理。
对于变更管理,需要按照合同约定和相关规范进行规范执行。
在进行变更管理时,需要及时进行变更申请、变更审批、变更计价等操作,并保证变更的合法性和合理性。
只有规范执行变更管理,才能确保结算结果的合理性和可靠性。
4. 支付方式的合理选择在进行工程结算时,需要选择合适的支付方式。
常见的支付方式包括按工程进度支付、按工程节点支付、按工程量支付等。
选择支付方式时,需要综合考虑项目特点、资金流动性、合同约定等因素。
不同的支付方式对于结算结果和财务风险有不同的影响,需要根据实际情况进行合理选择。
5. 结算文件的完备性和准确性在进行工程结算时,需要准备相应的结算文件。
结算文件是结算结果的依据,对于结算的合法性和合理性有重要的影响。
结算文件需要包括工程量计算表、变更申请表、支付凭证等相关文档,确保结算结果的完备性和准确性。
在准备结算文件时,需要按照合同约定和规范要求进行操作,确保结算文件的质量。
6. 结算结果的合理解释和沟通在完成工程结算后,需要对结算结果进行合理解释和沟通。
结算结果的合理解释和沟通是解决结算争议的重要环节,需要确保结算结果的合法性和合理性得到相关方的认可。
铁路工程的工程量清单与结算随着我国经济和人口的快速发展,铁路交通在人们生活中扮演着越来越重要的角色。
为了保证铁路建设的顺利进行,工程量清单和结算成为了极其重要的环节。
一、工程量清单的作用工程量清单是指将铁路工程的建设内容按照一定的形式进行分类,以方便对工程量的进行核算和结算的一份清单。
它不仅仅是建设单位与监理单位之间进行竣工结算的依据,同时也是招标投标的重要参考文件。
具体而言,工程量清单的作用主要有四个方面。
首先,工程量清单是工程项目管理的基础,可为铁路工程从设计到施工、验收到验收提供一系列的技术服务,明确各道工序的顺序和工艺要求,确定工程进度和质量标准,确保施工进度和质量。
其次,工程量清单可为工程竣工结算提供详细的依据,有利于早期确定工程造价,及时分析竣工成本及其变动情况,防止造价超出预算。
再次,工程量清单是工程项目验收的重要依据,对工程质量进行把关和监督,保证工程质量的达到预期要求。
最后,工程量清单为招标参与单位提供了项目投标时的价格参考,对推进工程建设的顺利进行起到重要作用。
二、工程量清单的编制方法铁路工程含有多种类型的建设,如路基工程、桥梁工程、隧道工程等。
每一种工程都需要按照其特定的建设内容进行清单编制。
在编制过程中,建设单位应根据工程设计文件及技术标准,结合实际工程情况,按照工程施工的工序分级编制清单。
具体而言,它应包括以下要素:1. 工程项目的名称、计量单位和数量;2. 工程成本的开支情况;3. 工程施工的工序,包括施工工艺要求、方式及质量标准;4. 工程完成后相应的验收标准;5. 工程项目中的材料及设备使用情况;6. 工程进度计划。
注意,清单编制过程中应提前掌控好工程可行性、可行性研究、工程技术方案、结构设计、材料选型和工序布置等环节。
务必严格按照实际情况进行编制,确保清单的准确性和科学性。
三、铁路工程量的结算过程铁路工程施工完成后,工程量要进行结算。
结算过程分为两个阶段。
首先是竣工阶段结算,也称为封顶量结算。
一、结算的概念和意义工程结算是指根据合同约定,按照工程量清单和工程变更等内容,计算工程项目的实际成本,并与合同金额进行比对,最终确认双方的权益分配关系。
工程结算的正确与否,直接关系到工程项目的成本控制、质量保障和合同履行。
在工程施工过程中,需要严格按照相关规定进行结算,以确保工程款项的合理分配和合同的顺利履行。
二、工程结算的注意事项1. 合同约定的重要性在进行工程结算前,首先需要对合同中的工程量清单、计量计价规则、预算标准、支付条件等进行仔细审阅。
合同是工程结算的法律依据,必须严格按照合同约定进行结算,避免出现后期的纠纷和争议。
2. 工程量的准确性工程量清单是工程结算的基础,必须保证工程量的准确性和真实性。
在工程施工过程中,需对各项工程量进行严格核对,确保测量计算的准确性,避免因工程量计算错误而导致结算差错。
3. 工程变更的处理工程施工过程中,由于设计变更、技术要求或其他原因,往往会发生工程变更。
工程变更会对工程结算产生重大影响,因此在进行结算时,需将工程变更的影响纳入考虑,进行相应调整,并与业主进行确认后进行结算。
4. 完工与质保期的认定工程的完工标志着工程结算的开始,但同时也要考虑质保期的认定。
在质保期内的各项工作和材料必须符合合同规定的质量标准,否则将会影响最终的工程结算。
5. 合同款项的支付条件在进行工程结算时,需按照合同约定的支付条件进行支付。
只有在满足支付条件的情况下,才能保障工程款项的合理支付,同时也要注意防范各类支付风险。
6. 法律法规的遵循在进行工程结算时,必须严格遵循国家相关的法律法规和行业规范,确保结算的合法性和规范性,避免出现违规行为和法律风险。
三、工程结算的具体措施1. 健全完善的管理机制建立健全的工程结算管理机制,包括工程结算的组织架构、责任分工、流程规范等,确保结算工作的有序进行。
2. 加强内部管理和控制针对工程结算中可能存在的风险和问题,加强内部管理和控制,包括工程量计算的审核、工程变更的审批、质保期管理等,确保工程结算的准确性和合法性。
工程结算方法及注意事项
1.工程量清单结算法:按照工程量清单中的工程量和工程单价计算工程款项,适用于工程量明细清晰的工程项目。
2. 规费清单结算法:按照规费清单中规定的费率计算工程款项,适用于规费比较复杂的工程项目。
3. 单价合同结算法:按照合同约定的单价和工程量计算工程款项。
4. 总价合同结算法:按照合同约定的总价和工程质量计算工程款项。
5. 预付款结算法:根据合同约定,预先支付一定比例的工程款项,待工程完成后再进行结算。
二、工程结算注意事项
1. 工程量清单和规费清单必须真实、准确、合理,不得有虚假、漏项、重复计算等情况。
2. 工程结算必须按照国家标准、规范和合同约定进行,不得随意改动。
3. 工程结算过程中需保持透明,接受监理和业主的监督。
4. 工程款项应按照进度和质量进行划分,避免出现进度滞后或质量问题导致的工程款项返工或扣款。
5. 对于工程项目中的特殊工程,如隐蔽工程、临时工程等,需进行单独结算并注明清晰。
6. 工程结算应确保结算文件的完整性和可读性,以备后续审计
和验收。

铁路工程概预算的要点及注意事项分析铁路工程项目的施工不仅设计的范围广、所要求的施工技术标准比较高,而且施工环节也比较复杂,如果有一个环节的预算标准做得不到位,那么将会导致整个铁路工程项目的概预算出现偏差,从而使相应的决策者不能作出正确的决策。
为了确保铁路工程项目的施工质量,使铁路工程能更好地为社会发展作贡献,就需要对施工项目中的每一个环节做好相应的预算工作,从而确保整个项目工程具有一个非常完善的预算体系,最终实现对铁路工程有效的监督管理。
标签:铁路工程;概预算;要点1 铁路工程项目预算概念对于任何一个工程项目来说,做好相应的竞价招标工作都是非常重要的,而要想做好这一工作,首先就得做好工程概预算的编制工作。
如果铁路工程项目的预算做得不合理,不仅会严重影响相关企业未来的发展前景,同时还会给社会及人们造成非常大的伤害。
这主要是因为铁路工程项目的施工不仅设计的范围广、所要求的施工技术标准比较高,而且施工环节也比较复杂,如果有一个环节的预算标准做得不到位,那么将会导致整个铁路工程项目的概预算出现偏差,从而使相应的决策者不能作出正确的决策。
为了确保铁路工程项目的施工质量,使铁路工程能更好地为社会发展作贡献,就需要对施工项目中的每一个环节做好相应的预算工作,从而确保整个项目工程具有一个非常完善的预算体系,最终实现对铁路工程有效的监督管理。
2铁路工程概预算要点2.1搜集资料,做好准备工作在对铁路工程进行施工建设时,为了确保工程项目获得最大的收益,就需要在进行工程项目概预算之前做好相应的准备工作。
准备工作主要是对即将进行施工的地方进行详细的考察,不仅需要对地质条件进行考察,还需要弄清楚周围的建筑工程及相应的水电情况,这样在开始施工时就能有效避免不必要的麻烦,从而确保工程施工能顺利进行。
此外,为了确保概预算的科学合理性,作为预算人员,还需要参考与此类似的工程项目的相关资料,以保证铁路工程项目的概预算更加合理。
最后,在进行工程项目概预算时,预算人员不能只局限于眼前的利益,而要用发展的眼光去看待事情,对各方面的影响因素进行全盘考虑,从而将铁路工程项目的概预算工作做得更加完美。
工程结算注意事项一、施工图投资检算1.概算清理的投资检算原则上不作为工程结算的依据。
工程结算阶段需重新编制分标段施工图投资检算。
分标段施工图投资检算编制原则:按照施工图审核单位审核的施工图数量和初步设计批复的概算编制原则和价格水平,据实对各标段进行编制。
建议委托三方审价单位完成。
项目管理机构按照《关于印发<铁路建设项目施工图审核管理办法>的通知》(铁建设〔2010〕36号)要求做好指导、复核工作。
投资检算重点审核:①施工图投资检算的编制原则、采用的定额和人工、材料价格是否与初步设计批复原则一致,施工图投资检算文件编制内容、深度是否达到规定要求。
②投资检算的工程数量是否与施工图纸工程量和工程量计量规则相符合,是否存在差错漏碰或重复计列;铺轨基地、制梁场、客运专线轨枕板(块)预制场等重点大临工程概算是否单独编制并准确无误;施工安全措施费计列是否符合规定,并与初步设计工程数量进行详细比较。
③重点审核三电迁改、油气管、水管、道路等的数量、协议和投资,临时工程的方案、数量和投资,并与初步设计概算进行对比。
④在与初步设计预备费相同的情况下,比较投资检算(或施工图预算)和初步设计批准概算,特别是对比具体各章节费用,分析投资增减原因和其他费用计列的合理性,以及控制工程、重点工程、主要工程的数量和指标,做到工程投资与设计内容、工程数量匹配。
2.施工投资检算与招标概算差异问题。
施工图投资检算编制完成后必须与招标概算进行对照分析,两者之间差异的主要表现形式及处理方式:先明确两个概念:一个是施工图量差:严格意义的施工图量差应该是同一分项工程因初步设计和施工图设计深度不一致引起的数量差。
分项工程的性质、特性发生变化的,不应是施工图量差。
另一个是施工总价承包:初步设计招标项目的施工总价承包合同,施工总价是合同费用的限定。
不应理解为总价承包下的合同清单项目不能改变。
一是同类工程项目数量的增减,引起费用变化。
如:合同中干砌片石100m3,施工图设计为110m3或90m3。
对此类问题,在排除变更设计原因之外,应按施工图量差处理。
目前路局项目合同执行国家发改委等九部委令第56号《标准施工招标文件》的,施工图量差应在总承包风险费中解决。
二是施工图深化设计引起费用变化的,如合同中部分房屋为指标价,施工图阶段根据图纸数量编制概算费用与两者之间的差异。
对此类问题,原则按照施工图数量和初步设计概算编制原则据实确定费用。
三是改变合同工程项目特性,引起费用发生变化。
如:①合同为干砌片石,而施工图设计为浆砌片石,对此类问题按照施工图设计数量据实计算费用。
需将变化的支撑材料整理齐全;②施工图设计为干砌片石,后变更为浆砌片石的,对此类问题,若是I类变更设计引起,则按I类变更设计程序执行;若是II类变更设计或其他原因引起的,比照第一类问题处理方式办理。
四是非变更设计原因取消合同中工程项目,引起费用减少。
如:合同中干砌片石100m3,施工图设计无此项目。
对此问题,据实扣减工程数量及费用,需将取消工程项目的支撑材料整理齐全。
五是根据现场实际需增加合同的工程项目,引起费用增加。
如:合同中无干砌片石项目,根据工程实际需增加此项内容。
据实增加相应费用,需将增加工程项目的支撑材料整理齐全。
以上调整引起费用变化的,单价按以下约定处理: (1)已标价工程量清单中有适用于变化子目的,采用该子目的单价;(2)已标价工程量清单中无适用于变化子目,但有类似子目的,可在合理范围内参照类似子目的单价;(3)已标价工程量清单中无适用或类似子目的单价,按照初步设计概算批复原则和价格水平,编制概算。
以上调整引起合同费用变化特别大时,指挥部应做好施工单位沟通协调工作,合理、合规、灵活处理相关费用。
3.责任部门:项目管理机构工程部、合财部。
三方审价单位(设计院)编制分标段施工图投资检算,则需三方审价单位(设计院)提供签字、盖章的纸质文件。
项目管理机构工程部对检算中的工程数量负责审核把关,合财部对概算编制原则、定额选取、编制期价格的采用、实施当期价格等费用审核把关。
完成审核工作后,各专业工程师、部长、主管副指挥长和指挥长均需在附表1-1上签字确认。
二、征地拆迁征地拆迁结算工作,最重要的是各项结算费用签字手续、相关资料等支撑材料要齐全。
项目管理机构要按照《关于明确铁路基建大中型项目征地拆迁有关问题的通知》(铁计电(2009)100号)、《关于加强铁路基建大中型建设项目征地拆迁管理的通知》(铁建设电(2009)23号)、《关于印发<武汉铁路局铁路建设项目征地拆迁概算清理及资料组卷指导性意见>的通知》(武建工函[2010]190号)等文件要求,结算费用资料必须经过五方(六方)签认(建设单位、地方政府有关部门、被征地拆迁人、设计、监理单位)。
杜绝签字手续不齐全、弄虚作假,更不允许签字手续全部由其中任何一方办理。
征地拆迁结算清理可参照武建工函[2010]190号文要求:1.征地。
按照新征地、回收地、临时用地分类别整理汇总。
其中:(1)新征地:分不同地区计列核备概算数量、单价;部省纪要单价;实际发生单价、数量与核备概算差额。
(2)铁路回收地:分不同地区计列核备概算数量、单价,实际发生单价、数量及与核备概算差额。
(3)临时用地:租用费用:计列核备概算内数量、租用临时用地单价及年限;实际发生数量、实际租用临时用地单价(或部省纪要单价),并在备注栏说明租用年限; 实际发生费用与概算差额。
复垦费用:计列核备概算内临时用地数量、复垦标准和费用;临时用地复垦方案中所计列的实际复垦数量、单价和费用及与核备概算的差额。
2.拆迁。
①房屋拆迁分不同地区计列核备概算数量、单价,部省纪要单价,实际发生单价、数量与核备概算差额。
②建筑附属物拆迁分不同地区计列核备概算数量、单价,实际发生单价、数量,与概算差额。
③企事业单位拆迁分别形成如下资料:⑴《拆迁厂矿企事业单位汇总表》(建协表-5);⑵企事业单位基本情况与工程征地拆迁的关系材料;⑶补偿依据;⑷征拆协议;⑸付款台帐和银行付款凭证。
将其全部资料组卷编号,在汇总表中填入每个企业资料的组卷编号。
3.边夹角地处理。
原则按征地总数的2%控制数量,按只补不征原则,依据统一年产值确定的补偿标准进行补偿。
4.改沟、改渠、改移道路(立交引道)等用地。
按照实际数量和只补不征原则,依据统一年产值确定的补偿标准进行补偿。
5.征地拆迁其他问题引起的费用。
按协议费用计列并附相关协议或会议纪要。
8.土地登记办证。
若自行办理,则计列地籍测绘费和登记费两项费用;若委托给有资质的单位代为办理,则还需计列代办费。
其取费标准为:①地籍测绘费:线路按国家测绘局颁布的《测绘工程产品价格》中地籍测绘1:2000比例尺Ⅲ类价格收取,即292223.77元/平方公里(195元/亩);场、站按国家测绘局颁布的《测绘工程产品价格》中地籍测绘1:500比例尺Ⅲ类价格来收取,即372196.76/平方公里(248元/亩)。
②登记费:按湖北省物价局的鄂价房服函字(2000)180号和鄂价房服字(2002)45号文《省物价局关于土地登记代理收费的批复》执行,133亩以上的宗地(按行政区域分),按4万元/宗收取;133亩以下的宗地,按300元/亩收取。
③代办费:按协议费用计列并附相关协议。
责任部门:工程部。
征地拆迁必须完善五方(六方)签认及审批手续,三电、管线迁改及改沟、改渠等要完善相关确认和审批手续。
相关签认、审批手续齐全后,各专业工程师、部长、主管副指挥长和指挥长均需在附表1-2上签字确认。
委托第三方审价完成的,审价单位需提供签字、盖章的纸质文件。
三、I类变更I类变更设计清理,按照铁道部清理概算批复和现场实施情况,对每个变更设计费用分劈到相关的标段中,费用必须控制在铁道部批复范围之内。
每个I类变更设计均需有施工图纸、概算、变更提议书等支撑资料。
责任部门:工程部、合财部。
工程部对I类变更施工图出图、施工图数量和现场实施状况负责,合财部对I类变更施工图预算及费用分劈负责。
审核完成后,各专业工程师、部长、主管副指挥长和指挥长均需在附表1-3上签字确认。
四、各项价差调整(一)、基期价格确定铁建设(2006)129号文:材料基期价格由材料原价、运杂费、采购及保管费组成。
材料基期价格=(材料原价+运杂费)*(1+采购及保管费率)1.具体材料基期价格确定:⑴水泥、木材、钢材、给排水管材、砖、瓦、砂、石、石灰、黏土、土工材料、花草苗木、钢轨、道岔、轨枕、钢梁、钢管拱、斜拉索、钢筋混凝土梁、铁路桥梁支座、钢筋混凝土预制桩、电杆、铁塔、机柱、接触网支柱、接触网及电力线材、光电缆线等27类材料的运杂费未计入材料基期价格,编制单项概(预)算时需单独计列。
27类材料的采购及保管费分两部分计列,一部分以此类材料的材料原价为基数计取的,已含在此类材料的材料基期价格中;另一部分以此类材料的运输费、装卸费及其他有关运输的费用之和为基数计取的,列入此类材料的运杂费中。
⑵以上27类材料之外的其他材料基期价格=材料原价*(1+综合费率),综合费率为运杂费、采购及保管费的综合费率。
见下表:(二)、编制期价格确定铁建设(2006)113号文:材料预算价格由材料原价、运杂费、采购及保管费组成。
材料预算价格=(材料原价+运杂费)*(1+采购及保管费率)1.具体材料预算价格确定:⑴水泥、木材、钢材、砖、瓦、砂、石、石灰、黏土、土工材料、花草苗木、钢轨、道岔、轨枕、钢梁、钢管拱、斜拉索、钢筋混凝土梁、铁路桥梁支座、钢筋混凝土预制桩、电杆、铁塔、机柱、接触网支柱、接触网及电力线材、光电缆线、给排水管材等27类材料的基期价格采用现行的《铁路工程建设材料基期价格》,编制期价格根据设计单位实地调查分析采用,以上价格均不含来源地至工地的运杂费,来源地至工地的运杂费应单独计列。
若调查价中未含采购及保管费,要计算其按材料原价计取的采购及保管费。
⑵施工机械用汽油、柴油,基期价格采用现行的《铁路工程建设材料基期价格》,编制期价格根据设计单位实地调查分析采用,以上均为含运杂费和采购及保管费的价格。
⑶除以上27类材料和汽、柴油之外的其他材料,基期价格采用现行的《铁路工程建设材料基期价格》,其编制期与基期的价格差按部颁材料价差系数调整。
此类材料的基期价格已包含运杂费和采购及保管费,部颁材料价差系数也已考虑运杂费和采购及保管费因素,编制概预算时不另计运杂费和采购及保管费。
(三)、结算期价格确定1.招标采购价格。
甲供物资设备调差是以招标采购价与施工图投资检算编制期价格进行调整。
须将招标采购价按照投检编制期价格的组成进行分析,保证两者口径一致。
甲供物资设备采购价必须要有发票号、合同协议书等支撑材料,确保价格的真实性。
2.铁道部公布的信息价。
