第1篇一、工程概况本项目位于我国某市某区,总建筑面积约为10万平方米,包括住宅、商业、办公等多元化业态。
项目占地面积约20亩,建筑高度最高为100米。
根据项目要求,本次勘察施工方案将针对地质勘察、施工组织设计、施工工艺、质量控制、安全文明施工等方面进行详细阐述。
二、地质勘察1.勘察目的通过对项目所在区域的地质条件、水文地质条件、岩土工程特性等进行详细勘察,为后续的施工设计、施工组织、施工安全等提供科学依据。
2.勘察内容(1)区域地质概况:包括地质构造、地层岩性、地质构造运动等。
(2)水文地质条件:包括地下水类型、含水层分布、水位、水质等。
(3)岩土工程特性:包括土壤类型、土层厚度、地基承载力、地下水位等。
(4)不良地质现象:如滑坡、泥石流、地震等。
3.勘察方法(1)野外勘察:采用地质勘探、钻探、取样等方法,获取地质、水文地质、岩土工程等资料。
(2)室内试验:对所取样品进行物理、化学、力学等试验,分析岩土工程特性。
(3)数据分析:对勘察数据进行整理、分析,为后续设计、施工提供依据。
三、施工组织设计1.施工总体布置(1)施工现场布置:合理划分施工区域,确保施工场地整洁、有序。
(2)临时设施布置:包括临时道路、临时房屋、临时水电等。
(3)施工场地绿化:合理规划绿化区域,确保施工现场生态平衡。
2.施工进度计划根据工程特点和施工组织设计,编制详细的施工进度计划,确保工程按期完成。
3.施工资源配置(1)人员配置:根据工程特点和施工需求,合理配置各类施工人员。
(2)设备配置:根据工程特点和施工需求,合理配置各类施工设备。
(3)材料配置:根据工程特点和施工需求,合理配置各类建筑材料。
四、施工工艺1.基础施工(1)基坑开挖:采用机械开挖,确保开挖质量。
(2)基础垫层:采用砂石垫层,确保基础垫层平整、密实。
(3)基础混凝土施工:采用泵送混凝土施工,确保混凝土质量。
2.主体施工(1)主体结构施工:采用钢模板、钢管脚手架等材料,确保主体结构质量。

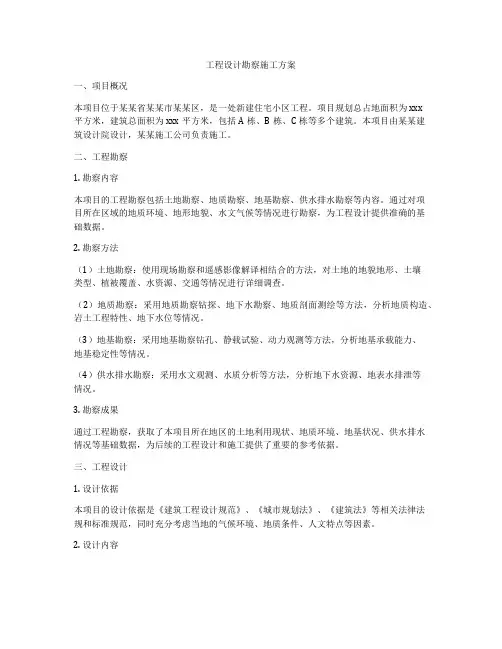

工程设计勘察施工方案一、项目概况本项目位于某某省某某市某某区,是一处新建住宅小区工程。
项目规划总占地面积为xxx平方米,建筑总面积为xxx平方米,包括A栋、B栋、C栋等多个建筑。
本项目由某某建筑设计院设计,某某施工公司负责施工。
二、工程勘察1. 勘察内容本项目的工程勘察包括土地勘察、地质勘察、地基勘察、供水排水勘察等内容。
通过对项目所在区域的地质环境、地形地貌、水文气候等情况进行勘察,为工程设计提供准确的基础数据。
2. 勘察方法(1)土地勘察:使用现场勘察和遥感影像解译相结合的方法,对土地的地貌地形、土壤类型、植被覆盖、水资源、交通等情况进行详细调查。
(2)地质勘察:采用地质勘察钻探、地下水勘察、地质剖面测绘等方法,分析地质构造、岩土工程特性、地下水位等情况。
(3)地基勘察:采用地基勘察钻孔、静载试验、动力观测等方法,分析地基承载能力、地基稳定性等情况。
(4)供水排水勘察:采用水文观测、水质分析等方法,分析地下水资源、地表水排泄等情况。
3. 勘察成果通过工程勘察,获取了本项目所在地区的土地利用现状、地质环境、地基状况、供水排水情况等基础数据,为后续的工程设计和施工提供了重要的参考依据。
三、工程设计1. 设计依据本项目的设计依据是《建筑工程设计规范》、《城市规划法》、《建筑法》等相关法律法规和标准规范,同时充分考虑当地的气候环境、地质条件、人文特点等因素。
2. 设计内容本项目的工程设计内容包括建筑结构设计、给排水设计、电气设计、通风与空调设计等多个方面。
其中,建筑结构设计主要涉及混凝土结构、钢结构、砌体结构等,给排水设计主要涉及供水系统、排水系统、雨水利用系统等。
3. 设计成果通过工程设计,形成了本项目的施工图纸、工程量清单、施工图等设计成果,保证了工程施工的准确性和可行性。
四、施工方案1. 施工组织设计根据工程设计成果,编制本项目的施工组织设计方案,包括施工队伍组织、施工进度计划、材料设备调配、施工安全保障等内容,确保施工过程中各项工作有条不紊地进行。
勘察报告-补充报告PAGEPAGE 2泉州晋江大桥市区连接线鹏青路至省道308线段东线工程地质详细勘察补充报告一、前言详细勘察期间因房屋未拆迁及未征地等问题,导致17个钻孔无法到位施工,钻孔编号为XDK17、XDK18、XDK21、XDK28~XDK30、XQK15、XQK17、XQK19、XQK20、XQK22、XQK27~XQK30、XQK32、XQK33。
随着场地的拆迁及征地问题得以解决,我院于20xx年10月26日进场,于20xx年11月10退场,投入XY-100型钻机共3台,对以上17个钻孔进行了补充勘察。
由于钻孔XDK21 、XQK15仍在未拆迁的建筑物内及钻孔XDK28~XDK30位于部队用地内导致无法施工。
因此本次二、本次完成的工作量完成工作量一览表表1项目数量单位备注钻孔总数量17孔按回次钻进连续取芯的方法已完成钻孔数量12孔总进尺529.2m现场标准贯入试验次采用自动脱钩自由落锤法取土样原状样102组粘性土采用厚壁取土器取样、扰动土样23组土工试验常规试验91组颗分试验81组固结试验6组渗透试验6组有机质含量试验6组水位观测24初见、稳定水位观测各一次三、地基土特征及分布情况3.1、地层岩性拟建道路东线(K0+000~K4+000)分布有农田、树林、渔塘、道路、沟渠等,地形地物较为复杂。
穿越的地貌单元为海岸冲淤积阶地,地势较平缓、起伏不大。
根据本次野外钻探揭露情况、结合原位测试,沿线自上而下的场地主要岩土层分述如下:(1)、填土①(Q4ml):浅灰、灰褐色,稍湿,松散,成分较杂,均匀性很差,以粘性土为主,含中粗砂、碎石、生活垃圾等硬杂物10~35%,堆填时间3-10年左右(未经专门压实处理),局部为耕土①1,沿线均有分布,厚度为0.70-1.00 (2)、淤泥②(Q4m):深灰、灰色,饱和,流塑状,成分以粘性土为主,局部含砂质成分较多,含大量腐蚀物质等,有臭味,易污手,干强度中等,韧性中等,摇振反应慢,切面较光滑,局部为淤泥质土,海积成因,局部为池塘淤积土;此层土具有天然含水量高、孔隙比大、强度低的特性,属高压缩性土,沿线均有分布,层厚为15.60-(3)、粉质粘土③(Q4al-pl):浅黄色,浅灰色,灰白色,可塑-硬塑状,成分以粘粒、粉粒组成,局部含砂质成分较多,无摇震反应,干强度、韧性中等,属中等偏高压缩性土,力学强度较低,冲洪积形成,沿线大部分钻孔有分布,本层厚度为2.10-6.2(4)、中砂④(Q4al-pl):灰黄色,浅灰色,饱和,松散-稍密状,局部为中密状,饱和,粒径大于0.25mm的颗粒含量为51.3-71.4%左右,分选不均,局部相变为粗砂或粉砂。

1、勘察及设计方案2、勘察及设计质量保证措施;3、勘察及设计安全保证措施;;4、勘察及设计进度保证措施;1、勘察方案1.1工程概况工程名称:某项目勘察(二次)建设地点:经济开发区;工程范围:本项目主要对经济开发区全区72个村(居)、4.15万户连接城市自来水,实施农村饮水置换。
新铺设供水管道,新建总水表井、阀门井及因铺设管道产生的路面拆除及恢复等配套工程。
本项目对开发区农村饮水水源置换建设项目勘察(二次)进行工程勘察,包括勘探、钻探、土工试验、勘察成果整理、重点分析评价有关的工程地质问题等,出具符合国家规范要求的勘察报告。
1.2 勘察方案设计依据1.2.1 依据招标文件确定的勘察内容进行设计,以下招标文件所规定的依据标准:(1)《建筑地基基础设计规范》(GB50007-2011)(2)《建筑抗震设计规范》(GB50011-2010)(3)《岩土工程勘察规范》(GB50021-2001 2009版)(4)《土工试验方法标准》(GB/T50123-1999)(5)《岩土工程基本术语标准》(GB/T50279-98)(6)《土的分类标准》(GB145-90)(7)《建筑工程地质勘探与取样技术规程》(JGJ/T87-2012)(8)《建筑桩基技术规范》(JGJ94-2008)(19)《建筑基坑支护技术规范》(JGJ120-2012)(10)《建筑工程勘察文件编制深度规定》(11)《工程测量规范》(GB50026-2007)(12)《城市测量规范》(CJJ8-2010)(13)《全球定位系统(GPS)测量规范》(GB/T18314-2009)(14)《城市道路工程勘察规范》(CJJ37-2012)(15)《室外排水勘察规范》(GB50014)1.2.2 搜集场地(附近)工程地质资料为了有针对性地、科学地、高质量地完成该工程的岩土工程勘察工作,我单位调研了场地附近的岩土工程勘察资料。
根据场地附近的岩土工程勘察资料,场地地层主要为第四纪冲洪积相沉积物,主要为黏性土、粉土、砂土、石灰岩等组成。
补充勘察的目的本标段详勘报告所提供的地质资料基本上满足了本标段施工的需要,但是存在少数钻孔与相邻钻孔所揭示的地质相差较大的情况。
为准确掌握本标段地质情况,需补充一定数量地质钻探,为后续的施工创造条件;本工程车站及明挖区间详勘钻孔间距为30~40,地层揭露较详细,未发现孤石或溶洞,可不进行补堪;本标段盾构区间地层变化较大,砂土和砂岩地层交替变化快,联络通道处存在少量<3-1>和<3-2>砂层断层,因此此次补探主要是针对区间隧道联络通道。
2.2 补充勘探的要求1.进一步查明本标段内地层分布、分层层序、地质年代、构造特征、地貌特征;2.进一步查明勘察范围内及其附近特殊性土和不良工程地质单、液化元(淤泥、液化砂层、断裂、分化深槽)的特征和分布,评价土的固结状态以及砂层的富水性、液化等级;3.在区间联络通道部位应有沿联络通道轴线方向1个地质纵断面图,在地质条件复杂地段应增加横剖面图。
三、补充勘察的执行标准本次地质补堪执行下列标准,并按各标准的应用范围实施:1.《地下铁道、轻轨交通岩土工程勘察规范》(GB 50307-1999);2.国家标准《岩土工程勘察规范》(GB 50021-2001);3. 国家标准《土工试验方法标准》(GB/T50123-1999);4. 国家标准《土的分类标准》(GBJ 145-90);5. 国家标准《建筑地基基础设计规范》(GB 50007-2002);当岩土工程参数按《岩土工程勘察规范》难以恰当求得时,应执行《建筑地基基础设计规范》(国家标准或广东省标准);6. 《软土地区工程地质勘察规范》(GBJ83-91)7. 现行国家或行业其他规范、规程和规定。
补充勘察实施方案5.1补充勘察钻孔位置及深度1.补堪钻孔位置根据补充勘察钻孔布置原则,本工程拟定补充地质钻孔2个,所有勘探孔均规范要求进行取试验样品和原位测试,原位测试的项目根据工程需要的地质参数和土层特性确定(如标准贯入试验)。

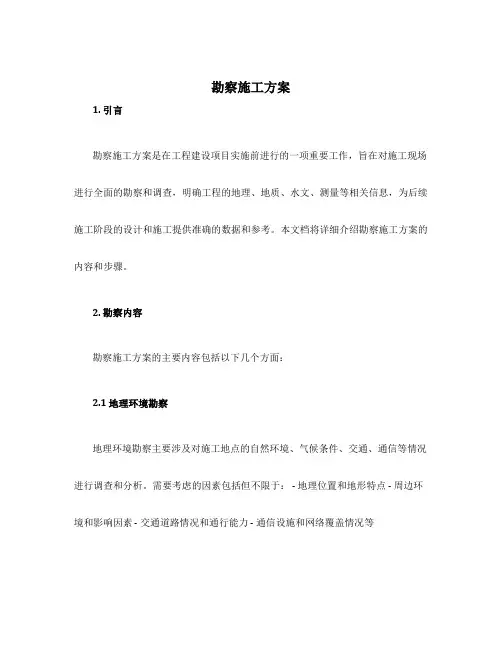

勘察施工方案1. 引言勘察施工方案是在工程建设项目实施前进行的一项重要工作,旨在对施工现场进行全面的勘察和调查,明确工程的地理、地质、水文、测量等相关信息,为后续施工阶段的设计和施工提供准确的数据和参考。
本文档将详细介绍勘察施工方案的内容和步骤。
2. 勘察内容勘察施工方案的主要内容包括以下几个方面:2.1 地理环境勘察地理环境勘察主要涉及对施工地点的自然环境、气候条件、交通、通信等情况进行调查和分析。
需要考虑的因素包括但不限于: - 地理位置和地形特点 - 周边环境和影响因素 - 交通道路情况和通行能力 - 通信设施和网络覆盖情况等地质勘察是对施工地点地质情况进行详细调查和分析的工作。
需要考虑的因素包括但不限于: - 岩土层位和性质 - 断裂、倾斜、褶皱等构造情况 - 地下水位及水文地质情况 - 地震烈度和地质灾害等2.3 水文测量水文测量涉及对施工地点的水文情况进行测量和分析,主要包括以下方面: - 河流、湖泊、水库等水体的水文参数和特征 - 降雨量、蒸发量、水位变化等气象要素 - 水文监测点的设置和数据采集方法等2.4 测量勘察测量勘察是对施工地点进行精确定位和测量的工作,需要考虑的内容包括但不限于: - 基本控制点的设置和测量 - 施工地块的精确定位和范围测量 - 建筑物、道路等构筑物的测量和标注等勘察施工方案的实施需要经过以下步骤:3.1 初步调查初步调查是对工程项目的概况进行了解和收集相关的背景资料。
在此阶段,需要进行相关地区的资料查询和现场踏勘,为后续的详细勘察打下基础。
3.2 详细勘察详细勘察是对施工地点进行综合的勘察工作,包括地理环境、地质、水文测量以及测量勘察等各个方面的工作。
在此阶段,需要进行现场地质勘察、水文测量和测量勘察等具体的工作。
3.3 数据汇总与分析在勘察施工方案的实施过程中,收集到的各方面数据需要进行汇总和分析。
通过对勘察数据的处理和分析,可以获得对施工地点环境特征的综合评价和相关结论。

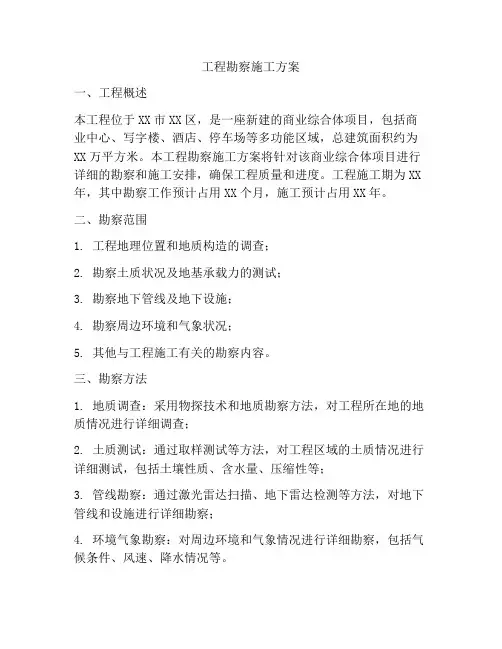

工程勘察施工方案一、工程概述本工程位于XX市XX区,是一座新建的商业综合体项目,包括商业中心、写字楼、酒店、停车场等多功能区域,总建筑面积约为XX万平方米。
本工程勘察施工方案将针对该商业综合体项目进行详细的勘察和施工安排,确保工程质量和进度。
工程施工期为XX 年,其中勘察工作预计占用XX个月,施工预计占用XX年。
二、勘察范围1. 工程地理位置和地质构造的调查;2. 勘察土质状况及地基承载力的测试;3. 勘察地下管线及地下设施;4. 勘察周边环境和气象状况;5. 其他与工程施工有关的勘察内容。
三、勘察方法1. 地质调查:采用物探技术和地质勘察方法,对工程所在地的地质情况进行详细调查;2. 土质测试:通过取样测试等方法,对工程区域的土质情况进行详细测试,包括土壤性质、含水量、压缩性等;3. 管线勘察:通过激光雷达扫描、地下雷达检测等方法,对地下管线和设施进行详细勘察;4. 环境气象勘察:对周边环境和气象情况进行详细勘察,包括气候条件、风速、降水情况等。
四、勘察方案1. 地质调查:由专业的地质勘察团队进行,对工程所在地进行详细的地质调查和勘察,提供详细的地质报告;2. 土质测试:由专业的土质测试团队进行,对工程区域的土质情况进行详细测试,并提供土质测试报告;3. 管线勘察:由专业的管线勘察团队进行,使用激光雷达扫描、地下雷达检测等高新技术手段,对地下管线和设施进行详细勘察,并提供管线勘察报告;4. 环境气象勘察:由气象勘察团队进行,对周边环境和气象情况进行详细勘察,并提供环境气象勘察报告。
五、施工方案1. 基础施工:根据地质勘察报告和土质测试报告,采取合适的地基处理措施,确保地基承载力满足设计要求;2. 地下管线施工:根据管线勘察报告,采取合适的施工方法,确保地下管线施工质量和安全;3. 周边环境施工:根据环境气象勘察报告,采取合适的防风、防雨等措施,确保施工过程中周边环境的安全和卫生;4. 安全生产:在整个工程施工过程中,严格遵守安全生产规定,确保施工安全。

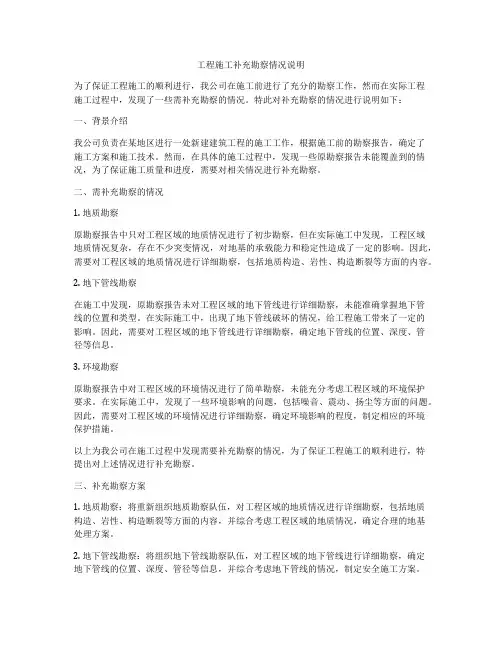

工程施工补充勘察情况说明为了保证工程施工的顺利进行,我公司在施工前进行了充分的勘察工作,然而在实际工程施工过程中,发现了一些需补充勘察的情况。
特此对补充勘察的情况进行说明如下:一、背景介绍我公司负责在某地区进行一处新建建筑工程的施工工作,根据施工前的勘察报告,确定了施工方案和施工技术。
然而,在具体的施工过程中,发现一些原勘察报告未能覆盖到的情况,为了保证施工质量和进度,需要对相关情况进行补充勘察。
二、需补充勘察的情况1. 地质勘察原勘察报告中只对工程区域的地质情况进行了初步勘察,但在实际施工中发现,工程区域地质情况复杂,存在不少突变情况,对地基的承载能力和稳定性造成了一定的影响。
因此,需要对工程区域的地质情况进行详细勘察,包括地质构造、岩性、构造断裂等方面的内容。
2. 地下管线勘察在施工中发现,原勘察报告未对工程区域的地下管线进行详细勘察,未能准确掌握地下管线的位置和类型。
在实际施工中,出现了地下管线破坏的情况,给工程施工带来了一定的影响。
因此,需要对工程区域的地下管线进行详细勘察,确定地下管线的位置、深度、管径等信息。
3. 环境勘察原勘察报告中对工程区域的环境情况进行了简单勘察,未能充分考虑工程区域的环境保护要求。
在实际施工中,发现了一些环境影响的问题,包括噪音、震动、扬尘等方面的问题。
因此,需要对工程区域的环境情况进行详细勘察,确定环境影响的程度,制定相应的环境保护措施。
以上为我公司在施工过程中发现需要补充勘察的情况,为了保证工程施工的顺利进行,特提出对上述情况进行补充勘察。
三、补充勘察方案1. 地质勘察:将重新组织地质勘察队伍,对工程区域的地质情况进行详细勘察,包括地质构造、岩性、构造断裂等方面的内容,并综合考虑工程区域的地质情况,确定合理的地基处理方案。
2. 地下管线勘察:将组织地下管线勘察队伍,对工程区域的地下管线进行详细勘察,确定地下管线的位置、深度、管径等信息,并综合考虑地下管线的情况,制定安全施工方案。

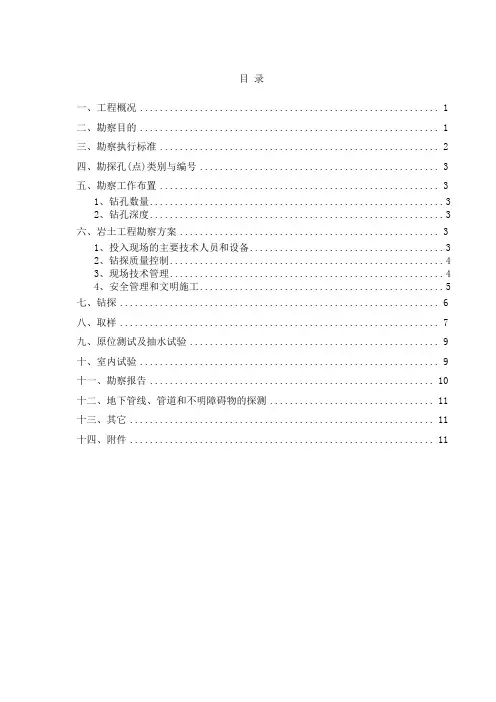

目录一、工程概况 (1)二、勘察目的 (1)三、勘察执行标准 (2)四、勘探孔(点)类别与编号 (3)五、勘察工作布置 (3)1、钻孔数量 (3)2、钻孔深度 (3)六、岩土工程勘察方案 (3)1、投入现场的主要技术人员和设备 (3)2、钻探质量控制 (4)3、现场技术管理 (4)4、安全管理和文明施工 (5)七、钻探 (6)八、取样 (7)九、原位测试及抽水试验 (9)十、室内试验 (9)十一、勘察报告 (10)十二、地下管线、管道和不明障碍物的探测 (11)十三、其它 (11)十四、附件 (11)一、工程概况【石溪站~南洲站盾构区间】起讫里程为YDK28+241.276~YDK29+330.608(ZDK28+241.076~ZDK29+330.608),右线长度1088.961m(短链0.571m),左线长度1085.024m(短链4.508m)。
区间设置1个联络通道,设计里程为:YDK28+749.223。
废水泵房与联络通道合建。
本区间最小曲线半径为1500m,最大纵坡25.25‰。
本区间工点起于工业大道南的石溪村附近,沿工业大道向东南延伸,至南洲,沿线地形平坦,地面高程为8.17~7.42m。
沿路两侧建筑物密布,局部线路穿越建筑物下部。
在地貌单元上属海陆交互相冲积平原。
【燕岗站~石溪站盾构区间】起讫里程为YDK26+586.076~YDK28+88.726(ZDK26+754.076~ZDK28+88.726),右线长1502.65m,左线长1330.883m(短链3.767m)。
区间设置2个联络通道,设计里程为:YDK27+147.323、YDK27+725.000。
本区间最小曲线半径为1000m,最大纵坡为14.05‰。
本区间起点为工业大道始端燕岗站,沿工业大道向东南延伸,沿线地形起伏较大,地面高程为7.60~19.60。
起点位置地势较高,地面标高最高为19.60m,后沿线路延伸方向地势逐渐下降,至五凤村,地形变得较为平坦,地面标高降至8.0m左右,线路两侧密布建筑物群。
工程勘察施工组织方案一、施工单位简介本工程的施工单位为XX建筑施工有限公司,成立于2005年,具备城市园林绿化工程施工总承包资质和建筑工程施工总承包资质。
公司现有员工200余人,其中具备各类专业技术资格证书的工程师、技术人员60余人,能够满足本工程的施工需要。
二、工程概况本工程位于XX市市区,总建筑面积为XXXX平方米,主要包括办公楼、商业综合体以及地下停车场等,总共分为5个施工标段。
工程地质条件较为复杂,需要对场地进行综合勘察,以确保施工的顺利进行。
三、施工组织方案1. 勘察工作(1)勘察范围:根据设计图纸和实际情况,确定本次勘察的范围,包括土质勘察、地基勘察、地下设施勘察等。
(2)勘察内容:采集土壤和岩石样品,进行室内试验分析,确定场地地质特征、地下水位、地下管线等情况,为后续的施工提供基础数据。
(3)勘察方法:采用现场勘察和室内试验相结合的方式,对土质、地基、地下水等进行详细勘察,确保数据的准确性和全面性。
2. 勘察设备和人员(1)勘察设备:公司将配备全套地质勘察设备,包括钻机、试验仪器、取样工具等,以确保勘察工作的高效进行。
(2)勘察人员:公司将组建由具备丰富勘察经验的地质工程师、测量工程师、采样人员等组成的勘察团队,保障勘察工作的质量和进度。
3. 勘察安全措施(1)工作安排:在勘察作业进行之前,公司将制定详细的工作计划,明确每个环节的工作内容和安全措施,确保勘察工作的安全进行。
(2)现场管理:严格遵守施工现场管理规定,做好现场标识和安全警示牌的设置,加强对勘察人员的安全教育和培训,确保勘察工作的安全进行。
4. 勘察成果处理(1)数据分析:公司将对采集的各类勘察数据进行详细分析和整理,形成勘察报告,为后续的施工设计和施工过程提供数据支持。
(2)信息共享:公司将会同设计单位和监理单位共享勘察成果和数据,确保工程的设计与施工符合实际情况,达到最佳效果。
5. 工作进度控制(1)时间安排:公司将根据勘察的具体情况,合理安排勘察的时间节点,确保工程的施工进度不受勘察工作的影响。
一、项目背景随着我国经济的快速发展,基础设施建设日益增多,对勘察工作的要求也越来越高。
为确保工程项目的顺利进行,本方案针对勘察工程施工技术进行详细规划,以保障勘察质量、提高施工效率。
二、勘察工程概况本工程位于某市某区域,占地面积约10000平方米。
主要勘察内容为地形地貌、水文地质、工程地质等。
勘察工期为60天。
三、施工技术方案1. 施工组织(1)成立勘察施工项目部,明确项目经理、技术负责人、施工负责人等岗位责任。
(2)根据勘察工程特点,合理配置施工人员,确保施工队伍素质。
2. 施工工艺(1)地形地貌勘察:采用全站仪、GPS等测量设备进行地形测量,获取地形数据。
(2)水文地质勘察:采用地质雷达、电法等物探技术,对地下水位、地质构造等进行探测。
(3)工程地质勘察:采用钻探、槽探、坑探等方法,获取地质剖面、岩土参数等。
3. 施工质量控制(1)严格按照国家相关规范和标准进行施工,确保勘察数据准确可靠。
(2)对施工过程中的各项数据进行实时监控,发现问题及时处理。
(3)对勘察成果进行审核,确保勘察报告质量。
4. 施工安全措施(1)加强施工现场安全管理,严格执行安全生产责任制。
(2)对施工人员进行安全教育培训,提高安全意识。
(3)做好施工现场的防护措施,确保施工人员生命财产安全。
四、施工进度安排1. 第1-10天:完成地形地貌勘察、水文地质勘察准备工作。
2. 第11-20天:进行地形地貌勘察、水文地质勘察。
3. 第21-30天:进行工程地质勘察,包括钻探、槽探、坑探等。
4. 第31-40天:整理勘察数据,编写勘察报告。
5. 第41-50天:对勘察报告进行审核,修改完善。
6. 第51-60天:提交勘察报告,完成勘察工程。
五、结语本勘察工程施工技术方案针对工程特点,合理规划施工组织、施工工艺和质量控制,确保勘察质量、提高施工效率。
在施工过程中,严格执行各项规定,确保工程顺利进行。
勘察施工方案勘察施工方案一、项目背景:根据甲方的要求,我们将负责对某地块进行勘察,并提出适宜的施工方案。
该地块位于市中心,总面积约10000平方米,用于商业用途。
二、勘察内容:1. 地理环境勘察:了解该地块的自然环境和地理条件,包括地形、地质、气候和自然资源等。
2. 基础设施勘察:查明该地块附近的交通、供水、供电、排水等基础设施的状况。
3. 土地用途勘察:了解该地块的规划用途、已有建筑等情况,确定施工方案的可行性。
4. 周边环境勘察:分析该地块周边的市场环境、竞争情况和人流量等因素,为商业用途的规划提供参考。
三、方案提出:1. 建筑方案:根据勘察结果,提出适宜的建筑方案,包括建筑功能布局、建筑风格设计和施工工艺等。
2. 基础设施方案:根据基础设施勘察结果,提出供水、供电、排水和通讯等基础设施的规划方案。
3. 环境规划方案:根据周边环境勘察结果,提出环境规划方案,包括景观设计、绿化布局和交通引导等。
4. 施工工序方案:根据建筑方案和基础设施方案,提出施工工序方案,包括施工阶段划分、物资采购和人员配备等。
四、施工成本估算:根据勘察结果和方案提出的施工工序,进行施工成本估算,包括人工费用、材料费用、机械设备租赁费用等方面的考虑。
五、进度安排:根据施工方案和施工工序,安排项目的进度表,明确各个施工阶段的时间节点和工作内容。
六、质量控制:建立质量控制体系,制定相应的质量控制标准,对每个施工阶段进行质量把关,确保施工质量符合要求。
七、安全管理:建立安全管理制度,制定相应的安全操作规程,对施工现场进行安全检查和事故预防措施,确保施工过程安全可靠。
八、环境保护:制定环境保护方案,采取相应的环保措施,减少污染排放,保护周边环境和自然资源。
总结:通过对该地块的勘察和施工方案提出,我们将准确把握项目需求,设计适宜的施工方案,确保项目的顺利进行,并按照既定的进度和质量要求完成施工任务。
同时,我们将遵守相关法律法规,注重环境保护和安全管理,确保施工过程的可持续发展。
水库工程地质补勘方案一、前言水库工程是国家重点基础设施项目,对于保障国家水资源和防洪减灾具有重要意义。
在水库工程的规划、设计和施工过程中,地质补勘是一个极为重要的环节。
水库工程地质补勘的主要任务是对原有的地质勘察数据进行验证和补充,以确保工程的稳定性和安全性。
本文针对水库工程地质补勘制定了一套详细的方案,旨在为水库工程的地质勘察提供参考。
二、水库工程的地质条件水库工程地质条件的复杂性对地质勘察提出了更高的要求。
根据国家相关规范和标准,水库工程地质勘察需要对地质构造、地貌地貌、地层岩性、地下水情况等进行详细的调查和分析,以保证工程的安全。
在实际勘察中,还需要对工程区域的地震活动、滑坡、泥石流等地质灾害进行评估,以确保工程建设的可行性。
三、地质补勘的必要性水库工程的地质条件复杂多变,原有的地质勘察数据可能存在不足或者不准确的情况。
因此,进行地质补勘是非常必要的。
地质补勘能够验证原有的地质数据,并且发现原有数据中的漏项和错误,从而为工程建设提供准确的地质信息。
四、地质补勘的范围和内容4.1 范围地质补勘的范围应包括整个水库工程的建设区域。
根据实际情况,可以将补勘范围划分为不同的区域,对不同区域进行详细的勘察。
4.2 内容地质补勘的内容主要包括以下几个方面:1)地貌地质特征的调查地貌地质是水库工程地质勘察中的一个重要内容。
地貌地质调查的主要任务是对工程区域的地形、坡度、起伏、岩层分布等情况进行详细的了解,为工程设计提供地形地貌信息。
2)地层岩性的调查地层岩性是水库工程地质补勘的重点内容。
地层岩性的调查应包括岩石的岩性、结构、物理力学性质等方面,以确保对地层的准确描述。
3)地下水情况的调查地下水情况的调查是水库工程地质补勘中的一个重要环节。
地下水情况的调查应包括地下水位、水质、水动力学特征等方面,以确保工程的地下水安全。
4)地震活动和地质灾害的评估地震活动和地质灾害的评估是水库工程地质补勘中的必要内容。
对工程区域的地震活动和地质灾害进行详细的评估,以确保工程的安全性。
勘察施工方案勘察施工方案1. 目的本次勘察施工方案的目的是对指定的工程项目进行详细勘察和评估,以确定可行的施工方案。
2. 勘察范围本次勘察的范围包括但不限于以下内容:- 工程场地地形地貌的勘察:对工程场地的地势、地貌、土壤类型、植被覆盖等进行勘察,以评估对施工的影响。
- 地质勘察:对地质构造、地层特征、岩石性质、岩土勘察等进行详细勘察,以评估地质条件对施工的影响。
- 水文勘察:对地下水位、地下水流动状况等进行勘察,以评估对施工的影响。
- 环境影响评价:对周边环境的评估,包括噪音、振动、灰尘等对周边居民、环境的影响评价。
3. 勘察方法本次勘察将采用以下方法:- 野外勘察:现场考察、采样等,获取实地数据。
- 实验室测试:对采集的样本进行物理、化学等测试,以获取相关数据。
- 文献调查:研究相关的文献、报告,获取相关背景资料。
4. 勘察工作流程- 确定勘察目标和内容:明确本次勘察的目标和需要收集的数据。
- 地址勘察:对工程场地进行实地勘察,获取地形地貌、植被覆盖等数据。
- 地质勘察:对地质条件进行详细勘察,包括地层特征、岩石性质等。
- 水文勘察:测定地下水位、水流动状况等,评估对施工的影响。
- 环境影响评价:评估施工可能带来的环境影响,包括噪音、振动、灰尘等。
- 数据处理和分析:对收集到的数据进行处理、分析,形成报告和评估结论。
- 施工方案的制定:根据勘察结果,制定适合的施工方案。
5. 安全措施和质量保证在进行勘察工作时,必须严格按照相关的安全操作规程进行,保证勘察人员的安全。
同时,勘察过程中应严格按照国家相关标准和规范进行,保证勘察结果的准确性和可靠性。
本次勘察施工方案的目标是为项目的施工提供可行的方案和评估,确保施工过程的安全和高效进行。
第1篇一、工程概况本工程位于XX地区,主要建设内容包括:土建工程、安装工程、装饰工程等。
工程占地面积XX平方米,总建筑面积XX平方米。
项目总投资XX万元。
工程勘察施工方案如下:二、勘察施工范围1. 地基勘察:对工程范围内的地基进行勘察,了解地质构造、土层分布、地下水位等,为工程设计提供依据。
2. 基坑勘察:对基坑进行勘察,了解地质条件、地下管线、周边环境等,为基坑支护和施工提供依据。
3. 地下水勘察:对工程范围内的地下水进行勘察,了解地下水流向、水位、水质等,为工程排水和环境保护提供依据。
4. 环境勘察:对工程周边环境进行勘察,了解地形地貌、植被、水文地质等,为工程环境保护和生态恢复提供依据。
三、勘察施工方法1. 地基勘察:采用钻探、坑探、探槽等方法进行勘察,获取地质剖面、土层分布、地下水位等数据。
2. 基坑勘察:采用钻探、坑探、探槽、物探等方法进行勘察,获取地质条件、地下管线、周边环境等数据。
3. 地下水勘察:采用钻探、物探、抽水试验等方法进行勘察,获取地下水流向、水位、水质等数据。
4. 环境勘察:采用遥感、地面调查、现场勘查等方法进行勘察,获取地形地貌、植被、水文地质等数据。
四、勘察施工进度安排1. 地基勘察:在工程开工前30天完成,确保工程设计顺利进行。
2. 基坑勘察:在工程开工前20天完成,为基坑支护和施工提供依据。
3. 地下水勘察:在工程开工前15天完成,为工程排水和环境保护提供依据。
4. 环境勘察:在工程开工前10天完成,为工程环境保护和生态恢复提供依据。
五、勘察施工质量控制1. 严格按照国家相关标准和规范进行勘察施工,确保勘察数据的准确性。
2. 对勘察设备进行定期检查、维护,确保设备正常运行。
3. 对勘察人员进行专业培训,提高勘察人员的业务水平。
4. 建立勘察施工质量保证体系,确保勘察施工质量。
六、勘察施工安全措施1. 严格执行国家有关安全生产的法律、法规和标准。
2. 对施工现场进行安全检查,及时发现和消除安全隐患。
1、建立完善的质量保证体系,保证质量目标在本工程工程的实现.2、严格按钻孔平面布置图及钻孔坐标现场测放钻孔孔位及测定孔口高程、同时测量的原始数据详细备案存档.3、协调各种关系,使各个环节相互配合与支持,保证质量目标的顺利实现.4、补勘期间,工程技术人员实行跟班作业,在现场进行严格的技术治理和指导,钻进过程发现问题,及时指出并纠正,并不定期的检查钻孔深度.5、施工前要先检查钻杆卡头的完好情,预防掉钻杆,出现掉钻杆情况,一定要及时向工程不反映,现场要记录好孔位的坐标,和掉杆深度,便于下一步钻杆的去除.6、严格根据标准要求进行岩样、土样、水样采取,并及时把采取的岩样、土样、水样送至实验室.对岩样、土样、水样要及时登记、清点,预防混淆及装运之中出错.7、钻探采取全取芯的方式进行,采用泥浆、套管护壁钻进;岩芯采取率应到达有关要求钻探,每一回次采取率:在粘性土及粉土层不应低于90%完整岩层不应低于85%砂类土、碎石类土不应低于80%破碎岩层不应低于65%8、保证采取率,对不同的地层采用不同的方法,限制举措如下:回次应在保证获得准确的地质资料的前提下,根据地层条件和钻具的长度确定.在砂类土、碎石类土中钻进时,应适当限制其进尺,以确保分层与描述的要求;在软土及松散层中钻进时不大于0.5m,在粘性土及粉土层中钻进时,一般回次进尺不大于 1.0m;9、取出的岩样要及时用塑料膜包裹,预防岩样失水、风化,失去代表性.10、每个钻孔岩样取出来后要立即在现场拍好照,每张照片都必须能清楚地反响钻孔号及地层深度范围, 现场要保护好岩样,假设遇到雨天,岩样取出来后要及时用帆布遮盖.11、每天所钻取出来的岩样要送到一个挡风避雨的地方进行集中存储.12、每个钻孔完成后,必须提交钻探班报表、野外钻探编录表, 并组织机长、现场技术人员和勘察总体进行验收签证.13、钻探验收合格后,必须及时按要求进行水泥浆封孔并保证封孔质量,预防对日后施工造成不利影响.14、标准贯入试验时,注意击入尺寸及击数,严谨弄虚作假.15、增强野外施工中过程检查及限制.野外施工期间,勘察单位负责人、技术负责人及治理小组成员对各专业野外工作方法、数据采集及治理方面存在问题进行检查、处理,保证施工质量,杜绝不合格产品流入下一道工序.16、野外每一项成品〔包括钻孔深度、各种实验工程等〕均必须由工程工程监管人员签字验收后,方能进行下一道工序,对不合格产品果断进行返工.为保证本次补充勘察顺利、按期完成,特制订如下保证举措:1、建立统一治理系统采用工程治理法,保证人员、设备、资金的合理安排和使用.统一组织、治理各项生产技术工作的实施保证该工程按期保质保量完成.认真做好施工组织工作和进度方案工作,对前期准备工作中的各项工作进行安排;根据工作量分布情况和工期的要求,合理安排人员、设备,保证工期的要求.2、设备治理保证举措对于投入的设备、仪器进行全面的检查,杜绝设备带病进场,并准备充足的易损零配件,便于现场及时更换.同时配备专业维修人员, 对于设备和仪器进行保养,有问题时及时修复.机械设备治理,对该工程设备投入不少于安排方案,正确、合理使用机械设备,增强机械设备治理,如果出现超出进度方案的情形, 除安排晚上加班〔或多班〕外,还可以抽调备用的钻机应急.3、增强与业主、设计、监理单位的联系增强与业主、设计、监理单位的联系,根据业主、设计、监理需要,合理安排各阶段的工作,及时提供地质资料,并及时反响勘察过程中出现的新情况,预防出现返工和不必要的浪费.4、样品测试保证举措取样后及时密封,专车专人运送样品,做到当日取样当日送往实验室.对一些特殊类工程,所需时间较长,为保证工期,在满足实验要求的情况下,钻探初期就采集足够此类特殊实验工程的样品, 及时送往实验室化验,保证数据能如期提供.5、资料收集整理保证举措为保证资料连续、准确的出来,资料做到钻孔当日完成,数据当日处理.并且根据统一接口数据文件标准,并采用网络作业,能保证资料完成,提图效率.九、平安及文明施工保证举措9.1文明施工保证举措为保证文明施工,开工前编制补勘方案并报监理、业主审批.建立健全施工质保系统和岗位责任制度, 工序衔接交叉合理,交接责任明确,有严格的钻探保护举措和制度,具体保证举措如下:1、不损坏公共设施,保持清洁卫生.2、与当地市民搞好关系,礼貌待人,不说脏话,更不得打架、斗殴,违者,轻那么罚款,重那么开除.3、施工场地平整,道路畅通,机具应堆放整洁,擦拭干净保证机具设备状况良好,使用合理.4、大小临时设施和各种材料、构件、岩芯等要摆放整洁,岩芯不得乱堆、乱放,拍照后集中处理.5、按时上下班,上班必须带平安帽、穿工作服、工作鞋,违者罚款.6、排水设施得当,注意钻探污水排放,预防造成地面污染,并根据工点性质和所在地区的不同情况,采取必要的围护和遮挡举措,并保持外观整洁.9.2平安保证举措1、建立和健全以平安生产责任制为中央的各项平安治理制度, 强化“管生产必须管平安〞、“平安生产、人人有责〞的原那么,明确各职能部门和各类人员在生产活动中应负的平安责任.2、野外工作开始前,召开由有关人员参加的生产平安会议,强化有关人员的平安意识.3、现场施工人员必须听从现场技术人员的安排,各班组成员在班长指挥下,齐心协力,共同抓好平安施工工作.4、施工人员进入现场一定要戴平安帽,不得赤脚及穿拖鞋上机操作.5、施工人员严谨上岗前饮酒,工作中思想必须高度集中,不得开玩笑或打闹.6、野外施钻时,应做好人身平安防护、现场平安防护、钻探机械平安防护举措和注意交通平安级防火、防盗.7、施工现场要进行临时围蔽,且白天及夜间施工应设置明显警示标志.8、工程治理人员增强进行现场平安工作检查与监督,对违反安全操作规程行为,应立即进行纠正;对存在的平安隐患,应立即责令有关人员落实整改,在整改完成前,应停止施工.9、勘探方在钻探过程中,疑遇不明障碍物使机器出现异常情况, 必须立即停机;在不违背技术要求的前提下,挪动孔位,重新探测〔仪器探测、人工探测〕和调查后,方可开钻.10、注意观察、记录钻孔中的异常气味,如发现异常气体,将使用气体检查仪器检查其成份,并做好现场保护举措,保证人员平安.。
广州市轨道交通九号线施工4标补充地质勘察方案编制单位:广州地质勘察基础工程公司地址:广州市环市东路477号编制:审核:审定:编制日期:2011年05月06日目录一、工程概况、勘察范围及主要工程量 (3)二、勘察技术要求 (4)三、人员、机械及材料进场计划 (7)四、勘察作业工艺 (9)五、质保体系及安全质量保证措施 (12)六、文明施工措施 (13)七、路面作业专项防护措施 (16)八、施工应急预案 (16)九、结束语 (22)附件一、项目管理机构框架图 (22)附件二、施工进度计划及横通道图 (23)附件三、本次勘察孔位平面布置图 (26)广州市轨道交通九号线施工4标补充地质勘察方案一、工程概况、勘察范围及主要工程量1.1工程概况:广州地铁九号线施工四标位于广州市花都区迎宾大道上,工程内容包括:【花都广场站】、【马鞍山公园站】、【花都广场站~马鞍山公园站盾构区间】、【马鞍山公园站-清布站盾构区间】。
线路总长度约4.4km。
工程具体位置见下图:花都广场站位于迎宾大道和天贵路十字交叉路段,线路在该段为东西走向,车站起点里程为YCK9+587.900,有效站台中心里程YCK9+669.000,终点里程为YCK9 +864.9。
车站外包长度约为277m,标准宽度为19.7m。
车站顶板埋深2.50m,车站中心轨面埋深14.48m,车站中心底板埋深15.96m。
马鞍山公园站位于迎宾大道和百寿路T型交叉路口东南侧,线路在该段的走向基本为西北-东南走向。
车站有效站台中心里程为YCK11+305.00,车站起点里程YCK11+165.350,车站终点兼轨排起点里程YCKl1+423.500,车站全长259.7米,标准段宽18.7m。
车站顶板埋深2.55m,车站中心轨面埋深:14.33m,车站中心底板埋深15.81m。
花都广场站~马鞍山公园站区间主要沿迎宾大道敷设,迎宾大道为东西主干道,左线设计起止里程为ZDK9+864.500~ZDK11+165.557;右线设计起止里程为YDK9+864.500~YDK11+165.530,区间长度1.3km。
线路最小埋深4.85m,最大埋深9.47m。
马鞍山公园站~清布站区间自马鞍山公园站沿迎宾大道一直向南行进,临近站位前转向东南到达清布站。
土建工程设计起止里程为ZCK11+426.800~ZCK14+015.3(YCK11+426.800~YCK14+011.195),全长2.6km。
1.2 勘察范围及主要工程量勘察范围及钻孔布置详见附图,主要工程数量为:花都广场站93孔,累计孔深约2511米;马鞍山公园站117孔,累计孔深约2694米;花马区间93孔,累计孔深约2349米;马清区间185孔,累计孔深约4192米。
车站附属结构补充钻孔勘探由于图纸未定,工程量另行计算。
二、勘察技术要求(一)、勘察目的补充勘察目的是在初步勘察和详勘的基础上,进一步查明本线路各车站、区间的溶土洞分布和工程地质情况,为地铁车站或区间隧道施工提供重要依据。
针对钻孔目的不同钻孔可分为一般鉴别孔和技术孔,对于两种钻孔的要求如下:1、一般鉴别孔:进行岩芯鉴别,主要是查明勘察范围的溶土洞的分布状况;如果鉴别为有溶土洞则查明溶土洞的发育深度、高度和填充物等。
2、技术孔:(1)详细查明勘察范围的地形地貌特征、构造特征、地层分布、地层层序、地质年代、岩层产状、岩层接触关系等;(2)详细查明岩土特征、岩土分布、岩土界面,划分和描述岩土层,查明基岩面的埋深与起伏;(3)详细查明勘察范围内及其附近土或不良工程地质单元(淤泥、砂层、膨胀性岩土、断裂、风化深槽等)以及特殊地层和岩性(石灰岩及其洞穴、煤系地层及其采空区)的特征和分布;查明场地灰岩中溶土洞的发育深度、高度和填充物等。
3、勘察方法:本次补充勘察阶段中对于一般鉴别孔只需采用钻探和取芯鉴定,对于技术孔则需采用包括钻探、室内试验(常规土工试验、岩石抗压强度试验等)、标准贯入试验、岩土层波速、电阻率测试等手段的综合勘察方法,各种勘察方法或手段互相印证,综合分析各种勘察结果,查明勘察范围内场地岩土地层的分布与结构特征,以及各岩土层物理力学参数等工程特性,为施工提供准确的工程地质依据。
执行相关国家行业标准。
(二)、钻孔编号:(1)勘探孔(点)原则上应按广州市轨道交通九号线工程统一要求编号,以区别于不同线路、不同阶段、不同工点的勘察。
本次补充勘察钻孔编号为MIZ4-**-B01~MIZ4-**-B**。
(2)遇特殊情况可依据上述原则另设勘探孔(点)编号。
(三)、钻孔深度:钻孔深度一般应同时满足下列要求:(1)钻孔深度应超过结构底面以下进入中等风化和(或)微风化带3~5m,且无软弱夹层,如若未满足条件,则钻至结构底板以下10米既可;(2)如遇断裂、洞穴及溶洞等,需要加深钻孔,穿过断裂、洞穴及溶洞进入下部地层1米。
(四)、提交资料:1、中间性资料提交完成钻孔后7天内提交临时勘察资料即地质柱状图,供溶洞处理设计和施工。
2、正式资料提交提交勘察报告1式10份;全部钻孔完成后10天内提交正式《岩土工程超前钻报告》1式10份(含3份有彩色岩芯照片),电子文件(光盘)2份。
《岩土工程超前钻报告》内容包括:平面图、工程概况、地质情况、地层情况、对施工的建议、地质柱状图、岩土抗压强度试验报告、岩芯照片等。
对勘察报告的基本要求,原则上应执行工程建设标准协会标准《岩土工程勘察报告编制标准》(CEC99:98)并满足设计单位的有关规定要求。
综合分析桩端持力层,确定持力层深度位置,满足要求、施工需要。
(五)现场编录准确记录钻探进尺、不同岩性的分层厚度和采样位置。
厚度大于0.5m的工程地质层应分层描述,现场描述的主要内容按相关规范要求进行,各岩土层描述内容简要说明如下:1、岩土应描述名称、颜色、成分、结构与构造、风化程度、节理发育程度、充填物、有无岩脉侵入等。
2、碎石土应描述颗粒级配,形状、母岩成分、风化程度,充填物和充填程度、密实度、层理特征等。
(六)技术规范本次超前钻工作参照以下规范、规程进行:●国家标准《岩土工程勘察规范》(GB50021-2009)●国家标准《建筑地基基础设计规范》(GB50007-2010)●广东省标准《建筑地基基础设计规范》(DBJ15-31-2003)●土的分类标准(GBJ-90)●国家标准《建筑抗震设计规范》(GB50011-2001)●国家行业标准《建筑工程地质钻探技术标准》(JGJ87-92)●《地下铁道、轻轨交通岩土工程勘察规范》(GB 50307-1999)三、人员、机械及材料进场计划(一)、人员组织拟投入主要管理、技术人员资料表拟投入工人配备一览表(二)、主要设备进场计划计划安排XY-100型油压钻机多台(套)钻探设备,具体应根据甲方进度要求及数量来调整钻机,以满足甲方工期要求。
拟投入本工程的主要机械设备表(三)、主要材料进场计划本工程主要使用材料为围蔽板、水泥。
围蔽板根据甲方要使用板房围蔽板,同时配备相应数量的横杆,立柱等。
水泥为封孔时使用。
主要材料进场计划表四、勘察作业工艺本次钻探施工,在委托方提供场地的条件下,我司组织对场区的钻探施工分两步;第一步:组织野外钻探施工根据设计要求,结合本次工程勘察的具体表现,为确保质量及工期,我司制定本次勘察的施工要求:1、现场委派一名工程技术人员。
驻住工地,全面负责劳动组织安全质量,严把技术关,做到完成一孔验收编录一孔,确保在野外把好质量关。
具体职责如下:(1)由测量人员按钻孔平面布置图现场测放钻孔孔位及测定孔口高程,同时测量的原始数据详细备案存档。
(2)组织钻机等设备及安排人员进场,按甲方开孔施钻。
(3)协调各种关系,使各个环节互相配合与支持,保证质量目标的顺利实现。
(4)工程技术人员实行跟班作业,在现场进行严格的技术管理和指导。
(5)对于技术孔按规定进行岩样、土样、水样采取,及时把采取的岩样、土样、水样送至实验室。
(6)钻探采取全取芯的方式进行,采用泥浆、套管护壁钻进。
(7)每个钻孔完成后,提交钻探班报表、钻探编录表,并组织机长、现场技术人员和监理单位进行验收签证。
(8)钻探验收合格后,进行水泥浆封孔。
(9)钻孔过程中要保证施工场地的整洁,做好文明施工。
(10)所有钻孔封好孔后做好退场及场地清理工作。
2、本次组织多台XY-100型油压钻机进场施工,野外作业时间以满足甲方工期要求为准。
3、钻探施工严格按有关规程要求进行。
开孔130mm,终孔91mm,岩芯采取率必须达到GBS0021-94规范规定的要求。
按《岩土工程勘察规范》(GB 50021-2009)的规定鉴定、描述岩土特征。
详细记录溶洞和土洞的位置、规模、埋深、填充物性状和地下水特征,拍摄并保存岩芯照片。
按规定采取土样、岩样、水样进行试验并提供内容完整、针对性强的地质详勘报告。
具体要求如下:(1)采用回旋岩芯钻探,钻孔开孔直径φ130mm,终孔直径φ9lmm。
地下水位以上须干钻,测到初见水位后才可用水钻,对基岩全风化、强风化带、断层破碎带及破碎岩层宜采用双层岩芯管钻进,泥浆或套管护壁。
(2)在地层中钻进时,按岩石可钻性分级,控制好回次进尺,在粘性土、软土和较完整的岩层中,每回次≤1.5~2.0m;在松散地层(砂土、粉土)和破碎岩层中钻进时,每回次≤0.5~1.0m。
(3)软土、砂土或饱和粘性土中如有缩孔、塌孔,应注明其位置及严重程度,并采取加固孔壁措施,保证钻孔孔壁的完整。
(4)保证岩芯采取率:松散砂层不低于65%,粘性土不低于85%,基岩全风化、强风化带不低于65%,基岩中风化带不低于80%。
微风化带不低于85%。
(5)准确量测和记录钻进尺寸(误差≤5cm)及不同岩性分层深度,认真填写钻探记录,每个钻孔均应量测初见水位及稳定水位(误差≤10cm)。
(6)岩(土)芯按顺序摆在岩芯箱中并及时填写标准岩芯牌,防止暴晒!对要求保存岩芯的岩芯箱进行编号以便保存。
4、终孔后的封孔处理:每孔经验收完成后,采用水泥砂浆封口,用钻孔做注浆管,将钻杆下入钻孔内,采用孔底压力注浆法进行注浆,浆液为纯水泥,超前钻用钻机之泥浆泵对钻孔进行注浆封孔,每个钻孔封孔要求每5米不少于1包水泥,对于填土(石)、溶洞等易渗漏的破碎地层,采取有效封堵措施(如回填粘土球、下木塞等)后,再回灌水泥浆液封孔。
第二步:是室内化验及资料整理和报告编写。
室内资料约10天,(人力不可抗拒的自然因素除外)。
1、对岩土工程勘察报告的基本要求,按相关规范进行编制。
2、岩土工程勘察报告的编写,以比较复杂的地质单元为单位,综合研究钻探、室内试验、原位测试等勘察手段获得的结果,对工程地质、水文地质进行综合分析评价,提出经济合理的方案。
3、把前三次的勘察报告与此次的勘察报告进行综合整理出完整的报告。
