绿色施工要素评价表
- 格式:docx
- 大小:63.83 KB
- 文档页数:10
上海市建设工程绿色施工评价表
一、管理措施
1、建设项目建设前环境影响评价报告提交情况。
2、项目建设前土壤污染状况研究。
3、项目供应采购材料把关情况。
4、施工前设施设备环保设施的符合情况。
5、施工期间废弃物分类处理措施。
6、机械设备及工区环境污染防护措施。
7、施工期间的噪声控制措施。
8、建筑污水治理措施。
9、施工期间的可再生能源使用情况。
10、施工期间的节约用水情况。
二、实施措施
1、强制执行绿色施工目标,建立环境管理机制,健全项目施工竣工环境管理制度。
2、对施工期间污染边界、环境管理规定、底层污染控制的文件进行充分的宣传、落实,并纳入合同绩效考核。
3、建立土壤和水质监测系统,加强施工现场环境检测,定期监测项目附近土壤及水体污染状况,定期报告给发改委。
4、建立健全节能减排管理制度,实施有效节能减排措施,按照国家规定标
准实施建设。
5、建立可再生能源使用机制,应用可再生能源,发展更清洁可再生能源。
6、建立健全建筑垃圾处理系统,实施合理的建筑垃圾收集与利用机制,减少对环境的污染。
7、建立完善的防洪治理机制,采取有效的防洪措施,保护人民财产安全。
8、建立健全的风景环境管理体系,采取有效的保护措施,维护地方自然风景和生态环境平衡。
9、加强施工管理,制定合理的法律法规,落实绿色施工技术,保障合理有效的项目施工安全。
10、加强土地利用管理,完善施工环境监管体系,确保建设项目安全、正常地运行。

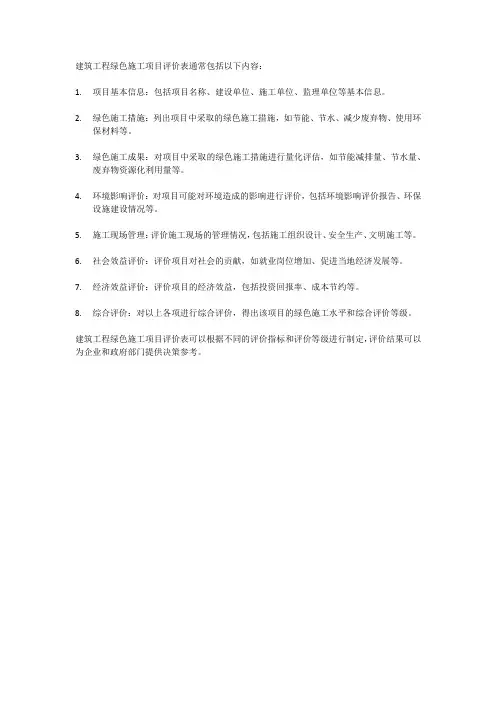

建筑工程绿色施工项目评价表通常包括以下内容:
1.项目基本信息:包括项目名称、建设单位、施工单位、监理单位等基本信息。
2.绿色施工措施:列出项目中采取的绿色施工措施,如节能、节水、减少废弃物、使用环
保材料等。
3.绿色施工成果:对项目中采取的绿色施工措施进行量化评估,如节能减排量、节水量、
废弃物资源化利用量等。
4.环境影响评价:对项目可能对环境造成的影响进行评价,包括环境影响评价报告、环保
设施建设情况等。
5.施工现场管理:评价施工现场的管理情况,包括施工组织设计、安全生产、文明施工等。
6.社会效益评价:评价项目对社会的贡献,如就业岗位增加、促进当地经济发展等。
7.经济效益评价:评价项目的经济效益,包括投资回报率、成本节约等。
8.综合评价:对以上各项进行综合评价,得出该项目的绿色施工水平和综合评价等级。
建筑工程绿色施工项目评价表可以根据不同的评价指标和评价等级进行制定,评价结果可以为企业和政府部门提供决策参考。

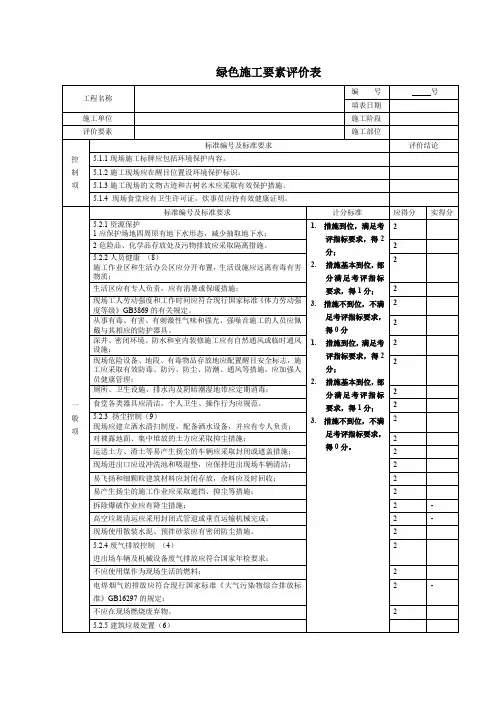

令狐采学创作绿色施工要素评价表(表1)上级评价单位:专家组组长:专家:令狐采学创作3令狐采学创作工程名称 施工单位 评价要素 评价得分令狐采学创作 绿色施工要素评价表(表5) 江苏省电力公司运行检修研发用房通州建总集团有限公司节地与土地资源保护标准编号及标准要求 填表日期 施工阶段 施工部位 计分标准 崎场地布置应合理并应实批动态手理。
9.1.3施工单位应充分了解施工现场及毗邻区域内人文景观保护 要求、工程地质情况及基础设施管线分布情况,制订相应 保护措施,并应报请相关方核准。
标准编号及标准要求 1.施工总平面布置应紧凑,并应尽量减节占地地 3.应根在现场轴临合理设计场内交翻路; 4.嚓分哪用拟建道路布置肺原有及永久道路兼顾考虑,并应 5.应采用商品混凝土。
一 2.应充分利用山地、荒地作为取、.弃土 1 场用 地; 3.施工后应」 恢'被; 1.应采取防止水土流失的措施地 4.应对深基坑施工方案进行优化,并应减少土方开挖和回填量, 保护用地; 5.在生态脆弱的地区施工完成后,应进行地貌复原。
9.3.2对施工中发现的地下文物资源,应进行有效保护,处理措 施恰当。
__________ _ _ ____ 一 一一, 9.3.3地下水位: M 应对相膜地表晔图筑无有害影响。
9.3.4 4 用加工应匕送化,构件作应工厂化。
9.3.1临时办公和生活用房应采用结构可靠的多层轻钢活动板 房、钢骨架多层水泥活动板房等可重复使用的装配式结 构。
9.3.5施工总平面布置应能充分利用和保护原有建筑物、构筑 物、道路和管线等,职工宿舍应满足2 面/人的使用面积 要求。
控制项:符合要求口不符合要求口 一般项折算得分:(实得分/应得分)x100%= 分 优选项加分: 分 要素得分: 建设单位 监理单位 评价结论 必须全部符 合考评指标 要求;不符 合要求的一 票否决,不 得进入评分 U 八流程。
计分标准 1.措施到 位,满足 考评指标 要求,得分; 2.措施基本 到位,部 分满足考 评指标要 求,得1 分; 3.措施不到 位,不满 足考评指 标要求, 得0分。

绿色施工批次评价汇总表工程名称
编号
填表日期
评价阶段
评价要素评价得分权重系数实得分
环境保护0.3
节材与材料资源利用0.2
节水与水资源利用0.2
节能与能源利用0.2
节地与施工用地保护0.1
合计 1
评价结论1、控制项:
2、评价得分:
3、优选项:结论:
签
字
栏
建设单位监理单位施工单位
绿色施工阶段评价汇总表
工程名称
编号
填表日期
评价阶段
评价批次批次得分评价批次批次得分
1 9
2 10
3 11
4 12
5 13
6 14
7 15
8 16
小计
签
建设单位监理单位施工单位字
栏
施工单位绿色施工评价汇总表
编号
工程名称
填表日期
评价阶段阶段得分权重系数实得分地基与基础0.3
结构工程0.5
装饰装修与机电安装0.2
合计 1
评价结论
签
建设单位(章)监理单位(章)施工单位(章)字
栏。
######绿色施工评价方案
工程简介(工程基本信息)。
为满足《建筑工程绿色施工评价标准》GB/T50640-2010基本要求,施工单位自评方案确定为:从地基基础阶段开始每月评价一次。

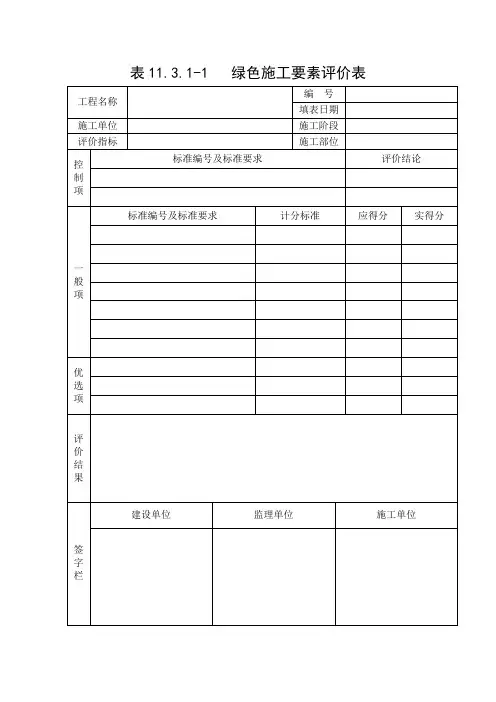

表11.3.1-1绿色施工要素评价表
表11.3.1-1绿色施工要素评价表
表11.3.1-2 绿色施工批次评价汇总表
表11.3.1-3 绿色施工阶段评价汇总表
注:阶段评价得分G=Σ批次评价得分E/评价批次数

表11.3.1-1绿色施工要素评价表
表11.3.1-1绿色施工要素评价表
表11.3.1-2 绿色施工批次评价汇总表
表11.3.1-1绿色施工要素评价表
表11.3.1-1绿色施工要素评价表
表11.3.1-1绿色施工要素评价表
表11.3.1-1绿色施工要素评价表
表11.3.1-1绿色施工要素评价表
表11.3.1-2 绿色施工批次评价汇总表
表11.3.1-4 单位工程绿色施工评价汇总表。

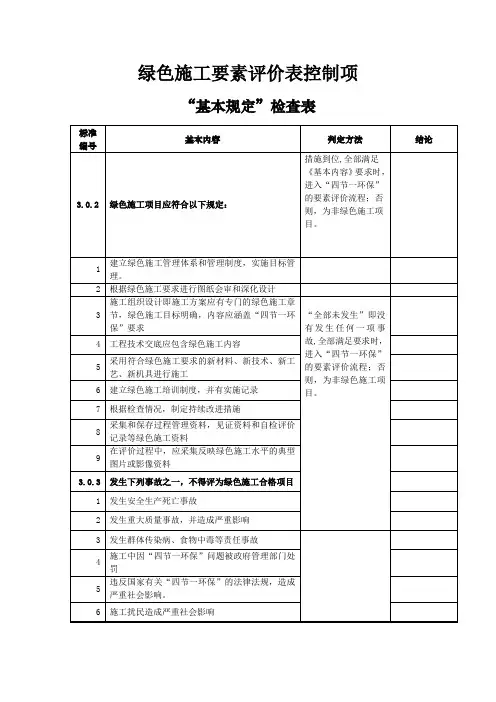

绿色施工要素评价表控制项“基本规定”检查表环境保护要素评价表节材与材料资源利用要素评价表节水与水资源利用要素评价表节能和能源利用要素评价表节地与土地资源利用要素评价表绿色施工实施过程检查批次评价汇总表一、单位工程绿色施工等级应按下列规定进行判定:1 有下列情况之一者为不合格:1)控制项不满足要求;2)单位工程总得分W<60 分;3)结构工程阶段得分<60 分。
2 满足以下条件者为合格:1)控制箱全部满足要求;2)单位工程总得分60 分≤W<80 分,结构工程得分≥60 分;3)至少每个评价要素各有一项优选项得分,优选项总分≥5。
3 满足以下条件者为优良:1)控制项全部满足要求;2)单位工程总得分W≥80 分,结构工程得分≥80 分;3)至少每个评价要素中有两项优选项得分。
优选项总分≥10二、评价资料一) 单位工程绿色施工评价资料应包括:1 绿色施工组织设计专门章节,施工方案的绿色要求、技术交底及实施记录。
2 绿色施工要素评价表应按11.3.1-1 的格式进行填写。
3 绿色施工批次评价汇总表应按表11.3.1-2 的格式进行填写。
4 绿色施工阶段评价汇总表应按表11.3.1-3 的格式进行填写。
5 反映绿色施工要求的图纸会审记录。
6 单位工程绿色施工评价汇总表应按表11.3.1-4 的格式进行填写。
7 单位工程绿色施工总体情况总结。
8 单位工程绿色施工相关方验收及确认表。
9 反映评价要素水平的图片或影响资料。
二) 绿色施工评价资料应按规定存档。
三)所有评价表编号均应按时间顺序的流水号排列。

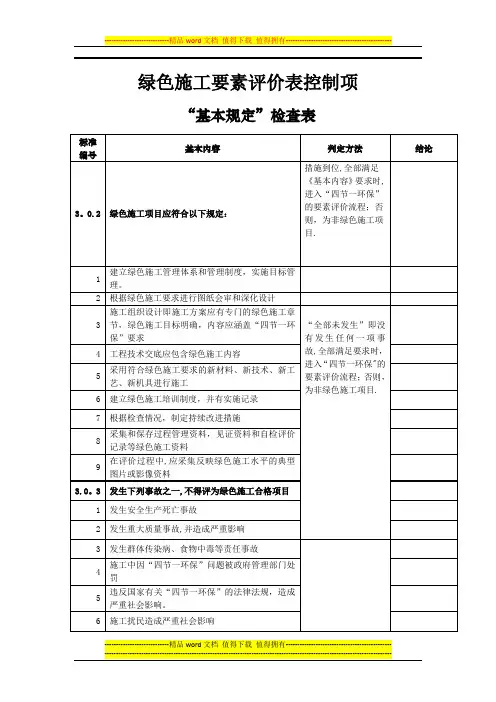

绿色施工要素评价表控制项“基本规定”检查表环境保护要素评价表节材与材料资源利用要素评价表节水与水资源利用要素评价表节能和能源利用要素评价表节地与土地资源利用要素评价表绿色施工实施过程检查批次评价汇总表一、单位工程绿色施工等级应按下列规定进行判定:1 有下列情况之一者为不合格:1)控制项不满足要求;2)单位工程总得分W<60 分;3)结构工程阶段得分〈60 分。
2 满足以下条件者为合格:1)控制箱全部满足要求;2)单位工程总得分60 分≤W〈80 分,结构工程得分≥60 分;3)至少每个评价要素各有一项优选项得分,优选项总分≥5.3 满足以下条件者为优良:1)控制项全部满足要求;2) 单位工程总得分W≥80 分,结构工程得分≥80 分;3) 至少每个评价要素中有两项优选项得分。
优选项总分≥10二、评价资料一)单位工程绿色施工评价资料应包括:1 绿色施工组织设计专门章节,施工方案的绿色要求、技术交底及实施记录。
2 绿色施工要素评价表应按11.3.1—1 的格式进行填写。
3 绿色施工批次评价汇总表应按表11.3.1-2 的格式进行填写。
4 绿色施工阶段评价汇总表应按表11。
3.1-3 的格式进行填写。
5 反映绿色施工要求的图纸会审记录。
6 单位工程绿色施工评价汇总表应按表11.3。
1-4 的格式进行填写。
7 单位工程绿色施工总体情况总结。
8 单位工程绿色施工相关方验收及确认表。
9 反映评价要素水平的图片或影响资料。
二)绿色施工评价资料应按规定存档。
三)所有评价表编号均应按时间顺序的流水号排列。

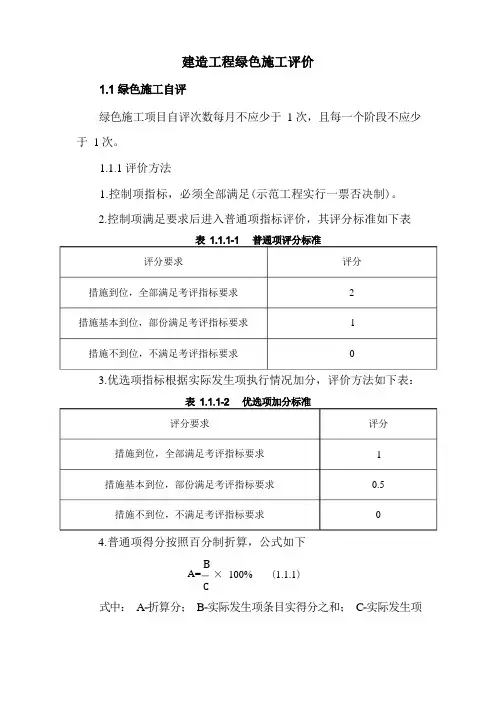

绿色施工项目自评次数每月不应少于 1 次,且每一个阶段不应少于 1 次。
1.1.1 评价方法 1.控制项指标,必须全部满足(示范工程实行一票否决制)。
2.控制项满足要求后进入普通项指标评价,其评分标准如下表3.优选项指标根据实际发生项执行情况加分,评价方法如下表:4.普通项得分按照百分制折算,公式如下BA= × 100% (1.1.1)C式中: A -折算分; B -实际发生项条目实得分之和; C -实际发生项评分要求措施到位,全部满足考评指标要求措施基本到位,部份满足考评指标要求措施不到位,不满足考评指标要求评分10.5评分要求措施到位,全部满足考评指标要求措施基本到位,部份满足考评指标要求措施不到位,不满足考评指标要求评分21条目应得分之和;5.优选项得分按照优选项实际发生条目加分之和1.1.2 批次评价1.批次得分(E )等于五大要素(F )得分乘以相应的权重系数之 和,其公式如下:E=Σ (要素评价得分 F ×权重系数) (1.1.2)2.五大要素对应权重系数如下表:1.1.3 阶段评价阶段评价得分等于评价阶段所有批次得分的平均数, 其计算公式 如下:Σ 批次评价得分 E G=(1.1.3)批次评价次数1.1.4 单位工程评价1.单位工程评价得分(W )等于各阶段评价得分(G )乘以相应 的权重系数,其计算公式如下:评分要素 地基与基础、结构工程、装饰装修与机电安装环境保护 0.3节材与材料资源利用 0.2节水与水资源利用 0.2节能与能源利用 0.2节地与施工用地保护 0.1W =Σ 阶段评价得分G ×权重系数(1.1.4)2.单位工程要素权重系数如下表:1.1.5 评价得分判定1.有下列情况之一者为不合格:(1)控制项不满足要求;(2)单位工程总得分 W <60 分;(3)结构工程阶段得分<60 分。
2.满足以下条件者为合格:(1)控制项全部满足要求;(2)单位工程总得分 60 分≤W <80 分,结构工程得分≥60 分; (3)至少每一个评价要素各有一项优选项得分,优选项总分≥5。

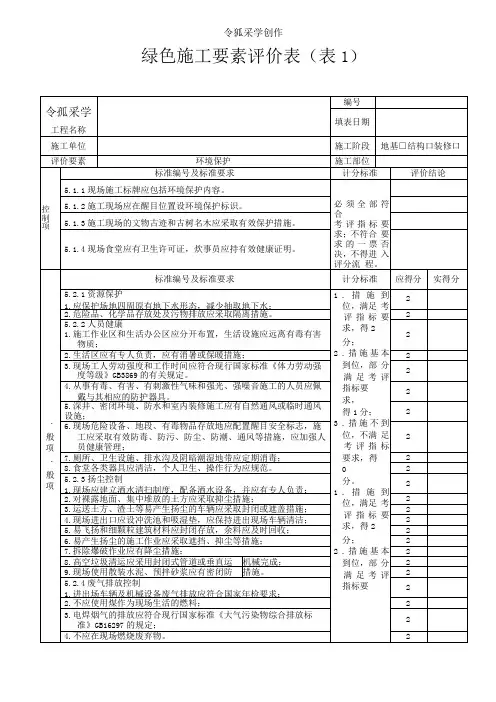

绿色施工要素评价表(表 1)工程名称施工单位评价要素施工管理标准编号及标准要求4.1.1 施工单位应建立以项目经理为第一责任人的绿色施工组织机构和管理制度。
编号填表日期地基□结构□装饰施工阶段装修和机电安装□施工部位计分标准评价结论4.1.2 施工单位应建立绿色施工培训制度,并有实施记录。
4.1.3 施工组织设计的绿色施工章节和绿色施工专项方案应包括环境保护、节材、节水、节能、节地、技术创新与应用等内容,确定绿色施工量化控制目标,并进行考核。
4.1. 4 施工现场应设置环境保护、节材、节水、节能、节地等绿色施工控标识。
制项标准编号及标准要求4.2.1 工程技术交底应包含绿色施工内容。
4.2.2 施工单位应制定职业健康安全措施,并有实施记录。
4.2. 3 施工单位应建立卫生急救、保健防疫制度,提供卫生、健康的工作生活环境。
4.2.4 施工单位应辨识施工危险源并制定安全防护措施和应急预案。
4.2.5 施工现场应设置办公室、宿舍、食堂、厕所、淋浴间、开水房、文体活动室、密闭式垃圾站或容器及盥洗设施。
必须全部满足考评指标要求;不满足要求的一票否决。
计分标准1.措施到位,满足考评指标要求得 1分;2.措施不到位,部分满足或不满足考评指标要求得0分。
应得分实得分111114.2.6 现场临建设施、安全防护设施应定型化、工具化、标准化。
4.2.7 宿舍内住宿人员人均面积不应小于 2.5m2/ 人。
4.2.8 生活区与生产区应分开布置,并设置标准的分隔设施。
4.2.9 材料应就近堆放,最大限度的减少二次搬运。
4.3.1 施工单位应成立绿色施工专家委员会对绿色施工进行咨询、研究、决策和评估。
优选项4.3.2 施工现场应设医务室,并应编制人员健康应急预案。
评控制项:符合要求□不符合要求□价一般项折算得分:( 实得分/应得分 ) × 100%=分得优选项折算得分:( 实得分/应得分 ) × 100%=分分11111.措施到位,满足考评指标要求得 2分;2 2.措施基本到位,部分满足考评指标要求得 0.5、1、1.5分;3.措施不到2 位,不满足考评指标要求得0分。
建筑工程绿色施工项目评价表
摘要:
一、绿色施工项目评价表的概述
二、绿色施工项目评价表的具体内容
1.节能环保
2.资源利用
3.环境污染控制
4.绿色管理
三、绿色施工项目评价表的应用
1.设计阶段
2.施工阶段
3.评价结果
正文:
绿色施工项目评价表是用于评估建筑工程绿色施工项目的一种表格,它涵盖了绿色施工的各个方面,包括节能环保、资源利用、环境污染控制和绿色管理等。
通过这个评价表,可以全面了解绿色施工项目的实施情况,从而为提高绿色施工水平提供依据。
绿色施工项目评价表的具体内容包括四个方面:
1.节能环保:主要评估建筑施工过程中的节能降耗和环保措施,包括节能设计、节能施工、节能材料、环保设计、环保施工、环保材料等。
2.资源利用:评估施工过程中对资源的利用情况,包括土地资源、水资
源、材料资源、能源等。
3.环境污染控制:评估施工过程中对环境的影响及采取的污染控制措施,包括噪声污染、光污染、水污染、土壤污染、建筑垃圾等。
4.绿色管理:评估绿色施工项目的管理情况,包括绿色施工组织、绿色施工计划、绿色施工技术、绿色施工质量、绿色施工安全等。
绿色施工项目评价表的应用贯穿于整个建筑工程项目,包括设计阶段、施工阶段和评价结果。
在设计阶段,可以根据评价表对设计方案进行优化,以提高绿色施工水平;在施工阶段,可以根据评价表对施工过程进行监控,确保绿色施工的实施;在评价结果阶段,可以根据评价表对绿色施工项目进行总结,找出存在的问题并加以改进。
建筑业绿色施工示范工程检查评分表
(单位工程评价结果)
施工单位:
工程名称:
判定条件:
1、 不合格:
* 控制项不满足要求
* 单位工程总得分w<60分
* 结构工程阶段得分<60分
2、合格:
* 控制项全部满足要求
* 单位工程总得分60分≤w<80分,结构工程阶段得分≥60分
* 至少每个评价要素各有一项优选项得分,优选项总分≥5
3、优良:
* 控制项全部满足要求
* 单位工程总得分w≥80分,结构工程阶段得分≥80分
* 至少每个评价要素中有两项优选项得分。
优选项总分≥10
注:表中涂红颜色的数值是预先填写的,专家应按检查项目实际情况填写,该表可以自动汇总。
1、表中“阶段得分”填写“绿色施工管理评价得分汇总”表中的各阶段得分。
2、表中涂红颜色的数值是预先填写的,专家应按检查项目实际情况填写,该表可以自动汇总。
检查组长: 年 月 日。
