渣土池施工技术交底
- 格式:doc
- 大小:398.50 KB
- 文档页数:11

土方施工技术交底范文的详细操作要点一、引言土方施工技术交底是指在土地开发和建设过程中,施工单位向相关人员交代土方施工的技术要点和安全措施的过程。
这一过程对于保障施工质量、提高工作效率以及确保工人安全至关重要。
本文将详细介绍土方施工技术交底的操作要点。
二、施工前准备在进行土方施工技术交底之前,施工单位应做好充分的准备工作。
首先,要对施工现场进行详细的勘测和测量,了解地形地貌、土壤性质等情况。
其次,要制定详细的施工方案,包括挖掘顺序、挖掘深度、边坡坡度等。
最后,应对施工人员进行培训,确保他们了解施工方案和安全措施。
三、技术交底内容1. 施工方案:施工单位应向相关人员介绍具体的施工方案,包括挖掘的顺序和深度、边坡的坡度等。
同时,还应提醒施工人员注意施工过程中可能遇到的问题,如地质灾害、地下管线等。
2. 安全措施:施工单位应向施工人员交底相关的安全措施,包括施工现场的防护措施、人员的安全防护措施等。
例如,应告知施工人员在施工现场必须佩戴安全帽、安全鞋,并且要注意施工现场的警示标识。
3. 施工工艺:施工单位应向施工人员介绍具体的施工工艺,包括土方挖掘的方法和步骤、边坡处理的方法等。
同时,还应提醒施工人员注意施工过程中的细节,如土方挖掘时要注意坡度的控制,边坡处理时要注意防止坍塌等。
四、交底方式1. 会议交底:施工单位可以组织会议,将施工方案和安全措施等内容通过口头交底的方式向相关人员介绍。
在会议上,施工单位可以借助投影仪或幻灯片等工具展示施工方案的图纸和示意图,以便更加清晰地传达信息。
2. 文件交底:施工单位可以编写详细的技术交底文件,将施工方案、安全措施和施工工艺等内容详细记录下来,并向相关人员发放。
这样可以确保信息的准确传达,并且方便施工人员在需要时进行查阅。
五、交底效果评估完成土方施工技术交底后,施工单位应对交底效果进行评估。
可以通过现场观察、施工记录的审核等方式,检查施工人员是否按照交底内容进行施工,并且是否遵守相关的安全措施。
一、交底目的为确保渣土清运作业过程中的安全,降低事故发生率,提高施工效率,特制定本安全技术交底。
二、适用范围本交底适用于所有参与渣土清运的作业人员,包括司机、装卸工、现场管理人员等。
三、交底内容1. 安全意识教育- 作业人员必须树立安全第一的思想,严格遵守安全操作规程。
- 定期进行安全教育培训,提高安全意识。
2. 现场安全要求- 进入现场必须佩戴安全帽,系好下颌带,锁好带扣。
- 严禁酒后上岗、吸烟、穿拖鞋和光背作业。
- 禁止私自拆改防护设施,禁止追逐打闹。
- 禁止操作与自己无关的机械设备。
3. 作业前准备- 检查车辆状况,确保车辆完好,制动系统可靠。
- 检查车辆警示标志,确保清晰可见。
- 检查渣土容器,确保无破损、渗漏现象。
4. 装卸作业安全- 装卸过程中,司机应与装卸工保持密切沟通,确保车辆平稳。
- 装卸区域应设置警示标志,禁止无关人员进入。
- 装卸过程中,严禁超过车辆承载能力。
- 装卸完毕后,应立即清理现场,确保通道畅通。
5. 运输安全- 运输过程中,严禁超速、超载。
- 严格按照规定路线行驶,不得随意变更路线。
- 严禁疲劳驾驶,确保驾驶员休息充足。
- 车辆行驶过程中,严禁与无关车辆争道抢行。
6. 渣土倾倒安全- 倾倒前,应确保倾倒区域平整、坚实。
- 倾倒过程中,应保持车辆平稳,避免突然加速或减速。
- 倾倒完毕后,应立即清理现场,确保通道畅通。
7. 应急处理- 发生事故时,应立即停车,采取必要措施,防止事故扩大。
- 保护现场,等待救援。
- 及时报告事故情况,配合调查。
四、交底要求1. 作业人员应认真学习本交底内容,确保理解并掌握。
2. 作业过程中,严格执行安全操作规程,确保自身安全。
3. 现场管理人员应加强对作业人员的安全监督,及时发现并纠正违章行为。
4. 定期组织安全检查,及时发现并消除安全隐患。
五、附则本交底自发布之日起实施,如有未尽事宜,可根据实际情况予以补充。
注:本模板仅供参考,具体内容可根据实际情况进行调整。

一、交底单位:[单位名称]二、工程名称:[工程名称]三、施工部位:[施工部位]四、交底日期:[年]年[月]月[日]五、交底地点:[施工地点]六、参与人员:[参与施工的各工种人员名单]七、交底内容:一、一般安全规定:1. 安全教育:- 所有参与施工人员必须经过岗前安全教育和三级安全教育,考核合格后方可上岗。
- 施工人员应熟悉本工种的安全操作规程,遵守劳动纪律,不得违章作业。
2. 个人防护:- 进入施工现场必须佩戴安全帽,正确使用个人防护用品,如手套、防尘口罩等。
- 严禁穿高跟鞋、拖鞋和光脚作业,严禁酒后上岗、作业。
3. 施工现场管理:- 施工现场必须设置明显的安全警示标志,确保安全通道畅通。
- 严禁在施工现场吸烟,禁止使用明火。
4. 机械设备操作:- 机械操作人员必须持证上岗,熟悉设备性能和安全操作规程。
- 定期检查和维护机械设备,确保设备处于良好状态。
二、路基施工安全技术措施:1. 路基土石方开挖:- 开挖前应进行地质勘察,了解地下管线、构筑物等设施的位置,并制定相应的防护措施。
- 开挖过程中,应保持边坡稳定,防止滑坡、坍塌等事故发生。
2. 石渣运输:- 运输石渣时,应选择合适的运输工具,确保车辆安全。
- 运输过程中,注意保持道路畅通,避免影响交通。
3. 路基填筑:- 填筑前应清除路基上的杂物,确保路基平整。
- 填筑过程中,应分层压实,确保路基密实。
4. 排水设施:- 路基施工过程中,应设置排水设施,确保路基干燥。
5. 安全监测:- 定期对施工现场进行安全检查,及时发现并处理安全隐患。
三、应急处置措施:1. 火灾:- 施工现场配备足够的消防器材,并定期进行检查和维护。
- 发生火灾时,立即报警并组织人员疏散。
2. 触电:- 施工现场电气设备必须符合安全要求,并定期检查。
- 发生触电事故时,立即切断电源,并进行急救。
3. 高空坠落:- 高处作业人员必须佩戴安全带,并设置安全防护措施。
- 发生高空坠落事故时,立即组织人员救援。

一、交底目的为确保渣土清理作业过程中的安全,防止事故发生,提高作业人员的安全意识和自我保护能力,特制定本安全技术交底。
二、交底对象参与渣土清理作业的所有人员。
三、交底内容1. 作业前的准备工作- 作业人员必须经过安全教育培训,了解渣土清理作业的安全操作规程。
- 作业人员必须穿戴好个人防护用品,如安全帽、工作服、防护手套、防尘口罩等。
- 检查作业工具和设备,确保其完好无损,如挖掘机、装载机、运输车辆等。
2. 现场安全要求- 进入作业区域的人员必须佩戴安全帽,并系好下额带。
- 作业时,必须遵守安全操作规程,杜绝违章操作和野蛮施工。
- 严禁酒后上岗作业,现场严禁吸烟,严禁穿拖鞋和光背作业。
- 禁止私自拆改防护设施,施工现场禁止追逐打闹。
- 禁止操作与自己无关的机械设备。
电工应持证上岗,非电工不得修理和拆改电器设施。
3. 作业流程及注意事项- 清理前,应对作业区域进行彻底的检查,清除地面障碍物,确保作业区域畅通无阻。
- 使用挖掘机、装载机等设备进行渣土清理时,应严格按照操作规程进行,避免设备失控造成伤害。
- 运输车辆在运输渣土时,应保持车况良好,装载量不得超过规定标准,确保运输安全。
- 清理过程中,应密切关注周围环境,避免因渣土清理不当造成环境污染。
4. 楼层垃圾清理、清运- 楼层作业面(材料)码放、垃圾清理,临时堆放处离楼层边沿不应小于1米,堆放高度,钢管1米,木方子、模板不超过1米,混凝土底板浇筑时间小时内禁止放置材料。
- 楼层边、通道内、脚手架边缘严禁码放任何物品。
- 每层施工完成后,及时清理作业面垃圾和杂物,清理时,必须用封闭式容器,吊运到垃圾分拣站,回收再利用,吊运时应有防落物措施。
- 严禁从门窗、预留洞口向外抛掷物品,以免引起安全事故,严禁从禁止通行的区域内行走。
- 严禁利用电梯竖井管道间往下投扔各种材料和垃圾,严禁翻越护身栏杆或攀爬脚手架。
- 清运垃圾时,要用封闭式小车,装物品不要过满,以免造成遗漏。
第1篇一、工程概况本工程为某住宅小区土方工程,包括场地平整、基坑开挖、回填和压实等工作。
工程位于城市中心区域,占地面积约5000平方米。
工程总造价约为XXX万元,施工周期为XX个月。
二、施工准备1.施工组织成立土方工程施工项目部,明确项目经理、技术负责人、安全负责人等职责,确保施工顺利进行。
2.人员培训对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。
3.材料设备(1)材料:根据施工图纸和施工方案,准备所需的各类材料,如砂、石、水泥、钢筋等。
(2)设备:准备挖掘机、推土机、自卸汽车、压路机等施工设备。
4.施工图纸及资料熟悉施工图纸,掌握设计要求,做好施工资料的收集、整理和归档。
三、施工工艺1.场地平整(1)根据设计标高,进行场地平整,确保场地平整度满足要求。
(2)对场地进行排水处理,确保场地无积水。
2.基坑开挖(1)根据设计要求,确定基坑开挖深度、宽度、边坡坡度等参数。
(2)采用挖掘机进行基坑开挖,确保开挖质量。
(3)在开挖过程中,注意土方堆放,确保堆放距离和高度符合安全要求。
3.回填与压实(1)根据设计要求,选择合适的回填材料,确保回填质量。
(2)采用推土机将回填材料均匀摊铺,分层回填。
(3)使用压路机进行压实,确保压实度满足要求。
四、安全技术措施1.进入现场必须遵守安全生产纪律,佩戴安全帽、手套、防护眼镜等个人防护用品。
2.施工前,对施工区域进行安全检查,确保施工环境安全。
3.挖掘机、推土机等大型设备操作人员必须经过专业培训,持证上岗。
4.基坑开挖时,注意土壁稳定性,发现裂缝及倾、坍可能时,立即停止作业,及时处理。
5.挖掘机、推土机等设备作业时,确保周边无人员、障碍物,确保作业安全。
6.回填与压实过程中,注意压实度,确保路基稳定。
7.施工过程中,加强施工现场安全管理,防止安全事故发生。
8.施工结束后,对施工区域进行清理,确保场地整洁。
五、施工进度安排1.施工准备阶段:1个月2.场地平整阶段:1个月3.基坑开挖阶段:1个月4.回填与压实阶段:1个月5.验收阶段:1个月总计:5个月六、质量保证措施1.严格按照施工图纸和施工方案进行施工,确保施工质量。

土方工程施工技术交底一、任务背景土方工程是建造施工中的重要环节,其施工质量直接影响到整个工程的稳定性和安全性。
为了确保土方工程施工的顺利进行,需要进行施工技术交底,使施工人员熟悉土方工程的施工要求、工艺流程和安全注意事项,提高施工质量和效率。
二、施工要求1.施工前准备(1)施工前应对施工现场进行全面的勘察和测量,了解地质情况、土壤性质、地下水位等信息。
(2)根据勘察结果,制定详细的施工方案和施工图纸,确定土方工程的开挖深度、坡度、边坡稳定性等要求。
(3)准备好必要的施工设备和工具,包括挖掘机、推土机、运输车辆等,并确保其正常运行。
2.施工工艺流程(1)清理现场:清除现场上的杂物和障碍物,确保施工区域的安全和整洁。
(2)开挖土方:按照施工图纸要求,使用挖掘机进行土方开挖,注意控制开挖深度和坡度,避免对周围环境和建造物造成影响。
(3)土方运输:将开挖的土方运输到指定地点,可以使用运输车辆进行运输,注意避免超载和车辆碰撞。
(4)填筑土方:将土方填筑到指定位置,使用推土机进行夯实,确保填筑土方的稳定性和均匀性。
(5)边坡处理:根据施工要求,对土方边坡进行处理,如加装护坡网、喷洒草皮等,提高边坡的稳定性和美观性。
3.安全注意事项(1)施工人员应穿戴好安全防护装备,包括安全帽、安全鞋、手套等。
(2)施工现场应设立明显的警示标志,警示过往行人和车辆注意安全。
(3)施工设备和工具应经过检查和维护,确保其正常运行和使用安全。
(4)施工过程中,应注意周围环境的保护,避免对周围建造物、道路和地下管线等造成伤害。
(5)对于特殊地质情况和复杂施工环境,应采取相应的安全措施和防护措施。
三、施工技术交底内容1.土方工程施工要求:包括施工前准备、施工工艺流程和安全注意事项等。
2.施工图纸的解读:解读施工图纸上的标志、符号和尺寸,理解土方工程的设计要求和施工要点。
3.施工设备和工具的使用方法:介绍挖掘机、推土机、运输车辆等施工设备的操作方法和注意事项,以及常用工具的使用方法。

一、交底目的为确保渣土清理施工过程中的安全,降低事故风险,保障施工人员的人身安全及工程顺利进行,特进行安全技术交底。
二、交底对象所有参与渣土清理施工的作业人员、管理人员及监督人员。
三、交底时间[填写具体日期]四、交底内容(一)现场安全要求1. 进入现场要求:- 所有作业人员必须佩戴合格的安全帽,并系好下额带,确保安全帽锁扣牢固。
- 穿着合适的劳保鞋,防止滑倒。
- 严禁酒后上岗,现场严禁吸烟,禁止穿拖鞋和光背作业。
2. 操作规程:- 作业人员必须严格遵守操作规程,杜绝违章作业和野蛮施工。
- 操作机械设备前,必须进行安全检查,确保设备正常运转。
3. 防护设施:- 严禁私自拆改防护设施,施工现场禁止追逐打闹。
- 禁止操作与自己无关的机械设备。
4. 电工要求:- 电工应持证上岗,非电工不得修理和拆改电器设施。
5. 教育培训:- 现场施工人员必须进行安全教育培训,经安全考试合格后方可上岗。
(二)渣土清理作业安全要点1. 施工前准备:- 根据施工图纸和现场实际情况,制定渣土清理方案。
- 清理区域应设置明显的警示标志,禁止无关人员进入。
2. 施工过程:- 严格按照渣土清理方案进行施工,确保施工安全。
- 作业人员应站在稳固的位置,使用工具时应注意安全。
- 清理过程中,应避免工具和材料掉落,防止砸伤他人。
3. 渣土运输:- 运输渣土的车辆应遵守交通规则,确保行车安全。
- 车辆在行驶过程中,严禁超载、超速。
- 车辆应配备合格的防尘网,防止渣土扬尘。
4. 垃圾处理:- 清理产生的垃圾应分类收集,按照规定进行处理。
- 严禁将垃圾随意丢弃或堆放。
5. 应急措施:- 施工现场应配备必要的安全防护用品和急救药品。
- 作业人员应熟悉应急预案,一旦发生事故,能迅速采取有效措施。
五、注意事项1. 作业人员应严格遵守安全操作规程,确保自身和他人的安全。
2. 施工现场应定期进行安全检查,及时发现和消除安全隐患。
3. 施工单位应加强对作业人员的安全教育培训,提高安全意识。
一、交底目的为确保土石方清渣施工过程中的安全,防止各类安全事故的发生,特进行安全技术交底。
本交底针对土石方清渣施工过程中的安全注意事项、操作规程及应急预案进行详细说明。
二、交底对象全体参与土石方清渣施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工前准备1.1 施工人员应熟悉施工图纸,了解工程概况、施工范围、施工工艺及质量要求。
1.2 施工现场应设置明显的安全警示标志,明确警示区域。
1.3 施工人员必须穿戴好劳动保护用品,如安全帽、工作服、防护手套、防护眼镜等。
2. 施工过程安全注意事项2.1 清渣作业前,应检查机械设备、工具及安全设施是否完好,确认无误后方可进行作业。
2.2 清渣作业时,严禁酒后作业、疲劳作业。
2.3 作业现场应保持整洁,不得堆放杂物,确保作业通道畅通。
2.4 作业人员应严格按照操作规程进行操作,不得擅自更改作业程序。
2.5 作业过程中,严禁操作人员靠近机械设备的旋转部位、高温设备、高压电线等危险区域。
2.6 作业人员应时刻关注现场安全状况,发现安全隐患应立即停止作业,并报告现场负责人。
2.7 清渣作业过程中,应保持设备正常运行,发现异常情况应立即停机检查,排除故障后方可继续作业。
3. 机械操作安全要求3.1 操作人员应熟悉机械设备的性能、结构及操作规程。
3.2 操作前,应检查机械设备各部位是否完好,确认无误后方可启动。
3.3 操作过程中,严禁操作人员离开驾驶室,确保机械设备的正常运行。
3.4 操作人员应随时观察机械设备各部位运转情况,发现异常应立即停机检查。
3.5 操作人员应掌握机械设备的应急操作方法,确保在紧急情况下能够迅速采取措施。
4. 应急预案4.1 发生机械故障、火灾、触电等紧急情况时,应立即停止作业,并采取相应措施进行处置。
4.2 作业过程中,如发现有人受伤,应立即停止作业,并立即进行救治,同时报告现场负责人。
4.3 发生安全事故后,应立即启动应急预案,按照相关规定进行报告、调查和处理。
一、交底目的为确保基坑石渣清运作业的安全进行,防止安全事故的发生,特进行本次安全技术交底。
二、交底对象参加基坑石渣清运作业的所有人员。
三、交底内容1. 作业前的安全准备(1)作业人员必须经过专业培训,熟悉基坑石渣清运作业的安全操作规程。
(2)对作业人员进行安全教育和技能培训,提高安全意识和操作技能。
(3)检查作业现场的安全设施,确保符合安全要求。
2. 作业过程中的安全措施(1)作业人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
(2)作业现场应设置明显的警示标志,提醒过往行人注意安全。
(3)石渣清运作业时,必须使用符合安全要求的机械设备,严禁使用损坏或存在安全隐患的设备。
(4)作业过程中,严禁酒后作业、违章作业和野蛮施工。
(5)作业现场应设置专人负责指挥和协调,确保作业顺利进行。
(6)作业现场应保持良好的通风,防止有害气体积聚。
3. 作业后的安全检查(1)作业结束后,对作业现场进行全面检查,确保无安全隐患。
(2)对使用的机械设备进行检查、维护和保养,确保设备处于良好状态。
(3)清理作业现场,保持现场整洁。
四、应急处置措施1. 作业过程中发生安全事故时,立即停止作业,启动应急预案。
2. 作业人员应熟悉应急预案,掌握应急处置程序。
3. 立即组织人员进行救援,确保受伤人员得到及时救治。
4. 同时,向上级部门报告事故情况,配合相关部门进行调查和处理。
五、交底要求1. 所有作业人员必须认真听取安全技术交底,了解并掌握安全操作规程。
2. 作业过程中,严格遵守安全操作规程,确保自身和他人的安全。
3. 作业结束后,对作业现场进行全面检查,确保无安全隐患。
4. 如发现安全隐患,立即报告,并采取措施予以整改。
六、交底时间[日期]七、交底人[姓名]八、备注本安全技术交底内容适用于基坑石渣清运作业,如有变更,以最新交底为准。

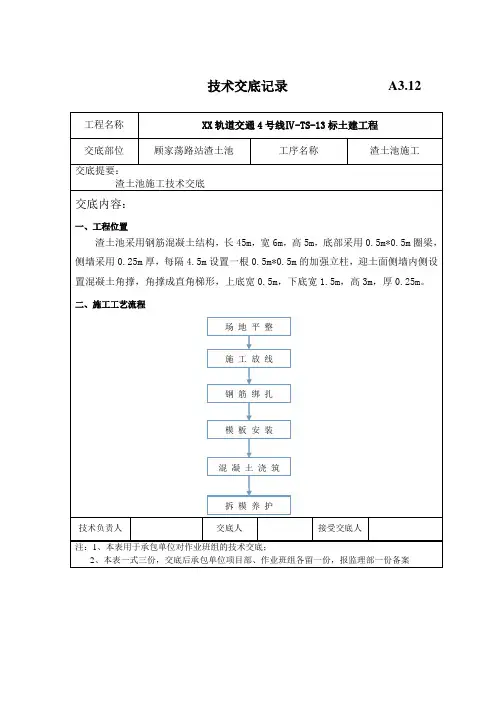

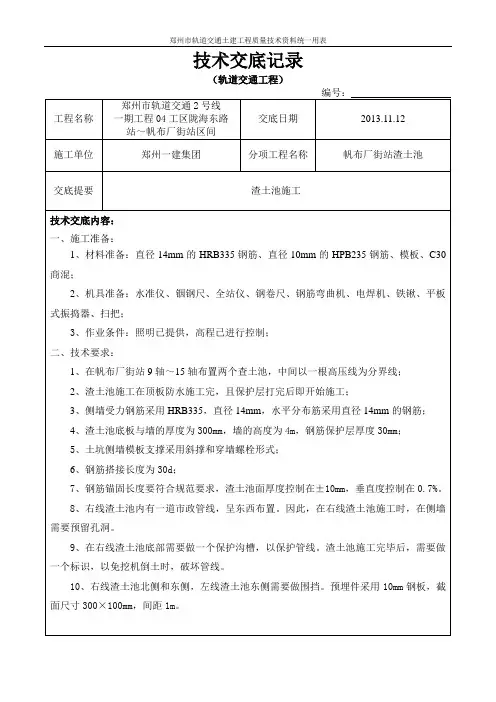

项目施工技术交底书交底项目:渣土池及龙门吊轨道梁施工技术交底交底:复核:审核:技术交底记录(轨道交通工程)板安装前,需对栈桥加固横杆预埋锚固钢板,钢板厚度为10mm,宽度为300*300mm,背侧设5根C20锚固钢筋。
在每个栈桥入口位置处预埋3块10mm厚钢板(两块300*300mm、一块250*4000mm),钢板背侧设置双排C20@200mm锚固钢筋,具体位置见详图。
3、侧墙混凝土浇筑渣土池侧墙混凝土为C25,混凝土浇筑采用泵车站输送,浇筑时注意分层浇筑,分层厚度不大于50cm,混凝土振捣采用30振捣棒进行振捣,浇筑混凝土加强对模板观察,防止跑模胀模。
浇筑完成后加强对混凝土养护,达到拆模强度后进行拆模。
如对拉螺杆采用了PVC套管,则需进行对孔眼进行封堵。
在混凝土达到设计强度后再进行周边土方回填和压实。
2)轨道梁1、轨道梁在土方回填后,地面硬化前进行施工。
在回填时,轨道梁底面以下60cm采用水泥拌制土进行回填压实。
2、在回填完成,技术人员放出轨道梁中线和开挖边线,再使用70#小挖机开挖轨道梁,并浇筑垫层。
开挖和浇筑垫层时,注意控制开挖底标高。
3、轨道梁钢筋在轨道梁坑外制作成型再下发至基坑内,钢筋接长采用搭接单面焊,焊接长度不少于10d。
轨道梁保护层厚度四面均为30mm。
4、轨道混凝土强度C35,浇筑时注意顶部高度控制,16t门吊轨道顶面向南设置2‰的坡度。
45t门吊向北设置2‰坡度。
整体顶面低相应位置硬化后地面14cm。
五、质量保证措施1、施工所有钢筋间距及型号按照交底进行控制,特别应主要轨道梁中线控制和标高控制,和预留接头钢筋保护。
2、混凝土达到规范要求的强度时方可拆模,以免影响施工质量。
回填前应对混凝土。
