施工机械设备设备配置计划设备配置计划是我们将针对工程施工所投入所有机械设备、仪器进行策划,主要由机械设备投入和检验、试验及仪器投入两部分组成。
本条主要由设备配置计划编制原则、主要机械设备及仪器配置计划、分阶段机械设备投入安排和主要机械设备及仪器配置保证措施组成。
2.4.2.1 设备配置计划编制原则机械设备是施工资源最重要的一个组成部分,采用先进的机械、设备,制定与工程进度计划相适应的、合理的、详尽的机械设备计划是保证工程按期顺利完成的前提条件,我们将本着机械化、自动化、先进化、精密化的原则,根据工程总体部署和各工序的要求,结合不同施工阶段主导施工工序配备足够先进机械设备,进行动态管理,提高机械使用率,最大限度的满足机械化施工。

2.4.2.2 主要机械设备及仪器配置计划本工程主要机械设备配置计划、主要仪器配置计划见表2.4.2-1、2.4.2-2所述。
文案大全文案大全文案大全表2.4.2-2 主要仪器配置计划文案大全2.4.2.3 分阶段机械、设备投入安排(1)前期准备阶段机械、设备投入安排在此施工阶段,主要工作任务为现场“三通一平”和临时设施搭设,配合有关部门对现场和施工区域内的管线进行切改,配备的机械为挖掘机2台,液压破碎锤1台,运土车辆20台。
(2)围护、桩基结构阶段机械、设备投入安排1) 地下连续墙施工:地下连续墙施工是本工程施工进度计划的关键工序,直接影响到后续工程的施工,鉴于本工程具有工程量大、工作面大的特点,我们将建筑物有地下连续墙部分的区域划分为地铁4号线、6号线和换乘区、西青道下沉三个施工区;地铁4号线、6号线和换乘区各投入1台SG-35型成槽机,150t、50t履带吊各1台;辅助挖掘机2台、液压破碎锤1台、运土车辆15台。
2) 支护及工程桩基础和降水施工:支护及工程桩基础和降水的施工是关连工程大面积开工的前提条件,结合工程分区分段情况,地铁4号线将投入1台QJ250灌注桩机,地铁6号线投入1台QJ250型灌注桩机,公共换乘区6台GPS-15、XR120 型灌注桩机,1台G2-A 型高压旋喷桩机、2 台SJB-Ⅱ型水泥搅拌桩机,西青道下沉工程投入1套SMW工法桩机、6台GPS-15 型灌注桩机,辅以150t、50t履带吊各2台,挖掘机2台,泥浆车15台,配合用电焊机20台。
施工现场主要机械设备目录
表5-1 施工单位:工程名称:
工序质量报验单
表5-2
工程名称:编号:
钢筋分项工程(原材料、钢筋加工)检验批质量验收记录表5-3
隐蔽工程验收记录统表
注:如需绘制图纸的附录后。
混凝土分项工程(原材料、配合比设计)检验批质量验收表5-5
混凝土分项工程(混凝土施工)检验批质量验收记录表5-6
现浇结构分项工程(结构施工)检验批质量验收记录表5-7
地基验槽记录和地基处理记录表5-8
起重机械设备安装、拆除安全技术交底
安全技术交底名称:
表5-9
本表一式三份,交底人、被交底人、现场安全员(存档)各执一份
塔式起重机安装(加节)检查验收表
表5-10
施工升降机安装(加节)检查验收表
表5-11
物料提升机搭设检查验收表表5-12
设备检修记录
表5-13
编制:日期:批准:日期:。
室内装饰施工机械清单
以下是室内装饰施工常用的机械设备清单,供参考:
1. 钻孔机:用于钻孔、打孔和扩孔等工作,适用于墙面、地板和天花板的施工。
2. 电动锯:用于切割木材、金属或塑料,可精确地实现所需的切割尺寸。
3. 手电钻:用于钉和螺丝的固定,常用于搭建隔板和固定家具等工作。
4. 砂光机:用于对墙面和地板进行研磨和抛光,以达到光滑的效果。
5. 刨床:常用于修整木材表面,使其平整、无瑕疵,并为后续处理工作做好准备。
6. 龙门吊:用于搬运和升降重型建材,如大理石板、钢材等。
7. 喷漆机:用于喷涂墙面和家具,能够快速均匀地进行喷涂操作。
8. 蜘蛛吊篮:用于高层建筑物的外墙施工,提供施工人员的安全平台。
9. 地铁推车:用于搬运石材、瓷砖和水泥等建材,在室内装饰施工中大量使用。
10. 手持热风枪:用于软化和去除油漆、胶粘剂等,帮助清洁和准备施工表面。
11. 洗地机:用于清洁和抛光地板,提高施工后的整体效果。
以上是室内装饰施工常用的机械设备清单,根据具体项目需求可进行适当调整和补充。
请在施工过程中,仔细使用和保养这些机械设备,确保施工的安全和质量。
建筑智能化施工拟投入的工具设备清单
1. 智能化测量设备
- 激光测距仪:用于测量建筑物尺寸和距离。
- 全站仪:实现全站式测量和数据处理,具备高精度定位功能。
2. 智能化施工机械设备
- 自动化起重机:具备自动化控制和定位功能,提高施工效率
和安全性。
- 智能化运输设备:包括自动导航小车、自动运输车等,用于
自动化物料搬运和运输。
- 无人机:用于巡检、测量和拍摄建筑物,并提供实时数据支持。
3. 智能化安全监控设备
- 视频监控系统:包括高清摄像头、智能分析软件等,用于实
时监控施工现场和保障安全。
- 环境监测仪器:用于监测施工现场的噪音、粉尘、振动等环
境参数。
4. 智能化施工管理软件
- 施工进度管理软件:用于实时监控施工进度和资源调度。
- 施工质量管理软件:用于质量控制、缺陷管理和整改跟踪。
5. 智能化劳动力管理设备
- 人脸识别考勤系统:用于准确记录施工人员的出勤情况。
- 健康监测设备:用于监测施工人员的身体健康状况。
以上是建筑智能化施工拟投入的工具设备清单,这些设备和软
件将有助于提高施工效率、降低成本,并增强施工安全和质量管理。
煤矿开采工程施工-拟投入本工程的主要
施工机械设备清单
1. 背景
该文档旨在列出拟投入煤矿开采工程施工的主要施工机械设备
清单,以确保工程施工过程的顺利进行。
2. 施工机械设备清单
以下是拟投入本工程的主要施工机械设备清单:
1. 掘进机 - 用于开采煤矿的主要设备,能够掘进坚硬的煤层并
将其运出矿井。
2. 刮板输送机 - 用于将开采的煤矿从矿井中运出。
3. 钻机 - 用于钻孔和岩石爆破,以便更好地进行开采作业。
4. 提升机 - 用于将煤矿从井下运至地面,使其可以后续处理。
5. 皮带输送机 - 将煤矿从提升机或其他设备传送至指定区域,
提高运输效率。
6. 压实机 - 用于在开采区域压实地面,以确保作业安全和工程
质量。
7. 挖掘机- 用于开采作业中的土方工程和矿石堆场的移动作业。
8. 车辆 - 包括运煤卡车、货车、挖掘机车辆等,用于货物和设备的运输。
以上设备是拟投入煤矿开采工程施工的主要机械设备,它们将为工程的顺利进行提供必要的支持和便利。
3. 备注
此清单仅列出了拟投入工程的主要机械设备,具体的设备选择和数量可能会根据实际情况进行调整。
在采购和使用机械设备时,应遵守相关法律法规并确保设备的质量和安全性。
施工机械设备清单一、挖掘机1. 型号:XXX型2. 功率:XXX千瓦3. 操作重量:XXX吨4. 铲斗容量:XXX立方米二、推土机1. 型号:XXX型2. 功率:XXX千瓦3. 操作重量:XXX吨4. 刀头宽度:XXX毫米三、装载机1. 型号:XXX型2. 功率:XXX千瓦3. 操作重量:XXX吨4. 铲斗容量:XXX立方米四、起重机1. 型号:XXX型2. 功率:XXX千瓦3. 最大起重量:XXX吨4. 最大起升高度:XXX米五、混凝土搅拌机1. 型号:XXX型2. 功率:XXX千瓦3. 混凝土产量:XXX立方米/小时六、压路机1. 型号:XXX型2. 功率:XXX千瓦3. 压路宽度:XXX毫米4. 压路厚度:XXX毫米七、自卸车1. 型号:XXX型2. 发动机功率:XXX千瓦3. 载重量:XXX吨4. 装载容积:XXX立方米八、塔吊1. 型号:XXX型2. 功率:XXX千瓦3. 起重力矩:XXX吨米4. 最大起升高度:XXX米九、打桩机1. 型号:XXX型2. 功率:XXX千瓦3. 最大打桩深度:XXX米4. 打桩能力:XXX根/小时十、钻孔机1. 型号:XXX型2. 功率:XXX千瓦3. 钻孔直径范围:XXX毫米4. 钻孔深度范围:XXX米以上是本次施工所需的主要机械设备清单,每种设备的具体型号、参数和性能需根据实际施工需求进行确认和选定。
以上清单仅用于参考,具体清单应根据实际施工项目的规模和要求进行详细制定,以确保施工进度和质量的顺利推进。
施工机械设备清单及使用说明
本文档提供了施工机械设备清单以及使用说明,方便相关人员在施工过程中正确使用机械设备。
1. 机械设备清单
以下是施工过程中常用的机械设备清单:
1. 挖掘机
2. 起重机
3. 推土机
4. 压路机
5. 搅拌机
6. 破碎机
7. 混凝土泵车
8. 环境监测车辆
9. 工地运输车辆
2. 使用说明
请在使用上述机械设备时,务必遵守以下使用说明:
1. 详细阅读并理解机械设备的操作手册和安全说明书。
2. 确保施工现场安全,包括平整的工作面和清除障碍物。
3. 在使用机械设备之前,进行必要的检查和维护,确保设备处于正常工作状态。
4. 操作机械设备时,请穿戴合适的个人防护设备,如安全帽、安全鞋和手套等。
5. 严禁在使用机械设备时饮酒或服用药物。
6. 遵循正确的操作程序和操作技巧,确保施工过程安全高效。
7. 在施工结束后,对机械设备进行适当的清洁和维护。
以上是施工机械设备清单及使用说明,希望能够对施工工作提供帮助。
如有任何疑问或需要进一步的信息,请随时与我们联系。

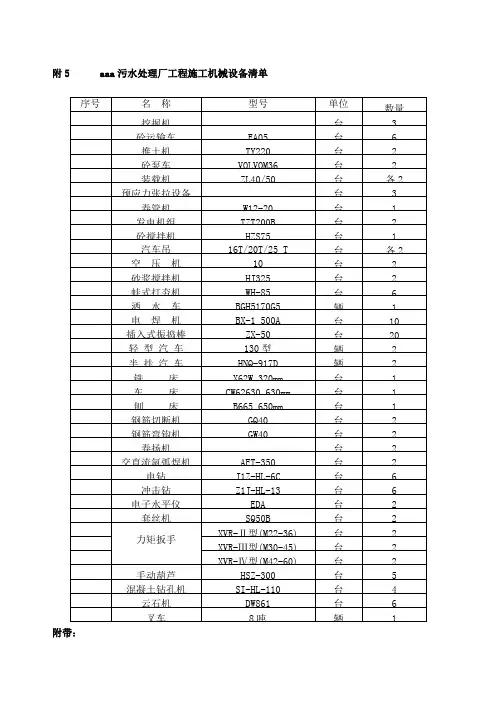

附5 aaa污水处理厂工程施工机械设备清单附带:冬雨季施工措施冬期施工措施根据《混凝土结构工程施工及验收规范》的规定,当室外日平均气温连续5天稳定低于5 ℃时即进入冬期施工。
在工程开工前针对不同工程编写好冬期施工方案,明确不同项目的冬期施工主要措施,包括主要结构的养护、保温措施、外加剂的选用等,并作好主要工程量分类统计、热源设备平衡计划、外加剂进购计划等,为物资部门采购订货提供依据。
冬施方案经主管部门审批后,按要求对有关人员进行技术交底 ,并对试验员、测量员、焊工等进行岗位培训。
根据计划安排,本工程冬季施工主要项目有:墩柱施工、高架桥上部箱梁结构施工、窑头大沟桥及附属结构施工、河底衬砌等。
1.1施工现场准备冬施施工现场的准备工作要求于冬季来临前完成,并通过检查验收。
1.对运输道路路面采取防滑措施,确保运输畅通。
2.做好现场热源供应设施的安装与封闭。
3.做好现场上水的出水口、消火栓及露天水管的保温。
4.砂浆搅拌机棚做好防寒准备。
5.水源循环散热的露天设备 ( 如机动车 ), 要加防冻液或停机放水 , 有专人负责。
6.准备足够的保温材料、防冻液和外加剂。
1.2设备、物资供应⑴由施工单位与当地有关部门联系,完成冬季施工锅炉年检刊工作,并作出安全鉴定。
⑵组织锅炉安装。
⑶购进各种加热采暖设备。
⑷根据施工要求,购进外加剂、保温、测温器材和采暖燃料。
⑴临时支架临时支架采用碗扣式脚手架,立杆横向30cm,纵向30cm,横杆纵向步距60cm,顺桥方向支托上铺15*15方木,横桥向铺设30#工字钢,工字钢上铺20mm钢板平台,平台上100t千斤顶,台数与重量匹配,有的安全系数。
钢梁进入现场安装前应核算钢梁每一组组合支架的最大荷载,并根据荷载情况在组合支架位置夯实地基并浇注20#素混凝土条形基础,以避免钢梁安装施工的沉降。
⑴钢筋帮条焊、搭接时,尽量在室内常温焊接,如在室外,可风力超过 4 级时,采取挡风措施,焊后未冷确的接头应避免碰到冰雪,温度低于一20℃不得进行焊接。
房屋施工机械设备表1. 前言该文档旨在提供房屋施工需要使用的机械设备清单。
在进行房屋施工工程之前,必须准备好适当的机械设备,以保证施工过程的顺利进行。
2. 设备清单以下是房屋施工过程中常用的机械设备清单:1. 挖掘机 - 用于土方工程、基础施工等。
2. 推土机 - 用于平整和压实土地。
3. 起重机 - 用于吊装重物。
4. 压路机 - 用于道路和场地的压实。
5. 搅拌机 - 用于混凝土搅拌。
6. 升降机 - 用于人员和材料的垂直运输。
7. 钢筋机 - 用于加工和连接钢筋。
8. 打桩机 - 用于驱动桩木或柱子。
9. 铺设机 - 用于铺设管道和电缆。
10. 切割机 - 用于切割金属和其他材料。
11. 空压机 - 用于提供压缩空气。
12. 清洁机 - 用于清理施工现场。
请注意,以上只是一些常用的机械设备,具体的施工项目可能需要另外的设备。
3. 使用方法在使用以上机械设备时,请始终遵守使用说明和安全操作规程。
使用机械设备之前,请确保设备正常运行并经过必要的维护。
在使用过程中,如遇到问题或故障,请立即停止使用,并进行检修或维修。
4. 安全注意事项在操作机械设备时,必须注意以下安全事项:- 穿戴适当的个人防护装备,如安全帽、安全鞋等。
- 遵守操作规程,不违反设备的使用限制和要求。
- 注意机械设备周围的安全防护,确保无人员靠近危险区域。
- 在操作过程中保持警觉,及时处理可能的危险和问题。
- 定期进行机械设备的维护和检修,确保设备的安全可靠性。
5. 结论通过准备适当的机械设备,并遵守安全规程,可以保证房屋施工工程的顺利进行。
请根据具体的施工项目,确定所需的机械设备清单,并进行相应的使用和维护。
以上就是房屋施工机械设备表的内容,希望对您有所帮助。
设备安装工程施工资料清单一、施工准备资料1.1 工程图纸:包括设备安装工程的平面图、立面图、剖面图、细部图等,以及相关的设计说明书、技术参数等。
1.2 施工方案:根据工程图纸和设计要求,编制的设备安装工程施工方案,包括施工工艺、施工步骤、施工要点等。
1.3 施工组织设计:包括施工人员组织结构、施工进度计划、施工材料供应计划等。
1.4 施工安全措施:包括施工现场安全防护措施、施工人员安全培训记录、施工现场应急预案等。
1.5 施工设备清单:包括施工所需的各种机械设备、工具、材料的清单,包括型号、数量、规格等。
二、施工过程资料2.1 施工记录:包括施工过程中的各种记录,如施工进度记录、施工质量检查记录、施工材料使用记录等。
2.2 施工验收资料:包括设备安装工程的质量验收记录、设备调试记录、设备试运行记录等。
2.3 施工变更资料:包括施工过程中出现的设计变更、施工方案变更、施工材料变更等的相关记录。
2.4 施工签证资料:包括施工过程中产生的各种签证,如现场签证、工程量签证等。
三、施工后期资料3.1 竣工图纸:包括设备安装工程的竣工平面图、立面图、剖面图等,以及相关的设计说明书、技术参数等。
3.2 竣工验收资料:包括设备安装工程的竣工验收报告、验收合格证书等。
3.3 工程结算资料:包括工程预算、工程决算、工程结算报告等。
3.4 工程保修资料:包括设备安装工程的保修卡、保修期内维修记录等。
四、其他资料4.1 施工合同:设备安装工程的施工合同,包括合同条款、合同附件等。
4.2 施工许可证:设备安装工程的施工许可证。
4.3 施工质量保证书:设备安装工程的施工质量保证书。
4.4 施工安全许可证:设备安装工程的施工安全许可证。
以上就是设备安装工程施工资料清单的主要内容,施工过程中应严格按照施工方案和施工图纸进行施工,并做好施工记录和验收工作,确保工程质量。
同时,要注重施工安全,做好施工现场的安全防护措施,确保施工人员的人身安全。
建筑工程施工机械设备清单
一、挖掘机类
1. 履带式挖掘机
- 型号:XX
- 用途:用于土方作业、土石方开挖和运输
- 技术参数:
- 推土力:XX
- 斗容量:XX
2. 轮式挖掘机
- 型号:XX
- 用途:用于挖掘、装载、平整场地
- 技术参数:
- 发动机功率:XX
- 轮胎规格:XX
二、起重机类
1. 塔吊
- 型号:XX
- 用途:用于高空施工、重物吊装- 技术参数:
- 起重量:XX
- 起升高度:XX
2. 履带式起重机
- 型号:XX
- 用途:用于工地起重作业
- 技术参数:
- 起重量:XX
- 起升高度:XX
三、混凝土搅拌类
1. 混凝土搅拌车
- 型号:XX
- 用途:用于混凝土搅拌、运输- 技术参数:
- 搅拌容量:XX
- 行驶速度:XX
2. 混凝土泵车
- 型号:XX
- 用途:用于混凝土输送
- 技术参数:
- 流量:XX
- 压力:XX
四、起重运输类
1. 卡车起重机
- 型号:XX
- 用途:用于起重作业、运输重物- 技术参数:
- 起重量:XX
- 起升高度:XX
2. 随车吊
- 型号:XX
- 用途:用于场地起重、装卸货物- 技术参数:
- 起重量:XX
- 起升高度:XX
以上是建筑工程施工所需的主要机械设备清单,供参考使用。
具体机械设备的使用和配置要根据具体工程需要进行调整和确定。
第1篇一、概述在工程施工过程中,各类机械设备是保障工程顺利进行的重要工具。
以下是针对某工程项目的设备明细清单,包括主要施工设备和辅助设备。
二、主要施工设备1. 土方工程设备(1)挖掘机:型号为XX挖掘机,数量为2台,用于土方开挖、平整场地等。
(2)推土机:型号为XX推土机,数量为1台,用于土方运输、平整场地等。
(3)装载机:型号为XX装载机,数量为1台,用于土方运输、装载等。
(4)自卸汽车:型号为XX自卸汽车,数量为3辆,用于土方运输。
2. 混凝土工程设备(1)混凝土搅拌机:型号为XX搅拌机,数量为2台,用于混凝土搅拌。
(2)混凝土泵车:型号为XX泵车,数量为1台,用于混凝土输送。
(3)振动棒:型号为XX振动棒,数量为10根,用于混凝土振捣。
(4)钢筋切割机:型号为XX切割机,数量为2台,用于钢筋切割。
(5)钢筋弯曲机:型号为XX弯曲机,数量为2台,用于钢筋弯曲。
3. 钢结构工程设备(1)吊车:型号为XX吊车,数量为1台,用于钢结构吊装。
(2)电焊机:型号为XX电焊机,数量为2台,用于钢结构焊接。
(3)气割机:型号为XX气割机,数量为1台,用于钢结构切割。
4. 装修工程设备(1)电动切割机:型号为XX切割机,数量为2台,用于装修材料切割。
(2)电动打磨机:型号为XX打磨机,数量为2台,用于装修材料打磨。
(3)电动螺丝刀:型号为XX螺丝刀,数量为10把,用于装修材料组装。
(4)壁纸枪:型号为XX壁纸枪,数量为1把,用于壁纸粘贴。
三、辅助设备1. 临时用电设备(1)发电机:型号为XX发电机,数量为2台,用于施工现场临时用电。
(2)电缆线:型号为XX电缆线,数量为500米,用于施工现场临时用电。
2. 施工安全设备(1)安全帽:型号为XX安全帽,数量为100顶,用于施工人员安全防护。
(2)安全带:型号为XX安全带,数量为50条,用于施工人员安全防护。
(3)防护眼镜:型号为XX防护眼镜,数量为50副,用于施工人员安全防护。
亮化主要施工机械设施清单
为了确保亮化工程的顺利进行,需要准备以下主要施工机械设施:
1. 挖掘机:用于挖掘工作,包括地面的准备和基础设施的构建。
2. 压路机:用于铺设道路和平整地面,确保施工区域的平整度。
3. 搅拌机:用于混合和制备混凝土材料,用于墙壁和建筑结构
的施工。
4. 升降机:用于运输建筑材料和工人到高处施工区域。
5. 剪切机:用于裁剪和修剪金属材料,如钢筋和金属板。
6. 打桩机:用于驱动桩或柱,以维持建筑物的稳定性。
7. 磨光机:用于对地面、墙壁和其他平面进行磨光和抛光处理。
8. 油漆喷涂设备:用于对墙壁、柱子和其他建筑表面进行喷涂
和涂装。
9. 水泥搅拌车:用于搅拌和运输水泥材料到施工现场。
10. 电焊机:用于焊接金属材料,以进行建筑结构的组装和维修。
以上是亮化主要施工机械设施的清单,根据具体的工程需求,还可能有其他小型设备和工具的使用。
为确保施工质量和工期,需要提前调查、准备好相应的机械设施,并确保其正常运行和维护。
装潢装饰-拟使用的主要施工机械设备清
单
根据装潢装饰工程的需要,以下是拟使用的主要施工机械设备清单:
1. 起重机 - 用于搬运重物和升降设备。
需要选择适当的起重能力和高度,以满足工程需求。
2. 升降机 - 用于将工人和材料快速升降到高处。
需要考虑升降高度和载重能力。
3. 压路机 - 用于压实道路表面或地面。
需要选择适当的压实力和宽度,以确保施工质量。
4. 打孔机 - 用于在墙面或地板上打孔,以安装电线、水管等设施。
需要选择适当的功率和钻孔直径。
5. 喷涂设备 - 用于喷涂油漆、墙面涂料等。
需要选择适当的喷涂压力和容量。
6. 砂光机 - 用于将表面砂光平整。
需要选择适当的砂光轮和功率。
7. 水泵 - 用于排水或供应水源。
需要选择适当的流量和扬程。
8. 铺地机 - 用于铺设地板材料。
需要选择适当的速度和宽度。
9. 切割机 - 用于切割砖块、瓷砖等材料。
需要选择适当的切割
刀和功率。
10. 焊接设备 - 用于焊接金属构件。
需要选择适当的焊接类型
和功率。
以上是装潢装饰工程拟使用的主要施工机械设备清单。
根据具
体工程需求,可能还需要其他辅助设备和工具。
在选择和使用施工
机械设备时,请确保符合安全规范,并由专业人员进行操作和维护。
建筑工程施工机械设备起重机械是建筑工程中使用最为广泛的机械设备之一。
它主要用于起吊和搬运各种建筑材料和构件,包括钢筋、混凝土梁柱、钢结构等。
起重机械种类繁多,包括塔式起重机、门式起重机、桥式起重机等。
起重机械的作用是将重物从地面或者其他位置吊装到指定位置,完成施工过程中的吊装任务,提高工作效率。
混凝土搅拌机是建筑工程中常用的机械设备之一。
它主要用于搅拌混凝土原料,生产混凝土浆料。
混凝土搅拌机种类繁多,包括强制式搅拌机、自动搅拌机、卧式搅拌机等。
混凝土搅拌机的作用是将水泥、石子、沙子等原料配合搅拌均匀,生产出适合施工的混凝土,用于浇筑混凝土梁柱、地板等。
挖掘机是建筑工程中常用的机械设备之一。
它主要用于挖掘土方、载运土石等工作。
挖掘机种类繁多,包括履带式挖掘机、轮胎式挖掘机、小型挖掘机等。
挖掘机的作用是进行土方开挖、沙土运输、基坑挖掘等工作,减少施工人力,提高施工效率。
塔吊是建筑工程中常用的机械设备之一。
它主要用于建筑物的吊装和搬运工作,包括吊装构件、运送材料等。
塔吊种类繁多,包括平臂塔吊、翻臂塔吊等。
塔吊的作用是进行高空作业,提高吊装高度和吊装范围,保证施工进度,确保工程质量。
压路机是建筑工程中常用的机械设备之一。
它主要用于道路、桥梁、场地的压实作业,包括碾压土方、振动压实等。
压路机种类繁多,包括单钢轮压路机、双钢轮压路机、摇摆压路机等。
压路机的作用是提高地基承载力,改善路面平整度,确保交通安全,延长道路使用寿命。
以上介绍了建筑工程中常见的施工机械设备及其作用。
这些机械设备在建筑工程中起着至关重要的作用,通过机械力量来完成各项施工任务,提高施工效率,保证施工质量,降低施工成本,确保工程安全。
建筑工程施工机械设备的发展和应用将继续推动建筑行业的发展,促进城市建设,为社会经济发展做出更大的贡献。
附5 aaa污水处理厂工程施工机械设备清单附带:冬雨季施工措施冬期施工措施根据《混凝土结构工程施工及验收规范》的规定,当室外日平均气温连续5天稳定低于 5 ℃时即进入冬期施工。
在工程开工前针对不同工程编写好冬期施工方案,明确不同项目的冬期施工主要措施,包括主要结构的养护、保温措施、外加剂的选用等,并作好主要工程量分类统计、热源设备平衡计划、外加剂进购计划等,为物资部门采购订货提供依据。
冬施方案经主管部门审批后,按要求对有关人员进行技术交底 ,并对试验员、测量员、焊工等进行岗位培训。
根据计划安排,本工程冬季施工主要项目有:墩柱施工、高架桥上部箱梁结构施工、窑头大沟桥及附属结构施工、河底衬砌等。
1.1施工现场准备冬施施工现场的准备工作要求于冬季来临前完成,并通过检查验收。
1.对运输道路路面采取防滑措施,确保运输畅通。
2.做好现场热源供应设施的安装与封闭。
3.做好现场上水的出水口、消火栓及露天水管的保温。
4.砂浆搅拌机棚做好防寒准备。
5.水源循环散热的露天设备 ( 如机动车 ), 要加防冻液或停机放水 , 有专人负责。
6.准备足够的保温材料、防冻液和外加剂。
1.2设备、物资供应⑴由施工单位与当地有关部门联系,完成冬季施工锅炉年检刊工作,并作出安全鉴定。
⑵组织锅炉安装。
⑶购进各种加热采暖设备。
⑷根据施工要求,购进外加剂、保温、测温器材和采暖燃料。
⑴临时支架临时支架采用碗扣式脚手架,立杆横向30cm,纵向30cm,横杆纵向步距60cm,顺桥方向支托上铺15*15方木,横桥向铺设30#工字钢,工字钢上铺20mm钢板平台,平台上100t千斤顶,台数与重量匹配,有1.5的安全系数。
钢梁进入现场安装前应核算钢梁每一组组合支架的最大荷载,并根据荷载情况在组合支架位置夯实地基并浇注20#素混凝土条形基础,以避免钢梁安装施工的沉降。
⑴钢筋帮条焊、搭接时,尽量在室内常温焊接,如在室外,可风力超过 4 级时,采取挡风措施,焊后未冷确的接头应避免碰到冰雪,温度低于一20℃不得进行焊接。
⑵钢筋焊接头或焊接制品应分批进行质量检查和验收,包括外观检查和机械性能 ( 拉伸、拉剪、弯曲试验 ),试件每批三个接头,每次以 300 个可类接头为一批。
⑶在负温度下进行钢结构的制作和安装时,应按照负温度施工的要求, 编制钢结构制作工艺规程、安装施工组织设计和安装顺序图表,施工中严格按照规定的顺序进行安装。
⑷碱性焊条在使用前应按照产品出厂证明书的规定进行烘干,烘干合格后,存放在 80~100℃烘箱内,使用时应取出存在保温桶内,随用随取。
⑸钢材及有关连接材料根据负温度下结构的重要性、荷载特征和连接方法 , 应按国家标准的规定进行复验。
⑹焊接结构当在负温度下组装时,预留焊缝收缩值宜由试验确定,点焊缝的数量和长度应由计算确定。
零件组装应把焊缝两侧的铁锈、毛刺、泥土、油污、冰雪等清理干净,并应保持接缝干燥,没有残留水份。
⑺张拉预应力钢材时的温度不宜低于-15℃。
⑻在负温度下绑扎、起吊钢构件用的钢索与构件直接接触时,应加防滑隔垫。
在负温度下安装钢结构用的专用机具应按负温度要求进行检验。
⑼钢筋的冷拉设备、预应力钢材张拉设备以及仪表工作油液,应根据实际使用时的环境温度选用,并应在使用时的环境温度条件下进行配套校验。
1.3混凝土工程1.3.1混凝土拌和⑴冬期浇筑的混凝土,在受冻前,混凝土的抗压强度不得低于以下规定:硅酸盐水泥或普通硅酸盐水泥配制的混凝土,为设计混凝土强度标准值的30% 。
⑵掺用防冻剂的混凝土,严禁使用高铝水泥,在钢筋混凝土中掺有氯盐类防冻剂时,掺量不超过水泥重量的1%, 配制素混凝土时,氯盐掺量不得大于水泥重量的3%。
⑶冬季拌制混凝土时,采用加热法,投料顺序为骨料和热水,再加水泥,水泥不直接加热,拌制时间应取常温的1.5倍,混凝土出机温度不宜低于10℃, 入模温度不得低于5℃。
1.3.2混凝土运输和浇筑的技术要求⑴混凝土的运输时间应尽可能缩短,运输混凝土的罐车应有保温措施。
⑵混凝土在浇筑前应清除模板、钢筋上的冰雪和污垢,成型开始养护时的温度,用蓄热法养护时不得低于10℃;细薄结构不得低于8℃。
⑶冬期施工接缝混凝土时,在新混凝土浇筑前应加热使接合面有5℃以上的温度,浇筑完成后,应采取措施使混凝土接合面继续保持正温,直至新浇筑混凝土获得规定的抗冻强度。
⑷浇筑预应力混凝土构件的湿接缝时,宜采用热混凝土或热水泥砂浆,并应适当降低水灰比。
浇筑完成后应加热或连续保温养护,直至接缝混凝土或水泥砂浆抗压强度达到设计强度的75%。
⑸冬季施工时,模板外部应覆盖保温材料,防止混凝土早期受冻。
拆模后,应立即涂刷养护剂或渗透性涂层并包裹,边拆模边涂刷边包裹,不得延误涂刷、包裹时间和漏刷。
⑹预应力混凝土的孔道压浆应在正温下进行。
1.3.3混凝土养护的技术要求冬季施工时(日平均气温低于5℃),混凝土浇筑后,应立即用塑料薄膜和保温材料覆盖,保湿、保温并防止混凝土早期受冻。
混凝土敞露的全部表面应用塑料布覆盖严密,并应保持塑料布内有凝结水。
养护时间不应少于14天。
1.3.4混凝土质量检查混凝土工程的冬期施工,除按常温施工的要求外,还必须进行以下项目的质量检查:(1) 外加剂的质量和掺量。
(2) 测水、外加剂溶液和骨料的加热温度及加入搅拌时的温度。
(3) 测混凝土出机温度和浇注时温度,每个班至少检测4次,掺防冻剂的混凝土未达到3.5Mpa时,6小时测一次。
测温孔应绘制布置图、编号,测温点要有代表性,在外表与中心及端头部分、大面积暴露处、危险处测温,测量混凝土温度时,温度表应采取措施与外界气温隔离,测温表留在测温孔内的时间应不少于3min。
(4) 混凝土试块应增设至少两组同条件试块,分别用于检验受冻前的混凝土和转入常温养护28天的混凝土强度。
1.4河底衬砌工程⑴普通砖在正温条件下,应浇水润湿,在负温下砌筑时不得浇水, 但应适当加大砂浆稠度,稠度一般控制在 10-12cm,砖在砌筑前表面不得有冰霜。
⑵冬期砌筑工程一般采用防冻砂浆。
⑶冬期施工不得采用无水泥配置的砂浆,砂浆上墙温度不得低于5℃。
⑷在严冬砌筑时,每日砌筑完成后应用防火草帘或阻燃岩棉被覆盖保温。
⑸拌制冬施用砂浆时,砂中不得含有冰块及大于1cm 的冻块。
砌砖砂浆应按设计要求配置,一般不提高强度等级,当日气温低于一15℃时,可比常温提高一级。
1.5桥梁防水工程⑴卷材防水结构在冬期施工时,宜选在风和日暖的晴天,利用日照使基层达到正温度,一般应不低于一5℃度,操作时间宜选在上午10时至下午4时之间。
⑵铺贴防水卷材的基层应有一定的强度和干燥程度,铺前应作粘结试验。
当预计不可能达到上述要求时,应延缓铺贴时间,待基层干躁后再铺,以防大面积空鼓、漏水。
⑶热熔法铺贴卷材应符合下列规定:①热熔铺贴防水层应采用满粘法。
铺贴时应均匀加热基层和卷材,喷灯( 或热喷枪 ) 距卷材的距离宜为 0.5m,不得过分加热或烧穿,应待卷材表面熔化后,缓缓地滚铺铺贴。
②卷材搭接长度应符合设计规定要求。
③卷材接缝的边缘以及末端收头部位应以密封材料嵌缝处理,必要时也可在经过密封处理的末端接头处再用掺防冻剂的水泥砂浆压缝处理。
1.6冬施质量控制的主要环节l.必须坚持冬施计划安排的合理性和科学性;2.在经济比较好的基础上抓好冬施措施的选择;3.抓好冬施现场准备;4.冬期钢筋险结构施工测温按有关规定进行。
1.7冬期施工安全要求⑴高空作业时应注意①上下人梯道应及时清扫积雪,斜适应设防滑条。
②高处作业人员不得穿硬底及带钉的鞋,力求衣着灵便,所有高处作业人员应挂安全带。
③冬期施工前,应全面加固脚手架和马道,外脚手架应设防护栏,并按规定张设安全网。
停工后又复工的工程的外脚手架应经全面检查后再用,雨雪天上班前应先检查脚手架再让工人上去操作,并形成制度。
④采用气焊设备时,不得用明火烘烤设备的冻结故障。
⑵冬季取暖要注意通风良好,防止煤气中毒。
1.8冬期施工防火要求⑴现场所有易燃物品应专门堆放,易燃物品堆放距离应符合防火规定,易燃物品堆应设置足够的消防器材。
⑵所有消火栓应设明显标志。
消火栓附近不得堆积物件,地上消火栓应在入冬前作好保温处理。
工地应采取措施保证用水水源。
⑶严格执行用火申请制度。
施行电火焊必须设专人看火,焊接前必须将附近或下方的易燃物清理干净,焊接完毕后要仔细检查有无遗留火种。
当焊接物下方或附近有永久性易燃构筑物时,应建议设计变更连接方式,当只能采用焊接连接时,焊接前必须采取周密的隔火、防火措施。
⑷本工程地处繁华地区,结构保温不得使用易燃物。
雨期施工措施按照施工进度计划,雨季施工主要包括桩基施工、桥梁下部结构施工、地下管线施工、道路结构层施工等。
1.9现场排水进入雨季施工时,窑头大沟桥西侧辅路地下管线已经施工完毕,该段主路及辅路排水利用已施工完毕的雨水管线进行排水;窑头大沟桥东侧先利用原有道路上雨水管线进行排水,待主路地下管线施工完毕后再利用主路新建雨水管线进行排水。
全面查看施工现场地势地形,调查并完善现场地表、管线沟槽内排水系统。
对施工区排水系统排水口进行全面清理,防止沉积物堵塞,保证汛期排水管道通畅。
1.10雨季施工技术措施充分利用现况及已建排水管道排水,若沟槽切断原有排水管道,又无其它适当排水出路,应架设渡管进行排水。
2.2.1土方施工土方开挖前要备好防汛器材和排水机械设备,挖土前要在沟槽四周做好排水沟等截水排水设施,防止区域以外的水流入,导致基槽泡槽。
土方开挖从上到下分层分段依次进行,基底成型的同时,在基层做好排水沟、集水井等抽排系统,下雨时及时排除落雨,防止雨水泡槽。
基槽开挖前准备好防汛设备器材,开挖边坡比常规放大,坡面根据情况加以覆盖。
防止雨水浸泡槽底。
基槽挖好后及时进行下道工序,尽量减少土基暴露时间。
如结构当天不做,槽底要留200mm土待第二天结构做前再清到槽底,如有槽底没挖完,下雨前将槽底苫好,及时将槽底水抽走。
施工管道端头,开孔处应用塑料布或堆放草袋封好,避免雨水泥砂污染。
在雨季回填土,除满足正常施工要求外,严格控制土壤的含水量,偏大时掺灰处理,如含水量太大无法施工时,应采用砂砾回填基槽,并与甲方、监理协商。
雨季施工期间严格控制砂浆的稠度,检测各种砖的含水率,要防止过量吸水,每日收工前及时覆盖砌体表面,防止突然降雨冲走砂浆,下雨时禁止露天作业。
2.2.2桩基施工桩基施工前,将场地平整并碾压密实,四周做好排水沟,防止下雨积水造成地表松软,影响成桩质量。
桩孔要随成孔、随灌混凝土,防止出现灌水塌孔。
回填土在晴天进行。
回填时除按照正常施工的有关规定外,还应严格控制土的含水量。
2.2.3管道安装管道安装应连续施工,中间不留断截,防止泥浆灌入难于清理。
对已分段完工的管线,两头要设管堵,以防灌肠。
下雨时不宜进行接口作业。
