运用QC方法提高挤塑板外墙外保温施工质量发布单位:山东聊建集团一公司发布人:宋国梁Q C 小组编号:QC2007--01日期:2008年11月20日运用QC方法提高挤塑聚苯板外墙外保温施工质量水城嘉苑1#楼QC小组一、前言水城嘉苑1#楼工程,位于聊城市东昌路以北向阳路以西,工程总建筑面积11040m2 。
共十二层,一二层为商店,三--十二层为住宅,外墙采用聚苯板外墙外保温,工程量为6600 m2 ,饰面层为外墙瓷砖与涂料相结合。
二、小组概况:QC小组简介表一QC小组成员一览表表二三、选题理由四、现状调查QC小组成员在施工前,在2008年8月10日-8月30日期间对本市工地建筑挤塑板外墙外保温的10个工程进行现场观察与询问了解,共得到挤塑板外墙外保温施工中容易产生偏差项的问题共38个,如下表:挤塑板外墙外保温施工质量问题调查表(每100点)检查人:宋国梁统计人:李茂香时间:2008年8月30日五、设定目标由上表可以看出影响挤塑板施工质量的关键问题为1、增强网铺压不严密有翘曲、外露现象,抗拉强度低。
2、大面积施工的外墙为涂料面层的容易产生裂缝,成为解决问题的主要对象。
六、原因分析QC小组针对以上反映的问题经过多次讨论,广泛收集现场工人、班组长、质检员的意见,集思广益得出因果分析图七、制定对策1、对工艺操作进行严格技术交底,熟知操作工艺及要求。
2、对新进场工人进行专业的理论及现场培训考核。
3、用面层砂浆压入网格布时,在滚刷界面剂的保温板上,先抹一遍面层砂浆后,压入网格布使网格布反面与挤塑板可靠粘结。
4、网格布压入面层砂浆后采取有效措施,用专用卡帽对准固定件圆盘并敲击安装卡帽,以牢牢固定住网格布并增加其抗拉力,并使固定件帽子略低于保温板。
5、配制胶粘剂要用电动搅拌器,搅拌均匀后静置几分钟再搅拌几分钟后方可使用,以使其充分搅拌均匀。
6、在大面积外墙保温板上设置伸缩缝,伸缩缝有竖缝和平缝两种,应根据设计及外墙立面效果设置,本工程每二层设一道水平伸缩缝做法如图:外墙伸缩缝示意图一7、在挤塑板侧边外露处的门窗洞口周边、管道边、预留洞口、勒角、阳台、雨蓬、变形缝、阴阳角等处,都应做网格布翻包加强处理。
提高外墙保温的施工质量申报单位:*****申报时间:2023年5月4日提高外墙保温的施工质量*****QC小组一、工程简介***工程是由我公司全权负责施工的项目,本项目处于***********路。
项目占地约100亩,开发面积超过10万平方米,由8栋高层住宅楼(地下两层,地上18层)和沿街商铺组成。
本工程所建楼房主要为框架剪力墙结构,主体采用钢筋混凝土框架剪力墙结构,负一至二层为C45碎,梁、板混凝土等级负二至顶层均为C30碎,柱、墙连梁梁板一至四层为C45混凝土,五至七层为C40混凝土,八至十层为C30混凝土,十一层至屋顶为C30混凝土。
二次结构:采用填充墙砌体采用M5混合砂浆砌筑蒸压加气混凝土砌块。
工程外墙设计为XPS外保温系统,该体系是采用挤塑型聚苯乙烯泡沫板为隔热保温材料,以粘结为主、机械锚固为辅相结合的方法将保温板固定于墙体的外表面,以聚合物改性抹面砂浆内置耐碱玻纤网格布增强的复合作为保护层,以饰面砖为外装饰的外墙保温系统。
本工程质量目标为创建优质结构工程,外墙保温系统的施工是工程质量保证的关键、是本工程环保节能的关键。
二、小组概况小组名称:***外墙保温QC小组成立注册时间:2022年6月课题类型:现场型活动时间:2022年6月一2022年10月活动共16次,出勤率98%。
平均受教育时间:48小时三、选题理由1、公司对本工程的施工质量比较重视,工程监事开始就确立了争创结构杯的质量目标。
2、外墙保温系统是建筑环保节能的重要评价指标之一,必须从细节保证施工的高标准质量,克服施工的不足和质量通病,该系统充分发挥良好的保温隔热功能,改善室内环境质量,提高住宅舒适度;3、外保温的施工质量及观感效果直接影响该工程的创优目标,通过QC活动,可提高施工质量、积累经验,为今后类似工程的建设提供参考,体现公司“科学管理创精品工程,信守承诺让用户满意”的质量方针,树立良好的企业形象,提高竞争力。
四、现状调查1、现场调查为了提高保温板施工质量,小组成员对已施工完的本工程一层至三层和相似工程进行了调查,调查工程施工中遇到的问题,审查工程施工记录,经过大量数据分析比较后,对影响外墙外保温的质量通病进行统计,共检查200点,合格率为75%。

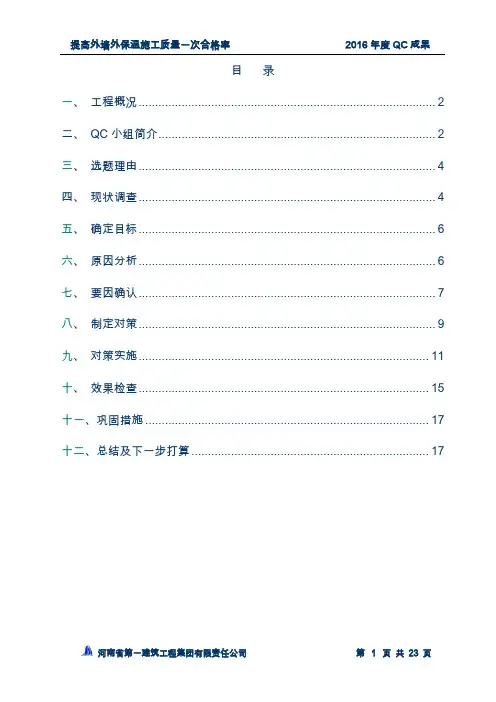

目录一、工程概况 (2)二、QC小组简介 (2)三、选题理由 (4)四、现状调查 (4)五、确定目标 (6)六、原因分析 (6)七、要因确认 (7)八、制定对策 (9)九、对策实施 (11)十、效果检查 (15)十一、巩固措施 (17)十二、总结及下一步打算 (17)一、工程概况中国移动河南公司安阳分公司综合生产楼1#楼工程位于安阳市高新区银杏大街东,黄河大道南,主楼地下一层,平时为停车场,战时为乙类常6级物资库,地上十七层,局部十八层,功能为客服中心和办公室。
工程占地面积为10140m2,总建筑面积21962.77m2。
本工程的目标为“中州杯”。
外墙保温采用酚醛保温板进行外墙保温。
其施工工艺流程如下:基层处理→挂基准线→20mm厚1:2.5水泥砂浆找平→抹外保温粘结胶浆→粘结酚醛保温板→钻孔及安装固定件→抹2mm厚外保温抗裂砂浆打底→铺压抗碱玻纤网格布→抹3mm厚外保温抗裂砂浆罩面→验收。
如何尽快熟练掌握这项技术,对于我们确保工程质量和工期至关重要。
本次QC小组就围绕确保外墙外保温质量这一课题展开活动。
二、QC小组简介2.1 QC小组概况表小组名称河南一建集团苏富金QC小组课题类型攻关型成立时间2001年5月小组登记号YYJ-QC-2015-08活动频率每月平均三次课题登记号YYJ-QCKT-2015-08 小组成员11人活动时间2010年10月~2011年01月TQC教育时间每人平均接受TQC教育达72小时制表人:唐汝得时间:2011年01月05日2.2 QC小组成员一览表序号姓名性别学历职务年龄小组职务组内分工1 苏富金男本科项目经理48 组长全面管理2 王永荣男专科现场经理44 副组长策划组织3 沈国强男本科技术负责人34 副组长技术指导4 张文锋男本科工程部长30 组员现场实施5 刘鹏宇男专科安全部长32 组员监督实施6 李广辉男专科质检部长28 组员质量监控7 唐汝得男本科技术员22 组员技术管理8 徐威涛男专科施工员24 组员现场实施9 王行宾男专科质检员24 组员现场实施10 周常青女专科资料员23 组员资料管理11 张新亚男专科材料员40 组员材料管理制表人:唐汝得 时间:2011年01月05日2.3 小组活动计划表序号日期 内容 2010年10月02日-2011年01月10日循环阶段10月11月12月1月15 31 15 30 15 31 15 1 选择课题 P2 设定目标3 现状调查4 确认目标5 原因分析6 确定主要原因7 制定对策8 对策实施 D9 效果检查 C 10成果巩固A 11 总结和下一步打算制表人:唐汝得 时间:2011年01月05日三、选题理由理由1外墙外保温质量直接影响室内保温效果,在整个工程质量中占有举足轻重的作用。

QC 方法在提高外墙保温砂浆施工质量上的应用随着人们对居住环境健康、舒适、省能的要求日益提高,外保温系统作为改善建筑节能的有效措施被广泛应用。
在外保温系统中,外墙保温砂浆是起到重要作用的材料之一。
为了提高外墙保温砂浆施工质量,有效控制施工质量问题,质量控制(QC)方法被广泛应用。
本文将从QC 方法的应用和外墙保温砂浆施工质量控制两个方面介绍如何利用QC 方法提高外墙保温砂浆施工质量。
一、QC 方法在外墙保温砂浆施工中的应用1.流程控制QC 方法流程控制QC 方法是指在生产流程和施工过程中,通过对工序的控制来保证产品质量。
在外墙保温砂浆施工中,此方法可以应用于原材料控制、混合均匀性控制、震动稠化控制等环节。
对于原材料控制,可以通过检测原材料的质量到货时的湿度、灰分等指标,从而判断原材料的质量是否符合要求;对于混合均匀性控制,可以通过控制拌合时间和速度,确保砂浆充分均匀;对于震动稠化控制,可以通过控制震动时间和频率,确保砂浆稠化均匀、无气泡。
2.抽样QC 方法抽样QC 方法是在生产制造过程中进行质量监控的一种方法。
在施工现场,可以抽取多个墙面区域进行砂浆的标记和抽检,对抽样的方法、频次等进行规定和执行。
此方法可以有效提高对施工质量的检测和控制,从而达到提高施工质量的目的。
3.检测QC 方法检测QC 方法是根据外墙保温砂浆施工的质量要求,对施工后的砂浆进行检测的方法。
在检测过程中,主要涉及砂浆厚度、硬度、抗冻性、附着力等质量指标的检测。
通过将检测结果与质量标准进行比较,从而判断砂浆的质量是否符合要求。
此方法对于掌握施工质量的全面性和准确性方面有很好的作用。
二、外墙保温砂浆施工质量控制1.砂浆配合比砂浆配合比是影响外墙保温砂浆质量的关键因素之一。
在砂浆配合比的制定过程中,要严格按照设计或规范中的要求制定,同时要考虑不同季节、气温等因素的影响。
为了保证砂浆的质量,还需要对材料进行充分的调查和检测,确保材料质量符合要求,并选择合适的材料进行配制。
提高外墙内保温节能施工一次合格率浙江广大建设有限公司QC小组目录一、工程概况二、小组简介三、选题理由四、现状调查五、目标设定六、分析原因七、主因确认八、制定对策九、对策实施十、效果检查十一、实施结果十二、巩固措施十三、体会和打算一、工程概况制表人:许国峰时间:2010—8—5 二、小组简介制表人:许国峰时间:2010—8—5制表人:许国峰时间:2010—8—5制表人:许国峰时间:2010—8—5制表人:许国峰时间:2010—8—5三、选题理由1、砂加气保温块外墙内保温节能系统组成材料均为无放射的天然无机材料,绿色环保,防火性能佳,施工便捷,强度高,独特节能功能等特点。
2、安徽华地·紫园项目工程是我公司在安徽的重点工程之一,努力做好本工程的质量安全管理工作,是本项目部的职责所在。
3、本工程承担着创优夺杯的重任,独特的节能系统施工质量及装饰功能显得尤为重要。
4、在以往的施工中,外墙保温工程一直存在着粘结强度,墙体偏差等质量通病。
5、可行性研究:公司领导重视。
本项目部为公司优秀项目部,历年获得多项奖项,技术力量强且有较强的凝聚力,这为目标的实现提供了有力的组织保证。
外墙内保温施工质量通病分析排列图制表人:许国峰时间:2010—8—7(二)可行性分析:外墙内保温施工质量通病关联图制图人:许国峰时间:2010—8—710七、主因确认我们小组通过调查分析、现场验证、资料验证,对现场外墙内保温施工质量通病原因从制表人:许国峰时间:2010—8—9 从要因确认表中可以看出内保温施工质量通病的末端要因是:工艺流程及操作;空鼓与裂缝;错缝搭接;配合比;粘结剂;灰缝尺寸;保温块尺寸及性能;基层处理;交接部位批嵌;表面平整度;立面垂直度。
八、制定对策针对要因确认表中的主要原因,我们制定了相应对策及技术措施。
制表人:许国峰时间:2010—8—11检测点统计不合格频数统计表序号调查项目频数累计频数累计百分比1 粘结强度 6 6 26.12 基层偏差 5 11 47.83 材料质量 3 14 60.94 操作错误 3 17 73.95 交接部位批嵌 4 21 91.36 其他 2 23 100制表人:许国峰时间:2010—11—6 目标完成情况对比图96.39589.6制表人:许国峰时间:2011—2—1十一、实施结果根据公司的质量方针,工程开工前设立了创优领导小组,明确了质量创优管理目标。
提高外墙保温施工质量合格率QC小组名称:单位名称:发表人:时间:年月目录一、工程概况 (1)二、QC小组简介 (1)三、选择课题 (2)四、现状调查 (3)设定目标 (5)六、分析原因 (5)七、确定主要原因 (7)八、制定对策 (8)九、按对策实施 (9)十、检查效果 (10)十一、制定巩固措施 (11)十二、总结和下一步打算 (12)一、工程概况世纪嘉城工程是在原有基础上进行改造,高架建筑面积26000㎡,商业夹层建筑面积为8300㎡。
主体结构为框架结构,其中标高10.00及18.00米为钢桁架结构,屋盖为网架结构,网架支承于钢管砼柱上。
楼面采用压型钢板现浇砼,建筑总高度约37.30m(从站台地面标高算起),站台层地面±0.000相当于绝对标高220.02m。
外墙保温做法采用A级不燃材料岩棉板,厚度150mm厚。
建筑耐火等级为一级,结构安全等级为一级,抗震设防烈度为7度,合理使用年限为50年。
图1 整体鸟瞰效果图制图人:谢祖海日期:2013年6月1日二、QC小组简介本QC小组是由业务能力强,管理经验丰富的技术人员和项目管理人员组成的现场攻关型小组,利于技术人员同现场施工人员的直接沟通,将QC小组活动成果落实到工程中去,为工程顺利竣工打下基础。
表1 QC小组概况制表人:章汉强日期:2013年6月2日三、选择课题工程2012年交付使用后,供暖后发现多处温度较低,进入夹层内检查发现多处存在保温不合格现象,维修时花费了大量的人力物力。
为保障工程施工质量,减少后期维修费用,在今年墙面保温施工前我项目部特成立QC小组,课题选定为“提高外墙保温施工质量合格率”。
四、现状调查图2 外墙保温施工刨面图制图人:马明宇日期:2013年6月10日为了充分了解外墙保温工程质量通病现状,在外墙保温工程开始之前,QC小组根据保温维保的调查来看,共实测检查100点,合格71点,合格率仅为71/100=71%。
现将质量缺陷汇总如下:1.外墙板缝砂浆未填充饱满,不连续,发现10处。
墙体施工方案优化墙体施工工艺提升建筑保温性能墙体施工方案优化墙体施工工艺是建筑保温性能的重要组成部分,通过对施工方案的优化,可以提升建筑的保温效果,改善室内舒适度。
本文将针对墙体施工方案进行优化,以实现建筑保温性能的提升。
一、选用合适的保温材料在墙体施工中,选用合适的保温材料是提升保温性能的关键。
目前市场上常见的保温材料包括聚苯板、岩棉板、聚氨酯喷涂等。
不同的材料具有不同的导热系数和保温性能,需要根据具体情况进行选择。
同时,还需关注材料的环保程度和耐久性,以确保施工后墙体的长期保温效果。
二、提升墙体保温材料的密度保温材料的密度对保温性能有着重要影响。
在施工过程中,通过控制保温材料的密度,可以提升保温性能。
一般来说,保温材料的密度越高,其导热性就越低,从而提高了墙体保温效果。
因此,注重施工中对保温材料的密度进行控制,是优化墙体施工方案的关键一环。
三、采用有效的保温层结构墙体保温层的结构设计直接影响到保温效果。
在施工过程中,应采用有效的保温层结构,确保保温材料的连续性和完整性。
常见的建筑保温层结构有外保温、内保温和夹芯保温等,具体选择应根据建筑的功能、环境要求和预算情况进行决策。
同时,还需注意保温层的接缝处理和保温材料与结构之间的粘结性,以确保保温层的耐久性和稳定性。
四、加强保温层与围护结构的连接保温层与围护结构之间的连接质量直接关系到保温层的稳固性和持久性。
在施工过程中,应加强保温层与围护结构的连接,确保两者之间的牢固性和稳定性。
常用的连接方式包括机械固定、粘结固定和悬挂固定等,具体选择应根据建筑的结构形式和保温材料的特性来确定。
在连接过程中,还需注意加强对连接部位的加固处理,以防止连接处的热桥效应。
五、增加墙体外部保护层墙体外部保护层是提升建筑保温性能的重要手段之一。
通过增加外部保护层,可以有效降低墙体的热传导,提高建筑的保温性能。
常见的墙体外部保护层包括抹灰层、瓷砖、外墙涂料等,根据不同的建筑要求和预算情况进行选择。
1
1
优化施工工艺提高外墙外保温施工质量
一、工程概况
山东 ****建设集团有限公司承建的上海 ****楼, 位于 ***路与 ****路交汇处,建筑面积 6685m 2,框剪结构,地下一层地上十四层。
工程外墙设计为 XPS 外保温系统,该体系是采用挤塑型聚苯乙烯泡沫板为隔热保温材料, 以粘结为主、机械锚固为辅相结合的方法将保温板固定于墙体的外表面,以聚合物改性抹面砂浆内置耐碱玻纤网格布增强的复合作为保护层,以饰面砖为外装饰的外墙保温系统。
二、小组概况
施工技术部 QC 小组成立于 2002年 6月, 由公司的技术骨干具有中、高级职称的 8名管理人员组成,总工程师高保林任组长。
三、选题理由
2 2
外墙外保温质量通病排列图20
40 60 80 100
N=48
累计频率(%
制图:**** 2006.5.8
四、现状调查 :
研究小组成立初期,大家首先对相似工程进行了回访,调查工程施工中遇到的问题,审查工程施工记录,经过大量数据分析比较后,对影响外墙外保温的质量通病进行统计,共检查 400点,合格率为 88%。
调查:*** 地点:施工现场制表:*** 2006.5.15
统计表参加:全体成员制作:*** 2006.5.15
通过调查、统计、分析,从排列图中可以看出影响外墙外保温系统的主要质量缺陷是面层裂缝,其累计频率是 71%。
五、设定目标 :
1、设定目标:小组成员结合本工程结构设计特点以及工期、成本、质
量等要求, 决定结合以往的施工经验, 设计出一套集经验、合理优化、创新为一体的施工方法,作为本次活动的主要任
务。
检验合格率(%
3
3
2、目标可行性分析: 外墙外保温质量检验合格率目标
六、原因分析 :
1、因果分析:通过小组成员对外墙外保温的现状调查分析,外保温工程质量的缺陷为:面层裂缝、粘结不牢而引起的空鼓、脱落损坏等。
其中,面层裂缝是外保温工程质量的主要缺陷,针对影响原因进行分析。
因果分析图参加:全体成员制图:*** 2006.5.20
2、要因确认:QC 小组召开讨论会,对主要原因进行确认,结果如下:
要因确认表
4
4
七、制定对策 :
我们根据确认的主要原因制定对策,并从人、法、机、料、环五方面作出控制图:对策表
5
5
参加:全体成员制表:**** 2006.5.23
对策控制图参加:全体成员制图:**** 2006.5.23八、对策实施 :
6
6 质量保证组织机构图
关键工序质量控制点7
参加:全体成员制表:**** 2006.5.25
工艺流程图
质量检验标准
7
8
参加:全体成员制表:**** 2006.5.28
9
9
10
10
QC活动前后目标值对比图检验合格率(%
阳角一般型阳角加强型雨蓬加强型
九、效果检查 :
通过 QC 小组全体人员的共同努力,对策实施之后,我们对泾南七街坊 6#楼工程的外墙保温的施工质量进行了效果检查。
对策实施后外墙外保温施工质量缺陷检查表
调查:**** *** 地点:施工现场制表:**** 2006.5.15参加:全体成员制表:**** 2006.9.16
十、效果分析 :
1、质量情况:通过 QC 活动,在施工中利用科学合
理的施工方法、规范作业,抓好关键工序质量控制点,有效控制克服了外保温施工质量通病,质量检验合格率达到 97%,由 QC 活动前后目标值对比图看出,实施效果超过了预期的目标。
2、经济效益:检验合格率提高后减少了工程返修,
11 统计员节约了材料,加快施工进度并提高了劳动生产率,取得制图:
**** 2006.9.20 良好的经济效益。
浦东泾南七街坊 6#楼工程外墙外保温系统施工工期比原计划提前了 10 天。
3、社会效益:该工程在施工中,建设、监理单位对工程质量给予高度评价,被上海市建设工程质量监督总站批准为 2006 年度优质结构工程,为争创白玉兰奖奠定了良好的基础。
2006 年度优质结构工程批文扫描件(略)十一、巩固措施和标准化 1、总结工法:我们对 QC 小组活动成果资料进行了及时收集、整理,总结出切实可行的外墙外保温施工工法,被山东省****管理局批准为 2006 年度省级工法(******)。
2、纳入标准:外墙外保温施工工法被纳入公司《施工技术管理标准》(*******),由总工程师于 2006 年 12 月 1 日批准执行,并在山东****网(***********更新标准信息,进行公布。
公司各单位在公司多个类似工程项目中推广运用,取得较好的经济、社会效益。
十二、总结及今后打算通过本次 QC 小组活动,我们从外墙保温体系存在的质量通病方面深入分析和研究,并制定相应的对策进行实施,从而保证了该体系的施工质量,缩短了工期并为今后类似工程施工积累了宝贵的经验;在活动中提高了小组、项目部成员的凝聚力及全体人员的施工管理能力,并增强了质量观念和品牌意识。
今后,将继续坚持运用 QC 方法,对施工各关键环节进行有效的控制,一切从细节抓起,采取相应的对策,努力寻求改善质量、降低耗能、提高劳动生产率的方法,创造出更好的经济效益,我们小组下次的活动课题为确保冠亚工程地板辐射采暖施工质量。
