人工成孔灌注桩施工 人工回填土
- 格式:doc
- 大小:54.50 KB
- 文档页数:23
钻孔灌注桩成孔方法
钻孔灌注桩成孔方法:
灌注桩成孔方法有:干作业成孔、泥浆护壁成孔、套管成孔、人工挖孔。
1、干作业成孔适用于地下水位以上的黏性土、粉土、填土、中等密实以上的砂土、风化岩层。
2、泥浆护壁成孔
(1)回转钻机成孔
适用于地下水位较高的软、硬土层,如淤泥、黏性土、砂土、软质岩层等
(2)潜水钻机成孔
适用于地下水位较高的软硬土层,如淤泥、淤泥质土、砂夹卵石(3)冲击钻成孔
适用于黄土、黏性土或粉质粘土和人工杂填土层中应用
3、套管成孔
(1)振动沉管成孔
适用于在一般粘性土、淤泥、淤泥质土、粉土及回填土中使用
(2)锤击沉管成孔
适用于在黏性土、淤泥、淤泥质土、及杂填土层中使用
4、人工挖空
适用于无地下水或地下水较少的黏土、粉质粘土、含少量的砂、砂卵
石、姜结石的黏土层采用
钻孔灌注桩成孔施工基本特点:
1、与沉入桩中的锤击法相比,施工噪声和震动要小的多;
2、能建造比预制桩的直径大的多的桩;
3、在各种地基上均可使用;
4、施工质量的好坏对桩的承载力影响很大;
5、因混凝土是在泥水中灌注的,因此混凝土质量较难控制.
6、费工费时,成孔速度慢,泥渣污染环境;。
人工挖孔桩施工方案一、工程概况本工程为龙岩宇鑫机械制造有限公司综合楼,系框架结构。
地上总建筑面积1719.4M2,建筑层数为地上五层,建筑高度17.85M。
基础形式为人工挖孔扩底灌注桩。
本工程有30根桩,桩径为800mm,桩身长度为10米到15米不等。
二、施工要点1、人工挖孔灌注桩的施工程序:平整场地→放线、定桩位→挖第一节桩孔土方→支模浇第一节混凝土护壁→在护壁上施测标高及桩位十字轴线→安装活动井盖、垂直运输架、起重电动葫芦或卷扬机,活底吊土桶,排水通风,照明设施等→第二节桩身挖土→清理桩孔四壁,校核桩孔垂直度和直径→拆上节模板,支第二节模板,浇第二节砼护壁→重复第二节挖土,支模,浇砼护壁工序,循环作业直至设计深度→检查持力层后进行扩底→清理虚土、排除积水、检查尺寸和持力层→吊放钢筋笼就位→浇注桩身2、成孔试验的检验,检验内容如下:a、安全和质量是否有确实保证。
b、成孔试验过程中,桩侧壁土层坍塌,流沙,涌沙现象,混凝土护壁是否起到应有效果,桩端扩大头成型能否符合设计要求c、每根桩端处持力层土质及标高是否与设计图纸及勘察报告相符。
d、施工的爆破和排水是否影响相邻建筑和市政设施的安全和正常使用。
3、为防止塌孔和保护安全操作,直径1.2M以上的桩孔多设砼支护,每节高0.45~0.85m,厚8~15CM。
3)、护壁施工采用一节组合式木材模拼装而成,拆上节支下节,砼强度大1Mpa即可拆模。
4)、挖孔由人工自上而下逐层用镐、锹进行,挖土次序先挖中间部分后挖周边,允许误差±50MM。
扩底部分采取先挖桩身圆柱体,再按扩底尺寸从上到下削土修成扩底成形。
弃土装入活底吊桶或箩筐内,垂直运上。
人工挖孔桩底部如为岩土,一般应深入岩面不小于200MM,底面应平整不带泥沙,扩大头成锅底形、锅底中心比四周低200mm。
5)、○1桩中线控制:中线控制是在第一节砼护壁上设十字控制点,每一节设横杆吊大线锤做中心线,用水平尺找圆周。

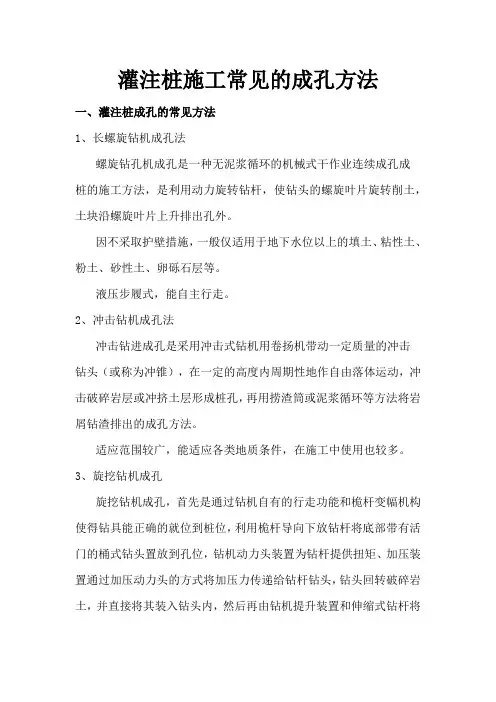

灌注桩施工常见的成孔方法一、灌注桩成孔的常见方法1、长螺旋钻机成孔法螺旋钻孔机成孔是一种无泥浆循环的机械式干作业连续成孔成桩的施工方法,是利用动力旋转钻杆,使钻头的螺旋叶片旋转削土,土块沿螺旋叶片上升排出孔外。
因不采取护壁措施,一般仅适用于地下水位以上的填土、粘性土、粉土、砂性土、卵砾石层等。
液压步履式,能自主行走。
2、冲击钻机成孔法冲击钻进成孔是采用冲击式钻机用卷扬机带动一定质量的冲击钻头(或称为冲锥),在一定的高度内周期性地作自由落体运动,冲击破碎岩层或冲挤土层形成桩孔,再用捞渣筒或泥浆循环等方法将岩屑钻渣排出的成孔方法。
适应范围较广,能适应各类地质条件,在施工中使用也较多。
3、旋挖钻机成孔旋挖钻机成孔,首先是通过钻机自有的行走功能和桅杆变幅机构使得钻具能正确的就位到桩位,利用桅杆导向下放钻杆将底部带有活门的桶式钻头置放到孔位,钻机动力头装置为钻杆提供扭矩、加压装置通过加压动力头的方式将加压力传递给钻杆钻头,钻头回转破碎岩土,并直接将其装入钻头内,然后再由钻机提升装置和伸缩式钻杆将钻头提出孔外卸土,这样循环往复,不断地取土、卸土,直至钻至设计深度。
旋挖钻机一般适用粘土、粉土、砂土、淤泥质土、人工回填土及含有部分卵石、碎石的地层。
根据不同的地质条件选用不同的钻杆、钻头及合理的斗齿刃角。
对于具有大扭矩动力头和自动内锁式伸缩钻杆的钻机,可以适应微风化岩层的施工。
液压步履式,能自主行走。
4、人工挖孔法人工挖孔是一种通过人力开挖而形成井筒的成孔方法。
在人工开挖送土的过程中,要用砼或钢筋砼井圈护壁。
一般适用于土质较好、地下水位较低的粘土、含少量砂卵石的黏土层。
二、正反循环、气举、泵吸法等原理1、正循环法由泥浆泵往钻杆输进泥浆,泥浆沿孔壁上升,从孔口溢浆孔溢出流入泥浆池,经沉淀处理返回循环池2、反循环法利用泵吸、气举、喷射等措施抽吸循环护壁泥浆,挟带钻渣从钻杆内腔抽吸出孔外的成孔方法。
根据抽吸原理不同可分为泵吸反循环、气举反循环和喷射{射流)反循环三种施工工艺。
人工挖孔灌注桩基础施工工艺及方法一、工艺流程1、放线定桩位及高程→开挖第一节桩孔土方→支护壁模板放附加钢筋→浇筑第一节护壁混凝土→检查桩位(中心)轴线→架设垂直运输架→安装电动葫芦(卷扬机或木辘轳)→安装吊桶、照明、活动盖板、水泵、通风机等→开挖吊运第二节桩孔土方(修边)→先拆第一节支第二节护壁模板(放附加钢筋)→浇第二节护壁混凝土→检查桩位(中心)轴线→逐层往下循环作业→开挖扩底部分→检查验收→吊放钢筋笼→放混凝土溜筒(导管)→浇筑桩身混凝土(随浇随振)。
2、放线定桩位及高程:在场地三通一平的基础上,依据建筑物测量控制网的资料和基础平面布置图,测定桩位轴线方格控制网和高程基准许点。
确定好桩位中心,以中点为圆心,以桩身半径加护壁厚度为半径画出上部(即第一步)的圆周。
撒石灰线作为桩孔开挖尺寸线。
孔位线定好之后,必须经有关部门进行复查,办好预检手续后开挖。
3、开挖第一节桩孔土方:开挖桩孔应从上到下逐层进行,先挖中间部分的土方,然后扩及周边,有效地控制开挖孔的截面尺寸。
每节的高度应根据土质好坏、操作条件而定,一般以0.9~1.2m为宜。
在流砂、流泥区每节高度宜小于500。
特殊地质下挖速度应视护壁的安全情况而定。
4、支护壁模板附加钢筋:为防止桩孔壁坍方,确保安全施工,成孔应设置井圈,以现浇钢筋混凝土井圈为好,与土壁能紧密结合,稳定性和整体性能均佳,且受力均匀。
应视土质的不同,根据设计要求确定护壁方案,确保安全。
护壁模板采用拆上节、支下节重复周转使用。
模板之间用卡具、扣件连接固定,也可以在每节模板的上下端各设一道圆弧形的、用槽钢或角钢做成的内钢圈作为内侧支撑,防止内模因受涨力而变形。
不设水平支撑,以方便操作。
第一节护壁以高出地坪150~200mm为宜,便于挡土、挡水。
桩位轴线和高程均应标定在第一节护壁上口,护壁厚度一般取75~150mm。
5、浇筑第一节护壁混凝土:桩孔护壁混凝土每挖完一节以后应立即浇筑混凝土。
《建筑基础工程施工》期末复习试题及答案A一、填空题1、钻孔灌注桩成孔方法包括和两种。
2、混凝土预制桩接桩方法有,,。
3.影响填土压实的主要影响因素有,,。
4.推土机的作业方法是:,,。
5.轻型井点设备是由和组成。
6.填土的压实方法一般有、和。
7、土方边坡可做成、、阶梯形三种。
二、选择题1、为保证成孔质量,施工过程中应严格控制钻机钻杆的()。
A.强度 B.刚度 C.垂直度 D.平整度2、采用蛙式打夯机夯实的三七灰土时,每层虚铺厚度是()。
A.150mm—200mm B.300—500mmC.不大于200mm D.200mm—250mm3、土方边坡坡度以其()表示。
A.基坑深度与放坡宽度之比;B.放坡宽度与基坑深度之比C.基础高度度与放坡宽度之比; D.放坡宽度与基础高度度之比4、轻型井点利用抽水设备将地下水从井点管内不断抽出,使原有地下水位降至()以下。
A.基础底部B.基坑底 C.室外地坪 D.室内地坪5、反铲挖掘机的挖土特点()。
A.前进向上,强制切土 B.后退向下,强制切土C.后退向下,自重切土 D.直上直下,自重切土6、下面几种基础比较,()整体性好,抗不均匀沉降的性能好。
A.柱下独立基础; B.柱下钢筋混凝土条形基础;C.柱下十字交叉基础; D.筏形基础;三、名词解释题1、土的可松性2、软弱地基3、端承桩4、锤击沉桩四、计算题某十八层剪力墙结构公寓,高55.6m,基坑平面30m×10m,深10m,东侧紧邻某小区住宅楼,地下水位标高—3.000m,采用轻型井点降水,土钉墙护壁,桩(泥浆护壁成孔灌注桩)基础。
1、本工程基础体积2000m3,Ks=1.2,Ks’=1.05,计算基坑开挖后(回填土之前)施工现场堆放了多少方松散土?基础回填后剩余多少方松散土?2、试述轻型井点降水法的平面布置形式如何选择?本工程选择何种平面布置形式?《建筑基础工程施工》期末复习试题及答案B一、填空题1、钻孔灌注桩成孔方法,根据地下水位的高低可分为包括和两种。
人工挖孔灌注桩混凝土施工方案(1)
一、施工准备
为确保施工顺利进行,需要提前进行以下准备工作:
1.施工人员:组织专业资质人员参与施工。
2.设备准备:准备挖孔设备、灌浆设备等。
3.原材料准备:准备混凝土、桩钢筋等施工原材料。
4.施工方案设计:制定详细的施工方案,确保施工按照流程进行。
二、施工流程
1. 地面标线
在施工现场进行地面标线,确定桩孔的位置和深度。
2. 挖孔作业
按照设计要求,使用挖孔设备对桩孔进行挖掘,保证桩孔的垂直度和准确性。
3. 灌浆设置桩筋
在挖孔完成后,设置桩筋并进行预埋处理。
4. 浇筑混凝土
在桩筋设置完成后,进行混凝土浇筑,确保混凝土密实,并在设计要求的时间范围内完成浇筑。
5. 后续处理
等待混凝土充分凝固后,对桩身进行修整和处理,确保桩体质量,待达到设计要求后方可进行下一步工作。
三、施工注意事项
1.施工现场应保持整洁,确保施工安全。
2.严格按照设计要求进行施工,不得任意改变桩孔位置和深度。
3.在施工过程中,应密切关注混凝土浇筑情况,及时进行质量检查和处
理。
4.施工人员应定期进行危险源识别,并采取相应的安全防护措施。
施工方案仅作参考,具体施工过程中请以实际情况和设计要求为准。
各种类型的钻孔灌注桩施工特点分析根据目前实际中运用情况,常用的钻孔灌注桩的类型有冲击成孔灌注桩、正(反)循环钻成孔灌注桩、潜水钻成孔灌注桩、长螺旋钻孔灌注桩和旋挖成孔灌注桩等。
一、冲击成孔灌注桩冲击成孔灌注桩是利用冲击钻机成孔的,冲击钻机是一种比较传统的钻进机具,依靠冲击锤进行冲砸,掏渣筒掏渣,上下往复冲击将土石劈裂、砸碎,部分被挤入孔壁之内,普通泥浆护壁。
适用于常见的所有填土层、粘土层、密实砂层、圆砾层及角砾复合夹层,但在大漂石、卵石层及微风化地层中进尺缓慢,且冲击锤容易损坏。
而且,在松散且厚度较大的砂层中钻进时容易塌孔,主要原因是冲击钻进时孔内泥浆比重不均匀,上部小下部大,掏渣筒掏渣后孔内水位降低产生水位差造成塌孔。
冲击成孔灌注桩具有地层适应范围广、施工速度快、场地环境要求小、造价较低等特点。
但同时冲击钻劳动强度大,泥浆循环要设立泥浆回流池占地大,产生的泥浆不易外运,施工震动噪音大,环境评价差。
二、回旋钻孔灌注桩回旋钻孔灌注桩是利用回旋钻机成孔的,回转钻机是一种在我国应用时间最长、范围最广、市场保有量最大的成孔机具,该种钻机除在卵、砾石层钻进较为困难外,在其它各种常见地层均有良好的适用性。
回转钻孔灌注桩根据排渣方式的不同分为正循环和反循环两种,反循环又细分为泵吸、气举、孔底泵送(射流)三种。
在素土层、粘土层及砂土层常采用正循环,在卵石层、砂卵石夹层、岩石层及孔底清渣常采用反循环。
根据地层不同,钻头可采用不同形式,特别是在钻进坚硬岩石层时需配置滚刀钻头或牙轮钻头,回转钻机的钻孔直径可达2~5m,深度可达百米。
正(反)循环钻成孔灌注桩具有应用范围广、护壁效果好、成孔质量高,施工无震动、无噪音、机具操作方便、造价较低等特点。
但此种钻孔灌注桩施工速度慢且仅适用于单一粘性土、砂土、卵石土层中,在多种土层地质结构中,遇软硬土层过渡地层,因成孔垂直度仅靠钻杆及钻头自重来保证,遇软硬土层过渡地层时,钻头和钻杆会偏向软弱土层方,导至桩基成孔弯曲,无法保证桩基施工质量。

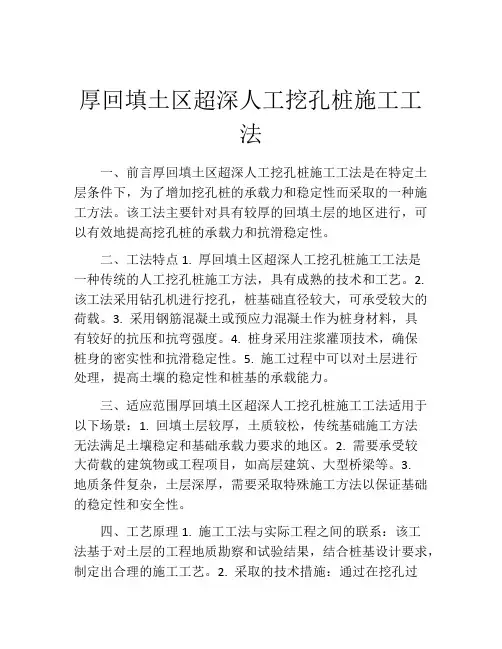

人工挖孔灌注桩专项施工方案一、工程概况本工程为人工挖孔灌注桩的施工方案。
施工地点位于xx市xx区,用地面积为xx平方米。
挖孔灌注桩是一种常用于各类建筑和桥梁工程的基础工程方法,其具有承载力高、施工技术成熟等优点。
二、施工准备1.材料准备:水泥、砂子、石子、钢筋、挖孔灌注桩设备等。
2.人员准备:施工队伍、施工队长、技术人员等。
3.设备准备:挖孔灌注机、混凝土搅拌机、吊车等。
三、施工步骤1.确定挖孔灌注桩位置:根据设计要求,在工地上确定挖孔灌注桩的位置,并标示出来。
根据设计图纸,确定每根灌注桩的孔径和孔深。
2.施工准备:先排除施工现场杂物,确保施工安全。
然后根据标高要求铺设施工道路,以便机械设备进入施工现场。
3.挖孔:使用挖孔灌注机进行挖孔作业。
根据设计要求,按照每根灌注桩孔径和孔深进行挖孔。
挖孔过程中要注意排水,确保孔壁无积水。
4.钢筋安装:根据设计要求,在挖好的孔洞中安装预埋钢筋。
钢筋要按照设计要求的间距进行设置,并确保钢筋的垂直度和连接牢固性。
5.灌注混凝土:混凝土要提前调配好,按照设计要求的配合比进行搅拌。
使用混凝土搅拌车将混凝土运输到施工现场,然后使用泵车将混凝土灌注至孔洞中,确保孔洞充满混凝土。
6.精修和养护:灌注完混凝土后,对灌注桩进行精修和养护。
首先对桩顶进行修整,然后对桩身进行养护,确保混凝土的强度和耐久性。
7.质量验收:完成施工后,进行质量验收,检查挖孔灌注桩的各项指标是否符合设计要求。
8.施工记录:对施工情况进行详细记录,包括工序的开始和结束时间、施工人员和设备的使用情况等。
基础人工挖孔灌注桩施工方案一、前期准备工作在进行基础人工挖孔灌注桩的施工前,需要进行一系列的准备工作。
首先要确定施工区域,确保地基符合要求,并对现场进行勘察,掌握地质情况和地下水状况。
其次,根据设计要求确定挖孔灌注桩的尺寸、数量和布局。
在准备好相关材料和设备后,联系施工队伍,制定详细的施工计划。
二、施工工艺流程1. 现场标定根据设计要求和施工图纸在施工现场进行标定,确定桩的位置和标高。
2. 挖孔按照设计要求使用挖掘机进行挖孔工作,控制挖孔的位置、尺寸和垂直度。
3. 清孔清除挖孔过程中产生的泥土、石块等杂物,保持孔内清洁。
4. 配筋根据设计要求在孔内安装钢筋,保证钢筋的位置准确。
5. 灌浆使用搅拌车将混凝土灌注至孔内,保证整个孔内充实。
6. 浇筑经过一定养护期后,桩体达到一定强度后可以进行下一步工作。
三、施工注意事项1.施工现场要保持整洁,保证施工安全。
2.施工队伍要具有丰富的施工经验,对材料和设备的使用要熟练。
3.根据设计要求严格控制挖孔的位置和尺寸。
4.施工过程中要及时检查施工质量,确保施工进度和质量。
四、施工结束后施工结束后要对施工现场进行清理,清除施工垃圾和杂物。
同时对挖孔灌注桩进行检查,确保符合设计要求和规范要求。
最后,编制验收报告,经相关部门验收合格后方可移交使用。
五、结语基础人工挖孔灌注桩施工是一个复杂的过程,需要严格按照设计要求和施工规范进行操作,确保施工质量和安全。
通过认真的前期准备和施工过程控制,可以保证基础工程的稳定和可靠性。

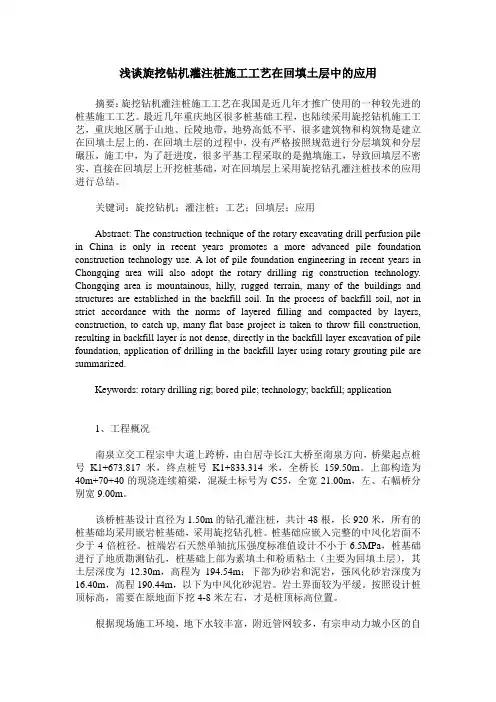

浅谈旋挖钻机灌注桩施工工艺在回填土层中的应用摘要:旋挖钻机灌注桩施工工艺在我国是近几年才推广使用的一种较先进的桩基施工工艺。
最近几年重庆地区很多桩基础工程,也陆续采用旋挖钻机施工工艺,重庆地区属于山地、丘陵地带,地势高低不平,很多建筑物和构筑物是建立在回填土层上的,在回填土层的过程中,没有严格按照规范进行分层填筑和分层碾压,施工中,为了赶进度,很多平基工程采取的是抛填施工,导致回填层不密实,直接在回填层上开挖桩基础,对在回填层上采用旋挖钻孔灌注桩技术的应用进行总结。
关键词:旋挖钻机;灌注桩;工艺;回填层;应用Abstract: The construction technique of the rotary excavating drill perfusion pile in China is only in recent years promotes a more advanced pile foundation construction technology use. A lot of pile foundation engineering in recent years in Chongqing area will also adopt the rotary drilling rig construction technology. Chongqing area is mountainous, hilly, rugged terrain, many of the buildings and structures are established in the backfill soil. In the process of backfill soil, not in strict accordance with the norms of layered filling and compacted by layers, construction, to catch up, many flat base project is taken to throw fill construction, resulting in backfill layer is not dense, directly in the backfill layer excavation of pile foundation, application of drilling in the backfill layer using rotary grouting pile are summarized.Keywords: rotary drilling rig; bored pile; technology; backfill; application1、工程概况南泉立交工程宗申大道上跨桥,由白居寺长江大桥至南泉方向,桥梁起点桩号K1+673.817米,终点桩号K1+833.314米,全桥长159.50m。
人工成孔灌注桩施工1.1 本工艺标准适用于工业和民用建筑中粘土、粉质粘土及含少量砂、石粘土层,且地下水位低的人工成孔灌注桩工程2.1 材料及主要机具:2.1.1 水泥:宜采用325号~425号普通硅酸盐水泥或矿渣硅酸盐水泥。
2.1.2 砂:中砂或粗砂,含泥量不大于5%。
2.1.3 石子:粒径为0.5~3.2cm的卵石或碎石;桩身混凝土也可用粒径不大于5cm的石子,且含泥量不大于2%。
2.1.4 水:应用自来水或不含有害物质的洁净水。
2.1.5 外加早强剂应通过试验选用,粉煤灰掺合料按试验室的规定确定。
2.1.6 钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告。
2.1.7 一般应备有三木搭、卷扬机组或电动葫芦、手推车或翻斗车、镐、锹、手铲、钎、线坠、定滑轮组、导向滑轮组、混凝土搅拌机、吊桶、溜槽、导管、振捣棒、插钎、粗麻绳、钢丝绳、安全活动盖板、防水照明灯(低压36V、100W),电焊机、通风及供氧设备、扬程水泵、木辘轳、活动爬梯、安全帽、安全带等。
2.1.8 模板:组合式钢模,弧形工具式钢模四块(或八块)拼装。
卡具、挂钩和零配件。
木板、木方,8号或12号槽钢等。
2.2 作业条件:2.2.1 人工开挖桩孔,井壁支护应根据该地区的土质特点、地下水分布情况,编制切实可行的施工方案,进行井壁支护的计算和设计。
2.2.2 开挖前场地应完成三通一平。
地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕。
各项临时设施,如照明、动力、通风、安全设施准备就绪。
2.2.3 熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数。
2.2.4 按基础平面图,设置桩位轴线、定位点;桩孔四周撒灰线。
测定高程水准点。
放线工序完成后,办理预检手续。
2.2.5 按设计要求分段制作好钢筋笼。
2.2.6 全面开挖之前,有选择地先挖两个试验桩孔,分析土质、水文等有关情况,以此修改原编施工方案。
2.2.7 在地下水位比较高的区域,先降低地下水位至桩低以下0.5m左右。
2.2.8 人工挖孔操作的安全至关重要,开挖前应对施工人员进行全面的安全技术交底;操作前对吊具进行安全可靠的检查和试验,确保施工安全。
3.1 工艺流程:放线定桩位及高程→开挖第一节桩孔土方→支护壁模板放附加钢筋→浇筑第一节护壁混凝土→检查桩位(中心)轴线→架设垂直运输架→安装电动葫芦(卷扬机或木辘轳)→安装吊桶、照明、活动盖板、水泵、通风机等→开挖吊运第二节桩孔土方(修边)→先拆第一节支第二节护壁模板(放附加钢筋)→浇第二节护壁混凝土→检查桩位(中心)轴线→逐层往下循环作业→开挖扩底部分→检查验收→吊放钢筋笼→放混凝土溜筒(导管)→浇筑桩身混凝土(随浇随振)→插桩顶钢筋→3.2 放线定桩位及高程:在场地三通一平的基础上,依据建筑物测量控制网的资料和基础平面布置图,测定桩位轴线方格控制网和高程基准许点。
确定好桩位中心,以中点为圆心,以桩身半径加护壁厚度为半径画出上部(即第一步)的圆周。
撒石灰线作为桩孔开挖尺寸线。
孔位线定好之后,必须经有关部门进行复查,办好预检手续后开挖。
3.3 开挖第一节桩孔土方:开挖桩孔应从上到下逐层进行,先挖中间部分的土方,然后扩及周边,有效地控制开挖孔的截面尺寸。
每节的高度应根据土质好坏、操作条件而定,一般以0.9~1.2m为宜。
3.4 支护壁模板附加钢筋:为防止桩孔壁坍方,确保安全施工,成孔应设置井圈,其种类有素混凝土和钢筋混凝土两种。
以现浇钢筋混凝土井圈为好,与土壁能紧密结合,稳定性和整体性能均佳,且受力均匀,可以优先选用。
当桩孔直径不大,深度较浅而土质又好,地下水位较低的情况下,也可以采用喷射混凝土护壁。
护壁的厚度应根据井圈材料、性能、刚度、稳定性、操作方便、构造简单等要求,并按受力状况,以最下面一节所承受的土侧压力和地下水侧压力,通过计算来确定。
护壁模板采用拆上节、支下节重复周转使用。
模板之间用卡具、扣件连接固定,也可以在每节模板的上下端各设一道圆弧形的、用槽钢或角钢做成的内钢圈作为内侧支撑,防止内模因受涨力而变形。
不设水平支撑,以方便操作。
第一节护壁以高出地坪150~200mm为宜,便于挡土、挡水。
桩位轴线和高程均应标定在第一节护壁上口,护壁厚度一般取100~150mm。
3.5 浇筑第一节护壁混凝土:桩孔护壁混凝土每挖完一节以后应立即浇筑混凝土。
人工浇筑,人工捣实,混凝土强度一般为C20,坍落度控制在100mm,确保孔壁的稳定性。
3.6 检查桩位(中心)轴线及标高:每节桩孔护壁做好以后,必须将桩位十字轴线和标高测设在护壁的上口,然后用十字线对中,吊线坠向井底投设,以半径尺杆检查孔壁的垂直平整度。
随之进行修整,井深必须以基准点为依据,逐根进行引测。
保证桩孔轴线位置、标高、截面尺寸满足设计要求。
3.7 架设垂直运输架:第一节桩孔成孔以后,即着手在桩孔上口架设垂直运输支架。
支架有:木搭、钢管吊架、木吊架或工字钢导轨支架几种形式;要求搭设稳定、牢固。
3.8 安装电动葫芦或卷扬机:在垂直运输架上安装滑轮组和电动或穿卷扬机的钢丝绳,选择适当位置安装卷扬机。
如果是试桩和小型桩孔,也可以用木吊架、木辘轳或人工直接借助粗麻绳作提升工具。
地面运土用手推车或翻斗车。
3.9 安装吊桶、照明、活动盖板、水泵和通风机。
3.9.1 在安装滑轮组及吊桶时,注意使吊桶与桩孔中心位置重合,作为挖土时直观上控制桩位中心和护壁支模的中心线。
3.9.2 井底照明必须用低压电源(36V、100W)、防水带罩的安全灯具。
桩口上设围护栏。
3.9.3 当桩孔深大于20m时,应向井下通风,加强空气对流。
必要时输送氧气,防止有毒气体的危害。
操作时上下人员轮换作业,桩孔上人员密切注视观察桩孔下人员的情况,互相响应,切实预防安全事故的发生。
3.9.4 当地下水量不大时,随挖随将泥水用吊桶运出。
地下渗水量较大时,吊桶已满足不了排水,先在桩孔底挖集水坑,用高程水泵沉入抽水,边降水边挖土,水泵的规格按抽水量确定。
应日夜三班抽水,使水位保持稳定。
地下水位较高时,应先采用统一降水的措施,再进行开挖。
3.9.5 桩孔口安装水平推移的活动安全盖板,当桩孔内有人挖土时,应掩好安全盖板,防止杂物掉下砸人。
无关人员不得靠近桩孔口边。
吊运土时,再打开安全盖板。
3.10 开挖吊运第二节桩孔土方(修边),从第二节开始,利用提升设备运土,桩孔内人员应戴好安全帽,地面人员应拴好安全带。
吊桶离开孔口上方1.5m时,推动活动安全盖板,掩蔽孔口,防止卸土的土块、石块等杂物坠落孔内伤人。
吊桶在小推车内卸土后,再打开活动盖板,下放吊桶装土。
桩孔挖至规定的深度后,用支杆检查桩孔的直径及井壁圆弧度,上下应垂直平顺,修整孔壁。
3.11 先拆除第一节支第二节护壁模板,放附加钢筋,护壁模板采用拆上节支下节依次周转使用。
如往下孔径缩小,应配备小块模板进行调整。
模板上口留出高度为100mm的混凝土浇筑口,接口处应捣固密实。
拆模后用混凝土或砌砖堵严,水泥砂浆抹平,拆模强度达到1MPa。
3.12 浇筑第二节护壁混凝土:混凝土用串桶送来,人工浇筑,人工插捣密实。
混凝土可由试验确定掺入早强剂,以加速混凝土的硬化。
3.13 检查桩位中心轴线及标高:以桩孔口的定位线为依据,逐节校测。
3.14 逐层往下循环作业,将桩孔挖至设计深度,清除虚土,检查土质情况,桩底应支承在设计所规定的持力层上。
3.15 开挖扩底部份:桩底可分为扩底和不扩底两种情况。
挖扩底桩应先将扩底部位桩身的圆柱体挖好,再按扩底部位的尺寸、形状自上而下削土扩充成设计图纸的要求;如设计无明确要求,扩底直径一般为 1.5~3.0d。
扩底部位的变径尺寸为1∶4。
3.16 检查验收:成孔以后必须对桩身直径、扩头尺寸、孔底标高、桩位中线、井壁垂直、虚土厚度进行全面测定。
做好施工记录,办理隐蔽验收手续。
3.17 吊放钢筋笼:钢筋笼放入前应先绑好砂浆垫块,按设计要求一般为70mm(钢筋笼四周,在主筋上每隔3~4m左右设一个20耳环,作为定位垫块);吊放钢筋笼时,要对准孔位,直吊扶稳、缓慢下沉,避免碰撞孔壁。
钢筋笼放到设计位置时,应立即固定。
遇有两段钢筋笼连接时,应采用焊接(搭接焊或帮条焊),双面焊接,接头数按50%错开,以确保钢筋位置正确,保护层厚度符合要求。
3.18 浇筑桩身混凝土:桩身混凝土可使用粒径不大于50mm的石子,坍落度80~100mm,机械搅拌。
用溜槽加串桶向桩孔内浇筑混凝土。
混凝土的落差大于2m,桩孔深度超过12m时,宜采用混凝土导管浇筑。
浇筑混凝土时应连续进行,分层振捣密实。
一般第一步宜浇筑到扩底部位的顶面,然后浇筑上部混凝土。
分层高度以捣固的工具而定,但不宜大于1.5m。
3.19 混凝土浇筑到桩顶时,应适当超过桩顶设计标高,以保证在剔除浮浆后,桩顶标高符合设计要求。
桩顶上的钢筋插铁一定要保持设计尺寸,垂直插入,并有足够的保护层。
3.20 冬、雨期施工:3.20.1 冬期当温度低于0℃以下浇筑混凝土时,应采取加热保温措施。
浇筑的入模温度应由冬施方案确定。
在桩顶未达到设计强度50%以前不得受冻。
当夏季气温高于30℃,应根据具体情况对混凝土采取缓凝措施。
3.20.2 雨天不能进行人工挖桩孔的工作。
现场必须有排水的措施,严防地面雨水流入桩孔内,致使桩孔塌方。
4.1 保证项目:4.1.1 灌注桩的原材料和混凝土强度必须符合设计要求和施工规范的规定。
4.1.2 实际浇筑混凝土量,严禁小于计算体积。
4.1.3 浇筑混凝土后的桩顶标高及浮浆的处理,必须符合设计要求和施工规范的规定。
4.2 基本项目:4.2.1 桩身直径应严格控制。
一般不应超过桩长的3‰,且最大不超过50mm。
4.2.2 孔底虚土厚度不应超过规定。
扩底形状、尺寸符合设计要求,桩底应落在持力土层上,持力层土体不应被破坏。
4.3 允许偏差项目,见表2-9。
人工成孔灌注桩允许偏差表2-9项次项目允许偏差(mm) 检验方法1 钢筋笼主筋间距±10 尺量检查2 钢筋笼箍筋间距±20 尺量检查3 钢筋笼直径±10 尺量检查4 钢筋笼长度±50 尺量检查5 桩位中心轴线±10 拉线和尺量检查6 桩孔垂直度3‰L,且不大于50 吊线和尺量检查7 桩身直径±10 尺量检查8 桩底标高±10 尺量检查9 护壁混凝土厚度±20 尺量检查注:L为桩长。
5.1 已挖好的桩孔必须用木板或脚手板、钢筋网片盖好,防止土块、杂物、人员坠落。
严禁用草袋、塑料布虚掩。
5.2 已挖好的桩孔及时放好钢筋笼,及时浇筑混凝土,间隔时间不得超过4h,以防坍方。
有地下水的桩孔应随挖、随检、随放钢筋笼、随时将混凝土灌好,避免地下水浸泡。
