土石方工程施工技术方案一、工程概况本工程为某地区土石方工程,主要包括土方开挖、石方开挖、土石方填筑、压实等作业。
工程区域地形复杂,地质条件较差,土石方量大,施工难度较大。
为确保工程顺利进行,结合工程实际情况,制定本土石方工程施工技术方案。
二、施工工艺及流程1.土方开挖(1)采用机械开挖,自上而下分层进行,每层开挖厚度不超过2m。
(2)开挖过程中,及时清除松散土层、淤泥、石块等杂物,确保开挖面平整。
(3)开挖至设计高程后,进行验收,合格后进入下一道工序。
2.石方开挖(1)采用爆破作业,根据地质条件选择合适的爆破方案。
(2)爆破前,对炮眼进行验收,确保炮眼质量符合要求。
(3)爆破后,清除石渣,检查爆破效果,如有需要,进行二次爆破。
(4)石方开挖至设计高程后,进行验收,合格后进入下一道工序。
3.土石方填筑(1)根据设计要求,选择合适的填筑材料。
(2)填筑前,对填筑面进行处理,清除杂物,确保填筑面平整。
(3)采用分层填筑、分层压实的方法,每层填筑厚度不超过0.3m。
(4)填筑过程中,确保填筑材料均匀分布,避免出现压实死角。
4.压实作业(1)采用压路机进行压实,根据填筑材料和压实要求,选择合适的压实遍数。
(2)压实过程中,遵循“先轻后重、先慢后快、先外侧后内侧”的原则。
(3)压实作业完成后,进行压实度检测,合格后进入下一道工序。
三、施工组织及管理1.成立土石方工程施工小组,明确各成员职责。
2.制定详细的施工计划,确保工程进度顺利进行。
3.加强施工现场安全管理,严格执行安全操作规程,确保施工安全。
4.定期对施工人员进行技术培训,提高施工技能。
5.做好施工材料、设备的检查和维护,确保施工质量。
四、质量控制及验收1.严格按照设计要求和施工规范进行施工,确保工程质量。
2.施工过程中,加强质量检查,对发现问题及时整改。
3.工程完成后,组织验收,确保工程质量符合设计要求。
4.建立健全工程档案,保存施工过程中的相关资料。

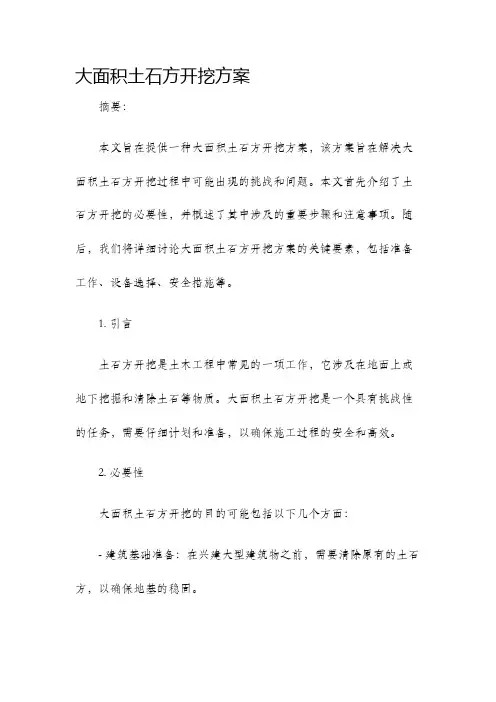

大面积土石方开挖方案
摘要:
本文旨在提供一种大面积土石方开挖方案,该方案旨在解决大面积土石方开挖过程中可能出现的挑战和问题。
本文首先介绍了土石方开挖的必要性,并概述了其中涉及的重要步骤和注意事项。
随后,我们将详细讨论大面积土石方开挖方案的关键要素,包括准备工作、设备选择、安全措施等。
1. 引言
土石方开挖是土木工程中常见的一项工作,它涉及在地面上或地下挖掘和清除土石等物质。
大面积土石方开挖是一个具有挑战性的任务,需要仔细计划和准备,以确保施工过程的安全和高效。
2. 必要性
大面积土石方开挖的目的可能包括以下几个方面:
- 建筑基础准备:在兴建大型建筑物之前,需要清除原有的土石方,以确保地基的稳固。
- 土地开发:在进行土地开发项目时,可能需要清除大面积的土石方,以创建平坦的场地,以便进行后续工作。
- 基础设施建设:在建设道路、隧道、桥梁等基础设施时,大面积土石方开挖是必不可少的一步。
3. 关键要素
为了确保大面积土石方开挖的顺利进行,以下是几个关键要素需要考虑:
- 准备工作:在开始挖掘之前,需要进行充分的准备工作。
这包括调查现场条件、绘制详细的设计图纸、制定工作计划等。
- 设备选择:选择合适的设备是关键。
根据具体的挖掘需求,可以选择挖掘机、推土机、炸药等工具和设备。
- 安全措施:大面积土石方开挖过程中,安全问题至关重要。
必须确保施工现场周边的安全,并采取适当的防护措施来保护工人和设备。
4. 步骤概述
大面积土石方开挖的基本步骤包括以下几个:。
一、工程概况本工程为某大型基础设施建设项目的土石方工程,主要包括场地平整、基坑开挖、基础回填等施工内容。
工程地点位于我国某地,施工面积约为1000亩,预计土石方总量达数百万立方米。
为确保工程顺利进行,特制定本施工方案。
二、编制依据1. 国家现行相关工程施工和验收的法律法规、标准、规范;2. 《建筑边坡工程技术规范》(GB50330-2013)3. 《土方与爆破工程施工及验收规范》(GB50201-2012)4. 《锚杆喷射混凝土支护技术规范》(GB50086-2001)5. 《工程测量验收规范》(GB50026-2007)6. 工程设计图纸及相关技术资料。
三、施工目标1. 确保工程质量,达到国家相关质量标准;2. 确保施工安全,杜绝安全事故发生;3. 严格按照工期要求,确保工程按时完成;4. 节约资源,降低施工成本;5. 保护环境,实现绿色施工。
四、施工组织措施1. 施工准备(1)成立项目部,明确项目经理、技术负责人、安全负责人等岗位责任;(2)组织施工人员参加岗前培训,提高施工技能和安全意识;(3)编制详细的施工组织设计,明确施工顺序、施工工艺、施工质量要求等;(4)做好施工材料、设备、人员进场计划,确保施工顺利进行。
2. 施工进度安排(1)场地平整:根据设计要求,进行场地平整,确保场地平整度满足施工要求;(2)基坑开挖:按照设计要求,进行基坑开挖,确保开挖深度、宽度、边坡坡度等符合规范;(3)基础回填:根据设计要求,进行基础回填,确保回填土的压实度、密实度等满足规范要求。
3. 施工技术措施(1)场地平整:采用推土机、挖掘机等设备进行场地平整,确保场地平整度;(2)基坑开挖:采用挖掘机、装载机等设备进行基坑开挖,确保开挖深度、宽度、边坡坡度等符合规范;(3)基础回填:采用推土机、压路机等设备进行基础回填,确保回填土的压实度、密实度等满足规范要求。
4. 安全、质量保证措施(1)加强施工现场安全管理,严格执行安全生产责任制;(2)加强施工过程质量控制,确保工程质量;(3)定期对施工人员进行安全、质量培训,提高安全意识和质量意识;(4)做好施工过程中的测量、监测工作,确保施工精度。

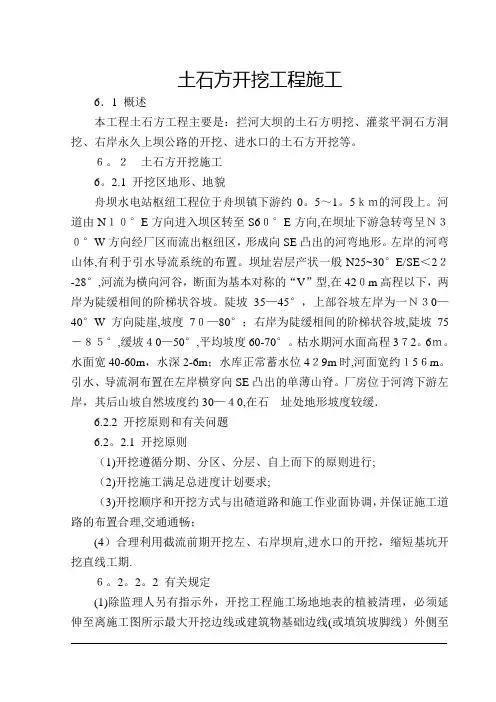

土石方开挖工程施工6.1 概述本工程土石方工程主要是:拦河大坝的土石方明挖、灌浆平洞石方洞挖、右岸永久上坝公路的开挖、进水口的土石方开挖等。
6。
2土石方开挖施工6。
2.1 开挖区地形、地貌舟坝水电站枢纽工程位于舟坝镇下游约0。
5~1。
5km的河段上。
河道由N10°E方向进入坝区转至S60°E方向,在坝址下游急转弯呈N30°W方向经厂区而流出枢纽区,形成向SE凸出的河弯地形。
左岸的河弯山体,有利于引水导流系统的布置。
坝址岩层产状一般N25~30°E/SE<22-28°,河流为横向河谷,断面为基本对称的“V”型,在420m高程以下,两岸为陡缓相间的阶梯状谷坡。
陡坡35—45°,上部谷坡左岸为一N30—40°W方向陡崖,坡度70—80°;右岸为陡缓相间的阶梯状谷坡,陡坡75-85°,缓坡40—50°,平均坡度60-70°。
枯水期河水面高程372。
6m。
水面宽40-60m,水深2-6m;水库正常蓄水位429m时,河面宽约156m。
引水、导流洞布置在左岸横穿向SE凸出的单薄山脊。
厂房位于河湾下游左岸,其后山坡自然坡度约30—40,在石址处地形坡度较缓.6.2.2 开挖原则和有关问题6.2。
2.1 开挖原则(1)开挖遵循分期、分区、分层、自上而下的原则进行;(2)开挖施工满足总进度计划要求;(3)开挖顺序和开挖方式与出碴道路和施工作业面协调,并保证施工道路的布置合理,交通通畅;(4)合理利用截流前期开挖左、右岸坝肩,进水口的开挖,缩短基坑开挖直线工期.6。
2。
2。
2 有关规定(1)除监理人另有指示外,开挖工程施工场地地表的植被清理,必须延伸至离施工图所示最大开挖边线或建筑物基础边线(或填筑坡脚线)外侧至少5m的距离。
(2)开挖工程的植被清理,须挖除树根的范围应延伸至离施工图所示最大开挖边线、填筑线或建筑物基础外侧3m的距离。

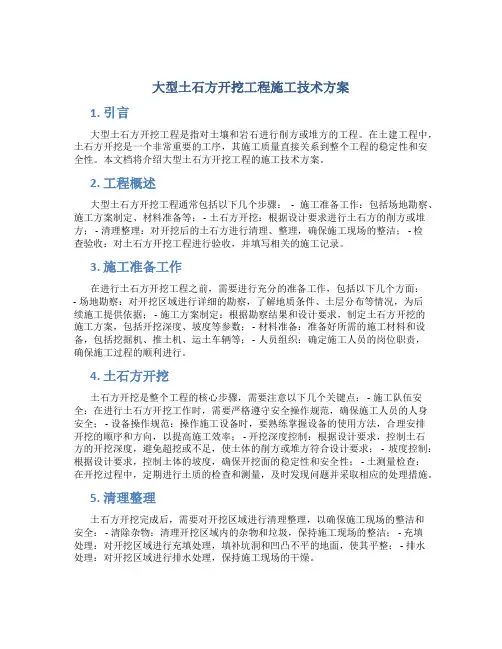

大型土石方开挖工程施工技术方案1. 引言大型土石方开挖工程是指对土壤和岩石进行削方或堆方的工程。
在土建工程中,土石方开挖是一个非常重要的工序,其施工质量直接关系到整个工程的稳定性和安全性。
本文档将介绍大型土石方开挖工程的施工技术方案。
2. 工程概述大型土石方开挖工程通常包括以下几个步骤:- 施工准备工作:包括场地勘察、施工方案制定、材料准备等; - 土石方开挖:根据设计要求进行土石方的削方或堆方; - 清理整理:对开挖后的土石方进行清理、整理,确保施工现场的整洁; - 检查验收:对土石方开挖工程进行验收,并填写相关的施工记录。
3. 施工准备工作在进行土石方开挖工程之前,需要进行充分的准备工作,包括以下几个方面:- 场地勘察:对开挖区域进行详细的勘察,了解地质条件、土层分布等情况,为后续施工提供依据; - 施工方案制定:根据勘察结果和设计要求,制定土石方开挖的施工方案,包括开挖深度、坡度等参数; - 材料准备:准备好所需的施工材料和设备,包括挖掘机、推土机、运土车辆等; - 人员组织:确定施工人员的岗位职责,确保施工过程的顺利进行。
4. 土石方开挖土石方开挖是整个工程的核心步骤,需要注意以下几个关键点: - 施工队伍安全:在进行土石方开挖工作时,需要严格遵守安全操作规范,确保施工人员的人身安全; - 设备操作规范:操作施工设备时,要熟练掌握设备的使用方法,合理安排开挖的顺序和方向,以提高施工效率; - 开挖深度控制:根据设计要求,控制土石方的开挖深度,避免超挖或不足,使土体的削方或堆方符合设计要求; - 坡度控制:根据设计要求,控制土体的坡度,确保开挖面的稳定性和安全性; - 土测量检查:在开挖过程中,定期进行土质的检查和测量,及时发现问题并采取相应的处理措施。
5. 清理整理土石方开挖完成后,需要对开挖区域进行清理整理,以确保施工现场的整洁和安全: - 清除杂物:清理开挖区域内的杂物和垃圾,保持施工现场的整洁; - 充填处理:对开挖区域进行充填处理,填补坑洞和凹凸不平的地面,使其平整; - 排水处理:对开挖区域进行排水处理,保持施工现场的干燥。

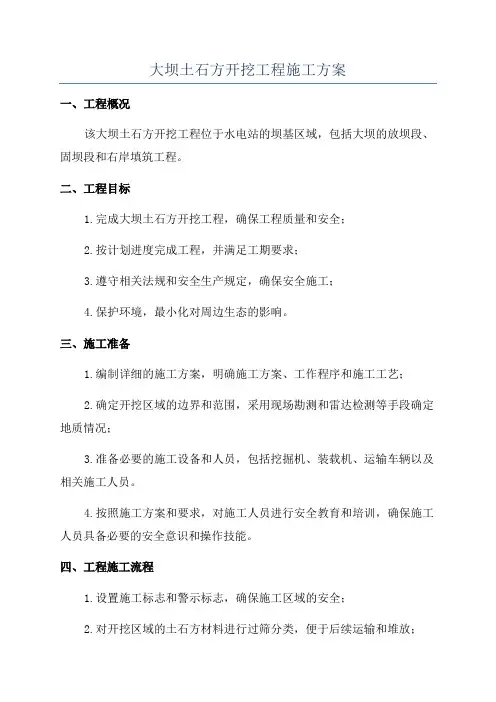

大坝土石方开挖工程施工方案一、工程概况该大坝土石方开挖工程位于水电站的坝基区域,包括大坝的放坝段、固坝段和右岸填筑工程。
二、工程目标1.完成大坝土石方开挖工程,确保工程质量和安全;2.按计划进度完成工程,并满足工期要求;3.遵守相关法规和安全生产规定,确保安全施工;4.保护环境,最小化对周边生态的影响。
三、施工准备1.编制详细的施工方案,明确施工方案、工作程序和施工工艺;2.确定开挖区域的边界和范围,采用现场勘测和雷达检测等手段确定地质情况;3.准备必要的施工设备和人员,包括挖掘机、装载机、运输车辆以及相关施工人员。
4.按照施工方案和要求,对施工人员进行安全教育和培训,确保施工人员具备必要的安全意识和操作技能。
四、工程施工流程1.设置施工标志和警示标志,确保施工区域的安全;2.对开挖区域的土石方材料进行过筛分类,便于后续运输和堆放;3.采用挖掘机进行整体开挖,确保开挖面平整,遵循从高到低的原则进行依次开挖;4.根据不同区域和不同深度的要求,采用不同的挖掘机和辅助设备进行开挖;5.对开挖出的土石方材料进行分类、过筛,分别堆放在指定的区域;6.按照设计要求进行挖土回填,采用合理的方式进行回填工作;7.在开挖区域周边设置排水系统,保持地面的排水通畅,避免因水涝引起的工作障碍;8.清理作业面,清除垃圾和杂物,确保施工现场的整洁;9.定期进行施工进度的检查和评估,及时调整工作计划和方案。
五、工程质量控制1.对开挖区域的土石方进行检测,确保土石方的质量达到设计要求;2.对开挖过程中出现的问题进行及时处理和调整,确保施工质量;3.加强施工现场的巡视和管理,及时发现和纠正问题;4.对施工人员进行定期的工作技能和安全知识培训,提高工作质量和安全意识;5.与设计单位和监理单位保持密切的沟通和协作,及时处理工程问题和变更。
六、安全措施1.严格执行国家和企业的安全生产规定,加强施工现场的管理;2.配备必要的防护设备,确保施工人员的人身安全;3.对施工现场进行定期检查和整改,消除施工隐患;4.加强施工人员的安全教育和培训,增强施工人员的安全意识;5.配备专职安全人员,负责工程施工过程中的安全管理和监督。
土石方施工组织设计目录一、工程概述 (3)二、主要施工方法和技术组织措施 (3)三、施工总平面布置图 (29)四、人员组织安排 (30)五、施工总进度计划 (34)六、工程重点、难点的主要施工技术和方法 (35)七、安全教育制度 (35)八、安全检查制度 (36)九、安全检修制度 (38)十、工业卫生防尘与防毒制度 (41)十一、后勤保障部管理制度 (43)十二、安全装置与防护器具管理规定 (45)十三、项目施工与安全规定 (47)十四、岗位操作规程 (50)土石方施工组织设计一、工程概述1。
1 工程位置本工程位于:1。
2 项目概况本工程为大型土石方剥离工程的基础设施建设。
工程总量约为 10亿立方,工期为6年。
1.3 施工场地周围环境参照施工图纸。
1.4 工程地质情况:1.5 工程范围及规模本工程总挖运方量约为 10亿 m3。
1.6 工程的主要特点(1)本工程开挖、运输土石方量巨大,工期较紧.(2)土石方主要为弃方,需自行爆破,爆破前需征得相关部门的允许,办理爆破许可证才可作业。
同时,必须遵守爆破安全规程。
(3) 本土石方机械开挖工程,属深基坑危险作业,采取分段分层(分层不超过3 米)放坡开挖,安全第一,做好排(截)水,开挖先后顺序应以保证安全和便于运输为前提.(4)施工场地内开挖、运输相互交叉施工,工程测量复杂,难度大,需精心施工。
二、主要施工方法和技术组织措施2.1 施工准备工作我公司现已对工程的性质、内容、技术要求、周边环境、地质情况等作了认真、充分的研究,并为以后的进场施工作准备。
2.1。
1 技术准备工作(1)落实项目部人选,组建强有力的项目经理部。
(2) 认真审阅施工图纸,参加设计交底和图纸会审,针对图纸中存在的问题和错误提出修正意见。
(3)复测控制桩并制定测量方案.(4) 组织工程技术人员熟悉施工图纸,编制详细的施工方案,进行技术、安全、防火培训,做好技术、安全交底,安排好有关的试验工作。

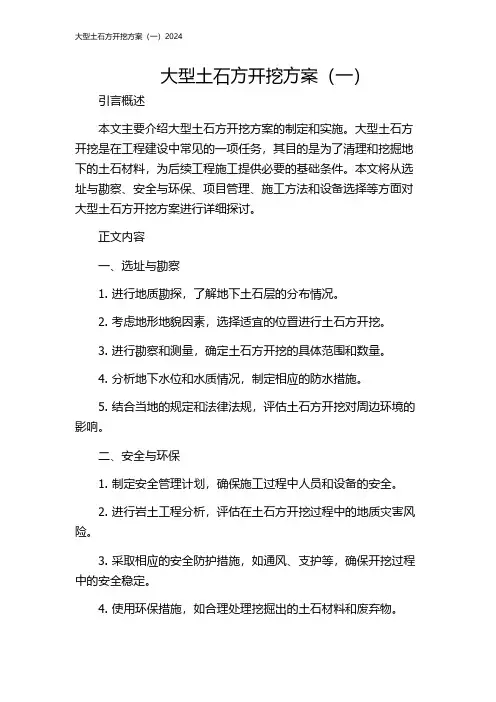

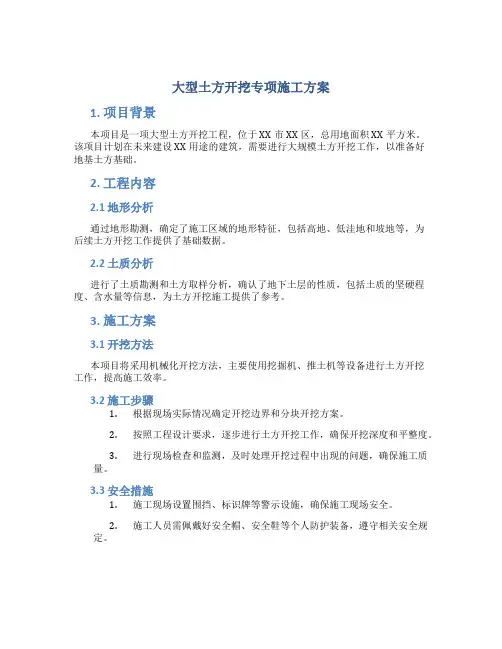

大型土方开挖专项施工方案
1. 项目背景
本项目是一项大型土方开挖工程,位于XX市XX区,总用地面积XX平方米。
该项目计划在未来建设XX用途的建筑,需要进行大规模土方开挖工作,以准备好
地基土方基础。
2. 工程内容
2.1 地形分析
通过地形勘测,确定了施工区域的地形特征,包括高地、低洼地和坡地等,为
后续土方开挖工作提供了基础数据。
2.2 土质分析
进行了土质勘测和土方取样分析,确认了地下土层的性质,包括土质的坚硬程度、含水量等信息,为土方开挖施工提供了参考。
3. 施工方案
3.1 开挖方法
本项目将采用机械化开挖方法,主要使用挖掘机、推土机等设备进行土方开挖
工作,提高施工效率。
3.2 施工步骤
1.根据现场实际情况确定开挖边界和分块开挖方案。
2.按照工程设计要求,逐步进行土方开挖工作,确保开挖深度和平整度。
3.进行现场检查和监测,及时处理开挖过程中出现的问题,确保施工质
量。
3.3 安全措施
1.施工现场设置围挡、标识牌等警示设施,确保施工现场安全。
2.施工人员需佩戴好安全帽、安全鞋等个人防护装备,遵守相关安全规
定。
4. 施工周期
整个土方开挖工程预计需XX天完成,具体时间根据实际工程进度和施工情况
进行调整。
5. 预算和资源
根据工程量和施工要求编制施工预算,包括机械设备、人工、材料等成本,同
时充分调配好工程所需的各类资源。
6. 结束语
本文对大型土方开挖专项施工方案进行了详细介绍,包括项目背景、工程内容、施工方案、施工周期、预算和资源等方面的内容,希望能为该项目的顺利实施提供参考。
大型土石方开挖方案(一)引言概述本文主要介绍大型土石方开挖方案的制定和实施。
大型土石方开挖是在工程建设中常见的一项任务,其目的是为了清理和挖掘地下的土石材料,为后续工程施工提供必要的基础条件。
本文将从选址与勘察、安全与环保、项目管理、施工方法和设备选择等方面对大型土石方开挖方案进行详细探讨。
正文内容一、选址与勘察1. 进行地质勘探,了解地下土石层的分布情况。
2. 考虑地形地貌因素,选择适宜的位置进行土石方开挖。
3. 进行勘察和测量,确定土石方开挖的具体范围和数量。
4. 分析地下水位和水质情况,制定相应的防水措施。
5. 结合当地的规定和法律法规,评估土石方开挖对周边环境的影响。
二、安全与环保1. 制定安全管理计划,确保施工过程中人员和设备的安全。
2. 进行岩土工程分析,评估在土石方开挖过程中的地质灾害风险。
3. 采取相应的安全防护措施,如通风、支护等,确保开挖过程中的安全稳定。
4. 使用环保措施,如合理处理挖掘出的土石材料和废弃物。
5. 做好施工区域的生态恢复工作,减少对环境的影响。
三、项目管理1. 制定详细的工程计划,确定开挖的进度和工期。
2. 进行资源管理,确保所需材料和设备的供应。
3. 安排合适的人员,进行开挖任务的组织和协调。
4. 设立监督和质量检查机制,确保开挖过程的质量和效率。
5. 做好相关的事后整理工作,如清理施工区域和检查工程完成情况。
四、施工方法1. 根据具体情况选择合适的开挖方法,如机械挖掘、爆破等。
2. 确定开挖的深度和坡度,制定相应的施工参数。
3. 根据土石层的特性,选择合适的支护措施,如土方模型、混凝土墙等。
4. 配备合适的施工设备,确保施工效率和质量。
5. 监测开挖过程中的地表沉降和地下水位变化,及时进行调整和控制。
五、设备选择1. 根据开挖工程的规模和要求,选择适当的机械设备。
2. 考虑设备的可用性、灵活性和安全性,在项目预算内做出选择。
3. 针对特殊情况,选用适用的设备附件和工具,提高工作效率。
第一章编制说明1.1编制依据1、根据建设单位提供的总平面及竖向布置图。
2、根据建设单位提供的总平面规划地形图。
3、根据建设单位提供的岩土工程勘察报告。
4、国家标准《工程测量规范》。
5、国家标准《土方与爆破工程施工及验收规范》。
6、国家标准《建设工程项目管理规范》。
7、结合本工程的具体特点和国家现行执行规范文件进行编制。
8、国家基本建设方针、政策、法令与法规。
9、国家现行相关规范、造价人才网强制性标准、四新技术、防火、防爆、环境保护及职业健康标准。
10、行业标准《建筑施工安全检查标准》。
11、当地的水文地质、地形地貌、气象条件及交通运输条件。
1.2编制原则1、严格遵守国家和当地政府的有关法令、法规及有关规定。
2、严格执行中华人民共和国国家标准和设计、施工规范、《安全操作规程》及招标文件中的有关规定。
3、根据工程实际情况,工程监理围绕重点项目周密部署,合理安排施工顺序。
4、采用平行流水及均衡施工方法,坚持对工程施工全过程严密监控,控制施工进度,抓住关键线路,确保工期目标实现。
5、合理配置生产要素,优化施工平面布置,减少工程消耗,降低生产成本。
6、严格遵守安全防护规程、《安全操作规程》,定期组织安全会议,进行安全防护教育,健全安全管理体系,落实安全责任制,坚持安全检查制度,使安全工作警钟长鸣。
实现无安全目标。
7、制定施工方案时,首先考虑环境保护措施,注重文明施工,把确保交通畅通、周边秩序良好、居民正常生活作为施工组织的前提,树立本项目及我单位的良好形象。
8、严格执行ISO9001系列质量标准,对施工过程进行有效控制,建立健全工程质量保证体系,完善质量管理制度,建立质量控制流程,抓住关键施工工序,把本项工程建成精品工程。
9、根据当地的水文地质、气象条件及施工工期要求,优化施工组织设计,充分发挥本单位施工工艺水平及管理水平,以合理配置人、财、机、物要素,确保工程的顺利实施。
1.3编制目的施工组织设计作为组织施工的基本文件,是根据建设单位的要求、工程的性质、现场具体施工条件、施工技术装备和施工力量等。
