电力建设施工及验收技术规范(管道篇)关于发布《电力建设施工及验收技术规范(管道篇)》电力行业标准的通知电技[1994]208号为了适应电力工业技术的发展,保证火力发电厂管道的安装质量,我部对1979年颁发的电力建设施工及验收技术规范(管道篇)DJ56-79进行了修订,新规范为电力行业标准,标准编号DL5031—94,现批准、发布,自1994年10月1日起执行,原规范同时废止。
各单位在执行中有什么问题,请告我部建设协调司。
1总则1.0.1本规范适用于火力发电厂和热力网的下列管道的配制、施工及验收:(1)600MW及以下亚临界参数火力发电机组的主蒸汽管道及相应的再热蒸汽管道和主给水管道;(2)火力发电厂范围内的一般性汽水管道、热力网管道和压缩空气管道;(3)施工用临时管道。
1.0.2本规范不适用于:(1)铸铁管道;(2)钢筋混凝土管道;(3)有色金属管道(钛、铜等);(4)非金属管道(塑料等);(5)非金属衬里管道;(6)复合金属管道。
1.0.3下列各类管道的特殊施工及验收,除遵守本规范技术要求外,还应按照电力建设施工及验收技术规范中有关专业篇的规定执行:(1)汽轮机和发电机本体范围内的各类管道;(2)锅炉本体范围内的各类管道,以及烟、风、煤、燃油、燃气和除灰系统的管道;(3)油管道及水处理的各类管道;(4)制氢、供氢系统的各类管道;(5)热工仪表管道;(6)氧气及乙炔管道。
1.0.4进口火力发电机组管道的施工及验收工作,除建造合同中另有具体规定的部分外,应按本规范的规定执行。
1.0.5电厂管道安装工程,应由具备必要的技术力量、检测手段和管理水平的专业队伍承担施工。
1.0.6电厂管道施工应按基本建设程序进行,具备下列条件方可施工:(1)设计及其他技术资料齐全,施工图纸业经会审;(2)电厂管道工程的施工组织设计和施工方案业经编制和审批;(3)技术交底和必要的技术培训与考核已经完成;(4)劳动力、材料、机具和检测手段基本齐全;(5)施工环境符合要求;(6)施工用水、电、气等均可满足施工需要。

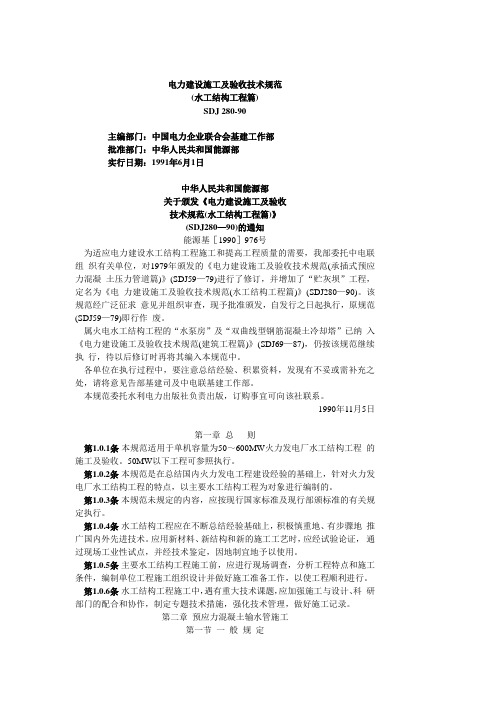

电力建设施工及验收技术规范(水工结构工程篇)SDJ 280-90主编部门:中国电力企业联合会基建工作部批准部门:中华人民共和国能源部实行日期:1991年6月1日中华人民共和国能源部关于颁发《电力建设施工及验收技术规范(水工结构工程篇)》(SDJ280—90)的通知能源基[1990]976号为适应电力建设水工结构工程施工和提高工程质量的需要,我部委托中电联组织有关单位,对1979年颁发的《电力建设施工及验收技术规范(承插式预应力混凝土压力管道篇)》(SDJ59—79)进行了修订,并增加了“贮灰坝”工程,定名为《电力建设施工及验收技术规范(水工结构工程篇)》(SDJ280—90)。
该规范经广泛征求意见并组织审查,现予批准颁发,自发行之日起执行,原规范(SDJ59—79)即行作废。
属火电水工结构工程的“水泵房”及“双曲线型钢筋混凝土冷却塔”已纳入《电力建设施工及验收技术规范(建筑工程篇)》(SDJ69—87),仍按该规范继续执行,待以后修订时再将其编入本规范中。
各单位在执行过程中,要注意总结经验、积累资料,发现有不妥或需补充之处,请将意见告部基建司及中电联基建工作部。
本规范委托水利电力出版社负责出版,订购事宜可向该社联系。
1990年11月5日第一章总则第1.0.1条本规范适用于单机容量为50~600MW火力发电厂水工结构工程的施工及验收。
50MW以下工程可参照执行。
第1.0.2条本规范是在总结国内火力发电工程建设经验的基础上,针对火力发电厂水工结构工程的特点,以主要水工结构工程为对象进行编制的。
第1.0.3条本规范未规定的内容,应按现行国家标准及现行部颁标准的有关规定执行。
第1.0.4条水工结构工程应在不断总结经验基础上,积极慎重地、有步骤地推广国内外先进技术。
应用新材料、新结构和新的施工工艺时,应经试验论证,通过现场工业性试点,并经技术鉴定,因地制宜地予以使用。
第1.0.5条主要水工结构工程施工前,应进行现场调查,分析工程特点和施工条件,编制单位工程施工组织设计并做好施工准备工作,以使工程顺利进行。
电力建设施工及验收技术规范(建筑工程篇)为了提高工程质量和适应电力建设火电建筑工程施工的需要,我部组织有关单位对1963年颁发的《电力建设施工及验收暂行技术规范(土木建筑篇)》(DJG108—63)进行了修订,经广泛征求意见,于1987年5月在部组织的审查会上通过,定名为《电力建设施工及验收技术规范(建筑工程篇)》(SDJ69—87),现予颁发,自1988年1月起执行,原规范同时作废。
各单位在执行本规范过程中,要注意总结经验、积累资料,如发现问题,请将意见和有关资料寄我部基本建设司。
第一章总则第1.0.1条本规范适用于单机容量为5~60万kW火力发电厂或热电厂建筑工程的施工及验收。
5万kW以下工程可参照执行。
第1.0.2条本规范是在总结国内火力发电厂建设经验的基础上,针对火力发电厂建设特点,并以主要工程为对象制定的。
第1.0.3条本规范中未规定的内容,应按现行国家标准建筑工程施工及验收规范及现行部颁标准有关的规定执行。
第1.0.4条应用新材料、新结构和新的施工技术时,应具有鉴定证明并通过现场试验后,方可使用。
第1.0.5条在扩建工程中,应取得原建(构)筑物的资料,采取可靠措施,妥善处理新老建(构)筑物的连接,确保原有建(构)筑物的安全。
第1.0.6条若在建筑结构上设置设计未考虑的荷载(如起吊重物、拉设拦风绳、堆放设备等),则应进行核算,并经设计单位同意后方可设置。
第二章主厂房装配式钢筋混凝土结构第一节一般规定第2.1.1条本章适用于火力发电厂主厂房装配式钢筋混凝土结构工程(包括外包钢混凝土及墙板围护结构工程)的施工及验收。
第2.1.2条在施工前必须结合现场具体情况编制“主厂房施工组织专业设计”,经批准后方得施工。
编制时应符合下列规定:一、在确定施工流向、施工顺序、选择施工方法时,应注意满足电厂设备安装顺序的基本要求及投入运行的需要。
二、在选择与布置起吊运输机具、电梯升降设施、临时管线、交通道路及施工组合场地时,应使施工布局合理,符合安全文明施工要求,并能最大限度地发挥施工机械的效能。
电力建设施工及验收技术规范1. 引言电力是现代社会不可或缺的基础设施之一,电力建设的质量和工程的安全性对社会的稳定运行和人民的生活质量起着至关重要的作用。
为了确保电力建设的高质量和安全可靠,需要遵循一系列的施工和验收技术规范。
2. 施工前的准备工作在进行电力施工之前,必须进行全面的准备工作。
这些准备工作包括但不限于以下几个方面:2.1 设计与评审电力建设施工之前,必须进行详细的设计与评审工作。
设计与评审过程应确保电力工程的可行性、安全性和可靠性。
设计必须符合国家和地方的法规和标准,评审过程应确保设计的合理性和适用性。
2.2 采购与交付施工前需要确保所需材料的采购和交付工作有序进行。
采购应严格按照国家和地方的采购法规进行,材料交付应确保过程的透明和可追溯性。
2.3 施工许可施工前必须获得所需的建设工程施工许可证。
许可证的申请和审批过程应符合国家和地方的法规和标准。
3. 施工过程电力建设施工需要按照相关的技术规范进行,确保施工过程的安全和质量。
3.1 施工组织施工组织应合理安排施工人员和设备,确保施工过程的顺利进行。
施工现场应设立明确的施工区域,并对施工人员进行安全培训。
3.2 施工工艺施工过程的工艺应符合相关的标准和规范。
施工工艺应保证施工的质量,确保电力设施的稳定运行。
3.3 现场管理施工现场应设立专人进行现场管理,确保施工过程的安全和质量。
现场管理应包括但不限于施工过程的监测、记录和报告。
4. 验收过程电力工程建设完成后,需要进行验收工作。
验收过程应按照相关的技术规范进行,确保电力设施的功能和质量达到设计要求。
4.1 设备验收电力设施的各项设备需要按照相关的标准和规范进行检验和测试。
设备验收过程应对设备的功能和性能进行评估,确保设备的正常运行。
4.2 施工质量验收施工质量验收过程应对电力设施的建设质量进行评估。
评估内容包括但不限于施工工艺的符合性、施工材料的合格性和施工过程的安全性。
4.3 安全验收电力设施需要通过安全验收,确保施工过程的安全和设施的安全运行。
电力建设施工及验收技术规范管道篇电力建设是指在城市、乡村或工矿企业中,为了满足人们日益增长的用电需求,新建或改扩建发电厂、变电站、输变电工程、配电线路、用电设施等电力设施的施工活动。
电力建设的施工及验收技术规范是保障电力设施建设质量和安全运行的重要依据,本文将着重介绍电力建设中的管道施工及验收技术规范。
一、管道施工技术规范1. 施工前的准备工作在进行管道施工前,必须对施工现场进行认真的勘察和设计,了解地形地貌、地质情况、环境条件等,同时要根据设计要求准备好施工图纸、材料和施工人员。
在施工现场要设置警示标志,确保施工安全。
2. 管道材料的选择和验收管道材料的选择应符合国家标准和设计要求,应具有耐腐蚀、耐高温、耐压等性能。
在验收管道材料时,要对材料的规格、型号、质量证明书等进行检查,确保材料符合要求。
3. 管道施工工艺管道施工应按照设计图纸和工艺要求进行,采用适当的施工方法和工艺流程,确保管道的质量和安全。
在施工过程中要注意保护环境,防止对周围环境造成污染。
4. 管道安装和焊接在进行管道安装和焊接时,要严格按照操作规程进行,保证焊缝的质量和牢固度。
对于焊接工艺要求高的管道,要进行无损检测,确保焊接质量。
5. 管道防腐保温管道施工完成后,要进行防腐保温处理,选用适当的防腐保温材料和工艺进行处理,确保管道的使用寿命和安全性。
二、管道验收技术规范1. 管道施工验收在管道施工完成后,要进行施工验收,对管道的安装、焊接、防腐保温等进行检查,确保施工质量符合设计要求。
2. 管道材料验收对管道材料进行验收时,要检查材料的规格、型号、质量证明书等,确保材料符合要求。
3. 管道安装验收对管道的安装进行验收时,要检查管道的连接是否牢固、管道的位置是否符合设计要求、管道的支架是否牢固等,确保管道安装质量符合要求。
4. 管道焊接验收对管道焊接进行验收时,要进行焊缝的外观检查、尺寸检查、无损检测等,确保焊接质量符合要求。
5. 管道防腐保温验收对管道的防腐保温进行验收时,要检查防腐保温材料的规格、厚度、施工质量等,确保防腐保温质量符合要求。
电力建设工程施工及验收规范电力建设工程施工及验收规范一、工程概述1.1 工程背景1.2 工程目标1.3 工程范围1.4 工程要求二、项目管理2.1 项目组织2.1.1 项目组织架构2.1.2 项目经理职责2.1.3 项目团队职责与分工2.2 项目计划2.2.1 工期计划2.2.2 资源计划2.2.3 风险管理计划2.3 质量管理2.3.1 质量方针与目标2.3.2 质量体系文件2.3.3 质量控制措施三、施工准备3.1 施工人员组织3.1.1 人员配备3.1.2 岗位职责3.1.3 培训与考核3.2 施工材料采购3.2.1 材料清单3.2.2 供应商选择与评估3.2.3 材料验收标准3.3 施工设备准备3.3.1 设备调配3.3.2 设备维护保养3.3.3 设备管理制度四、施工过程4.1 施工方案4.1.1 施工工序计划4.1.2 施工方法与技术4.1.3 安全防护措施4.2 施工组织4.2.1 施工队伍协调4.2.2 施工现场管理4.2.3 施工质量控制4.3 施工进度控制4.3.1 施工进度监测4.3.2 纠偏与调整措施4.3.3 变更管理4.4 安全管理4.4.1 安全生产管理4.4.2 防火与防爆措施4.4.3 施工现场卫生五、施工质量控制5.1 质量控制要求5.1.1 施工质量监督5.1.2 工程质量验收标准5.1.3 施工质量评估5.2 质量检验与测试5.2.1 材料质量检验5.2.2 施工质量检验5.2.3 设备性能测试5.3 整改措施与跟踪5.3.1 缺陷整改5.3.2 质量问题分析5.3.3 整改效果评估六、工程验收6.1 施工完成验收6.1.1 工程竣工条件6.1.2 工程验收标准6.1.3 验收准备工作6.2 工程竣工文件6.2.1 工程竣工报告6.2.2 完工图纸与技术资料6.2.3 工程归档附件:1、工程施工合同2、工程进度计划表3、工程材料清单4、设备采购合同5、施工现场平面图6、工程质量验收标准文件7、工程竣工报告模板8、完工图纸与技术资料目录法律名词及注释:1、合同法:国家关于合同签订、履行和解除等方面的法律法规。
(2)(3)(4)DL5007-92电力建设施工及验收技术标准〔火力发电厂焊接篇〕(5)总那么(6)本标准适用于能源工业电力系统设计、制造、安装和检修600MW及以下火(7)力发电设备的锅炉、承压管道、压力容器和钢结构的焊接工作.(8)本标准适宜和于碳素钢(含碳量≤%)、普通低合金钢和耐热钢的手工电弧焊、手工钨极氩弧焊、氧一乙炔焊和埋弧自动焊等焊接方法.对其它材料和焊接方法,可参照标准和有关标准制定技术要求.(9)引进国外火力发电机组的施工和验收工作,除建造合同中另有具体规定的部份外,应按本标准的规定执行.(10)焊缝质量检验根据部件工况条件和对质量要求分类进行评定.(11)金属材料检验、设备焊口检查、通球试验、焊接工艺评定、焊接接头质量检验、焊接人员考核等项工作,应分别按有关规程的规定进行.(12)焊接工作(焊接、热处理和金属检验)必须遵守平安、环保、防火等规程的有关规定.(13)焊接人员(14)焊接人员包括焊接技术人员、焊接质量检查人员、焊接检验人员、焊工及(15)焊接热处理人员.(16)各企业应设置焊接专业技术负责人和专职焊接质量检查人员.(17)焊接专业技术负责人员由有一定专业技术水平和较丰富实践经验的工程师(18)(或技师)及以上职务的焊接技术人员担任,全面负责工程焊接技术和质量管理以及焊接资格审核等工作.(19)企业及其主管部门应经常组织对焊接人员的专业技术培训,不断提高他们的技术水平、专业理论水平和管理水平.(20)对焊接人员的根本要求和工作内容.(21)焊接技术人员(22)首次从事焊接专业技术管理工作的技术人员,应经过一年以上生产实践和系统培训,经考核取得相应资格前方可担任.(23)掌握工程概况,认真执行标准,结合实际情况编制焊接施工组织设计和拟订技术措施,制定焊工培训方案,参与焊工技术考核委员会和焊工技术考核工作及焊接材料管理的检查工作.(24)根据技术措施向有关人员进行技术交底,深入实际进行指导和监督.(25)组织焊接工艺评定,编制焊接作业指导书.(26)参与重要管道和部件的质量验收工作.(27)记录、检查和整理焊接资料及工程竣工技术文件的移交和技术总结工作.焊接质量检查人员(28)从事焊接质量检查的人员应具有初中上的文化程度,具有一定实践经验(29)和技术水平,且经过专业考核取得资格证书.(30)焊接质量检查人员负责焊接质量验收工程的编制,检查文件的签发,焊接工程检查、监督和验收评定工作.(31)参与技术措施的审定工作,经常深入实际监督技术措施的实施,对违章操作应及时制止并报告有关部门.(32)注重质量监督资料的积累和总结,配合有关人员做好工程竣工资料的移(33)交工作.(34)确定受检焊缝,认真记录,催促有关部门做好质量检验工作.检查焊工合格证件,掌握其技术状况,对焊接质量经常不合格者有权停止其焊接工作,并建议焊工技术考核委员会撤消其合格证书.焊接检验人员(1)检验人员经专业技术培训和考核合格取得相应专业资料证书后,方可担任相应的焊接检验工作.焊缝质量无损检验工作应按本标准和有关规程进行,检验结果的评定工,必须由Ⅱ级及以上人员担任.根据焊接质量检查人员所确定的受检部位进行检验,做到检验及时,结论准确,及时反应.焊接检验人员应认真填发、整理和保管全部检验记录.对外观不合格的焊口,应拒绝无损探伤检验.焊工必须经过焊接根本知识和实际操作技能的培训,并按SD263-88?焊工技术考核规程?考核,取得焊工合格证书.凡担任下述各项部件焊接的焊工,必须经相应工程技术考核合格.承压钢结构:锅炉钢架(主立柱、主横梁)、起重设备结构、主厂房屋架.锅炉受热面管子.工作压力大于的压力容器及管道.储存易燃、易爆介质(气体、液体)的容器及其输送管道.在受监承压部件上焊接非承压件.高速转动部件的焊接件.应有良好的工艺作风,严格按照给定的焊接工艺和焊接技术措施进行施焊,严格遵守本标准和企业制定的焊接工艺细那么,并认真实行质量自检.焊工在施焊前应认真熟悉作业指导书,凡遇与作业指导书要求不符时,焊工应拒绝施焊.当出现重大质量问题时,报告有关人员,不得自行处理.合格焊工中断受监部件焊接工作六个上者,再次担任受监部件焊接工作时,必须重新考核.合格焊工不得担任超越其合格工程的焊接工作.焊接热处理人员(1)焊接热处理工必须经过专业培训并考核取得资格证书 .应遵守本标准及焊接技术措施、焊接作业指导书中有关热处理局部的规定,做到操作无误、记录准确.热处理后必须进行自检,并积累和整理热处理资料.钢材及焊接材料焊接前必须查明所焊材料的钢号,以便正确地选用相应的焊接材料和确定适宜的焊接工艺和热处理工艺.钢材必须符合国家标准(或部颁标准、专业技术条件),进口钢材符合该车国家标准或合同规定的技术条件.焊接材料[焊条、焊丝、钨棒、氩气、乙炔气(电石)和焊剂]的质量应符合国家标准(或有关标准).电厂常用焊条、焊丝的化学成分和机械性能见附录B和附录C.钢材、焊条、焊丝等均应有制造厂的质量合格证.凡无质量合格证或对其质量有疑心时,应按批号抽查试验,合格者方可使用.(1)(2)(3)焊条、焊丝的选用 ,应根据母材的化学成分、机械性能和焊接接头的抗裂(4)性、碳扩散、焊前预热、焊后热处理以及使用条件等综合考虑.同程钢材焊接时,焊条(焊丝)的选用,一般应符合以下要求:(5)焊缝金属性能和化学成分与母材相当.(6)工艺性能良好.(7)异种钢材焊接时,焊条(焊丝)的选用,一般应符合以下要求:(8)两侧钢材均非奥氏体不锈钢时,可选用成份介于二者之间或与合金含量低的一侧相配的焊条(焊丝).(9)两侧之一为奥氏体不锈钢时,可选用含镍量较高的不锈钢焊条(焊丝).焊接异种钢的焊条(焊丝)及焊后热处理温度推荐值见附录E.(10)钨极氩弧焊用的电极,宜采用铈钨棒,所用氩气纯度不低于%.(11)--乙炔焊所用氧气纯度应在%以上.乙炔气纯度应符合GB6819-86?溶解乙炔?的规定.如以电石制备乙炔气,电石应有出厂证明书,其质量可采用检查焊(12)缝金属中硫、磷含量(按被焊金属标准)的方法来确定;用于焊接的乙炔气,应进行过滤,未经检查或杂质含量超过标准的电石,不得用于受监部件的焊接.(13)埋弧自动焊用的焊剂应符合有关标准要求,常用埋弧焊焊剂简明表见附录 D.(14)焊前准备(15)焊口的位置应避开应力集中区且便于施焊及热处理,一般应符合以下要求:(16)锅炉受热面管子焊口,其中心线距离管子弯曲起点或汽包、联箱外壁以及(17)支吊架边缘至少70mm,两个对接焊口问距离不得小于150mm.(18)管道对接焊口,其中心线距离管子弯曲起点不小于管子外径,且不小于(19)100mm(焊接、锻制、铸造成型管件除外 ),距支吊架边缘至少50mm,两个对接焊(20)口间距离不得小于管子直径,且不得少于150mm.(21)管接头和仪表插座一般不可设置在焊缝或热影响区内.(22)筒体的对接焊口,其中心线距离封头弯曲起点不小于壁厚加15mm,且不小(23)于25mm和不大于50mm.(24)带有纵向焊缝的筒体和封头,相邻两纵向焊缝的距离应不大于壁厚的3倍,且不小于100mm.(25)焊接管的管孔应量防止开在焊缝上,并防止管孔焊缝与相邻焊缝的热影响区相重合,如必须在焊缝上及附近开孔时,应满足以下条件:(26)管孔两侧大于孔径且不少于60mm范围内的焊缝应按表的要求,经无损探伤检验合格.(27)孔边不在焊缝缺陷上.(28)管接头需经焊后热处理消除应力.搭接焊缝的搭接尺寸应不小于5倍母材厚度,且不小于30mm..如无管子、管道、压力容器和钢结构的坡口形式应按设计图纸规定加工规定时,坡口的型式和尺寸应按能保证焊接质量、填充金属量少、改善劳动条件、便于操作、减少焊接应力和变形、适应探伤要求等原那么选用.焊接接头根本形式及尺寸见表焊件下料与坡口加工按以下要求进行:焊件下料采用机械方法为宜,对淬硬倾向较大的合金钢材,公称直径<100mm的管子和公称直径>100mm、工作压力>的汽水管道,尤应以机械方法加工.如用热加工法(如气割)下料,切口局部应留有加工余量,以除去淬硬层及过热金属.567对淬硬倾向较大的合金钢材用热加工法下料后,切口局部应先进行退火处理再行加工.8坡口的制备应以机械加工的方法进行.如使用火焰切割切制坡口,那么应将割口外表的氧化物、熔渣及飞溅物按条的要求清理干净,并将不平处修理平整.9焊件经下料及坡口加工后按以下要求进行检查,合格前方可进行组对.10淬硬性较大的钢材如使用火焰切割下料坡口,加工后要经外表探伤检11验合格.12坡口处母材无裂纹、重皮、坡口损伤及毛刺等缺陷.13坡口加工尺寸符合图样要求.14在第条规定的清理范围内无裂纹、夹层等缺陷.15焊件在组装前应将焊口外表及附近母材内、外壁的油、漆、垢、锈等清理干净,直至发出金属光泽.清理范围规定如下:16手工电弧焊对接焊口:每侧各为10-15mm.17埋弧焊接焊口:每侧各为20mm.18角接接头焊口:焊脚K值+10mm.19对接管口端面与管子中心线垂直.其偏斜度△f不得超过表的规定.20焊件对口时一般应做到内壁齐平,如有错口,其错口值应符合以下要求:21对接单面焊的局部错口值不应超过壁厚的10%,且不大于1mm.22对接双面焊口的局部错口值不应超过焊件厚度的 10%,且不大于3mm.23不同厚度焊件对口时,其厚度差可按以下方法处理:24内壁尺寸不相等而外壁齐平时,可加工成图的形式.25外壁尺寸不相等面壁齐平时,可加工成图的形式.26内外壁尺寸均不相等时,可加工成图的形式.27内壁尺寸不相等,厚度差≤5mm时,在不影响焊件强度的条件下可加工成图的形式.28焊口的局部间隙过大时,应设法修整到规定尺寸,严禁在间隙内加填塞物.29焊条、焊丝和焊剂应存放于枯燥、退风良好、温度大于5℃,且相对空气湿度小于60%的库房内.30焊条、焊剂使用前应按其说明书要求进行烘焙,重复烘焙不得超过两次.焊丝使用前应去除锈垢和油污,至露出金属光泽.31焊接重要部件的焊条,使用时应装入温度保持在100-150℃的专用保温箱筒内,随用随取.32存放一年以上的焊条用于重要部件焊接时,如对其发生疑心,应重新做出鉴定,符合要求前方准使用.33焊接组装时应将待焊工件垫置牢固,以防止在焊接和热处理过程中产生变形和附加应力.34除设计规定的冷拉口外,其余焊口应禁止用强力对口,更不允许利用热膨胀法对口,以防引起附加应力.35焊接场所过程包括对口装配、防雨、防雪、防寒等措施.36焊接施过程包括对口装配、施焊、热处理和检验等四个重要工序.本道工序符合要求前方准进行下道工序,否那么禁止下道工序施工.37合格焊工在施焊锅炉受热面管子前,应进行与实际条件相适应的模拟练习,并经折断面检查符合要求前方可正式焊接.38焊接工艺焊接时允许的最低环境温度如下:碳素钢:-20℃.低合金钢、普通低合金钢 :-10℃.中、高合金钢:0℃.各种钢材施焊前的预热温度推荐如表并有以下规定:根据焊接工艺评定提出预热要求.壁厚≥6mm的合金钢管子、管件(如弯头、三通等)和大厚度板件在负温下焊接时,预热温度可按表的规定值提高20-50℃.壁厚<6mm的低合金钢管子及壁厚>15mm的碳素钢管在负温下焊接时亦应适当预热.异种钢焊接时,预热温度应按焊接性能较差或合金成分较高的一侧选择.接管座与主管焊接时,应以主管规定的预热温度为准.非承压件与承压件焊接时 ,预热温度应按承压件选择.非承压件与承压件焊接时 ,预热温度应按承压件选择.预热宽度从对口中心开始,每侧不少于焊件厚度的三倍.厚度大于35毫米的焊接接头预热时的升温速度应符合第条的规定.施焊过程中,层间温度应不低于规定的预热温度的下限,且不高于400℃.承压管道焊接时,为保证管道(或管子)内壁清洁和焊缝根层质量,所用的焊接方法应遵照表的规定.中、高合金钢(含铬量≥3%或合金总含量>5%)管子和管道焊口,为防止根层氧化或过烧,焊接时内壁应充氩气或混合气体保护.严禁在被焊工件外表引燃电弧、试验电流或随意焊接临时支撑物,高合金钢材料外表不得焊接对口用卡具.管子焊接时,管内不得有穿堂风.点固焊时,除其焊接材料、焊接工艺、焊工和预热温度等应与正式施焊时相同外,还应满足以下要求:在对口根部点固焊时 ,点固焊后应检查各个焊点质量,如有缺陷应立即去除,重新进行点焊.厚壁大径管假设采用填加物方法点固 ,当去除临时点固物时,不应损伤母材,并将其残留焊疤去除干净、打磨修整.采用钨极氩弧焊打底的根层焊缝检查后 ,应及时进行次层焊缝的焊接,以防止产生裂纹.多层多道焊缝焊接时,应逐层进行检查,经自检合格后,方可焊接次层,直至 完成.,当壁厚大于35mm 时,亦应符合以下厚壁大径管的焊接应采用多层多道焊 规定:氩弧焊打底的焊层厚度不小于3mm. 2mm.其它焊道的单层厚度不大于所用焊条直径加单焊道摆动宽度不大于所用焊条直径的图为减少焊接变形和接头缺陷,直径大于194mm 的管子和锅炉密集排管(管子间距≤30mm)的对接焊口宜采取二人对称焊 .钢结构的焊接应按作业指导书的规定进行 .施焊中,应特别注意接头和收弧的质量,收弧时应将熔池填满.多层多道焊的接头应错开.施焊过程除工艺和检验上要求分次焊接外,应连续完成.假设被迫中断时,应采取防止裂纹产生的措施(如后热、缓冷、保温等).再焊时,应仔细检查并确认无裂纹后,方可按照工艺要求继续施焊.公称直径大于或等于1000mm的管道或容器的对接焊口,应采取双面焊接,并应采取清根措施,以保证封底焊质量,清根后应按第条要求将氧化物去除干净.对需做检验的隐蔽焊缝,应经检验合格后,方可进行其它工序.焊口焊完后应进行清理,经自检合格后在焊缝附近打上焊工本人的代号钢印,或永久性标记.对容易产生延尺裂纹的钢材、焊后应立即进行热处理,否那么应作后热处理,其温度以400-350℃为宜,恒温时间不小于2小时,后热处理的加热范围与热处理要求相同.焊接接头有超过标准的缺陷时,可采取挖补方式返修.但同一位置上的挖补次数一般不得超过三次,中、高合金钢不得超过二次,并应遵守以下规定:彻底去除缺陷.补焊时,应制订具体的补焊措施并照工艺要求进行.需进行热处理的焊接接头 ,返修后应重做热处理.安装管道冷拉口所使用的加载工具,需待整个对口焊接和热处理完毕前方可卸载.焊后热处理热处理是为了降低焊接接头的列余应力,改善焊缝金属的组织与性能.热处理过程应严格按照本标准及有关规定进行.以下焊接接头焊后应进行热处理.壁厚>30mm的碳素钢管子与管件.壁厚>32mm的碳素钢容器.壁厚>28mm的普通低合金钢容器.耐热钢管子与管件(第条规定的内容除外).经焊接评定需做热处理的焊件.凡采用氩弧焊或低氢型焊条,焊前预热和焊后适当缓冷的以下部件可免作焊后热处理.壁厚小于或等于10mm,管径小于或等于108mm的15CrMo、12Cr2Mo管子.壁厚小于或等于8mm,管径小于或等于108mm的12Cr1MoV钢管子.壁厚小于或等于6mm,管径小于或等于63mm的12Cr2MoWVB钢管子.焊后热处理一般为高温回火.常用钢材的焊后热处理温度与恒温时间见表热处理过程中,升温、降温速度规定如下:升温、降温速度,一般可按250×25/壁厚℃/h计算,且不大于300℃/h.降温过程中,温度在300℃以下可不控制.异种钢焊接接头的焊后热处理,应按两侧钢材及所用焊条(焊丝)综合考虑.热处理温度一般不超过合金钢成分低侧钢材的下临界点AC1,可参见附录E.热处理的加热宽度,从焊缝中心算起,每侧不小于管子壁厚的3倍,且不小60mm.热处理时的保温宽度,从焊缝中心算起,每侧不得小于管子壁厚的5倍,以减少温度梯度.热处理的加热方法,应力求内外壁和焊缝两侧温度均匀,恒温时在加热范围内任意两测点间的温差应低于50℃.厚度大于10mm时应采用感应加热或电阻加热.热处理的测温必须准确可靠,应采用自动温度记录.所用仪表、热电偶及其附件,应根据计量的要求进行标定或校验.进行热处理时,那么温点应对称布置在焊缝中心两侧,且不得小于两点.水平管道的测点应上下对称布置.焊接接头热处理后,应做好记录和标记,并打上热处理工的代号钢印或永久性标记.质量检验应重视焊接质量的检查和检验工作,实行焊接质量三级检查验收制度、贯彻自检与专业检验和结合的方法,做好验证工作.焊接质量检查,包括焊接前、焊接过程中和焊接结束后三个阶段的质量检查,应严格按检验工程和程序进行.焊接接头分类检查的方法、范围及数量,按表进行,且应符合以下规定:外观检查不合格的焊缝,不允许进行其它工程检查.需做热处理的焊接接头,应在热处理后进行无损探伤.焊接接头的射线中超声波探伤按以下规定选用 :厚度≤20mm的汽、水管道采用超声波探伤时,还应另做不小于20%的探伤量的射线透照.厚度>20mm、且小于70mm的管子和焊件,射线透照或超声波探伤可任选其中一种.厚度≥70mm的管子在焊到20mm左右时做100%的射线探伤,焊接完成后做100%的超声波探伤.对于焊妆头为I类的锅炉受热面管子,除做不少于25%的射线透照外,还应另做25%的超声波探伤.合金钢件焊后应对焊缝进行光谱分析检查,规定如下:锅炉受热面管子不少于10%.其它管子及管道的100%.光谱分析复查应根据每个焊工的当日工作量进行.锅炉受热面管子作割样或代样检查时,试样数量见表试样切取部位及加工规格见附录F.割样或代样的检查结果假设有不合格工程时,应做该工程不合格试样数量的双倍复检.无损探伤的结果假设有不合格时,除对不合格焊缝进行返修外,尚应从该焊工当日的同一批焊接接头中增做不合格数的加倍检验,加倍检验中仍有不合格接头重新做热处理.对于不合格的焊接接头,应查明原因,采取对策,进行返修.返修后还应重新进行检验.热处理自动记录图异常应做硬度值抽查.被查部件的硬度值超过规定范围时,应按班次做加倍复检并查明原因,对不合格接头重新做热处理.焊接检验后,应按部件和整体分别统计出无损检验一次合格率,以反映焊接质量状况.其计算方法可按下式进行: 无损检验一次合格率=(A-B)/A×100%式中A---- 一次被检焊接接头当量数(不包括复检及重复加倍当量数);B----不合格焊妆头当量数(包括挖补、割口及重复返工当量数).当量数计算规定如下:外径小于或等于76mm的管接头,每个接头即为当量数 1.外径大于76mm的管子、容器接头,同焊口的每300mm被检焊缝长度计为当量数1.,相邻底片上的超标缺陷实际问隔小于300mm时可计为一使用射线探伤时个当量.8质量标准焊缝外观检查质量应符合以下要求:焊缝边缘应圆滑过渡到母材,焊缝外形尺寸应符合设计要求,其允许尺寸见表焊缝表露缺陷应符合表要求.焊接角变形应符合表规定管子、管道的外壁错口值不得超过以下规定:锅炉受热面管子:≤20%δ+1mm其它管道:≤10%δ且≤4mm.焊缝的无损探伤检验及结果的评定应按照以下标准进行.承压管道:SD143--85?电力建设施工及验收技术标准(钢制承压管道对接焊缝射线检验篇)?.SD67-83?电力建设施工及验收技术标准(管道焊缝超声波检验篇)?.容器及钢结构:GB3323-87?钢熔化焊对接接头射线照相和质量分级?.JB1152-81?锅炉和钢制压力容器对接焊缝超声波探伤?.各类焊缝的质量级别规定见表焊接接头机械性能试验结果应符合表的规定.焊接接头折断面和金相宏观检验标准应符合表的规定.金相微观检验合格标准如下:没有裂纹.没有过烧组织.在非马氏体钢中,没有淬硬的马氏体组织.热处理后焊缝的硬度,一般不超过母材布氏硬度HB加100,且不超过以下规:合金总含量<3%HB≤270合金总含量3%~10%HB≤300合金总含量>10%HB≤350技术文件焊接技术文件应及时进行编制,施工后移交有关部门,其内容包括:焊接工程一览表.受监部件使用的焊接材料质量证件.焊工技术考核登记表.受监焊口焊接、热处理和质量检验的报告和热处理曲线记录图.主蒸汽、再热蒸汽系统(热段、冷段)、汽轮机导汽管和主给水系统等管道的焊接,热处理和检验记录图. 以下焊接资料应在峻工后整理成册,交质量管理部门保管,以备查询:焊接施工组织设计、重大工程施工技术措施.锅炉受热面管子和锅炉一次门内本体管道的焊接、热处理检验记录、图表、探伤底片、检验报告. 焊接工程质量评级.焊接工艺评定书、作业指导书.焊接工程技术总结.附录〔全略〕。
电力建设施工及验收技术规范锅炉机组篇目次1总则1.1一般规定1.2锅炉开始安装前对建筑工程的配合要求2 锅炉构架及有关金属结构2.1一般规定2.2锅炉基础检查、划线和垫铁安装2.3锅炉构架组合2.4锅炉构架安装和二次灌浆2.5炉门、窥视孔和炉墙零件2.6锅炉密封部件2.7燃烧装置2.8空气预热器2.9工程验收3 受热面3.1一般规定3.2汽包、联箱3.3水冷壁3.4过热器、再热器、省煤器和减温器3.5循环泵3.6水压试验3.7工程验收4 锅炉附属管道4.1一般规定4.2锅炉排污、取样、加热、疏放水和排汽管道4.3水位计4.4安全阀4.5吹会系统4.6工程验收5 烟、风、煤管道及附属设备5.1一般规定5.2烟、风、煤管道的组合及安装5.3烟、风、煤管道附件及装置5.4煤粉分离器及除尘器5.5烟气脱硫装置5.6工程验收6 燃油系统设备及管道6.1一般规定6.2卸油装置及卸油管道6.3油罐及其附件6.4供油设备及泵房管道6.5厂区管道6.6锅炉房燃油管道6.7燃油系统的试验及吹洗6.8燃油系统受油前应具备的条件6.9工程验收7 锅炉辅机机械7.1一般规定7.2机械安装通则7.3磨煤机7.4风机7.5给煤机7.6给粉机7.7螺旋输粉机7.8空气压缩机7.9灰渣设备7.10工程验收8 输煤设备8.1一般规定8.2胶带输煤机8.3胶带输煤机的卸煤设备8.4磁铁分离器8.5碎煤机8.6筛煤机8.7卸车设备及煤厂设备8.8工程验收9 锅炉炉墙、热力设备和管道的保温油漆9.1一般规定9.2炉墙和保温材料9.3耐火混凝土施工9.4保温混凝土施工9.5框架式耐火混凝土炉墙9.6敷管炉墙9.7砖砌轻型炉墙9.8炉墙保护层施工9.9热力设备及保温管道保温9.10油漆施工9.11冬季施工9.12工程验收10 锅炉机组启动试运及验收10.1一般规定10.2锅炉试运要点10.3烘炉10.4锅炉化学清洗10.5管道的冲洗和吹洗10.6蒸汽严密性试验及安全阀调整10.7整套启动试运行1总则1.1一般规定1.1.1 本规范适用于容量为65~2100t/h,主蒸汽压力为3.8~25MPa,主蒸汽温度为450~550℃的国产电站锅炉机组的施工及验收;对于大于或小于上述容量和参数的机组的施工及验收工作参考使用本规范;国外引进机组的施工及验收工作应执行制造厂的规定,如制造厂无明确规定,则应执行本规范。
1.1.2锅炉机组的安装工程应按设计和设备技术文件施工。
除本范外,有关管道、焊接、泵类、热工测量仪表等部分应与本规范相应专业技术规范配合使用。
1.1.2.1 锅炉范围内的蒸汽管道、给水管道和工业水管道的安装执行《电力建设施工及验收技术规范(管道篇)》(DL5031-94);1.1.2.2承压管道配制和安装中的焊接工作应执行《电力建设施工及验收技术规范(火力发电厂焊接篇)》(DL5007-92),重要钢结构、承压部件上的非承压部件应适合该项工作并经考试合格的焊工进行焊接;1.1.2.3 泵类安装应执行《电力建设施工及验收技术规范(汽轮机机组篇)》(DL5011-92); 1.1.2.4 热工测量仪表安装应执行《电力建设施工及验收技术规范(热工仪表及控制装置篇)》(SDJ279-90);1.1.2.5 锅炉本炉受热面及其他有关管道的防腐要求应执行《电力建设施工及验收技术规范(火力发电厂化学篇)》(DLJ58-81);1.1.2.6 锅炉电梯、起重设备等机械设备安装应参照《电梯安装验收设规范》(GB10060-93)、《机械设备安装工程施工及验收规范(一)、(四)、(五)、(六)》〈TJ231-75(一)、TJ231-78(四)、TJ231-78(五)及TJ231-78(六)〉及《电梯安装工程质量检验评定》(GBJ310-88)的有关规定执行;1.1.2.7 锅炉钢结构及附属机械、设备的钢结构,采用焊接及铆钉连接时,应参照《钢结构工程施工及验收规范》(GBJ205-83)的有关规定执行。
1.1.3 设计变更按规定办理手续后,方准施工。
设计变更资料应及时整理,妥善保管。
1.1.4 新产品和新设备的施工技术要求,如制造厂无明确规定时,应由施工单位、运行单位设计和制造单位共同研究制定,施工中遵照执行。
1.1.5 锅炉机组安装施工,除应按泵规范规定外,并应遵守国务院及有关部门颁发的安全技术、锅炉监察、劳动保护及放火等规定和《电力工业技术管理法规》〈(80)电技字第26号〉、《电力建设施工技术管理制度》〈(80)火发字第5号〉的规定。
1.1.6 锅炉机组在组合、安装前应经建设单位(业主)组织“监造”和“安检”合格,并必须按本规范的规定对设备进行复查。
如发现制造缺陷应提交业主与制造厂研究处理及签证。
由于制造缺陷使安装质量达不到本篇规范的规定时,应由业主和制造单位代表签证。
1.1.7 凡属锅炉监察范围内的锅炉部件,必须取得制造厂的设备技术文件,证明所用材料和制造质量符合劳动人事部颁发的《蒸汽锅炉安全技术监察规程》[劳人锅(1987)4号]或原水利电力部颁发的《电力工业锅炉监察规程》(SD167-85)的规定后,方准施工。
1.1.8 安装设备和材料均应有产品合格证书,按本规范规定应进行检验鉴定,经现场检验合格后,方准使用。
1.1.9 现场自行加工的成品半成品(包括烟、风、煤管道等)和自行生产、配制的材料(包括炉墙、保温材料等)应按本篇规范和有关规定的要求进行检查,符合要求后方准使用。
1.1.10 设备吊装前,应对设备的临时加固设施进行全面检查,对承力焊接应进行细致的外观检查。
1.1.11 设备安装过程中,应及时进行检查验收;上一工序未经检查验收合格,不得进行下一工序施工。
隐蔽工程隐蔽前必须经检查验收合格,并办理签证。
1.1.12 施工中必须经常保持现场清洁。
设备安装结束后、封闭前和锅炉机组启动前,必须彻底检查和清扫,内部不得有杂物存留。
1.1.13 锅炉机组启动和验收,必须按电力工业部颁发的《火力发电厂基本建设工程启动及竣工验收规程》(电建[1996]159号)的规定执行。
1.1.14 锅炉机组安装结束后,应有完整的施工技术记录,并应符合设计、设备技术文件和本篇规范的规定。
1.1.15 锅炉机组安装结束后必须具备下列技术文件:1.1.15.1 设备缺陷记录和签证;1.1.15.2 设计变更资料(包括必要的附图);1.1.15.3 隐蔽工程中间验收记录和签证(见下列各章);1.1.15.4 安装技术记录和签证(见下列各章);1.1.15.5 质量验评表;1.1.15.6 安装竣工图。
1.1.16 起重运输机械的设计、制造、维护和使用,均应按照有关规程和规定进行。
新装、拆装或大修后的起重运输机械在使用前应按规定进行负荷试验,并检验保护、刹车和灯光信号指示,符合要求方可使用。
司机和操作人员应经考试合格。
1.1.17 施工人员在施工前应学习本规范、《电力建设安全工作规程(火力发电厂部分)》(DL5009.1-92)和技术操作规程的有关部分,并经安全考试合格方可上岗工作。
1.1.18 设备安装前的保管应按存放地区的自然情况、气候条件、周围环境和存放时间长短,参照原水利电力部基本建设司颁发的《电力基本建设火电设备维护保管规程》(SDJ68-84)和设备技术文件的规定作好保管文件工作。
1.1.19 在冬季和炎热季节施工时,应根据设备特点和工艺要求制定防止损坏设备和保证质量的措施。
1.1.20 设备存放位置应按施工组织设计的规定,尽量避免二次搬运。
1.1.21 设备开箱应会同有关方面进行检查清点,作出记录。
检查清点后,应及时妥善保存,防止丢失、损坏和变质。
开箱的设备技术文件应专案保管。
1.1.33 对存放保管时间较长或放置带有腐蚀性气体的环境中的锅炉机组设备,在安装前应全面检查腐蚀情况,根据情况作出处理。
1.2锅炉安装前对建筑工程的配合要求1.2.1锅炉机组开始安装前,安装现场一般应具备下列条件:1.2.1.1完成设备基础、地下沟道和地下设施以及厂房内各层混凝土平台,地面要回填夯实,尽量做好混凝土毛地面,完成进入厂房的通道或铁路,并应满足施工组织设计的要求;1.2.1.2设备基础按国家标准《混凝土结构工程施工及验收规范》(GB50204-92)的规定检查、验收合格;基础强度未达到设计强度的70%时不得承重;1.2.1.3采取室内安装时,一般情况下厂房应结顶,并即使做好屋面防水工程;采取露天安装时,应在施工组织设计中预先考虑好施工方案,使建筑和安装工程均能顺利进行;1.2.1.4各层建筑物上的安装孔洞和敞口部分应有可靠的盖板和栏杆;1.2.1.5安装现场应有可靠的消防设施、充足的照明和排水设施;1.2.1.6土建施工的剩余材料和杂物应及时清除干净。
1.2.2采用钢筋混凝土的锅炉构架施工前,安装和土建单位应协商确定钢筋混凝土构架和锅炉本体施工间的相互配合工作和特殊要求。
锅炉本体吊装前,应全面复核构架施工偏差。
1.2.3不得任意在建筑物上打砸孔洞、损坏承力钢筋和预应力钢筋,并不得在其上施焊。
如果施工需要必须进行时,应经有关部门批准,打砸孔洞应选用适当工具。
1.2.4扩建工程施工时,扩建厂房的生产厂房间应有适当的隔离设施。
