,JMK室外给H冰管网的施工管理分析1.排水管道工程结构及特点小区排水管道工程主要由检查井、管道沟、阀门井等组成,其中小区排水管道又分为排水管路和雨水管道两部分。
一般排水管道中都会设置检查井,该结构主要是为了对小区室外给水系统与雨水系统进行有效区分,避免两个系统在同一个区域内进行混排。
由于该管道位于室外地下,所以排水效果直接影响到整个小区环境,因此需要对排水的连续性和可靠性严格要求,保证能够有效控制排水管道的堵塞问题。
在实际施工中,通常都是采用水泥沙浆进行灌注。
当采用水泥沙浆进行灌注时,一定要选择正规厂家所生产的水泥沙浆。
为了保证小区排水管道的使用寿命和承载能力,对混凝土强度要求较高;此外水泥沙浆也存在一定不足之处,对混凝土强度造成影响。
由于雨水管需要与污水管连接形成排水系统,所以要对雨水管道和污水管道分别进行设置。
一般情况下雨水管都设置在道路两侧或绿化带内,以便于小区地面绿化使用;而污水管则要尽可能的敷设在地势较高的地方。
由于污水中含有一定盐分和杂质,而土壤中含盐量过多时会影响到土壤结构质量,从而影响小区绿化环境质量;另外若将污水排入雨水排水系统会导致地表径流增加和地面沉降等问题。
另外如果小区地势较低,还可能会出现积水现象;而一旦遇到暴雨天气则需要及时排水,否则会导致积水面积过大。
1.1施工技术(1)预埋技术。
(2)检查井、立管及井壁防腐技术。
(3)井壁施工及衬砌技术。
(4)管道焊接与管道封堵技术。
(5)混凝土浇筑和养护。
(6)管道试压、防腐、混凝土表面养护等工作。
(7)竣工验收工作以及工程移交的具体安排。
①预埋技术:通常在排水管道的铺设过程中,通常都会使用直径为DN100左右的钢筋混凝土管作为预埋物,再根据设计要求进行水泥沙浆浇筑、防腐以及混凝土表面养护等工作。
②检查井预埋后进行的下一步工作:首先要根据图纸所提供的位置信息,对检查井及管沟进行准确定位;其次根据现场情况合理设置排水坡度,保证排水效果;最后要对检查井周边区域进行清理,使其符合施工要求。

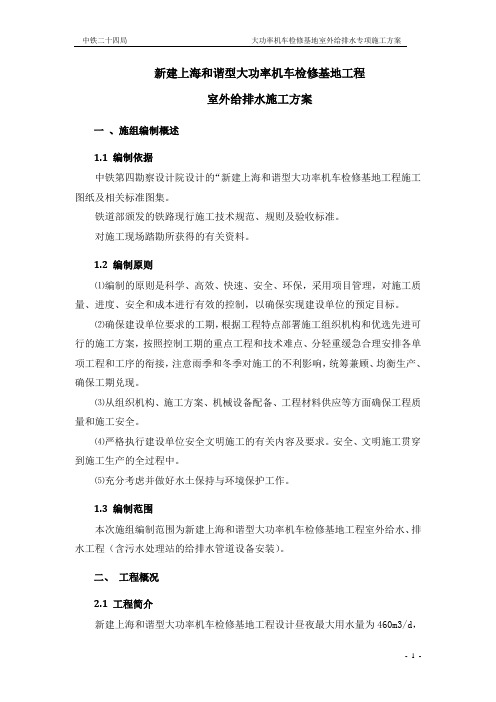

新建上海和谐型大功率机车检修基地工程室外给排水施工方案一、施组编制概述1.1 编制依据中铁第四勘察设计院设计的“新建上海和谐型大功率机车检修基地工程施工图纸及相关标准图集。
铁道部颁发的铁路现行施工技术规范、规则及验收标准。
对施工现场踏勘所获得的有关资料。
1.2 编制原则⑴编制的原则是科学、高效、快速、安全、环保,采用项目管理,对施工质量、进度、安全和成本进行有效的控制,以确保实现建设单位的预定目标。
⑵确保建设单位要求的工期,根据工程特点部署施工组织机构和优选先进可行的施工方案,按照控制工期的重点工程和技术难点、分轻重缓急合理安排各单项工程和工序的衔接,注意雨季和冬季对施工的不利影响,统筹兼顾、均衡生产、确保工期兑现。
⑶从组织机构、施工方案、机械设备配备、工程材料供应等方面确保工程质量和施工安全。
⑷严格执行建设单位安全文明施工的有关内容及要求。
安全、文明施工贯穿到施工生产的全过程中。
⑸充分考虑并做好水土保持与环境保护工作。
1.3 编制范围本次施组编制范围为新建上海和谐型大功率机车检修基地工程室外给水、排水工程(含污水处理站的给排水管道设备安装)。
二、工程概况2.1 工程简介新建上海和谐型大功率机车检修基地工程设计昼夜最大用水量为460m3/d,水源由南翔给水加压泵站供给。
含油污水经隔油池处理、生活污水经化粪池处理后进污水集水井经抽升排入市政污水干管网。
基地设污水处理场一处。
给水管道部分:本工程给水管材采用钢丝网骨架PE复合管和给水球墨铸铁管。
生产生活和消防采用共用给水系统。
给水管道及压力排污管一般地段埋深不小于0.7m,过铁路和道路时,管顶距轨底或道路面的高度不小于1.2m,并设置钢筋砼套管。
排水管道部分:主要包括一条含油废水管和生活污水管。
排水管管材FRPP 加筋管和U-PVC排水管;过股道时采用钢筋砼管。
其中压力排污管材质采用钢丝网骨架PE复合管和钢管。
本工程给排水管道采用开槽埋管施工工艺。
本工程的相关单位如下:建设单位:上海铁路局虹桥枢纽工程建设指挥部设计单位:中铁第四勘察设计院监理单位:上海华东铁路建设监理有限公司施工单位:中铁二十四局集团根据ISO9001质量管理体系的要求,加强过程控制。
室外给排水-技术资料一、概述室外给排水是指在建筑物外部进行的一系列排水设备和管道系统,主要包括雨水排水系统和污水排水系统。
其主要功能是将雨水和生活污水排放至污水处理厂进行处理,同时保持场地排水畅通。
二、设备介绍室外给排水设备主要包括:1. 雨水排水系统雨水排水系统主要由雨水管、雨水口和排水设备等组成。
•雨水管:采用PVC管、钢筋混凝土管等材料制成,通常埋于地下,用于收集和排放雨水。
•雨水口:通常设在地面上,用于收集和排放雨水。
雨水口种类众多,主要分为直立式、横放式和下沉式等。
•排水设备:如雨水泵站、回灌设备等。
主要用于将雨水送入污水处理设备中进行处理。
2. 污水排水系统污水排水系统主要由污水管、检查井、污水泵站、曝气池、二沉池与消毒剂加药装置等组成。
•污水管:同样采用PVC管、钢筋混凝土管等材料制成,在地下埋设,用于收集和排放生活污水。
•检查井:通常是在污水管道转弯或分叉处设置,用于检查和清理管道内部积存的污物。
•污水泵站:常在污水难以自流或需提升时使用,将生活污水提升到污水处理设备进行处理。
•曝气池:用于使污水中有机痕氧化分解为简单物质,防止水体变质。
•二沉池:用于处理污水后,在沉淀中分离出厌氧的粪便、油脂和碳水化合物等杂质,收集后送至后处理系统。
•消毒剂加药装置:对处理后的污水进行消毒,杀灭病菌。
三、设计和安装室外给排水设计需要考虑的因素包括:场地的物理特性、地形和排水需求,在设计时应该根据场地的实际情况,选择适合的给排水系统进行设计。
在安装时,应首先进行排查和勘测,充分了解场地的情况,确定管道铺设路线。
然后进行施工和安装,注意管道与设备的连接,机电设备的正确安装,以及检查和测试设备的运行情况,确保系统正常运行。
四、维护和保养室外给排水的维护和保养关乎到系统的正常运行和寿命,需要认真对待。
常见的维护和保养措施包括:•定期进行清洗和冲洗,有效防止管道堵塞。
•定期进行巡查和检查,发现问题及时解决。
室外给排水工程施工总结一、工程概况本次室外给排水工程是某城市建设的重要组成部分,主要包括给水管道、排水管道、消防给水系统、污水系统等施工内容。
给水管道施工主要是室外敷设DN150PE管850m,消防管道采用内外热镀锌钢管约2500m,地上式消火栓4套,水表井两座,阀门井6座,排水管道施工主要是污水管道的铺设及化粪池的建造。
二、施工准备在施工前,我们组织施工人员对图纸、施工技术标准及验收规范进行了详细的熟悉,参加了由业主组织的设计交底工作,澄清了设计图纸上存在的问题,并确定了特殊管道的施工方法。
根据设计图纸和设计交底会议纪要,我们编制了详细的施工图材料预算。
三、施工过程1. 沟槽开挖:施工过程中,我们先进行了沟槽开挖,挖出的沟槽要求宽度大于管道直径,深度符合设计要求。
在开挖过程中,我们严格控制土质的稳定性,确保沟槽开挖的安全。
2. 管道安装:在管道安装过程中,我们严格按照设计图纸进行,确保管道的铺设方向、坡度等参数符合要求。
对于消防管道和给水管道,我们采用内外热镀锌钢管,确保管道的耐腐蚀性能。
对于排水管道,我们采用PE管,具有良好的抗老化性能。
3. 连接方式:本次施工中,管道连接方式主要为焊接、熔接和承插粘接。
我们严格按照焊接和熔接的工艺要求进行操作,确保连接部位的牢固性和密封性。
4. 试验与验收:施工完成后,我们对管道进行了试验,试验压力均不大于 1.2MPa。
通过试验,保证了管道的质量和安全。
随后,我们进行了验收工作,对施工过程中的各个环节进行了严格的检查,确保工程质量符合规范要求。
四、施工管理1. 技术交底:在施工前,我们组织施工人员对图纸、施工技术标准及验收规范进行了详细的熟悉,参加了由业主组织的设计交底工作,澄清了设计图纸上存在的问题,并确定了特殊管道的施工方法。
2. 施工现场管理:我们加强了对施工现场的管理,对各施工单位施工进度进行了统一协调指导,确保工程顺利进行。
同时,我们加强了对施工现场的安全管理,确保施工现场的安全。
室外给排水专项施组室外给排水专项施工是一项重要的城市基础设施工程,是城市发展必不可少的一部分。
室外给排水系统的主要任务是把城市内部产生的废水、污水以及雨水排到指定的地点进行处理或排放,为城市的卫生、环保以及经济发展提供了基础设施支撑。
本文将详细介绍室外给排水专项施工的内容及其重要性。
一、室外给排水的主要内容室外给排水工程包括给水管道、污水管道和雨水管道三个方面。
其中给水管道主要是将水源地送到城市内各家庭、工业及其他机构,通常在城市外部设置水厂,再通过输水管道输送到城市内,经过配水管网后达到供水目的。
而污水管道主要是收集市区内产生的各种废水及污水,在污水处理站进行处理后排放。
雨水管道主要是收集市区内产生的雨水,既可以通过下水道排入河流、海洋等水体中,也可以进行回收集水以达到节约水资源的目的。
二、室外给排水的施工技术室外给排水工程的施工过程需要严格遵守国家相关标准以及地区特定的技术规范。
主要施工技术包括以下几个方面:1.管道铺设技术管道铺设技术是整个给排水工程中最为重要的部分。
铺设管道时需要考虑地势高低、位置等因素。
管道的连接处必须确保管道的平整,并进行密封处理,以避免管道连接处漏水。
2.井室施工在给排水系统中,井室是连接管道的重要组成部分。
在井室施工方面,需要考虑到井室的尺寸、内部设备的配置以及通道的设置。
井室要支持管道的连接、疏通以及检查等作用,在井室建造过程中对地下管道的连接位置、坡度、深度等要求十分严格。
3.设备安装室外给排水系统中,涉及到许多设备的安装,如泵房、污水处理设备、回收设备等。
这些设备安装要满足国家和地方行业标准,保证设备的有效运行和安全使用。
三、室外给排水的重要性室外给排水系统对城市发展的影响非常大,主要有以下几个方面:1.城市环境卫生室外给排水系统能够把城市生活垃圾、污水以及雨水等排放到指定地点,达到减少城市环境污染的目的。
如果室外给排水系统不能够正常运作,将极大地影响城市的环境卫生。
室外给排水施工组织设计室外给排水施工组织设计是建筑工程中的重要环节,它涉及到施工人员的分工、工作进度的安排、材料和设备的供应等方面。
在设计室外给排水施工组织时,需要充分考虑施工的安全性、效率和质量,并合理安排资源,确保工期和成本控制在可控范围内。
首先,在室外给排水施工组织设计中,需要确定施工队伍的组成以及负责人的分工。
根据工程规模和施工难度,确定所需的施工人员数量,并根据各个岗位的工作内容进行合理的分工。
同时,确定负责人或监理人员,负责协调和管理各个施工环节,确保施工的顺利进行。
其次,在组织设计中,需要确定施工的工序和工作进度。
根据给排水工程的特点,将整个施工过程划分为不同的工序,并确定每个工序的工作内容、工期和前后关系。
在工作进度安排时,要考虑各个工序之间的依赖关系,合理安排工期,确保施工的连续性和高效性。
第三,组织设计过程中需要考虑材料和设备的供应。
根据施工计划,确定所需的材料和设备种类、数量和规格,并与供应商进行充分的沟通和协调,保证材料和设备的及时供应。
同时,对材料和设备的质量进行把关,确保施工的质量和安全。
此外,组织设计还要考虑施工现场的布置和安全措施。
根据工程的实际情况,确定施工现场的布局和分区,确保施工人员的工作环境安全和舒适。
同时,要制定相关的安全生产措施和应急预案,提高施工的安全性,防止事故的发生。
最后,在室外给排水施工组织设计中,要充分考虑施工管理和质量控制。
建立有效的施工管理制度,协调和监督各个施工环节,确保施工的顺利进行。
并对施工过程中的质量进行严格的把关和检查,及时修复存在的问题,确保施工的质量符合相关标准和要求。
总之,室外给排水施工组织设计是建筑工程中不可或缺的环节。
在设计过程中,需要合理安排施工队伍、工序和工作进度,确保施工的效率和质量。
同时,要关注材料和设备的供应,施工现场的布置和安全措施,以及施工管理和质量控制,从而确保室外给排水工程的顺利完成。
给排水工程施工组织设计概述1. 引言给排水工程施工组织设计是指在给排水工程施工之前,对工程进行详细的组织安排和设计,包括施工队伍组织、施工方法选择、施工进度计划等,旨在确保施工过程的高效和安全。
本文将对给排水工程施工组织设计的概述进行介绍。
2. 施工队伍组织2.1 施工队伍的组成施工队伍的组成对于给排水工程施工至关重要。
一般来说,施工队伍应由项目经理、工程师、技术人员、操作工人等组成。
项目经理负责整个施工过程的管理和组织,工程师负责具体工程的技术指导,技术人员提供技术支持,操作工人执行具体的施工任务。
2.2 施工队伍的培训和考核为确保施工队伍的能力和素质符合工程要求,应进行培训和考核。
培训内容包括工程知识、安全操作等方面,考核内容包括理论知识和实际操作能力。
培训和考核旨在提高施工队伍的专业素质和工作效率。
3. 施工方法选择3.1 施工方法的选择原则在给排水工程施工组织设计中,选择适当的施工方法是保证施工质量和进度的重要因素。
选择施工方法应遵循以下原则: - 符合工程要求:选择的施工方法应符合工程的技术要求和施工标准。
- 安全可行:施工方法应考虑施工人员和设备的安全,并且在实际操作中可行。
- 经济合理:施工方法应考虑成本和效益平衡,经济合理。
3.2 常用的施工方法常用的给排水工程施工方法包括开挖法、管道铺设法、连接法等。
具体方法的选择应根据工程的具体情况和要求进行权衡,综合考虑各种因素做出决策。
4. 施工进度计划4.1 编制施工进度计划的目的施工进度计划是指对给排水工程施工的各项任务和工序进行时间安排和配合,以保证施工工序的顺利进行和整个工程的按期完工。
编制施工进度计划的目的是为了合理安排资源、优化工序和控制工期。
4.2 施工进度计划的编制方法编制施工进度计划应考虑以下因素: - 工程量和施工周期:根据工程量和施工周期合理安排每个工序的开始和结束时间。
- 依赖关系和先后关系:根据工序之间的依赖关系和先后关系确定各个工序的顺序。
室外给排水工程施工组是负责室外给排水工程建设的专业团队,其主要职责是按照工程设计要求,高效、高质量地完成给排水管道的铺设、设备安装和系统调试等工作。
本文将从组织结构、职责分工、施工流程、质量控制和安全保障等方面介绍室外给排水工程施工组的相关内容。
一、组织结构室外给排水工程施工组通常由项目经理、技术负责人、施工员、质量检查员、安全员和材料管理员等组成。
项目经理负责整个工程的协调和管理;技术负责人负责技术指导和质量控制;施工员负责现场施工操作;质量检查员负责对施工过程进行质量检查;安全员负责现场安全管理;材料管理员负责材料的采购和保管。
二、职责分工1. 项目经理:负责整个工程的协调和管理,确保工程按时完成,质量达到预期目标。
2. 技术负责人:负责技术指导和质量控制,对施工过程中的技术问题进行解决,确保施工质量。
3. 施工员:按照施工方案和设计要求,进行现场施工操作,包括管道铺设、设备安装等。
4. 质量检查员:对施工过程进行质量检查,发现问题及时反馈给技术负责人,确保施工质量。
5. 安全员:负责现场安全管理,制定并落实安全措施,确保施工现场的安全。
6. 材料管理员:负责材料的采购和保管,确保材料质量合格,供应及时。
三、施工流程室外给排水工程施工流程主要包括施工准备、管道铺设、设备安装、系统调试和竣工验收等阶段。
1. 施工准备:包括现场勘查、施工方案制定、材料准备等。
2. 管道铺设:按照设计图纸和施工方案,进行给水管道和排水管道的铺设。
3. 设备安装:包括水泵、阀门、消火栓等设备的安装,确保设备安装规范、牢固。
4. 系统调试:对给排水系统进行调试,确保系统运行正常、安全可靠。
5. 竣工验收:按照相关标准和要求,对工程进行验收,确保工程质量达到预期目标。
四、质量控制室外给排水工程施工组在施工过程中,要严格按照设计图纸和施工方案进行施工,确保施工质量。
同时,要加强对施工过程中的质量检查,发现问题及时整改,确保工程质量。
一、编制依据及原则1、编制依据(1)根据国家有关方针政策和国家、铁道部现行的设计、施工、验收采用的规范、规程和标准等。
(2)中铁第四勘察设计院集团有限公司提供的施工图纸“新建铁路上海动车段工程施工图——运用检查场给排水平面总图”(图号为:上海动车段施(水)-01-02)及相关配套图纸;“新建铁路上海动车段工程施工图——高级修场给排水平面总图”及相关配套图纸;设计图纸中所要求采用标准图集、标准和规范等。
(3)新建铁路上海动车段工程施工承包合同。
(4)现场勘探调查资料。
(5)公司类似工程施工积累的经验及方法。
(6)主要的验收规范、规程:《铁路给水排水工程施工质量验收标准》(TB10422-2003)《铁路混凝土与砌体工程施工及验收规范》(TB10210-2001)《铁路站场工程施工质量验收标准》(TB10423-2003)《铁路混凝土与砌体工程施工质量验收标准》(TB10424-2003)《铁路混凝土强度检验评定标准》(TB10425-94)《铁路混凝土工程施工质量验收补充标准》(铁建设(2005)160号)《工程测量规范》(GB50026-93)《施工现场临时用电安全技术规范》(JGJ46-2005)《铁路工程施工安全技术规程》(上册)(TBJ10401.1-2003)《铁路工程施工安全技术规程》(下册)(TBJ10401.2-2003)2、编制原则(1)积极响应施工合同中对安全、质量、工期、环保、文明施工等方面的规定,认真履行各项义务。
(2)坚持“预防为主,安全第一”的指导思想,结合泵井施工特点,制定积极有效的安全管理措施,确保人身安全和工程安全。
(3)坚持“百年大计,质量第一”的方针,制定完善的工程质量管理制度,建立质量保证组织体系,加强过程控制,从各个环节上保证工程质量目标的实现。
(4)加强现场文明施工建设,实现作业标准化,严格执行环境管理体系(GB/T24001-2004)和职业健康安全管理体系(GB/T28001-2001)。
(5)加强与房建专业、路基专业的工期协调,提早形成施工条件。
另外,要严格做好与室内给排水工程的衔接、配合,确保系统的完整性。
(6)根据工期要求和季节性气候条件,必须合理地制定分阶段的施工计划,做好秋季、冬季和雨季的各项保证措施。
3、编制范围新建上海动车段工程的室外给排水工程,贯穿于整个高级修场、存车场和运用检查场,主要包括各种给(排)水管道、附属的阀门井(和水表井、泵井、检查井、化粪池、隔油池、清水池等),以及附属的给排水设备安装等项目。
对于污水泵井、隔油池和清水池等较为复杂的、或大型钢筋混凝土构筑物,需要分别编制单项的实施性施工组织设计,来指导现场施工。
二、工程概况1、工程概述(1)室外给排水工程的管道及各种小型井(池),基本上是在站场的回填土方中进行施工。
其中:给水管道采用聚乙烯(PE)管、排水采用聚丙烯(FRPP)模压管和球墨铸铁管;小型阀门井、水表井、检查井、化粪池等采主要用砖砌体结构。
(2)根据现场的填土方和场地提供情况,以及阶段工期要求,采取按照:存车场→运用检查场→高级修场的顺序来进行施工。
2、施工条件和环境(1)施工基本条件室外给排水管道项目属于站后专业,均是在填土方的层面里进行安装,要求现场必须具备以下的基本施工条件:①对分布在站场开阔地带的管道,必须待土方回填完成并沉降到位后方可开工;②对分布在线路间(旁)的管道,必须在道渣铺设之前全部完工。
③对在房屋周边的管道,必须待房建主体结构基本完毕后,方可进行管道施工。
(2)季节性施工本地区四季分明,冬夏季长、春秋季短,全年雨量充沛,主要集中在春雨、梅雨和秋雨3个时期。
春雨一般集中在4月中旬至5月中旬,夏季梅雨一般集中在6月中旬至7月上旬,秋雨一般集中在8月下旬至11月中旬。
因此,必须加强在沟槽开挖过程中雨水、站场汇集水的排水处理,防止坍塌对人员或材料、设备造成损害。
3、主要工程数量序号项目名称规格型号单位数量备注一给水工程1 球墨铸铁管m 97182 聚乙烯(PE)管m 177583 蓄水池座7二排水工程1 球墨铸铁管m 6982 FRPP模压管m 100583 聚乙烯(PE)管m 26465 化粪池容积<10立方米座226 化粪池容积≥10立方米座97 隔油池100立方米座 28 污泥干化场座 29 污水泵站座 210 厌氧池座 14、工程施工的特点、难点4.1工程施工的特点(1)给排水管道工程必须在前期的站场填土方、或房建主体工程完工后进行,主要目的是:避免施工管道先行后,而在管道区域仍有大型机械设备频繁作业,对管道造成严重的碾压破坏。
(2)附属的阀门井、水表井、检查井、化粪池等小型构筑物,数量多、分布广,不利于成品保护,尤其是检查孔盖板容易丢失,从而形成重大的安全隐患。
(3)严格做好室外给排水系统与室内给排水的衔接,避免因专业之间分工而造成盲区,影响总体安装的系统性和施工进度。
4.2工程施工的难点(1)在施工前,必须要求场地填土方专业尽早完成,并确保能够充分沉降,以避免构筑物因基础不均匀沉降造成变形、坍塌。
(2)管道成品保护难度大。
在给排水管道施工结束经试压合格完毕后,因为其遍布于整个站场,仍将频繁有大型机械设备从局部管道所在的地面上行驶,造成对成品管道的保护困难。
三、总体施工部署1、施工总体目标(1)安全目标:坚持“安全第一,预防为主”的方针。
建立健全安全生产责任制,制定严密的安全保证体系和措施。
杜绝重伤(及以上)施工安全事故;杜绝道路交通和铁路行车一般责任事故;杜绝一般火灾事故。
(2)质量目标:严格按照国务院颁发的《建设工程质量管理条例》及国家和铁道部现行的工程质量验收标准进行施工,确保全部工程一次验收合格率达到100%。
(3)工期目标:给排水管道铺设施工的计划工期为2008年9月1日~2009年4月25日,共计237天。
基本按照存车场→运用检查场→高级修场的区域顺序施工,根据现场场地和房屋工程进度的具备条件予以实时调整。
存车场计划工期:2008年9月1日~2008年12月28日,共119日历天;检查场计划工期:2008年11月25日~2009年3月25日,共121日历天;高级修场计划工期:2008年12月18日~2009年4月25日,共129日历天。
(4)文明施工及环境保护目标按国家及铁道部有关规定执行,做到依法施工、文明施工,杜绝违法施工、野蛮施工事件发生。
做到现场布局合理,施工组织有序,材料堆码整齐,设备停放有序,标识、标志醒目,环境整洁干净,实现施工现场标准化、规范化管理。
2、管理组织机构为了加强建设项目管理、全面履行合同、控制建设投资,确保工程建设工期、质量、安全、保护生态环境,全面实现建设目标,我项目经理分部设分部经理、副经理和总工程师各1人直接负责生产管理,并下设“四部二室”和2个作业班组进行现场的施工。
图3-1 现场施工组织机构图3、劳动力计划根据目前存车场、运用检查场和高级修场的路基施工情况,以及现场的场地条件,计划投入以下施工人员进行站场排水沟项目的施工,如在现场条件具备的情况下,再适当地予以调整。
施工劳动力计划表 表3-1序号 工种名称 单位2008年2009年备注9月 10月 11月 12月 1月 2月 3月 4月 1 测量工 人 4 4 4 4 3 4 4 3 2 管道工 人 5 6 6 4 4 4 6 4 5 钳工 人 3 4 4 4 3 2 4 3 6电工人22332332分部经理:程维国副经理:刘磊总工:陈华强工程部安质部财务部办公室物资部第一班组第二班组试验室序号工种名称单位2008年2009年备注9月10月11月12月1月2月3月4月7 普工人16 24 28 25 20 24 27 15合计人30 40 45 40 32 37 44 274、施工投入的机械设备和测量仪器为确保工程施工的质量和进度需求,拟投入以下机械设备、测量仪器来保证现场,并根据实际情况适当地予以调整。
施工投入的机械设备和测量仪器表表3-2序号材料名称规格型号单位数量备注一施工机械设备1 挖掘机PC300-3,1m3台 12 打夯机BA-215A 台 23 汽油发电机75kW 台 14 平板振动器台 25 潜水泵IS100/65/50,扬程20m 台 16 电动试压泵T-50K-P 台 27 PE管热熔设备台 28 倒链0.5t 台 2二测量仪器1 经纬仪DJD2-G、J2-1 台 22 水准仪DS32 台 1四、主要施工方案及施工方法1、总体施工方案(1)施工原则动车段给排水工程施工点多、线长,分项较多,施工管理较为困难。
根据其特点,总体施工原则是:①首先进行具有制约性的、施工期长的关键性单项工程,如污水泵井、隔油池、清水池、蓄水池等较大型构筑物先行施工,确保项目的同步竣工。
对此,将另外独立编制单项的施工组织设计。
②以点保线,突出重点,合理地进行施工划分任务,对组建各安装施工队,统一指挥,分工负责。
③编制合理地作业指导书或工艺流程图,实现标准化、流水线化作业,确保工程进度和质量。
(2)主要施工方案室外给排水工程施工,采取各种井、池砌筑与管道安装同步进行的原则,基本步骤为:测量放线→基槽开挖→底部夯实、铺设砂垫层→管道分段安装、井(池)砌筑→管道分段试压→管道在井、池内的连接,以及配件和设备安装→管道系统试压→土方回填→与给水源、排污口对接→井、池检查盖等附属项目施工→工程竣工。
测量放线底部夯实砂垫层管道分段安装管道分段试压管道在井、池内连接,以及配件和设备安装土方回填沟槽开挖管道系统试压预留与室内给排水的对接口井盖等附属设施安装与给水源、排污口对接井、池砌筑工程竣工图4-1 室外给排水工程施工流程图2、施工准备①组织全体技术管理人员熟悉图纸,了解工程特点,在确保工程质量的前提下,优化施工方案,缩短工期。
②做好现场的测量工作。
一方面,确定各条管道的具体位置和在不同里程处的标高,尤其是重力排污管的坡度控制;另一方面,做好管道埋设深度与井、池的标高配合。
测量是施工展开的先决条件,必须有准确而符合精度要求的数据为基础。
③做好技术准备工作:施工组织设计、技术交底,安全交底、材料计划提交等,完成现场的技术交接。
④保证物资、机械的及时进场。
施工机具、设备在进场前应认真做好检查,确保在运转良好的状态下进入现场,能够实现连续施工。
⑤确保现场施工便道的畅通,施工用电、用水的正常供应,为生产提供一个良好的外部环境。
3、主要施工方案3.1测量放线测量放线应做到依据清楚,图示清晰,准确无误。
根据基本的坐标控制点、水准点,完成施工所需引出点、延伸点的测量,并做好测量桩的保护。
测量放线必须坚持复核制度,对导线点及水准点做好测量记录,对新的放线点及标高点,在经测量技术负责人复核无误后方可进行施工。
