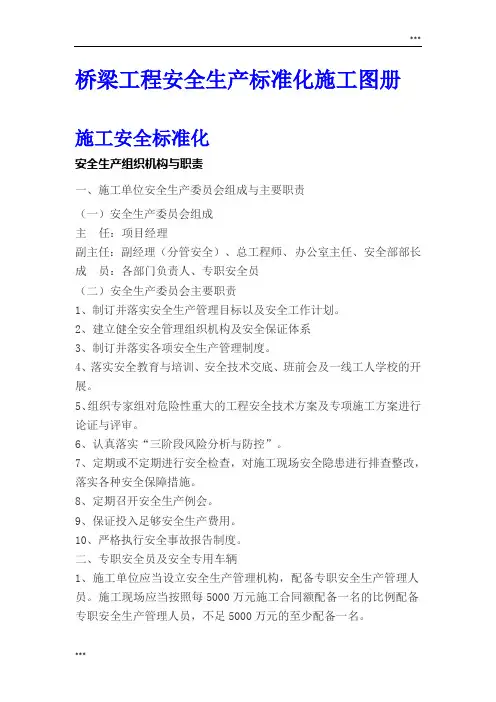

桥梁工程安全生产标准化施工图册施工安全标准化安全生产组织机构与职责一、施工单位安全生产委员会组成与主要职责(一)安全生产委员会组成主任:项目经理副主任:副经理(分管安全)、总工程师、办公室主任、安全部部长成员:各部门负责人、专职安全员(二)安全生产委员会主要职责1、制订并落实安全生产管理目标以及安全工作计划。
2、建立健全安全管理组织机构及安全保证体系3、制订并落实各项安全生产管理制度。
4、落实安全教育与培训、安全技术交底、班前会及一线工人学校的开展。
5、组织专家组对危险性重大的工程安全技术方案及专项施工方案进行论证与评审。
6、认真落实“三阶段风险分析与防控”。
7、定期或不定期进行安全检查,对施工现场安全隐患进行排查整改,落实各种安全保障措施。
8、定期召开安全生产例会。
9、保证投入足够安全生产费用。
10、严格执行安全事故报告制度。
二、专职安全员及安全专用车辆1、施工单位应当设立安全生产管理机构,配备专职安全生产管理人员。
施工现场应当按照每5000万元施工合同额配备一名的比例配备专职安全生产管理人员,不足5000万元的至少配备一名。
2、每个施工合同段至少配备一辆安全检查专用车辆。
施工临时用电1.施工单位应编写施工现场临时用电组织设计,报监理工程师审批,按批准的临时用电组织设计实施。
2.施工现场临时用电必须采用TN-S系统,符合“三级配电两级保护”,达到“一机、一箱、一闸、一漏”的要求。
3.配电箱、开关箱及其电器配件必须使用合格产品。
配电箱、开关箱应标明编号、分路标记、用途。
保护接零和工作接零的端子应分隔设置,并作明显标识。
箱门应完好并配有门锁,由专人负责管理。
防雷接地点、保护接零的接地点及重复接地点应作明显标识。
4.架空线路敷设必须采用绝缘导线,敷设应符合要求。
室内配线必须采用绝缘导线或电缆,敷设应符合要求。
5.对电工、电动机具的操作工和焊工应按规定配置防护用品,对操作工人应进行用电安全教育。
6.应制定电器线路及设备用电的安装、巡检、维修、定期测试的制度,落实责任人。
桥梁工程施工现场标准化布置示意图一、桥梁基础1.1桥梁四周围挡桥梁四周应设围挡,高度为1.8米,围挡线形应顺直。
1.2钻孔桩1、泥浆池(1)泥浆池地面标高应比护筒低0.5~1m,以利泥浆回流畅顺;(2)泥浆池的位置要合理布局,应统一规划,不得设置在桥台处,不得妨碍吊机和钻机行走;(3)泥浆池开挖后,泥浆池四周采用钢管和防护网进行防护;(4)安装的防护钢管露出地面1.2米,安装牢固整齐;(5)钢管安装牢固后四周用防护网进行围挡,防护网要求安装牢固平整。
(6)悬挂“泥浆池,注意安全”等警示牌。
(7)泥浆池废弃后应及时回填处理,恢复地表原样。
2、钻机(1)钻机摆放位置应统一规划,做到各桩钻机摆放一致。
(2)钻机侧面立桩基础标识牌。
桩基础标识牌桥梁名称设计桩顶标高桩基编号设计桩底标高桩径桩长护筒顶面标高要求孔深桩基形式质检负责人(3)钻机旁摆渣样盒,渣样盒为长条形,每格规格为12cm*15cm,每个渣样一部分装入盒内,一部分装入自封袋内,自封袋内应有信息条,反映渣样信息。
渣样盒信息条格式桥梁名称桩基编号样品编号取样深度取样孔底标高岩性取样人取样时间每钻进2m(接近设计终孔标高时,应每0.5m)或地层变化处,应在出碴口捞取钻碴样品,洗净后收进专用袋内保存,标明土类和标高,以供确定终孔标高。
(4)钻孔记录应放在钻机上,记录应及时真实。
3、桩基钢筋笼加工与安装(1)钢筋加工应有胎模,有条件的应用钢筋笼自动滚焊机加工(2)钢筋骨架宜采用扁担梁辅助起吊(3)每吊放一节钢筋骨架应拍照存档,作为资料保存,拍照时现场旁站监理应举牌站在钢筋骨架旁,拍照范围应包括钢筋骨架、旁站监理和合格牌。
合格牌尺寸宜为500*500mm。
(4)在桩基主筋上绑扎箍筋时,可采用粉笔划出箍筋间距线(或使用制作好的卡具)。
钢筋骨架尺寸自检应制作卡具检查。
(5)钢筋原材与半成品分类存放并应垫高30cm,挂牌标识。
1.3挖孔桩1、桩孔内应有足够照明、通风、排气设施,同时备有逃生安全爬梯。

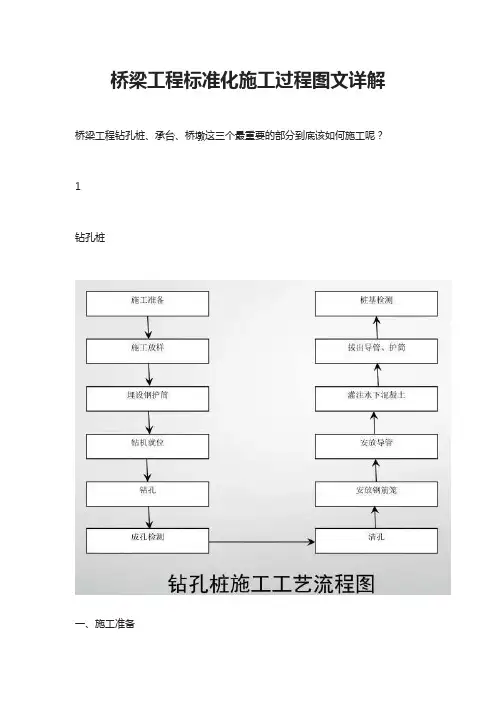

桥梁工程标准化施工过程图文详解桥梁工程钻孔桩、承台、桥墩这三个最重要的部分到底该如何施工呢?1钻孔桩一、施工准备•开工前,应完成“三通一平”、设计文件审核、原材料及其试验、设备选型、劳动力组织、开工报告等。
施工放样采用2〞级精度的全站仪或GPS RTK进行,采用S3级水准仪进行高程测量,放样后插打护桩,护桩应牢固稳定有防护。
钻孔设备根据施工现场地质情况及进度等合理选择,优先选用旋挖钻及循环钻机。
二、护筒埋设•护筒顶面应高出施工水位或地下水位2m,并高出施工地面0.5m。
对于砂土和粉土等透水地层,用黏土换填至护筒刃脚下不少于0.5m,护筒直径大于设计桩径20~30cm,长度一般不小于2米,壁厚不小于10mm,护筒护筒埋设垂直,底部和四周所填黏质土必须分层夯实,顶部严禁承受荷载。
三、泥浆制备注:上图为旋挖钻机泥浆池设置标准,回旋钻机泥浆池设置为每两个墩位设置一处泥浆池,泥浆池尺寸同上。
•泥浆由水、黏土(或膨润土)和添加剂组成。
黏性土地层泥浆比重为1.05~1.20,黏度16s~22s;砂性土地层泥浆比重为1.20 ~1.45,黏度为19s~28s。
泥浆池防护:泥浆池四周采用定制防护栏杆进行防护,防护栏采用拼装式,立杆高1.5米,网片尺寸高1.2m×宽2.0m,表面涂刷红白相间油漆。
防护栏安装在挡土埝顶部,防护栏距离基坑边缘不小于0.5m,泥浆池内部采用塑料布对坡面进行防护。
泥浆池围栏安装完毕后在四角安装夜间警示灯,警示灯采用LED干电池供电形式。
四、钻孔•钻机就位:检查场地及钻机主要机具的安装情况,钻头、钻杆垂直度、中心位置等符合要求后,才能准备开始钻进。
•对中:钻机就位后,利用护桩恢复桩位中心,人工配合机械钻头对准桩中心,偏差不得大5cm。
钻进:孔内注入制备好的泥浆后下钻头开始缓慢•钻进,钻进过程中随时检测泥浆比重,按照设计要求留取钻渣渣样。
渣样盒内分为10*10*10CM方格五、终孔、清孔及检查•钻孔达到设计高程孔位后,对孔深、孔径、孔位和孔形、孔底地质情况进行检查。
桥梁工程安全生产标准化施工图册施工安全标准化安全生产组织机构与职责一、施工单位安全生产委员会组成与主要职责(一)安全生产委员会组成主任:项目经理副主任:副经理(分管安全)、总工程师、办公室主任、安全部部长成员:各部门负责人、专职安全员(二)安全生产委员会主要职责1、制订并落实安全生产管理目标以及安全工作计划。
2、建立健全安全管理组织机构及安全保证体系3、制订并落实各项安全生产管理制度。
4、落实安全教育与培训、安全技术交底、班前会及一线工人学校的开展。
5、组织专家组对危险性重大的工程安全技术方案及专项施工方案进行论证与评审。
6、认真落实“三阶段风险分析与防控”。
7、定期或不定期进行安全检查,对施工现场安全隐患进行排查整改,落实各种安全保障措施。
8、定期召开安全生产例会。
9、保证投入足够安全生产费用。
10、严格执行安全事故报告制度。
二、专职安全员及安全专用车辆1、施工单位应当设立安全生产管理机构,配备专职安全生产管理人员。
施工现场应当按照每5000万元施工合同额配备一名的比例配备专职安全生产管理人员,不足5000万元的至少配备一名。
2、每个施工合同段至少配备一辆安全检查专用车辆。
施工临时用电1.施工单位应编写施工现场临时用电组织设计,报监理工程师审批,按批准的临时用电组织设计实施。
2.施工现场临时用电必须采用TN-S系统,符合“三级配电两级保护”,达到“一机、一箱、一闸、一漏”的要求。
3.配电箱、开关箱及其电器配件必须使用合格产品。
配电箱、开关箱应标明编号、分路标记、用途。
保护接零和工作接零的端子应分隔设置,并作明显标识。
箱门应完好并配有门锁,由专人负责管理。
防雷接地点、保护接零的接地点及重复接地点应作明显标识。
4.架空线路敷设必须采用绝缘导线,敷设应符合要求。
室内配线必须采用绝缘导线或电缆,敷设应符合要求。
5.对电工、电动机具的操作工和焊工应按规定配置防护用品,对操作工人应进行用电安全教育。
6.应制定电器线路及设备用电的安装、巡检、维修、定期测试的制度,落实责任人。

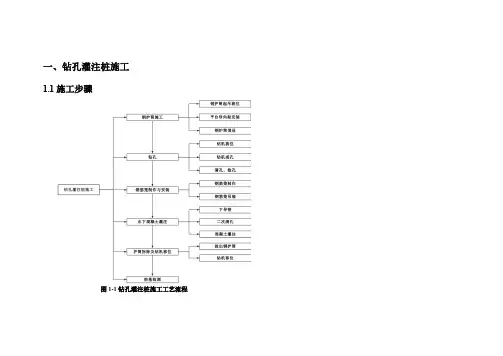

一、钻孔灌注桩施工1.1施工步骤图1-1钻孔灌注桩施工工艺流程1.2施工防护1.2.1泥浆池防护图1-2泥浆池防护示意图图1-3泥浆池防护效果图一般要求:(1)钻孔灌注桩施工前,桩基作业区域应平整,必须采取防护措施,在醒目位置设立警示标志、工程标示牌等。
(2)泥浆池四周应设有明显的警示标志和防护围栏及夜间警示,并挂设安全网,桩基施工完成后,应及时作回填处理。
质量要求:(1)使用钢管、扣件、安全网等,必须有国家安全生产许可证、产品合格证、产品检测报告等。
(2)安全警示标志、标牌按照相关规定的规格、尺寸制作。
(3)安全防护栏,上横杆高度1.2m,下横杆高度0.6m,立柱间距不得大于2m。
防护栏杆横杆和立杆应采用≥Ф48的钢管,保证满足强度要求。
钢管打入地面50-70cm深,钢管离边口的距离不应小于50cm。
(4)横杆搭设时接头需错开,同一横杆在相邻两根立杆之间不得出现两个及以上接头。
(4)防护栏杆连接紧密,无生锈现象,刷间距为30cm红白相间油漆。
1.2.2洞口防护图1-4孔桩浇筑前洞口防护效果图图1-5孔桩浇筑后防护效果图一般要求:(1)对于已埋设护筒并未开钻或已成桩护筒尚未拔除的,应加设护筒顶盖或铺设安全遮罩。
(2)钻孔灌注桩成孔后,孔口加盖,搭设围栏并设夜间警示。
(3)施工人员不得进入孔内作业。
(4)桩孔应及时浇注,暂不浇注的要及时封闭。
(5)浇筑混凝土时,孔口应设防坠落设施。
二、承台施工2.1施工步骤图2-1陆上承台施工工艺流程图2-2水中承台施工工艺流程2.2施工防护2.2.1基坑防护(1)基坑开挖前应根据地质条件、地下水位高度、开挖深度选择适当的施工方案,并通过计算确保开挖安全。
(2)深度在3m 以上的基坑,建议采用型钢支护,钢支护方案应充分考虑周边道路重型车辆行走荷载要求。
(3)基坑顶部1.5m 范围内禁止堆土及重车行走,拆除围护前完成基坑回填。
(4)在基坑四周必须设置排水沟、集水井。

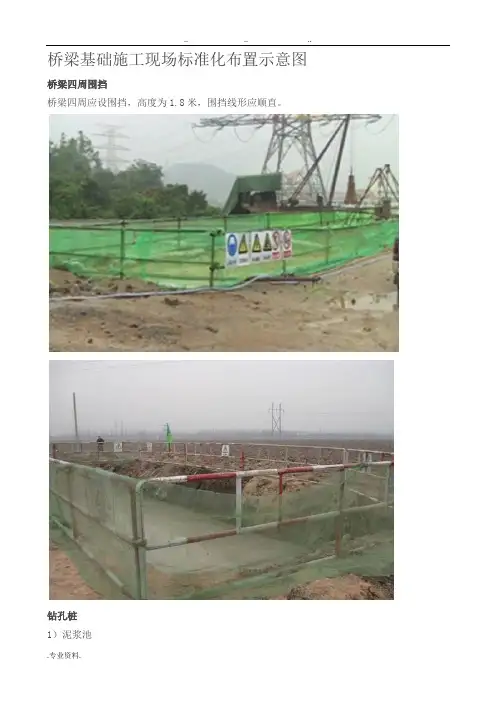

桥梁基础施工现场标准化布置示意图桥梁四周围挡桥梁四周应设围挡,高度为1.8米,围挡线形应顺直。
钻孔桩1)泥浆池(1)泥浆池地面标高应比护筒低0.5~1m,以利泥浆回流畅顺;(2)泥浆池的位置要合理布局,应统一规划,不得设置在桥台处,不得妨碍吊机和钻机行走;(3)泥浆池开挖后,泥浆池四周采用钢管和防护网进行防护;(4)安装的防护钢管露出地面1.2米,安装牢固整齐;(5)钢管安装牢固后四周用防护网进行围挡,防护网要求安装牢固平整。
(6)悬挂"泥浆池,注意安全"等警示牌。
(7)泥浆池废弃后应及时回填处理,恢复地表原样。
2)钻机(1)钻机摆放位置应统一规划,做到各桩钻机摆放一致。
(2)钻机侧面立桩基础标识牌。
(3)钻机旁摆渣样盒,渣样盒为长条形,每格规格为12cm*15cm,每个渣样一部分装入盒,一部分装入自封袋,自封袋应有信息条,反映渣样信息。
每钻进2m(接近设计终孔标高时,应每0.5m)或地层变化处,应在出碴口捞取钻碴样品,洗净后收进专用袋保存,标明土类和标高,以供确定终孔标高。
(4)钻孔记录应放在钻机上,记录应及时真实。
3、桩基钢筋笼加工与安装(1)钢筋加工应有胎模,有条件的应用钢筋笼自动滚焊机加工(2)钢筋骨架宜采用扁担梁辅助起吊(3)每吊放一节钢筋骨架应拍照存档,作为资料保存,拍照时现场旁站监理应举牌站在钢筋骨架旁,拍照范围应包括钢筋骨架、旁站监理和合格牌。
合格牌尺寸宜为500*500mm。
(4)在桩基主筋上绑扎箍筋时,可采用粉笔划出箍筋间距线(或使用制作好的卡具)。
钢筋骨架尺寸自检应制作卡具检查。
(5)钢筋原材与半成品分类存放并应垫高30cm,挂牌标识。
挖孔桩1)桩孔应有足够照明、通风、排气设施,同时备有逃生安全爬梯。
2)孔口四周挖排水沟,及时排除地表水,搭好孔口雨棚,同时孔口应用C25混凝土浇筑一个宽度不小于60cm的环形护圈,护圈高度应高于地表30cm以上。
孔口三向应采用钢管和防护网进行防护。
桥梁工程施工安全生产标准化本章内容那个包括:桩基施工、基坑施工、墩柱、支架现浇施工、移动模架施工、挂篮悬臂施工、跨线桥通道安全防护。
一、桩基施工知识点:1、桩机作业区域应平整,采取安全防护措施并设立警示标志,非工作人员未经批准不得入内。
2、钻机安装时,机架应垫平,保持稳定,不得产生位移或沉陷。
每台钻机都应在显著位置悬挂操作规程牌,牌上标明机械名称、型号种类、操作方法、保养要求、安全注意事项及特殊要求等。
3、护筒埋设高度宜高出地面或水位一定高度。
4、泥浆池、水中施工平台周围应设立防护设施和安全警示标志。
5、挖孔桩施工时孔口不得堆集土渣、机具及杂物,附近不得有重车通过。
孔口四周必须搭设防护围栏,围栏采用钢筋牢固焊制。
6、挖孔桩井孔内必须搭设应急时使用的安全绳和软爬梯,并随桩孔深放长至作业面,不得用人工拉绳子运送作业人员和脚踩护壁凸缘上下桩孔。
7、跨大河施工时,在进入水上施工作业现场入口处设置值班室;水上作业平台必须配备救生衣、救生圈等救生器材。
8、在通航或禁航河道施工时,按照河道管理部门要求设置通航、警示标志。
夜间作业应有足够的照明并配备夜间警示灯。
桩基施工危险源辨识及防控措施泥浆池防护周边防护立面1-1 剖面图(单位:mm)警示牌说明:1、泥浆池四周设置高出地面0.5m高、1.0m宽的土埂。
2、四周设防护栏杆,栏杆高1.2m、750px两道,立柱间隔2m,外挂安全网和彩旗,并设置安全警示标志,黄底红字。
泥浆池防护桩基施工桩基施工场地护筒防护护筒钢筋网盖警示牌80㎝×60㎝说明:1 、钻机醒目位置悬挂操作规程牌(1500px×2250px),规程牌上标明机械名称、型号种类、操作方法、责任人、安全注意事项等。
2、施工场地一定范围内设置安全警戒线,醒目位置设置警示标志。
3、孔口护筒采用钢板制作,顶端高出施工水位1m~2m,当处于旱地时应高出地面0.3m,底端埋深依据情况而定;护筒加设钢筋网盖或木板进行防护。
水中施工平台防护栏杆设置警示牌警示牌750px×1000px 说明:1、沿施工平台周边设置1.2m高栏杆,采用Ф48 mm的钢管焊接,立柱间距1m,与平台型钢牢固焊接,并外挂防护网。
2、深水桩基施工,平台防护栏上每10m配一救生圈;醒目位置设置警示标牌。
二、基坑施工知识点:1、基坑深度超过5 m 应有专项支护设计,支护设计及方案经监理工程师批准,基坑施工支护方案要切合实际,能指导施工。
2、基坑宜在少雨季节施工,顶面应在开挖前做好防、排水设施。
基坑开挖应按规定要求进行放坡,并依据情况对坑壁进行加固与支护。
3、土质松软层基坑开挖必须先进行支护。
开挖时,应观测坡面稳定情况,当发现坑沿顶面出现裂缝、坑壁松塌或遇涌水、涌砂时,应立即停止施工,加固处理后,方可继续施工。
4、基坑深度超过2m以上时,坑内应设置供人员上下的爬梯。
基坑内作业人员要有安全立足点,垂直作业上下要有隔离防护。
5、基坑周边防护采取双横杆钢管防护栏,当基坑周边采用板桩时,钢管可打在板桩外侧。
防护栏上设置安全警示标志6、基坑开挖出的废碴及时清理运走,周边严禁堆放土石方、机具等荷载较重的物体。
基坑施工危险源辨识及防控措施基坑施工平面图基坑开挖说明:1 、承台基坑挖深超过1.5m时,必须根据土质情况放坡或加设支撑。
2 、基坑周边外0.5m处设置1m高防护栏杆,立柱间距2m,外挂安全网;基坑旁设置警示牌。
三、墩柱、盖梁施工1、桥梁墩柱、盖梁施工高度超过3.0m时四周须搭设脚手架,脚手架设计计算书及搭设方案需经过监理工程师的批准。
安装脚手架人员必须持证上岗。
2、脚手架应采用φ48钢管脚手架,脚手架立杆、横杆间距应符合要求,并按规定设置斜向剪刀撑,且四角设置缆风绳。
3、脚手架搭设地基应密实,设有方木垫板。
脚手架搭设应考虑人员上下的爬梯,爬梯设护栏,爬梯的爬升角度不应超过60度。
脚手架的搭设应随同施工进度进行搭设,顶部设不小于3㎡工作平台,满铺不小于125px 厚的木板,四周设置护栏外挂安全网。
4、进入施工现场人员必须戴安全帽,超过地面2m以上作业人员必须佩带安全带,高空作业人员必须经过体检,凡患有高血压、癫痫病等人员不得高空作业。
5、施工现场桥梁墩柱、盖梁应设置施工标识牌,标识牌大小为0.7×0.5m,蓝底白字,包括墩台编号、墩高、结构类型、砼等级、施工班组等内容。
危险源辨识及防控措施正面图侧面图说明:1、脚手架搭设满足相关的安全技术规范。
2、采用单管立杆扣件式双排脚手架搭设,钢管直径Φ48mm。
脚手架外侧立面设置剪刀撑,剪刀撑在同一立面上必须封闭,且四面必须同样形成封闭。
3、工作平台四周设置1.5m高护栏,外挂安全网;脚手架四角设置防风钢缆绳,与地基锚固牢靠。
脚手架基础、剪刀撑、爬梯脚手架人行爬梯说明:1、脚手架基础必须夯实平整,排水畅通;每个立杆必须设置钢底座和垫板(木板或砼预制)。
2、脚手架人行爬梯坡度不大于60度,宽度大于2000px,跨步高度不大于1250px,踏板采用双钢管用万向卡卡接,两侧设扶手。
3、剪刀撑斜杆的搭接长度不得小于2500px,等间距设置3个旋转扣件固定,端部扣件边缘至搭接斜杆杆端的距离不小于250px。
墩柱、盖梁施工墩柱施工盖梁施工平台防护栏杆示意图警示牌30㎝×40㎝说明:1、作业平台四周设置1.5m高防护栏杆,护栏及上下爬梯挂设安全网。
2、盖梁模板安装应单独设置支撑架,不得支撑在脚手架上。
四、满堂支架现浇梁1、满堂支架结构及基础处理应进行方案设计,设计计算书和施工方案经监理工程师批准。
2、支架搭设、拆除人员应持有特种作业证书。
3、应组织施工人员进行安全教育和安全学习,对整个施工工序及操作要点进行全面的技术交底。
4、各种安全防护材料必须经过检验合格后方可使用。
支架使用前应对立柱、各种杆件、桁架联结、接头连接、贝雷梁连接等支架各部件和安全装置进行全面检查。
5、支架使用前必须进行预压试验,加载的顺序和重量应符合施工方案要求,并检查加载量测数据、弹性变形量、非弹性变形量测量记录表。
6、支架顶部应设置平台、栏杆、梯子等防护设施;施工现场应设置安全警示标志。
所有进入工地人员必须戴安全帽,高空作业人员必须带安全绳和防滑鞋。
现浇梁危险源辨识及防控措施支架现浇梁施工现浇支架搭设护栏侧面图护栏正面图现浇梁施工防护说明:1、脚手架搭设满足相关的安全技术规范。
2、现浇梁支架搭设时,两侧必宽出梁边不小于1.0m,作业平台设置走道板、防护栏杆,并外挂安全网。
3、为防止高空坠落物体打击,在周围边沿10m范围,设置安全警戒线及警示标志。
满堂支架地基处理地基处理断面图支架地基处理支架搭设平面图说明:1、必须对满堂支架搭设场地进行硬化处理,保证地基承载力满足要求。
四周设置排水沟,以防雨季长期积水引起地基不均匀沉降。
2、一般情况地基处理要求:500px厚5%灰土+250px厚C20混凝土;混凝土顶面设置方木或槽钢作为支架底脚支撑。
3、支架搭设完成必须进行预压试验,满足施工要求方可使用。
现浇梁安全防护上下爬梯平梯宽1.0m,栏杆高1.5m铺薄钢板或不小于125px木板五、移动模架法施工1、模架拼装过程中设专人全过程监控,拼装完成后进行全面的安全性能检查和验收。
首次拼装完毕应对移动模架应进行荷载试验,试验前设置专人对移动模架状态进行全面检查,试验时对各部位变形情况进行测量。
2、安全防护装置应完整有效。
液压系统运行情况应设专人看护,发现异常情况立即停机检查。
3、在支架平台及行道上,应满铺脚手板,四周应设置高度不低于1.0m 的永久性栏杆、安全网等防护设施杆,绑扎牢固。
栏杆上设置各类警示标志。
4、上下移动模架的爬梯应安装稳固,并根据计算在上方悬挂同时上下的人员数量和防坠落标志。
5、移动模架跨越道路无法封道施工时,应在移动模架合适位置悬挂限高、限速标志,并安排专人进行道路口防护。
6、张拉预应力时,预应力张拉区标志应明显,构件两端严禁站人。
7、当风力达到6级时,应停止露天起吊、装卸、高处作业、泵送混凝土等作业。
夜间作业应设置充足的照明。
移动模架施工危险源辨识及防控措施移动模架施工临边防护六、挂篮悬臂施工1、挂篮进场时应进行调试组拼,应设专人统一指挥,禁止无关人员进入吊装作业区范围内。
调试组拼后必须做静载试验,检查部件连接、接头焊缝、杆件变形等情况。
2、挂篮的悬挂系统吊杆要采用塑料套管等绝缘材料对吊杆进行包裹,防止施工中电弧损伤。
3、零号块施工的工作平台边缘处应安装防护设施。
墩身两侧与平台之间搭设的人行道板,应连接牢固。
4、挂篮的行走滑道,应平整顺直,限位器应设置牢固。
挂篮行走前,挂篮内的人员必须撤离,禁止站、坐在行走的挂篮上。
5、预应力张拉时,张拉区标志应明显,千斤顶后方严禁停留人员。
6、挂篮临边防护应符合要求,无空洞,栏杆高度不低于1.2m,上下通道完整。
施工现场应设置禁止、警告、指令标志。
临时防护栏杆设置(单位:mm)现场设置警示牌安全防护栏杆说明:1、桥梁两侧,采用设Φ48钢管置防护栏杆,立柱与梁板预留钢筋焊牢,护栏挂设安全网。
2、施工现场设置安全警示标志。
七、跨线桥通道安全防护1、跨线桥梁施工须编制专项施工方案,报驻地办审核、总监办审批。
2、桥梁跨越铁路、国道、省道施工前,应与相关部门协商有关事宜,组织专项评审,并签定安全协议。
3、桥梁跨越县道、乡道施工前,应与相关部门协商有关事宜,签定安全协议。
4、对于跨国、省、县道桥梁施工时,应设置钢结构安全顶棚,顶棚净高满足要求,顶棚侧面挂安全网;5、跨国、省、县道桥梁施工时,在通道两端设置限速限高警示标志、减速带等,必要时设置岗哨监视管理。
6、跨乡道、施工便道桥梁施工时,在通道两端设置限速限高警示标志。
危险源辨识、风险评价与防控措施跨国、省、县道桥梁施工防护钢结构防护棚限高架警示标志说明:1、跨国、省、县道桥梁施工时,在通道两端各100米处设置减速带、限速限高警示标志,规格依照国家相关规定。
2、防护棚进出口两端至少宽出梁体边缘1.5m,防撞墩宽度0.5m,高度0.5m。
3、必要时设置岗哨监视管理。
跨乡道、便道桥梁施工通道防护桥下防护棚精选文档限高架说明:1、跨乡道、施工便道桥梁施工时,在通道两端各20米处设置限速限高警示标志,规格依照国家相关规定。
2、防撞墙厚度0.30m,高度0.40m;乡道、施工便道限速5km/h,限高4.5m。
.。
