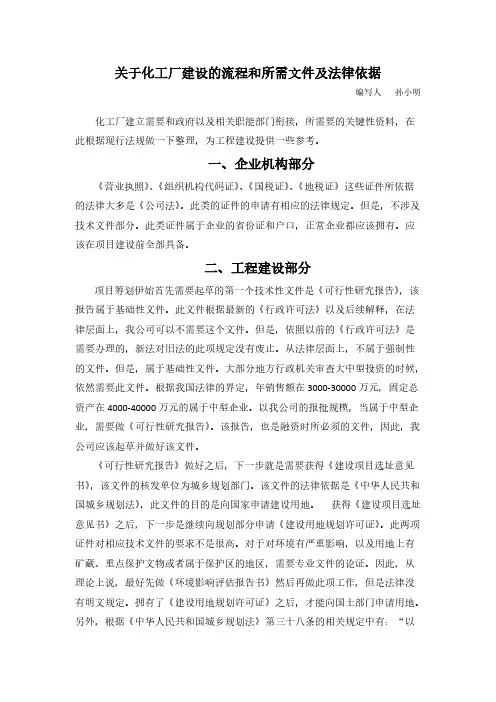

关于化工厂建设的流程和所需文件及法律依据编写人孙小明化工厂建立需要和政府以及相关职能部门衔接,所需要的关键性资料,在此根据现行法规做一下整理,为工程建设提供一些参考。
一、企业机构部分《营业执照》、《组织机构代码证》、《国税证》、《地税证》这些证件所依据的法律大多是《公司法》。
此类的证件的申请有相应的法律规定,但是,不涉及技术文件部分。
此类证件属于企业的身份证和户口,正常企业都应该拥有,应该在项目建设前全部具备。
二、工程建设部分项目筹划伊始首先需要起草的第一个技术性文件是《可行性研究报告》,该报告属于基础性文件。
此文件根据最新的《行政许可法》以及后续解释,在法律层面上,我公司可以不需要这个文件。
但是,依照以前的《行政许可法》是需要办理的,新法对旧法的此项规定没有废止。
从法律层面上,不属于强制性的文件。
但是,属于基础性文件。
大部分地方行政机关审查大中型投资的时候,依然需要此文件。
根据我国法律的界定,年销售额在3000-30000万元,固定总资产在4000-40000万元的属于中型企业。
以我公司的报批规模,当属于中型企业,需要做《可行性研究报告》。
该报告,也是融资时所必须的文件,因此,我公司应该起草并做好该文件。
《可行性研究报告》做好之后,下一步就是需要获得《建设项目选址意见书》,该文件的核发单位为城乡规划部门。
该文件的法律依据是《中华人民共和国城乡规划法》,此文件的目的是向国家申请建设用地。
获得《建设项目选址意见书》之后,下一步是继续向规划部分申请《建设用地规划许可证》。
此两项证件对相应技术文件的要求不是很高。
对于对环境有严重影响,以及用地上有矿藏、重点保护文物或者属于保护区的地区,需要专业文件的论证。
因此,从理论上说,最好先做《环境影响评估报告书》然后再做此项工作,但是法律没有明文规定。
拥有了《建设用地规划许可证》之后,才能向国土部门申请用地。
另外,根据《中华人民共和国城乡规划法》第三十八条的相关规定中有:“以出让方式取得国有土地使用权的建设项目,在签订国有土地使用权出让合同后,建设单位应当持建设项目的批准、核准、备案文件和国有土地使用权出让合同,向城市、县人民政府城乡规划主管部门领取建设用地规划许可证。
化工园区建厂流程一、前期准备在开始建厂之前,需要进行充分的前期准备。
这包括市场调研、技术可行性分析、投资预算和经济效益评估等。
通过前期准备,确定建厂的必要性、可行性和经济效益,为后续的建厂流程打下基础。
二、选址和土地获取选择合适的厂址是建厂流程中的重要环节。
需要考虑的因素包括地理位置、交通便利性、周边环境、土地性质和获取成本等。
在选址完成后,需要与当地政府或土地所有者进行谈判,获取土地使用权或购买土地。
三、编制项目申请报告在确定厂址后,需要编制项目申请报告,向政府有关部门提交申请,获得项目审批。
项目申请报告包括项目简介、技术方案、投资计划、环境保护措施等内容。
四、办理相关手续在获得项目审批后,需要办理相关手续,包括建设规划许可证、建设工程许可证、安全生产许可证等。
这些手续需要向政府有关部门提交申请,并按照规定缴纳相关费用。
五、设计和施工在获得相关手续后,可以开始进行工厂设计和施工。
设计包括工艺流程设计、设备布置设计、管道布置设计等。
施工需要选择有资质的施工单位,按照设计要求进行施工,确保施工质量符合标准。
六、设备和采购在设计和施工的同时,需要进行设备和物资采购。
需要采购的设备包括生产设备、辅助设备、检测设备等。
物资包括原材料、化学品、配件等。
采购需要与供应商进行谈判,签订采购合同,确保设备质量和物资质量符合要求。
七、人员招聘和培训工厂建设和设备安装完成后,需要进行人员招聘和培训。
招聘需要从应聘者中选拔具备相应技能和素质的人员。
培训包括岗前培训和在岗培训,使员工熟悉掌握工艺流程、操作规程和安全规范等内容。
八、试生产和验收在人员招聘和培训完成后,可以进行试生产。
试生产过程中需要对生产工艺进行监测和评估,确保工艺稳定可靠。
试生产成功后,可以进行项目验收。
项目验收需要对工厂进行检查评估,确保工厂符合设计要求和质量标准。
通过验收后,工厂可以正式投入生产。
化工项目建设流程1化工项目建设流程11.项目前期调研:这是项目建设的第一步,主要是对项目的市场需求、技术可行性、投资规模等进行调研。
要了解项目的市场环境、竞争对手、相关政策和法律法规等,确定项目的可行性。
2.项目可行性研究:在项目前期调研的基础上,进行项目的可行性研究。
主要包括项目的市场分析、技术经济指标估算、项目的社会影响评价等,以确定项目的投资回报率和可行性。
3.项目立项:根据项目的可行性研究报告,向相关主管部门提交项目报告,申请项目的立项。
项目立项需要经过主管部门的评审和批准,获得立项批复后,项目才能正式启动。
4.项目设计:项目设计是为了满足项目的技术需求和投资预算而进行的一系列设计活动。
包括工艺设计、设备选型、工艺流程设计、设备布置设计等。
项目设计需要编制设计文件,并经过审查和审核,以确保设计的合理性和可行性。
5.项目施工:项目施工是按照项目设计的要求,在施工现场进行设备安装、房屋建设、管道敷设、电气布线等工程施工。
在项目施工过程中,需要进行工程质量控制和安全管理,确保施工的质量和安全。
6.项目试生产:项目施工完成后,进行项目的试生产。
试生产是为了验证项目设计方案的可行性和适用性,同时也是为了对生产过程进行调整和优化。
在试生产阶段,可能出现一些问题和难点,需要及时处理和解决。
7.项目运营:项目试生产阶段通过后,项目正式进入运营阶段。
项目运营包括原料采购、生产组织、产品销售、质量控制等。
在项目运营过程中,需要加强设备的维护和保养,及时处理生产问题和质量问题,确保项目的持续、稳定和高效运营。
以上是化工项目建设的七个阶段。
不同项目的具体流程和时间可能有所不同,但总体流程是相似的。
在项目建设过程中,需要注重市场需求、技术可行性以及安全环保等方面的考虑,确保项目的顺利实施和运营。
同时,在项目的各个阶段都需要加强沟通与合作,做好团队协作,确保项目的成功。
新建化工项目建设流程一、可行性研究(由企业或委托中介服务机构进行)二、项目选址(企业到规划或建设部门办理项目选址意见书、建设用地规划许可证)三、项目立项或备案(由企业向发改委申请立项或备案)四、进行环境影响评价(企业委托有资质的中介服务机构进行)五、环境影响评价审批(环保部门批复环境影响报告)1、关于建设项目环评文件审批的请示;2、环境影响报告书(纸质件报批版、信息公开版(建设项目环境保护审批登记表填表人和经办人要求亲笔签名、评价经费等信息需完整),并提供相应电子版光盘(电子版中删除的涉及国家秘密、商业秘密等内容及删除依据和理由说明报告));3、备案文件或其它有效的立项依据;4、主要污染物总量确认书(不需要确认总量的不需提供);5、重金属总量确认(不需要确认重金属总量的不需提供);6、建设项目(区、市)级环境保护行政主管部门对建设项目环评公众参与核查意见;7、所在园区规划环评审查意见;8、规划行政主管部门的选址意见或国土资源行政主管部门的土地利用预审意见;9、环评委托日期在2015年12月10日之后的,建设单位须提交满足环发[2015]162号文件要求的证明材料。
六、进行安全预评价和职业病危害与评价报告(企业委托有资质的中介服务机构)七、安全预评价报告评审(专家评审)八、职业病危害预评价备案或者审核(卫生部门)1、建设项目职业病危害预评价备案或者审核申请书;2、建设项目职业病危害预评价报告;3、建设单位对预评价报告的评审意见;4、职业卫生专家对预评价报告的审查意见;5、职业病危害预评价机构的资质证明(影印件);6、法律、行政法规、规章规定的其他文件、资料;7、涉及放射性职业病危害因素的建设项目,建设单位需提交建设项目放射防护预评价报告。
九、安全预评价报告备案(企业到安监部门备案)十、项目设立安全审查(安监部门进行安全审查)1、建设项目安全条件审查申请书及文件;2、建设项目安全条件论证报告;3、建设项目安全评价报告;4、投资、城乡规划主管部门出具的建设项目审批(核准、备案)文件和规划相关文件(复制件);5、工商行政管理部门颁发的企业营业执照或者企业名称预先核准通知书(复制件)。
化工企业建设项目管理流程(全面实用)1、项目建议书阶段项目建议书就是业主单位向国家提出得要求建设某一项目得建议文件,就是对工程项目建设得轮廓设想。
项目建议书得主要作用就是推荐一个拟建项目,论述其建设得必要性、建设条件得可行性与获利得可能性,供国家选择并确定就是否进行下一步工作。
项目建议书得内容视项目得不同而有繁有简,但一般应包括以下几方面得内容:(1)项目提出得必要性与依据。
(2)产品方案、拟建规模与建设地点得初步设想。
(3)资源情况、建设条件、协作关系等得初步分析。
(4)投资估算与资金筹措设想。
(5)项目得进度安排。
(6)经济效益与社会效益得估计。
项目建议书按要求编制完成后,应根据建设规模与限额划分分别报送有关部门审批。
按现行规定,大中型及限额以上项目得项目建议书首先应报送行业归口主管部门,同时抄送发展委。
行业归口主管部门根据国家中长期规划要求,从资金来源、建设布局、资金合理利用、经济合理性、技术政策等方面进行初审。
行业归口主管部门初审通过后报发展委,由发展委从建设总规模、生产力总布局、资源优化配置及资金供应可能、外部协作条件等方面进行综合平衡,还要委托具有相应资质得工程咨询单位评估后审批。
凡行业归口主管部门初审未通过得项目,发展委不予批准;凡属小型或限额以下项目得项目建议书,按项目隶属关系由部门或地方发改委审批。
项目建议书经批准后,可以进行详细得可行性研究工作,但并不表明项目非上不可,项目建议书不就是项目得最终决策。
2、可行性研究阶段项目建议书一经批准,即可着手开展项目可行性研究工作。
可行研究就是对工程项目在技术上就是否可行与经济上就是否合理进行科学得分析与论证。
(1)可行性研究得工作内容。
可行性研究应完成以下工作内容:1)进行市场研究,以解决项目建设得必要性问题;2)进行工艺技术方案得研究,以解决项目建设得技术可能性问题;3)进行财务与经济分析,以解决项目建设得合理性问题。
凡经可行性研究未通过得项目,不得进行下一步工作。
化工企业建设流程一、前期准备1.项目立项:确定投资规模、生产工艺、产品规格、市场需求等,进行可行性研究,编制项目可行性研究报告。
2.确定地点:选择适宜的地段,考虑交通便利、资源供应充足、环境污染控制等因素。
3.取得土地使用权:与当地政府协商,申请土地使用权,并完成土地使用权证的办理手续。
4.环评报告:进行环境影响评价,编制环境影响评价报告,获得环境影响评价文件审批。
5.融资筹备:确定项目资金来源,与银行或其他金融机构协商融资计划,准备财务报表和评估报告。
6.选址规划:进行场地选址和规划设计,确定厂房、办公楼、生活区等布局。
二、项目立项1.组建项目组:成立项目组,确定项目负责人和各部门负责人,制定项目计划和时间表。
2.招投标:编制招标文件,进行设计、施工和设备采购的招标工作,选择合适的承包商、设计院和设备供应商。
3.签订合同:与承包商、设计院和设备供应商签订合同,确定工程质量、进度、价格及支付方式等。
三、工程建设1.土建施工:进行土地平整、基础施工、厂房建设等土建工程。
2.设备安装:进行设备安装调试,保证设备稳定运行。
3.管道铺设:进行管道设计和铺设,包括原料输送管道、产品管道、废水管道等。
4.电气安装:进行电气设计和安装,包括动力配电、照明、自动化控制系统等。
5.环保设施建设:进行环保设施建设,包括污水处理设备、废气处理系统等。
6.安全生产设施建设:进行安全生产设施建设,包括消防设施、安全检测系统等。
四、试生产和调试1.设备检验:对设备进行检查、试运转、调试,保证设备良好运行。
2.生产试验:进行生产现场试验,保证产品符合质量标准。
3.技术培训:对生产人员进行技术培训,保证生产操作规范。
五、生产运营1.获得生产许可证:向有关部门申请生产许可证,获得生产经营资格。
2.生产运营管理:制定生产计划、产品质量标准、设备维护保养计划等管理规程。
3.市场开发:开展市场调研、建立销售网络,开发新客户,推广产品。
化工建厂文件要办理哪些审批的手续文件的准备和审批是建化工厂前期的一个重要环节,上海索维集团凭借其丰富的化工设计经验及化工项目总承包经验为准备建化工厂相关人士总结以下信息。
一、新建化工项目政府审批手续及流程1.经贸委立项:可行性报告-申报立项-节能评审-审批2.环评批准:立项批文-环评申请表-审批-编制环评-专家评审-审批-三同时建设-申请试生产-审查-组织试生产-组织申报验收-检测-竣工验收3.安全批准:立项批文-安全预评价-专家评审-审批-扩初设计(专篇)-专家审查-组织施工安装-申请试生产-审查-组织试生产-组织申报验收-竣工验收4.建筑施工:总评设计-勘探-建筑设计-审图-开工手续-合同洽谈-监理-发包-履行合同监督工程(质量、进度、变更、相关协调)-组织验收-结算-申领产权5.申领土地证6.开工报告需要联络的单位包括经贸委、环保局、安监局、消防大队、规划局、质监站、建设局、土地局、气象局、白蚂蚁防治中心、安评中介机构、环评中介机构、设计院、施工单位、监理单位等。
对于危险化工品建设项目需要特别注意的是其项目建设要按照国家安监局8号令的要求办理各种手续:一、设立审批(准备材料:可行性研究报告、工商名称预先核准书、安全条件论证、设立安全评价报告等,有些地区可能还需要办理选址意见书);二、安全设施设计审查(准备材料:设立安全评价报告、安全设施设计专篇等);三、试生产方案备案(提交试生产方案等材料);四、安全设施验收,取得安全生产许可证(提交安全验收评价报告等)。
二、厂房建设从设立到审批的手续1.选址-一般需要准备意见书(根据现在政府的规划,化工厂大都是在化工工业园)。
2.立项-编制《可行性研究报告》递交给发改委审批。
3.环评-找环评公司编制《环评报告》递交环保局审批。
4.安全预评价报告(安评公司完成)递交安监局审批。
5.工厂总平面规划图(找化工设计院完成的工作)。
6.初步设计:编制《安全设施设计专篇》。
化工建设项目审批流程一、前期准备1.项目可行性研究报告编制:项目可行性研究报告主要包括项目的技术、经济以及环境影响评价等内容。
2.环境影响评价报告编制:环境影响评价报告由专业机构编制,包括项目的环境影响分析、环境保护措施等内容。
3.项目初步设计:根据项目可行性研究报告和环境影响评价报告,编制项目初步设计,并完成相关图纸和技术文件的编制工作。
二、申请阶段1.提交申请材料:申请方将项目可行性研究报告、环境影响评价报告、初步设计等申请材料递交给相关政府部门。
3.补充材料:如审核中发现材料不完整或存在问题,申请方需要按要求补充相关材料。
4.申请受理:政府部门对符合要求的申请材料进行受理,并颁发受理通知书,同时生成项目审批文号。
三、评审阶段1.专家评审:政府部门组织相关专家对项目进行评审,包括技术、经济、环境等多个方面的专业评估。
2.现场踏勘:专家组对项目所在地进行实地踏勘,确认项目环境条件和影响范围等信息。
3.听证会:政府部门组织听证会,邀请相关利益方对项目进行意见交流和反馈。
4.评审报告:综合专家评审、现场踏勘和听证会的意见,形成评审报告,对项目进行综合评价。
四、批准阶段1.项目批复:根据评审报告和相关法律法规,决定是否批准项目。
若批准,签发项目批复文件。
2.公示和征地:对项目进行公示和征地手续,确保项目的合法性和正当性。
3.工程建设规划:在批准的基础上,制定项目的工程建设规划,并进行具体的项目实施安排。
4.环境保护手续:根据项目的环境影响评价报告,按照相关法律法规办理环境保护手续,包括环境监测、污染防治措施等。
总结:化工建设项目的审批流程包括前期准备、申请阶段、评审阶段和批准阶段四个主要阶段。
在前期准备阶段,需编制项目可行性研究报告和环境影响评价报告,并完成项目初步设计。
在申请阶段,申请方将申请材料提交给相关政府部门进行审核,并进行补充材料的工作。
在评审阶段,政府部门组织专家评审、现场踏勘和听证会等环节,综合评价项目的技术、经济和环境等方面。
化工企业工程建设制度第一章总则第一条为规范企业工程建设活动,提高工程建设管理水平,确保工程质量、进度和安全,保障企业利益,根据国家相关法律法规和企业实际情况,制定本制度。
第二条本制度适用于化工企业的工程建设活动,包括新建、改扩建、节能改造等项目的规划、设计、招投标、施工、监理、验收等各个阶段的管理。
第三条企业工程建设应坚持“科学规划、严格管理、优质施工、持续改进”的原则,推动企业可持续发展。
第二章组织第四条企业应设立专门的工程建设部门或委托专业机构负责工程建设管理,明确工作职责和权限。
第五条工程建设部门应定期组织开展工程建设规划、设计评审、施工监督、验收评定等工作,确保工程建设过程符合相关法律法规和标准。
第六条企业工程建设项目应按照“四必须、四审查”原则开展,即必须经过立项、初步设计、施工图设计、验收审查四个必要程序,严格审核。
第七条企业应建立健全工程建设项目决策、评审、备案、监督等制度,明确各相关部门的责任,确保项目正常推进。
第八条企业应建立完善的工程建设项目管理档案,记录项目全过程的资料和信息,以便查阅和复查。
第三章设计第九条企业工程设计应根据项目性质、规模和技术要求,委托设计单位进行设计工作,设计单位应具备相应的资质和能力。
第十条设计单位应根据国家有关规定和企业要求,编制工程设计文件,其中包括设计依据、设计范围、技术要求等内容。
第十一条设计单位应按照相关标准和规范,确保设计文件的合理性、科学性和可行性,确保项目质量和安全。
第十二条设计文件应经过企业工程建设部门审核批准,方可实施,设计变更应按规定程序进行。
第四章施工第十三条企业在选择施工单位时应考虑单位的资质、信誉、施工技术和管理水平等因素,签订施工合同并明确双方权利义务。
第十四条施工单位应按照施工合同和设计文件要求,进行施工工作,合理安排施工计划和进度,确保工程质量、安全和环保。
第十五条企业应建立施工现场管理制度,明确现场人员的责任和权限,组织施工员工进行安全培训和教育。
化工企业扩建厂房的手续流程通常是一个复杂的过程,需要涉及政府部门的审批和监管。
以下是一般情况下的扩建厂房手续流程的基本步骤:
1. 立项阶段:
-制定扩建厂房的规划方案,包括规划设计、用地规划等。
-编制项目可行性研究报告,进行环境影响评价等必要的前期调研和评估工作。
2. 土地审批:
-根据规划方案,申请用地审批手续,包括土地使用证和规划许可证等。
3. 建设项目核准:
-提交建设项目核准申请,需要经过相关部门的审批,包括国土资源部门、规划部门等。
4. 设计审查:
-提交扩建工程设计文件,经过相关部门的审查和批准,包括设计院、建设工程质量监督站等。
5. 施工许可:
-申请施工许可证,需要经过建设、安全监管等部门的审批。
6. 环保验收:
-提交环保手续申请,进行环保验收,确保扩建工程符合环保要求。
7. 安全监管:
-提交安全生产手续申请,进行安全生产验收,确保扩建工程符合安全生产要求。
8. 竣工验收:
-完成扩建工程后,进行竣工验收,取得竣工验收合格证。
以上是一般情况下的化工企业扩建厂房手续流程的基本步骤,但实际操作中可能会因地区、具体项目等因素而有所不同。
因此,在进行扩建工程前,建议您咨询当地相关部门或专业咨询机构,以确保按照当地法规和规定完成相关手续。
化工项目建设程序化工项目建设的工作程序:一、编写可行性研究报告或项目建议书(投资额大的话要有资质的单位编写),报衢州市经信部门。
到规划或建设部门办理选址意见书、建设用地规划许可证。
二、经信部门召集环保、安全、消防、规划等部门开决策咨询会,出具决策咨询意见。
三、凭决策咨询意见到经信部门审批窗口办理立项通知书。
四、按照立项通知书,委托有资质单位编写环评、安评、能评、职业健康评价。
五、环评、安评、能评评审会通过后,到相关部门拿批文。
到市场监督管理部门申领营业执照,到国土管理部门办理土地使用证。
六、按照三评委托有资质设计院出厂房施工图纸、工艺图纸、总平面布置图、安全专篇等,危险工艺要委托有资质单位进行反应热安全风险评估。
到规划部门办理建设工程规划许可证。
到建设部门办理建设施工许可证。
七、按照设计院图纸进行土建施工(施工前到建设部门办理建设施工许可证后方可开工建设)、设备安装、仪表安装等,按照三评批复或意见进行三废、消防、安全、节能设施安装(咨询设计院)。
八、土建验收、安全验收、环保验收。
九、试车、试生产。
十、安全、环保、职业健康“三同时”竣工验收,评审取得专家意见,能评通过经信验收并取得验收意见。
危化品办理生产许可证。
第六项图纸和危险工艺反应热安全风险评估可以提前安排,危险工艺反应热安全风险评估需要联系资质单位,委托的单位太多,还需要排队,所以要提早安排。
具体流程可分为21项:1、可行性研究(企业或委托中介服务机构进行)2、项目选址(企业到规划或建设部门办理项目选址意见书、建设用地规划许可证)3、项目立项或备案(企业向发改委申请立项或备案)4、进行环境影响评价(委托环评资质单位编写)5、环境影响批复(环境影响评价由环保部门组织评审后发批复函)6、进行安全预评价和职业病危害预评价报告(委托相关资质单位编写)7、安全备案审查(安全预评价交应急管理部门备案,由应急管理部门组织专家评审并下发批文)8、职业病危害预评价报告进行评审(企业自行组织专家评审)9、申领工商营业执照(凭应急管理部门的批文到市场监督管理部门办理营业执照)10、办理土地使用证(国土资源管理部门办理)11、初步设计(委托相关资质单位进行)12、初步设计审查(应急管理部门消防设计审核意见书、安全设施设计审查意见书、职业病防护设施设计审查意见书是否卫生部门?现在又重新划分还未明确)13、施工图设计(委托相关资质设计单位进行),企业组织机构设立、人员安排就位。
化工项目建设全流程汇总一:化工项目建设具体流程1.可行性研究(由企业或委托中介服务机构进行)2.项目选址(企业到规划或建设部门办理项目选址意见书、建设用地规划许可证)3.项目立项或备案(由企业向发改委申请立项或备案)4.进行环境影响评价(企业委托有资质的中介服务机构进行)5.环境影响评价批复(环保部门批复环境影响报告)6.进行安全预评价和职业病危害与评价报告(企业委托有资质的中介服务机构)7.全与评价报告评审(专家评审)8.职业病危害与评价报告审核决定(卫生部门)9.安全与评价报告备案(企业到安监部门备案)10.安全审查(安监部门进行安全审查)11.政府批准(安全审查合格后,由安监部门下发批准书)12.申领工商营业执照(企业凭批准书到工商管理部门办理营业执照)13.办理土地使用证(企业到国土管理部门办理)14.进行初步设计(企业委托有资质的设计单位进行)15.初步设计审查(消防部门【消防设计审核意见书】、卫生部门【职业病防护设计审查意见书】、安监部门【安全设计审查意见书】进行审查)16.施工图设计(企业委托有资质的设计单位进行)17.申领建设工程规划许可证(企业到规划部门办理建设工程规划许可证)18.申领建设施工许可证(企业到建设部门办理建设施工许可证)19.消防验收(建设项目竣工后,消防部门组织竣工验收)20.办理特种设备使用证(企业到质监部门办理)21.试生产(环保部门批复试生产周期)22.竣工验收(卫生部门【职业病防护设施验收意见】、环保部门【防止污染的设施的竣工验收意见】、安监部门【安全设施竣工验收意见书】)23.申领安全生产许可证(危化品生产企业向省安监部门申领)24.申领工业品生产许可证(企业根据国家质检总局发布的产品目录向省质监部门申领)二:项目前期准备工作项目前期准备工作是指为完成项目立项而做的所有的准备工作,主要有:1.文件准备委托具有一定资质的单位进行可研报告及项目申请书的编制;2.项目立项(1)与当地政府签订相关协议;(2)准备好预核材料,根据要求到相关级别的政府部门完成名称预核工作;(3)将可研报告和立项文件上报至规定级别的发改委,发改委审查通过后拿到批复文件。
化工项目建设全流程一、项目可行性研究项目可行性研究主要是对项目的技术可行性、经济可行性、社会可行性等进行综合评估,确定项目是否值得投资。
该研究过程包括调研分析、市场需求评估、投资估算、风险分析等步骤。
二、项目前期工作项目前期工作主要包括项目立项申请、环境评估、土地手续、政府批准等。
其中,项目立项申请需要编制项目建议书、可行性研究报告等,提交给有关部门审批。
环境评估需要进行项目环境影响评价报告,获得相关环境审批文件。
土地手续则需要在土地管理部门申请,并支付相应的土地出让金。
政府批准则是在立项后与相关政府部门进行沟通,获得项目的批准文件。
三、项目设计项目设计包括土建设计和工艺设计。
土建设计主要是根据项目的规模和要求,进行工厂场地的规划和设计,包括厂房、仓库、道路、供水、供电、排污等。
工艺设计则是根据产品要求和工艺流程,进行设备布置和管道设计。
四、设备设施采购设备设施采购主要是根据项目设计要求,进行设备设施的选型和采购。
这个过程包括编制设备设施清单、发布采购公告、供应商筛选、谈判和签订合同等步骤。
五、项目施工项目施工包括土建施工和设备安装两个阶段。
土建施工主要是按照项目设计要求进行场地的基础设施建设,包括地基处理、框架搭建、室内装修等工作。
设备安装则是将采购的设备设施按照规划和设计要求进行安装和调试。
六、试生产试生产是在项目施工完成后,进行工艺流程的试样生产,以验证设备设施的性能和工艺流程的可行性。
试生产过程中需要进行工艺优化和设备调试,确保产品质量和生产效率。
七、项目投产运营项目投产运营是将试生产成功的项目正式投入商业运营。
这个阶段主要包括人员培训、市场推广、产品销售、设备维护保养、生产管理等工作。
同时,还需要做好环境保护、安全生产等方面的工作,确保项目的顺利运行。
总之,化工项目建设全流程包括项目可行性研究、项目前期工作、项目设计、设备设施采购、项目施工、试生产、项目投产运营等多个步骤,每个步骤都需要专业团队的合作和严格执行。

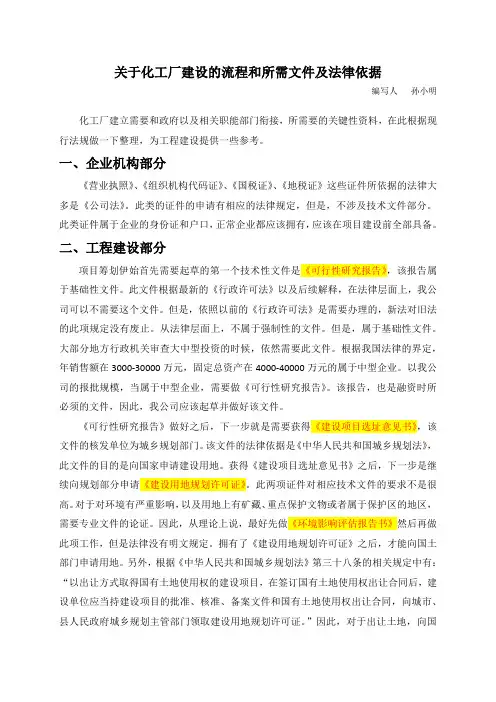

关于化工厂建设的流程和所需文件及法律依据化工厂建立需要和政府以及相关职能部门衔接,所需要的关键性资料,在此根据现行法规做一下整理,为工程建设提供一些参考。
一、企业机构部分《营业执照》、《组织机构代码证》、《国税证》、《地税证》这些证件所依据的法律大多是《公司法》。
此类的证件的申请有相应的法律规定。
但是,不涉及技术文件部分。
此类证件属于企业的省份证和户口,正常企业都应该拥有。
应该在项目建设前全部具备。
二、工程建设部分项目筹划伊始首先需要起草的第一个技术性文件是《可行性研究报告》,该报告属于基础性文件。
依照以前的《行政许可法》是需要办理的,新法对旧法的此项规定没有废止。
从法律层面上,不属于强制性的文件。
但是,属于基础性文件。
大部分地方行政机关审查大中型投资的时候,依然需要此文件。
根据我国法律的界定,年销售额在3000-30000万元,固定总资产在4000-40000万元的属于中型企业,需要做《可行性研究报告》。
该报告,也是融资时所必须的文件。
《可行性研究报告》做好之后,下一步就是需要获得《建设项目选址意见书》,该文件的核发单位为城乡规划部门。
该文件的法律依据是《中华人民共和国城乡规划法》,此文件的目的是向国家申请建设用地。
获得《建设项目选址意见书》之后,下一步是继续向规划部分申请《建设用地规划许可证》。
此两项证件对相应技术文件的要求不是很高。
对于对环境有严重影响,以及用地上有矿藏、重点保护文物或者属于保护区的地区,需要专业文件的论证。
因此,从理论上说,最好先做《环境影响评估报告书》然后再做此项工作,但是法律没有明文规定。
拥有了《建设用地规划许可证》之后,才能向国土部门申请用地。
另外,根据《中华人民共和国城乡规划法》第三十八条的相关规定中有:“以出让方式取得国有土地使用权的建设项目,在签订国有土地使用权出让合同后,建设单位应当持建设项目的批准、核准、备案文件和国有土地使用权出让合同,向城市、县人民政府城乡规划主管部门领取建设用地规划许可证。
关于化工厂建设的流程和所需文件及法律依据关于化工厂建设的流程和所需文件及法律依据编写人孙小明化工厂建立需要和政府以及相关职能部门衔接,所需要的关键性资料,在此根据现行法规做一下整理,为工程建设提供一些参考。
一、企业机构部分《营业执照》、《组织机构代码证》、《国税证》、《地税证》这些证件所依据的法律大多是《公司法》。
此类的证件的申请有相应的法律规定,但是,不涉及技术文件部分。
此类证件属于企业的身份证和户口,正常企业都应该拥有,应该在项目建设前全部具备。
二、工程建设部分项目筹划伊始首先需要起草的第一个技术性文件是《可行性研究报告》,该报告属于基础性文件。
此文件根据最新的《行政许可法》以及后续解释,在法律层面上,我公司可以不需要这个文件。
但是,依照以前的《行政许可法》是需要办理的,新法对旧法的此项规定没有废止。
从法律层面上,不属于强制性的文件。
但是,属于基础性文件。
大部分地方行政机关审查大中型投资的时候,依然需要此文件。
根据我国法律的界定,年销售额在3000-30000万元,固定总资产在4000-40000万元的属于中型企业。
以我公司的报批规模,当属于中型企业,需要做《可行性研究报告》。
该报告,也是融资时所必须的文件,因此,我公司应该起草并做好该文件。
《可行性研究报告》做好之后,下一步就是需要获得《建设项目选址意见书》,该文件的核发单位为城乡规划部门。
该文件的法律依据是《中华人民共和国城乡规划法》,此文件的目的是向国家申请建设用地。
获得《建设项目选址意见书》之后,下一步是继续向规划部分申请《建设用地规划许可证》。
此两项证件对相应技术文件的要求不是很高。
对于对环境有严重影响,以及用地上有矿藏、重点保护文物或者属于保护区的地区,需要专业文件的论证。
因此,从理论上说,最好先做《环境影响评估报告书》然后再做此项工作,但是法律没有明文规定。
拥有了《建设用地规划许可证》之后,才能向国土部门申请用地。
另外,根据《中华人民共和国城乡规划法》第三十八条的相关规定中有:“以出让方式取得国有土地使用权的建设项目,在签订国有土地使用权出让合同后,建设单位应当持建设项目的批准、核准、备案文件和国有土地使用权出让合同,向城市、县人民政府城乡规划主管部门领取建设用地规划许可证。
化工项目建设流程化工项目建设流程化工项目建设需要经过以下流程:1.申领工商营业执照:企业需凭批准书到工商管理部门办理营业执照。
2.进行可行性研究:企业或委托中介服务机构进行项目建议书和安全条件论证,以确定项目是否可行。
3.项目立项或备案:企业向XXX申请立项或备案。
4.办理土地使用证:企业需到国土管理部门办理土地使用证,化工项目的选址需进化工园或化工集中区。
5.项目选址:企业需到规划或建设部门办理项目选址意见书和建设用地规划许可证,新建化工项目需入化工园区或化工集中区。
6.进行地质勘探和初步设计:企业需委托具有甲级化工资质的设计单位进行。
7.进行初步设计审查:消防部门、卫生部门和安监部门进行审查,依靠8-14的支持。
8.进行环境影响和节能评价:企业需委托有资质的中介服务机构进行。
9.获得环境影响评价批复:环保部门批复环境影响报告。
10.进行安全预评价和职业病危害预评价报告:企业需委托有资质的中介服务机构进行。
11.进行安全预评价报告评审:由专家进行评审。
12.审核职业病危害预评价报告:安监部门进行审核决定,政府批准已不再需要。
13.安全预评价报告备案:企业需到安监部门备案,部分简化项目的规定见34号文。
14.进行防雷设计审核、地震评价和社会风险评价等。
15.编写和审查安全设计专篇:安监部门进行安全审查,涉及到2重点一重大项目的必须具有甲级化工资质单位。
16.编写和审查职业病危害设计专篇:安监部门进行审查,政府批准已不再需要。
17.获得安全设计专篇政府批准:安全审查合格后,由安监部门下发批准书。
18.进行施工图设计:企业需委托有资质的设计单位进行,涉及到2重点一重大项目的必须具有甲级化工资质单位。
19.申领建设工程规划许可证:企业需到规划办理建设工程规划许可证。
20.申领建设施工许可证:企业需到建设部门办理建设施工许可证。
21.落实有化工资质的施工单位和监理单位:涉及到2重点一重大项目的必须具有甲级化工装置单位。
化工厂建设规范步骤及建设过程中注意事项简述规范化工项目建设程序:规范项目建设需通过项目建议、可行性研究、初步设计直到施工图设计等几个阶段。
一:项目建议书项目建议书是工程建设程序中最初阶段的工作,是对建设项目的轮廓设想和项目立项的先导,是为建设项目的得以立项提出的建设性建议。
文件内容包括市场初步分析、原、辅助料供应、产品规模、初步厂址选定、预计投资和效益等。
重点是论述项目建设的必要性。
二、可行性研究报告上级部门批准项目建议书、设计单位与建设单位签订委托合同后便进行该项目的可行性研究。
在可行性研究中对建设项目的产品品种、工艺路线、生产方法、建设规模、市场分析并结合厂址总图布置、交通、水、电、气供应、环境保护、安全卫生等进行技术、经济的先进性合理性的全面分析论证。
通过多方比较提出评价介意。
此后对单项工程的估算及全厂总投资估算。
及资金筹措方案。
并提出国民经济评价,最后给出评估意见。
最终由上级主管部门对该项目《可行性研究报告》作出批复。
重点是评价项目建设的可行性。
三、初步设计初步设计是根据已批准的可行性研究报告,确定全厂性设计原则,设计标准、设计方案及重大技术问题,包括工艺流程、生产方法、工厂组成、总图布置、水、电、气的供应方式和用量。
关键设备和仪表选型,全厂储运方案、消防、职业安全卫生、环境保护和综合利用以及车间或单项工程的工艺流程和各专业设计方案等。
初步设计是确定建设项目投资、土地征用、组织主要设备及材料采购,进行施工准备、生产准备及施工图设计依据。
也是编制施工组织设计、签订总承包合同、银行贷款以及实行投资包干可控制建设工程拨款的依据。
引进的化工建设项目,在国外专利商提供的专利技术基础设计的基础上进行工程化。
完成基础工程设计,并完成初步设计,供主管部门审查。
初步设计文件组成除了说明书、图纸、表格外、还应有详细的热量衡算、物料衡算及重大的主要设备的设备计算书。
初步设计完成后,由上级主管部门委托单位组织建厂所在地的有关专家(消防、运输、财政、环保)建设单位相应专业的各类人员进行审核、提出修改补充、深化等意见。
新建化工企业需要办理哪些手续新建危险化学品生产企业从设立到开工生产前都需要办理哪些手续,按照顺序说?最佳答案危险化学品生产企业办理安全生产许可证基本程序一、选址市环保局、消防支队、安监局派员到现场确定厂址。
其中:市环保局出具项目选址批准文件,并开展环境影响评估。
二、安监局三同时审查和申办许可证程序市安监局设立安全审查→报市政府批准后,由市安监局批复同意设立→市安监局设计图纸审查→项目施工建设市安监局试生产备案→项目试生产→市环保局和安监局竣工验收→向自治区安监局申办安全生产许可证→现场核查→自治区安监局颁发安全生产许可证→项目投产。
其中:(一)市安监局安全审查和市政府设立审查材料1、建设项目设立安全审查申请书;2、县级发展和改革局或县级人民政府批准文件;3、国土局的土地使用权文件、建设局的建设项目规划许可文件(复印件须签章);4、建设项目安全条件论证报告(安全评价公司出具);5、建设项目设立安全预评价报告(评价公司出具);6、工商营业执照或企业名称预先核准通知书复印件。
(二)市安监局设计图纸审查资料市政府批准设立后,由有关部门编写可研报告、图纸设计和环境保护评估报告,同时,向市安监局申请图纸设计审查,并提交下列资料:1、建设项目安全设施设计的审查申请书;2、建设项目设立安全审查意见书(复印件);3、设计单位的设计资质证明文件(复印件须签章);4、建设项目安全设施设计专篇;5、审查时要求提供的其他材料。
图纸设计审查通过后,方可进行项目施工建设。
(三)市安监局试生产备案和项目试生产项目工程建设完成后,向市安监局提交试生产方案,经同意备案方可试生产。
(四)市环保局和安监局竣工验收项目试生产结束后,向市环保局和安监局申请竣工验收。
其中市安监局需下列资料:1、建设项目安全设施竣工的验收申请书;2、建设项目安全设施设计的审查意见书;3、施工单位的施工资质证明文件(复印件须签章);4、建设项目安全设施施工情况报告;5、安全生产投入资金情况报告;6、建设项目竣工验收安全评价报告(现状评价)。
关于化工厂建设的流程和所需文件及法律依据编写人孙小明化工厂建立需要和政府以及相关职能部门衔接,所需要的关键性资料,在此根据现行法规做一下整理,为工程建设提供一些参考。
一、企业机构部分《营业执照》、《组织机构代码证》、《国税证》、《地税证》这些证件所依据的法律大多是《公司法》。
此类的证件的申请有相应的法律规定。
但是,不涉及技术文件部分。
此类证件属于企业的省份证和户口,正常企业都应该拥有。
应该在项目建设前全部具备。
二、工程建设部分项目筹划伊始首先需要起草的第一个技术性文件是《可行性研究报告》,该报告属于基础性文件。
此文件根据最新的《行政许可法》以及后续解释,在法律层面上,我公司可以不需要这个文件。
但是,依照以前的《行政许可法》是需要办理的,新法对旧法的此项规定没有废止。
从法律层面上,不属于强制性的文件。
但是,属于基础性文件。
大部分地方行政机关审查大中型投资的时候,依然需要此文件。
根据我国法律的界定,年销售额在3000-30000万元,固定总资产在4000-40000万元的属于中型企业。
以我公司的报批规模,当属于中型企业,需要做《可行性研究报告》。
该报告,也是融资时所必须的文件,因此,我公司应该起草并做好该文件。
《可行性研究报告》做好之后,下一步就是需要获得《建设项目选址意见书》,该文件的核发单位为城乡规划部门。
该文件的法律依据是《中华人民共和国城乡规划法》,此文件的目的是向国家申请建设用地。
获得《建设项目选址意见书》之后,下一步是继续向规划部分申请《建设用地规划许可证》。
此两项证件对相应技术文件的要求不是很高。
对于对环境有严重影响,以及用地上有矿藏、重点保护文物或者属于保护区的地区,需要专业文件的论证。
因此,从理论上说,最好先做《环境影响评估报告书》然后再做此项工作,但是法律没有明文规定。
拥有了《建设用地规划许可证》之后,才能向国土部门申请用地。
另外,根据《中华人民共和国城乡规划法》第三十八条的相关规定中有:“以出让方式取得国有土地使用权的建设项目,在签订国有土地使用权出让合同后,建设单位应当持建设项目的批准、核准、备案文件和国有土地使用权出让合同,向城市、县人民政府城乡规划主管部门领取建设用地规划许可证。
”因此,对于出让土地,向国土部门申请土地时,需要《国有土地使用出让合同》。
《选址意见书》和《建设用地规划许可证》之后,下一步工作是取得《建设工程规划许可证》。
该证件的取得,需要提交相应的规划资料,根据《中华人民共和国城乡规划法》地四十条的相关规定:“在城市、镇规划区内进行建筑物、构筑物、道路、管线和其他工程建设的,建设单位或者个人应当向城市、县人民政府城乡规划主管部门或者省、自治区、直辖市人民政府确定的镇人民政府申请办理建设工程规划许可证。
申请办理建设工程规划许可证,应当提交使用土地的有关证明文件、建设工程设计方案等材料。
需要建设单位编制修建性详细规划的建设项目,还应当提交修建性详细规划。
对符合控制性详细规划和规划条件的,由城市、县人民政府城乡规划主管部门或者省、自治区、直辖市人民政府确定的镇人民政府核发建设工程规划许可证。
”因此,需要提交专业设计方案,但此规划方案属于规划性的内容,可不包括建设细节。
违反《中华人民共和国城乡规划法》的单位和个人所受到的法律责任主要在政府一方,对于施工建设方主要是取消用地资格。
在获得《建设工程规划许可证》之后,所需要的获得的下一步证件是《建筑工程施工许可证》,该许可证的取得,必须得到政府的用地许可和《建设工程规划许可证》。
该证件的获得,根据《中华人民共和国建筑法》第八条的规定,必须满足如下条件:(一)已经办理该建筑工程用地批准手续;(二)在城市规划区的建筑工程,已经取得规划许可证;(三)需要拆迁的,其拆迁进度符合施工要求;(四)已经确定建筑施工企业;(五)有满足施工需要的施工图纸及技术资料;(六)有保证工程质量和安全的具体措施;(七)建设资金已经落实;(八)法律、行政法规规定的其他条件。
建设行政主管部门应当自收到申请之日起十五日内,对符合条件的申请颁发施工许可证。
因此,此证的获得。
必须有用地和规划许可,施工图纸齐全,以及施工单位,而且要有证据表明建设资金充足。
报建需要的主要技术文件就是施工图纸。
在获得《建筑工程施工许可证》之后,就可以建设了。
《建筑法》规定,在或者施工许可证之后的3个月必须动工,如条件不具备,可以申请缓3个月施工。
如遇到极为特殊情况,可以缓工一年。
否则,《建筑工程施工许可证》自动失效。
施工之前,也应具备相应的技术条件。
根据《建筑法》的规定,项目建设需要施工单位、勘察单位、设计单位和工程监理单位。
《建筑法》同时规定了,从事施工、勘察、设计、监理依据建设的性质和等级,需要的相关从业资质,不具备资质的,不能从事相关工程。
报建需要设计图纸,设计图纸需要地勘报告,所以凡需要报建的项目,《施工图纸》、《地质勘探报告书》是必须的。
同时根据《实施工程建设强制性标准监督规定》的相关规定,进行项目建设也必须进行地质勘探。
施工需要图纸,监督必须需要监理。
依据《建筑法》的相关规定,监理也是必须的。
工程施工时,以及施工完成之后;根据《建设工程质量管理条例》的相关规定,需要接受政府建设及相应部门的检查。
在施工时,建设主管部门有权采取如下措施:(一)要求被检查的单位提供有关工程质量的文件和资料;(二)进入被检查单位的施工现场进行检查;(三)发现有影响工程质量的问题时,责令改正。
但此项规定以及其它规定中,政府等相关部门对项目的主要职能是监督,而不是现场检测。
因此,不属于政府强制性行为。
另外,施工图纸依照《建设工程质量管理条例》第十一条的规定:“建设单位应当将施工图设计文件报县级以上人民政府建设行政主管部门或者其他有关部门审查。
施工图设计文件审查的具体办法,由国务院建设行政主管部门会同国务院其他有关部门制定。
施工图设计文件未经审查批准的,不得使用。
”根据此项规定,施工图纸需要经过政府部门审核后才能施工。
因此,审图不是报建的必要环节,而是施工的必要环节。
项目竣工之后,施工方需形成竣工报告,提交给建设单位。
建设单位收到建设工程竣工报告后,应当组织设计、施工、工程监理等有关单位进行竣工验收。
建设工程竣工验收应当具备下列条件:(一)完成建设工程设计和合同约定的各项内容;(二)有完整的技术档案和施工管理资料;(三)有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告;(四)有勘察、设计、施工、工程监理等单位分别签署的质量合格文件;(五)有施工单位签署的工程保修书。
建设工程经验收合格的,方可交付使用。
施工单位对施工中出现质量问题的建设工程或者竣工验收不合格的建设工程,应当负责返修。
因此,材料、配件、设备以及其它的验收工作,理论上都应由施工方提供资料。
而不是甲方的责任。
在建设单位验收完成之后,依据《建设工程质量管理条例》第四十九条的规定:“建设单位应当自建设工程竣工验收合格之日起15日内,将建设工程竣工验收报告和规划、公安消防、环保等部门出具的认可文件或者准许使用文件报建设行政主管部门或者其他有关部门备案。
建设行政主管部门或者其他有关部门发现建设单位在竣工验收过程中有违反国家有关建设工程质量管理规定行为的,责令停止使用,重新组织竣工验收。
”因此,项目的竣工需要规划、公安消防、环保部门出具认可文件,才能备案。
备案之后,才能算项目的结束。
而且,此项工作提出申请的应该是甲方,如不能通过则需要重新组织竣工验收。
三其它文件1、《环境影响评估报告》所有工程开工之前都需要进行环评,但是形式可以分为两种,一种是《环境影响评估报告书》一个是《环境影响评估表》。
这两种的区别,就是一个写书一个填表,所需要提供的数据详尽不一样。
根据《建设项目环境影响评价分类管理名录》的相关规定:所有化学品的生产厂家,新建或者改扩建所需要出具的都是《环境影响评估报告书》。
此项属于强制性规定,不得更改。
相应的编写机构,也需要有国家认可的相应资质。
因此,从法律上来说,我公司必须要拥有该文件。
该文件的的取得的标志是环境部门所下发的环境评价批复函。
2、《安全评价报告》此文件的法律依据是《安全生产许可证条例》,其中第二条规定:国家对矿山企业、建筑施工企业和危险化学品、烟花爆竹、民用爆破器材生产企业实行安全生产许可制度。
上述企业未取得安全生产许可证的,不得从事生产活动。
《安全生产许可证条例》第六条第十款规定:企业取得安全生产许可证,应依法进行安全评价。
因此,安全评价所针对的是危险行业,对于我公司是否属于规定中的危险化学品生产企业还有待进一步核实,对于是否需要此项报告也需要核实。
3、水文、文物、矿藏、自然保护区等技术文件对于上述文件,应该属于规划层面上的内容。
政府会根据地域,要求建设提供。
但如果政府认为没有此方面的隐患,就不需要要求建设单位作出评估。
根据现实情况,政府应该不会提出此方面的要求。
四、法律规定中建设工厂正常流程图1 建设工厂的总流程图2 取得法人资格的流程 图3 取得用地许可流程注:该流程需要文件非技术类,在此省略。
注:该流程需要文件非技术类,在此省略。
图4 取得规划许可流程注:上述资料均需由相应资质的法人编写,具有法律效率。
理论上,施工过程中不得出现重大更改,否则一经查实,需承担法律责任。
税务部门审核通过图5 取得施工许可的流程注:建筑设计院、施工单位、监理单位必须具有相应资质。
设计图纸具有法律意义,没有特殊情况不得更改。
否则,将承担相应法律责任。
施工进行中,设计方、监理方、施工方、建筑方、政府方。
关系太过复杂,在此流程图不易表述,故而此图省略。
大体职能是政府监督所有单位,建设单位委托监理方代表建设方监督施工方,监理方行使主要监督泽仁。
建设方、监理方、施工方可对图纸提出异议和整改,向设计院提出变更。
设计院指导施工方施工。
施工完成施工方后主动请求建设方和监理方联合验收,并提供所有验收应具备的资料。
验收合格之后,予以确认,施工方工程完工。
图6 竣工验收流程注:此图为了节省篇幅,只列出审核通过的情况,未对不通过的情况予以说明。
施工方要求建设方审核不通过,则施工方有义务整改。
环境,规划,消防验收,首先是施工方自检,然后建设方邀请相关职能部门检测,验收不合格要求乙方整改。
建设方验收合格之后,交竣工报告给政府机关。
政府机关如查实,甲方验收有违规操作,由此造成的责任由甲方承担。
五关键点提醒工程建设最重要的是两证一书,即《建设工程规划许可证》、《建筑工程施工许可证》以及《建设项目选址意见书》。
