跨海大桥栈桥平台设计及施工方案
- 格式:doc
- 大小:761.22 KB
- 文档页数:36

第三部分:设计计算书一、设计依据本栈桥依据以下资料进行设计:《杭州湾跨海大桥区-A标段土建工程施工招标文件参考资料》;《杭州湾跨海大桥施工图》第五卷第四册第一和第二分册;《公路桥涵设计通用规范》(JTJ 021-89);《公路桥涵地基与基础设计规范》(JTJ 024— 85).二、总体设计原则1、设计范围本次栈桥设计范围:K71+717.1〜K81 + 157.5,长9440.4m与试验段地栈桥衔接,栈桥使用范围:K71+717.1 〜K81+497.5,长 9780.4mb5E2RGbCAP2、米用形式本桥是施工期间地临时栈桥,工程完成后必须拆除,因此采用装配式公路钢桥.梁部采用贝雷架和六四式军用梁组成桁架,墩身与基础采用钢管通天.p1EanqFDPw3、栈桥宽度与平纵断面根据“招标文件参考资料”及补遗资料地规定,栈桥宽度与平纵断面为:第469页根据要求设置桥上会让点,K75 + 497.5〜K81 + 497.5之间每400 —处.K71 + 717.1〜K75 + 497.5之间每600 一处.全桥共设置20处会让点.会让点桥面全宽12m,长为一联地长度,边角处设置移动式公厕.RTCrpUDGiT4、跨度受施工条件及工期地影响,栈桥只能从十塘向海上逐孔悬拼施工.桥墩基础地打入桩施工受机械和造价地控制,孔跨采用在12〜16m左右地简支梁 .5PCzVD7HxA5、桥墩及基础栈桥基础采用钢管桩,桩尖设环向加强箍,材质均为Q235钢,接桩采用焊接接头,桩与桩之间设剪力撑.桥墩为通天桩上设型钢盖梁,墩柱之间设剪力撑,桥梁使用时为连续梁结构,中间墩是单排墩柱,联间墩为双排墩柱.jLBHrnAILg6、设计荷载根据招标文件要求,栈桥荷载等级为汽车一超20级,挂车一120 .另外,对可能地超大、超重车辆及架桥机等机械设备进行检算.XHAQX74J0X三、梁部结构设计本次栈桥设计范围:K71+717.1〜K81 + 157.5,长9440.4m与试验段地栈桥衔接,栈桥养护使用范围:K71+717.5〜K81+497.5,长 9780.4m LDAYtRyKfE由于栈桥桥位地处南岸滩涂区,潮位变化大,大部分没有条件进行船舶水上施工作业,只能从十塘岸边向深水区单头推进,逐孔施工,受施工条件和荷载控制,比较经济和快速地跨度为 12〜16m地简支梁.Zzz6ZB2Ltk设计考虑两种桁架形式:贝雷架和军用梁.梁式:采用贝雷架可以方便地进行先简支后连续地施工方法,组成4x12m或3x16m地连续梁•军用梁地第二孔以后是平行四边形地梁架,拼接时需要扒杆或吊机辅助施工 .dvzfvkwMIl1、梁部布置4x12m或3x16m地连续梁,计算长度为48m,结构全长为48.48m,联长为 48.60m 每联之间留0.12m地伸缩逢.rqyn14ZNXI为了设置伸缩逢,军用梁地端构架能够直接使用,而贝雷梁必须设计一个特殊地端构架,并根据贝雷梁地阳头和阴头地不同,设计与之配套地两种端构架,使其满足连续梁端部受力需要.EmxvxOtOco2、结构高度确定桥梁上部结构包括:桥面板,纵梁,分配横梁,主梁等 .桥梁上部结构拟采用下列材料:桥面板:8mm花纹钢板;纵梁:[10槽钢;分配横梁:122地工字钢;主梁:贝雷架一一全高1.5m,计算高度1.4m;军用梁一一全高1.66m,计算高度1.5m;桥面到梁底结构高度:贝雷架一一1.828m;军用梁一一1.988m.3、荷载计算本栈桥地使用功能包括:施工机械、车辆,管道铺设,人员走行.栈桥除了按汽车一超20级,挂车一120荷载检算外,还检算以下车辆荷载: 混凝土搅拌车(日野F21C,自重14.7t,10m3);混凝土泵送车(五十铃,CXZ81Q,自重28.3t);第470页履带吊机(QUY50,吊重50t,自重50t).打桩架桥机(自制,自重38.9t)根据设计规范,本桥按两行车队布载,考虑汽车冲击力.由于离心力率只有0.013,设计时不与考虑.挂车和履带车不计冲击力,挂车只按一辆检算,履带车间距不小于50m .6ewMyirQFL本栈桥地处杭州湾水域,风力较大,必须考虑风对桥梁结构地影响.由于是施工栈桥,因此按50年重现期考虑,V = 32.7m/S.kavU42VRUs汽车制动力按一行车队地总重力地 10%考虑.桥址区地地震基本烈度为W度,栈桥设计时不考虑地震力地影响.桥位处地20年重现期地高潮位高程为5.30m,波浪高1.4m,由此推算地不加安全值地桥面高程为8.43m,因此7.0m地桥面会受到波浪地袭击,必须采取措施保证桥梁地横向稳定.y6v3ALoS89梁部采用有限元结构计算软件进行分析计算,结构节点、单元划分见下图.贝雷架:7钟杆件类型,1344个节点,3302个单元;杆件截面特性计算:①弦杆:2[10槽钢;②竖杆(中间):[8槽钢;③竖杆(两边):2[8槽钢;④斜撑:[8槽钢;⑤上横联杆:122a工字钢;⑥下横联:/ 75x75x5角钢.⑦支座军用梁:8种杆件类型,1692个节点,4071个单元.SixE2yXPq5杆件截面特性计算:①标准弦杆:[16b槽钢;③中竖杆:/ 50x50x5角钢;⑤端压杆:[10槽钢;⑦斜压杆:⑨支座具体计算数据(略).风荷载强度 W = K1?K2?K3?K4?W.;W. = V2/1.6 施工栈桥:Ve= 32.7m/s, W. = 668.3PaK1 = 1.0 ; K2= 1.3 ; K3= 1.0 ; K4= 1.3 ;栏杆上风力折减系数:k1=0.2;高度h=1.2m;桥面系上风力折减系数:k2=1 ;高度h=0.33m;主桁架上风力折减系数:k3=0.4;高度h=1.5m;梁部风力:W=1.0x1.3x1.0x1.3x668.3Pa=1129.4PaQ o=(0.2x1.2+1.0x0.33+0.4x1.5)x1129.4=132.14kg/m;每联梁地总风力:Q = 48.60xQ=48.6x132.14kg/m=6422kg.力口载计算时,按每一种检算荷载根据加载原则进行影响线加载,得出每种杆件地最大受力值,以及支座处同一种工况地各支座受力情况,为桥墩设计提供数据 .M2ub6vSTnP4、计算结果:件,影响了整个梁片地承载能力.0YujCfmUCw通过计算比较,12m地跨度时,8片贝雷架能够满足受力要求,4片军用梁, 竖杆和斜腹杆地截面不够.增加桁片,少了解决不了应力集中问题,多了不合理, 可以采取杆件加强地措施.16m地跨度时,则需要增加桁片,由此引起桥墩盖梁加强,桁片横向布局不合理.同时随着跨度地增加,悬臂施工桩基地难度加大,安全度降低.因此我们推荐采用4x12m地梁式布置,并优先考虑贝雷架eUts8ZQVRd贝雷架各杆件内力计算结果表1军用梁各杆件内力计算结果表2主桁结构在各种荷载情况下地变形图(单个工况),设计最大挠度为1.65cm. 通过分析计算结果,梁部主要受挂车一120荷载控制,其次为履带-50和汽车一超20级荷载.风荷载不控制设计,为安全起见,对局部进行防风措施加强.sQsAEJkW5T四、桥墩及桩基设计根据连续梁地布置,桥面按高程7.0m平坡设计,墩顶设计高程为5.17m(军②斜腹杆:[8槽钢;④端弦杆:[16a槽钢;⑥斜拉杆:[10槽钢;[8槽钢;⑧上横联杆:122a工字钢.通过有限元结构计算软件地分析计算,贝雷架地杆件受力均匀,比较适合公路桥梁使用.六四式军用梁在桁片分离时,竖杆过细成了控制设计地主要杆用梁5.01m)•地面线高程从岸边地1.9m到最深地—5.36m,并且全桥范围冲刷(施工临时栈桥按一般冲刷考虑)深度分六个梯度:GMslasNXkAK70+550- -K71+835 般冲刷线咼程:—17.0m;K71+885〜K72+285 般冲刷线咼程:—15.0m;K72+285〜-K74+000 般冲刷线咼程:—9.0m;K74+000〜-K77+685 般冲刷线咼程:—5.0m;K77+735- -K80+135 般冲刷线咼程:—2.0m;K80+135- ★81+435般冲刷线咼程:0.0m;首先,根据弯道布置计算确定桥墩设计里程,本桥处在 R= 10000m曲线、直线、R=6000m曲线、直线上,根据计算:偏心距很小、偏角平均为 6' 53”, 按里程进行折线布置.TlrRGchYzg1、桥墩设计:考虑施工方便,桥墩桩柱之间地系梁高程控制在+ 2.0m左右,与主桥地承台顶等咼,以减少水下焊接工作量.连续梁为4x12m —联,设2个联间墩,3个中间墩.中间墩仅承受从梁部传递地竖向力,在横向外侧设置抗风、抗震措施.纵向水平力由联间墩承受.7EqZcWLZNX 桥墩设置为联间墩双排墩柱,8根墩柱.中间墩单排墩柱,4根墩柱.根据梁部支座计算地各组反力,进行墩柱结构计算,双排桩地联间墩按三维框架结构计算,单排桩按门式框架结构计算.lzq7IGf02E计算结果显示,桩柱最大设计荷载大于54t.墩柱强度检算(中间墩):墩顶计算荷载:54.23t; 第474页墩柱自重(算到冲刷线):22.17m(①820), 14.17m(①630)199.8x22.17=4429.6kg=4.43t (①820)152.9x14.17=2166.6kg=2.17t ®630)N=54.23+4.43=58.66t (①820)N=54.23+2.17=56.4t (^630)2a =58660/254.47=230.5kg/cm =23.05MPa2a =56400/194.78=289.6kg/cm =28.96MPa长细比计算:r=0.35x(0.82+0.80)/2=0.2835mr=0.35x(0.63+0.61)/2=0.217m入=22.17/0.2835=78.2入=14.17/0.217=65.3①=0.562; ①=0.665;①x[ a ]=0.562x140=78.68MPa > 23.05MPa①x[ a ]=0.665x140=93.1MPa > 28.96MPa考虑冲刷线地影响,墩顶到一般冲刷线地高度从 3.3m到22.17m,设计中根据冲刷线地不同,设置了①630 (壁厚8mm)、①720 (壁厚10mm)、柯20 (壁厚10mm)三种直径和壁厚地桩柱,以满足不同地受力需要 .zvpgeqJ1hk考虑海上气候条件等特殊性,桥墩设计留有较大地安全度,以满足特殊地、不可预见地情况下桥梁地安全需要N=55186+3397=58583kg与桥墩对应,桩基设置了側30 (壁厚8mm)、①720 (壁厚10mm)、①820桩长 22m N=58583+22X199.8=62979kg(壁厚10m m)三种直径和壁厚地桩,按摩擦桩设计.NrpoJac3v1根据“参考资料”得知:南岸地淤泥、淤泥质亚粘土属不良工程地质层•桥位区浅部20m (- 18m)深度范围%度地震时会产生液化现象.设计中对土体地桩周土地极限摩阻力按50%考虑(W度地震).1nowfTG4KI根据墩柱地计算支点反力和弯距,由于桩顶是系梁连接,刚度有限,故对桩身按单桩进行计算,取最大值.单桩承载力计算:側30、①720、①820三种桩地最大桩顶设计荷载分别为:55044kg、55110kg、55186kg .fjnFLDa5Zo側30 (壁厚 8mm): A=194.78cm2; S=n ?D=1.98m; q=152.9kg/m ;①720 (壁厚 10mm): A=223.05cm2; S= n ?D=2.26m; q=175.1kg/m ;①820 (壁厚 10mm): A=254.47cm2; S= n ?D=2.58m; q=199.8kg/m ;桩顶到冲刷线高:①820: -17.0m, h=19m 桩身自重 19x199.8=3796kg ;N=55186+3796=58982kg桩长 23m, N=58982+23X199.8=63577kg[P]=(Ux 艺 a i f i l J/2二Ux(0.7x3.13x0.5x1 + 0.7x3.13x22)/2=2.58x49.298x0.5=63.594t=63594kg > 63577kg (可)设计桩底:—40m.tfnNhnE6e52、桩基设计:[P]=(Ux 艺 a i f H i)/2=Ux(0.9x7.33x0.5x2+0.7x3.13x0.5x1 + 0.7x3.13x19)/2 HbmVN777sL=2.58x49.322x0.5=63.625t=63625kg >62979kg (可)设计桩底:—37m.V7l4jRB8Hs 第475页①720: -9.0m , h=11m 桩身自重 11x175.仁 1926kg ;N=55110+1926=57036kg桩长 24m, N=57036+24X175.1=61238kg[P]=(Ux 艺 a i f i l i )/2=Ux(0.9x7.33x0.5x5+0.7x3.13x0.5x6 0.7x3.13x15)/283lcPA59W9=2.26x55.931x0.5=63.201t=63201kg > 61238kg (可)设计桩底:—33m. mZkklkzaaP①630: -5.0m , h=7m 桩身自重 7x152.9=1070kg ;N=55044+1070=56114kg桩长 25m N=56114+25X152.9=59937kg[P]=(Ux 艺 a i f i l i)/2=Ux(0.9x7.33x0.5x10+0.7x3.13x0.5x3 + 0.7x3.13x12)/2 AVktR43bpw=1.98x62.564x0.5=61.938t=61938kg >59937kg ;(可)设计桩底:—30m .ORjBnOwcEd①630: -2.0m , h=4m 桩身自重 4x152.9=612kg ;①820: -15.0m, h=17m 桩身自重 17x199.8=3397kg ; N=55044+612=55656kg桩长 23m N=55656+23X152.9=59172kg[P]=(Ux 艺a i f i l J/2二Ux(0.9x7.33x0.5x13+0.7x3.13x0.5x3 + 0.7x3.13x7)/2 2MiJTy0dTT=1.98x61.504x0.5=60.889t=60889kg > 59172kg;(可)设计桩底:—25m.gliSpiue7A①630: 0.0m, h=2m 桩身自重 2x152.9=306kg ;N=55044+306=55350kg桩长 24m N=55350+24X152.9=59019kg[P]=(Ux 艺 a i f i l i)/2=Ux(0.9x7.33x0.5x14+0.7x3.13x0.5x4 + 0.7x3.13x6)/2 uEh0U1Yfmh=1.98x63.707x0.5=63.070t=63070kg > 59019kg(可)设计桩底:—24m.IAg9qLsgBX为了施工方便,便于桩身下沉,钢管桩不设桩头,这样桩长平均增加6m. 在冲刷线—17.0m时,桩底设计高程为—40.0m.实际入土深度大于36m.在岸边无冲刷时,桩地入土深度26m.WwghWvVhPE3、施工注意事项:五、主要工程数量根据设计计算,全桥共设计4x12m连续梁194联,在桥梁外端布设一孔12m地简支梁.桥梁全长9440.40m.asfpsfpi4kK71+717.50〜K71+874.90 军用梁①820,桩底高程—40.0m.K72+887.20〜K72+312.30 军用梁①820,桩底高程—37.0m.全桥主要工程数量:1、上部:a、梁部:军用梁 497.2t,贝雷架7640.5t.b、桥面系:12581.6t.2、下部:a桥墩型钢:1880.2t.b、钢管桩:22865.2t.c、打钢管桩:4168 根,109942m.总用钢量:45465t.六、施工方案栈桥位于杭州湾南岸滩涂区,长 9440.4m栈桥作为南岸滩涂9公里多桥梁下部施工地依托,栈桥施工速度地快慢直接影响着整个滩涂区桥梁下部地施工及全桥地工期.栈桥施工地难点在钢管桩施工.受海水涨落潮地影响,利用船舶施工钢管桩是困难地,造价也高;利用履带吊车吊导向架定位,只能在十塘大堤附近海床面高、浪小区可以实现,但有效作业时间短、施工速度慢,也不安全;应用公路、铁K72+324.60 〜K74+013.30 贝雷架①720,桩底高程—33.0m.K74+025.60 〜K77+755.50 贝雷架①630,桩底高程—30.0m.K77+767.80 〜K80+136.90 贝雷架側30,桩底高程—25.0m.K80+149.20 〜K81 + 157.50 贝雷架側30,桩底高程—24.0m.第476页路双导梁架桥机地原理,利用铁路六四式军用梁拼成双导梁,导梁前端悬臂设置钢管桩导向架,中部顶面设置简易吊机,后端设配重,下部设置垫梁和自动走行系统,构成多功能打桩、架桥机•这种多功能打桩、架桥机结构简单、操作简便,昼夜施工不受涨落潮影响,施工速度快,造价低,作业安全.所以除K71+717.5〜K72+285段由于涨潮时水深、流急、浪高、局部冲刷深、钢管桩桩径需加大、桩长加深而需要采用小型打桩船施工外,其余全部采用多功能打桩、履带吊或架桥机架梁.ooeyYZTjjl版权申明本文部分内容,包括文字、图片、以及设计等在网上搜集整理.版权为个人所有This article in eludes some parts, in clud ing text, pictures, and desig n. Copyright is pers onal own ership. BkeGuinkxi用户可将本文地内容或服务用于个人学习、研究或欣赏,以及其他非商业性或非盈利性用途,但同时应遵守著作权法及其他相关法律地规定,不得侵犯本网站及相关权利人地合法权利.除此以外,将本文任何内容或服务用于其他用途时,须征得本人及相关权利人地书面许可,并支付报酬.PgdOOsRIMoUsers mayuse the contents or services of this article for personal study, research or appreciation, and other non-commercial or non-profit purposes, but at the same time, theyshall abide by the provisi ons of copyright law and other releva nt laws, and shall not infringe upon the legitimate rights of this website and its releva nt obligees. In additi on, whe n any content or service of thisarticle is used for other purposes,concerned and the releva nt obligee.转载或引用本文内容必须是以新闻性或资料性公共免费信息为使用目地地合理、善意引用,不得对本文内容原意进行曲解、修改,并自负版权等法律责任.h8c52WOngMReproducti on or quotati on of the content of this article must be reas on able and good-faith citati on for the use of n ews or in formativepublic free information. It shall not misinterpret or modify the original intention of the content of this article, and shall bear legal liability such as copyright. v4bdyGiouswritte n permissi on and remun erati on shall be obta ined from the pers on3cdXwckm15。

第1篇一、桥梁栈桥平台施工工程的特点1. 施工环境复杂:桥梁栈桥平台施工往往在河流、海洋等复杂环境中进行,对施工人员、设备和材料的要求较高。
2. 施工周期长:桥梁栈桥平台施工涉及多个环节,包括基础施工、模板安装、钢筋绑扎、混凝土浇筑等,施工周期较长。
3. 施工安全风险高:桥梁栈桥平台施工过程中,存在高空作业、水下作业、交叉作业等安全风险,对施工人员的安全保障要求较高。
4. 施工质量要求严格:桥梁栈桥平台施工质量直接关系到桥梁的使用寿命和安全性,对施工材料、工艺和设备的要求较高。
二、桥梁栈桥平台施工工艺及技术要求1. 施工工序:桥梁栈桥平台施工主要包括以下工序:基础施工、模板安装、钢筋绑扎、混凝土浇筑、养护、拆除等。
2. 施工准备:在施工前,需对施工现场进行勘察,了解地质条件、水文条件等,制定合理的施工方案。
同时,还需做好人员、设备、材料的准备工作。
3. 测量放样:在施工过程中,需对桥梁栈桥平台进行精确的测量放样,确保施工精度。
4. 承台凿毛:对承台进行凿毛处理,为钢筋绑扎和混凝土浇筑创造良好条件。
5. 钢筋工程:按照设计要求进行钢筋绑扎,确保钢筋间距、保护层厚度等符合规范。
6. 墩身模板安全操作平台:搭建墩身模板,确保施工安全。
7. 模板工程:对模板进行安装、加固,确保模板稳定。
8. 混凝土工程:按照设计要求进行混凝土浇筑,确保混凝土强度、密实度等符合规范。
9. 墩台预埋件:对墩台预埋件进行安装,确保桥梁结构稳定。
三、桥梁栈桥平台施工案例——顺河集大桥顺河集大桥位于国家二级饮用水保护基地浮桥河水库中,为保护水源不受污染,该桥梁成为麻城市第一座采用大型施工栈桥及施工平台进行施工的桥梁。
在施工现场旁临时钢便桥上过路的顺河镇云雾山村村民邓先仁,看着新建的大桥欣喜不已。
宏远路桥公司顺河集大桥项目负责人陈聪表示,新桥预计在2023年12月底通车,桥面要比老桥宽一些,采用钢筋混凝土结构,能够更好地延长使用寿命,能够更好连接两边顺河镇居民出行,更加安全更加通畅。

某大桥栈桥平台施工技术方案一、工程概述某大桥栈桥平台施工工程是该桥的重要组成部分,主要用于连接桥头与码头,作为卸载港区集货场地的功能用途,为了保证整个工程的稳定性和安全性,施工方案采取了多项措施。
二、施工地点及周边环境该工程地点位于某县标志性建筑物附近,距离码头约500米,施工过程中需注意附近民房与商业区的安全,保证施工过程不会对该地区业务造成影响。
三、工程难点及解决措施该工程难点主要体现在以下几个方面:1、施工区域狭窄,周边环境复杂,需要考虑作业安全性。
2、施工期间禁止超载车辆及其它机械通过施工区域。
3、保障河流生态系统的稳定,施工中禁止任何废物、渣土等杂物流入河流。
以上的难点,施工方案得出了以下解决措施:1、加强现场安全管理,设立安全警示牌并对施工人员进行安全知识培训,提升施工安全度。
2、实行严格的监管制度,禁止超载车辆和机械进入施工现场,尤其是建筑垃圾、渣土等洒落物的清理和处理应该及时化解。
3、设置约束性规定,禁止任何污染物流入河流,实行环境监测,对不合格单位进行罚款,确保生态系统的稳定。
四、施工流程施工流程如下:1、准备工作:确定施工场地,施工人员安排与培训,施工材料准备。
2、支撑结构的架设:根据设计图纸,固定好腹杆支架,架设主体结构。
3、非承重部分的铺设:对非承重部分进行水泥平整处理,最后再进行非承重部分的铺设。
4、边缘封堵:对桥沿和栏杆进行封堵处理,防止现场施工工人步入附近走道和公路,保障安全。
5、施工过程中的质量控制:施工过程中对产品的质量高度重视,需要进行产品质量监控检查,在施工过程中,需要对施工人员进行培训,尽量减少因施工不规范而造成的质量问题。
6、竣工验收:在施工结束后,对施工产品进行多项质量检测,确保产品的质量达到标准,同时对施工过程中的安全隐患进行彻底排查,以保障产品的质量和使用安全。
五、安全预控施工过程中,安全一直是施工质量和工程形象的重要保证,必须在施工前准备、施工当中、施工后及竣工开放等各个阶段都要认真做好安全预控,做好安全各项工作才能更好的保障施工的品质和施工期安全性。

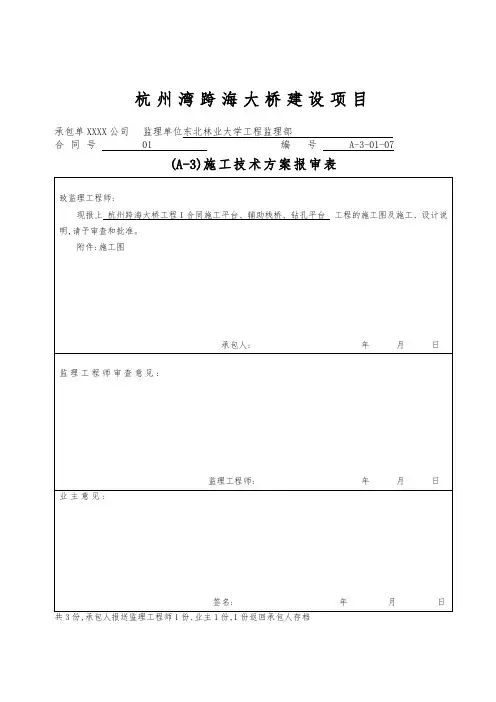

杭州湾跨海大桥建设项目承包单XXXX公司监理单位东北林业大学工程监理部合同号 01 编号 A-3-01-07(A-3)施工技术方案报审表设计和施工说明一、辅助栈桥和施工平台1、设计标准:履带车-58t、最大吊装重量2021与上构自重组合(平均每根桩承受4 t),桥面为单车道,上部结构与主栈桥基本一样;每墩为2根桩,钢管桩入土深度为19.5M。
实际每根桩最大承载力为42T,根据试桩结果:每M极限承载力为3.47T,安全系数取1.6,则容许承载力为42.3T,满足施工需要。
2、平面尺寸:48#、49#墩施工平台和辅助栈桥尺寸各为34M×6M、4M×23M;其它墩施工平台和辅助栈桥尺寸均为31M×6M、6M×18.2M。
3、辅助栈桥和施工平台横梁下方牛腿、钢管桩接头与主栈桥图纸相同;具体施工方法参照主栈桥施工方案。
4、施工平台、辅助栈桥纵向剪刀撑适用于桩露出地面4M以上施工平台。
5、总用钢量计算:施工平台、辅助栈桥结构图(一)考虑19个墩的材料(包括54#优先墩施工平台),其它墩可周转使用;施工平台、辅助栈桥结构图(二)考虑2个墩的材料。
用钢量为:2769T。
二、钻孔平台1、设计标准:钻机-2021包括钻杆重量)与上构自重以及其它荷载组合(平均每根桩承受5t),钢管桩入土深度为14M。
实际每根桩最大承载力为25T(即钻机自重均由一根桩承载状态),根据试桩结果:每M极限承载力为3.47T,安全系数取1.6,则容许承载力为30.4T,满足施工需要。
2、平面尺寸:48#、49#墩钻孔平台尺寸为34M×17M;其它墩钻孔平台尺寸均为30M×12.2M。
3、除A48#、A49#墩钻孔平台桩顶标示为实心的钢管桩设牛腿,其它钢管桩可不设牛腿。
4、A48#、A49#墩钻孔平台除图纸规定范围内可以上履带车埋设钢护筒外,其它钻孔平台履带车和砼运输车均不得进入。
5、总用钢量计算:由于钻孔平台在承台施工时要拆除,周转比施工平台快,计划准备材料按18座考虑。
目录1。

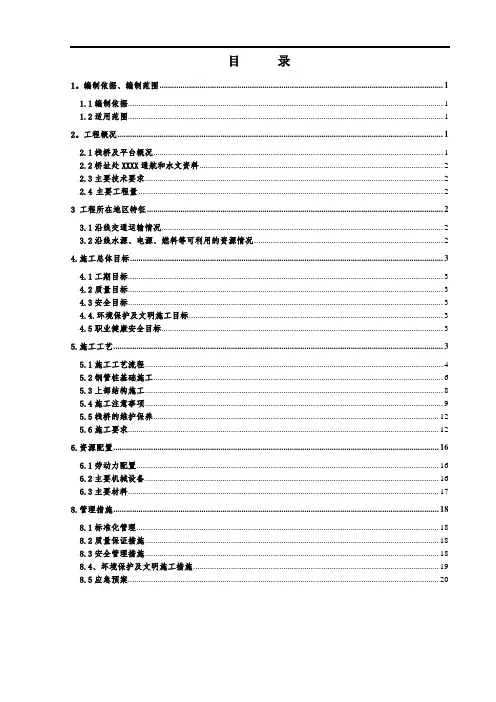

编制依据、编制范围 (1)1.1编制依据 (1)1.2适用范围 (1)2。
工程概况 (1)2.1栈桥及平台概况 (1)2.2桥址处XXXX通航和水文资料 (2)2.3主要技术要求 (2)2.4主要工程量 (2)3 工程所在地区特征 (2)3.1沿线交通运输情况 (2)3.2沿线水源、电源、燃料等可利用的资源情况 (2)4.施工总体目标 (3)4.1工期目标 (3)4.2质量目标 (3)4.3安全目标 (3)4.4.环境保护及文明施工目标 (3)4.5职业健康安全目标 (3)5.施工工艺 (3)5.1施工工艺流程 (4)5.2钢管桩基础施工 (6)5.3上部结构施工 (8)5.4施工注意事项 (9)5.5栈桥的维护保养 (12)5.6施工要求 (12)6.资源配臵 (16)6.1劳动力配臵 (16)6.2主要机械设备 (16)6.3主要材料 (17)8.管理措施 (18)8.1标准化管理 (18)8.2质量保证措施 (18)8.3安全管理措施 (18)8.4、坏境保护及文明施工措施 (19)8.5应急预案 (20)1。
编制依据、编制范围1.1编制依据(1)与业主签订的施工合同;(2)XXXX股份有限公司湘赣指挥部编制的《XXXX湘赣段指导性施工组织设计》;(3)中铁第四勘察设计院设计的《新建XXXX地区铁路XXXX岳阳至吉安段XXXX施工图》及《新建XXXX地区铁路XXXX岳阳至吉安段施工围堰、栈桥布臵图》;(4)设计交底和现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料;(5)蒙华32标项目部编写的《蒙华铁路煤运通道MHTJ-32标实施性施工组织设计》及《XXXX单位工程施工组织设计》;(6)人民交通出版社《公路桥梁施工技术规范》JTG/TF50-2011;(7)人民交通出版社《路桥施工计算手册》;(8)《装配式公路钢桥多用途使用手册》;(9)公路桥涵钢结构、木结构设计规范;(10)国家、铁路总公司和地方政府的有关政策、法规和条例、规定;(11)我局所拥有的技术装备力量、机械设备状况、管理水平、工法及科技成果和多年积累的工程施工经验。

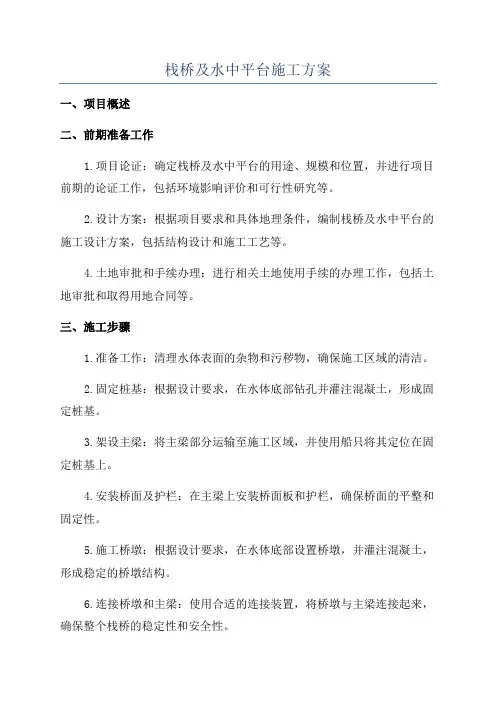

栈桥及水中平台施工方案一、项目概述二、前期准备工作1.项目论证:确定栈桥及水中平台的用途、规模和位置,并进行项目前期的论证工作,包括环境影响评价和可行性研究等。
2.设计方案:根据项目要求和具体地理条件,编制栈桥及水中平台的施工设计方案,包括结构设计和施工工艺等。
4.土地审批和手续办理:进行相关土地使用手续的办理工作,包括土地审批和取得用地合同等。
三、施工步骤1.准备工作:清理水体表面的杂物和污秽物,确保施工区域的清洁。
2.固定桩基:根据设计要求,在水体底部钻孔并灌注混凝土,形成固定桩基。
3.架设主梁:将主梁部分运输至施工区域,并使用船只将其定位在固定桩基上。
4.安装桥面及护栏:在主梁上安装桥面板和护栏,确保桥面的平整和固定性。
5.施工桥墩:根据设计要求,在水体底部设置桥墩,并灌注混凝土,形成稳定的桥墩结构。
6.连接桥墩和主梁:使用合适的连接装置,将桥墩与主梁连接起来,确保整个栈桥的稳定性和安全性。
7.进行防水处理:对桥面和栈桥结构进行防水处理,以确保栈桥的使用寿命和安全性。
8.进行验收:对栈桥及水中平台进行验收,确保其符合设计要求和相关规范。
四、施工注意事项1.安全防护:施工期间要加强安全防护工作,包括设置安全警示标志、使用安全绳索等。
2.水质保护:施工期间要采取相应措施,确保施工区域的水质不受污染。
3.施工作业时间:根据当地天气和水域条件,合理安排施工作业时间,确保施工进度和质量。
4.施工设备选择:选择适用于水中环境的施工设备和工具,确保施工作业的顺利进行。
5.施工监管:加强对施工作业的监管,确保施工质量和安全。
五、结语。

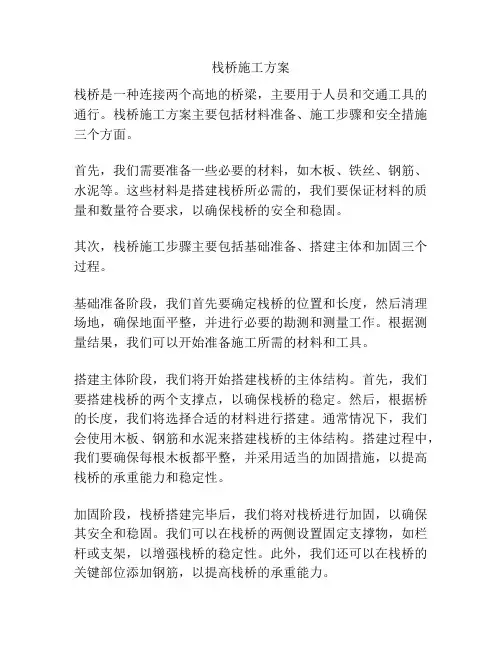

栈桥施工方案栈桥施工方案一、施工前准备工作1.明确施工目标和要求,制定详细的施工方案和进度计划。
2.组织施工人员,包括工程师、技术人员和施工人员,并进行培训和安全教育。
3.采购施工所需的材料和设备,包括钢材、混凝土、水泥和施工机械等。
4.与相关方进行沟通和协调,包括聘请监理单位、与当地政府进行沟通,确保施工顺利进行。
二、施工流程1.准备基础工作(1)清理施工现场,清除障碍物和杂草,并清除施工区域的土壤。
(2)测量施工区域,确定栈桥的位置和大小,并标记出施工点。
(3)进行基坑开挖,根据设计要求和土质情况进行挖掘,确保土壤的牢固性。
(4)进行地基处理,包括填充土壤、夯实和加固地基,以提供坚实的支撑平台。
2.建立支撑结构(1)搭建施工支撑结构,包括栈桥的钢架结构和横梁等,确保施工的安全和稳定。
(2)安装栈桥的桥面板和栏杆,确保栈桥的使用安全和舒适。
3.施工现场管理与安全措施(1)设立施工现场围挡,设置施工标志和警示牌,保证施工安全。
(2)组织好施工人员,保证施工队伍的协调和有序。
(3)进行施工现场巡视和检查,及时发现和处理问题。
4.验收和完工(1)进行临时验收,对施工质量和安全进行检查。
(2)对栈桥的使用功能进行测试,确保其正常运行。
(3)进行最终验收,并办理相关手续,确保项目交付。
三、施工时的注意事项1.严格按照设计和规范要求进行施工,确保施工质量和安全。
2.合理安排施工进度和施工人员,确保施工进度的合理完成。
3.做好施工现场管理,保证施工现场的整洁和安全。
4.及时发现和处理施工中的问题和难点,确保施工的顺利进行。
5.与监理单位和相关部门保持沟通和协调,及时处理相关事宜。
以上是栈桥施工方案,希望能对您有所帮助。
如果还有其他问题,欢迎继续提问。
钢栈桥及钢平台专项施工方案中交一公局集团技术中心二零二零年三月目录1工程概况................................................................................................................................................ - 1 -1.1 项目概况 ................................................................................................................................... - 1 -1.2 分部分项工程概况 ................................................................................................................... - 1 -1.2.1 分部分项工程简介 ........................................................................................................ - 1 -1.2.2 水文地质、气候 ............................................................................................................ - 1 -1.2.3 主要技术特点以及已有的技术经验 ............................................................................ - 1 -1.2.4 不利条件、有利条件 .................................................................................................... - 1 -1.3施工平面布置 ............................................................................................................................ - 1 -1.4 分部分项工程工程结构形式 ................................................................................................... - 2 -1.4.1 结构图 ............................................................................................................................ - 2 -1.4.2 工程数量 ........................................................................................................................ - 2 -1.5 施工要求 ................................................................................................................................... - 3 -1.6技术保证条件 ............................................................................................................................ - 3 -1.6.1技术准备 ......................................................................................................................... - 3 -1.6.2 测量准备 ........................................................................................................................ - 3 - 2编制依据............................................................................................................................................... - 3 - 3施工计划............................................................................................................................................... - 4 -3.1施工进度计划 ............................................................................................................................ - 4 -3.2材料与设备计划 ........................................................................................................................ - 4 - 4施工工艺技术 ....................................................................................................................................... - 5 -4.1工艺流程图 ................................................................................................................................ - 5 -4.2施工方案 .................................................................................................................................... - 5 -4.2.1 岸上钢栈桥施工 ............................................................................................................ - 5 -4.2.2导向架加工 ..................................................................................................................... - 6 -4.2.3钢管桩选用及加工 ......................................................................................................... - 6 -4.2.4斜坡钢管桩施工 ............................................................................................................. - 6 -4.2.5临时钢管桩施工 ............................................................................................................. - 7 -4.2.6临时冲孔平台搭设 ......................................................................................................... - 7 -4.2.7钢护筒下放、冲孔 ......................................................................................................... - 7 -4.2.8振动下沉钢管桩、浇筑混凝土 ..................................................................................... - 8 -4.2.9平联施工 ......................................................................................................................... - 8 -4.2.10承重梁及贝雷梁安装 ................................................................................................... - 8 -4.2.11分配梁安装 ................................................................................................................... - 9 -4.2.12面板系安装 ................................................................................................................... - 9 -4.2.13护栏附属安装 ............................................................................................................... - 9 -4.3 质量检查及验收 ..................................................................................................................... - 11 -4.3.1 质量检查的形式 .......................................................................................................... - 11 -4.3.2 质量检查内容 .............................................................................................................. - 11 -4.3.3 验收程序 ...................................................................................................................... - 11 -4.3.4 验收表格 ...................................................................................................................... - 11 - 5施工安全保证措施 ............................................................................................................................. - 12 -5.1组织保障 .................................................................................................................................. - 12 -5.1.1安全生产组织机构 ....................................................................................................... - 12 -5.1.2安全生产职责分工 ....................................................................................................... - 13 -5.1.3安全管理目标 ............................................................................................................... - 13 -5.2安全保障措施 .......................................................................................................................... - 13 -5.2.1 钢管桩的连接安全措施 .............................................................................................. - 13 -5.2.2 波浪、台风及雷暴影响作用下安全应对措施 .......................................................... - 13 -5.2.3 防台风对策措施 .......................................................................................................... - 13 -5.2.3 加强安全教育、交底、培训及人员资质监管工作 .................................................. - 14 -5.2.4 管养及监控监测措施 .................................................................................................. - 14 -5.2.5船舶使用安全预防措施 ............................................................................................... - 15 -5.2.6起重吊装施工安全预防措施 ....................................................................................... - 15 -5.2.7临边防护安全预防措施 ............................................................................................... - 16 -5.2.8夜间施工的安全预防措施 ........................................................................................... - 16 -5.2.9用电作业和特殊工种的安全预防措施 ....................................................................... - 16 -5.2.10 雨季、雾天施工安全预防措施 ................................................................................ - 16 -5.2.11防范人员溺水风险的对策措施 ................................................................................. - 17 -5.2.12处理漂浮物对栈桥影响的对策措施 ......................................................................... - 17 -5.3应急预案 .................................................................................................................................. - 17 -5.3.1 应急救援组织机构 ...................................................................................................... - 17 -5.3.2 应急组织机构各部门成员及职责 .............................................................................. - 18 -5.3.3 应急预案响应程序 ...................................................................................................... - 18 -5.3.4 应急预案及措施 .......................................................................................................... - 18 -5.3.5 溺水事故应急措施 ...................................................................................................... - 21 -5.3.6 船舶水上施工安全应急措施 ...................................................................................... - 21 -5.3.7 触电事故应急措施 ...................................................................................................... - 21 -5.3.8 火灾事故应急措施 ...................................................................................................... - 22 -5.3.9 高温中暑事故预防措施 .............................................................................................. - 22 -5.3.10 栈桥坍塌应急措施 .................................................................................................... - 22 -5.4预案培训与演练 ...................................................................................................................... - 23 -5.4.1培训 ............................................................................................................................... - 23 -5.4.2演练 ............................................................................................................................... - 23 - 6劳动力计划 ......................................................................................................................................... - 23 -6.1人员安排 .................................................................................................................................. - 23 -6.2 安全管理人员要求 ................................................................................................................. - 24 -6.3 特种设备人员要求 ................................................................................................................. - 24 - 7计算书及相关图纸 ............................................................................................................................. - 24 -中交一公局第四工程有限公司钢栈桥及钢平台专项施工方案1工程概况1.1 项目概况本项目为路线全长16.728km。
栈桥施工方案栈桥施工方案一、前期准备工作1.确定施工方法和方案,并进行工程测量,确保施工方案的可行性和安全性。
2.制定详细的施工计划,包括人员的配备、施工设备的调度和材料的供应等。
3.组织施工人员进行安全培训,并制定安全管理制度,确保施工过程中的安全。
4.确保施工现场的通道畅通,清理现场杂物以减少安全隐患。
二、桥梁支撑与拆除1.在栈桥两侧设置施工支撑,采用专业的支撑设备,并按照设计要求进行合理布置,确保施工安全。
2.在确保支撑稳定的情况下,拆除原有的栈桥结构,采用分段拆除的方式,使拆除过程得到合理控制。
3.拆除完毕后,对支撑进行查验,确保支撑设备完好。
三、基础施工1.根据设计要求,在桥梁两侧建设桥墩,采用混凝土浇筑的方式进行施工。
2.在浇筑混凝土前,按照设计要求加固桥墩的钢筋骨架,确保桥墩的强度和稳定性。
3.完成桥墩的施工后,进行土方回填和地基处理工作,确保桥墩的基础稳固。
四、桥面施工1.根据设计图纸,将预制的钢筋混凝土板进行安装,并使用专业的起重设备进行吊装。
2.在吊装过程中,严格遵守起重操作规范,确保吊装过程的安全。
3.吊装完成后,将各部分桥面板连接固定,使用螺栓进行紧固,确保桥面整体牢固。
五、防护处理1.对已完成的栈桥进行防护处理,包括喷涂防锈漆、防水处理等。
2.对栈桥的侧面进行围护处理,确保行人的安全。
六、清理整理1.对施工工地进行清理整理,清除施工过程中产生的杂物和废弃物。
2.将施工设备进行归库整理,并进行维护保养。
3.进行验收和交接工作,确保施工任务的按时完成。
通过以上的施工方案,可以确保栈桥的安全施工和质量控制。
在施工过程中,要严格按照设计要求和相关规范进行操作,确保施工的安全性和可行性。
同时,要加强施工现场的管理和监督,做好施工人员的培训和安全教育,以防止施工过程中发生事故。
最后,要进行好施工的清理整理和验收工作,确保施工结果符合设计要求和客户需求。
栈桥施工方案栈桥是一种连接两个高地的桥梁,主要用于人员和交通工具的通行。
栈桥施工方案主要包括材料准备、施工步骤和安全措施三个方面。
首先,我们需要准备一些必要的材料,如木板、铁丝、钢筋、水泥等。
这些材料是搭建栈桥所必需的,我们要保证材料的质量和数量符合要求,以确保栈桥的安全和稳固。
其次,栈桥施工步骤主要包括基础准备、搭建主体和加固三个过程。
基础准备阶段,我们首先要确定栈桥的位置和长度,然后清理场地,确保地面平整,并进行必要的勘测和测量工作。
根据测量结果,我们可以开始准备施工所需的材料和工具。
搭建主体阶段,我们将开始搭建栈桥的主体结构。
首先,我们要搭建栈桥的两个支撑点,以确保栈桥的稳定。
然后,根据桥的长度,我们将选择合适的材料进行搭建。
通常情况下,我们会使用木板、钢筋和水泥来搭建栈桥的主体结构。
搭建过程中,我们要确保每根木板都平整,并采用适当的加固措施,以提高栈桥的承重能力和稳定性。
加固阶段,栈桥搭建完毕后,我们将对栈桥进行加固,以确保其安全和稳固。
我们可以在栈桥的两侧设置固定支撑物,如栏杆或支架,以增强栈桥的稳定性。
此外,我们还可以在栈桥的关键部位添加钢筋,以提高栈桥的承重能力。
最后,为了保证施工过程的安全,我们还需要采取一些必要的安全措施。
当施工高度较高时,我们应该戴上安全帽,系好安全绳,以防止高处坠落的事故发生。
我们还需要设置警示标志,以提醒周围的人们注意施工区域,并遵守相关的安全规定。
综上所述,栈桥施工方案包括材料准备、施工步骤和安全措施三个方面。
我们需要进行充分的准备工作,确保材料的质量和数量符合要求。
在施工过程中,我们需要按照一定的步骤进行搭建,并采取必要的加固措施,以提高栈桥的稳定性和承重能力。
同时,我们还要注意施工过程的安全,采取相关的安全措施,以避免事故的发生。
栈桥施工方案摘要:本文介绍了一个栈桥的施工方案,包括方案的选择、施工步骤和安全措施。
通过本文,您将了解到如何有效地完成栈桥的建设,并确保施工过程的安全性和高效性。
导言:栈桥是连接水岸和码头的重要工程,广泛应用于沿海城市和内陆港口。
栈桥的施工需要考虑多个因素,包括地质条件、施工环境和使用要求等。
本文将为您提供一种栈桥施工方案,以便您可以在实际工程中参考和应用。
一、方案选择:栈桥的施工方案应综合考虑以下因素:1.1 设计要求:根据具体项目的设计要求和使用需求,选择合适的施工方案。
考虑到栈桥的使用寿命、承载能力和抗震性能等因素。
1.2 地质条件:根据施工地的地质条件选择相应的基础形式,如桩基、钢板桩基、混凝土桩基等。
确定基础类型后,还需进行地质勘察和地质力学分析,以确保基础的稳定性和安全性。
1.3 施工方法:根据实际情况选择适合的施工方法,如吊装、拼装、拆卸等。
同时还需考虑施工的时间、成本和人力资源等因素。
1.4 环境因素:考虑栈桥施工过程中的环境因素,如天气、水文条件和交通等。
确保施工不受不利因素影响,如在恶劣的天气条件下停工。
二、施工步骤:根据所选择的栈桥施工方案,以下为一种常用的施工步骤:2.1 基础施工: 根据地质勘察结果,选择适当的基础形式进行施工。
根据设计要求施工桩基,确保基础的稳定性和承载能力。
2.2 桥面施工: 在桥板上安装支撑结构,并进行防腐处理。
根据设计要求逐步安装桥板和栏杆,确保安全使用。
2.3 支撑结构安装: 安装栈桥的支撑结构,包括主梁、横梁和立柱等。
根据设计要求进行定位和调整,确保支撑结构的稳定性和承载能力。
2.4 防护设施安装: 安装栏杆、护栏和标识等防护设施,确保栈桥的使用安全性。
2.5 装饰和整理: 对栈桥进行修整和装饰,美化栈桥的外观,提高城市或港口的形象。
三、安全措施:在栈桥施工过程中,应采取一系列安全措施,确保工人的安全和施工质量。
3.1 安全培训:对参与施工的工人进行相关的安全培训,使其熟悉施工过程中的安全规程和操作流程。
大桥栈桥及钻孔平台施工方案本栈桥全桥共分三联,标准联布置为3×12m+3m+3×12m,每联中间为双排桩制动墩,两侧设简支墩;桥台根据现场实际地质情况设计为片混重力式桥台,施工方法详见项目类似桥台方案,本方案不再赘述。
4.2.1 岸上钢栈桥施工本栈桥第一跨为9米,同时作为后续贝雷梁安装的连接件和导向件。
首先进行下横梁基础基坑开挖,开挖尺寸为0.5m×0.5m,虚渣清理干净后放置并定位型钢限位装置,基础采用C30混凝土浇筑,浇筑至基坑顶面,浇筑完成后进行洒水覆盖养护,养护七天后安装下横梁,然后利用履带吊进行栈桥上部结构的安装,再进行护栏、照片、标志标牌的安装。
4.2.2导向架加工导向架采用贝雷片和型钢拼装而成,定位架贝雷片长9m,与已安装完成贝雷片纵梁拼接,在悬臂前端下一墩的桩位处,在贝雷片采用型钢焊接轻型导向框架定位。
图4-2 导向架示意图4.2.3钢管桩选用及加工钢管桩采用周转材料,使用前根据钢管桩外观及尺寸进行选用,严格控制钢管桩直径及壁厚,鉴于绝大部分管桩需要接长,现场技术员需根据进场材料进行下料计算,长短搭配利用,对生锈钢管桩的钢管桩除锈后涂刷沥青,锈蚀严重及变形严重的钢管桩禁止使用。
钢管桩使用对接焊接焊缝,并达到母材等强度要求。
先焊接接口再焊接连接板,焊接控制如下:a接口清理:钢管桩对接前接口两侧30mm内的铁锈、氧化铁皮、油污、水分清除干净,并显露出钢材的金属光泽。
b焊接:焊接为手工焊,按焊接工艺要求,焊接应控制走向顺序、焊接电流、焊缝尺寸。
接头处加劲板必须保证焊缝密贴;每一焊道熔敷金属的深度或熔敷的最大宽度不应超过焊道表面的宽度,同一焊缝应连续施焊,一次完成。
c焊缝清理及处理:焊缝焊接完成后,清理焊缝表面的熔碴和金属飞溅物,焊工自行检查焊缝的外观质量;如不符合要求,应补焊或打磨,修补后的焊缝应光滑圆顺,不影响原焊缝的外观质量要求。
d焊接环境:湿度不宜高于80%;温度不得低于-10℃。
栈桥施工方案范文一、项目概述本项目为一座栈桥的施工工程,主要包括桩基施工、桥墩建设、桥面铺设和栏杆安装等工程内容。
栈桥总长100米,宽5米,桥面高度3米,栈桥承重设计为30吨。
施工时间为30天。
二、施工流程1.勘测测量:在施工前,需要根据设计图纸对栈桥的位置和尺寸进行勘测测量,确保施工的准确性。
2.桩基施工:栈桥的桩基施工是整个项目的基础工作。
施工过程包括打桩、灌注混凝土、加固桩身等。
桩基的数量和尺寸需根据设计要求进行施工。
3.桥墩建设:在桩基完成后,进行桥墩的建设。
根据设计图纸进行模板支撑和混凝土浇筑,确保桥墩的稳定性和坚固性。
4.桥面铺设:栈桥的桥面一般采用混凝土横梁和钢筋混凝土板铺设。
首先进行混凝土横梁的浇筑,然后将钢筋混凝土板进行铺设和固定。
5.栏杆安装:栏杆的安装是栈桥工程的最后一个环节。
根据设计要求,在桥面两侧进行栏杆的安装,确保栈桥的安全使用。
三、施工方案1.材料采购:根据设计要求,采购所需的桥梁材料,如钢筋混凝土、钢材、混凝土等。
2.设备租赁:租赁所需的施工设备,如起重机、混凝土搅拌机、铺路机等。
3.施工准备:设置施工现场指示标志,确保施工安全。
清理施工区域,并进行场地平整和排水工作。
4.桩基施工:按照设计要求进行桩基施工,确保桩基的承载力和稳定性。
施工过程中要注意加固桩身,以提高桩基的抗震能力。
5.桥墩建设:根据设计图纸,进行桥墩的模板搭建、钢筋绑扎和混凝土浇筑。
施工过程中要做好验收工作,确保桥墩的质量。
6.桥面铺设:进行混凝土横梁的浇筑和钢筋混凝土板的铺设。
施工过程中要注意材料强度和铺设平整度的要求。
7.栏杆安装:根据设计要求,进行栏杆的安装。
施工过程中要做好焊接和固定工作,确保栏杆的牢固性和美观。
四、安全措施1.施工现场要设置明显的安全警示标志,保护施工人员和过往行人的安全。
2.施工人员必须配备安全帽、安全鞋等个人防护用品,并进行岗前安全培训。
3.施工设备要定期检修和维护,确保其正常运行。
目录一、工程简介 (1)二、主要施工机械 (1)三、主要施工方法 (2)(一)、平台施工步骤 (2)(二)、栈桥施工步骤 (2)(三)、栈桥桥台施工 (2)(四)、钢管桩的加工、制作 (3)(五)、钢管桩的验收 (3)(六)、钢管桩的存放和运输 (4)(七)、栈桥、平台钢管桩的插打 (4)1.钢管桩插打主要施工步骤 (4)2.钢管桩插打主要注意事项 (5)(八)、栈桥、平台贝雷桁施工 (5)(九)、走道梁及桥面系的安装 (5)1.栈桥桥面 (5)2.平台桥面 (6)(十)、履带吊走行桁架安装 (6)四、施工安全注意事项 (6)一、工程简介新建铁路向莆线三江镇至福州段站前工程闽江特大桥位于福州市闽侯县上街镇和荆溪镇境内,起点里程为FDK528+545.995,终点里程为FDK536+183.32,全长7637.325m,计216个墩台,在FDK528+577处跨越福银高速公路,在FDK528+720处跨越316国道,然后跨越闽江,在FDK530+730处跨越规划滨江大道,在FDK533+716处跨越荆溪,在FDK533+844.5处跨越115县道,在FDK534+162.84处跨越外福铁路疏解线后与外福铁路并行,最后在FDK535+126处跨越桐溪后而止。
闽江特大桥水中30#~36#墩及48#~43#墩采用筑岛围堰的施工方法施工, 37#~39#、42#~40#墩采用单侧行车栈桥+水上平台方案进行钻孔桩施工,栈桥布置在下游侧,平台通过施工栈桥与岸上连接形成运输通道,在139~141#墩处跨越荆溪,通长设置施工栈桥。
施工栈桥宽度为5.5m(避车台处宽9.44m),栈桥中心线距桥梁中心线16.9m,南岸栈桥长324m,北岸栈桥长282m,荆溪河上栈桥长约100m,共计706m。
根据桥位处地质情况,栈桥基础采用φ630mm、δ=6mm和φ820mm、δ=8mm钢管桩,主桁采用桁高为1.5m、跨度为12m的贝雷桁组拼而成的多跨连续梁。
跨海大桥栈桥平台设计及施工方案 一、工程概况 1、工程简介 七都大桥是跨越瓯江南汊连接温州和七都岛的主要通道。温州方向跨越江滨路与学院东路相接,七都方向与纬二路相接。中铁十局集团承建第2合同段,起点K4+016(20号墩),终点桩号为K5+137,与纬二路相接,本合同段主桥长1.121km。其主要工程分布情况为:主桥68+3×120+68m五跨预应力变截面连续箱梁桥,4×45m+5×45m移动模架造桥,4×20m+4×20m+3×20m现浇等高度连续箱梁;以及A匝道16×20米,B匝道9×20米现浇箱梁。下部构造为桩接承台,主桥部分基础为Ф200cm钻孔桩,引桥为Ф180cm钻孔桩,匝道桥为Ф150cm钻孔桩。 2、地形、地貌 根据钻探揭露,结合原位测试与室内土试成果,七都大桥桥址区地基土在勘察深度范围内可划分为10个工程地层。依次为填土、粘土、淤泥、含淤泥中细砂、中粗砂、粘土、卵石、圆砾混粘性土、卵石。 3、气候、水文 场区属亚热带海洋型季风气候,温暖湿润,雨量充沛,四季分明,全年无严寒酷暑,多年平均气温19.7℃,多年平均降水量为1700mm,降雨主要集中在5~6月的梅雨和7~9月的台风季节。温州为我国东南沿海台风的主要登陆点之一,多年台风统计频率2.4次/年,瞬时最大风力达12级以上,瞬时风速可达40m/s,定时最大风速达25m/s。 七都大桥跨越瓯江南汊,两岸陆域地貌单元属河口冲海积平原区,地形相对平坦,地面高程2.0~4.5m;桥位处江面宽约1300m。瓯江口属强感潮双向河口,潮流属不规则半日型潮,平均高潮位2.712m,平均低潮位-1.798m。 4、栈桥里程桩号 根据主桥跨瓯江的里程桩号,本栈桥设计里程桩号为K4+006-K4+597,设计总长为591米。 二、总体设计方案 1、设计通行能力 根据本栈桥的使用特点和设计意图,结合主桥施工需要,确定设计最大荷载为40吨的砼罐车,轴距2.5米,其主要荷载形式为:单位KN,cm
2、设计思路 本栈桥设计思路是先根据栈桥荷载计算出栈桥各部位材料型号,再通过对各种材料所受到的设计荷载和恒载进行验算,如发现不满足,则重新布设并验算,直至满足设计要求。 3、基本桥型布置 栈桥全长591米,设计为每跨15米(五节贝雷),共计40跨,桥面宽4米,全桥分为五联,分布情况为每联八跨。浅水位置栈桥基础采用Ф630*8mm钢管桩,24#-25#为深水位置,基础采用Ф800*10mm钢管桩, 桩距为3.7m;钢管桩横担为双拼I36b工字钢,长6.0m;贝雷上桥面系采用正交异性板,尺寸为3.78米*4米,桥面钢板为8mm。贝雷梁截面尺寸为3.0m×1.5m,其分布尺寸分别为45cm+112.5cm+112.5cm+45cm,共计五排。贝雷内剪刀撑用[10槽钢,外剪刀撑采用[10槽钢,钢管桩连接系采用[20槽钢。护栏采用Ф50×5钢管。在深水区的钢管桩作哑铃式连接套筒。 本栈桥所在区域地质结构复杂,风、浪、潮、流等荷载具有较强的随机性且难以确定,水流对桩周土体的冲刷严重,台风、潮汛等灾害性气候时有发生,栈桥处于恶劣的自然环境之中。 三、设计资料 1、基本资料 表1:瓯江水中墩江底标高 墩位 20# 21# 22# 23# 24# 25# 26# 27#
标高 -2.522 -2.002 -2.402 -6.882 -10.782 -11.602 -1.334 +3.4
钢管桩桩顶标高设计为+5米,考虑水流冲刷线为5米。 表2:钢管桩的桩长为:(经过试算确定) 墩位 20# 21# 22# 23# 24# 25# 26# 27# 桩长 24.522 24.502 24.402 28.882 32.782 33.602 23.334 18.6 计算长度 20 20 22 26 33 35 23 19
数量 6 14 18 12 14 16 4 2
设计栈桥顶面高程+7米,高于正常潮水位。 2、设计图纸 设计图纸见后附图。 四、材料数量表(见后附表) 五、设计验算 5.1贝雷梁稳定验算 本栈桥为多跨连续超静定结构,为简化计算,采取一跨静定结构为计算依据,这样对于整个结构是安全的。 考虑1.29的动载系数,其最大弯矩为1664KNM,最大剪力为480KN。 由《公路施工手册—桥涵》中可查得,对贝雷梁这种连续结构由外荷载产生的最大弯矩:单排单层为788.2KNM,最大剪力:单排单层为245.2KN。本栈桥设计为五排单层,五排单层结构承受的最大弯矩为788.2×5=3941KNM,最大剪力245.2×5=1226KN。 Mmax=1664 KNM <3941KNM Qmax=480KN<1226KN 故贝雷梁满足强度要求。 5.2桩基竖向承载力计算 本栈桥设计桩长见第2页表二 基本设计原则为入土深度17米,考虑5米的局部冲刷深度,钢管桩设计计算长度均为12米,各钻孔资料如下: SZK6钻孔资料:(Ф630*8)
层次 层厚(m) 岩性描述 σ τ 1 11.6 中砂 100 30 2 12.4 含中砂淤泥 48 12 3 6 淤泥质粘土 60 16
SZK7钻孔资料:(Ф630*8) 层次 层厚(m) 岩性描述 σ τ 1 9.8 中砂 100 30 2 14.2 含中砂淤泥 50 12 3 6.3 淤泥质粘土 60 16
SZK9钻孔资料:(Ф800*10)
层次 层厚(m) 岩性描述 σ τ 1 11.0 中细砂 100 30 2 10.5 淤泥 50 12 3 8.7 淤泥质粘土 60 16
ZK2钻孔资料:(Ф800*10)
层次 层厚(m) 岩性描述 σ τ 1 5.3 中细砂 100 35 2 4.2 淤泥 50 12 3 10 淤泥质粘土 60 16 4 5.1 含砂淤泥质粘土 80 20
SZK10钻孔资料:(Ф630*8)
层次 层厚(m) 岩性描述 σ τ 1 10.9 含淤泥中细砂 100 30 2 11.9 含细砂淤泥 50 12 3 4.2 淤泥质粘土 60 16
每跨栈桥上部结构自重为15吨,合150KN。桥墩为双桩结构,每墩受最大外荷载为372KN,故每墩所受合力为372+150=522KN,分配到单桩所受外力为PO=261KN。 打入桩采用开口桩形式,按照建筑桩基重要性系数取1.5,即计算得出的单桩承载力:QUK≥1.5P0=1.5×261=392KN。 由开口桩承载力公式:QUK=QSK+QPK=λSUΣqskLi+λPqPKAP
λS开口桩侧阻挤土效应系数Ф630*8取1.0,Ф800*10取0.87
λP=0.8λS(因桩入土深度/钢管桩外径≥5) SZK6钻孔资料:(Ф630*8) QUK=QSK+QPK=λSUΣqskLi+λPqPKAP=1.0×3.1416×0.63×(6.6×30+5.4×12)+0.8×48×3.1416×0.63×0.008=521KN>392KN SZK7钻孔资料:(Ф630*8) QUK=QSK+QPK=λSUΣqskLi+λPqPKAP=1.0×3.1416×0.63×(4.8×30+7.2×12)+0.8×48×3.1416×0.63×0.008=456KN>392KN SZK9钻孔资料:(Ф800*10) QUK=QSK+QPK=λSUΣqskLi+λPqPKAP=0.87×3.1416×0.8×(6×30+6×12)+0.8×0.87×48×3.1416×0.8×0.012=552KN>392KN ZK2钻孔资料:(Ф800*10) QUK=QSK+QPK=λSUΣqskLi+λPqPKAP=0.87×3.1416×0.8×(3.5×12+8.5×16)+0.8×0.87×48×3.1416×0.8×0.012=390KN>392KN SZK10钻孔资料:(Ф630*8) QUK=QSK+QPK=λSUΣqskLi+λPqPKAP=1.0×3.1416×0.63×(5.9×30+6.1×12)+0.8×48×3.1416×0.63×0.008=496KN>392KN 通过上述计算,单桩承载力满足设计要求。 5.3钢管桩桩身稳定性计算 钢管桩是受压构件,先验算其局部稳定性 对于Ф630*8,D/t=630/8=78.75≤100= [D/t],无局部失稳问题 对于Ф800*10,D/t=800/10=80≤100= [D/t],无局部失稳问题 按桩身强度验算钢管桩的承载力 钢管桩按一端嵌固,一端自由方式计算,局部冲刷线以上均为自由端Pcr=π2EI/4L2其中E-钢材的弹性模量;I-桩截面的惯性矩π(D4-t4)/64;L-桩长 图图 对于A图,L=22米, Pcr1=π2EI/4L2=[3.14162×210×109×3.1416×(0.84-0.784)]/[4×64×222]=2073KN 对于B图,L=17米 Pcr2=π2EI/4L2=[3.14162×210×109×3.1416×(0.634-0.6144)]/[4×64×172]=1356KN 取安全系数为nst=4 Pcr1=2073KN>nstP0=1044KN;Pcr2=1356KN>nstP0=1044KN 故结构是安全的,为保证深水区Ф800*10的压曲稳定,我们采取在两桩上焊接倒牛腿,并下沉哑铃式套筒联系梁 见下图
