流水施工的组织类型
- 格式:doc
- 大小:23.50 KB
- 文档页数:1
建筑施工组织流水建筑施工的组织方式及工期计算建筑施工组织流水是指在施工过程中,根据工程的具体要求和施工方法,进行合理的组织、安排和协调工程人力、材料、机械和施工工艺等各项资源,以达到施工质量、进度、安全和经济的目标。
下面将介绍建筑施工的组织方式以及工期计算的方法。
1.建筑施工的组织方式(1)功能线组织方式:功能线是指建筑施工中各项专业施工工序的组织线路,按照功能线组织,能够实现施工工序之间的连续、高效进行。
常见的功能线包括地下工程施工线、地上主体结构施工线、装饰装修施工线等。
这种组织方式适用于较大规模的建筑工程,可以提高施工效率和质量。
(2)作业区域组织方式:按作业区域进行施工组织,将施工现场划分为不同的工区,每个工区进行独立的施工作业。
这种组织方式适用于施工面积较大,工序繁多且相互干扰较大的项目。
通过划分作业区域可以有效控制施工过程中的施工质量和安全。
(3)模块化组织方式:将建筑工程划分为多个相对独立的模块,在施工过程中分别进行施工,最后组装起来。
这种组织方式适用于施工期限紧、施工环境受限等情况。
通过使用模块化组织方式可以提高施工速度和质量。
2.工期计算的方法在建筑施工中,工期计算是对施工活动的时间进行合理安排和控制的过程。
下面介绍两种常用的工期计算方法。
(1)关键路径法(CPM):关键路径法是一种通过网络图来计算工期的方法。
首先,将工程的各个施工工序进行排序,并根据工序之间的先后顺序确定各工序之间的节点关系和时间关系。
然后,根据这些节点和时间关系,画出一个网络图。
最后,通过计算出每个工序的最早开始时间和最晚完成时间,以及整个工程的最早开始时间和最晚完成时间,可以确定出关键路径,即工期最长的路径。
关键路径上的工序不能延误,否则将影响整个工程的工期。
(2)平均负荷法:平均负荷法是一种通过对施工活动的时间进行合理安排和分配的方法。
首先,将施工活动按工序进行排序,并确定每个工序的工期。
然后,根据施工活动的时序关系,将工序进行逐步安排,使得工作处于平衡状态,即在施工过程中各个工序的开始时间和结束时间都能最大限度地重叠。

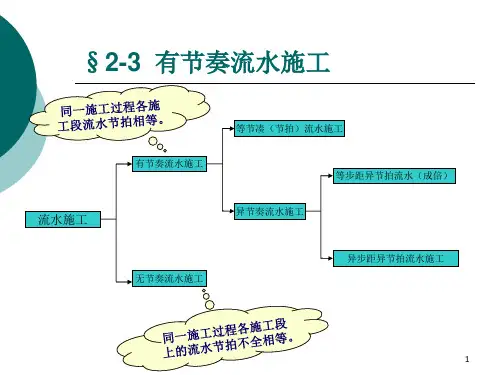

第三节流水作业组织流水作业的组织形式由于工程构造物的复杂程度不同,受地理环境影响不同,以及工程性质各异等因素的影响,造成了流水参数的差异,使流水施工作业分为:有节奏流水作业和无节奏流水作业。
其中,有节奏流水又分为:全等节奏流水、异节奏流水。
1、等节奏流水作业:流水节拍都相等。
(完成工作任务所需时间相等)也称全等节拍流水作业,固定节拍流水作业)2、异节奏等步距成倍节拍流水作业:同一施工过程的时间相同,流水节拍成倍数关系,步距相同(组织施工时相邻施工过程之间的间隔时间相同)。
也称成倍节拍流水作业。
3、异节奏异步距流水作业:同一施工过程的作业时间相同,但流水节奏不同,组织施工时步距不相同。
4、无节奏流水作业:施工过程在各施工段上的流水节拍不相等地。
一、等节奏流水作业在组织流水作业时,如果所有工序(施工过程)在各个施工段上的流水节拍彼此相等,这种组织方式的流水作业称为全等节拍流水。
1、特点① 流水节拍彼此相等,流水步距彼此相等,而且两者的数值也相等。
即ti=ki=常数,这也是组织全等节拍流水作业的条件。
② 按每一道工序各组织一个施工专业队,即施工专业队的数目等于工序数n。
③ 每个施工专业队都能连续作业,施工段没有空闲,实现了连续、均衡而又紧凑的施工,是一种理想的组织方式。
但是实际工程中,这种情况并不多见。
2、等节奏流水作业的组织步骤(1)确定施工起点及流向,分解施工过程。
(2)确定施工顺序,划分施工段。
3、总工期计算(1)有间歇时间的固定节拍流水作业工期Z∑+G∑+1)t-n+(m=t⋅m+Z∑+G∑+1)t-(n=TG为工艺间歇时间,Z为组织间歇时间,n是施工过程数,m是施工段数,t是流水节拍。
例:某分部工程划分为4个施工过程,分4个施工段施工,流水节拍为2天,流水步距为2天,组织间歇为0、0、0天,工艺间歇为0、0、1天,则流水施期为T=(4-1)*2+1+0+4*2=15天(2)有提前插入的固定节拍流水作业工期C G为工艺间歇时间,Z为组织间歇时间,C为提前插入时间∑-Z∑+G∑+1)t-n+(m=C∑-t⋅m+Z∑+G∑+1)t-(n=T例:分部工程划分为4个施工过程,分4个施工段施工,流水节拍为2天,流水步距为2天,组织间歇为0、0、0天,工艺间歇为0、0、1天,提前插入时间为1、1、2天则流水施期为T=(4-1)*2+1+0+4*2-(1+1+2)=11天二.成倍节拍流水作业(1)定义相同工序的流水节拍在所有施工段上都相等,不同工序的流水节拍彼此不相等,但互为整数倍数关系(1除外)。
3.3流水施工的组织方式一、流水作业的分类(一)按流水施工对象的范围分类根据流水施工的工程对象范围,流水作业可分为细部流水、专业流水、工程项目流水和综合流水。
1、细部流水(工序流水)细部流水是一个专业班组使用同一生产工具依次连续不断地在各施工段中完成同一施工过程的工作。
例如内装饰工程中抹灰施工队组依次在各施工段上连续完成抹灰工作等均为细部流水。
2、专业流水(工艺组合流水或分部工程流水)专业流水是把若干个工艺上密切联系的细部流水组合起来,形成了专业流水。
它是为完成分部工称而组建起来的全部细部流水的总和,即若干个专业班组依次连续不断地在各施工段上重复完成各自的工作,随着前一个专业施工班组完成前一个施工过程之后,以此类推,直到所有专业班组都经过了各施工段,完成了分部工程为止。
例如现浇钢筋混凝土工程是由安装模板、绑扎钢筋、浇筑混凝土三个细部流水所组成的。
3、工程项目流水(单位工程流水)工程项目流水是指为完成单位工程而组织起来的全部专业流水的总和,即所有专业班组依次在一个施工对象的各施工段连续施工,直到完成单位工程为止。
例如,多层框架结构房屋,它是由基础分部工程流水、主体分部工程流水、维护分部工程流水和装修分部工程流水组成,单位工程就是各专业流水的总和。
4、综合流水(建筑群流水)综合流水是指为完成工业企业和民用建筑群而组织起来的全部单位工程流水的总和。
(二)按施工过程分解的深度分类根据流水施工组织的需要,有的要求将工程对象分解得细一些,或粗一些,这就形成了彻底分解流水和局部分解流水。
1.彻底分解流水。
即经过分解后的所有施工过程都是属于单一工种完成的施工过程。
为完成改施工过程,所组织的专业队都应由单一工种的工人或机械组成。
2.局部分解流水。
在进行施工程过程分解时将部分施工过程适当合并,形成多工种协作的综合施工过程,这是不彻底分解的施工过程,而包含综合施工过程的流水施工叫做局部分解流水。
比如在砖混结构施工中,由于圈梁、构造柱的工程量较小,不适合采用专业班组施工,可以将绑钢筋、支模板、浇混凝土合并为一个综合的施工过程——构造柱施工,相应的要安排一个综合的施工队组完成改任务,该综合施工班组由钢筋工、建筑木工、混凝土工三个工种的工人组成。
第三节流水施工的组织方式按照流水节拍的节奏特征,流水作业主要包括全等节拍流水作业、成倍节拍流水作业和分别流水作业三种方式。
一、全等节拍流水施工1.组织全等节拍流水施工的条件当所有的施工过程在各个施工段上的流水节拍彼此相等,这时组织的流水施工方式称为全等节拍流水。
组织这种流水,首先,尽量使各施工段的工程量基本相等;其次,要先确定主导施工过程的流水节拍;第三,使其它施工过程的流水节拍与主导施工过程的流水节拍相等,做到这一点的办法主要是调节各专业队的人数。
2.组织方法(1)确定项目施工起点流向,分解施工过程。
(2)确定施工顺序,划分施工段。
(3)确定流水节拍。
根据全等节拍流水要求,应使各流水节拍相等。
(4)确定流水步距,k=t。
(5)计算流水施工的工期。
流水施工的工期可按下式进行计算T=(j·m+n-1)·K+ΣZ1-ΣC式中,T为流水施工总工期;j为施工层数;m为施工段数;n为施工过程数;k为流水步距;z1为两施工过程在同一层内的技术组织间歇时间;c为同一层内两施工过程间的平行搭接时间。
(6)绘制流水施工指示图表。
3.应用举例(1)单层无技术间歇和搭接。
【例3-2】某分部工程由四个分项工程组成,划分成五个施工段,流水节拍均为3天,无技术组织间歇,试确定流水步距,计算工期,并绘制流水施工进度表。
【解】由已知条件知,宜组织全等节拍流水。
1.确定流水步距。
由全等节拍专业流水的特点知:k=t=3天2.计算工期。
T=(m+n-1)·k=(5+4-1)×3=24天3.绘制流水施工进度表。
如图3-4。
图3-4等节拍专业流水施工进度【例3-3】某二层现浇钢筋混凝土工程,有支模板、绑扎钢筋和浇混凝土三个施工过程,即n=3。
在竖向上划分为两个施工层,即结构层与施工层相一致。
如流水节拍都是3d(可通过调整劳动力人数来实现),试分别按以下三种情况组织全等节拍流水:(1)施工段数m =4;(2)施工段数m =3;(3)施工段数m =2。
流水施工的组织形式一、无节奏流水施工1.特点:(1)各施工过程在各施工段的流水节拍不全相等(通常为都不相等);(2)流水步距(K)与流水节拍存在某种函数关系(可用取大差法);(3)工作队能连续工作,施工过程间可能有间歇;(4)施工过程数等于工作队数。
2.工期(TP):TP=∑tn+∑ki-∑C+∑G二、等节奏流水施工1.特点:(1)所有的流水节拍都相等;(2)流水步距等于流水节拍;(3)工作队能连续工作,施工过程间没有间歇;(4)施工过程数等于工作队数。
2.工期(TP):说明:C为插入时间、平行搭接时间,G为间歇时间,M为施工段数,N为施工队总数,K为流水步距。
Tp=(M+N-1)K-∑C+∑G=∑tn+∑Ki-∑C+∑G三、等步距异节奏流水施工(成倍节拍流水)1.特点:(1)同一施工过程在各个施工段上的流水节拍都相等,不同施工过程在同一施工段上的流水节拍之间存在一个最大公约数;(2)流水步距等于各个流水节拍的最大公约数;(3)每个专业工作队都能够连续作业,施工过程间没有间歇时间;(4)专业工作队数目大于施工过程数目(某施工过程应组织的工作队数=该过程的流水节拍/最大公约数)。
2.工期(Tp):Tp=(M+N-1)K-∑C+∑G【速记点评】理解流水施工各组织形式的特点,通过练习掌握工期计算公式和求法。
【经典例题】1.关于成倍节拍流水施工特点的说法,错误的有()。
A.各施工过程在同一施工流水段上流水节拍相等B.相邻施工过程之间的流水步距不相等C.同一施工过程在各施工流水段上流水节拍相等D.专业工作队数目与施工过程数目相等E.各施工流水段间可能有间歇时间【答案】ABDE【解析】本题考查的是流水施工方法的应用。
成倍节拍流水施工的特点:同一施工过程在各个施工流水段上的流水节拍彼此相等,不同施工段上的流水节拍之间存在一个最大公约数。
流水步距等于各个流水节拍的最大公约数。
每个专业工作队都能连续作业,施工段间都没有间歇时间。

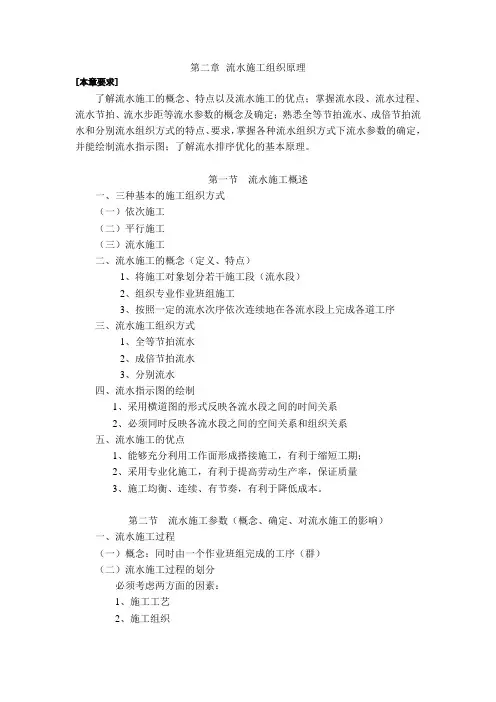

第二章流水施工组织原理[本章要求]了解流水施工的概念、特点以及流水施工的优点;掌握流水段、流水过程、流水节拍、流水步距等流水参数的概念及确定;熟悉全等节拍流水、成倍节拍流水和分别流水组织方式的特点、要求,掌握各种流水组织方式下流水参数的确定,并能绘制流水指示图;了解流水排序优化的基本原理。
第一节流水施工概述一、三种基本的施工组织方式(一)依次施工(二)平行施工(三)流水施工二、流水施工的概念(定义、特点)1、将施工对象划分若干施工段(流水段)2、组织专业作业班组施工3、按照一定的流水次序依次连续地在各流水段上完成各道工序三、流水施工组织方式1、全等节拍流水2、成倍节拍流水3、分别流水四、流水指示图的绘制1、采用横道图的形式反映各流水段之间的时间关系2、必须同时反映各流水段之间的空间关系和组织关系五、流水施工的优点1、能够充分利用工作面形成搭接施工,有利于缩短工期;2、采用专业化施工,有利于提高劳动生产率,保证质量3、施工均衡、连续、有节奏,有利于降低成本。
第二节流水施工参数(概念、确定、对流水施工的影响)一、流水施工过程(一)概念:同时由一个作业班组完成的工序(群)(二)流水施工过程的划分必须考虑两方面的因素:1、施工工艺2、施工组织(一)概念(二)流水段的划分1、流水段位置必须保持结构整体性要求2、尽量使各流水段的工程量大致相等3、流水段的数量应适宜,M min≤m≤M maxM max——由最小工作面决定M min——由工作的连续性要求决定的。
在分层流水时,M min=n (三)在分层流水施工时,流水段数与施工过程数量之间的关系[例1]某二层现浇钢筋砼结构,分三个施工过程组织流水施工:模板、钢筋、砼,流水节拍均为2天。
要求:1、分2个流水段组织流水施工2、分3个流水段组织流水施工3、分4个流水段组织流水施工结论:在分层流水时,1、当m<n时,层间不能连续施工,工作面没有闲置2、当m=n时,层间能连续施工,工作面没有闲置3、当m>n时,层间能连续施工,工作面有闲置因此,为了保证施工的连续性,在分层流水施工时,流水段的数量必须大于等于施工过程数(何时必须大于呢?)(四)流水段数量对流水施工的影响流水段数量越多,流水效果越明显——工期越短。
二、流水施工的基本组织形式在流水施工中,根据流水节拍的特征将流水施工进行分类:1. 无节奏流水施工无节奏流水施工是指在组织流水施工时,全部或部分施工过程在各个施工段上流水节拍不相等的流水施工。
这种施1C是流水施工中最常见的一种。
无节奏流水施工特点:(1)各施工过程在各施工段的流水节拍不全相等;(2)相邻施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段间可能有间隔时间。
2. 等节奏流水施工等节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍都相等的流水施工,也称为固定节拍流水施工或全等节拍流水施工。
等节奏流水施工特点:(1)所有施工过程在各个施工段上的流水节拍均相等;(2)相邻施工过程的流水步距相等,且等于流水节拍;(3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工任务;(4)各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
3.异节奏流水施工异节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍各自相等而不同施工过程之间的流水节拍不尽相等的流水施工。
在组织异节奏流水施工时,又可以采用等步距和异步距两种方式。
等步距异节奏流水施工特点:(1)同一施工过程在其各个施工段上的流水节拍均相等,不同施工过程的流水节拍不等,其值为倍数关系;(2)相邻施工过程的流水步距相等,且等于流水节拍的最大公约数;(3)专业工作队数大于施工过程数,部分或全部施工过程按倍数增加相应专业工作队;(4)各个专业工作队在施工段上能够连续作业,施工段间没有间隔时间。
异步距异节奏流水施工特点:(1)同一施工过程在各个施工段上流水节拍均相等,不同施工过程之间的流水节拍不尽相等;(2)相邻施工过程之间的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各个专业工作队在施工段上能够连续作业,施工段间没有间隔时间。
在工地干了20年都不知道流水施工的组织方式「流水施工
一」

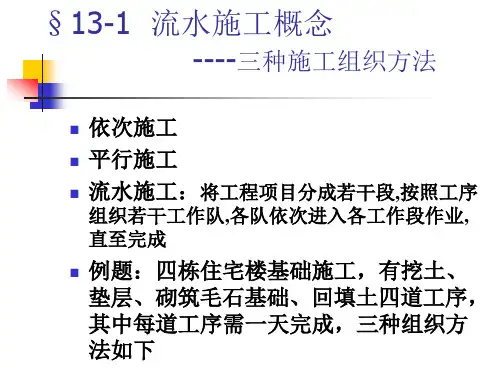

今天给大家说一下施工的组织方式主要有三种
某楼板的施工计划
一、依次施工
一个施工队伍先把支模板的工程用6天做完,然后开始做绑钢筋用9天做完,最后开始浇筑混凝土用了5天完成,一共用了6+9+5=20天做完楼板工程
二、平行施工
组织三个施工队伍先同时支模板2天完成,然后开始绑钢筋用3天完成,最后开始浇筑混凝土用2天完成,工期是2++3+1=6天完成楼板工程
这两种施工方式都是都是强调的施工队伍不是专业的队伍,这样就出现了致命的缺陷,第一种:如果要是保证质量,效率就低了;第二种:Eugene保证效率,但是施工质量低。
这样我就想到第三种组织施工的方法
三、搭接施工
这种只要强调的专业队,每个专业就都干自己擅长的活;后面的施工队可以在前面施工段干完后就开始干,这样就出现每个施工队伍是否能联系施工的问题于是就出现了
断水施工:中间有间隙
流水施工:持续施工中间没有间隙
我们考试中一般都是断水和流水不分都按流水施工算的,这个大家要注意!!好今天就到这来大家有什么问题随时可以问我哦。
第三节流水施工的组织方式按照流水节拍的节奏特征,流水作业主要包括全等节拍流水作业、成倍节拍流水作业和分别流水作业三种方式。
一、全等节拍流水施工1.组织全等节拍流水施工的条件当所有的施工过程在各个施工段上的流水节拍彼此相等,这时组织的流水施工方式称为全等节拍流水。
组织这种流水,首先,尽量使各施工段的工程量基本相等;其次,要先确定主导施工过程的流水节拍;第三,使其它施工过程的流水节拍与主导施工过程的流水节拍相等,做到这一点的办法主要是调节各专业队的人数。
2.组织方法(1)确定项目施工起点流向,分解施工过程。
(2)确定施工顺序,划分施工段。
(3)确定流水节拍。
根据全等节拍流水要求,应使各流水节拍相等。
(4)确定流水步距,k=t。
(5)计算流水施工的工期。
流水施工的工期可按下式进行计算T=(j·m+n-1)·K+ΣZ1-ΣC式中,T为流水施工总工期;j为施工层数;m为施工段数;n为施工过程数;k 为流水步距;z1为两施工过程在同一层内的技术组织间歇时间;c为同一层内两施工过程间的平行搭接时间。
(6)绘制流水施工指示图表。
3.应用举例(1)单层无技术间歇和搭接。
【例3-2】某分部工程由四个分项工程组成,划分成五个施工段,流水节拍均为3天,无技术组织间歇,试确定流水步距,计算工期,并绘制流水施工进度表。
【解】由已知条件知,宜组织全等节拍流水。
1.确定流水步距。
由全等节拍专业流水的特点知:k=t=3天2.计算工期。
T=(m+n-1)·k=(5+4-1)×3=24天3.绘制流水施工进度表。
如图3-4。
图3-4等节拍专业流水施工进度【例3-3】某二层现浇钢筋混凝土工程,有支模板、绑扎钢筋和浇混凝土三个施工过程,即n=3。
在竖向上划分为两个施工层,即结构层与施工层相一致。
如流水节拍都是3d(可通过调整劳动力人数来实现),试分别按以下三种情况组织全等节拍流水:(1)施工段数m=4;(2)施工段数m=3;(3)施工段数m=2。

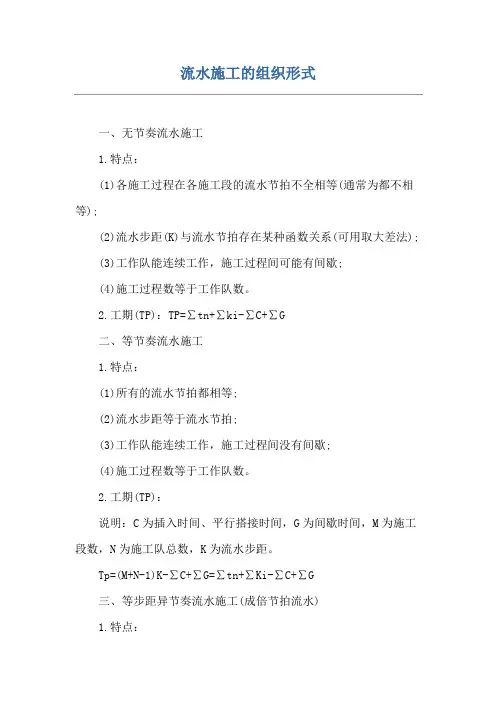

流水施工的组织类型:
1.等节奏流水施工:
等节奏流水施工的特点是:
所有流水节拍都彼此相等;
所有流水步距都彼此相等,而且等于流水节拍;
每个专业工作队都能够连续作业,施工段没有间歇时间;
专业工作队数等于施工过程数。
T P=(M+N-1)*K
M-施工段数;N-施工过程数;K –流水节拍
2.异节奏流水施工:(特例为成倍节拍流水施工)
异节奏流水施工的基本特点:
同一施工过程在各个施工段上的流水节拍彼此相等,不同的施工过程在同一施工流
水节拍彼此不同,但互为倍数关系;流水步距彼此相等,且等于流水节拍的最大公
约数;各专业工作队都能够保证连续施工,施工段没有空闲;专业工作队数大于施
工过程数,
成倍节拍流水施工的特点:
同一施工过程在各个施工段上的流水节拍都相等,不同施工过程在同一施工段上的
流水节拍之间存在一个最大公约数。
流水步距等于各个流水节拍的最大公约数。
每个专业工作队都能够连续作业,施工段没有间歇时间。
专业工作队数目大于施工过程数目。
T P=(M+N0-1)*K+间歇时间-平行搭接时间
M-施工段数;N0-队伍数;K –流水节拍
3.无节奏流水施工:
(1)无节奏流水施工的基本特点是:
各个施工过程在各个施工段上的流水节拍通常不相等;
流水步距与流水节拍之间存在着某种函数关系,流水步距也多数不等;
每个专业工作队都能够连续作业,施工段可能有间歇。
(2)无节奏流水施工的流水步距。
计算流水步距可采用取大差法,
计算步骤为:
累加各施工过程的流水节拍,形成累加数据系列;
相邻两施工过程的累加数据系列错位相减;
取差数之大者作为该两个施工过程的流水步距。
(3)无节奏流水施工工期的计算公式为:Tp=ΣKi+Σtn,式中ΣKi为各流水步距之和,Σtn 为最后一个施工过程在各施工段的持续时间之和。
1。
