不同混凝土强度等级梁柱节点浇筑专项施工方案.
- 格式:docx
- 大小:88.24 KB
- 文档页数:5

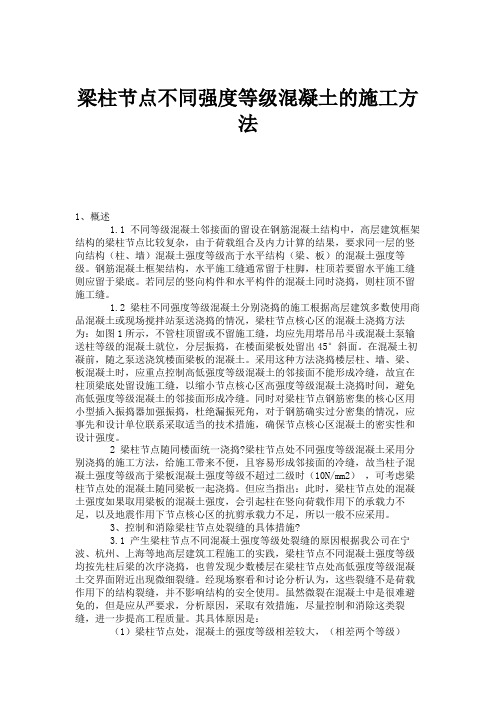

梁柱节点不同强度等级混凝土的施工方法1、概述1.1 不同等级混凝土邻接面的留设在钢筋混凝土结构中,高层建筑框架结构的梁柱节点比较复杂,由于荷载组合及内力计算的结果,要求同一层的竖向结构(柱、墙)混凝土强度等级高于水平结构(梁、板)的混凝土强度等级。
钢筋混凝土框架结构,水平施工缝通常留于柱脚,柱顶若要留水平施工缝则应留于梁底。
若同层的竖向构件和水平构件的混凝土同时浇捣,则柱顶不留施工缝。
1.2 梁柱不同强度等级混凝土分别浇捣的施工根据高层建筑多数使用商品混凝土或现场搅拌站泵送浇捣的情况,梁柱节点核心区的混凝土浇捣方法为:如图1所示,不管柱顶留或不留施工缝,均应先用塔吊吊斗或混凝土泵输送柱等级的混凝土就位,分层振捣,在楼面梁板处留出45°斜面。
在混凝土初凝前,随之泵送浇筑楼面梁板的混凝土。
采用这种方法浇捣楼层柱、墙、梁、板混凝土时,应重点控制高低强度等级混凝土的邻接面不能形成冷缝,故宜在柱顶梁底处留设施工缝,以缩小节点核心区高强度等级混凝土浇捣时间,避免高低强度等级混凝土的邻接面形成冷缝。
同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣,杜绝漏振死角,对于钢筋确实过分密集的情况,应事先和设计单位联系采取适当的技术措施,确保节点核心区混凝土的密实性和设计强度。
2 梁柱节点随同楼面统一浇捣?梁柱节点处不同强度等级混凝土采用分别浇捣的施工方法,给施工带来不便,且容易形成邻接面的冷缝,故当柱子混凝土强度等级高于梁板混凝土强度等级不超过二级时(10N/mm2),可考虑梁柱节点处的混凝土随同梁板一起浇捣。
但应当指出:此时,梁柱节点处的混凝土强度如果取用梁板的混凝土强度,会引起柱在竖向荷载作用下的承载力不足,以及地震作用下节点核心区的抗剪承载力不足,所以一般不应采用。
3、控制和消除梁柱节点处裂缝的具体措施?3.1 产生梁柱节点不同混凝土强度等级处裂缝的原因根据我公司在宁波、杭州、上海等地高层建筑工程施工的实践,梁柱节点不同混凝土强度等级均按先柱后梁的次序浇捣,也曾发现少数楼层在梁柱节点处高低强度等级混凝土交界面附近出现微细裂缝。

梁柱节点处不同强度等级混凝土分隔浇筑施工工法梁柱节点处不同强度等级混凝土分隔浇筑施工工法一、前言在建筑结构施工中,梁柱节点处是承受较大荷载的关键部位,对节点处混凝土的强度等级有着较高的要求。
然而,传统的浇筑工艺往往难以满足不同强度等级混凝土的分隔施工。
因此,本文将介绍一种针对梁柱节点处的不同强度等级混凝土分隔浇筑施工工法。
二、工法特点该工法采用分隔浇筑的方式,针对梁柱节点处的不同强度等级混凝土进行施工,具有以下特点:1. 节点处强度等级划分清晰:根据设计要求,明确划分节点处混凝土的强度等级,确保每一部分混凝土的强度等级符合设计要求。
2. 施工过程可控:采用分隔浇筑的方式,可以有效控制混凝土的浇筑顺序和时间,保证每一部分混凝土的浇筑效果一致。
3. 施工效率高:由于采用分隔施工,可以同时进行节点处不同强度等级混凝土的浇筑,节省了施工时间,提高了施工效率。
三、适应范围该工法适用于各类建筑结构中梁柱节点处的混凝土施工,特别是在存在不同强度等级混凝土需求的情况下。
无论是高层建筑、桥梁还是其他类型的建筑,都可以采用该工法进行梁柱节点处的混凝土浇筑施工。
四、工艺原理该工法的原理是根据不同强度等级混凝土的要求,采取相应的技术措施,以实现分隔施工。
具体原理如下:1. 梁柱节点处的强度等级划分:根据设计要求和节点处的荷载情况,将节点处的混凝土划分为不同强度等级。
2. 浇筑顺序的确定:按照从低强度等级到高强度等级的顺序,确定混凝土的浇筑顺序。
3. 施工工艺的控制:通过合理的施工控制,确保不同强度等级混凝土的浇筑分离,避免相互浸润。
五、施工工艺该工法的施工工艺如下:1. 准备工作:检查施工现场和施工材料,确保施工条件符合要求。
2. 梁柱模板的安装:按照设计要求进行梁柱模板的安装,确保模板位置准确。
3. 强度等级划分:根据设计要求,将梁柱节点处的混凝土划分为不同强度等级,清晰标识。
4. 浇筑顺序确定:根据划分的强度等级,确定混凝土的浇筑顺序。
梁柱不同混凝土强度节点施工方案梁柱节点是钢筋混凝土结构中的重要组成部分,其强度对整个结构的安全性和稳定性起着决定性作用。
在梁柱节点的施工方案中,根据不同的混凝土强度要求,需要采取相应的措施。
首先,在选择混凝土强度时,需要根据设计要求确定具体的标号和强度等级。
一般来说,结构组件的混凝土标号应该保持一致,即相同构件的混凝土标号应一致,且梁柱节点的混凝土强度应该比梁柱体的强度高。
这是因为梁柱节点承受的荷载更大,需要具备更高的强度和承载能力。
其次,在施工过程中,需要根据节点构造特点进行相应的加固。
常见的强度节点施工方案包括:1.增加钢筋数量:通过增加梁柱节点的钢筋数量,可以增加节点的承载能力和抗剪强度。
钢筋布置应符合设计要求,并进行良好的连接。
2.使用高强度混凝土:通过使用高强度混凝土,可以提高节点的整体强度。
高强度混凝土的制作需要控制好水灰比,确保混凝土的坍落度和流动性满足施工要求。
3.加固节点连接处:对于梁柱节点的连接处,可以采取加固措施,如增加钢筋、采用预埋件等。
连接处的钢筋布置应考虑到节点受力的特点,使其能够有效传递荷载。
4.校核节点尺寸:在设计节点时,要进行合理的尺寸校核,以确保节点强度和整体稳定性。
节点尺寸的大小应根据荷载情况和节点受力特点进行合理确定,同时考虑施工的可行性。
5.控制施工质量:在施工过程中,要加强对混凝土浇筑、养护等环节的质量控制,确保节点混凝土的强度和整体质量符合要求。
总之,梁柱节点的施工方案需要根据不同的混凝土强度要求进行综合考虑,并采取相应的加固措施。
这些方案应符合设计要求,保证节点的承载能力和稳定性,确保整个结构的安全性。
A综合业务用房梁柱节点不同强度等级混凝土施工方案编制:审核:审批:编制单位:A集团有限公司编制时间:年月日目录一、工程概况 (1)二、编制依据 (4)三、梁柱节点不同强度等级混凝土施工方法 (5)四、技术质量控制措施 (6)五、梁柱节点处裂缝控制措施 (8)一、工程概况1.1工程简述1.1.1 本项目的名称及地点A综合业务用房工程,建设地点位于广西A处。
1.1.2 本项目的建设规模及设计情况(1)、项目建筑面积为 A 平方米,主楼为 A 层,局部A层,副楼则于西侧而建,为A层建筑;1层地下室,面积约为A 平方米;项目为框架结构;项目主要为建设单位的营业用房、培训及其他附属用房。
建筑安全结构等级二级,屋面防水1级;首层地面标高0.000m相当于绝对高程Am,项目建筑最高度点标高为Am,室内地面采用地砖铺设,内墙面和天棚为涂料,外墙面为涂料,外窗采用铝合金窗(LOW-E中空玻璃),首层层高4.5m、部分4.2m,标准层高3.9m,内墙设计采用190、100厚的M7.5砼小型空心砌块,外墙采用200厚MU10页岩烧结多孔砖砌筑。
(2)、除特别注明外,素混凝土垫层混凝土强度等级为C25。
未注明的次要构件如过梁、构造柱、圈梁、屋顶消防水池、设备基础等的混凝土强度等级为C25.(3)、工程的1-10轴结构的混凝土强度等级如下:(4)、工程的11-24轴结构的混凝土强度等级如下:设计梁、柱节点大样(详下图):1.1.3 本项目施工范围本项目的施工图所包含的内容及施工合同约定的内容。
1.1.4 本项目的施工合同要求工期根据与建设单位签订的施工合同,要求工期为A日历天。
1.1.5 本工程开工及竣工日期本工程的计划开工时间为A日,计划竣工日期A日,具体以监理单位批准的开工令的时间为准。
1.1.6 施工合同的质量要求根据与建设单位签订的施工合同,质量要求为合格。
1.1.7 其他各参建单位建设单位:A分公司设计单位:A设计顾问有限公司勘察单位:A工程勘察检测有限公司监理单位:A工程咨询有限公司1.2周边环境项目位于广西A,项目东面A,南面A,西面A,此处交通量大、人流车流多,项目北面A办公大楼,项目西南角A。

不同强度等级混凝土施工专项措施:
1.梁柱节点不同强度等级砼的分界面处理:在距离柱、墙边线500mm处,垂直设置两
层钢丝网(网眼为5×5)以分隔不同强度等级的混凝土。
2.浇筑顺序:先浇柱子砼,后浇梁板砼。
对于层高4.2m的柱,C40砼应分两次浇捣,
第一次浇筑2/3柱高,待沉实1h左右后进行第二次浇捣,C40砼连续振捣密实至柱顶,并高出楼板面200。
3.砼输送泵管的使用:上部结构设置两条砼输送泵管,一条专门泵送高强度等级砼,
另一条泵管输送低强度等级的砼,以确保不同强度砼不混用。
4.严格控制砼的浇捣速度和梁板平面覆盖浇捣的时间差:根据砼的初凝时间不早于6h
的规律,严格控制砼柱的浇捣速度和梁板平面覆盖浇捣的时间差。
5.施工现场的监督和调度工作:在施工现场必须加强不同强度等级砼输送监督和调度
工作,在砼入泵前要有专人验收砼入泵前的强度等级(凭车上贴出的砼强度等级标志和运输车),并按现场操作调度的指令开泵输送砼。
6.制定详细的砼供料计划和浇捣施工方案:根据主体结构每层柱与梁板不同强度等级
砼的方量、砼搅拌站的距离与砼输送泵的能力,编制详细的砼供料计划和浇捣施工方案。
梁柱节点标号不一致混凝土浇筑施工方案在混凝土结构施工中,梁柱节点的标号不一致可能导致严重的施工质量问题。
因此,制定一份合理的混凝土浇筑施工方案对于避免潜在的施工风险至关重要。
本文将重点探讨在梁柱节点标号不一致情况下的混凝土浇筑施工方案。
一、问题描述在建筑工程中,梁柱节点的标号通常用来表示建筑结构中各个构件的连接关系。
如果梁柱节点的标号不一致,会给混凝土浇筑工作带来困难和不确定性,可能导致结构强度不足、裂缝产生等问题。
二、问题影响梁柱节点标号不一致可能带来以下影响:1.结构强度不足:混凝土浇筑时,梁柱节点的标号不一致会导致连接性能不完善,从而影响整体结构的强度。
2.裂缝产生:施工中由于梁柱节点标号不一致而导致的误差,容易引发混凝土结构的裂缝问题,进而影响建筑结构的使用寿命。
3.工程延期:需要调整梁柱节点标号不一致的施工方案,可能导致工程进度延误,增加工程施工成本。
三、解决方案要有效解决梁柱节点标号不一致的混凝土浇筑问题,可以采取以下施工方案:1.严格对照设计图纸:深入了解设计图纸中的梁柱节点标号信息,确保施工过程中按照设计要求进行浇筑。
2.加强沟通协调:在施工前期,与设计、监理等相关部门加强沟通协调,明确梁柱节点标号的准确性,避免出现混乱。
3.现场复核标号:在混凝土浇筑前,现场进行梁柱节点标号的复核,要确保与设计意图一致,避免出现混淆。
4.调整施工顺序:如果发现梁柱节点标号存在不一致情况,及时调整施工顺序,合理安排施工流程,防止误差扩大。
四、总结梁柱节点标号不一致可能会给混凝土浇筑工作带来严重问题,因此建立合理的施工方案至关重要。
通过加强对设计图纸的了解、加强沟通协调、现场复核标号以及调整施工顺序等措施,可以有效解决梁柱节点标号不一致的混凝土浇筑问题,确保施工质量和工程进度的顺利进行。
只有严格执行施工方案,方能确保混凝土结构的安全性和可靠性。
以上提出的混凝土浇筑施工方案,将对梁柱节点标号不一致问题的解决提供一定参考,希望能在实际工程施工中起到一定的指导作用。
不同混凝土强度等级梁柱节点浇筑专项施工方案混凝土强度等级是指混凝土抗压强度的等级,通常用于工程设计和施工中。
在梁柱节点浇筑方案中,应根据不同的混凝土强度等级选用相应的施工方案。
首先,在施工前需要对节点进行详细的设计和计算。
设计应满足结构的荷载要求,确保节点的安全性和稳定性。
计算应考虑节点的强度、刚度和变形等因素。
其次,在选择混凝土类型时,应根据节点的要求及施工环境选用适当的混凝土强度等级。
一般情况下,梁柱节点处采用C30-C50的混凝土强度等级。
C30混凝土适用于一般的建筑结构,C40混凝土适用于需要较高强度的场所,C50混凝土适用于大型桥梁和重要的结构部位。
然后,在混凝土配合比设计中,应根据节点的构造类型和要求进行设计。
配合比应满足混凝土的工作性能,确保节点浇筑后的强度和耐久性。
同时,应考虑混凝土的细观结构和毛细孔结构,以提高抗渗性和耐久性。
接下来,在节点浇筑施工过程中,应注意以下几点:1.确保模板的牢固和严密,以避免混凝土泄漏和变形。
2.在浇筑前,应进行充分的准备工作,如清理模板和浇筑面、涂抹脱模剂等。
3.在浇筑过程中,应采用合适的浇筑方法和施工工艺。
浇筑时应控制好浇筑速度和浇筑高度,以避免出现裂缝和空洞。
4.在浇筑后,应及时进行养护工作。
养护时间一般为7天以上,养护温度应保持在20℃左右。
最后,在节点浇筑后,应进行验收和检测工作。
验收应包括外观质量、尺寸偏差和强度等方面的检查。
检测工作主要包括混凝土强度、抗渗性和冻融性等指标的检测。
总之,不同混凝土强度等级的梁柱节点浇筑方案应根据具体工程要求和施工条件进行设计和选择。
在施工过程中,应严格按照施工方案进行操作,并进行相应的验收和检测工作,以确保节点的质量和安全。
梁柱不同混凝土强度节点施工方案在建筑工程中,梁和柱是承受结构荷载的重要构件,其混凝土强度的设计和施工方案对于整个结构的安全性和稳定性至关重要。
本文将讨论在梁柱连接处使用不同混凝土强度节点的施工方案,以确保结构的承载力和耐久性。
1. 混凝土强度的选择梁和柱在结构中的承载作用不同,因此在梁柱连接处可以选择不同的混凝土强度。
一般来说,梁处于拉应力状态,因此梁的混凝土强度可以选择稍高一些,以提高其承载能力;而柱处于压应力状态,柱的混凝土强度可以选择稍低一些,以增加其变形能力。
2. 施工方案2.1 梁的施工针对梁的施工,可以采取以下步骤:•模板安装:根据设计要求,选择适当的模板及支撑系统进行安装,保证梁的几何尺寸和位置准确。
•配筋:按照设计要求,在模板内设置梁的钢筋,并保证钢筋的正确位置和数量。
•浇筑混凝土:根据梁的设计要求,采取合适的混凝土配合比和施工工艺进行浇筑,确保混凝土的均匀性和质量。
2.2 柱的施工针对柱的施工,可以采取以下步骤:•模板安装:选择合适的柱模板进行安装,保证柱的几何尺寸和位置准确。
•配筋:按照设计要求,在模板内设置柱的钢筋,并保证钢筋的正确位置和数量。
•浇筑混凝土:根据柱的设计要求,采取适当的混凝土配合比和施工工艺进行浇筑,确保混凝土的均匀性和质量。
3. 两者的连接在梁柱连接处,应采取适当的连接方式来保证结构的整体性和稳定性。
可以采用悬挑梁、梁柱节点钢筋连接等方式,确保梁和柱之间的承载力传递和协同工作。
综上所述,梁柱不同混凝土强度节点的施工方案需要根据结构设计要求和实际情况进行合理选择,以确保结构的安全可靠性。
通过科学施工和严格管理,可以保证建筑结构在使用过程中具有较好的性能和寿命。

目录一、工程概况及编制根据 ........................................ 错误!未定义书签。
1、工程概况 ........................................................ 错误!未定义书签。
2、编制根据 ........................................................ 错误!未定义书签。
二、施工措施 ............................................................ 错误!未定义书签。
1、梁柱节点砼邻接面隔离措施 ........................ 错误!未定义书签。
2、梁柱节点核心区旳混凝土浇捣措施 ............ 错误!未定义书签。
三、梁柱节点处裂缝避免措施 ................................ 错误!未定义书签。
1、不同混凝土强度级别旳梁柱节点处裂缝形成旳因素分析错误!未定义书签。
2、避免梁柱节点处裂缝旳措施 ........................ 错误!未定义书签。
四、混凝土质量控制措施 ........................................ 错误!未定义书签。
五、施工过程中旳安全事项 .................................... 错误!未定义书签。
一、工程概况及编制根据1、工程概况工程名称:瀚林雅筑二期工程建设单位:南宁市瀚轩房地产开发有限公司设计单位:广西都市设计有限公司第二分公司监理单位:南宁品正建设征询有限责任公司施工单位:茂名市电白建筑工程总公司勘察单位:广西土木勘察检测治理有限公司瀚林君庭工程位于南宁市科德路西段。
本工程地下为2层地下室,重要是作人防工程、车库及设备用房;地上由7栋27~34层楼房构成,该工程构造均采用框剪构造。

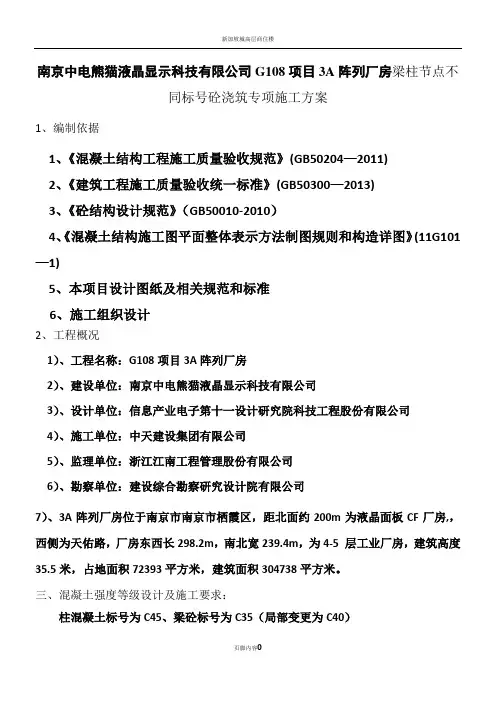

南京中电熊猫液晶显示科技有限公司G108项目3A阵列厂房梁柱节点不同标号砼浇筑专项施工方案1、编制依据1、《混凝土结构工程施工质量验收规范》(GB50204—2011)2、《建筑工程施工质量验收统一标准》(GB50300—2013)3、《砼结构设计规范》(GB50010-2010)4、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(11G101—1)5、本项目设计图纸及相关规范和标准6、施工组织设计2、工程概况1)、工程名称:G108项目3A阵列厂房2)、建设单位:南京中电熊猫液晶显示科技有限公司3)、设计单位:信息产业电子第十一设计研究院科技工程股份有限公司4)、施工单位:中天建设集团有限公司5)、监理单位:浙江江南工程管理股份有限公司6)、勘察单位:建设综合勘察研究设计院有限公司7)、3A阵列厂房位于南京市南京市栖霞区,距北面约200m为液晶面板CF厂房,,西侧为天佑路,厂房东西长298.2m,南北宽239.4m,为4-5 层工业厂房,建筑高度35.5米,占地面积72393平方米,建筑面积304738平方米。
三、混凝土强度等级设计及施工要求:柱混凝土标号为C45、梁砼标号为C35(局部变更为C40)根据施工组织设计,本项目实行柱与梁板砼分开浇筑,先浇筑柱,后浇筑梁板,柱顶施工缝留置在梁底,梁柱节点与梁板砼一起浇筑,为保证梁柱节点处的砼强度满足设计要求,须对梁柱节点处进行处理。
四、处理措施根据规范规定在梁柱节点不同砼交界区域采取分隔措施。
分隔位置应在低强度等级的结构梁中中,且距柱边不应小于500mm和二分之一的柱宽;采用钢丝网片进行分隔,钢丝网背面用¢14钢筋固定,固定钢筋的间距为双向@150mm。
混凝土浇筑时,先按柱标号浇筑分隔范围内的柱梁节点混凝土至梁板顶部标高处,再进行梁板标号混凝土的浇筑。
要求混凝土搅拌厂调整配合比设计,在满足强度等级及可泵性的条件下,对柱子混凝土,减少水泥用量、减少含砂率、增加石子含量、减少坍落度、减少用水量,并对粉煤灰和外加剂的用量也需作相应的调整。
XXXXXXXXXX 广场5#楼工程
梁柱节点不同等级混凝土
浇筑专项施工方案
编制单位:XXXXX 建设集团有限公司
编制日期:2011年11月2日
一、编制依据
1、工程施工图纸及现场概况
2、《建筑施工模板安全技术规范》( JGJ162-2008)
3、《混凝土结构工程施工质量验收规范》( GB50204-2002)
4、《建筑施工手册》第四版(缩印本)
二、工程概况
XXXXXXXX 广场项目位于钦州市XXXXXX 大街西侧,XXXXX 南面。
其中5#楼位于XXXXXXX 南侧,东西方向布置。
结构为框架剪力墙结构,5#楼地上31层,1~2层为商铺,3~31层为住宅。
建筑面积:5#楼18557.9川;基础型式:为筏板基础,
楼层标高及砼标号划分见下表:
三、施工万法
从施工方面讲,由于节点构造复杂,钢筋绑扎密集,而且都是高空作业,特别是中间柱子钢筋纵横交错,给施工造成许多麻烦,稍有疏忽质量就难以保证。
1、不同等级砼邻接面的留设:
柱顶留水平施工缝则应留于梁底,同时为避免商品砼有浮浆,接触面过于光
滑,柱振捣完成后在柱顶面撒10~30mm粒径石渣,加强摩擦力。
2、梁柱节点砼邻接面隔离措施:
梁柱节点处主梁钢筋绑扎时,在梁柱节点附近离开柱边 >500^,且》1/2梁高处, 沿45°斜面从梁顶面到梁底面用2伽网眼的密目铝丝网分隔(做为高低等级砼的分界铁丝网绑扎?12钢筋上,钢筋数量同梁箍支数。
(具体见下图)
3、梁柱节点核心区的混凝土浇捣方法:
事先作好技术交底和准备工作。
施工时,混凝土实行先高后低”的浇捣原则,即先浇高强度等级混凝土,后浇低强度等级混凝土,严格控制在先浇柱砼初凝前继续浇捣梁、板砼,先用塔吊吊斗或混凝土泵输送柱等级的混凝土就位,分层振捣,在楼面梁板处留出45度斜面。
在混凝土初凝前,使用混凝土泵,尽快浇筑楼面梁板的混凝土,在混凝土初凝前重点控制高低强度等级混凝土的邻接面不能形成冷缝,故应在柱
顶梁底处留设施工缝, 避免高低强度等级混凝土的邻接面之间形成冷缝。
同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣, 坚决杜绝漏振死角, 避免形成蜂窝麻面, 以确保节点核心区混凝土的密实性和设计强度。
随之泵送浇筑楼面梁板的混凝土。
应重点控制高低强度等级混凝土的邻接面不能形成冷缝。
同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣。
商品混凝土配合比中, 高强度等
级混凝土的水泥用量偏多, 水灰比、含砂率、坍落度偏大, 梁板的混凝土采用二次振捣法, 即在混凝土初凝前再振捣一次, 增强高低强度等级混凝土交接面的密实性, 减少收缩。
四、质量控制(梁柱节点处裂缝产生的原因分析)
保证节点的质量, 施工过程至关重要。
为切实加强对框架结构梁柱节点施工质量的控制, 施工前对可能出现的问题进行分析。
梁柱节点处, 混凝土的强度等级相差较大, 不同强度等级的混凝土, 其水泥用量、水灰比、用水量都不同, 柱子体积大, 水泥用量多, 产生的水化热高, 高低强度等级混凝土的收缩有差异, 在其交界附近容易产生裂缝。
柱子断面大, 刚度大, 梁的截面相对较小, 受柱子的强大约束, 梁混凝土的收缩受限制, 也容易产生裂缝。
现浇梁板的梁在板下, 上面保养的水被板充分吸收, 而梁得不到充足的养护水分造
成梁的内外不均匀收缩, 也容易导致梁的两侧面产生裂缝。
五、梁柱节点处裂缝预防措施
1、施工前要求混凝土搅拌厂调整配合比设计, 在满足强度等级及可泵性的条件下, 对柱子混凝土, 减少水泥用量、减少含砂率、增加石子含量、减少坍落度、减少用水量, 并对粉煤灰和外加剂的用量也需作相应的调整。
2、严格控制混凝土拌合物的坍落度, 节点核心区柱子部位混凝土采用塔吊输送以便降低坍落度。
在现场, 经常进行坍落度检测。
其次应加强混凝土的养护, 特别是梁, 除了板面浇水外, 还应在板下梁侧浇水, 在满堂承重脚手架未拆除之前, 可以用高压水枪对梁
进行浇水养护, 并推迟梁侧模的拆模。
六、混凝土质量控制措施
本工程混凝土是用商品混凝土,每次浇筑混凝土坍落度抽检不少于3 次,发现异常,立即退货,并做好记录,防止因混凝土坍落度过大而引起收缩裂缝。
梁柱节点混凝土须单独留置试块。
七、节点钢筋绑扎
纵筋的锚固。
设计上一般是按照规范要求取节点区箍筋与箍筋加密区相同,包括箍筋的规格、直径和间距等;纵筋锚固也要求满足规范规定,包括伸入支座的直段及弯钩长度。
实际施工中常常出现的问题是:节点区箍筋缺少绑扎、数量不足、间距不分,或者几个箍筋全堆在一起,或者空空的一长段没有箍筋;而纵筋则可能会因弯钩被烧短烧断导致锚固长度不够。
做法是将柱的箍筋分段绑扎:首先先将柱箍绑至梁底下;其次在穿好框架梁底筋后绑扎节点区箍筋;最后在绑完框架梁钢筋后再在梁面上加一道节点(定位)箍筋。
具体的施工流程可以是:绑扎框架梁以下柱箍——安装柱模浇灌柱砼(顶层边柱要注意留够梁筋的锚固位置)——拆除柱模——安装框架梁底模——安放框架梁底筋——绑扎节点箍筋——绑扎框架梁钢筋——梁面处加定位箍筋一道——安装节点区模板——安装框架梁侧模及楼板底模。
