古代文物修缮工程施工组织设计方案
一、项目背景
近年来,我国文化遗产的修缮工作备受关注,同时也面临着新的挑战。
为了更好地保护和修缮文化遗产,本项目将着手对某古代文物进行修缮工作。
二、项目目标
本项目的目标是全面开展古代文物的修缮工作,使其能够更好地保持原貌,延长文物使用寿命。
三、施工组织设计
1. 修缮方案
在制定文物修缮方案时,要遵循“先保护,再修缮”的原则。
文物的保护是修缮工作中最重要的环节,必须在文物状态调查的基础上进行修缮设计,制定出适合文物现状和特点的修缮方案。
2. 施工机构
本项目将邀请具有丰富文物修缮经验的专业机构来承担修缮工作,确保施工质量和安全。
3. 施工周期
文物修缮是一项复杂而系统的工程,需要综合考虑工程量、天
气因素和施工进度等因素确定施工周期。
本项目预计修缮周期为6
个月。
四、预算安排
本项目将根据修缮方案确定修缮所需的材料、设备和工时等,
进行详细的预算编制。
在预算编制过程中,将尽可能考虑节约成本,保证项目底线。
五、风险评估
在施工过程中,可能会遇到不可预见的各种风险,如不良天气影响施工进度、文物修缮难度大等。
因此,在项目开始前,必须进行风险评估,并制定相应应对措施,以保证项目安全顺利完成。
六、总结
通过本次文物修缮工程的施工组织设计方案,将确保文物保护和修缮质量,同时提高了文物修缮工程的施工效率和安全性,为文化遗产的保护和传承贡献力量。
文物修缮工程施工组织设计一、工程概况本文以某文物修缮工程为例,工程主要包括对古建筑的本体维修、环境整治以及配套基础设施的建设。
工程地点位于某历史文化名城的核心区域,施工过程中需严格遵守文物保护原则,确保文物的安全和完整性。
二、工程特点及难点1. 工程特点(1)文物本体结构复杂,涉及到多种建筑材料和工艺。
(2)修缮工程要求严格遵循文物保护原则,保持原有风貌和历史文化价值。
(3)工程涉及多个专业领域,如建筑、结构、考古、历史、园林等。
2. 工程难点(1)如何在修缮过程中最大限度地保护文物本体,避免或减少对文物的损害?(2)如何确保施工质量,满足文物保护和使用的双重需求?(3)如何协调各专业领域,实现文物修缮的整体性和协调性?三、施工部署1. 施工组织结构建立项目指挥部,负责整个修缮工程的施工组织和管理。
指挥部下设有若干专业施工组,如建筑施工组、结构施工组、考古施工组、园林施工组等,各组分别负责相应专业的施工任务。
2. 施工流程(1)前期准备:包括施工现场的勘察、考古发掘、资料整理等。
(2)文物清洗、加固和修复:对文物进行清洗、加固和修复,确保文物安全。
(3)建筑维修:按照设计方案,对古建筑进行维修,包括墙体、屋顶、木结构等。
(4)环境整治:对施工现场周边环境进行整治,确保文物修缮工程的整体效果。
(5)配套设施建设:如给排水、供电、消防等基础设施建设。
(6)验收和移交:工程完成后,组织专家进行验收,并将文物及配套设施移交给使用单位。
四、施工进度计划根据工程特点和难点,制定合理的施工进度计划,确保工程按时完成。
施工进度计划应包括以下内容:1. 各专业施工组的施工进度计划。
2. 关键节点和重要工序的施工进度计划。
3. 文物本体保护和修复的关键技术研究及实施进度计划。
五、施工准备与资源配置1. 人员准备:选拔具有丰富经验和专业技能的施工人员,确保施工质量。
2. 材料准备:根据设计方案,选择合适的建筑材料,确保材料质量。
文物修缮施工组织设计方案一、项目概述本文物修缮项目旨在对特定的文物进行修复和保护工作,以确保其保存完好,并能够对公众展示。
项目已确定了修缮的文物和修复的范围。
二、组织架构1.项目经理:负责整个修缮项目的计划、组织、协调和管理。
3.工程师:负责施工现场的管理及技术支持。
4.材料采购员:负责文物修缮所需材料的采购和供应管理。
5.文物保护人员:负责文物修缮期间的文物保护和安全工作。
6.监理人员:负责对文物修缮过程进行监督和管理。
7.施工人员:根据施工计划执行具体的修缮工作。
三、施工阶段划分及工作安排1.准备阶段:a.人员组建:确定项目经理、技术负责人、工程师等工作人员,并与相关单位进行协调。
b.资料收集:收集修缮文物相关的资料和研究成果。
c.建立施工计划:根据修缮范围和文物特点制定详细的施工计划和安全措施。
d.材料采购:根据施工计划确定所需材料,并及时采购。
2.施工阶段:a.文物保护:在施工现场设立文物保护区域,并采取必要的安全措施。
b.清洁阶段:清除文物表面的污渍和杂物。
c.测绘记录:对文物进行测量和记录,记录文物的尺寸和状态。
d.修复工作:根据文物的状况进行修复工作,包括填补痕迹、修复缺失等。
e.涂装工作:根据文物的特点选择合适的涂装方式和材料进行保护。
f.护理阶段:对修复完成的文物进行护理和保养,包括定期检查和清洁。
3.完工阶段:a.完工验收:对修缮完成的文物进行验收,并编制修缮报告。
b.撤场工作:清理施工现场,归位工具设备,并进行相关设施的维护。
c.结算工作:根据实际施工情况和材料消耗进行结算,并编制结算报告。
四、风险分析及应对措施1.文物损坏风险:加强文物保护措施,设立文物保护区域,限制施工人员的活动范围。
2.施工安全风险:制定详细的安全措施,进行安全培训,确保施工过程中的安全。
3.施工期限风险:合理安排施工进度,加强组织和协调,确保按时完成修缮工作。
4.资金风险:制定详细的材料采购计划,并与供应商签订合同,确保资金的有效使用。
古建筑修缮工程施工组织设计一、项目背景(1)项目概况:介绍古建筑修缮工程的具体情况,包括修缮范围、工作内容和工期等;(2)工程目标:明确古建筑修缮的目标,如保护文物、修缮古建筑的完整性等;(3)项目特点:分析古建筑修缮工程的特点,如历史文化价值较高、施工环境较复杂等。
二、组织结构(1)项目部:设立项目部,负责组织协调各项工作,包括人员调配、资金计划和协调各方利益等;(2)施工队伍:根据项目需要组建专业施工队伍,包括建筑工人、结构工程师、装饰艺术师等;(3)监理单位:聘请专业的监理单位进行监督和质量检查,确保修缮工程符合要求。
三、施工方案(1)工程分部分项工程划分:根据修缮工程的具体情况,将工程划分为不同的分部分项工程,如建筑修复、装饰修复等;(2)施工工艺:根据古建筑的特点和修缮的要求,确定合适的施工工艺,如传统施工工艺和材料使用等;(3)施工工序:根据工程工艺和要求,编制详细的施工工序,明确每个工序的施工内容、时间和责任等;(4)技术措施:制定合理的技术措施,包括封闭保护、材料保护和环境保护等,确保施工过程中的安全和保护措施。
四、施工安全(1)安全组织:建立健全的施工安全组织机构,包括安全生产管理部门和安全员;(2)施工安全计划:制定施工安全计划,明确安全目标和措施,并提前预防和解决可能存在的安全隐患;(3)教育培训:对施工人员进行安全教育培训,提高他们的安全意识和技能水平;(4)防护设施:设置合理的安全防护设施,如安全网、防护栏杆等,确保施工人员的安全;(5)工程质量:重视工程质量,加强质量检查和监督,防止施工质量问题导致安全事故。
(6)应急预案:制定应急预案,包括应对天气突变、突发事故等的应急措施和沟通协调机制。
综上所述,古建筑修缮工程施工组织设计包括项目背景、组织结构、施工方案和施工安全等方面的内容。
通过合理的组织和安排,可以保证古建筑修缮工程的质量和安全,并最大程度地保护和恢复古建筑的历史价值。
古迹建筑修缮保护工程施工组织设计方案1. 引言本文档旨在提供古迹建筑修缮保护工程施工组织设计方案。
此方案旨在确保古迹建筑的修缮过程符合安全、科学、高效的原则,最大限度地保护古迹的文化遗产价值。
2. 工程概述本工程为古迹建筑的修缮保护工程,包括建筑结构的修复、传统材料的使用、文物保护等内容。
3. 施工组织设计方案本方案将采取以下具体措施来组织和实施古迹修缮保护工程:3.1 施工管理- 设立专门的施工管理团队,负责统筹协调工程施工和安全管理。
- 制定详细的施工计划,确保施工进度和质量的控制。
- 定期召开施工会议,及时沟通解决问题和风险。
3.2 安全措施- 制定施工安全管理制度,确保施工过程中工人和文物的安全。
- 实施安全培训,提高施工人员的安全意识和技能。
- 配备必要的安全设备,并进行定期检修和维护。
3.3 修缮技术- 严格遵守修缮规范和标准,确保修缮过程符合专业要求。
- 使用传统材料和技术进行修缮,保持古迹建筑的原有风貌和特色。
- 注意文物保护要求,采取适当的防护措施,确保文物完好无损。
3.4 资源管理- 做好材料采购计划和传统工艺人员的组织工作,确保施工过程中的资源供应。
- 优化资源利用,减少浪费,提高施工效率。
3.5 环境保护- 减少施工对周边环境的影响,避免噪音、粉尘等污染。
- 做好施工现场的垃圾分类和处理工作。
- 采用节能环保的施工设备和技术,减少能源消耗。
4. 施工组织设计方案的实施本方案将由施工管理团队牵头负责实施,并逐步推进到具体的施工单位和工人。
在施工过程中,将定期进行监督检查和评估,及时调整和改进方案。
同时,积极与相关部门和专家沟通合作,确保施工质量和效果的达到预期目标。
5. 结论本文档提供了古迹建筑修缮保护工程施工组织设计方案,明确施工管理、安全措施、修缮技术、资源管理和环境保护等方面的具体措施。
通过严格执行本方案,可实现古迹建筑修缮保护工程的安全、科学、高效进行,最大限度地保护古迹的文化遗产价值。

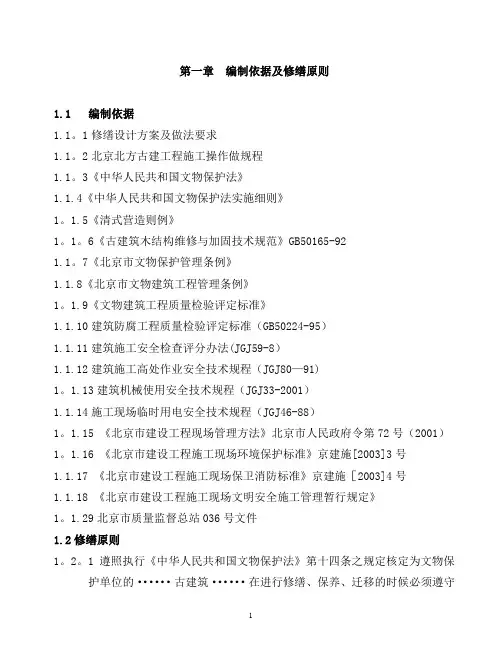

第一章编制依据及修缮原则1.1 编制依据1.1。
1修缮设计方案及做法要求1.1。
2北京北方古建工程施工操作做规程1.1。
3《中华人民共和国文物保护法》1.1.4《中华人民共和国文物保护法实施细则》1。
1.5《清式营造则例》1。
1。
6《古建筑木结构维修与加固技术规范》GB50165-921.1。
7《北京市文物保护管理条例》1.1.8《北京市文物建筑工程管理条例》1。
1.9《文物建筑工程质量检验评定标准》1.1.10建筑防腐工程质量检验评定标准(GB50224-95)1.1.11建筑施工安全检查评分办法(JGJ59-8)1.1.12建筑施工高处作业安全技术规程(JGJ80—91)1。
1.13建筑机械使用安全技术规程(JGJ33-2001)1.1.14施工现场临时用电安全技术规程(JGJ46-88)1。
1.15 《北京市建设工程现场管理方法》北京市人民政府令第72号(2001)1。
1.16 《北京市建设工程施工现场环境保护标准》京建施[2003]3号1.1.17 《北京市建设工程施工现场保卫消防标准》京建施[2003]4号1.1.18 《北京市建设工程施工现场文明安全施工管理暂行规定》1。
1.29北京市质量监督总站036号文件1.2修缮原则1。
2。
1遵照执行《中华人民共和国文物保护法》第十四条之规定核定为文物保护单位的······古建筑······在进行修缮、保养、迁移的时候必须遵守不改变文物原状的原则。
1.2。
2遵循文物建筑维修、四保存的原则,即:保存原形制、原结构、原材料、原工艺.1.2。
3保证古建文物安全为主的原则。
1.2.4施工遵守的原则及方针:保护文物继承传统循法守规营造精品。
1.2。
5遵守《中华人民共和国文物保护法》的规定,遵照《中国文物古迹保护准则》的相关原则。
1。
2。
一、975.44 ㎡。
面阔七间,进深八椽,七架梁先后单步,梁用四柱,单檐歇山顶,明代建造,大殿柱网共施柱三十四柱,为减柱造,包括月台、台明、甬道。
四周墙体大面积的变形,泥皮脱落、开裂、凹凸不平。
前檐明间、次间、梢间泥皮全部脱落。
后檐西角柱变形,外闪,导致墙角通体开裂、泥皮脱落,最宽处达5cm。
明间、次间、梢间被后人用砖砌筑外抹灰泥,破坏了建造原有的格局。
外观局部改动也较大。
在被作为粮库期间,隔扇被拆除,用砖砌筑。
只留下次间小门一道。
台基上弥漫垃圾、杂土、四周杂草,因地面的自然增高,散水被埋土中,造成台基受潮、塌陷、下沉、同时风化、酥碱也加剧了台基的破损。
两山与后檐台基尤其严重,面积达70%以上。
后檐压檐石全部缺失,两山压檐石缺失30%,剩余部份严重的风化、变形、破损,漫地杂乱无章。
先后台阶不存,四周栏板全无,仅留后人修筑的简易礓礤台阶。
屋顶望板、椽、飞大都受潮腐朽、脱落、瓦口腐烂缺损造成檐部坍塌,瓦陇变形。
前檐檐部残损、坍塌长度达7M之多,后檐东尽间檐部残损、塌陷长度2M以上。
各间柱有不同程度的风化、糟朽、变形、开裂。
前檐次间东柱开裂,长2.60M,宽0.07M柱底腐朽严重。
明间前西柱开裂两出,分别长2.40M,宽0.07和长1.50M宽0.06M。
前檐明间阑额、普拍枋微有下弯,两山兰额、普拍枋、正心枋、外拽枋和里拽枋以及斗、拱出头部份檐下斗拱大都有不同程度丢失、劈裂、风化、糟朽。
两山柱头斗拱异性栱断裂,部份昂嘴缺失,明间补间斗栱一跳昂头被拒掉,内额承挑七架梁的斗栱、正心枋、里拽枋、外拽枋被压变形,构件损坏,次间补间西柱柱头斗栱变形尤其严重。
东进间补间龙形耍头残损,翼角角梁严重风化、劈裂。
1、安排技术人员、施工员、资料员和各工种组长、从简到繁认真阅图并根据实际情况,领略图纸设计意图和维修理念,做到以修为主,修旧如旧,人人心中有数,思想统一,各工种组织好本工种技工人员,学习图纸、安全法规和工地纪律。
古建筑修缮工程施工组织设计古建筑修缮工程施工组织设计是指根据古建筑修缮工程的具体情况,对施工过程中的各项工作进行合理的组织和安排,使施工过程能够高效、安全、质量稳定地进行。
下面是一个关于古建筑修缮工程施工组织设计的模板,供参考:一、施工任务和要求1.施工任务根据对古建筑的检测评估,确定修缮范围、内容和工期。
修缮范围包括:修复古建筑外墙、屋面、木结构、装饰构件等。
修缮内容包括:補修破损部分、更换老旧材料、加固结构等。
2.施工要求施工过程中要严格按照古建筑修缮的规范和技术标准进行,确保修缮工作符合保护要求。
二、施工组织机构1.负责人员2.施工单位选择具有相关古建筑修缮经验和资质的施工单位进行施工。
三、施工流程1.施工准备阶段进行施工前的准备工作,包括古建筑的检测评估、文物保护单位的协调、材料、设备的采购等。
2.施工分项工程(1)古建筑外墙修缮:进行表面清理、砂浆修复等工作。
清理工作包括清除附着于墙体表面的杂物、油污等。
外墙修缮包括修复古建筑外墙的破损部分、加固结构等。
(2)屋面修缮:进行瓦片更换、屋面防水等工作。
更换瓦片时要与原有瓦片相匹配,保持古建筑的风貌。
进行屋面防水处理,确保施工后的古建筑不受漏水问题困扰。
(3)木结构修缮:进行木结构的加固处理。
针对老化、腐蚀等问题,采取加固措施,保证古建筑的整体稳定性。
(4)装饰构件修缮:对古建筑的装饰构件进行修复。
修复材料要与原材料相匹配,保持古建筑的原貌。
四、施工方案1.动态施工方案根据施工进度和实际情况不断修订和完善施工方案,确保施工过程的灵活性。
2.安全施工方案制定详细的安全措施和应急预案,确保施工过程中的安全。
五、质量控制1.施工质量检测在施工过程中进行质量检查,发现问题及时纠正。
2.管理措施制定合理的管理措施,确保施工过程中的质量管控。
六、环境保护1.施工过程中要采取措施,保护古建筑周边的环境。
2.控制施工过程中的噪音、粉尘等污染物的排放,保护周边环境的清洁。
古建筑维修方案施工组织设计一、项目概况本项目是对一座古建筑进行维修,古建筑位于市中心,占地面积约1000平方米。
主要包括大门、主体建筑、庭园等部分。
维修工作主要包括修复古建筑的墙体、屋顶、门窗等部分,同时进行庭园的修缮。
2.组织架构:项目负责人下设工程副经理、技术负责人、安全负责人、材料负责人等职位,各职位负责各自的工作内容,并协同配合。
3.人员配备:根据施工需求,确定所需要的施工人员数量和岗位要求。
主要包括砌筑工、木工、泥水工、油漆工、电工等专业施工人员。
4.施工方法:根据古建筑维修的特点,采用传统的手工施工方法。
尽可能保留原有古建筑的风貌和特点,使用传统工艺和材料进行修复。
5.施工流程:(1)前期准备:包括对古建筑的勘察、设计方案的制定、施工图纸的编制等工作。
(2)清理工作:清除古建筑表面的污物、积尘等,为后续工作做准备。
(3)墙体修复:修复古建筑的墙体,包括修复微裂缝、脱落的砖石等。
(4)屋顶修复:修复古建筑的屋顶,包括更换破损的瓦片、修复漏水的部分。
(5)门窗修复:修复古建筑的门窗,包括修复破损的木质门窗、更换损坏的玻璃等。
(6)庭园修缮:修缮古建筑的庭园,包括修剪花草、修复石桥等。
(7)清理工作:清扫工地,清理垃圾,恢复施工现场的整洁。
6.安全措施:施工期间,要严格按照相关安全规定进行操作,配备必要的防护设备,确保施工过程中的安全。
7.材料管理:项目中引入的材料需符合古建筑修复的要求,施工过程中对材料进行统一管理和储存,避免浪费和损失。
8.质量控制:项目负责人要对施工过程进行全面监控,对施工质量进行检查和验收,确保古建筑维修工程达到预期效果。
9.施工周期:根据施工计划确定施工周期,合理安排施工工序和工期,确保项目按时完成。
三、施工注意事项1.保护原有结构:在施工过程中要注重保护古建筑的原有结构,避免对其造成二次破坏。
3.施工现场管理:施工现场要保持整洁,将施工垃圾及时清理,减少对周边环境的影响。
文物修缮工程施工组织方案一、工程概况1.1 工程名称:文物修缮工程1.2 工程地点:具体地点1.3 工程规模:具体修缮内容及范围1.4 工程概况:描述文物修缮工程的目的和意义,对文物的历史背景及价值做详细介绍。
二、施工单位2.1 施工单位:xxx建筑装饰公司2.2 职责分工:具体列出各施工单位的职责和工作分工三、工程组织管理3.1 总体组织形式:组织结构和职责分工3.2 安全生产管理:安全生产责任制、安全防护措施、应急预案等3.3 质量管理:施工过程中的质量控制和检测手段四、施工方案4.1 预处理工作:文物修缮前的清理、包装、保护等工作4.2 施工工艺:具体的修缮工序、材料和工艺标准4.3 施工程序:施工过程的步骤和要求4.4 施工条件:包括环境条件、设备设施、人力物力等4.5 现场施工管理:对人员、设备、材料等方面的具体要求和管理措施五、工程实施方案5.1 施工前准备:材料准备、人员调配等5.2 施工过程控制:包括进度控制、质量控制、安全控制等5.3 施工收尾工作:施工结束后的整理、清理、保护等措施5.4 绿化及环境保护措施:施工结束后对环境的保护和修复六、安全防护措施6.1 施工现场安全防护措施:现场标识、文明施工、危险品管理等6.2 火灾防护措施:消防设施、消防通道、消防演练等6.3 电气安全措施:用电管理、电气设备保护等七、质量控制措施7.1 施工质量控制:质量验收标准、检验方法及要求7.2 施工质量管理:承包商施工质量管理责任与义务7.3 施工质量保证制度:保证工程质量符合法律、法规及技术标准的规定八、现场管理8.1 施工员工管理:包括施工人员的招聘、培训、考核等8.2 施工设备管理:设备的配置、维护、保养等8.3 现场卫生管理:施工现场的清洁卫生管理8.4 现场秩序管理:施工现场的秩序与安全管理九、文物修缮后的保护和管理9.1 保护措施:对修缮后的文物进行保护措施9.2 后期管理:文物修缮后的维护和管理工作十、环保和节能措施10.1 施工过程中的环保措施:对环境污染的控制和减少10.2 节能措施:施工过程中的节能措施和能源利用十一、技术措施11.1 施工技术标准:按照相关法规和标准进行施工11.2 技术革新:对施工工艺进行改良和革新11.3 专业技术人员的培训与考核综上所述,对于文物修缮工程施工组织方案的详细规划和安排将有助于确保文物修缮工程顺利进行,并且保证工程质量,做到安全、环保和节能,最终实现对文物的保护、修缮和管理。
古建筑遗址修缮工程施工组织设计方案1. 介绍本文档旨在提供古建筑遗址修缮工程施工组织设计方案。
在进行任何修缮工作之前,施工组织设计方案至关重要,它将确保施工工程的效率和顺利进行。
2. 修缮工程目标修缮工程目标如下:- 保护古建筑遗址的原始结构和特征;- 维修和加固古建筑遗址的损坏部分;- 恢复古建筑遗址的原始面貌和功能。
3. 施工组织方案3.1 主要任务修缮工程的主要任务包括:- 拆除搬运:拆除已严重损坏的部分,并搬运废弃物;- 复原修复:根据古建筑遗址的原始设计和材料,进行复原和修复工作;- 加固维护:对受损或虚弱的部分进行加固和维护;- 室内装修:进行室内装修工作,以恢复古建筑遗址的原始面貌。
3.2 工期安排修缮工程的工期安排如下:- 第一阶段:拆除搬运 - 预计工期为2个月;- 第二阶段:复原修复 - 预计工期为6个月;- 第三阶段:加固维护 - 预计工期为4个月;- 第四阶段:室内装修 - 预计工期为3个月。
3.3 施工人员修缮工程所需的施工人员如下:- 项目经理:负责整个修缮工程的计划和协调;- 工程师:负责设计和监督工程的进行;- 技术员:协助工程师进行施工和测量工作;- 工人:负责实际的施工任务。
3.4 施工设备修缮工程所需的施工设备如下:- 拆除设备:用于拆除古建筑遗址的损坏部分;- 建筑材料:用于修复和加固古建筑遗址的结构和外观;- 施工工具:包括搬运工具、建筑工具和测量仪器。
3.5 工程安全为确保施工安全,必须采取以下预防措施:- 安全培训:对施工人员进行安全培训,确保其了解施工中的各项安全规定;- 安全设备:提供必要的安全设备,如安全帽、安全鞋、手套等;- 安全监督:定期进行安全检查和监督,确保施工过程中没有违反安全规定的行为。
4. 审批过程修缮工程施工组织设计方案经以下程序审批:1. 项目经理编写修缮工程施工组织设计方案;2. 工程师审核设计方案,并提出修改建议;3. 修缮工程部门领导审批修缮工程施工组织设计方案;4. 相关部门(如文物保护部门)审批修缮工程施工组织设计方案。
古建筑修缮保护工程施工组织设计方案目录一、工程概况............................................... - 4 -二、施工准备工作........................................... - 6 -2.1、施工准备........................................... - 7 -2.2 现场交接准备....................................... - 9 -2.3 技术准备.......................................... - 9 -2.4 机具准备........................................... - 9 -2.5 材料准备........................................... - 9 -2.6 施工组织.......................................... - 10 -三、各项施工方案.......................................... - 10 -3.1 拆除工程........................................... - 10 -3.2施工脚手架工程..................................... - 11 -3.3屋面工程........................................... - 19 -3.4 木构件和木基层..................................... - 21 -3.5 砌体工程........................................... - 21 -3.6、木装修(小木作)工程.............................. - 23 -3.7 墙体............................................... - 23 -3.8油饰彩绘修缮....................................... - 23 -3.9 材料............................................... - 24 -四、施工管理和技术人员配备计划............................ - 24 -4.1施工组织机构....................................... - 25 -4.2质量创优管理网络................................... - 26 -4.3安全文明生产管理网络 ............................... - 26 -4.4 施工现场平面布置................................... - 27 -五、施工现场安保工作...................................... - 27 -5.1文物保护、安全保卫 ................................. - 27 -5.2修缮保护注意事项................................... - 27 -六、劳动力、材料、施工机械配备和进场计划.................. - 28 -6.1主要施工机械设备表 ................................. - 28 -6.2主要材料用量计划................................... - 29 -63.劳动力配置计划...................................... - 29 -6.4主要材料进退场计划 ................................. - 29 -6.5施工机械进退场计划 ................................. - 29 -七、工期、质量保证措施.................................... - 30 -7.1工期保证措施....................................... - 30 -7.2技术保证措施....................................... - 30 -7.3质量保证体系....................................... - 31 -八、施工过程质量控制...................................... - 32 -8.1施工准备过程的质量控制 ............................. - 32 -8.2施工过程中得质量控制 ............................... - 33 -8.3施工各工序班组协调配合措施 ......................... - 34 -8.4进场材料质量保证措施 ............................... - 34 -九、保证安全生产、文明施工、减少扰民降低环境污染和噪音的措施- 36 -9.1保证安全生产措施................................... - 36 -9.2、安全生产技术措施.................................. - 36 -9.3分项工程安全生产措施 ............................... - 37 -9.4砌筑工程安全技术措施 ............................... - 38 -9.5工地消防技术措施................................... - 39 -9.6减少扰民措施....................................... - 42 -9.7降低环境污染措施................................... - 43 -9.8降低噪音措施....................................... - 44 -十、本工程施工重点、难点、特殊部位以及详细处理方法和具体措施- 44 -10.1墙面等处抹灰工程.................................. - 45 -10.2成品保护措施...................................... - 45 -10.3屋面工程.......................................... - 46 -10.4饰面油漆的操作工艺 ................................ - 46 - 十一、季节性施工措施...................................... - 48 -11.1雨季施工措施...................................... - 48 -11.2冬季施工措施...................................... - 49 - 十二、施工中与各方协调配合措施............................ - 49 - 十三、降低成本的措施...................................... - 49 -一、工程概况工程名称:**市**区**地区胡同整治工程工程地点:位于**市**区**地区铁树斜街、樱桃斜街、韩家胡同、五道街和堂子街共五条胡同该胡同整治项目为**区**街到办事处的5条胡同,即铁树斜街、樱桃斜街、韩家胡同、五道街和堂子街,该五条胡同汇集于一处,构成“五街合一”的独特格局。
古迹修缮及装修工程施工组织设计方案背景古迹修缮及装修工程是为了保护和修复具有历史、文化或艺术价值的建筑物,同时还要进行相应的装修工作。
本文档旨在提供一份施工组织设计方案,以确保该工程项目的顺利进行。
施工组织设计方案一、项目概述1.1 目标:修缮并装修古迹以保护和展示其历史、文化或艺术价值。
1.2 范围:包括古迹修缮工程和相应的装修工程。
1.3 项目期限:确定一个合理的项目期限,以保证工程按时完成。
二、组织架构2.1 项目经理:负责整体项目管理和协调工作。
2.2 施工队伍:由合格的建筑师、工程师和技工组成,负责具体的修缮和装修工作。
三、施工步骤3.1 古迹修缮:- 进行一次全面的评估,确定需要修复的部分。
- 制定详细的修缮计划,包括修复工艺、材料等。
- 实施修缮计划,确保按照古迹修缮的标准进行操作。
3.2 装修工程:- 制定装修设计方案,包括室内装饰、照明等。
- 选择合适的材料和装修工艺。
- 实施装修工程,并进行质量控制。
四、安全管理4.1 安全策划:制定详细的安全计划,包括施工现场的安全措施、应急预案等。
4.2 安全培训:对施工人员进行安全培训,确保他们了解安全操作规程和应急措施。
五、质量控制5.1 质量检查:每个修缮和装修阶段都应进行质量检查,确保工作符合预期标准。
5.2 质量记录:记录每个阶段的质量检查结果,以便后续跟踪和评估。
六、沟通和协调6.1 内部沟通:项目经理与施工队伍之间保持定期沟通,确保项目进展顺利。
6.2 外部沟通:与监管机构、客户和其他相关方保持沟通,及时协调和解决问题。
结论本施工组织设计方案旨在确保古迹修缮及装修工程顺利进行,并保证工程的质量和安全。
项目经理和施工队伍应密切合作,按照本方案的指导和要求进行工作。
(注意:本文档仅供参考,并且需要根据具体项目的要求进行调整和完善。
)。
第一章施工组织设计第一节.施工步骤、形象进度一、施工步骤1、拆除工程由于本工程为文物古建维修工程,原有破损房屋及违章建筑需拆除、清理。
2、土方开挖土方开挖采用人工开挖。
3、土方回填与基础工程的衔接基础工程考虑在基础完工验收合格后即开始进行回填土。
4、主体工程工序搭接安排本工程主体木结构先制作后安装。
墙体工程待木结构安装完毕后砌筑。
5、装饰工程对于工程中的门窗、粉刷、油漆涂料等工序合理安排,尽量避免二次污染,做到一次成型。
6、屋面工程屋面工程对于一个建筑物来讲尤为重要。
且屋面工程作为工程顶部最后一道工序,一定要做好保护工作。
屋面防水施工前要做好基层验收工作。
二、施工形象进行计划(具体施工进度安排见附表)。
第二节.主要施工方法一、拆除工程1、屋面拆除时,须用钢丝绳对拉,起到加固的作用。
2、拆除要从两边同时拆除,保证稳定性。
3、更换朽烂严重的木构件时需按文物维修原则执行。
4、更换大构件的工序需文物主管部门、专家认证方可施工。
二、土方工程1、为严格工程质量管理,认真贯彻公司的质量体系标准。
本工程施工中的各项工作都将充分体现出我公司的企业宗旨、质量方针和企业精神。
2、土方开挖:在定位放线完成,且经业主、监理、测绘等部门复核无误后开始基础的土方工程。
根据工程实际情况,土方采用人工开挖。
土方按有关规定堆放在甲方指定地点,待基础施工完毕后,养护期到后立即回填,为后序施工提供场地。
开挖的基坑底面尺寸以基底结构尺寸每边放出0.5m施工操作面确定,基坑边坡按1:0.6确定。
3、基坑开挖至持力层完成后,及时报请地质勘测设计等有关单位验槽,验槽合格后及时浇筑砼垫层。
三、基础施工基础模板及支撑体系是确保基础工程质量的关键,因此基础模板及其支撑体系应视为本工程的重点。
模板安装完毕后必须派专职技术人员对轴线、标高、几何尺寸进行仔细、认真的复核、验收,同时对支撑系统的扣件螺栓是否紧固,模板拼缝是否平整,接口是否严密等进行检查,在确认无误后方可进行下一道工序施工。
文物建筑维修工程施工组织设计一、项目概况:二、施工组织设计原则:1.保护文物:本次修复工程的核心是保护和修复文物建筑。
在施工过程中,必须遵循专业的修复方法和技术,确保文物的完整性和真实性。
2.安全施工:施工组织设计要重视工人的安全,制定详细的施工工艺和安全措施,确保施工人员的人身安全和材料设备的安全。
3.绿色环保:在施工过程中,要尽量减少对环境的污染和破坏,采取环保的材料和工艺。
4.高效完成:合理组织施工流程,提高施工效率,保证工程按时完成。
5.技术创新:借鉴先进的修复技术和国内外优秀的机构的经验,不断提高工作质量和技术水平。
三、施工组织设计内容:1.施工计划:制定详细的施工计划,包括各个工程的时间节点和工期安排。
根据工程的复杂程度和施工难度,科学合理地进行施工顺序和工期安排。
2.材料准备:根据工程需要,制定材料清单和采购计划,确保材料的质量和使用数量。
3.施工机械和设备:根据工程需要,选择合适的施工机械和设备,保证施工的顺利进行。
4.施工人员:根据各个工程的特点,制定合理的人员配备计划,包括技术工人、监理人员和管理人员等,确保施工过程的专业性和安全性。
5.施工方法和技术:根据不同的工程类型,采用合适的施工方法和技术。
例如,对于文物建筑外墙修复工程,可以采用传统的手工修复技术,对于室内石雕维修工程,可以采用微创修复技术。
6.安全措施:制定详细的施工安全措施,确保施工人员和文物的安全。
例如,对于高空作业,要设置防护设施和安全网,对于危险区域,要限制人员进入等。
7.周边环境保护:制定周边环境保护方案,减少施工对周边环境的影响。
例如,对于文物建筑附近的植被,要进行合理保护和护理。
8.质量控制:制定详细的施工质量控制计划,包括施工前、施工中和施工后的质量检查和验收标准,确保施工质量符合要求。
9.进度管理:制定施工进度计划,定期检查和评估施工进度,及时解决施工中的问题和延期风险。
四、施工组织设计的实施与管理:2.监督和检查:设置专门的监理团队,定期进行工地巡查和质量检查,确保施工按照设计要求进行。
文物修缮施工组织设计方案一、项目概况本项目为文物修缮项目,位于地的文物保护单位,主要包括寺庙建筑、塔、碑、石刻等文物的修复和保护工作。
修缮施工组织设计旨在确保文物修缮工作的科学、有序、高效进行,最大限度地保护文物的完整性和真实性。
二、组织机构4.施工人员:根据修缮方案的要求进行施工,保证施工质量和工期。
三、施工方案1.准备工作:组织人员到施工现场进行勘察,制定详细的施工计划和时间表;清理施工现场,确保施工区域干净整洁并设置安全防护设施。
2.文物记录和清理:对每个文物进行详细的记录,包括材质、尺寸、损坏情况等;进行文物的清理工作,清除污垢和附着物,恢复文物的原始外观。
3.损坏分析与修复方案设计:通过对文物的损坏状况进行分析,制定相应的修复方案,并获得专家的审定。
4.施工过程控制:根据文物修缮方案,逐步进行修复工作,确保每一步骤的严密控制和质量把关;修复过程中,要有专人负责监督,协调工作人员之间的配合,在修复工作中采取适当的保护措施,防止二次损坏。
5.材料选择与使用:根据文物修复方案的要求,选择适宜的修复材料,在使用过程中注意材料的保存和保护。
6.完工验收:修复工作完成后,进行完工检查和验收;经过专家评审和文物保护部门的检查合格后,方可交付使用。
四、安全措施1.安全教育:对工人进行安全教育和操作规程培训,提高工人的安全意识和技能。
2.安全防护设施:设置合理的安全防护设施,如安全帽、安全绳等,确保工人的人身安全。
3.施工现场管理:对施工现场进行严格管理,确保施工区域的安全稳定,杜绝事故发生。
4.周边环境保护:施工过程中要注意保护周边环境,防止施工对环境造成影响。
五、工期安排本修缮项目的工期为一年,具体施工工期从修缮工程的开工日期算起,根据实际情况确定。
工期的安排要充分考虑到文物修缮的复杂性和工艺的特殊性。
六、风险控制1.意外事故风险:加强现场管理,提高工人的安全意识和技能,做好紧急事故应急预案。
2.自然灾害风险:根据当地气象部门的预报,合理安排施工计划,保证施工过程的安全和顺利进行。
古建修缮工程施工组织设计一、编制依据1.1 《中华人民共和国文物保护法》1.2 《中华人民共和国文物保护法实施细则》1.3 《文物保护工程管理办法》(2003年中华人民共和国文化部颁布)1.4 《古建筑木结构维护与加固技术规范》1.5 《古建筑施工技术规范》1.6 《建筑工程质量验收统一标准》1.7 《施工现场安全文明施工标准》1.8 工程设计文件及相关技术要求1.9 施工现场情况调查及勘察报告二、工程概况2.1 工程名称:某古建筑修缮工程2.2 工程地点:某市区2.3 工程内容:主要包括古建筑的本体维修、结构加固、外貌整饰、环境整治等。
2.4 工程规模:建筑面积XX平方米,建筑高度XX米,建筑层数XX层。
2.5 工程目标:确保古建筑修缮工程质量、安全、进度目标的实现。
三、施工组织与管理3.1 施工组织原则(1)坚持文物保护的原则,确保古建筑原有风貌和结构安全。
(2)科学规划,合理安排施工进度,确保工程顺利推进。
(3)强化质量管理,提高施工水平,打造优质工程。
(4)加强施工现场安全管理,保障人员和文物安全。
3.2 项目管理组织机构项目经理:负责整个项目的组织、协调、管理和决策。
技术负责人:负责工程技术管理、质量控制和验收。
施工员:负责施工现场的具体施工操作和管理。
安全员:负责施工现场的安全管理和安全教育。
材料员:负责材料的采购、检验、储存和分发。
财务员:负责工程款的申请、结算和成本控制。
3.3 施工管理措施(1)施工前,组织施工人员认真学习设计文件、施工方案和技术要求,确保施工过程中准确无误。
(2)加强施工现场巡查,确保施工质量、进度和安全。
(3)定期召开施工会议,协调解决施工中遇到的问题。
(4)严格材料验收制度,确保原材料质量。
(5)加强施工现场环境保护,遵守相关法律法规。
四、施工进度计划4.1 施工总进度计划:根据工程量和施工要求,编制施工总进度计划,明确各分部分项工程的开始和结束时间。
4.2 施工详细计划:针对各个分部分项工程,制定详细的施工计划,包括施工步骤、施工方法、施工周期等。
文物古建筑修缮工程施工组织设计方案第一章编制依据及修缮原则1.1 编制依据1.1.1修缮设计方案及做法要求1.1.2某某北方古建工程施工操作做规程1.1.3《中华人民共和国文物保护法》1.1.4《中华人民共和国文物保护法实施细则》1.1.5《清式营造则例》1.1.6《古建筑木结构维修与加固技术规范》GB50165-921.1.7《某某市文物保护管理条例》1.1.8《某某市文物建筑工程管理条例》1.1.9《文物建筑工程质量检验评定标准》1.1.10建筑防腐工程质量检验评定标准(GB50224-95)1.1.11建筑施工安全检查评分办法(JGJ59-8)1.1.12建筑施工高处作业安全技术规程(JGJ80-91)1.1.13建筑机械使用安全技术规程(JGJ33-2001)1.1.14施工现场临时用电安全技术规程(JGJ46-88)1.1.15 《某某市建设工程现场管理方法》某某市人民政府令第72号(2001)1.1.16 《某某市建设工程施工现场环境保护标准》京建施[2003]3号1.1.17 《某某市建设工程施工现场保卫消防标准》京建施[2003]4号1.1.18 《某某市建设工程施工现场文明安全施工管理暂行规定》1.1.29某某市质量监督总站036号文件1.2修缮原则1.2.1遵照执行《中华人民共和国文物保护法》第十四条之规定核定为文物保护单位的······古建筑······在进行修缮、保养、迁移的时候必须遵守不改变文物原状的原则。
1.2.2遵循文物建筑维修、四保存的原则,即:保存原形制、原结构、原材料、原工艺。
1.2.3保证古建文物安全为主的原则。
1.2.4施工遵守的原则及方针:保护文物继承传统循法守规营造精品。
1.2.5遵守《中华人民共和国文物保护法》的规定,遵照《中国文物古迹保护准则》的相关原则。
1.2.6真实完整地保存该区建筑物的历史原貌和建筑特征,严格遵循设计意图,严格遵循使用传统材料、传统工艺、和传统做法施工。
对于近代改变原状的做法,在本次修缮中根据设计方案满足居住功能的需要。
1.2.7遵循建筑特有的工艺手法,突现时代特征。
第二章工程概况2.1 项目概况工程名称:工程地址:建设单位:设计单位:2.2现状概述2.3工程修缮项目:第三章施工部署施工组织设计为本工程施工的指导文件,一经审定,任何人无权擅改施组内容;施工当中发现新的问题及时通过技术负责人与建设、监理单位协调更改并重新编制分项方案,不得擅自处理;严格遵守作业时间的安排,不得无故拖延工期。
3.1施工总部署3.1.1根据本工程特点及甲方对本工程的要求,适时有效的组织施工。
即:以内院向外院依次进行;各个院落流水组织施工作业,但各个工种统一协调配和,先主体后油饰。
3.1.3首先对院落内的杂物进行清理,对有价值或有要求的树木或部位进行保护,规划场地的合理利用,布置消防、施工用水及施工临电、机具设施的安装。
3.1.4对拟修缮栋号的柱跟、大木梁架及设计修缮项目进行进一步勘察,编制修缮方案。
部分材料加工时间较长,组织一次性材料计划。
3.1.5对拟修缮栋号的现状进行测量、拍照、记录现状做法、用料尺寸。
3.1.6本工程为了减少扬尘、污染及减少施工占地,木材、泼灰加工移到施工现场以外。
3.1.7 组织好工力,强调计划准备工作,提前落实劳动力资源,确保工序按进度计划施工,本工程在施工过程中施工项目如果有新变化时,施工布置另编制补充方案。
3.1.8临街院落用围档板封护严密,渣土白天堆放后随时用密目安全网覆盖,洒水降尘,夜间用车将碴土运走。
第二天上班首先对碴土站清理干净,保证现场整洁。
3.2现场组织管理安排本项目管理的项目部从事古建筑修缮施工管理工作多年,善于钻研,敢于探索,有创新精神,熟悉古建传统工艺及施工中各项技术管理工作,在本项目中也有信心积极致力于施工中新材料、新技术、新方法的应用,为探索古建筑的保护尽力。
3.2.1现场施工组织机构的构成由项目经理负责对该项目的全面管理,协调各个工种之间的工序衔接,以及工料安排,各劳务队伍直接由专业工长进行管理。
3.2.2项目部管理组织机构的构成该项目管理机构的设置和人员配置充分满足本工程的需求。
在项目实施过程中,项目经理和项目经理部主要人员原则上保持不变;为有利于达到业主目标,实现公司合同承诺,在需要调整时,项目经理和项目经理部根据实际情况及时进行适当调整。
项目经理的调整要征得业主方的同意。
3.3施工进度计划见附表3.4 施工机械配置本工程因场地狭小,二次搬运路线较长,运输量大,且降效因素较多,因此在条件允许的情况下,尽量使用机械。
但由于使用机械有条件限制的时候,如受到污染场地受到限制,同时采取人工与机械共同作业,但由于现场条件限制部分机械场外设置。
3.4.1瓦作现场打灰机械:设麻刀灰机(炮筒子)三台、麻刀机一台。
3.4.2小型手用电动工具:手电锯两台、手电刨一台、云石机两台、角磨机4台、曲线锯一台。
3.4.3场外加工机械:磨砖机2台、切砖机2台、电锯1台、电刨1台、压刨一台。
3.4.4手用工具:手推车50辆、大灰槽六个、铁锹、洋镐、三齿、手锤、錾子等工具,保证使用要求。
3.5临时用电方案设计2.5.1由甲方提供电源引入电源,供本工程施工用电,设置位置根据实际需要配二级箱,并加装低压电度计量表。
依据工程所用机具用电功率一览表及相应施工机具,使用条件计算本工程施工机具用电功率约80KW左右。
依据施工现场临时用电安全技术规程(JGJ46—88)本工程施工用电配电形式采用三级配电,两极保护原则,接地保护采用TN-C-S系统。
施工现场设临时用电AL总箱,整个施工现场用电由AL总箱分2个支路向不同施工区域供电。
各支路用电负荷计算如下:3.5.2用电量计算所有现场用电的施工机械总设备容量∑Pe=29.2KW≈30KW当需要系数Kx为0.7时计算功率Pj=Kx×Pe 0.7×30KW=21KW当工地功率因数为0.85时IiS电流为is=Pis总/cos√3Ue=21KW/0.85*1.732*0.38=16.26A工地总用电容量:S=Pis/cos∮=21KW/ cos∮=21/0.85=24.71KVA3.6施工用水及现场消防用水方案设计2.6.1施工用水:3.6.2每个院落有市政自来水管网的水,利用D50上水管由每个院落的自来水井内引出按需要进行分配并加装水表计量。
3.6.3临时用水管材选用镀锌钢管丝接。
3.6.4施工用水量由于主体及屋面阶段施工相对用水量大,根据统计实际用水量约为2立方米/平方米;后期木装修及油饰彩画阶段施工用水量减少。
K1=1.1Q1=200立方米N1=700升/立方米T1=530天q1=k1ΣQ1.N1/(T1.t)×k2/(8×3600)=1.1*(200*700)/(210*1.5)*1.5/(8*3600)=0.03L/S3.6.5消防用水量如果假设该工地同时发生火灾的次数为一次,则消防用水的定额为10—15L/S,取(q4——消防用水施工定额)∵q1+q3=3.82+0.91=4.73L/S<q4=10l/s∴计算公式:Q=q4Q=q4=10L/s3.6.6给水主干管管径计算计算公式D=(4Q/(∏V.1000))1/2其中:D——水管管径(m)Q——耗水量(L/S)V——管网中水流速度(M/S)D=(4Q/(∏V.1000))1/2=(4*10/(3.14*2.5*1000))1/2=0.0714mm3.6.7供水支管选择(1)打灰机用水支管选用打灰机用水量计算计算公式:q1=k1∑(QN1)/(T1t)*k2/(8*3600)其中:q1——施工分项用水量(L/S)K1——未预计的施工用水系数(一般取1.05—1.15)Q1——年(季度、天或小时)计划完成的工作量N1——施工用水定额T1——年(季度、天或小时)有效作业时间K2——施工现场用水不均衡系数t—-每天工作班数(2)计算系数的确定本工程共设2台打灰机,该机工作效率为3立方米/小时,灰浆估计用水量为50升/立方米,经过查表施工用水不均衡系数K2为1.05--/1.10,取K2=1.05经过查表选择管径D=50mm(经过查表水的流速V=1.03m/s符合规定的要求)。
3.7工种穿插部署各院落虽然独立安排施工进度,但是为平衡使用各工种人力,各栋号在项目部统一指挥下进行施工作业,做好协调工作。
遵守的的施工原则为:按施工栋号的工序多少、工期长短、施工作业天数,掌握季节安排施工作业计划,既:3.7.1挑顶工程项目最先安排,保证工艺时间较长的油饰工程按期完成。
3.7.2装修工程在加工厂提前加工完成,施工现场只限于安装。
3.7.3拉长地仗干燥时间,保证油饰在常温下进行施工。
3.7.5严格遵守古建传统做法,以保证质量为准则,在进度和质量发生冲突时,绝对保证工程质量。
3.7.6各工种必须建立一盘棋的思想,不能各行其事,由项目部统一部署,统一指挥,基本工序安排。
3.7.7瓦、木、油、画、壮各工种,根据安排好施工栋号和施工内容有秩序的进行穿插施工。
3.8季节施工3.8.1本工程施工期间部分为常温下施工,施工会受到雨、冬季的部分影响,对屋面的施工会造成影响。
3.8.2进场后首先将现场排水系统疏通,防止院内积水。
3.8.3雨季施工主要是防止屋面漏雨,在屋面施工中除优先安排准备充足的防雨物资苫布、尼布绳,下雨时将各种裸露屋架、材料苫盖严实防止雨淋。
3.8.4冬季泥水作业不能进行,要在十月底完成一个阶段,所以还要根据进度情况安排施工栋号,避免冬施不能保证质量。
3.9管理目标3.9.1质量目标:工程验收合格率100%,备案率100%。
3.9.2工期目标:计划总工期拟于 2010年 10月12日开工, 2010年11月28日工程竣工。
3.9.3安全目标:无重大伤亡事故,轻伤事故频率控制在1‰以下。
3.9.4文明施工目标:公司级安全文明施工工地。
3.10各流水线流水计划3.10.1流水段:按照可施工院落及工序穿插依次流水;第四章施工准备4.1组织准备建立健全质量体系,实行全员的质量管理,认真执行IS09001程序文件,从技术指导、施工交底、加工定货、材料选样、材料供应及施工管理的各个环节加以控制,强调生产的组织者、指挥者是工程质量的第一责任人,向施工要进度,向管理要质量。
4.1.1组建项目质量管理体系结合本工程的特点及管理方式决定了管理层人员的配备必须全面且具有较高的专业素质,我公司作为古建筑施工企业,在施工管理、协调控制能力上都有很大的优势。
