净化空调设计方案
- 格式:doc
- 大小:29.00 KB
- 文档页数:5
净化空调设计范文空调是现代生活不可或缺的设备之一,它可以提供舒适的室内环境,但同时也会产生空气污染。
为了减少空调对室内空气质量的影响,净化空调设计显得尤为重要。
本文将从净化空气的原理、设计方案和应用领域等方面进行详细讨论。
首先,净化空调的设计需要基于空气净化的原理。
空气净化的主要目标是去除空气中的颗粒物、有害气体和异味等污染物。
在空调系统中,常用的空气净化技术包括过滤、杀菌消毒和负离子发生器等。
其中,过滤是最常见的净化技术之一,通过使用高效过滤器可以有效去除空气中的颗粒物,包括尘埃、花粉、细菌和病毒等。
杀菌消毒技术主要通过紫外线照射或化学消毒剂处理空气中的细菌和病毒,从而净化空气。
负离子发生器则通过产生负离子来与空气中的颗粒物相结合,使其沉降下来,避免被人体吸入。
其次,净化空调的设计需要考虑适用的场景。
目前,净化空调主要应用于医院、实验室、办公室和家庭等环境中,以提供洁净的室内空气。
在医院和实验室等场所,空气净化的要求较高,需要使用更加先进的净化技术和设备。
而在办公室和家庭等场所,空气净化的要求相对较低,可以选择较为简单的净化设计和设备。
最后,净化空调的设计还需要考虑经济性和可持续性。
净化空调的设计需要综合考虑成本和效益之间的平衡。
在选择净化技术和设备时,需要考虑其成本和维护费用,并进行相应的经济性评估。
另外,净化空调的设计还应符合可持续发展的原则,即尽量选择能源效率高、使用寿命长和环境友好的净化技术和设备。
综上所述,净化空调的设计是为了提高室内空气质量,减少空调产生的污染物。
净化空调的设计需要基于空气净化的原理,并考虑适用的场景、经济性和可持续性等因素。
通过合理的设计和选择净化技术和设备,可以提供洁净的室内空气,为人们的健康和舒适提供保障。

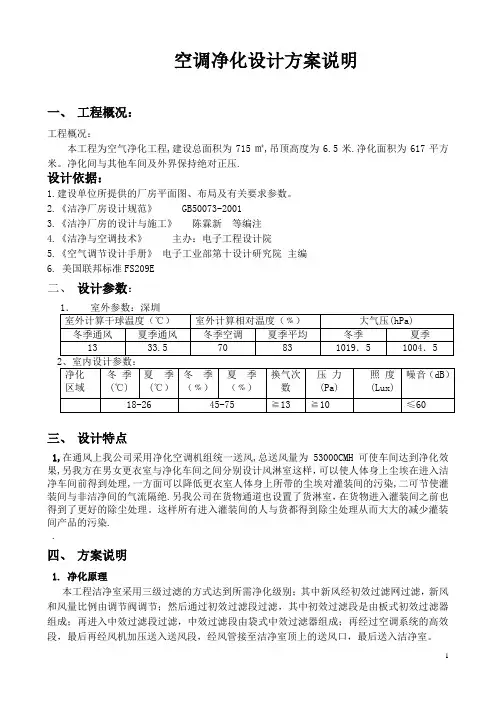

空调净化设计方案说明一、工程概况:工程概况:本工程为空气净化工程,建设总面积为715㎡,吊顶高度为6.5米.净化面积为617平方米。
净化间与其他车间及外界保持绝对正压.设计依据:1.建设单位所提供的厂房平面图、布局及有关要求参数。
2.《洁净厂房设计规范》 GB50073-20013.《洁净厂房的设计与施工》陈霖新等编注4.《洁净与空调技术》主办:电子工程设计院5.《空气调节设计手册》电子工业部第十设计研究院主编6.美国联邦标准FS209E二、设计参数:三、设计特点1,在通风上我公司采用净化空调机组统一送风,总送风量为53000CMH可使车间达到净化效果,另我方在男女更衣室与净化车间之间分别设计风淋室这样,可以使人体身上尘埃在进入洁净车间前得到处理,一方面可以降低更衣室人体身上所带的尘埃对灌装间的污染,二可节使灌装间与非洁净间的气流隔绝.另我公司在货物通道也设置了货淋室,在货物进入灌装间之前也得到了更好的除尘处理。
这样所有进入灌装间的人与货都得到除尘处理从而大大的减少灌装间产品的污染..四、方案说明1. 净化原理本工程洁净室采用三级过滤的方式达到所需净化级别;其中新风经初效过滤网过滤,新风和风量比例由调节阀调节;然后通过初效过滤段过滤,其中初效过滤段是由板式初效过滤器组成;再进入中效过滤段过滤,中效过滤段由袋式中效过滤器组成;再经过空调系统的高效段,最后再经风机加压送入送风段,经风管接至洁净室顶上的送风口,最后送入洁净室。
5. 室内压力控制本设计已经考虑了正压技术,同时在竣工调试时可以适当调节送风量、回风量及新风量以保证室内正压。
6. 送风方式净化区采用高效送风口送风,顶送侧回的送风方式;新风从外墙引入,并且设有初效过滤网过滤及新风防雨百叶防雨及调节新风量。
7. 风管及吊装支架送回风管采用镀锌钢板制作; 吊装支架采有角铁制作,表面涂漆防锈处理。
9. 竣工及验收:竣工:在工程完工时须按设计要求调整系统,并且空抽24小时后安装高效过滤器。
一、设计方案1、100级手术室净化空调机组采用德国进口罗伯特医用卫生型空调机组。
其它净化空调机组采用中英合资天加医用卫生型空调机组。
2、正负压切换手术室采用一拖二方式,单独采用一台医用卫生型空调机组。
3、其它Ⅲ级手术室采用一拖二或者一拖三方式,2-3间手术室公同采用一台医用卫生型空调机组。
4、洁净走廊及其辅房采用一台医用卫生型空调机组,采用高效送风口送风,上顶送上侧回。
5、污物走廊及其辅房采用一台医用卫生型空调机组,采用亚高效送风口送风上顶送上侧回。
6、手术室新风采用集中控制方式,共采用2台新风机组,新风系统配初效、中效、亚高效过滤器。
7、排风系统采用独立排风形式。
8、每台循环机组均配一台电热式加湿器及一台辅助电加热器。
9、新风的保证:①、新风量必须满足室内人员的卫生要求;②、新风量需要满足洁净手术室的新风换气次数要求;③、密间房间室内新风量和排风量之差需能保证房间正压值;④、新风量宜符合《医院洁净手术部建筑技术规范》中规定的最小风量。
10、新风量的取量:经计算取上述要求最大值,通过新风机组提供充足稳定的新风,其中Ⅰ类取1000㎥/h,Ⅱ类、Ⅲ类取800㎥/h,走廊与辅房取4次/h。
11、房间换气次数(风量)的保证:房间的风量严格按照《医院洁净手术部建设技术规范》(2002年)的标准来计算,机组电机采用变频器控制,保证各房间的风量指标。
12、洁净度的保证:通过五级过滤,新风机组初、中效,亚高效,空调机组中效过滤,送风末端高效过滤,尤其是高效过滤器,对μ≥0.3μm微粒的过滤精度达到0.9997,从而确保μ≥0.5μm的微粒可以被充分过滤掉,这样就保证了手术室的洁净度要求。
13、房间湿度的保证:房间加湿量的确定是通过回风总管探头感应,由DDC系统根据手术室实际湿度来控制湿量的,冬季由电热式加湿器对空气进行加湿,夏季由空气处理机组的表冷器对新回风进行除湿,其湿度要求,具体见表A-A。
14、细菌浓度的保证:以上指标都保证的情况下,细菌的浓度也就得到了保证。
净化车间空调工程设计方案目录一、选址与环境条件1.1 选址1.2 环境条件二、空调要求2.1 温湿度要求2.2 洁净度要求2.3 噪音要求2.4 能耗要求三、系统设计3.1 冷热源系统3.2 风管系统3.3 控制系统3.4 电气系统四、选择空调设备4.1 选用空调机组4.2 选用空调风管4.3 选用空调控制设备4.4 选用电气设备五、施工与安装5.1 施工方案5.2 安装方案5.3 调试与验收六、运行与维护6.1 运行管理6.2 维护保养6.3 故障排除七、工程总结与展望7.1 工程总结7.2 展望未来一、选址与环境条件1.1 选址净化车间空调工程的选址应考虑车间的功能需求、生产工艺以及排放要求。
一般来说,应选址在厂区的相对干净的区域,尽量避免污染物的侵入。
同时,考虑到车间的规模和设备的安装,选址应能够容纳所需设备和管道的布置。
1.2 环境条件在选址确定后,应对环境条件进行评估。
包括气候条件、气温、湿度、气流状况等因素。
根据环境条件对空调系统的设计和选择进行合理的规划。
二、空调要求2.1 温湿度要求净化车间通常要求空气温度和湿度保持在一定范围内,以满足生产、操作和产品的要求。
根据车间的具体要求和工艺流程,确定空调系统的温湿度要求。
2.2 洁净度要求净化车间对空气的洁净度要求非常高,要求空气中的微粒、细菌、病毒等污染物尽量降低到一个符合要求的水平。
因此,空调系统的洁净度要求尤为重要。
2.3 噪音要求由于净化车间的工作环境通常要求安静,要求空调系统的噪音尽量降低到一个符合要求的水平,以减少对工作人员和生产设备的影响。
2.4 能耗要求考虑到净化车间空调系统的长期运行,应对其能耗进行合理规划和控制,以确保系统的运行成本和环保要求。
三、系统设计3.1 冷热源系统根据车间的实际需求和环境条件,选择适合的冷热源设备,并进行合理的配置和规划。
冷热源系统的选择应考虑到系统的稳定性、能效和环保要求。
3.2 风管系统根据车间的结构和布局,设计合理的风管系统,并确定各风口的位置和风量,以确保空气流通和均匀分布。

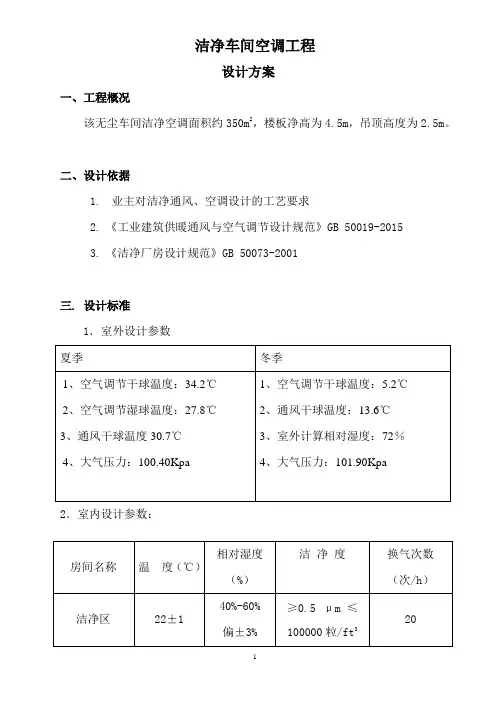

洁净车间空调工程设计方案一、工程概况该无尘车间洁净空调面积约350m2,楼板净高为4.5m,吊顶高度为2.5m。
二、设计依据1.业主对洁净通风、空调设计的工艺要求2.《工业建筑供暖通风与空气调节设计规范》GB 50019-20153.《洁净厂房设计规范》GB 50073-2001三. 设计标准1.室外设计参数1242.室内设计参数:四. 空调负荷计算洁净区:(F=250m2、H=2.6m)1、夏季室内余热余湿的计算:人员 15人×175W/人=2.625KW(其中潜热 15人×85W/人=1.275KW)照明 350m2×15W/m2=5.25KW围护结构传热 350m2×30W/m2=10.5KW设备发热量 5.5KW室内余热 Qx=2.625KW+5.25KW+10.5KW+5.5KW=25.15KW室内余湿 W人=15人×160g/h=2400g/h=2.4 Kg/hW=2.4Kg/h+2Kg/h(围护等)=4.4Kg/h =0.00122Kg/s2.系统送风量的确定:按最大送风温差(即露点送风)送风消除室内余热所需要的风量为:G=(3600*25.15)/1.2*(39.2-27.7)= 6560m3/h其中,室内状态参数为:t n=22℃、i n=39.2kj/kg、ψn=40%、d n=6.7g/kg取露点的状态参数为:T l=10.0℃、i l=27.7 kj/kg、ψn=90%、d l=7.0g/kg按净化要求的循环风量G=350m2×2.5m×20次/h =17500m3/h因此,取净化循环风量17500m3/h作为系统送风量。
3.系统新风量及其负荷的确定:按保持室内余压10帕,取正压换气次数取2次,需要的新风量为:350m2×2.5m×2次=1750 m3/h;车间内通风柜的最大排风量为2500m3/h;按每人需要的最小新风量为40m3/h,需要的新风量为:15人×40m3/h=600m3/h;由于满足人员卫生所需要的新风量小于保持室内正压和排风所需要的新风量,故取4250m3/h作为系统的新风量。
最新资料;Word版;可自由编辑案例一、沈阳某医院手术室洁净空调系统设计说明一. 工程概况本工程为某总医院病房楼手术室改造净化工程..净化面积185.2m2;万级和十万级..顶棚相对本层地面高度为3.000m;走廊顶棚相对本层地面高度2.700m;内部梁下相对本层地面高度为3.720m..二. 室外计算参数本工程室外计算参数参照辽宁省沈阳市室外计算参数..季节干球温度湿球温度相对湿度平均风速主导风向夏季31.4℃25.4℃78% 2.9m/s南冬季-22℃——64% 3.4m/s北三. 室内设计参数温度:22-25℃..湿度:45-65%..洁净度:万级和十万级..四. 冷源为3台空调室外机组..设置在离空调机组较近的顶层楼板上..热源为电热;设置在空调机组内..五. 空调系统选择空调系统选用全空气集中式处理方式;新风量的确定原则以空调净化设计规范及军队医院洁净手术部建筑技术规范的规定确定新风量;空气处理系统为吊顶式空调机组;设置位置在走廊吊顶夹层内;空调机组的功能有直接蒸发式表冷段;加湿段;风机段;中效过滤段;风机送风段..新风口为带过滤固定单百叶新风口;在外墙处开口;新风管段设电动保温新风阀..系统回风总管设防火阀;当有火灾发生的时候;防火阀处流通空气温度>70℃时;防火阀的熔断片熔断;电讯号输出;与其连锁的风机停止;空调系统不再运行..七.气流组织为高效送风口上送;带阻尼网回风口侧下回至回风夹墙经回风管回至空调机组..九.材料选择风管道采用镀锌钢板;保温采用铝箔离心玻璃棉板;厚度为30毫米;保护装饰层为铝箔..冷媒管采用紫铜管;保温采用阿姆斯壮保温管;厚度为20毫米..冷凝水管及加湿器给水管采用镀锌钢管;冷凝水管外保温为铝箔离心玻璃棉管壳;厚度为30mm..十.施工说明1.施工程序与施工配合1.1通风工程施工前;施工人员应复核通风工程的设备及其基础尺寸;土建留洞及予埋件的位置及尺寸;密切配合土建施工..1.2风管施工最好在吊顶施工前结束;如有交叉;应注意防止破坏吊顶及风管保温..1.3高效过滤器未安装不得开箱;其安装必须在洁净室内各专业安装工程均告结束;洁净室清洗擦净;并全面清扫吹洗风道系统12小时以后才能进行;工作人员按人员清洁要求进入室内..2.风管标高相对本层地面;以标注为准;单位为米..3.风管壁厚选用:风管和配件的板材连接;采用咬接..咬口缝处采取涂密封胶或其他密封措施..4.风管法兰选用:风管与角钢法兰连接采用翻边铆接;铆接应牢固;法兰螺栓及铆钉的间距应小于或等于100mm..铆钉缝及法兰翻边四角采取涂密封胶或其他密封措施..5.矩形风管弯头宽边尺寸大于等于500毫米时;应设导流片..6.配件6.1法兰垫片:采用聚乙烯胶条;厚4毫米;宽度稍小于法兰;不得突入风管内部;垫片擦洗干净;用粘结剂粘在法兰上;契型接头..6.2风管软连接:空调机进、出口相连处;设置长200~250mm的软接;高效送风支管与高效静压箱连接处接长150~250mm的软接;内面光滑..7.风管及配件安装7.1风管上的可拆卸接口;不得设置在墙体或楼板内..7.2所有水平或垂直的风管;必须设置风管支、吊或托架;其构造形式应保证牢固、可靠..风管支、吊或托架应设置与保温层外部;并在支吊架与风管间镶以垫木;同时;应避免在法兰、测量孔、调节阀等部件处设置支吊架..7.3安装防火阀时;应先对其外观质量及动作的灵活性与可靠性进行检验;确认合格后再行安装;防火阀必须单独配置支吊架..7.4送风干管上配有消声器;安装时应单独配置支吊架..8.空调机组安装:直接吊装即可..9.空气净化系统要求9.1风管及配件:净化系统安装前先用清洗液将内表面洗刷干净;干燥后两端开口处用塑料薄膜和胶带密封;并贮与干净处;在安装前应防止风管被再次污染;风阀及其他通风构件的清洁工作均按此要求进行..9.2高效过滤器风口安装:在吊顶上安装一般采用4点带花篮螺栓吊杆拉紧的方式..吊顶与风口翻边密封;高效过滤器风口连接支管上均装软连接及调节阀..9.3净化系统的风管在保温前做漏光实验;检查方法和评价标准根据洁净厂房施工及验收规范..10.空调系统安装完毕;系统投入使用之前;须进行设备单机试运转及系统联合试运转的测定及调整..11.其他未尽事宜;详见工艺设计及通风与空调工程施工及验收规范GBJ50243-97采暖与卫生工程施工及验收规范GBJ242-82洁净室施工及验收规范JGJ71-90中国人民解放军工程建设行业标准YFB001-1995及相关标准..操作说明1、空调净化系统组成1.1空调净化系统划分辽宁省总医院手术室改造空调净化空气处理系统划分为三个独立空调系统及二个独立工作区..其中K1系统为供第三手术室;K2系统为供第二手术室;K3系统为供第一手术室..所供区域的详细说明详见表一..表一序号系统送风区域1K1第三手术室2K2第二手术室3K3第一手术室4ZJ器械室、走廊该工程的排风划分为 3 个系统..详细说明详见表二..表二1.2各功能区域控制标准:2、空调净化工程制冷加热流程2.1空调净化工程制冷加热流程组成:空调室外机组及室内机;电加热器..2.2空调净化工程制冷流程说明本工程所使用的冷源为沈阳第一冷冻机有限公司;生产的空调室外机组KWJ-15..布置在八层楼顶;工程所使用的冷源有3个:L1、L2、L3;即为空调净化系统所使用的冷源;工程冷源及使用区域详见表三.. 表三2.2.2 L1、L2、L3系统制冷流程说明:L1、L2、L3空调制冷系统流程为:制冷剂R22在室外空调机组内经压缩机压缩后;进入室外空调机组的冷凝器内;通过风机的吹淋而冷却;再通过蒸发器的供液管进入室内;经过膨胀阀的减压后;进入机组的蒸发器..被加热后由回气管回到空调室外机组内..2.3空调净化工程加热流程说明本工程热源采用电加热;电源由甲方提供..电加热器设置在空调机组内..3、空调净化系统设备3.1辽宁省总医院手术室改造净化设备一览表见竣工图..3.2辽宁省总医院手术室改造空调净化设备选用说明:选型依据:空调净化有限公司发放编号2001-040-10中;空净-01-040-02图纸要求而选用..为设计人员根据计算确定的设备运行参数..各种设备配件按该工程施工图纸要求而选用本工程净化空调部分设置三台吊顶式空调机组和四台独立净化机组;均为东宇空调产品..3.3空调机组空调机组根据设计图设计其工作原理..1新回风混合段室外新风补充排风机排出的风量;满足了额定风量;回收系统中经送风段送出的空气..回收风量等于送出风量减掉总排风量..2初效段将风进行初级过滤;应定期检查更换或清洗..3蒸发式表冷段表冷段由热交换器组成..供夏季使用..交换器里流动经空调室外机组处理产生的液体制冷剂;经过与空气交换使空气温度降低..4风机段额定风量3×103m3/h的风机将额定风量向系统中送风..注意:应定期检查皮带是否破损;风机轴应定期加油..5加热段冬季供暖使用;采用电加热..6加湿段为保证空气相对温度达到45~65%而设置..湿源为水通过电极加湿器对机组内空气加湿..7中效段将既将进入洁净区的空气再次过滤..应定期检查清洗、更换..8送风段此段是经过两次过滤的空气流入各房间的出口最终通过高效过滤器吹入房间..框图如下:事项:1开启风机时;送、回风系统管道上的阀门尤其是主阀门必须呈开启状态;否则送风送不出去;机内正压增加造成机组及风管变形;回风回不来;机内负压增加造成机组及风管变形..2开启机组时详细检查机组内是否存有杂物..3空调机组没有降压启动装置;启动时应点动启动..4定期检查空调机组内的初效、中效过滤器..当系统风量不能满足要求时;应及时更换或清洗初效、中效过滤器..如更换后系统风量仍不能满足要求时;应更换高效过滤器;并核定风量..5定期清洗机组内外灰尘..空调机组的操作与维护详见空调机组操作与维护说明..3.4百级洁净层流罩层流罩设置与局部百级区域;技术要求较高;所以要求操作人员必须是经过培训合格人员上岗操作..使用方法:在手术进行前开启;进行自净过程;时间约10~20分钟..打开照明灯;再开启风机方可使用..手术结束后;10分钟后再停风机最后关闭照明灯..并切断供电电源..更详细使用说明请读百级洁净层流罩使用说明书..3.5独立净化机组具有独立的风机及高效过滤器;能进行对单个房间的净化工作..可单独开启..3.6设备开启时间1每个手术室所对应的空调机组的开启时间;是该手术室进行手术前的20~40min;2对于设有层流罩的手术室;层流罩应在手术前10~20min开启;3走廊内独立净化机组;应在任何一手术室有手术进行前30~50 min 开启;4器械室内独立净化机组;应在第二或第三手术室有手术进行前20~40 min开启..4、制冷系统设备配件及材料4.1制冷系统设备选型说明制冷系统设备为空调室外机组..空调室外机组资料详见“竣工资料”..4.2制冷系统配件选用说明制冷系统配件是指除设备外;使系统能够正常运行的过滤;减振;调节等装置;主要有干燥器、电磁阀等均随机配带..4.3制冷系统材料选用说明管道采用紫铜管..供液、回气管保冷采用阿姆斯壮管壳;厚度为20mm;冷凝水管保冷采用铝箔离心玻璃棉管壳;厚度为30mm..5、系统操作规程5.1操作前的检查工作系统操作运行前或上一次的运行过程中;对参与运行的设备进行逐一发现问题;及早解决检修并记录..5.2空调净化系统运行操作规程注:空调净化系统设备均有操作说明书;该部分运行之前;操作人员需详细阅读相关说明书后方可进行操作..5.2.1系统运行操作规程空调净化系统夏季制冷启动程序:手动连锁1吊顶式空调机组无降压启动时;先点动;无异常时;正常启动..2吊顶式空调机组中K1、K2、K3;冷量的调整为自动..注意事项:以下所述为常见问题1空调系统运行后;经常对房间的温湿度进行复检;偏差出现时;注意调节;调节方式按5.3所述..2每年首次使用冷机需提前将冷机机油加热12h 以上..注意:系统运行时;确保防火阀处在开启状态;各种风阀处于调整的状态..注意:夏季制冷停止程序与启动程序相反冬季加热启动程序.. 5.3系统工况调节系统运行时部分参数达不到设计状态时;需进行调节..通常情况系统的风量洁净度及正压已在系统调试时;调节完毕;正常情况下;不会改变;工况调节只限于温度湿度的调节..5.3.1温度的调节设计时通常负荷及运行状态接近的房间设置成一个系统..但个别房间由于室内负荷不同也会出现差别..温度的调节有两种情况;一种是整个系统温度达不到设计要求;另一种是个别房间温度达不到设计要求..当整个系统温度达不到设计要求时:夏季室内温度较高;可将控制表盘上的控制温度调低;系统会自动将送风温度降低达到设计要求..K1、K2、K3系统自动实现..夏季室内温度较低;调节方式同上;不过将表盘上的控制温度调高..K1、K2、K3系统自动实现..冬季室内温度较低..可将控制表盘上的控制温度调高;而使系统自动将送风温度增高;直到达到设计要求..K1、K2、K3系统自动实现..冬季室内温度较高;调节方式同上;不过将表盘上的控制温度调低..K1、K2、K3系统自动实现..5.3.2湿度的调节设计时;每一手术室设置成一个系统;个别房间散湿量较大时;也会出现差别..湿度的调节可能是整个系统湿度达不到设计要求..当整个系统湿度达不到设计要求时:夏季湿度过高;可将表盘上的控制湿度调低;K1、K2、K3系统自动实现..如湿度还降不下来;系统需安装除湿器..夏季湿度较低此种情况较少见可将表盘上的控制湿度调高;系统会自动提高湿度满足设计要求..K1、K2、K3系统自动实现..冬季湿度较低系统自动打开加湿器进口阀门加湿;根据室内湿度情况调节加湿器的加湿量..如加湿器打到最大尚未加湿到设计工况;需增加加湿器..冬季湿度较高此种情况较少见..系统需增加除湿器..6、系统维护规程本工程所选设备均有详细的使用操作维护保养说明书;设备的具体维护规程;详见后附的各设备的说明书..以下为对于整体空调净化系统及制冷加热系统所需注意的维护说明..6.1空调净化系统1空调净化系统需由专人负责操作..负责操作人员必须经过培训方可上岗并详细阅读操作说明及附件文件..2系统运行时;经常检查各种百叶风口;是否出现焊口松动;对开多叶调节阀是否出现紧固螺母松动;并时常紧固此装置;如出现由于螺母松动使对开多叶调节阀的手柄移位;需重新核定该处风量..经常观察防火阀;检测防火阀熔断片是否熔断通常防火阀熔断片熔断后会有报警信号输出;相应系统的风机也会停止;异外情况可通过系统压力突然变化;或阀体附近的气流受阻产生的振动的声音判断..如出现异常情况;请立即停机检修..3空调净化系统设备有运动部件时;需经常对其运转部件进行观察;如空调机组内的风机;排风机等对其皮带轮经常观察是否松动;对其轴承观察是否需加油;各种设备的维护详见设备使用说明书中维护部分..4空调净化系统压力变化主要由于运行时间积累使过滤器积尘而导致的阻力变化..因此空调净化系统的过滤器在经过一段时间的运行后;机组内的初效当阻力达到初阻力的2倍时;即阻力达到80pa时;机组内的中效当阻力达到初阻力的2倍数时;即阻力达到200Pa时;需清洗或更换初中效..当更换完初、中效过滤器后;系统风量仍满足不了风量要求时;应更换高效过滤器..注意:更换完高效过滤器后;要重新核定风量..5系统新风入口的阻尼网需经常清洗及更换;并注意是否有塑料或纸屑吸附在入口上;并及时清除..6经常检查系统的电动保温新风阀执行机构;风阀执行器系统等是否工作正常..7经常检查净化房间的回风口处的阻尼层;积尘严重时应清洗或更换..8净化房间的温度;湿度及洁净度按需要监测;不在设定范围;有较小波动时;可通过调节冷热源部分实现;如出现较大变化或较大区域内的变化;必须分析原因或与技术人员联系后;找出问题;方可进行调节;调节后需重新测定..9回风口设有阻尼;时间长久应更换阻尼层..另外室内回口尺寸不可随意改动;更不应该在回风口处放置杂物;以免影响回风量及气流分布..6.2制冷加热系统维护规程1经常检查净化机组蒸发式表冷器;加湿器进口的阀门的执行机构是否正常..2经常检查各种水管、制冷管道及配件工作是否正常;有无漏水冒汽现象;及时发现;及时修补排除..3当制冷系统重新使用时;要将系统清洗干净..4经常检查空调室外机的运转情况;发现问题及时处理..5经常检查机组内的电加热器;发现问题及时处理..7附录7.1 附图目录7.1.1空调系统送风管道示意图图一7.1.2空调系统回、排风管道示意图图二图纸编号:阶段:日期:年月日。
优秀毕业设计实验室净化空调设计
优秀的毕业设计实验室净化空调设计首先需要考虑实验室环境的特殊需求,包括实验室内部的温度、湿度、气流质量等因素。
以下是一个基本的净化空调设计框架:
1. 确定空调系统的能力和容量:根据实验室的大小和使用需求,确定空调系统的能力和容量,保证能够满足实验室内部的温度和湿度要求。
2. 考虑空气净化功能:实验室需要保持高质量的空气环境,因此空调系统需要具备空气净化功能,包括过滤空气中的微尘、颗粒物、细菌等有害物质。
3. 设计气流调节系统:实验室内需要保持适当的气流,以避免污染物在实验室内部积聚。
通过设计气流调节系统,保证空气的均匀分布和流动,避免死角。
4. 选择合适的材料和设备:为了确保室内空气质量,选择合适的材料和设备非常重要。
材料应具备抗菌、防尘、防火等特性,设备应具备高效能和低能耗的特点。
5. 设计智能控制系统:为了方便实验室管理,在设计空调系统时可以考虑添加智能控制系统,实现温度、湿度和气流的自动调节和监控,提高系统的稳定性和效率。
除上述基本框架外,毕业设计还可以根据具体实验室的需求和特点进行进一步的设计和改进,如课题研究、实验仪器的特殊
要求等。
最终的优秀毕业设计实验室净化空调设计应综合考虑实用性、安全性、经济性和环保性等因素。
净化空调新风系统设计方案一般净化空调系统包括:新风系统,排风系统和循环风系统。
根据本工程的特点,分别对这三个组成部分作一一介绍,同时从医院手术部运行实际出发,对原设计提出合理建议,达到方便使用、节能经济的标准。
一新风系统:1三级过滤:国家规范《医院洁净手术部建筑技术规范》(GB50333-2002)中明确指出“系统中第一级的新风过滤,应采用对三5P m大气尘计数效率不低于50%的粗效过滤器、对三1p m大气尘计数效率不低于50%的中效过滤器和对三0.5p m大气尘计数效率不低于95%的亚高效过滤器的三级过滤器组合。
”也就是说,净化空调系统的新风要经过三级过滤。
本工程中,净化新风机组内均设置G3+F7+H10新风三级综合过滤,这里的G3、F7和H10都是欧洲的过滤器效率规格,对应于国家规范,G3代表对三5P m大气尘计数效率为50%的粗效过滤器,F7 代表着对三1p m大气尘计数效率为80%的中效过滤器,H10代表着对三0.5p m大气尘计数效率为97%的亚高效过滤器。
2最小新风量:规范中对洁净房间的最小新风也有明确的规定,具体值为:其中,最小新风量取几项指标中的最大值。
因此,根据设计图纸和规范要求,本工程调试过程中会将新风控制在既符合规范和设计要求,又符合房间压力梯度要求的范围内。
3新风处理状态:规范中指出“当整个洁净手术部另设集中新风处理系统时,新风处理机组应能在供冷季节将新风处理到不大于要求的室内空气状态点的焓值。
”在本项目中可实现将新风集中降温除湿处理到低于室内状态点焓值。
4新风处理流程:新风一初效过滤一中效过滤一亚高效过滤丁冷却丁|净化空调机组一加热一5新风防冻开关:新风入口处设置电动阀,通过传感器感应新风机组内的盘管温度,当盘管温度低于5℃时,电动阀关闭,以防冬季新风温度过低时,造成水管的冻裂。
二排风系统:各手术设独立排风系统,并且排风系统应符合下列要求:1手术室排风系统和辅助用房排风系统应分开设置。

空调净化施工方案范本1. 项目背景近年来,随着人们对室内空气质量的重视程度增加,空调净化施工已经成为建筑工程中不可或缺的一部分。
本方案旨在提供一种可行的、符合标准要求的空调净化施工方案范本,以确保室内空气质量达标。
2. 项目目标本项目的主要目标是实施空调净化施工,确保室内空气质量符合相关标准要求。
具体目标包括: - 调查研究空调净化技术和材料,确保选择合适的净化技术和材料。
- 制定空调净化施工方案,并确保方案符合相关标准和法规。
- 配置合适的设备和工具,以便准确执行施工方案。
- 完成空调净化施工,并进行室内空气质量测试,确保达到标准要求。
3. 方案实施步骤3.1 调查研究空调净化技术和材料•了解常见的空调净化技术,如HEPA过滤、活性炭吸附等。
•选择合适的净化技术,根据项目需求和空气质量要求。
•研究空调净化材料的性能和适用范围,选择合适的材料。
3.2 制定空调净化施工方案•根据实际情况,制定详细的施工方案,包括工艺流程和材料清单。
•确定净化设备和工具的选择和配置要求。
•编写相应的操作指导和安装说明。
3.3 配置设备和工具•购买或租赁净化设备,如空气净化器、过滤网等。
•准备所需的工具,如电钻、螺丝刀、扳手等。
3.4 进行空调净化施工•根据施工方案,进行净化设备和材料的安装。
•确保净化设备和材料的安装符合规范要求。
•检查施工过程中的质量,确保施工质量达标。
3.5 室内空气质量测试•使用空气质量检测仪对室内空气质量进行测试。
•检查测量结果并与相关标准进行比较。
•如有必要,调整施工方案并重新测试。
4. 施工安全措施•施工人员应佩戴适当的个人防护装备。
•施工现场应设置警示标志,告知他人施工情况。
•严禁在不安全的环境下施工,如高温、高压等情况。
5. 监测和验收•在空调净化施工完成后,委派专人对施工质量进行监测和验收。
•检查施工方案的执行情况和净化效果。
•如有问题或不合格情况,及时调整和整改。
6. 结束语本空调净化施工方案范本旨在提供一种可行的方法,用于指导实际的施工工作。

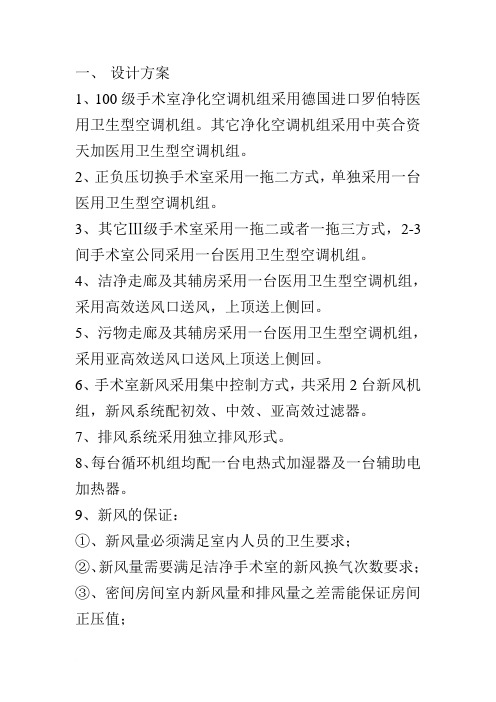

一、设计方案
1、100级手术室净化空调机组采用德国进口罗伯特医用卫生型空调机组。
其它净化空调机组采用中英合资天加医用卫生型空调机组。
2、正负压切换手术室采用一拖二方式,单独采用一台医用卫生型空调机组。
3、其它Ⅲ级手术室采用一拖二或者一拖三方式,2-3间手术室公同采用一台医用卫生型空调机组。
4、洁净走廊及其辅房采用一台医用卫生型空调机组,采用高效送风口送风,上顶送上侧回。
5、污物走廊及其辅房采用一台医用卫生型空调机组,采用亚高效送风口送风上顶送上侧回。
6、手术室新风采用集中控制方式,共采用2台新风机组,新风系统配初效、中效、亚高效过滤器。
7、排风系统采用独立排风形式。
8、每台循环机组均配一台电热式加湿器及一台辅助电加热器。
9、新风的保证:
①、新风量必须满足室内人员的卫生要求;
②、新风量需要满足洁净手术室的新风换气次数要求;
③、密间房间室内新风量和排风量之差需能保证房间正压值;
④、新风量宜符合《医院洁净手术部建筑技术规范》中规定的最小风量。
10、新风量的取量:经计算取上述要求最大值,通过新风机组提供充足稳定的新风,其中Ⅰ类取1000㎥/h,Ⅱ类、Ⅲ类取800㎥/h,走廊与辅房取4次/h。
11、房间换气次数(风量)的保证:房间的风量严格按照《医院洁净手术部建设技术规范》(2002年)的标准来计算,机组电机采用变频器控制,保证各房间的风量指标。
12、洁净度的保证:通过五级过滤,新风机组初、中效,亚高效,空调机组中效过滤,送风末端高效过滤,尤其是高效过滤器,对μ≥0.3μm微粒的过滤精度达到0.9997,从而确保μ≥0.5μm的微粒可以被充分过滤掉,这样就保证了手术室的洁净度要求。
13、房间湿度的保证:房间加湿量的确定是通过回风总管探头感应,由DDC系统根据手术室实际湿度来控制湿量的,冬季由电热式加湿器对空气进行加湿,夏季由空气处理机组的表冷器对新回风进行除湿,其湿度要求,具体见表A-A。
14、细菌浓度的保证:以上指标都保证的情况下,细菌的浓度也就得到了保证。
15、房间噪声指标保证:根据阻力计算选风机型号,
再根据风机噪声在空调处理机组送回风管上都各设置卫生型消声器来保证噪声指标。
二、控制说明
1、本套系统共分十个控制柜控制,每套净化空调系统(包括循环系统和新风机组)各由一个控制柜控制。
排风机组由相应循环机组的控制柜控制。
2、本套系统控制所采用的自动控制器、电动调节阀及其执行机构、压差开关、风道温湿度探测器、远程温度设置器均选用世界名牌厂品。
3、每台净化空调机组均配置一套电动调节阀,一套进口温湿度探头。
电动调节阀设置于机组供水总管上,温湿度探头设置于手术室回风总管上,温湿度探头采集到信号后传递给自动控制器,自动控制器再通过所设定的温度来控制电动调节阀的开启度。
4、自动控制器实现湿度优先控制,在夏季工况下,新风经过新风机组处理后于回风混合,然后在循环机组中加热,再通过电热式加湿器等温加湿,直到温湿度满足自动控制器设定的标准送风。
5、辅助电加热器的开关程序通过自动控制器来控制,当风管内空气的温度小于设定的温度时,电加热自动打开,反之则关闭,电加热器本身还带有过热保护装置,当其温度超过90℃时,电加热器自动关闭。
电加
热器有良好的接地,并与风机联锁。
6、新风机组与循环机组实现联锁控制,即同一风系统内只要循环机组开启,则新风机组必须开启。
只有当循环机组关闭后,对应的新风机组才能关闭。
7、排风机与循环机组实现联锁控制,即循环机组开启,所对应的手术室的排风机亦开启,当循环机组关闭后,所对应的排风机组也相应关闭。
三、水系统及配电设计说明
1、本净化空调工程全年冷热源由甲方提供;要求将净化空调冷热源接到至机组旁一米处。
夏季冷媒供水温度7℃,回水温度12℃,冬季供水温度45℃,回水温度40℃;系统要求回水压差不小于0.2MPa。
2、净化空调系统夏季冷量440KW,供回水管管径为DN150,冬季热量为385KW;过渡季节冷量为220KW。
加湿用水量190KG/h,加湿水管管径DN40;
3、设备层包括机组、辅助电加热器、电热式加湿器、排风机所需量详见电气专业施工图纸。
4、整个净化区冷热水总管需由分水器直接供给。
以便于整个系统的调节和保障。
5、建议在过渡季节使用风冷式热泵机组提供整个冷热源。
6、机组段与段由4-6㎜密封垫密封,压缩率为25%-30%
,机组下部的冷凝水排放管,必须设置水封。
排水管不能直接与下水管道连接。
7、静压箱安装应平整,其长宽方向应与手术台的长宽方向一致。
四、循环机组AUHOP1-OP12、新风机组PAUOP1-OP2、排风机组、消声器、定风量阀、双位定风量阀、手动调节发、止回阀、防火阀、电加热器、电动密封阀、消声弯头、初效过滤器、中效过滤器、压高效过滤器、高效过滤器。
五、。
