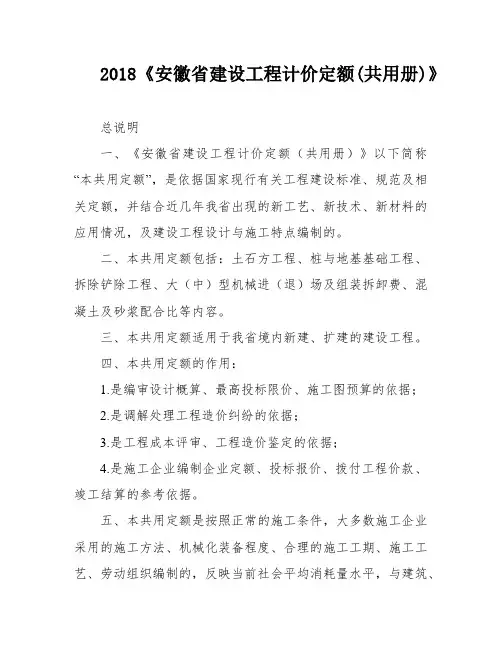

2018《安徽省建设工程计价定额(共用册)》总说明一、《安徽省建设工程计价定额(共用册)》以下简称“本共用定额”,是依据国家现行有关工程建设标准、规范及相关定额,并结合近几年我省出现的新工艺、新技术、新材料的应用情况,及建设工程设计与施工特点编制的。
二、本共用定额包括:土石方工程、桩与地基基础工程、拆除铲除工程、大(中)型机械进(退)场及组装拆卸费、混凝土及砂浆配合比等内容。
三、本共用定额适用于我省境内新建、扩建的建设工程。
四、本共用定额的作用:1.是编审设计概算、最高投标限价、施工图预算的依据;2.是调解处理工程造价纠纷的依据;3.是工程成本评审、工程造价鉴定的依据;4.是施工企业编制企业定额、投标报价、拨付工程价款、竣工结算的参考依据。
五、本共用定额是按照正常的施工条件,大多数施工企业采用的施工方法、机械化装备程度、合理的施工工期、施工工艺、劳动组织编制的,反映当前社会平均消耗量水平,与建筑、装饰装修、安装、市政、园林绿化、仿古建筑工程计价定额配套使用。
六、本共用定额中人工工日以“综合工日”表示,不分工种、技术等级。
内容包括:基本用工、辅助用工、超运距用工及人工幅度差。
七、本共用定额中的材料:1.本共用定额中的材料包括主要材料、辅助材料、周转材料和其他材料。
2.本共用定额中的材料消耗量包括净用量和损耗量。
损耗量包括:从工地堆栈、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。
凡能计量的材料、成品、半成品均一一列出消耗量,难以计量的材料以“其他材料费”方式表示。
3.混凝土、砂浆均按半成品消耗量体积以“m3”表示,其强度、水泥品种与定额不同时可以换算,但配合比用量不可调整。
八、本共用定额的机器台班消耗量是按正常公道的机器配备、机器施工工效测算肯定的,已包括机器幅度差。
九、本共用定额中凡注有“××以内”或“××以下”者,均包括“××”本身;凡注有“××以外”或“××以上”者,则不包括“××”本身。
建设工程共用册建筑工程装饰装修工程定额宣贯安徽省建设工程计价定额共用册新定额总说明土石方工程桩与地基基础工程拆除、铲除工程大(中)型机械进(退)场及组装拆卸费混凝土及砂浆配合比一、定额内容本章共五节,第一节人工土方,19个子目;第二节机械土方,24个子目;第三节挖工作坑、交汇坑土方,3个子目;第四节石方工程,28个子目;第五节施工排水、降水,8个子目;共82个子目。
二、适用范围本章定额适用于建筑、安装、市政、园林绿化、修缮等各类工程的土石方工程(除有关专业册说明了不适用本章定额外)。
三、项目设置的主要变化1、本次定额编制改变了以往定额的传统设置,将本章作为公用册独立出来,可供建筑、装饰、安装、市政、园林绿化、修缮等各类工程使用。
2、本章挖土方(沟槽、基坑)均按挖三类干土编列,所有挖湿土以及一、二类土、四类土按本章说明规定计算。
3、结合施工现场实际情况,取消原定额中人工运土(淤泥、流砂、石方)子目。
4、挖掘机挖土子目结合市场因素按挖深5m以内、8m以内和8m以上编列。
5、本次定额结合市场因素新增了人工清底子目。
6、本次定额编制的定额步距与以往不同。
本章人工挖土方列1.5m以内和每增加1m子目;人工挖沟槽(基坑)均列2m以内和每增加1m子目;人力车运土方(淤泥、流砂)均列运距50m以内和200m 以内每增加50m子目。
7、本次定额人工凿石子目根据实际施工情况,将各类岩石综合取定,不分岩石种类,仅区分平基或槽、坑,设置两个子目。
四、定额说明的主要变化1、本章定额说明明确了本章定额适用于各类工程的土石方工程(除有关专业册说明了不适用本章定额外,例市政工程遂道工程中的土方和本章节土方不一致,各用各的)。
2、虽然本章定额同时编列了人工土石方子目和机械土石方子目,但同时也明确“凡施工现场能采用机械(驾驶机械:如挖掘机、推土机、铲运机、汽车等)施工的土石方工程均不得套用人工(手持电动机具和非电动机具)土石方子目”。
