地暖工程施工方案
- 格式:docx
- 大小:711.48 KB
- 文档页数:9
一、工程概况本工程位于XX市XX区XX小区,建筑面积XX平方米,共计XX户。
本工程采用地暖作为供暖方式,施工范围为厨房、卫生间、卧室、客厅等。
为确保工程质量和施工进度,特制定以下地暖工程施工方案。
二、施工准备1. 技术准备(1)设计施工图纸和有关技术文件齐全,并已完成图纸会审和设计交底。
(2)组织施工人员进行技术培训,确保施工人员熟悉地暖施工工艺和质量要求。
2. 材料准备(1)加热管:采用PE—RT地暖管,管材规格为De20×2.3(S5)。
(2)连接管:连接分水器与表箱之间的连接部分,采用PE—X管材。
(3)保温层:30厚复合铝箔挤塑聚苯乙烯保温板。
(4)填充层:采用C15豆石混凝土,厚度为60mm。
(5)其他辅助材料:包括保温钉、胶粘剂、水泥、砂等。
3. 机具准备(1)机具:细石混凝土搅拌机、泵送设备、专用扳手、电动试压泵等。
(2)工具:锯条、手锤、活扳手、手动试压泵、刮刀等。
(3)量具:水平尺、钢卷尺、卷尺等。
三、施工工艺1. 施工流程(1)基层处理:清理地面,确保无杂物、油污等。
(2)放线定位:根据设计图纸,放线定位地暖管敷设位置。
(3)铺设保温层:按照设计要求,铺设30厚复合铝箔挤塑聚苯乙烯保温板。
(4)铺设加热管:按照设计要求,铺设PE—RT地暖管,并连接分水器。
(5)填充层施工:采用C15豆石混凝土填充,厚度为60mm。
(6)地暖系统打压测试:打压至0.6MPa,保持5分钟,无泄漏为合格。
(7)回填施工:回填C15豆石混凝土,厚度为50mm。
(8)验收:按照相关标准进行验收,确保工程质量。
2. 施工要点(1)基层处理:确保基层平整、无裂缝、无油污等。
(2)放线定位:放线准确,确保加热管敷设位置符合设计要求。
(3)保温层铺设:保温层平整,无空鼓、裂缝等现象。
(4)加热管铺设:加热管间距均匀,连接牢固,无交叉、重叠现象。
(5)填充层施工:填充层平整,无空鼓、裂缝等现象。
(6)打压测试:打压测试合格,确保地暖系统无泄漏。

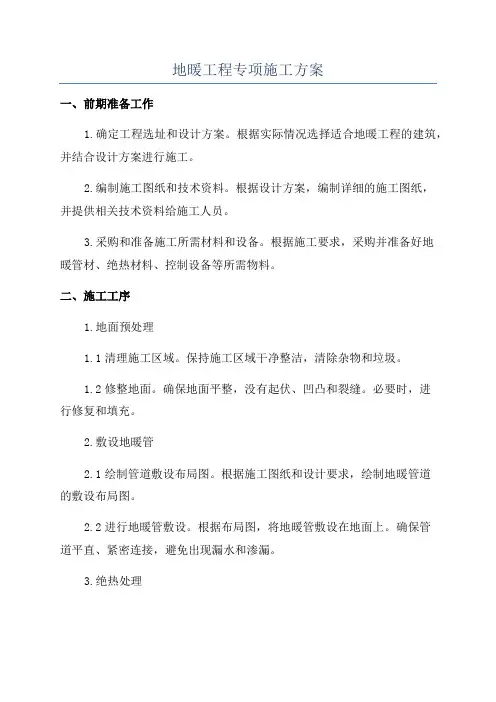

地暖工程专项施工方案一、前期准备工作1.确定工程选址和设计方案。
根据实际情况选择适合地暖工程的建筑,并结合设计方案进行施工。
2.编制施工图纸和技术资料。
根据设计方案,编制详细的施工图纸,并提供相关技术资料给施工人员。
3.采购和准备施工所需材料和设备。
根据施工要求,采购并准备好地暖管材、绝热材料、控制设备等所需物料。
二、施工工序1.地面预处理1.1清理施工区域。
保持施工区域干净整洁,清除杂物和垃圾。
1.2修整地面。
确保地面平整,没有起伏、凹凸和裂缝。
必要时,进行修复和填充。
2.敷设地暖管2.1绘制管道敷设布局图。
根据施工图纸和设计要求,绘制地暖管道的敷设布局图。
2.2进行地暖管敷设。
根据布局图,将地暖管敷设在地面上。
确保管道平直、紧密连接,避免出现漏水和渗漏。
3.绝热处理3.1敷设绝热材料。
在地暖管道上方敷设绝热材料,以减少热量损失。
确保绝热材料平整、无空隙。
3.2修剪绝热材料。
根据地暖管道的大小和形状,对绝热材料进行修剪,确保与管道完全贴合。
4.安装控制设备4.1选购合适的控制设备。
根据设计要求,选购适合的温度控制器和其他相关设备。
4.2进行控制设备的安装。
将控制设备安装在适合的位置,并根据说明书进行接线。
5.压力测试和清洗5.1进行压力测试。
在施工完成后,对地暖系统进行压力测试,确保系统正常工作,无漏水和渗漏现象。
5.2清洗地暖系统。
通过引入清洗剂进行地暖系统的清洗,以保证管道内无杂质和污垢。
6.保温施工6.1安装保温材料。
在地暖系统的周边墙壁和地板上安装保温材料,以减少热量的散失。
确保保温材料完全覆盖。
7.施工验收与调试7.1进行施工验收。
根据设计要求和相关标准,进行地暖工程的验收,确保施工符合要求。
7.2进行系统调试。
将地暖系统调整到适当的温度和风速,确保系统正常工作,并进行系统的性能测试。
三、施工注意事项1.施工现场必须保持整洁,避免杂物和垃圾污染地暖系统。
2.地暖管道布局应合理,避免管道交叉和死角,保证热量分布均匀。
地暖工程施工方案范本一、工程概述地暖是一种新型的采暖方式,它利用地板下面的辐射供暖系统进行供热,能够有效地提高室内舒适度,减少室内空气的流动,提高室内空气质量,可以达到节能环保的目的。
地暖工程建设的主要目的是为了提高居民生活的舒适度,出于这个目的本施工方案将围绕以下几项工作展开:地暖供暖系统的设计与布置、地暖供暖管道的铺设、地暖系统的调试等。
二、工程特点本次地暖工程的施工范围主要包括地暖供暖系统的设计、材料采购、管道铺设及调试等,地暖供暖系统的布置将充分考虑到室内空间的布局、室内的采光情况、地板的材质等因素。
管道铺设过程中将采用专业的工具和材料,保证铺设的质量和安全性。
同时,为了保证地暖系统的正常运行,我们将在施工完成后进行专业的调试工作。
三、工程施工方案1. 设计与布置地暖供暖系统的设计与布置是地暖工程的关键环节,地暖供暖系统的布置需要根据室内空间的具体情况进行合理的设计,合理布置管道和散热器。
同时,还需要考虑到地板的材质、厚度和散热面积,确保地暖供暖系统的供热效果和舒适度。
设计方案完成后,我们将提交甲方审核,确认无误后即可开始施工。
2. 材料采购地暖供暖系统所需材料主要包括地暖管道、散热器、连接件等,我们将在施工前提前做好材料采购工作,确保施工过程中能够及时供应所需的材料,避免因为材料原因导致施工延期。
3. 管道铺设地暖供暖系统的管道铺设是地暖工程中最重要的环节之一,管道的铺设需要考虑到室内其他设施的布置情况,以及地板的材质和厚度,确保管道的安全性和美观性。
同时,为了保证供热效果和舒适度,我们还将根据设计方案合理布置管道和散热器。
4. 系统调试地暖供暖系统的调试是地暖工程的最后一个环节,为了保证地暖系统的正常运行,我们将在施工完成后进行专业的调试工作,包括系统的压力测试、散热器的通水通电测试等。
确认地暖系统运行正常后,即可交付使用。
四、安全措施在施工过程中,我们将按照相关安全规定进行操作,对施工现场进行全面的安全检查,保证施工过程中的安全。

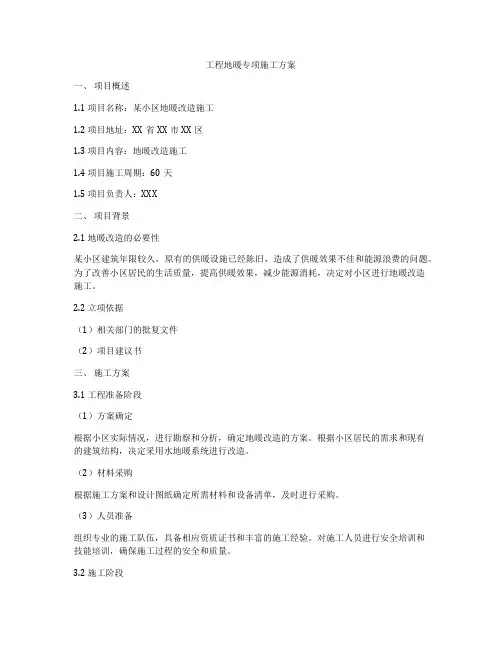

工程地暖专项施工方案一、项目概述1.1 项目名称:某小区地暖改造施工1.2 项目地址:XX省XX市XX区1.3 项目内容:地暖改造施工1.4 项目施工周期:60天1.5 项目负责人:XXX二、项目背景2.1 地暖改造的必要性某小区建筑年限较久,原有的供暖设施已经陈旧,造成了供暖效果不佳和能源浪费的问题。
为了改善小区居民的生活质量,提高供暖效果,减少能源消耗,决定对小区进行地暖改造施工。
2.2 立项依据(1)相关部门的批复文件(2)项目建议书三、施工方案3.1 工程准备阶段(1)方案确定根据小区实际情况,进行勘察和分析,确定地暖改造的方案。
根据小区居民的需求和现有的建筑结构,决定采用水地暖系统进行改造。
(2)材料采购根据施工方案和设计图纸确定所需材料和设备清单,及时进行采购。
(3)人员准备组织专业的施工队伍,具备相应资质证书和丰富的施工经验。
对施工人员进行安全培训和技能培训,确保施工过程的安全和质量。
3.2 施工阶段(1)地暖管道敷设根据设计图纸和实际情况,对地暖管道进行敷设,确保每个区域均匀受热,保证供暖效果。
(2)地暖设备安装安装地暖设备,包括循环泵、分水器、温控阀等,保证设备的正常运行和供暖效果。
3.3 施工注意事项(1)安全第一施工人员必须穿戴好个人防护用品,并遵守安全操作规程,严禁酗酒、施工中吸烟等不良行为。
(2)保护周边环境施工过程中要做好周边环境的保护工作,避免扬尘、噪音、污水等对周边环境的影响。
(3)质量控制严格按照设计规范和施工标准进行施工,保证施工质量。
四、施工管理4.1 施工进度管理设立施工进度计划表,每天进行施工进度的跟踪和分析,及时解决施工中的问题,确保施工进度和质量。
4.2 施工现场管理设立施工台账,对施工现场进行实时监控,确保施工安全和质量。
4.3 施工质量管理设立检查台账,对施工过程中的质量进行抽检,确保施工质量达标。
五、施工验收5.1 施工结束后,对地暖系统进行试水试压,确保系统的正常运行。
2022年地暖施工方案4篇地暖施工方案1(一)一般规定1、板辐射供暖的安装工程,施工前应具备下列条件:⑴设计图纸及其它技术文件齐全。
2、地板辐射供暖的安装工程,环境温度宜不低5℃。
3、地板辐射供暖施工前,应了解建筑物的结构,熟悉设计图纸、施工方案及其它工种的配合措施。
安装人员应熟悉管材的一般性能,掌握基本操作要点,严禁盲目施工。
4、加热管安装前,应对材料的外观和接头的配合公差进行仔细检查,并清除管道和管件内外的污垢和杂物。
5、安装过程中,应防止油漆、沥青或其它化学溶剂污染塑料类管道。
6、管道系统安装间断或完毕的敞口处,应随时封堵。
⑵经批准的施工方案或施工组织设计已进行技术交底。
⑶施工力量和机具等,能保证正常施工。
⑷施工现场、施工用水和用电、材料储放场地等临时设施,能满足施工需要。
(二)绝热层的铺设1、绝热层应铺设在平整的基地上。
2、绝热层应铺设平整、搭接严密。
当敷有真空镀铝聚脂薄膜或玻璃布基铝箔贴面层时,3、除将加热管固定在绝热层上的塑料卡钉穿透外,不得有其它破损。
(三)加热管的配管和敷设1、按照设计图纸的要求,进行放线并配管。
同一通路的加热管应保持水平。
2、加热管的弯曲半径,PE-RT管有宜小于5倍管外径。
3、填充层内的加热管不应有接头。
4、采用专用工具切管,断口应平整,断口面应垂直于管轴线。
5、加热管应加以固定,可以分别采用以下的固定方法:⑴用固定卡子将加热管直接固定在敷有复合面层的绝热板上。
⑵用扎带将加热管绑扎在铺有复合面层的钢丝网上。
⑶卡在铺设于绝热层的表面的专用管架或管卡上。
6、加热管固定点的间距,直管段不应大于700mm,弯曲管段不应大于350mm。
2、加热管的弯曲半径,PE-RT管有宜小于5倍管外径。
3、填充层内的加热管不应有接头。
4、采用专用工具切管,断口应平整,断口面应垂直于管轴线。
5、加热管应加以固定,可以分别采用以下的固定方法:⑴用固定卡子将加热管直接固定在敷有复合面层的绝热板上。

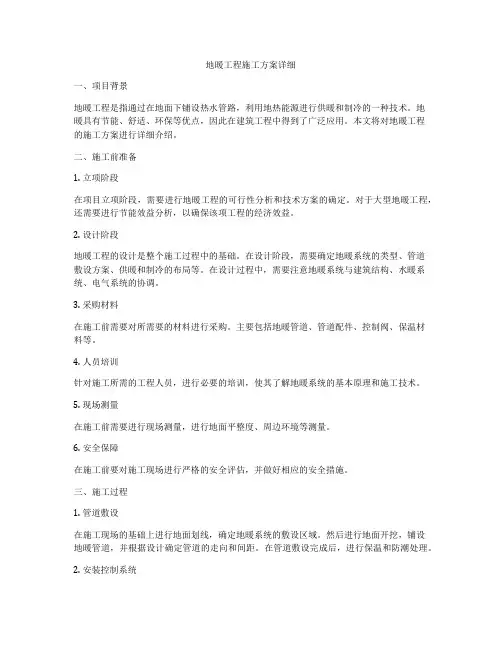

地暖工程施工方案详细一、项目背景地暖工程是指通过在地面下铺设热水管路,利用地热能源进行供暖和制冷的一种技术。
地暖具有节能、舒适、环保等优点,因此在建筑工程中得到了广泛应用。
本文将对地暖工程的施工方案进行详细介绍。
二、施工前准备1. 立项阶段在项目立项阶段,需要进行地暖工程的可行性分析和技术方案的确定。
对于大型地暖工程,还需要进行节能效益分析,以确保该项工程的经济效益。
2. 设计阶段地暖工程的设计是整个施工过程中的基础。
在设计阶段,需要确定地暖系统的类型、管道敷设方案、供暖和制冷的布局等。
在设计过程中,需要注意地暖系统与建筑结构、水暖系统、电气系统的协调。
3. 采购材料在施工前需要对所需要的材料进行采购。
主要包括地暖管道、管道配件、控制阀、保温材料等。
4. 人员培训针对施工所需的工程人员,进行必要的培训,使其了解地暖系统的基本原理和施工技术。
5. 现场测量在施工前需要进行现场测量,进行地面平整度、周边环境等测量。
6. 安全保障在施工前要对施工现场进行严格的安全评估,并做好相应的安全措施。
三、施工过程1. 管道敷设在施工现场的基础上进行地面划线,确定地暖系统的敷设区域。
然后进行地面开挖,铺设地暖管道,并根据设计确定管道的走向和间距。
在管道敷设完成后,进行保温和防潮处理。
2. 安装控制系统地暖系统的控制是整个系统运行的关键。
在施工过程中需要安装供暖和制冷的控制阀,连接传感器和控制器,并进行相应的验收和调试。
3. 连接主体建筑系统在地暖管道敷设完成后,需要进行地暖系统与建筑的结构、水暖系统、电气系统等相关系统的连接。
4. 系统检测地暖系统施工完成后,需要进行系统的水压测试和漏水检测,确保系统的正常运行。
5. 系统调试经过系统的检测合格后,进行地暖系统的调试。
主要包括系统的启停、温度控制等。
6. 安全培训在整个施工过程中,需要对相关工程人员进行安全培训,确保他们在施工中能够严格遵守相关的安全规定和操作规程。

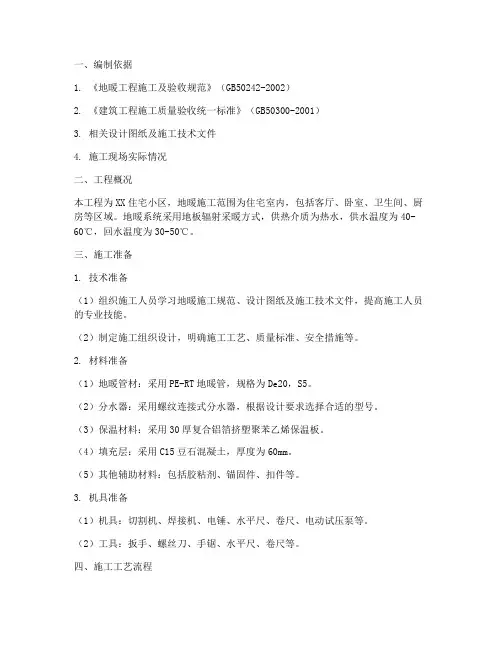

一、编制依据1. 《地暖工程施工及验收规范》(GB50242-2002)2. 《建筑工程施工质量验收统一标准》(GB50300-2001)3. 相关设计图纸及施工技术文件4. 施工现场实际情况二、工程概况本工程为XX住宅小区,地暖施工范围为住宅室内,包括客厅、卧室、卫生间、厨房等区域。
地暖系统采用地板辐射采暖方式,供热介质为热水,供水温度为40-60℃,回水温度为30-50℃。
三、施工准备1. 技术准备(1)组织施工人员学习地暖施工规范、设计图纸及施工技术文件,提高施工人员的专业技能。
(2)制定施工组织设计,明确施工工艺、质量标准、安全措施等。
2. 材料准备(1)地暖管材:采用PE-RT地暖管,规格为De20,S5。
(2)分水器:采用螺纹连接式分水器,根据设计要求选择合适的型号。
(3)保温材料:采用30厚复合铝箔挤塑聚苯乙烯保温板。
(4)填充层:采用C15豆石混凝土,厚度为60mm。
(5)其他辅助材料:包括胶粘剂、锚固件、扣件等。
3. 机具准备(1)机具:切割机、焊接机、电锤、水平尺、卷尺、电动试压泵等。
(2)工具:扳手、螺丝刀、手锯、水平尺、卷尺等。
四、施工工艺流程1. 施工前准备:检查施工场地,清理杂物,确保施工环境符合要求。
2. 放线定位:根据设计图纸,确定地暖管铺设路径,进行放线定位。
3. 地暖管铺设:按照设计要求,将地暖管铺设在保温板上,注意管材间距、弯曲半径等。
4. 分水器安装:将分水器与地暖管连接,确保连接牢固。
5. 保温层铺设:将保温板铺设在地暖管上方,确保保温效果。
6. 填充层施工:将豆石混凝土浇筑在地暖管及保温层上方,厚度为60mm。
7. 防水处理:对卫生间、厨房等易渗漏区域进行防水处理。
8. 地面找平:对填充层进行找平处理,确保地面平整。
9. 地暖系统试压:对地暖系统进行试压,确保无泄漏。
10. 施工验收:按照规范要求,对地暖施工质量进行验收。
五、质量要求1. 地暖管铺设平整,无扭曲、变形等现象。

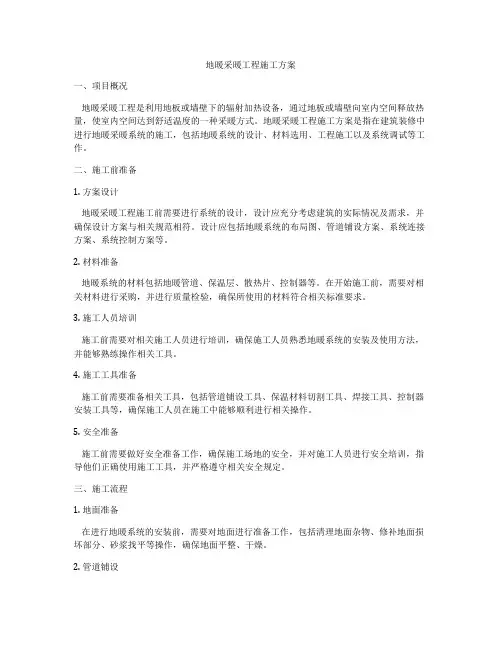

地暖采暖工程施工方案一、项目概况地暖采暖工程是利用地板或墙壁下的辐射加热设备,通过地板或墙壁向室内空间释放热量,使室内空间达到舒适温度的一种采暖方式。
地暖采暖工程施工方案是指在建筑装修中进行地暖采暖系统的施工,包括地暖系统的设计、材料选用、工程施工以及系统调试等工作。
二、施工前准备1. 方案设计地暖采暖工程施工前需要进行系统的设计,设计应充分考虑建筑的实际情况及需求,并确保设计方案与相关规范相符。
设计应包括地暖系统的布局图、管道铺设方案、系统连接方案、系统控制方案等。
2. 材料准备地暖系统的材料包括地暖管道、保温层、散热片、控制器等。
在开始施工前,需要对相关材料进行采购,并进行质量检验,确保所使用的材料符合相关标准要求。
3. 施工人员培训施工前需要对相关施工人员进行培训,确保施工人员熟悉地暖系统的安装及使用方法,并能够熟练操作相关工具。
4. 施工工具准备施工前需要准备相关工具,包括管道铺设工具、保温材料切割工具、焊接工具、控制器安装工具等,确保施工人员在施工中能够顺利进行相关操作。
5. 安全准备施工前需要做好安全准备工作,确保施工场地的安全,并对施工人员进行安全培训,指导他们正确使用施工工具,并严格遵守相关安全规定。
三、施工流程1. 地面准备在进行地暖系统的安装前,需要对地面进行准备工作,包括清理地面杂物、修补地面损坏部分、砂浆找平等操作,确保地面平整、干燥。
2. 管道铺设管道铺设是地暖系统施工的重要环节,需要根据设计方案将地暖管道进行铺设,并保证管道的布置符合规范要求。
在进行管道铺设时,要保证管道的连接牢固、无渗漏。
3. 保温层安装地暖系统的保温层安装也是施工的重要环节,保温层需要将地暖管道进行包裹,确保地暖系统的保温效果。
在安装保温层时,需要严格按照规范要求进行操作,保证保温层的质量。
4. 散热片安装散热片是地暖系统的散热部分,需要将散热片安装在地暖管道上,使热量能够有效地散发到室内空间。
在散热片安装过程中,需要注意散热片的安装位置、数量及排布,确保系统能够正常工作。

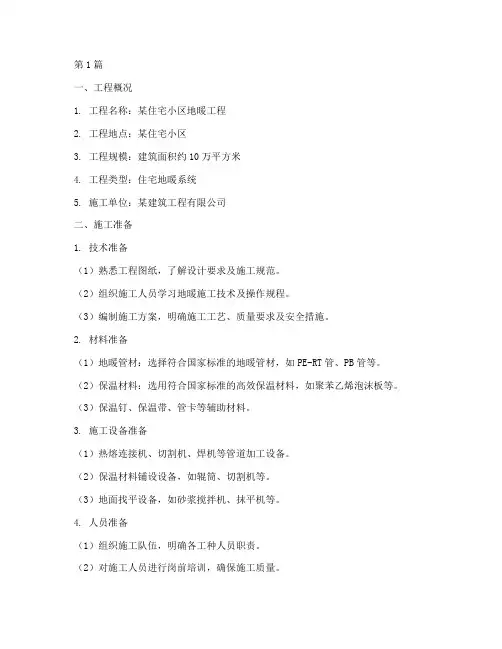

第1篇一、工程概况1. 工程名称:某住宅小区地暖工程2. 工程地点:某住宅小区3. 工程规模:建筑面积约10万平方米4. 工程类型:住宅地暖系统5. 施工单位:某建筑工程有限公司二、施工准备1. 技术准备(1)熟悉工程图纸,了解设计要求及施工规范。
(2)组织施工人员学习地暖施工技术及操作规程。
(3)编制施工方案,明确施工工艺、质量要求及安全措施。
2. 材料准备(1)地暖管材:选择符合国家标准的地暖管材,如PE-RT管、PB管等。
(2)保温材料:选用符合国家标准的高效保温材料,如聚苯乙烯泡沫板等。
(3)保温钉、保温带、管卡等辅助材料。
3. 施工设备准备(1)热熔连接机、切割机、焊机等管道加工设备。
(2)保温材料铺设设备,如辊筒、切割机等。
(3)地面找平设备,如砂浆搅拌机、抹平机等。
4. 人员准备(1)组织施工队伍,明确各工种人员职责。
(2)对施工人员进行岗前培训,确保施工质量。
三、施工工艺1. 施工流程(1)施工准备:测量放线、基层处理、材料准备。
(2)管道铺设:管道加工、铺设、连接。
(3)保温层施工:保温材料铺设、固定、密封。
(4)找平层施工:找平层铺设、找平、养护。
(5)地暖系统打压测试:打压、检查、调试。
(6)系统验收:检查、验收、交付使用。
2. 施工要点(1)测量放线:根据设计图纸,测量放线,确定管道走向、间距及位置。
(2)基层处理:清理基层,确保平整、干净、无杂物。
(3)管道铺设:a. 管道加工:根据设计要求,加工管道,确保管道长度、弯曲度、连接方式符合要求。
b. 铺设:按照设计要求,将管道铺设在基层上,注意管道间距、走向、连接。
c. 连接:采用热熔连接、电熔连接等方法,确保管道连接牢固、密封。
(4)保温层施工:a. 铺设:将保温材料铺设在管道周围,确保保温效果。
b. 固定:采用保温钉、保温带等固定保温材料,防止保温层脱落。
c. 密封:在保温层接口处,采用专用密封胶密封,防止热量损失。
(5)找平层施工:a. 铺设:将找平层铺设在保温层上,确保平整、均匀。

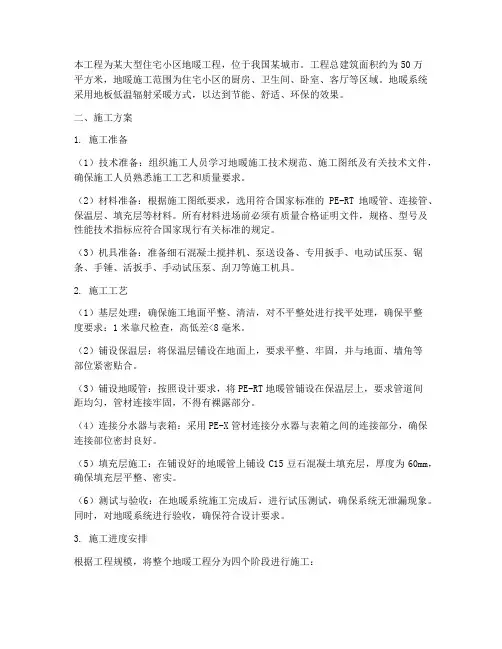

本工程为某大型住宅小区地暖工程,位于我国某城市。
工程总建筑面积约为50万平方米,地暖施工范围为住宅小区的厨房、卫生间、卧室、客厅等区域。
地暖系统采用地板低温辐射采暖方式,以达到节能、舒适、环保的效果。
二、施工方案1. 施工准备(1)技术准备:组织施工人员学习地暖施工技术规范、施工图纸及有关技术文件,确保施工人员熟悉施工工艺和质量要求。
(2)材料准备:根据施工图纸要求,选用符合国家标准的PE-RT地暖管、连接管、保温层、填充层等材料。
所有材料进场前必须有质量合格证明文件,规格、型号及性能技术指标应符合国家现行有关标准的规定。
(3)机具准备:准备细石混凝土搅拌机、泵送设备、专用扳手、电动试压泵、锯条、手锤、活扳手、手动试压泵、刮刀等施工机具。
2. 施工工艺(1)基层处理:确保施工地面平整、清洁,对不平整处进行找平处理,确保平整度要求:1米靠尺检查,高低差<8毫米。
(2)铺设保温层:将保温层铺设在地面上,要求平整、牢固,并与地面、墙角等部位紧密贴合。
(3)铺设地暖管:按照设计要求,将PE-RT地暖管铺设在保温层上,要求管道间距均匀,管材连接牢固,不得有裸露部分。
(4)连接分水器与表箱:采用PE-X管材连接分水器与表箱之间的连接部分,确保连接部位密封良好。
(5)填充层施工:在铺设好的地暖管上铺设C15豆石混凝土填充层,厚度为60mm,确保填充层平整、密实。
(6)测试与验收:在地暖系统施工完成后,进行试压测试,确保系统无泄漏现象。
同时,对地暖系统进行验收,确保符合设计要求。
3. 施工进度安排根据工程规模,将整个地暖工程分为四个阶段进行施工:(1)施工准备阶段:2周(2)地暖管铺设阶段:4周(3)填充层施工阶段:2周(4)测试与验收阶段:1周总计:9周三、质量控制1. 材料质量控制:严格按照国家相关标准对进场材料进行检验,确保材料质量合格。
2. 施工过程控制:严格执行施工工艺,确保施工质量。
3. 系统测试:施工完成后,进行系统测试,确保地暖系统运行正常。
地暖工程施工方案
3.1工艺流程
材料进场验收→施工准备→安装混水器→安装分、集水器→铺设保温板→地暖管环路铺设→外观检验及水压试验→主管道对接(安装主管)→安装膨胀缝、边角保温等→回填细石混凝土→二次试压及冲压→系统调试
3.2一般规定及构造
3.2.1地板辐射供暖的安装工程,施工前应具备下列条件:
a 设计图纸及其它技术文件齐全。
b 经批准的施工方案或施工组织、设计,已进行技术交底。
c 施工力量和机具等,能保证正常施工。
d 施工现场、施工用水和用电、材料储备场地等临时设施,能满足施工需要。
3.2.2地板辐射供暖施工前,应了解建筑物的结构、熟悉设计图纸。
施工方案及其它工种的配合措施。
安装人员应熟悉管材的一般性能,掌握基本操作要点,严禁盲目施工。
3.2.3加热管安装时,应对材料的外观进行检查,并清除管道和管件内外的污垢和杂物。
3.2.4安装过程中,应防止油漆、沥青或其它化学溶剂污染塑料类管道。
3.2.5管道系统安装间断或完毕的敝口处,应随时封堵。
3.2.6绝热层应铺设在平整的基础上。
3.2.7按设计图纸的要求,进行配管,同一通路的加热管应保持水平。
3.2.8加热管的弯曲半径、PE-RT管不宜小于5倍管外径。
3.2.9采用专用工具断管,断口应平整,断口面应垂直于管辐线。
3.2.10地热构造如下图:
3.3施工方法
3.3.1铺设挤塑板
1)将厚度×高度=20mm×60mm的苯板条沿室内墙体周边安装;
卫生间及室内不做导热地盘管部分不做边界保温带。
2)铺设20mm厚苯板要求做到平整、搭接严密;卫生间及厨房根据图纸要求及现场实际情况,预留卫生洁具及厨房案台位置。
3.3.2隔热反射膜铺设
1)隔热反射膜铺设前后细心核对建筑物房间尺寸、功能、墙体位置是否与设计图一致。
2)绝热材料铺设在平整的结构层或平整的地面上,铺设平整、搭接严密,边缝挤满。
3)门口等不规则部位铺设时,要按实际形状采用刀割成型后铺设。
4)卫生间、厨房等有特殊要求的部位铺板时,按设计要求尺寸割断,保护防水层。
5)盘管前,质检员须按设计图纸重新核对一次,无误后方可转入下一道工序。
3.3.3分(集)水器安装
1)专业管工组装分集水器
2)分集水器固定,分水器安装在外,集水器安装在里,分集水器一般距水平地面350mm和500mm左右,高差150mm左右。
3)分集水器安装要求横平竖直,与分集水器连接盘管要求立面、水平面都垂直。
4)分集水器安装按设计要求左右保持一环错距,以便维修。
5)安装完分集水器及时清理油麻污物。
5)分集水器与盘管连接且打压合格后。
3.3.4盘管
1)盘管前,质检员须按设计图纸重新核对一次,无误后方可转入下一道工序。
2)按设计要求尺寸准备地暖管材。
采用专用剪子断管,断口应平整,断面垂直管轴线。
3)每环路为一根管,安装时地暖管材尽量避免有接头。
4)盘管时从分集水器开始安装,用专用管卡将地暖管直接固定在基板上,布管间距为250mm。
5)地暖管固定点的间距,直管段每隔500mm设置,弯曲管段不应大于300mm,在弯曲部位设两处塑料扎带,如有翘起现象,需用水泥钉固定或重物压平,在卫生间及厨房不得用水泥钉固定管材,以防破坏防水层。
6)地暖管露出地面至分水器的管段,设置塑料蛇皮套管,以防局部光照老化。
7)盘管经过门洞、伸缩缝处(卫生间等特殊要求除外)加塑料蛇皮套管。
8)地暖管与分、集水器连接前应测量好连接尺寸,用专用管剪断口,管口断面应垂直于管轴线,断口处应对残渣、毛刺进行修整清理,分、集水器与地暖管接口为卡箍式自锁紧连接,将管头插入后拧紧锁母。
3.3.5打压测试
1)完毕后按设计要求进行两次打压测试。
2)打压介质为清水,打压工具为简易打压泵即可。
3)第一次打压盘管系统安装后打压,即每套分、集水器系统各个环路连通打压,以0.6MPa表压试压,以不渗不漏且一个小时内压力降不超过0.05MPa为合格,监理签字后方可通知土建方带压填充混凝土。
4)第二次打压为泵送细石砼凝固后进行盘管打压。
以0.6MPa表压试压,以不渗不漏且一个小时内压力降不超过0.05MPa为合格,详细作好打压记录打压表。
3.3.6细石砼回填
1)在第一次试压合格后,采用C20细石混凝土填充层的浇捣,碎石粒径宜不大于12mm,并宜掺入适量防止龟裂的添加剂。
2)填充层施工过程中及时做到地膜覆盖保养,以防砼收缩龟裂;砼初凝后7小时开始洒水湿润保养,养护周期不小于48小时。
3)混凝土填充层浇捣和养护过程中,系统应保持不小于0.4Mpa的压力。
3.4施工操作要求
3.4.1对找平层的要求:地板采暖工程施工前要求地面平整,无任何凹凸不平及沙石碎块,钢筋头等现象。
因此要求土建应做水泥砂浆找平层,将地面清扫干净。
电线管只允许垂直穿过地板供暖层。
3.4.2分集水器的安装:
1)应与地面垂直,牢固固定于墙面。
2)立管高不得小于150mm,不宜大于700mm,而且每层分配器安装位置宜相同。
3.4.3保温层的铺设:在不需要损失热量的地方铺设隔热反射膜。
4.4低温管的铺设
1)环路要求:严格按照系统设计方案施工,成品保护,打压实步骤进行。
2)管路固定:加热管应加以固定,采用地暖卡钉将加热管固定在铺设于绝热层表面。
3)套管的安装与处理:管间距小于等于10厘米或过墙处、或加伸缩缝处安装套管,穿墙套管出墙部分不少于5厘米。
4)铺盖层的要求:回填细石混凝土(细石检径≤1.2厘米,细石应用水冲洗干净);根据热学理论,覆盖层的厚度及介质,会直接影响裸管的散热量,所以覆盖层的高度易为管上端不小于1.5厘米。
4)打压试验,无漏水达到设计要求为合格。
5)带压铺豆混凝土找平层(由甲方负责施工并根据现场实际情况及工期进度自行协调)。
6)验收交工
3.5施工应注意的事项
3.5.1在试压合格后,才能进行细石混凝土填充层的浇捣,标号应不小于C15细石粒径宜不大于12mm,并宜掺入适量防止龟裂的添加剂。
3.5.2填充层的养护周期,应不小于48小时。
3.5.3混凝土填充层浇捣和养护过程中,系统应保持不小于0.4Mpa的压力。
3.5.4地面层的施工
1)在填充层养护期满之后,方可进行地面层的施工。
2)在地层及其找平层施工时,不得剔凿填充层或向填充层楔入钉子等物品。
3.6成品保护
3.6.1进场管材及管件保持出厂包装,存放在通风良好的库房内,不得露天存放,防止阳光直射,远离热源,并避免油污。
管材摆放要分项按编号排放整齐,用方木垫好,推置高度不大于1.5m,并应防止脚踏、物砸,用作支撑或借作它用3.6..2在地板辐射采暖的安装过程,不宜与其它施工作业同时交叉进行,应分层或分单元独立施工。
3.6..3混凝土填充层的浇捣和养护过程中严禁进入踩踏,在养护期满之后,敷设加热管的地面,应设置明显标志,加以妥善保护,严禁在上面运行重负苛或放置高温物体,避免剔凿或钉入物体。
3.6.4地暖作业邻接室外无遮挡的应设立相应的遮蔽措施。
3.6.5地暖管铺设好后及时进行试压,并及时浇筑砼垫层,垫层施工
时管道确保0.6Mpa压力,注意不能踏压地暖管,不能使用振捣器。
3.6.6地漏、出水口等部位安放的临时堵头要保护好,以防灌入杂物,造成堵塞。
3.6.7不得在做好的地面上堆放杂物。
