人货电梯接料平台外架搭设方案人货电梯接料平台外架搭设方案会签栏目录一、人货电梯处接料平台安全搭设要求 (2)二、人货电梯处接料平台设计计算 (3)九、预埋环验算 (10)人货电梯接料平台搭设方案一、人货电梯处接料平台安全搭设要求1、人货电梯处的接料平台搭设采用φ48的钢管,基础用C25砼浇筑厚20cm,立杆底部采用50mm厚的木板或12槽钢通长铺设,遇悬挑层也随之悬挑,接料平台的尺寸为长1.5m,宽为0.8m。
两边扶手的高度为1.5m,用竹笆封死,接料平台应用厚5cm的木板铺实,禁止用竹笆或其它金属物代替。
每层设活动式定型安全门,开启方向为内侧,应有专人管理,安全门的高度为1.8m,用元钢或角铁做成,接料平台每层要与建筑物采用刚性连结,其结点不少于两处,严禁将料台与人货电梯连接一体,料台与墙的间距不大于10cm,并用木板铺实。
2、料台前端因人货电梯需要采用钢管双立杆搭设,下部铺设横向槽钢,立杆必须支撑在槽钢上,每立杆纵、横方向应设置扫地杆,立杆的纵向间距等于吊盘宽度增加40~80cm(每边比吊盘超出20~40cm),不得把吊盘设在紧靠墙面位置,以确保视线清楚。
料台立杆的横向间距不大于50cm。
料台的层高与建筑物的层高相一致,大横杆与填芯杆应搭在小横杆上面,小横杆间距与立杆的纵向间距相同,大横杆间距与立杆的横向间距相同,并在其间设1~2根填芯杆件。
在料台侧面必须设“之”字撑,以加强料台的刚度。
3、料台应用5cm厚木板铺设,板与板之间不得留有间隙,木板应按纵向沿墙铺设,铺板应用木条连结钉牢,使铺板成为整块,料台铺板应里低外高,坡度约为5°为宜,吊盘与料台、料台与建筑物间隙均不大于10cm。
4、平台两边各设前后两道独立斜拉钢丝绳,两道中的每一道均应做单道受力计算。
钢丝绳分别拉接在4个拉节点上,与平台形成的夹角不小于45º;选用的钢丝绳应根据平台的载重量进行设计计算,且每组钢丝绳设置的绳卡应不少于3个。
目录一、工程概况二、材料选用三、料台基础处理四、料台构造形式和搭设方法五、人货电梯料台简化计算六、质量要求七、料台拆除方法八、安全管理人货电梯料台施工方案一、工程概况:珠江·帝景山庄21、22#楼及地下室工程,由衡南县工程公司承建;建设单位为衡阳菱电房地产开发有限公司;监理单位为深圳市大兴工程管理有限公司;珠江·帝景山庄21#楼人货电梯料台均分六段进行搭设,第一段为落地料台一至八层,搭设高度为25.4m;第二段为悬挑料台九层至十四层,悬挑高度为18m;第三段为悬挑料台十五层至二十层,悬挑高度为18m; 第四段为悬挑料台二十一层至二十六层,悬挑高度为18m;第五段为悬挑料台二十七层至三十二层,悬挑高度为18m; 第六段为悬挑料台三十三层至顶层,悬挑高度为6m。
珠江·帝景山庄22#楼人货电梯料台均分六段进行搭设,第一段为悬挑料台二至七层,搭设高度为18m;第二段为悬挑料台八层至十三层,悬挑高度为18m;第三段为悬挑料台十四层至十九层,悬挑高度为18m; 第四段为悬挑料台二十层至二十五层,悬挑高度为18m;第五段为悬挑料台二十六层至三十一层,悬挑高度为18m; 第六段为悬挑料台三十二层至顶层,悬挑高度为9m。
本工程采用分项系数设计表达式进行设计,落地式人货电梯料台根据规范要求,落地式人货电梯料台取25.4米进行设计计算;悬挑式人货电梯料台按最不利因素取悬挑高度较高的20米,除去槽钢高度及悬挑层间间距,悬挑料台实际搭设高度为18m米,本工程悬挑式人货电梯料台搭设高度取20m进行设计计算。
钢管尺寸除去锈蚀误差0.5mm,采用φ48×3.0 mm 进行计算。
二、材料的选用1.钢管料台钢管选用现行国家标准《直缝电焊钢管》(GB/T13793)中规定的3号普通钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A级钢要求。
钢管尺寸选用φ48×3.5mm,表面锈蚀深度Δ≤0.50 mm,长度小于1.5m的各种杆件钢管端部弯曲偏差Δ≤5mm,当4m<L<6.5 m时弯曲偏差Δ≤20 mm,≤6.5m的水平杆、斜杆的钢管弯曲偏差Δ≤30mm。

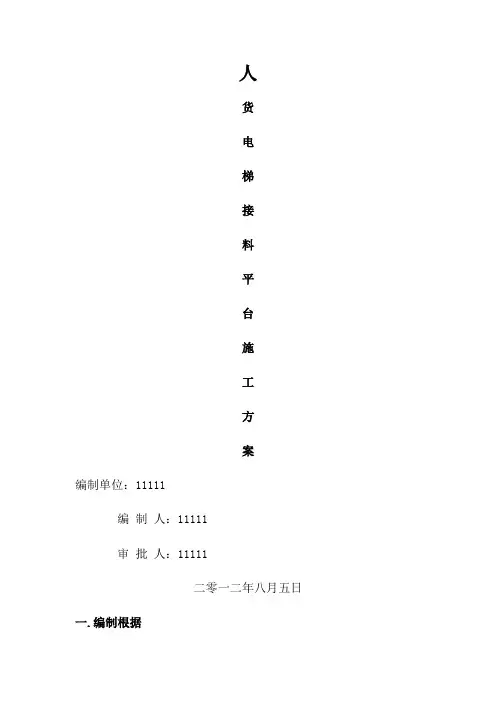

人货电梯接料平台施工方案编制单位:11111编制人:11111审批人:11111二零一二年八月五日一.编制根据1.《建筑施工安然检讨尺度》JGJ59-2011;2.《建筑施工扣件式钢管脚手架安然技巧规范》JGJ130-2011;3.《建筑施工高处功课安然技巧规程》JGJ80-91;4.《钢构造设计规范》(GB50017-2003);二.工程根本归纳综合工程名称:111111工程地点:111111构造型式:地下室底板:筏板基本.地下和地上部分:框架-剪力墙构造本工程属商住区房地产开辟项目,均为高层或多层的单元式室庐楼,构造运用年限50年.工程项目包含1栋33层,1#楼地上33层,层高2.9m,建筑高度98.3m(±0.000以上98.3m).2栋15层,2#楼地上15层,层高2.9m,建筑高度45m.1栋11层.6栋8层.6栋3层建筑及地下车库,总建筑面积172163.75m2.扶植单位:111111设计单位:111111监理单位:111111施工单位:111111三.计划设计根据编制根据,联合工地现场的现实情形和设计图纸,决议该外架人货电梯料台搭设具体办法如下:1)1#楼搭设高度为98.3m.2#楼搭设高度45.5m.2)搭设落地式人货施工电梯卸料平台,搭设尺寸如下:a.接料平台纵向尺寸长为1.2m,立杆间纵距为1.2m;c.大横杆步距为1.8m,每立杆纵.横偏向应设置扫地杆离地200mm.3)材料采取钢管类型为48*3.0mm.4.)立杆设置均为双立杆;接料平台内立杆距离墙体最大不得大于0.30m.5)连墙件选用钢管预埋于混凝土梁楼面上穿孔,预埋钢管与脚手架采取刚性衔接,二步二跨安插;安插方法采取:竖向间距2.9m程度间距0.9m,同时施工2层,脚手板共铺设方法为:一步一设.6)立杆底部采取50mm厚的木板或12槽钢通长铺设,接料平台的尺寸为长1.2m,宽为3.6m,双方扶手的高度为1.5m,护身雕栏0.5m 一道,用木板封逝世.7)接料平台板每层高于楼面200mm,料台铺板应里低外高,坡度约为5°四.杆件搭设请求1.1立杆接头除在顶层可采取搭接外,其余均采取对接扣件衔接.1.2立杆上的对接扣件应交织安插,两个相邻立杆接头不该设在同步同跨内,两相邻立杆接头在高度偏向错开的距离不小于500mm,接头中间距主节点的距离不该大于步距的1/3.1.1纵向程度杆设于横向程度杆之下,在立杆的内侧,并用直角扣件与立杆扣紧.1.2程度杆采取对接扣件衔接,也可采取搭接a.对接扣件应交织安插,不该设在同步同跨内,相邻接通程度距离不该大于500mm,并应防止设在跨中.b.当采取搭接接头时,搭接接头不该小于1m,并应等距设置3个扭转扣件固定,端扣件盖板边沿至杆端的距离不宜小于100mm.连墙件采取刚性衔接,程度向沿架体的四角各设置一个拉节点与墙体呈“八”字形对撑衔接.连墙件采取48*3.0的钢管,其与架体的衔接采取直角扣件,连墙件中的连墙杆尽量呈程度设置,当不克不及程度设置时,与脚手架衔接的一端应下斜衔接,不得采取上斜衔接;与程度面成45~60夹角.沿落地卸料平台架体外侧满设铰剪撑,铰剪撑与地面夹角为45~60,在外侧立面沿架长及架高持续设置.斜杆接长采取扭转扣件搭接,搭接长度不小于1000mm,设置3个扭转扣件,端部钢管伸出扣件外边沿不到少于100mm.五.安然技巧请求及安然防护1.楼层接料平台严禁与脚手架等举措措施相连,并层层单独设置刚性连墙件,其结点许多于两处,严禁将料台与人货电梯衔接一体,料台板与墙的间距不大于10cm,并用木板铺实.2.楼层卸料平台严禁与脚手架等举措措施相衔接,且应在显著地位吊挂限荷标牌和楼层标识.3.料台运用5cm厚木板铺设,板与板之间不得留有间隙,木板应按纵向沿墙铺设,铺板运用木条贯穿连接钉牢,使铺板成为整块,料台铺板应里低外高,坡度约为5°为宜,吊笼与料台.料台与建筑物间隙均不大于10cm.4.人货电梯吊笼接口处必须设置定型化.对象化的内开防护门.对人货电梯安然防护门的设置同一装配高度为1800mm,底部距料台铺板垂直间距不大于200mm,并用钢板网关闭,插销装配在吊笼一侧,在插销闲暇处加焊钢板.5.确保人货电梯楼层卸料平台安然防护门同一由吊笼内司机开闭,料台上功课人员无法随便打开.6.当外架裁撤,单留料台施工时,必须采纳加固措施,料台在裁撤进程中不得将料台与建筑物的贯穿连接点一拆到底,必须做到由上而下依次裁撤,现场还应由专人监护,批示.7.料台在搭设进程中,项目安然部分必须对料台进行分段验收,验收及格方能运用,料台在运用进程中应按尺度经常检讨,以确保安然运用,还应在洞口挂牌,8.制止两层同时进行堆放,且应教导工人高低班时先站在楼内等候电梯,电梯到后依次进入电梯,不成多层多人分散在料台上等待电梯.9.脚手架操纵人员必须戴安然帽.安然带,穿防滑鞋等.10.运料时接料平台总重量不克不及超出1t,严厉掌握运料的重量.11.操纵层上施工活荷载不得超出6kN/㎡,不得将其他物体固定在脚手架上,严禁随便率性吊挂其它装备.12.六级及六级以上大风和雾.雨.雪天应停滞脚手架功课,雨.雾后上架操纵应有防滑措施,应清除积雪.13.安然网须满挂在外侧立杆的里侧,用铁丝绑扎稳固,不留裂缝,周围应交圈.钢管落地卸料平台盘算书一.架体参数二.荷载参数三.设计简图平台程度支持钢管安插图卸料平台平面示意图卸料平台侧立面示意图四.板底支持(纵向)钢管验算G 1k =g 1k =0.033kN/m;G 2k = g 2k ×l b /4 =0.350×1.20/4=0.105kN/m;Q 1k = q 1k ×l b /4 =5.000×1.20/4=1.500kN/m;Q 2k = q 2k ×l b /4 =6.000×1.20/4=1.800kN/m;1.强度盘算板底支持钢管按照均布荷载下简支梁盘算.q=1.2×(G 1k +G 2k )+1.4×(Q 1k +Q 2k )=1.2×(0.033+0.105)+1.4×(1.500+1.800)=4.786kN/m;板底支持钢管盘算简图/8=0.861kN·m;22=ql max M ×1.20/2=2.871kN·m;=ql/2=4.786max R ;322/(4.49×106/W=0.861×10max σ=M 知足请求!2.挠度盘算2k +Q 1k +Q 2k +G 1k =G 'ql/2=3.438×1.20/2=2.063kN;'=q max 'R /384EI=5×3.438×(1.204l 'ν=5q)=4.180mm<max{1200.00/14/(384×206000.00×10.78×104)3×1050,10}mm知足请求! 五.横向支持钢管验算横向支持钢管按照均布荷载和分散荷载下三等跨持续梁盘算,分散荷载P 取板底支持钢管传递最大支座力.q=g 1k =0.033kN/m;p=R max /2=1.436kN;p '=R 'max横向钢管盘算简图横向钢管盘算弯矩图=0.652kN·m;max M 横向钢管盘算剪力争=6.340kN;max R横向钢管盘算变形图=1.676mm;max ν ;322/(4.49×106/W=0.326×10max σ=M 知足请求!=1.676mm<max{1200.00/150,10}=10.00mm;max ν 知足请求!六.立杆承重衔接盘算知足请求!七.立杆的稳固性验算N G1=1.3×(l a /2+2.00*l b +2.00*h)*0.038/h+g 1k ×l a N G2=g 2k ×l a ×l b /2.00=0.350×1.20×1.20/2.00=0.252kN;N G3=g3k×l b=0.140×1.20=0.168kN;N G4=g4k×l b=0.010×1.20=0.012kN;N Q1=q1k×l a×l b/2.00=5.000×1.20×1.20/2.00=3.600kN;N Q2=q2k×l a×l b/2.00=6.000×1.20×1.20/2.00=4.320kN;斟酌风荷载时,立杆的轴向压力设计值:N=1.2(N G1+N G2+N G3+N G4)+0.9×1.4(N Q1+N Q2)=1.2×(0.241+0.252+0.16 8+0.012)+ 0.9×1.4×(3.600+4.320)=10.786kN;支架立杆盘算长度:L0长细比λ=L0/i=2.700×103/(1.59×10)=169.811<[λ]=210知足请求!轴心受压构件的稳固系数盘算:长细比λ= L0/i=3.251×103ωk=μzμsωo2M w=0.9×1.4×ωk×l×h22/10=0.087kN·m;σ=N/φA+M w/W=10.786×103/(0.174×4.24×102)+0.087×106/(4.49×10322知足请求!八.连墙件验算1.强度验算ωk=μzμsωo2A W2N w=1.4×ωk×A wN=N w+N0长细比λ=L0/i=(0.25+0.12)×103/(1.59×10)=23.270,由λ查表得到立杆的稳固系数φ=0.944.N f=0.85×φ·A·[f]= 0.85×0.944×4.240×10-4×205.00×103N=4.148<N f知足请求!2.衔接盘算连墙件采取扣件方法与墙体衔接.知足请求!九.立杆支承面承载力验算1.抗冲切验算楼板抗冲切承载力:βh=1,f t=1.43N/mm,σs=0.4+1.2/2=1,ho=100-15=85mm,μm=4×(100.00+ho)=4×(100+85)=740mm F lh f t)ημm h0=(0.7×1×1.43×103+0.15×103知足请求!2.局部受压承载力验算楼板局部受压承载力:ω=0.75,βl=(A b/A l)=0.333,f ccF l=ωβl f cc A=0.75×0.333×12.155×103知足请求!附图。
人货电梯进料平台搭设方案1.0.1 施工图纸和相关规范文件是本工程编制的依据。
1.0.2 本工程遵循《钢结构设计规范》(GB -2003)等编制。
1.0.3 遵守《高空作业操作技术规程》(80-91)。
1.0.4 严格按照《建筑结构荷载规范》(GB-2001)执行。
1.0.5 遵守《建筑施工安全检查标准》59-99.1.0.6 遵循安徽省、马鞍山市现行有关规范规定。
2.1 总体概况:本工程旨在安装人货梯和物料升降机。
其中,接料台搭设、落地式卸料平台扣件钢管支撑架计算书、悬挑式接料平台的计算、接料平台脚手架拆除等是本工程的重要组成部分。
3.接料台搭设:接料台搭设是本工程的第一步。
施工人员应严格按照施工图纸和相关规范文件进行操作,确保搭设的接料台符合安全要求。
4.落地式卸料平台扣件钢管支撑架计算书:本部分主要介绍落地式卸料平台的扣件钢管支撑架计算书。
施工人员应认真核对计算书中的数据,确保支撑架的稳定性和安全性。
5.悬挑式接料平台的计算:本部分介绍了悬挑式接料平台的计算方法。
施工人员应按照计算书进行操作,确保悬挑式接料平台的稳定性和安全性。
6.接料平台脚手架拆除:本部分介绍了接料平台脚手架的拆除方法。
施工人员应按照规范文件的要求进行操作,确保拆除过程中的安全。
7.施工安全管理:本部分介绍了本工程的施工安全管理措施,包括安全培训、安全检查和事故应急预案等。
施工人员应认真遵守,确保施工过程中的安全。
8.脚手架的劳动力安排:本部分介绍了脚手架的劳动力安排。
施工人员应按照规范文件的要求进行操作,确保施工过程中的安全和效率。
本文主要介绍了拉结点、平台胶合板、受力杆等相关知识。
首先介绍了拉结点的作用和使用方法,然后介绍了平台胶合板的材料和使用场景。
接着详细介绍了受力杆的作用和计算方法。
同时还介绍了悬挑侧面构造详图和电梯位置及接料平台脚手架搭设示意图,方便读者更好地理解相关知识。
此外,本文还介绍了落地式卸料平台扣件钢管支撑架计算书,详细介绍了基本计算参数和纵向支撑钢管的计算方法。
施工电梯接料平台施工方案一、项目背景及目标最近几年,我国城市化进程加快,高层建筑如雨后春笋般崛起。
作为建筑行业的重要环节,施工电梯的接料平台施工显得尤为重要。
本项目旨在为施工电梯提供一个安全、高效、便捷的接料平台,确保施工顺利进行。
二、施工电梯接料平台设计原则1.安全性:确保施工电梯接料平台在施工过程中,能够有效保障作业人员的安全。
2.高效性:提高接料平台的作业效率,降低施工成本。
3.便捷性:便于施工电梯操作人员操作,减少作业时间。
4.可靠性:确保接料平台在恶劣环境下,仍能稳定运行。
三、施工电梯接料平台设计要点1.平台尺寸:根据施工电梯的尺寸,确定接料平台的长度、宽度和高度。
一般而言,平台长度应大于电梯宽度,宽度应大于电梯长度,高度以满足电梯进出口高度为准。
2.平台结构:采用高强度钢材,焊接成框架结构,表面铺设花纹钢板,增加摩擦力。
3.固定方式:采用膨胀螺栓将平台固定在楼板上,确保平台稳定。
4.防护栏杆:平台四周设置防护栏杆,高度不小于1.2米,中间设置防护网。
5.楼梯:根据平台高度,设置楼梯,方便作业人员上下。
6.接料平台照明:设置照明设备,确保夜间施工安全。
四、施工电梯接料平台施工流程1.施工前准备:检查施工电梯接料平台的设计图纸,了解施工要求,准备所需材料、设备和工具。
2.平台焊接:按照设计尺寸,焊接平台框架,确保焊接质量。
3.平台安装:采用膨胀螺栓将平台固定在楼板上,检查平台稳定性。
4.防护栏杆安装:焊接防护栏杆,安装防护网。
5.楼梯安装:根据平台高度,焊接楼梯,确保楼梯牢固。
6.接料平台照明安装:布置照明线路,安装照明设备。
7.施工电梯接料平台验收:检查平台焊接质量、稳定性、防护措施等,确保符合设计要求。
五、施工电梯接料平台施工注意事项1.施工过程中,严格遵守安全操作规程,确保作业人员安全。
2.严禁酒后作业,确保施工质量。
3.定期检查施工电梯接料平台,发现问题及时整改。
4.保持施工现场整洁,文明施工。
目录一、工程概况 (2)二、设计依据及适用范围 (2)三、技术要求 (3)四、搭设材料要求 (4)五、施工要求 (4)1、搭设要求 (4)2、拆除要求 (4)六、施工程序 (5)1、施工前的准备 (5)2、地基与基础 (5)3、平台架的搭设 (5)4、平台架的拆除 (6)七、落地平台架的设计计算书 (6)八、悬挑平台架的设计计算书 (13)人货电梯料台施工方案一、工程概况1、地理位置:********2、工程名称:************建设单位:***************设计单位:****************监理单位:**************3、本工程结构形式框剪/框架结构;**********4、***********楼分别设置两台SC200/200型人货梯,人货梯架体与主体脚手架断开独立搭设,7层以下采用落地式,7层以上每隔6层一挑,搭设在悬挑工字型钢上面。
二、设计依据及适用范围1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011);2、《建筑施工安全检查标准》(JGJ59-2011);3、《建筑施工脚手架实用手册》;4、搭设高度及施工荷载规定如下:本施工方案为人货梯料台施工方案,安装位置在南侧阳台上,具体位置见平面示意图。
架体分段高度为:20.7m,17.4m,17.4m,17.4m,19m,架体平面尺寸为3.8m×0.9m,架体连同平台尺寸为3.8m×3m;立杆纵距1.5m、1.9m(落地式平台按1.5m计算,悬挑式平台按1.9m计算),立杆横距0.9m,立杆步距1.8m、1.2m(计算按1.8计算),平台架体外侧均布置剪刀撑;平台架体施工荷载按3.0Kn/m2计算,悬挑层采用三根16号工字型钢悬挑,联梁采用12.6槽钢,工字型下设置14a槽钢斜撑,连墙杆每层需采用预埋件螺栓形式设置7层以下架体搭设在地下室顶板上(-1.5m),7层、13层、19层、25层分别外挑,架体平面布置图见下图:三、技术要求1、平台基础地面承载力应达到60KN/㎡,架体下应至少浇筑150厚C15基础(当设置于地下车库底板上时可省略),当承载不满足时应采用必要措施进行加固;2、平台对应的每层楼面处必须设置连墙杆;3、平台每层应满铺木脚手板,脚手板应与架体绑扎牢固。
人货电梯专项施工方案(1)
一、项目背景
随着城市建设和发展的不断推进,人货电梯在商业和居住楼宇中的应用越来越广泛。
人货电梯的施工是一个复杂的工程,需要精心设计和施工方案来确保安全和效率。
二、施工准备
1. 材料准备
在施工前,需要准备好各种所需材料,包括电梯构件、螺栓、电线等。
2. 设备准备
确保施工过程中需要的各种设备齐全,如吊装机、电钻等。
3. 人员组织
合理安排施工人员的工作任务和班次,确保施工进度顺利。
三、施工步骤
1. 地基基础施工
首先进行地基基础的施工,确保电梯的稳固性。
2. 机房设备安装
安装电梯的机房设备,包括电机、控制器等。
3. 轨道安装
安装电梯轨道,确保电梯的运行平稳。
4. 门套安装
安装电梯门套,确保乘客和货物的安全。
四、施工质量控制
1. 施工现场监督
在施工过程中进行现场监督,确保施工质量符合标准。
2. 材料检测
对使用的材料进行检测,确保质量可靠。
3. 施工过程监控
监控施工过程中的各个环节,及时发现问题并采取措施解决。
五、施工安全措施
1. 安全培训
对施工人员进行安全培训,提高他们的安全意识。
2. 安全防护
在施工现场设置安全防护设施,确保施工人员和周围人员的安全。
六、施工总结
人货电梯的施工是一个复杂的工程,需要各方共同努力来确保施工质量和进度。
只有严格按照施工方案和安全规范进行工作,才能保证电梯的安全运行和可靠性。
以上是人货电梯专项施工方案(1)的相关内容,希望能对相关人员的工作有所帮助。
第1篇一、项目概述1. 项目名称:XX大厦人货梯安装工程2. 项目地点:XX市XX区XX大厦3. 项目规模:共安装人货梯3部4. 施工单位:XX建筑工程有限公司5. 施工周期:60天二、施工准备1. 施工组织设计(1)施工组织架构:成立项目施工小组,明确各岗位人员职责。
(2)施工进度计划:根据工程实际情况,制定详细的施工进度计划。
(3)施工资源配置:合理配置施工人员、设备、材料等资源。
2. 技术准备(1)技术交底:组织施工人员进行技术交底,确保施工人员掌握施工技术要求。
(2)施工图纸会审:组织相关人员对施工图纸进行会审,确保施工图纸的准确性。
(3)施工方案编制:根据工程实际情况,编制详细的施工方案。
3. 材料准备(1)人货梯设备:采购符合国家标准的人货梯设备,确保设备质量。
(2)辅助材料:准备施工过程中所需的辅助材料,如电缆、绝缘子、接线盒等。
4. 人员准备(1)施工人员:组织具备相关资质的施工人员,确保施工质量。
(2)安全员:配备专业安全员,负责施工现场的安全管理工作。
三、施工方案1. 施工流程(1)现场勘查:对施工现场进行勘查,了解现场环境、周边设施等情况。
(2)设备进场:将人货梯设备运至施工现场,并验收设备质量。
(3)基础施工:根据设计要求,进行人货梯基础施工。
(4)设备安装:将人货梯设备安装到位,并进行调试。
(5)电气施工:进行电气线路施工,确保电气设备正常运行。
(6)试运行:进行人货梯试运行,确保设备运行稳定。
(7)验收:完成施工后,进行验收工作。
2. 施工方法(1)基础施工:根据设计图纸,进行基础模板的搭建和钢筋绑扎,确保基础施工质量。
(2)设备安装:按照设备说明书和施工图纸,进行人货梯设备的安装。
安装过程中,注意设备的水平度和垂直度,确保设备安装到位。
(3)电气施工:按照电气图纸,进行电气线路的施工。
施工过程中,注意电缆的敷设和接线盒的安装,确保电气设备正常运行。
(4)试运行:在设备安装完成后,进行试运行。
施工电梯接料平台施工方案1. 引言本文档旨在介绍施工电梯接料平台的施工方案。
施工电梯接料平台是在建筑施工现场用于提供升降载货、材料的平台设施。
本文将详细介绍施工电梯接料平台的设计、施工步骤、安全措施和维护保养内容。
2. 设计方案施工电梯接料平台的设计方案应考虑以下要素:2.1 尺寸和承载能力根据实际施工需求,确定施工电梯接料平台的尺寸和承载能力。
平台的长度、宽度和高度应满足提货需求,承载能力应考虑货物和人员的重量。
2.2 结构和材料施工电梯接料平台通常由钢结构构成,具有足够的强度和稳定性。
钢材应选用耐腐蚀和耐磨损的材料,以保证平台的寿命和安全性。
2.3 安全设备施工电梯接料平台应配备必要的安全设备,包括防护栏杆、平台门、紧急停车装置等。
这些设备应按照相关标准和规范进行设计和安装,以确保人员和货物的安全。
3. 施工步骤施工电梯接料平台的施工步骤如下:3.1 准备工作在施工前,需要进行平台的设计和制作工作。
确定平台的尺寸、材料和安全设备,并进行相应的加工和制作。
3.2 地基施工按照设计要求,在施工现场进行地基开挖和基础施工。
确保地基的稳定和承载能力,为后续平台的安装提供基础支撑。
3.3 平台安装将制作好的平台运输到施工现场,进行安装工作。
根据设计要求,正确安装平台的主体结构和安全设备,保证平台的稳定性和安全性。
3.4 系统调试在平台安装完成后,进行系统的调试和测试工作。
确保电梯系统和安全设备的正常运行,消除可能的故障和隐患。
3.5 完工验收完成平台的安装和调试后,进行完工验收工作。
检查平台的功能和质量,确保满足设计要求,并获得相关部门的验收证书。
4. 安全措施在施工电梯接料平台的施工过程中,应采取以下安全措施:•按照相关标准和规范进行施工,确保平台的稳定性和安全性。
•安装必要的防护设备,防止人员和货物从平台上掉落。
•做好施工现场的安全警示标志,提醒人员注意安全。
•设立专人负责平台的操作和维护,确保使用安全。
一、编制依据1、《建筑机械使用安全技术规程》(JGJ3"2001、J11「2001)2、〈〈建筑施工安全检查标准》(JGJ5「99)3、机械设备制造厂〈〈施工升降机使用说明书》4、本工程《施工组织设计》二、工程概况工程名称:华力•西溪半岛B05地块(1#〜13#楼及地下室)工程建筑地点:位于南安大桥东侧,紧挨成功国际会展中心建设单位:福建省华力伟业置地有限公司华力•西溪半岛B05地块(1#〜13#楼及地下室)工程建筑抗震类别为丙级,抗震设防烈度为7级,设计基本地震加速度伪0.10g ;建筑结构安全等级为二级。
其中具体结构布局为:1、地下车库建筑高度为4.00m,总面积为34518.00 m2。
结构形式为框剪结构,设置停车位963个。
由于车库位置受外围地域影响,直接关系到工程施工的进度和安全。
2、1#楼工程为二类地上18层建筑,平顶屋面,标准层高为3.00M,建筑高度为55.60m,二类建筑,框架结构。
总面积为10043.674m2,建筑底基层面积为606.65m2。
3、2#楼工程为二类地上18层建筑,平顶屋面,标准层高为3.00M,建筑高度为55.60m,二类建筑,框架结构。
总面积为7309.730m2,建筑底基层面积为400.21m24、3#楼工程为二类地上18层建筑,平顶屋面,标准层高为3.00M,建筑高度为55.60m,二类建筑,框架结构。
总面积为7311.890m2,建筑底基层面积为406.21m2。
5、4#楼工程为二类地上18层建筑,平顶屋面,标准层高为3.00M,建筑高度为55.60m,二类建筑,框架结构。
总面积为9077.32m2,建筑底基层面积为530.00m2。
6、5#楼工程为二类地上18层建筑,平顶屋面,标准层高为3.00M,建筑高度为55.60m,二类建筑,框架结构。
总面积为9103.692m2,建筑底基层面积为541.792m2。
7、6#楼工程为二类地上18层建筑,平顶屋面,标准层高为3.00M,建筑高度为55.60m,二类建筑,框架结构。
目录一、编制依据 (2)二、工程概况 (2)三、方案选型 (3)四、搭设材料要求 (4)五、施工要求: (4)六、施工程序 (5)七、防护门使用 (6)八、计算书 (7)九、附图 (19)一、编制依据1、依据《社区22#地块4#、8#、9#、10#、11#、12#、13#楼及15、16#地下车库》施工设计图纸;2、依据《社区22#地块4#、8#、9#、10#、11#、12#、13#楼及15、16#地下车库》施工组织设计;3、施工电梯使用说明书4、各类参考规范、图书:《建筑施工计算手册》;《建筑施工手册》第四版;《钢结构设计规范》GB50017-2003;《建筑施工脚手架实用手册(含垂直运输设施)》;《建筑结构荷载规范》GB50009-2001;《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001;《建筑地基基础设计规范》GB50007-2002;《建筑施工安全检查标准》JGJ59-99;二、工程概况1、工程性质工程名称:社区22#地块4#、8#、9#、10#、11#、12#、13#楼及15、16#地下车库建设单位:***********设计单位:***********监理单位:***********2、工程总体简介:本工程为钢筋混凝土框架结构,建筑面积为51669.66㎡。
具体分布如下:工程项目一览表其中地下车库面积8332.22㎡,地上面积51669.66㎡。
4#、8#、12#楼25层,最大檐高107.35m,其余为9层,最大檐高30.6m。
3、建筑概况:建筑分类:住宅设计使用年限: 50年结构形式:现浇混凝土框架结构抗震设防烈度:框架三级,剪力墙三级地下室防水等级:二级屋面防水等级:Ⅱ级三、方案选型本工程4#、8#、12#楼拟采用龙门架物料提升机,卸料平台架采用双排脚手架,卸料平台4m×1.6m,与外脚手架一同搭设,但不与外脚手架连接。
2.4#、8#、12#楼为25层,卸料平台1-4层搭设在地下车库顶板上,下部垫有50厚木板;5层-25层卸料平台每隔7层搭设在型钢底座上,我方拟在主楼外脚手架型钢悬挑时,将卸料平台区域预留工字钢,已起到七层一卸载要求。
漳平市廉租住房三期1#、3#楼人货电梯及卸料平台搭设方案恒亿集团有限公司漳平市廉租住房三期1#、3#楼项目部人货电梯及卸料平台搭设方案一、工程概况工程名称:漳平市廉租住房三期1#、3#楼工程地点:漳平市二院西侧建设单位:漳平市华昇城市综合开发有限责任公司设计单位:福建水立方建筑设计有限公司监理单位:福建互华土木管理有限公司二、编制依据:施工图纸、人货电梯安装使用说明书。
三、人货电梯搭设方案:(一)安装前的准备:1、采用有生产许可证、合格证的施工电梯2台(SC200/200)TBE型。
(二)安装基础节1、基础设置见附图2、把基础节安放在基础上,通过地脚螺栓及螺母与基础连接。
3、利用水平仪测量基础节的水平误差,可用3-6㎜厚的钢垫片来调整,基础与基础节之间的间距应用素砼塞实。
(三)安装第二节1、在基础节底框上安装曳引机,其中一台装上链轮。
2、将装用的卷筒装在基础节上,再安装上链条。
3、按电路图中的安装状态把控制线路以及控制按钮排接好。
4、在基础节一侧安放好安装滑车。
5、安装钢丝绳从卷筒引出,经过扒杆上的滑轮组,最后向下与标准节上的千斤顶用绳夹夹紧。
6、开动曳引机,把第二节提升到安装高度,然后人工拉到与基础节的对应位置,保证连接的导轨对齐后,再用螺栓连接并固定。
(四)安装标准节1、按照安装第二节的步骤安装。
2、拆去标准节上的钢丝绳与千斤顶。
(五)安装对重架及对重1、钢丝绳两端先后分别套住对重架上的拉簧组件的两个拉杆并用绳夹夹紧,对重吊梁的插销应在最低位置。
2、把安装钢丝绳绕过位于对重架上方的吊梁里的销轴,再用夹绳夹紧。
3、用扒杆吊起一块对重块并绕Y轴旋转一定的角度,使得对重块能够在宽度方向上放进对重架内。
4、把其余的对重块都安装上,每个对重架总共放置14块对重块。
(六)按照以上步骤安装其余的标准节和顶架(七)安装电缆上、下支架1、先确定梯笼最终要提升的高度。
2、选择大约在最终高度的一半偏上的连接框,先拆除中间两个联接螺栓,把电缆支架放置在上联接框的安装位置,最后把原先拆除的联接螺栓再安装上。
人货施工电梯施工方案
一、前言
1.1 背景介绍
人货施工电梯作为施工现场必不可少的工具,在建筑施工中扮演着重要角色。
本文将会探讨人货施工电梯的施工方案,包括施工前的准备工作、施工过程中的操作方法以及施工后的安全注意事项。
二、施工前的准备工作
2.1 确定施工电梯类型
在施工前需要根据工程具体要求和空间条件来选择合适的人货施工电梯类型,包括单笼施工电梯、双笼施工电梯等。
2.2 安全检查
在使用人货施工电梯前需要对电梯进行全面的安全检查,确保电梯各部件功能正常,以及安全防护装置齐全有效。
三、施工过程中的操作方法
3.1 操作流程
在使用人货施工电梯时,需要按照操作手册指导,熟练掌握上下电梯、停车等操作程序,确保施工作业顺利进行。
3.2 安全防护
在施工过程中要注意安全防护,包括人员随意乘坐、携带物品超重等情况都会影响电梯安全运行,应严格按规定操作。
四、施工后的安全注意事项
4.1 停放位置
施工完毕后,应将人货施工电梯停放在安全稳固的位置,避免发生意外事故。
4.2 设备维护
定期检查人货施工电梯的维护情况,确保电梯各部件运行正常,延长电梯的使用寿命。
五、总结
人货施工电梯在建筑施工中发挥着不可替代的作用,正确的施工方案和操作方法可以保障施工的顺利进行,同时也要注意安全第一,确保施工人员的安全。
希望本文提供的人货施工电梯施工方案对相关人员有所帮助。
目录人货电梯接料台施工方案第一章工程概况工程名称: 宣城新港银河湾D-5地块24#~29#楼建设单位: 宣城新港房地产开发有限公司监理单位:安徽海星工程咨询有限公司施工单位:中建七局第二建筑有限公司外架搭设单位:合肥远大建筑劳务有限公司本工程为宣城新港银河湾D-5地块24#~29#楼,位于安徽省宣城主城区西部,位于主干道日新西路和景林路交叉口地段,东侧茶场路位紧邻城市景观带的景观路,。
工程概况如下:第二章编制依据、编制方案执行的规范:1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011)2、《建筑结构设计规范大全》GB50017-20033、《简明施工计算手册》4、《建筑结构荷载规范》GB50009-20125、《建筑地基基础设计规范》GB50007-20116、《建筑施工高处作业安全技术规范》JGJ80-20167、PKPM施工设计计算软件8、安徽省及宣城市的相关规定、使用材料执行的标准1、《直缝电焊钢管》(GB/T13793)标准2、《碳素结构钢》(GB/700)标准、外架质量执行标准1、《建筑施工安全检查标准》(JGJ59-2011)2、《建筑结构力学》、验算依据PKPM施工设计计算软件、安徽省及宣城市的相关规定、本工程设计图纸第三章人货电梯接料平台的搭设方法材料使用3.1.1 钢管钢管选用现行国家标准《直缝电焊钢管》GB/T13793或《低压流体输送用焊接钢管》GB/T3091中规定的Q235普通钢管,钢管的钢材质量应符合现行国家标准《碳素结构钢》GB/T700中Q235级钢的规定,其质量应符合国家标准《碳素结构钢》(GBT700)中Q235—A级钢的规定。
钢管按规范宜采用Φ×钢管,考虑到现行市场钢管的退化因素,本方案在计算中按Φ48×质量带入各项计算。
3.1.2 扣件扣件应采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831)的规定。
住宅工程人货梯接料平台施工方案(计算书)接料台搭设:接料台设置采用φ48X3.0mm钢管4排单立杆搭设方式,脚手架与人货电梯立柱相连接。
接料台大小具体根据施工电梯使用位置搭设,每层接料台与结构面平齐,外侧略高内侧20cm,接料台与电梯笼正对面设置内开外闭安全防护门(必须设置外限位)。
楼层挑架采用16#工字钢悬挑,做法同外架。
平台上铺50mm松木板,平台铺板与电梯吊笼间的水平距离为50mm~120mm。
电梯防护门材料应为方管,高度为1500mm,插销在建筑物一侧,门的里侧用钢丝网片封闭,字体为“注意安全,随手关门”。
一至六层采用室外落地式接料平台,总搭设高度最高为18米,7层以上采用悬挑式接料平台。
2、扣件为可锻铸造扣件,其材质应符合建设部《钢管脚手架扣件》GB15831的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
钢管螺栓拧紧扭力矩达65N•m时不得破坏。
旧扣件在使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。
新、旧扣件均应进行防锈处理。
3、水平悬挑梁,其钢材强度等级为Q235-A,型号见材料表,水平悬挑梁所使用的钢材必须表面平整,无锈蚀。
截面有足够的抗弯抵抗矩,在满载条件下其挠度变形应满足相应设计要求。
4、U型螺栓应符合现行国家标准《钢结构设计规范》(GB50017)的有关规定。
固定钢梁的钢筋拉环应符合现行国家标准《混凝土结构设计规范》(GB50010)规定。
5、搭设架子前应进行保养,除锈并统一涂色,力求环保美观。
6、脚手板、脚手片采用符合有关要求。
7、安全网采用密目式安全网,网目应满足2000目/100cm2,做耐贯穿试验不穿透,1.6×1.8m的单张网重量在3kg以上,颜色应满足环境效果要求,选用绿色。
要求阻燃,使用的安全网必须有产品生产许可证和质量合格证,以及由相关建筑安全监督管理部门发放的准用证。
目录一、概况 2二、基础施工方案 3三、附墙架连接预埋方案 4四、安装方案 5五、升降机加节方案 6六、升降机安装安全要求7七、升降机使用操作安全要求7八、施工升降机月检规定8九、坠落试验9十、电梯施工现场突发事故的应急处置及应急救援预案10十一、升降机基础验算15十二、施工电梯卸料平台搭设方案及计算书20多排悬挑架主梁验算审核表主梁截面惯性矩I(cm 4)1130主梁截面抵抗矩W(cm 3) 141主梁自重标准值g k (kN/m)0.2主梁材料抗弯强度设计值[f](N/mm 2)215主梁材料抗剪强度设计值[τ](N/mm 2)125主梁弹性模量E(N/mm 2) 206000支撑参数 第1次支撑方式 上拉第1次距主梁外锚固点水平距离(mm)1500第1次支撑件上下固定点的垂直距离L 1(mm)4000第1次支撑件上下固定点的水平距离L 2(mm)1600第1次是否参与计算是荷载参数第1排立杆传至梁上荷载F(kN)10第1排立杆距主梁外锚固点水平距离(mm)500第2排立杆传至梁上荷载F(kN)10第2排立杆距主梁外锚固点水平距离(mm)1700钢丝绳钢丝绳型号 6×19 钢丝绳公称抗拉强度(N/mm 2) 1550 钢丝绳不均匀系数α0.85钢丝绳安全系数k9钢丝绳绳夹型式马鞍式拴紧绳夹螺帽时螺栓上所受力T(kN)15.19钢丝绳绳夹数量[n]3钢丝绳直径(mm) 17花篮螺栓在螺纹处的有效直径de(mm)12花篮螺栓抗拉强度设计值[ft](N/mm 2)170主梁拉环直径d(mm) 20 焊缝厚度h e (mm)10 焊缝长度l w (mm)100角焊缝强度设计值f tw (N/mm 2)160注:此表数据来源于计算书,详细计算过程请查阅计算书。
多排悬挑架主梁验算计算书一、基本参数二、荷载布置参数作用点号各排立杆传至梁上荷载F(kN)各排立杆距主梁外锚固点水平距离(mm)主梁间距l a (mm)1 10 500 1400 21017001400附图如下:平面图立面图三、主梁验算主梁材料类型 工字钢 主梁合并根数n z 1 主梁材料规格16号工字钢 主梁截面积A(cm 2) 26.1 主梁截面惯性矩I x (cm 4) 1130 主梁截面抵抗矩W x (cm 3)141 主梁自重标准值g k (kN/m)0.205主梁材料抗弯强度设计值[f](N/mm 2) 215 主梁材料抗剪强度设计值[τ](N/mm 2) 125主梁弹性模量E(N/mm 2)206000q=1.2×g k =1.2×0.205=0.25kN/m 第1排:F 1=F 1/n z =10/1=10kN 第2排:F 2=F 2/n z =10/1=10kN1、强度验算弯矩图(kN·m)σmax=M max/W=2.12×106/141000=15.02N/mm2≤[f]=215N/mm2符合要求!2、抗剪验算剪力图(kN)τmax=Q max/(8I zδ)[bh02-(b-δ)h2]=10.08×1000×[88×1602-(88-6)×140.22]/(8×11300000×6)=11.91N/mm2τmax=11.91N/mm2≤[τ]=125N/mm2符合要求!3、挠度验算变形图(mm)νmax=0.1mm≤[ν]=2×l x/400=2×1800/400=9mm符合要求!4、支座反力计算R1=-0.27kN,R2=6.85kN,R3=14.32kN四、上拉杆件验算钢丝绳型号6×19 钢丝绳公称抗拉强度(N/mm2) 1550 钢丝绳直径(mm) 17 钢丝绳不均匀系数α0.85 钢丝绳安全系数k 9 钢丝绳绳夹型式马鞍式拴紧绳夹螺帽时螺栓上所受力T(kN) 15.19 钢丝绳绳夹数量[n] 312 花篮螺栓抗拉强度设计值[f t](N/mm2) 170花篮螺栓在螺纹处的有效直径d e(mm)主梁拉环直径d(mm) 20 焊缝厚度h e(mm) 10焊缝长度l w(mm) 100 角焊缝强度设计值f tw(N/mm2) 160钢丝绳绳卡作法钢丝绳连接吊环作法上拉杆件角度计算:α1=arctanL1/L2=arctan(4000/1600)=68.2°上拉杆件支座力:R S1=n z R3=1×14.32=14.32kN主梁轴向力:N SZ1=R S1/tanα1=14.32/tan68.2°=5.73kN上拉杆件轴向力:N S1=R S1/sinα1=14.32/sin68.2°=15.42kN上拉杆件的最大轴向拉力N S=max[N S1...N Si]=15.42kN 钢丝绳:查(《建筑施工计算手册》江正荣著2001年7月第一版)表13-4、13-5、13-6得,钢丝绳破断拉力总和:F g=167.5kN[F g]=α× F g/k=0.85×167.5/9=15.82kN≥N S=15.42kN符合要求!绳夹数量:n=1.667[Fg]/(2T)=1.667×15.82/(2×15.19)=1个≤[n]=3个符合要求!花篮螺栓验算:σ=[F g]/(π×d e2/4)=15.82×103/(π×122/4)=139.87N/mm2≤[ft]=170N/mm2符合要求!拉环验算:σ =[F g]/(2A)=2[F g]/πd2=2×15.82×103/(π×202)=25.18N/mm2≤[f]=65N/mm2注:[f]为拉环钢筋抗拉强度,按《混凝土结构设计规范》9.7.6 每个拉环按2个截面计算的吊环应力不应大于65N/mm2符合要求!拉环详图(主梁为工字钢)角焊缝验算:σf=N S/(h e×l w)=15.42×103/(10×100)=15.42N/mm2≤βf f t w=1.22×160=195.2N/mm2 符合要求!五、悬挑主梁整体稳定性验算主梁轴向力:N =[(N SZ1)]/n z=[(5.73)]/1=5.73kN压弯构件强度:σmax=M max/(γW)+N/A=2.12×106/(1.05×141×103)+5.73×103/2610=16.5N/mm2≤[f]=215N/mm2符合要求!受弯构件整体稳定性分析:其中φb -- 均匀弯曲的受弯构件整体稳定系数:查表《钢结构设计规范》(GB50017-2003)得,φb=2.8由于φb大于0.6,根据《钢结构设计规范》(GB50017-2003)附表B,得到φb 值为0.97。
σ = M max/(φb W x)=2.12×106/(0.97×141×103)=15.49N/mm2≤[f]=215N/mm2符合要求!六、锚固段与楼板连接的计算锚固螺栓1锚固螺栓21、螺栓粘结力锚固强度计算锚固点锚固螺栓受力:N/2 =0.13kN螺栓锚固深度:h ≥ N/(4×π×d×[τb])=0.27×103/(4×3.14×16×2.5)=0.53mm螺栓验算:σ=N/(4×π×d2/4)=0.27×103/(4×π×162/4)=0.33kN/mm2≤0.85×[f t]=42.5N/mm2 符合要求!2、混凝土局部承压计算如下混凝土的局部挤压强度设计值:f cc=0.95×f c=0.95×16.7=15.86N/mm2N/2 =0.13kN ≤2×(b2-πd2/4)×f cc=2×(802-3.14×162/4)×15.86/1000=196.69kN 注:锚板边长b一般按经验确定,不作计算,此处b=5d=5×16=80mm符合要求!。
