电力设备故障抢修预案第一章配电设备故障抢修预案第一条变压器(调压器)故障1、当变压器外部零部件或引接线发生故障时,停运变压器所在高压线路,由修试车间进行处理。
2、当确认变压器内部发生故障需要更换时,工区应迅速向电力调度汇报,准备变压器进行更换;当短时无法修复的,应根据实际情况向重要负荷提供发电机或引接临时电源进行供电,待变压器更换完成后恢复正常供电。
3、配电所调压器故障要退出运行检修时,可以断开调压器两侧隔离开关,合上调压器母联开关,直接向馈线断路器供电,应在故障发生后48小时内恢复。
第二条开关(断路器、隔离开关)故障1、开关故障时,将开关退出运行,倒由相邻配电所供电。
故障恢复且具备送电条件时,应及时恢复正常运行方式。
2、若储能回路暂时不能恢复,可先手动进行储能。
3、操作机构的检修必须先将合闸弹簧和分闸弹簧的能量释放掉。
4、紧急情况下的分、合闸要立即在本体进行手动操作。
5、开关拒动或误动时,要立即将开关退出运行。
第三条电压互感器故障11、电压互感器故障时,听从电力调度命令撤出相关保护,将其退出运行。
故障恢复且具备送电条件时,应及时联系电力调度将其投入运行,恢复相关保护。
2、检修电压互感器前要进行充分放电。
3、检修电压互感器时要防止二次反送电。
4、在带电的电压互感器二次回路作业时,严禁短路和接地。
第四条电流互感器故障1、电流互感器故障时,可联系电力调度将相应开关断开,撤出相关保护,将其退出运行。
故障恢复且具备送电条件时,应及时联系电力调度将其投入运行,恢复相关保护。
2、电流互感器二次回路断线或虚接时,应立即将其二次短接,然后进行处理。
3、在带电的电流互感器二次回路作业时,严禁使二次回路开路。
第五条交流系统故障1、一路交流电源停电,且自动切换装置同时故障,立即手动切换至另一路电源供电,然后进行故障处理。
2、两路交流电源同时停电,断开直流充电回路,由蓄电池单独供电,然后进行故障处理。
期间派专人不间断监视蓄电池电压,并在倒闸时申请手动操作。
一、编制目的为确保电力设施安全稳定运行,提高应对突发电力故障的能力,最大程度减少故障对生产、生活的影响,特制定本预案。
二、适用范围本预案适用于公司范围内各类电力设施发生的故障抢修工作。
三、组织机构及职责1. 成立电力抢修领导小组,负责组织、协调、指挥电力抢修工作。
2. 设立抢修指挥部,负责抢修现场的指挥、协调和调度。
3. 设立抢修工作小组,负责抢修现场的具体实施和现场安全监督。
四、应急响应程序1. 故障报告(1)发现电力设施故障,立即向抢修指挥部报告。
(2)抢修指挥部接到报告后,立即启动应急预案,组织抢修队伍。
2. 故障确认(1)抢修指挥部根据故障报告,组织相关人员对故障进行确认。
(2)确认故障后,立即通知相关部门,采取相应的应急措施。
3. 抢修实施(1)抢修指挥部根据故障情况,制定抢修方案,明确抢修任务、抢修人员、抢修时间等。
(2)抢修人员按照抢修方案,立即进行抢修。
4. 抢修结束(1)抢修结束后,抢修指挥部组织相关人员对抢修现场进行验收。
(2)验收合格后,向电力设施运行部门报告抢修情况。
五、抢修物资及设备1. 抢修物资:绝缘杆、绝缘手套、绝缘靴、绝缘垫、电缆、熔断器、电缆接插件等。
2. 抢修设备:发电机、电缆剥皮机、电缆剥皮刀、电缆剪、电缆压线钳、电缆剥皮机等。
六、应急保障措施1. 加强应急值班,确保24小时有人值班,随时应对突发故障。
2. 定期开展应急演练,提高抢修人员的应急处置能力。
3. 建立抢修物资储备库,确保抢修物资充足。
4. 加强与相关部门的沟通协作,提高应急响应速度。
5. 做好信息报送工作,及时向相关部门报告抢修情况。
七、附则1. 本预案自发布之日起实施。
2. 本预案由抢修指挥部负责解释。
3. 本预案如有变更,应及时修订并重新发布。

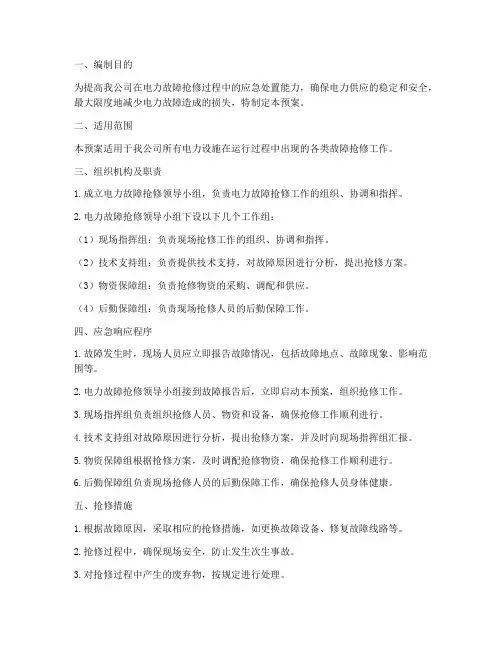

电力设备事故抢修应急预案范本一、应急组织1.应急指挥部:由公司领导担任总指挥,办公室人员作为指挥部成员,负责统筹协调应急工作,制定应急措施,并向相关部门下发指令。
2.应急队伍:由电力设备运维人员、抢修人员等组成,按照职责分工,随时待命,迅速出动到事故现场进行抢修。
二、应急流程1.事故发现:任何员工或相关人员在发现设备事故后应立即向电力设备运维部门报告。
设备运维部门收到报告后,迅速调集应急队伍,赶赴现场。
2.现场勘查:应急队伍到达现场后,首先要对事故现场进行勘查,了解事故情况,并确保现场安全。
同时,根据情况判断,采取相应的措施,避免二次事故的发生。
3.组织救援:在现场勘查的基础上,根据事故情况,进行抢修方案的制定。
同时,应急队伍按照分工职责,迅速展开抢修工作,修复设备,恢复供电。
4.抢修完毕:在完成抢修任务后,应及时向应急指挥部报告抢修情况,并进行设备的检测和试运行。
确保设备恢复正常运行后,通知相关部门,恢复供电。
三、应急措施1.确保员工安全:在事故发生后,首要任务是确保员工的安全。
应急队伍到达现场后,应立即确认现场是否存在安全隐患,并采取措施确保人员远离危险区域。
2.紧急停电:在事故发生后,应急队伍可以根据具体情况,采取紧急停电措施,切断电力供应,避免事故扩大。
3.警示标志设置:在事故现场周围设置警示标志,警告人员禁止靠近,确保周边安全。
4.抢修工作:应急队伍按照抢修方案进行抢修工作,包括更换设备、修复电路、恢复供电等。
在抢修过程中,应按照规范操作,确保安全。
5.应急物资储备:为了保证应急抢修的顺利进行,应提前储备应急物资,包括备用设备、电线电缆、工具等。
四、应急培训和演练1.应急培训:定期组织员工进行应急培训,包括电力设备的基本知识、应急措施的操作方法等。
提高员工的应急意识和应对能力。
2.应急演练:定期组织应急演练,模拟电力设备事故发生的情况,检验应急预案的科学性和可行性。
通过演练,发现问题,完善预案。
一、目的为提高电力系统的可靠性,确保供电安全,降低因电力故障给用户带来的损失,制定本预案,以迅速、有序、高效地应对电力故障,保障电力供应的连续性。
二、适用范围本预案适用于我公司所有电力设施发生故障时,包括但不限于输电线路、配电线路、变电设备、用电设施等。
三、组织机构及职责1. 电力抢修领导小组负责组织、指挥、协调电力抢修工作,确保抢修工作的顺利进行。
2. 抢修指挥中心负责接收故障报告,分析故障原因,调度抢修队伍,协调相关部门。
3. 抢修队伍负责现场抢修工作,包括设备检查、故障排除、设备恢复等。
4. 后勤保障组负责抢修物资、车辆、通讯设备等后勤保障工作。
四、应急响应程序1. 故障报告(1)发现电力故障后,立即向抢修指挥中心报告。
(2)抢修指挥中心接到报告后,立即向电力抢修领导小组汇报。
2. 应急响应(1)电力抢修领导小组根据故障情况,决定启动应急预案。
(2)抢修指挥中心调度抢修队伍,组织抢修工作。
3. 现场抢修(1)抢修队伍到达现场后,立即开展故障排查、设备检查、故障排除等工作。
(2)在抢修过程中,确保现场安全,防止事故扩大。
4. 抢修结束(1)故障排除后,抢修队伍向抢修指挥中心报告。
(2)抢修指挥中心向电力抢修领导小组汇报,经批准后,结束抢修工作。
五、抢修措施1. 故障排查(1)抢修队伍到达现场后,立即对故障设备进行初步检查,确定故障原因。
(2)根据故障原因,采取相应措施进行排除。
2. 设备更换(1)如故障设备无法修复,需更换新设备。
(2)抢修队伍负责设备的安装、调试等工作。
3. 安全措施(1)在抢修过程中,确保现场安全,防止事故发生。
(2)抢修人员必须穿戴防护用品,遵守操作规程。
4. 后续跟进(1)故障排除后,对设备进行后续检查,确保设备正常运行。
(2)对故障原因进行分析,总结经验教训,完善应急预案。
六、应急物资及装备1. 应急物资(1)抢修工具:扳手、螺丝刀、电线钳、绝缘胶带等。
(2)抢修设备:电缆、电线、变压器、电容器等。
一、编制目的为提高我公司在电力故障抢修过程中的应急处置能力,确保电力供应的稳定和安全,最大限度地减少电力故障造成的损失,特制定本预案。
二、适用范围本预案适用于我公司所有电力设施在运行过程中出现的各类故障抢修工作。
三、组织机构及职责1.成立电力故障抢修领导小组,负责电力故障抢修工作的组织、协调和指挥。
2.电力故障抢修领导小组下设以下几个工作组:(1)现场指挥组:负责现场抢修工作的组织、协调和指挥。
(2)技术支持组:负责提供技术支持,对故障原因进行分析,提出抢修方案。
(3)物资保障组:负责抢修物资的采购、调配和供应。
(4)后勤保障组:负责现场抢修人员的后勤保障工作。
四、应急响应程序1.故障发生时,现场人员应立即报告故障情况,包括故障地点、故障现象、影响范围等。
2.电力故障抢修领导小组接到故障报告后,立即启动本预案,组织抢修工作。
3.现场指挥组负责组织抢修人员、物资和设备,确保抢修工作顺利进行。
4.技术支持组对故障原因进行分析,提出抢修方案,并及时向现场指挥组汇报。
5.物资保障组根据抢修方案,及时调配抢修物资,确保抢修工作顺利进行。
6.后勤保障组负责现场抢修人员的后勤保障工作,确保抢修人员身体健康。
五、抢修措施1.根据故障原因,采取相应的抢修措施,如更换故障设备、修复故障线路等。
2.抢修过程中,确保现场安全,防止发生次生事故。
3.对抢修过程中产生的废弃物,按规定进行处理。
六、应急结束1.故障抢修完成后,现场指挥组向电力故障抢修领导小组报告抢修情况。
2.电力故障抢修领导小组对抢修工作进行总结,提出改进措施。
3.故障抢修结束后,恢复正常供电。
七、培训和演练1.定期组织电力故障抢修人员开展培训,提高抢修技能和应急处置能力。
2.定期开展电力故障抢修演练,检验预案的可行性和实用性。
八、附则1.本预案由电力故障抢修领导小组负责解释。
2.本预案自发布之日起实施。
3.本预案如有未尽事宜,由电力故障抢修领导小组负责修订。

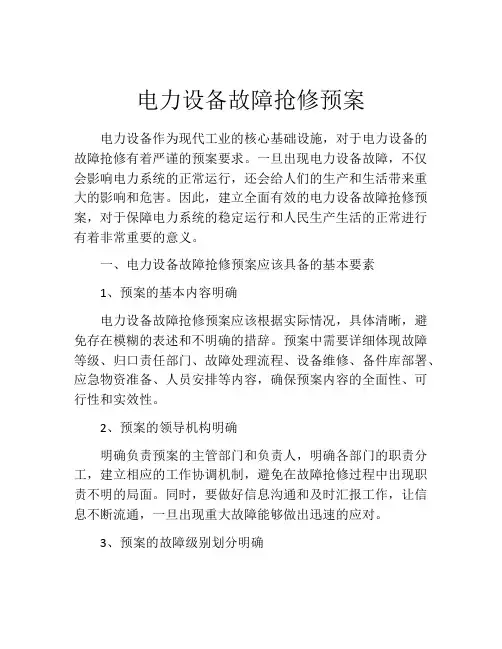

电力设备故障抢修预案电力设备作为现代工业的核心基础设施,对于电力设备的故障抢修有着严谨的预案要求。
一旦出现电力设备故障,不仅会影响电力系统的正常运行,还会给人们的生产和生活带来重大的影响和危害。
因此,建立全面有效的电力设备故障抢修预案,对于保障电力系统的稳定运行和人民生产生活的正常进行有着非常重要的意义。
一、电力设备故障抢修预案应该具备的基本要素1、预案的基本内容明确电力设备故障抢修预案应该根据实际情况,具体清晰,避免存在模糊的表述和不明确的措辞。
预案中需要详细体现故障等级、归口责任部门、故障处理流程、设备维修、备件库部署、应急物资准备、人员安排等内容,确保预案内容的全面性、可行性和实效性。
2、预案的领导机构明确明确负责预案的主管部门和负责人,明确各部门的职责分工,建立相应的工作协调机制,避免在故障抢修过程中出现职责不明的局面。
同时,要做好信息沟通和及时汇报工作,让信息不断流通,一旦出现重大故障能够做出迅速的应对。
3、预案的故障级别划分明确针对不同故障的等级进行准确划分,做出不同的应急预案。
根据不同等级的故障,应该有不同的救援措施,如一般故障、重大故障和特别重大故障。
预案中需要大量考虑各种应急处理之间的相互配合和衔接,以保证各种应急措施的有效性。
4、预案的设备维修和备件库部署明确确定配备工程师、维修技术员和专业操作人员等的数量和配置。
确保备件库存储充足,备件分类、编号规范、储备合理,做到物尽其用,物尽其储。
5、预案的应急物资储备和调度机制明确对故障抢修期间需要的应急物资进行详细的规定,比如隔离开关、线路连接器、串联环、过流保护器、开关电源、火花灭器、电力检测仪等。
确保物资成本合理、应急调用顺畅、备件供应保障充足。
6、预案的人员安排明确预案应该确立相应的人员安排机制,明确各个部门的协调方式,做出相应的调度安排,以确保故障抢修期间人员的有序逐级调动,科学规划人员的调配方式,使故障抢修得以快速有效地进行。

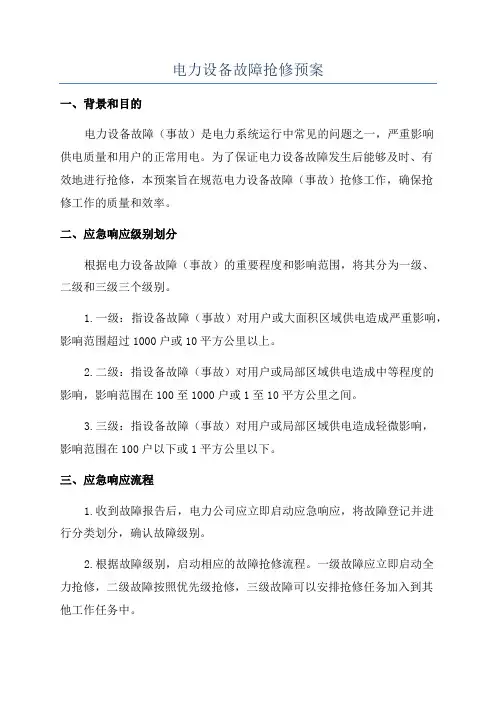

电力设备故障抢修预案一、背景和目的电力设备故障(事故)是电力系统运行中常见的问题之一,严重影响供电质量和用户的正常用电。
为了保证电力设备故障发生后能够及时、有效地进行抢修,本预案旨在规范电力设备故障(事故)抢修工作,确保抢修工作的质量和效率。
二、应急响应级别划分根据电力设备故障(事故)的重要程度和影响范围,将其分为一级、二级和三级三个级别。
1.一级:指设备故障(事故)对用户或大面积区域供电造成严重影响,影响范围超过1000户或10平方公里以上。
2.二级:指设备故障(事故)对用户或局部区域供电造成中等程度的影响,影响范围在100至1000户或1至10平方公里之间。
3.三级:指设备故障(事故)对用户或局部区域供电造成轻微影响,影响范围在100户以下或1平方公里以下。
三、应急响应流程1.收到故障报告后,电力公司应立即启动应急响应,将故障登记并进行分类划分,确认故障级别。
2.根据故障级别,启动相应的故障抢修流程。
一级故障应立即启动全力抢修,二级故障按照优先级抢修,三级故障可以安排抢修任务加入到其他工作任务中。
3.抢修人员应尽快到达现场,并进行初步排查和现场安全评估,确保抢修过程中没有二次事故发生。
4.针对不同故障类型,有针对性地进行抢修工作。
对于简单的设备故障,应尽快进行修复或更换。
对于复杂的故障,应及时调配专业抢修人员和设备进行修复。
5.抢修过程中应及时通报用户,告知抢修进展和预计恢复供电时间。
6.抢修完成后,应及时记录故障原因和抢修过程,进行故障分析和评估,确保类似故障不再发生。
四、相关责任和要求1.电力公司应按照相关规定建立并完善电力设备故障(事故)抢修队伍,确保抢修人员素质和技能储备。
2.抢修人员应按照预案要求,履行抢修职责,确保抢修工作的高效和安全。
3.电力公司应定期开展故障抢修演练,提升抢修人员的应急能力和协同配合能力。
4.电力公司应做好故障信息统计和分析工作,及时发现和解决存在的问题,提升故障抢修工作的水平。
电力设备事故抢修应急预案范本一、前言本次编制的电力设备事故抢修应急预案,旨在规范和完善在电力设备发生事故时的抢修工作,提高抢修响应速度,最大限度减少事故带来的损失。
该预案适用于各级电力设备维护单位,在应急故障抢修工作中参考使用。
二、组织机构1. 抢修指挥部抢修指挥部负责统一指挥、协调、管理抢修工作,主要包括指挥部主任、副主任、抢修组组长等人员组成。
2. 抢修组抢修组由电力设备维修人员组成,分为西、南、北等多个抢修小组,各小组负责不同区域的抢修任务。
3. 支援组支援组根据实际情况,提供必要的技术、器材和人力支援,保障抢修工作顺利进行。
三、抢修流程1. 事故通报发生电力设备事故后,抢修指挥部立即接到通报,根据通报情况决定是否启动抢修预案。
2. 抢修准备抢修指挥部通知抢修组成员集合,进行抢修准备工作,包括确认抢修路线、检查装备器材等。
3. 抢修作业抢修小组按照抢修计划,迅速抵达现场进行抢修作业,确保事故恢复时间最短。
4. 抢修总结事故抢修结束后,抢修指挥部组织抢修人员进行总结,分析事故原因,提出改进建议,以便日后避免类似事件再次发生。
四、应急装备1. 抢修车辆抢修车辆是抢修工作的重要装备,必须保证车辆维修良好,随时待命。
2. 抢修工具抢修工具包括常用维修工具、安全工具等,抢修人员必须熟练使用,确保抢修效率。
3. 抢修器材抢修器材包括绝缘材料、电缆等,必须保证存储完好,防止使用时出现问题。
五、抢修注意事项1. 安全第一在抢修作业中,安全是第一要务,所有抢修人员必须严格遵守安全操作规程,确保零事故发生。
2. 配合紧密抢修组内部成员必须紧密配合,互相支持,保证抢修工作有条不紊进行。
3. 通讯畅通通讯设备是抢修工作的重要保障,必须确保通讯畅通,避免信息传递延误。
4. 备品备件齐全在抢修工作中,必须携带足够的备品备件,以应对突发情况,保证抢修成功率。
六、总结电力设备事故抢修应急预案的制定和实施是为了提高抢修效率,减少事故给电力系统带来的损失。
电力设备事故抢修应急预案一、背景和目标随着电力设备的广泛应用,电力设备事故的发生频率也越来越高。
面对电力设备事故,及时有效的抢修至关重要,否则可能导致严重的人员伤亡和财产损失。
本预案旨在制定一套科学合理的抢修应急预案,提高抢修效率和人员安全,确保电力设备事故处理有效。
二、应急组织机构1. 指挥部:设立抢修指挥部,负责协调各相关部门的工作,统筹抢修行动。
2. 抢修组:由特定的维修人员组成,负责电力设备事故的现场抢修工作。
3. 通信组:负责与相关部门沟通联系,及时传达信息。
4. 协调组:负责协调各方工作,提供协助和支持。
三、预案流程1. 接到事故报告:一旦接到事故报告,指挥部立即启动应急预案,组织抢修组、通信组和协调组,调控抢修工作。
2. 拟定抢修方案:抢修组根据事故情况,拟定抢修方案,明确各项任务和分工。
必要时,可以向上级部门申请抢修所需资源。
3. 现场抢修:指挥部根据抢修方案,部署抢修人员进行现场抢修工作。
抢修人员应佩戴好安全防护装备,并严格按照操作规程进行操作。
4. 沟通联系:通信组负责与相关单位进行沟通联系,及时传达事故情况和抢修进展。
确保信息畅通,协调各部门合作。
5. 危险排除:抢修组在确认人员安全的情况下,优先排除可能存在的危险因素。
确保抢修工作进行时的安全。
6. 救助和疏导:抢修组可根据情况调派人员进行受伤人员的救助和疏导,确保人员安全。
7. 报告和总结:抢修结束后,指挥部将抢修情况报告上级领导,并及时总结经验教训,提出改进意见,以提高日后抢修效率。
四、预案要点1. 人员安全第一:在进行抢修工作时,要始终把人员的安全放在首位,严格按照操作规程进行操作,佩戴好安全防护装备。
2. 沟通联系:保持与相关单位的沟通联系,及时传达信息,确保各部门之间的协同合作。
3. 协调一致:协调组要及时解决各类问题,提供支持和协助,确保抢修顺利进行。
4. 制定合理方案:抢修方案要根据实际情况制定,明确任务和分工,合理利用资源,提高抢修效率。
电力设备故障应急抢修预案一、确定编写应急预案的目的和范围应急预案的目的是为了确保在电力设备故障发生时,能够快速、有效地抢修,以保证电力供应的稳定和可靠。
范围包括电力设备故障的类型、抢修流程、资源调配、沟通协调等方面。
二、建立应急预案编写团队组建由各部门负责人、技术人员、维修人员等组成的应急预案编写团队,团队成员需具备丰富的电力设备抢修经验和专业知识。
三、进行风险评估和分析对各类电力设备可能出现的故障进行评估和分析,确定可能导致故障的因素、频率和影响范围,并制定应对措施。
四、制定应急响应流程根据故障类型和程度,制定具体的应急响应流程,包括故障报告、紧急抢修、备用电源启动、设备检修等环节的具体步骤和责任分工。
五、制定资源调配计划根据各类设备故障的特点和频率,制定资源调配计划,明确备用设备和抢修人员的配置数量和位置,以确保能够及时到达故障现场进行抢修。
六、制定沟通和协调机制建立各级部门之间、与外部合作单位之间的沟通和协调机制,确保在故障发生时能够及时获取信息、协调资源、共同应对。
七、制定培训和演练计划定期组织相关人员进行应急抢修培训和演练,提高抢修人员的技术水平和应对能力。
同时,开展模拟演练,检验应急预案的可行性和有效性。
同时,建议在编写应急预案时参考相关法律法规和标准,确保预案的合规性和有效性。
例如,应参考《电力设施应急预案编制与执行规定》等法律法规文件,以及电力行业组织发布的标准和技术规范。
总结电力设备故障应急抢修预案的编写是确保电力供应的稳定和可靠的重要举措。
在编写应急预案时,应明确目的和范围,建立专业团队,进行风险评估和分析,并制定相应的应急响应流程、资源调配计划、沟通和协调机制,以及培训和演练计划。
此外,确保预案的合规性和有效性,需要参考相关法律法规和标准。
只有形成完善的应急预案,并经过培训和演练的验证,才能在电力设备故障发生时做出正确、快速的决策和行动,保障电力供应的连续性和可靠性。
抢修应急预案1 事故特征1.1 危险性分析抢修工作涉及到电力设施的紧急修复,存在一定的危险性。
一旦操作不当或处理不及时,可能导致人员伤亡、设备损坏以及电网故障扩大等严重后果。
1.2 事故前可能出现的征兆在设备出现故障之前,可能会出现电气设备的异常声响、烧焦味道以及烟雾等征兆。
这些征兆是抢修工作可能需要面对的前兆,需要引起相关人员的警觉并及时采取相应的应急措施。
2 应急组织与职责2.1 现场应急抢修组织在抢修工作中,需要成立现场应急抢修小组,由当值班组长、现场工作人员等组成。
2.2 应急抢修组织机构、人员的职责(1)现场应急抢修小组:负责组织和指挥抢修工作,确保抢修工作按照预案进行,与调度室保持联系并报告故障情况等。
(2)当值班组长:作为抢修工作的主要组织者,负责指挥抢修小组成员分工,组织和指挥抢修行动,并向调度室报告工作情况,执行指挥部的抢修指令等。
(3)其他成员:服从指挥,积极参与抢修工作,完成自己的任务,并及时报告发现的问题和隐患。
3 应急处置3.1 事故应急处置程序一旦发生设备故障,现场负责人需要保持冷静,并及时通知抢修小组成员。
具体的应急处置程序包括:(1)现场人员快速排查故障原因,并采取必要的措施进行紧急抢修。
(2)抢修小组成员按照预案和指挥部的指令,展开抢修工作,必要时向调度室请求增援。
(3)抢修小组始终与指挥部保持联系,报告故障情况的变化和抢修进展,并根据指挥部的抢修命令指引救援人员去现场进行抢修工作。
3.2 现场应急处置措施(1)在抢修初期,现场人员需要快速判断故障类型,采取相应的抢修措施,例如更换、修复电力设备等。
(2)在进行抢修操作时,要保证操作人员的安全,穿戴必要的防护用具,并按照相关规定进行带电抢修。
(3)如果故障无法快速修复或出现抢修困难,应及时向指挥部报告情况,并做好相关准备工作,等待救援人员到达。
4 注意事项4.1 现场安全注意事项:(1)在进行带电抢修时,操作人员必须穿戴好绝缘用具,确保自身的安全。
一、编制目的为保障电力系统安全稳定运行,提高电力故障抢修效率,最大限度地减少电力故障对社会生活、生产的影响,根据国家相关法律法规和电力行业标准,结合我单位实际情况,特制定本电力故障抢修应急预案。
二、适用范围本预案适用于我单位电力系统在运行过程中发生的各类电力故障,包括设备故障、线路故障、电力设施损坏等。
三、组织机构及职责1. 成立电力故障抢修应急领导小组,负责组织、指挥、协调电力故障抢修工作。
2. 应急领导小组下设以下几个工作组:(1)现场抢修组:负责电力故障现场的抢修工作,包括设备抢修、线路抢修、电力设施修复等。
(2)信息调度组:负责收集、整理、上报电力故障信息,确保信息畅通。
(3)物资保障组:负责调配、供应抢修所需的物资和设备。
(4)安全保障组:负责现场安全监督,确保抢修工作安全有序进行。
四、抢修流程1. 确认故障:发现电力故障后,立即上报应急领导小组,确认故障类型、影响范围等。
2. 启动应急预案:应急领导小组根据故障情况,启动本预案,并通知相关工作组。
3. 现场抢修:现场抢修组根据故障情况,制定抢修方案,组织抢修人员进行现场抢修。
4. 信息上报:信息调度组及时向上级部门报告故障情况和抢修进展。
5. 抢修结束:故障排除后,现场抢修组向上级部门报告抢修结束情况,应急领导小组宣布预案终止。
五、应急保障措施1. 物资保障:储备充足的抢修物资,包括设备、工具、材料等,确保抢修工作顺利进行。
2. 人员保障:定期组织抢修人员进行培训,提高抢修技能和应急处置能力。
3. 技术保障:引进先进的抢修技术和设备,提高抢修效率。
4. 安全保障:加强现场安全监督,确保抢修工作安全有序进行。
六、应急演练1. 定期组织电力故障抢修应急演练,提高抢修队伍的实战能力。
2. 通过演练,不断完善应急预案,提高应急处置能力。
七、附则1. 本预案由电力故障抢修应急领导小组负责解释。
2. 本预案自发布之日起实施。
如遇重大变更,由应急领导小组修订并发布。
附件4:海南东环电力设备故障抢修预案(应急供电方案)第一部分10kV配电所应急供电方案一、海口东配电所应急供电方案方案一:海口东配电所进线一(凤铁线)停电。
1、海口中心配电所综合贯通三亚方向344断路器备投成功,区间贯通线供电正常。
2、确认海口东配电所进线一304断路器在分位。
3、将海口东配电所进线一304断路器小车摇至试验位。
4、分海口东配电所进线一3043隔离开关。
5、分海口东配电所电抗器一320、馈线一322、馈线三324、综合贯通调压器328断路器,并确认在分位。
6、确认母联300断路器小车在工作位。
7、合母联300断路器。
8、合馈线一322、馈线三324、综合贯通调压器328断路器。
9、海口东车站空调、自动扶梯、广告、商业用电全部停运。
(具体开关状态见附表1)10、与海口东车站值班室、信息所、物业确认供电正常。
11、准备应急发电机,做好进线二(丘铁线)停电应急供电准备。
方案二:海口东配电所进线二(丘铁线)停电。
1、文昌一级贯通海口方向332断路器备投成功,区间贯通线供电正常。
2、确认海口东10/0.4kV变电所低压母联投入。
3、海口东车站空调、广告、商业用电全部停运(具体开关状态见附表1)。
4、与海口东车站值班室、信息所、物业确认供电正常。
5、准备应急发电机,做好进线一(凤铁线)停电应急供电准备。
方案三:海口东进线一(凤铁线)、进线二(丘铁线)同时停电。
1、确认海口中心配电所综合贯通三亚方向344断路器备投成功、文昌配电所一级贯通海口方向332断路器备投成功,区间贯通线供电正常。
2、确认海口东配电所进线一304、进线二302断路器在分位。
3、确认海口东10/0.4kV变电所低压母联断路器在分位。
4、依次分海口东10/0.4kV变电所低压馈出回路、进线一低压进线、进线二低压进线断路器。
5、分海口东10/0.4kV变电所103、203负荷开关;6、将进线一低压进线、进线二低压进线断路器摇至试验位。
7、对进线一侧电容柜进行充分放电,将应急发电机从进线一侧电容柜母排接入。
8、确认发电机和母线连接相序。
9、确认应急发电机燃油充足,冷却水水位正常。
10、启动应急发电机,检查应急发电机电压。
11、确认发电机电压正常后合发电机出线开关。
12、确认海口东10/0.4kV变电所低压断路器自投成功。
13、将海口东10/0.4kV变电所低压母联控制器打至“手动”、“不自复”位。
14、合海口东10/0.4kV变电所客运信息、安全门、消防、应急照明、售票室低压馈线断路器(具体开关状态见附表1)。
15、与海口东车站值班室、信息所、物业确认供电正常。
16、将海口东配电所进线一304、进线二302断路器小车摇至试验位(视情况而定)。
17、分海口东配电所进线一3043、进线二3023隔离开关。
(视情况而定)18、发电机运行中每半小时检查一次发电机电压、频率、燃油、冷却水水位。
附件1:海口东10/0.4kV变电所负荷表二、文昌配电所应急供电方案方案一:文昌配电所进线一(城铁线)停电。
1、海口东综合贯通三亚方向344断路器备投成功,区间贯通线供电正常。
2、确认文昌配电所进线一304断路器在分位。
3、将文昌配电所进线一304断路器小车摇至试验位。
4、分文昌配电所进线一3043隔离开关。
5、分文昌配电所电抗器一320、馈线一322、馈线三324、综合贯通调压器326断路器,并确认在分位。
6、确认母联300断路器小车在工作位。
7、合母联300断路器。
8、合馈线一322、馈线三324、综合贯通调压器326断路器。
9、文昌车站空调、广告、商业用电全部停运(具体开关状态见附表2)。
10、与文昌车站值班室、信息所、物业确认供电正常。
11、准备应急发电机,做好进线二(文铁线)停电应急供电准备。
方案二:文昌配电所进线二(文铁线)停电。
1、琼海一级贯通海口方向332断路器备投成功,区间贯通线供电正常。
2、确认海口东10/0.4kV变电所低压母联投入。
3、文昌车站空调、广告、商业用电全部停运(具体开关状态见附表2)。
4、与文昌车站值班室、信息所、物业确认供电正常。
5、准备应急发电机,做好进线一(城铁线)停电应急供电准备。
方案三:文昌进线一(城铁线)、进线二(文铁线)同时停电。
1、确认海口东配电所综合贯通三亚方向344断路器备投成功、琼海配电所一级贯通海口方向332断路器备投成功,区间贯通线供电正常。
2、确认文昌配电所进线一304、进线二302断路器在分位。
3、确认文昌10/0.4kV变电所低压母联断路器在分位。
4、依次分文昌10/0.4kV变电所低压馈出回路、进线一低压进线、进线二低压进线断路器。
5、分文昌10/0.4kV变电所103、203负荷开关;6、将进线一低压进线、进线二低压进线断路器摇至试验位。
7、对进线一侧电容柜进行充分放电,将应急发电机从进线一侧电容柜母排接入。
8、确认发电机和母线连接相序。
9、确认应急发电机燃油充足,冷却水水位正常。
10、启动应急发电机,检查应急发电机电压。
11、确认发电机电压正常后合发电机出线开关。
12、确认文昌10/0.4kV变电所低压断路器自投成功。
13、、将文昌10/0.4kV变电所低压母联控制器打至“手动”、“不自复”位。
14、合文昌10/0.4kV变电所客运信息、安全门、消防、应急照明、售票室低压馈线断路器(具体开关状态见附表2)。
15、与文昌车站值班室、信息所、物业确认供电正常。
16、将文昌配电所进线一304、进线二302断路器小车摇至试验位(视情况而定)。
17、分文昌配电所进线一3043、进线二3023隔离开关。
(视情况而定)18、发电机运行中每半小时检查一次发电机电压、频率、燃油、冷却水水位。
附件2:文昌10/0.4kV变电所负荷表三、琼海配电所应急供电方案方案一:琼海配电所进线一(泮铁线)停电。
1、确认文昌配电所综合贯通三亚方向344断路器备投成功,区间贯通线供电正常。
2、确认琼海配电所进线一304断路器在分位。
3、将琼海配电所进线一304断路器小车摇至试验位。
4、分琼海配电所进线一3043隔离开关。
5、分琼海配电所电抗器一320、馈线一322、馈线三324、综合贯通调压器326断路器,并确认在分位。
6、确认琼海配电所母联300断路器小车在工作位。
7、合琼海配电所母联300断路器。
8、合馈线一322、馈线三324、综合贯通调压器326断路器。
9、琼海车站空调、广告、商业用电全部停运(具体开关状态见附表3)。
10、与琼海车站值班室、信息所、物业确认供电正常。
11、准备应急发电机,做好进线二(嘉铁线)停电应急供电准备。
方案二:琼海配电所进线二(琼铁线)停电。
1、确认万宁配电所一级贯通海口方向332断路器备投成功,区间贯通线供电正常。
2、确认琼海10/0.4kV变电所低压母联断路器备自投成功。
3、琼海车站空调、广告、商业用电全部停运。
4、与琼海车站值班室、信息所、物业确认供电正常(具体开关状态见附表3)。
5、准备应急发电机,做好进线一(泮铁线)停电应急供电准备。
方案三:琼海进线一(泮铁线)、进线二(琼铁线)同时停电。
1、确认文昌配电所综合贯通三亚方向344断路器备投成功、万宁配电所一级贯通海口方向332断路器备投成功,区间贯通线供电正常。
2、确认琼海配电所进线一304、进线二302断路器在分位。
3、确认琼海10/0.4kV变电所低压母联断路器在分位。
4、依次分琼海10/0.4kV变电所低压馈出回路、进线一低压进线、进线二低压进线断路器。
5、分进线一103负荷开关、进线二203负荷开关。
6、将进线一低压进线、进线二低压进线断路器摇至试验位。
7、对进线一侧电容柜进行充分放电,将应急发电机从进线一侧电容柜母排接入。
8、确认发电机和母线连接相序。
9、确认应急发电机燃油充足,冷却水水位正常。
10、启动应急发电机,检查应急发电机电压。
11、确认发电机电压正常后合发电机出线开关。
12、确认文昌10/0.4kV变电所低压断路器自投成功。
13、将文昌10/0.4kV变电所低压母联控制器打至“手动”、“不自复”位。
14、合琼海10/0.4kV变电所客运信息、消防、应急照明、售票室低压馈线断路器(具体开关状态见附表3)。
15、与琼海车站值班室、信息所、物业确认供电正常。
16、将琼海配电所进线一304、进线二302断路器小车摇至试验位(视情况而定)。
17、分琼海配电所进线一3043、进线二3023隔离开关。
(视情况而定)18、发电机运行中每半小时检查一次发电机电压、频率、燃油、冷却水水位。
附件3:琼海10/0.4kV变电所负荷表四、万宁配电所应急供电方案方案一:万宁配电所进线一(万铁一线)停电。
1、琼海配电所综合贯通三亚方向344断路器备投成功,区间贯通线供电正常。
2、确认万宁配电所进线一304断路器在分位。
3、将万宁配电所进线一304断路器小车摇至试验位。
4、分万宁配电所进线一3043隔离开关。
5、分万宁配电所电抗器一320、馈线一322、馈线三324、综合贯通调压器326断路器,并确认在分位。
6、确认母联300断路器小车在工作位。
7、合母联300断路器。
8、合馈线一322、馈线三324、综合贯通调压器326断路器。
9、万宁车站空调、自动扶梯、广告、商业用电全部停运(具体开关状态见附表4)。
10、与万宁车站值班室、信息所、物业确认供电正常。
11、准备应急发电机,做好进线二(万铁二线)停电应急供电准备。
方案二:万宁配电所进线二(万铁二线)停电。
陵水配电所一级贯通海口方向332断路器备投成功,区间贯通线供电正常。
确认万宁10/0.4变电所低压母联投入。
3、万宁车站空调、广告、商业用电全部停运(具体开关状态见附表4)。
4、与万宁车站值班室、信息所、物业确认供电正常。
5、准备应急发电机,做好进线二(万铁二线)停电应急供电准备。
方案三:万宁进线一(万铁一线)、进线二(万铁二线)同时停电。
1、确认琼海配电所综合贯通三亚方向344断路器备投成功、陵水配电所一级贯通海口方向332断路器备投成功,区间贯通线供电正常。
2、确认万宁配电所进线一304、进线二302断路器在分位。
3、确认万宁10/0.4kV变电所低压母联断路器在分位。
4、依次分万宁10/0.4kV变电所低压馈出回路、进线一低压进线、进线二低压进线断路器。
5、分万宁10/0.4kV变电所103、203负荷开关;6、将进线一低压进线、进线二低压进线断路器摇至试验位。
7、对进线一侧电容柜进行充分放电,将应急发电机从进线一侧电容柜母排接入。
8、确认发电机和母线连接相序。
9、确认应急发电机燃油充足,冷却水水位正常。
10、启动应急发电机,检查应急发电机电压。
11、确认发电机电压正常后合发电机出线开关。
12、确认万宁10/0.4kV变电所低压断路器自投成功。
