无梁楼盖安装技术交底
- 格式:doc
- 大小:49.50 KB
- 文档页数:4

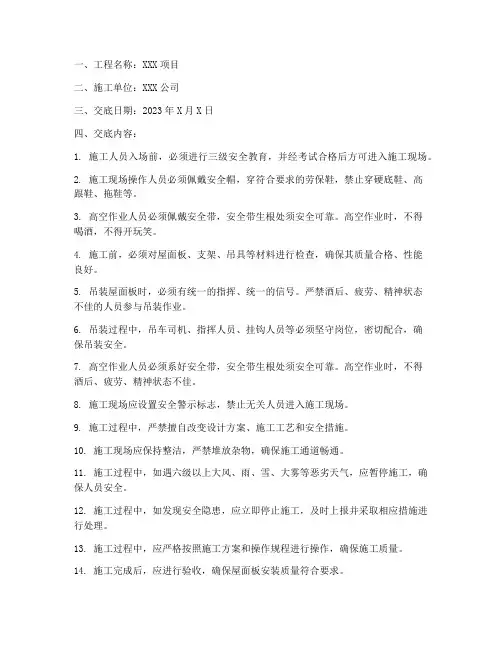

一、工程名称:XXX项目二、施工单位:XXX公司三、交底日期:2023年X月X日四、交底内容:1. 施工人员入场前,必须进行三级安全教育,并经考试合格后方可进入施工现场。
2. 施工现场操作人员必须佩戴安全帽,穿符合要求的劳保鞋,禁止穿硬底鞋、高跟鞋、拖鞋等。
3. 高空作业人员必须佩戴安全带,安全带生根处须安全可靠。
高空作业时,不得喝酒,不得开玩笑。
4. 施工前,必须对屋面板、支架、吊具等材料进行检查,确保其质量合格、性能良好。
5. 吊装屋面板时,必须有统一的指挥、统一的信号。
严禁酒后、疲劳、精神状态不佳的人员参与吊装作业。
6. 吊装过程中,吊车司机、指挥人员、挂钩人员等必须坚守岗位,密切配合,确保吊装安全。
7. 高空作业人员必须系好安全带,安全带生根处须安全可靠。
高空作业时,不得酒后、疲劳、精神状态不佳。
8. 施工现场应设置安全警示标志,禁止无关人员进入施工现场。
9. 施工过程中,严禁擅自改变设计方案、施工工艺和安全措施。
10. 施工现场应保持整洁,严禁堆放杂物,确保施工通道畅通。
11. 施工过程中,如遇六级以上大风、雨、雪、大雾等恶劣天气,应暂停施工,确保人员安全。
12. 施工过程中,如发现安全隐患,应立即停止施工,及时上报并采取相应措施进行处理。
13. 施工过程中,应严格按照施工方案和操作规程进行操作,确保施工质量。
14. 施工完成后,应进行验收,确保屋面板安装质量符合要求。
五、注意事项:1. 施工过程中,如需进行切割、打磨等作业,必须佩戴防护眼镜、耳塞等防护用品。
2. 施工过程中,严禁操作人员站在屋面板上行走、站立,防止发生坠落事故。
3. 施工过程中,严禁将重物抛掷,防止伤人。
4. 施工过程中,严禁在屋面板上放置易燃、易爆物品。
5. 施工完成后,应及时清理施工现场,确保安全。
六、交底人:XXX七、接受交底人:XXX八、备注:1. 本安全技术交底适用于安装屋面板的施工过程。
2. 施工过程中,如遇特殊情况,应严格按照实际情况调整安全措施。
一、交底目的为确保梁板安装施工过程中的安全,降低事故发生概率,提高施工质量,特进行本次梁板安装安全技术交底。
二、交底内容1. 施工人员安全教育培训(1)所有参与梁板安装施工的员工必须经过专业培训,了解梁板安装的施工工艺、安全操作规程及注意事项。
(2)新员工必须经过岗前培训,考核合格后方可上岗。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,如:高空作业、危险区域、禁止通行等。
(2)施工人员必须佩戴安全帽、安全带等个人防护用品。
(3)施工现场应设置安全通道,确保人员疏散通道畅通。
3. 梁板安装施工安全操作规程(1)施工前,对梁板进行检查,确保其尺寸、质量符合设计要求。
(2)梁板运输过程中,应使用专用车辆,严禁超载、超限运输。
(3)梁板吊装前,应检查吊车设备,确保其性能良好,吊装作业人员必须经过专业培训。
(4)吊装过程中,吊车应保持平稳,吊钩与梁板接触处应采取防滑措施。
(5)梁板安装时,应按照设计要求进行定位,确保梁板垂直、水平。
(6)梁板安装过程中,施工人员应保持安全距离,严禁站在梁板上方作业。
(7)梁板安装完成后,应及时进行验收,确保安装质量。
4. 防火、防触电措施(1)施工现场应配备足够的消防器材,并定期检查、维护。
(2)施工现场严禁吸烟,严禁使用明火。
(3)施工现场应定期进行电气安全检查,确保电气设备、线路安全可靠。
(4)施工人员必须使用合格的电气设备,严禁私拉乱接电线。
5. 应急预案(1)施工现场应制定应急预案,明确应急组织、职责、程序和措施。
(2)发生安全事故时,应立即启动应急预案,组织人员进行救援。
三、交底要求1. 施工单位应将本次安全技术交底内容纳入施工组织设计中。
2. 施工单位应定期组织施工人员进行安全技术交底,确保施工人员了解并掌握安全操作规程。
3. 施工单位应加强对施工现场的安全管理,确保梁板安装施工过程中的安全。
四、交底时间本次安全技术交底时间为[具体时间],地点为[具体地点]。

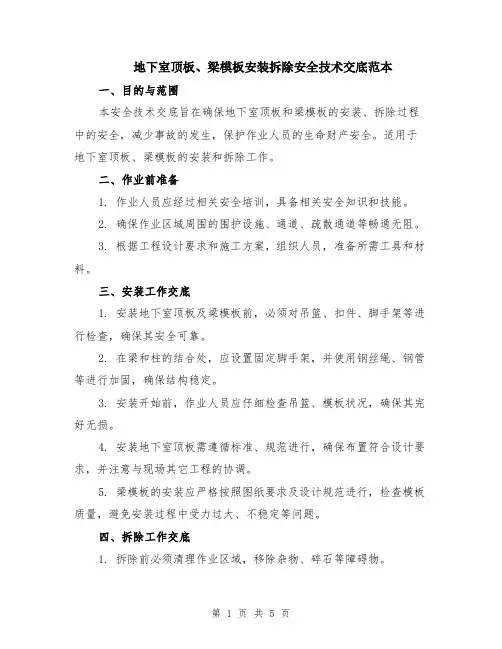

地下室顶板、梁模板安装拆除安全技术交底范本一、目的与范围本安全技术交底旨在确保地下室顶板和梁模板的安装、拆除过程中的安全,减少事故的发生,保护作业人员的生命财产安全。
适用于地下室顶板、梁模板的安装和拆除工作。
二、作业前准备1. 作业人员应经过相关安全培训,具备相关安全知识和技能。
2. 确保作业区域周围的围护设施、通道、疏散通道等畅通无阻。
3. 根据工程设计要求和施工方案,组织人员,准备所需工具和材料。
三、安装工作交底1. 安装地下室顶板及梁模板前,必须对吊篮、扣件、脚手架等进行检查,确保其安全可靠。
2. 在梁和柱的结合处,应设置固定脚手架,并使用钢丝绳、钢管等进行加固,确保结构稳定。
3. 安装开始前,作业人员应仔细检查吊篮、模板状况,确保其完好无损。
4. 安装地下室顶板需遵循标准、规范进行,确保布置符合设计要求,并注意与现场其它工程的协调。
5. 梁模板的安装应严格按照图纸要求及设计规范进行,检查模板质量,避免安装过程中受力过大、不稳定等问题。
四、拆除工作交底1. 拆除前必须清理作业区域,移除杂物、碎石等障碍物。
2. 对拆除区域周边的设施和设备进行保护,避免损坏或者影响施工安全。
3. 对于梁和柱的结合处设置的固定脚手架,应先拆除脚手架,并及时用其他安全措施代替,确保结构安全稳定。
4. 拆除地下室顶板须按区域进行,先拆除无影响区域,待确认安全后再进行有影响区域的拆除。
5. 拆除梁模板时,应严格按照设计图纸和规范进行,并使用专用工具,避免使用不当或过大的力量造成意外伤害。
五、作业安全措施1. 作业人员应佩戴符合国家标准的个人防护装备,包括安全帽、防滑鞋、防尘口罩等。
2. 作业人员应按要求穿戴安全带,并正确使用吊索装置。
3. 安装和拆除过程中,所有人员应严格按照操作规程进行,禁止违章指挥、操作和违规行为。
4. 进行安装、拆除操作时应指定专人负责指挥和监护,并保持与相关人员的有效沟通。
5. 当发现异常情况或存在安全隐患时,应立即停止作业,上报相关人员处理。

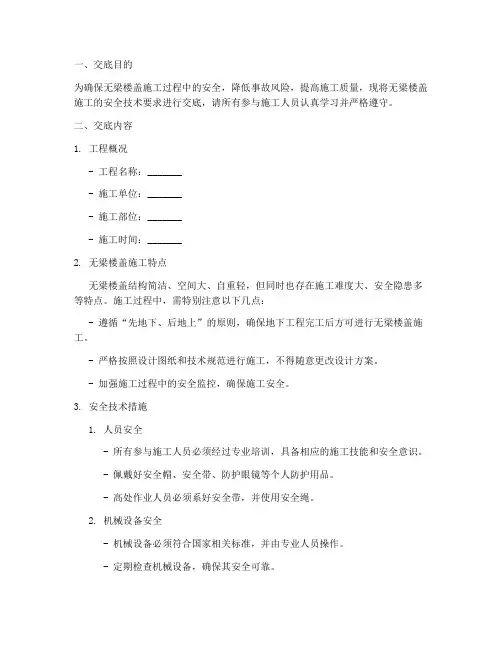

一、交底目的为确保无梁楼盖施工过程中的安全,降低事故风险,提高施工质量,现将无梁楼盖施工的安全技术要求进行交底,请所有参与施工人员认真学习并严格遵守。
二、交底内容1. 工程概况- 工程名称:_______- 施工单位:_______- 施工部位:_______- 施工时间:_______2. 无梁楼盖施工特点无梁楼盖结构简洁、空间大、自重轻,但同时也存在施工难度大、安全隐患多等特点。
施工过程中,需特别注意以下几点:- 遵循“先地下、后地上”的原则,确保地下工程完工后方可进行无梁楼盖施工。
- 严格按照设计图纸和技术规范进行施工,不得随意更改设计方案。
- 加强施工过程中的安全监控,确保施工安全。
3. 安全技术措施1. 人员安全- 所有参与施工人员必须经过专业培训,具备相应的施工技能和安全意识。
- 佩戴好安全帽、安全带、防护眼镜等个人防护用品。
- 高处作业人员必须系好安全带,并使用安全绳。
2. 机械设备安全- 机械设备必须符合国家相关标准,并由专业人员操作。
- 定期检查机械设备,确保其安全可靠。
- 施工现场禁止使用损坏的机械设备。
3. 材料安全- 施工材料必须符合设计要求和质量标准。
- 严格管理施工材料,确保材料堆放整齐、有序。
4. 施工工艺安全- 按照施工方案和技术规范进行施工,不得擅自更改施工工艺。
- 施工过程中,严格控制施工荷载,防止结构变形和破坏。
- 加强施工过程中的质量控制,确保施工质量符合要求。
4. 应急措施1. 高处坠落- 发现高处坠落险情,立即停止作业,撤离现场。
- 确保安全措施到位,防止事故扩大。
2. 物体打击- 施工现场设置警示标志,防止物体打击。
- 加强施工过程中的安全监控,确保施工安全。
3. 触电- 施工现场设置警示标志,防止触电事故。
- 加强施工过程中的安全监控,确保施工安全。
三、交底要求1. 所有参与施工人员必须参加安全技术交底,并认真听取交底内容。
2. 施工过程中,严格遵守安全技术措施,确保施工安全。
现浇混凝土无梁空心楼盖施工方案一、工程概况二、编制依据及说明本工程施工方案,主要依据《现浇混凝土空心楼盖结构技术规程》、《建筑工程质量验收规范》、以及国家相关文件、规范、规定等一系列的要求编制。
三、施工方案1、施工顺序:现浇混凝土空心楼盖施工顺序为:安装底模板→在模板上弹线,确定芯模的安装位置,板底钢筋及管线预埋的位置并弹好墨线→铺设并绑扎板底钢筋、设置钢筋保护层垫块→安装预埋管线→采用14#铁丝按图一所示穿过模板将板底钢筋绑扎在底层钢筋上→板底钢筋验收→安装、固定芯模并同时安放马凳筋→绑扎面层钢筋、做好预留预埋→绑扎芯模肋间拉筋→搭设施工架空便道、安装砼输送管→浇捣混凝土→混凝土养护、拆模。
2、主要施工方法:2.1.钢筋的制作及安装2.1.1.钢筋绑扎顺序:1)摆放沿芯模方向的板底主受力筋;2)绑扎垂直于芯模方向的板底次受力钢筋,垫好保护层垫块;3)采用14#铁丝按图一示穿过模板将板底钢筋绑扎在板底上层钢筋上;4)根据图纸安放马凳筋;5)铺设面筋;6)安放芯模肋间拉筋。
2.1.2.绑扎完板面钢筋后,即可使底筋、肋片钢筋、板面钢筋形成一个可受临时施工荷载的空间结构,铺上竹架板后可作为临时道路,以方便操作和防止踩坏芯模。
2.1.3.钢筋绑扎后,严禁在上面踩踏,以保证负筋、面筋位置的正确。
2.1.4. 楼板上部钢筋在跨中处搭接,下部通长钢筋采用焊接。
图一(跨中位置)2.2.芯模的安装、抗浮及水平位移控制的设置2.2.1.当板底钢筋和马凳筋绑扎完后,根据图纸安放芯模。
2.2.2.安装固定芯模铁丝:按图二所示在芯模两端各L/4处用14#铁丝将内模固定在板底下层筋上。
(图二)2.2.3.在施工过程中如遇内模破损,可用胶带缠绕或用麻袋之类的轻质废料进行封堵。
2.3.混凝土工程2.3.1. 混凝土浇筑振捣混凝土粗骨料最大粒径不宜大于空心板肋宽的1/2和板底厚度的1/2,且不得大于31.5mm。
混凝土的塌落度不宜小于160mm。
无梁楼盖施工工法钢筋砼蜂巢芯高强复合薄壁管空心楼盖施工工法一.现浇无梁空心楼板优点1. 我国的房屋建筑结构中,通常使用密肋梁和实心梁板结构体糸,该结构因受房屋跨度和梁高占据空间的限制,无法满足现代建筑的需要,且因板底梁占据空间而降低了建筑尽高尺寸,安装吊顶费用高.管道安装不便.隔音效果差.施工周期长.成本较高等。
2.现代建筑需要的是大空间.大跨度.高荷载且使用功能灵活.能随意组合房间的结构。
现浇钢筋砼蜂巢芯高强复合薄壁管空心楼盖填补了传统结构的不足,而且大大降低了建筑造价。
在楼板内按设计间距预埋蜂巢芯高强复合薄壁管空心管,在不取出内管的情况下浇灌混凝土,从而形成类似单向小“工”字形密肋梁受力的现浇多孔空心板,预埋的空心管起到了现浇混凝土内部模板的作用。
3.因现浇钢筋砼蜂巢芯高强复合薄壁管空心楼盖有受力好、自重轻、材料省的特点。
目前这项技术已广泛应于大空间、大面积、不需吊顶的各类工程当中,该技术关键是结构空心部分的形成,它不同预制空心板的抽芯形成,它采用封头空心短管预埋固定做永久性芯模的形式。
4.无梁蜂巢芯高强复合薄壁管现浇混凝土空心楼板施工技术, 是国内最近几年才发展起来的结构施工新技术, 该结构体系具有自重轻.降低层高.节省材料.综合造价低.刚度大.抗震性能好等特点, 特别适用于大跨度.大荷载.大空间的多层和高度60m内的高层建筑。
二.结构特点:1.蜂巢芯高强复合薄壁空心管现浇, 是在现浇钢筋混凝土楼盖结构中采取埋芯成孔工艺, 在楼盖内每隔一定间距, 放置蜂巢芯高强复合薄壁空心管, 浇筑混凝土, 形成类似无数小工字梁受力的现浇多孔空心板或以密肋形式受力的现浇空心板, 成为暗柱帽的现浇混凝土无梁楼盖。
2..柱与柱.柱与剪力墙间设置框架梁,框架梁围成的板采用蜂巢芯高强复合薄壁管填充的现浇混凝土空心板。
框架梁一般为暗梁,暗梁高度与空心板厚度相同。
主体结构一般可按现行规范设计,暗梁按扁梁考虑。
设计计算时,沿与蜂巢芯高强复合薄壁管平行的方向,把板分成若干个工字型梁,按单向板计算配筋,另一方向按构造配筋以防止板出现裂缝。

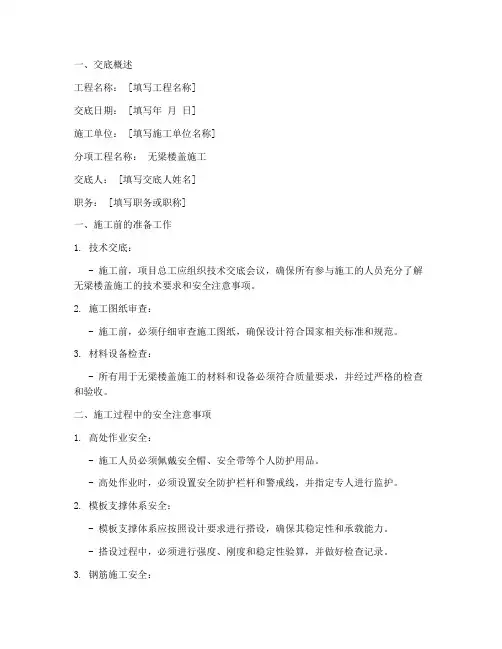

一、交底概述工程名称: [填写工程名称]交底日期: [填写年月日]施工单位: [填写施工单位名称]分项工程名称:无梁楼盖施工交底人: [填写交底人姓名]职务: [填写职务或职称]一、施工前的准备工作1. 技术交底:- 施工前,项目总工应组织技术交底会议,确保所有参与施工的人员充分了解无梁楼盖施工的技术要求和安全注意事项。
2. 施工图纸审查:- 施工前,必须仔细审查施工图纸,确保设计符合国家相关标准和规范。
3. 材料设备检查:- 所有用于无梁楼盖施工的材料和设备必须符合质量要求,并经过严格的检查和验收。
二、施工过程中的安全注意事项1. 高处作业安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 高处作业时,必须设置安全防护栏杆和警戒线,并指定专人进行监护。
2. 模板支撑体系安全:- 模板支撑体系应按照设计要求进行搭设,确保其稳定性和承载能力。
- 搭设过程中,必须进行强度、刚度和稳定性验算,并做好检查记录。
3. 钢筋施工安全:- 钢筋绑扎和焊接作业时,应采取防触电、防坠落等措施。
- 钢筋切割和弯曲作业时,应使用相应的安全工具,并注意防止伤害事故。
4. 混凝土施工安全:- 混凝土浇筑前,应确保模板支撑体系稳固,并做好防止漏浆、跑模的措施。
- 混凝土浇筑过程中,应控制浇筑速度,防止发生裂缝、蜂窝、麻面等质量问题。
5. 施工用电安全:- 施工现场必须按照规范设置临时用电线路,并配备漏电保护装置。
- 施工人员必须熟悉用电安全知识,严禁私拉乱接电线。
三、施工过程中的应急处置1. 高处坠落事故:- 发现高处坠落事故隐患时,应立即停止作业,进行整改。
- 发生高处坠落事故时,应立即启动应急预案,进行救援和处置。
2. 模板支撑体系事故:- 模板支撑体系发生变形、倾斜、坍塌等异常情况时,应立即停止作业,进行排查和处理。
- 发现严重安全隐患时,应立即撤出施工人员,并报告相关部门。
3. 电气事故:- 发现电气事故隐患时,应立即切断电源,进行修复。

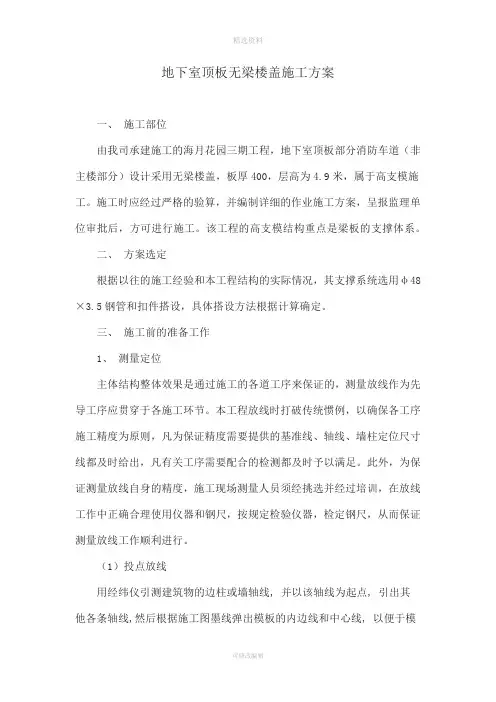

地下室顶板无梁楼盖施工方案一、施工部位由我司承建施工的海月花园三期工程,地下室顶板部分消防车道(非主楼部分)设计采用无梁楼盖,板厚400,层高为4.9米,属于高支模施工。
施工时应经过严格的验算,并编制详细的作业施工方案,呈报监理单位审批后,方可进行施工。
该工程的高支模结构重点是梁板的支撑体系。
二、方案选定根据以往的施工经验和本工程结构的实际情况,其支撑系统选用φ48×3.5钢管和扣件搭设,具体搭设方法根据计算确定。
三、施工前的准备工作1、测量定位主体结构整体效果是通过施工的各道工序来保证的,测量放线作为先导工序应贯穿于各施工环节。
本工程放线时打破传统惯例,以确保各工序施工精度为原则,凡为保证精度需要提供的基准线、轴线、墙柱定位尺寸线都及时给出,凡有关工序需要配合的检测都及时予以满足。
此外,为保证测量放线自身的精度,施工现场测量人员须经挑选并经过培训,在放线工作中正确合理使用仪器和钢尺,按规定检验仪器,检定钢尺,从而保证测量放线工作顺利进行。
(1)投点放线用经纬仪引测建筑物的边柱或墙轴线, 并以该轴线为起点, 引出其他各条轴线,然后根据施工图墨线弹出模板的内边线和中心线, 以便于模板的安装和校正。
(2)标高测量根据模板实际的要求用水准仪把建筑物水平标高直接引测到模板安装位臵。
在无法直接引测时, 可采取间接引测的方法, 即用水准仪将水平标高先引测到过渡引测点, 作为上层结构构件模板的基准点, 用来测量和复核其标高位臵。
(3)找平模板承垫底部应预先找平, 以保证模板位臵正确, 防止模板底部漏浆。
常用的找平方法是沿模板内边线用1:3水泥砂浆抹找平层, 另外, 在外墙、边柱部位, 继续安装模板前, 要设臵模板承垫条带, 并用仪器校正, 使其平直。
2、材料准备(1)木枋刨直,所有进场木枋均需刨直使用,且规格大小一致。
(2)支撑杆要整理,有破损、大范围裂缝(特别是焊缝脱开)、弯曲度较大的支撑杆均需替换。

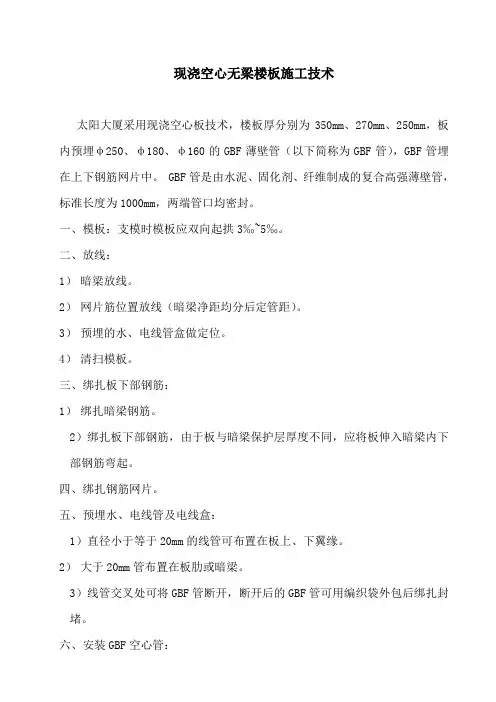

现浇空心无梁楼板施工技术太阳大厦采用现浇空心板技术,楼板厚分别为350mm、270mm、250mm,板内预埋φ250、φ180、φ160的GBF薄壁管(以下简称为GBF管),GBF管埋在上下钢筋网片中。
GBF管是由水泥、固化剂、纤维制成的复合高强薄壁管,标准长度为1000mm,两端管口均密封。
一、模板:支模时模板应双向起拱3‰~5‰。
二、放线:1)暗梁放线。
2)网片筋位置放线(暗梁净距均分后定管距)。
3)预埋的水、电线管盒做定位。
4)清扫模板。
三、绑扎板下部钢筋:1)绑扎暗梁钢筋。
2)绑扎板下部钢筋,由于板与暗梁保护层厚度不同,应将板伸入暗梁内下部钢筋弯起。
四、绑扎钢筋网片。
五、预埋水、电线管及电线盒:1)直径小于等于20mm的线管可布置在板上、下翼缘。
2)大于20mm管布置在板肋或暗梁。
3)线管交叉处可将GBF管断开,断开后的GBF管可用编织袋外包后绑扎封堵。
六、安装GBF空心管:1)吊运时应采用吊笼吊运,禁止用钢丝绳捆绑吊运。
2)排管方向见施工图,排管时GBF管与梁内侧留出至少50mm的距离,管与管间距如施工图所示。
3)先排放标准管,然后再排放非标准管,排管时应轻拿轻放。
4)排管方向顺管中心线偏差不大于15mm。
5)垂直管方向,管端头应在同一条直线上,偏差不大于20mm。
6)水平方向,管的上、下偏差不大于15mm。
7)铺设时严禁踩在管上操作或行走。
七、GBF管的固定:1)在管端头约200mm处垂直管方向安放一根φ8压筋,压筋严禁同其它钢筋绑扎。
2)在板肋与压筋相交处延压筋每1.2米左右在模板上用电钻(长钻头,钻头直径以铁线可穿过为准)钻孔。
3)用12#~14#铁线将压筋兜住,并穿过模板的孔与下部脚手架绑扎。
八、绑扎上部钢筋:板上部负筋与同方向钢筋必须在同一水平面上,以防止叠加过厚。
九、浇筑砼:1)浇筑前应将破损的GBF管用胶带封好。
2)泵送砼的管与布料车、料斗等均应架空,严禁将上述机具直接压在管上,操作人员应在所铺设的操作板上作业。
一、交底目的为确保无梁楼板施工过程中的安全,降低施工事故发生的风险,提高施工质量,现将无梁楼板施工过程中的安全技术要求进行交底。
二、工程概况1. 工程名称:________________________2. 施工单位:________________________3. 建设单位:________________________4. 分项工程名称:无梁楼板施工5. 施工期限:________________________三、安全技术交底内容1. 人员安全1.1 进入施工现场的操作人员必须佩戴安全帽,系好帽带,穿防滑鞋,佩戴安全带。
1.2 高处作业人员必须系好安全带,并定期检查安全带的有效性。
1.3 操作人员严禁酒后作业,确保精神状态良好。
1.4 严禁任何人员在没有安全措施的情况下进行高空作业。
2. 材料与工具安全2.1 材料堆放应整齐、稳固,不得占用消防通道。
2.2 施工现场的工具、设备应放置在指定位置,并定期检查其完好性。
2.3 电气设备应定期检查,确保绝缘良好,防止漏电事故。
3. 施工工艺安全3.1 施工前,应充分了解无梁楼板的设计要求、施工工艺及注意事项。
3.2 施工过程中,应严格按照施工方案和操作规程进行施工。
3.3 模板支撑体系应满足设计要求,确保其稳定性和安全性。
3.4 混凝土浇筑过程中,应密切观察模板支撑体系,发现异常情况及时处理。
3.5 施工过程中,严禁擅自改动施工方案和操作规程。
4. 特殊部位安全4.1 模板安装前,应检查模板的尺寸、平整度及连接件是否牢固。
4.2 模板支撑体系应采用多级支撑,确保其稳定性。
4.3 高处作业时,应设置安全防护措施,如安全网、防护栏杆等。
4.4 混凝土浇筑过程中,应确保模板支撑体系的稳定性,防止模板变形、坍塌。
5. 应急处理5.1 施工过程中,如发生安全事故,应立即停止施工,并组织人员进行抢救。
5.2 及时上报安全事故,按照相关规定进行处理。
四、交底人及接受交底人员1. 交底人:________________________2. 接受交底人员:________________________五、签字确认1. 交底人签字:________________________2. 接受交底人员签字:________________________六、备注1. 本安全技术交底模板仅供参考,具体施工过程中应根据实际情况进行调整。

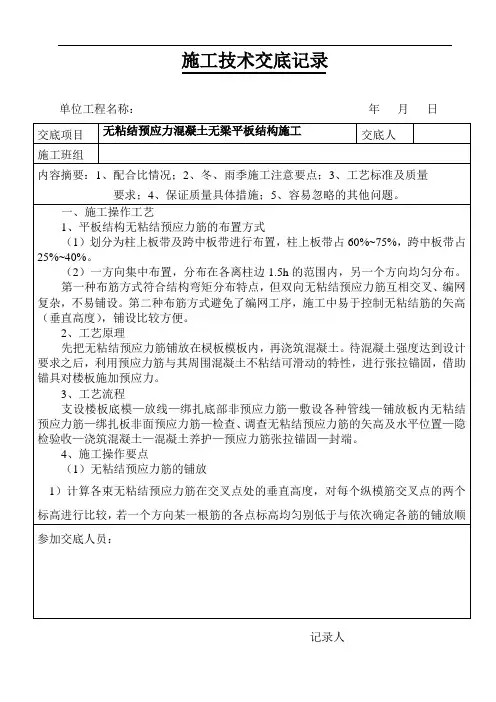

无粘结预应力混凝土无梁平板结构施工技术交底一、施工前的准备工作1.施工图纸的审查:施工前,需对相关施工图纸进行仔细审查,确保施工符合设计要求。
2.施工方案的编制:根据施工图纸,编制详细的施工方案,包括施工过程、顺序、注意事项等内容。
3.材料准备:准备所需的材料,包括水泥、砂、石、钢筋等,确保质量合格。
4.设备准备:准备所需的施工设备,如卸荷机、喷附件、卸荷臂等。
5.劳动力安排:安排合适的施工人员,确保施工的顺利进行。
二、基础处理1.基座处理:在地基上进行基座的底板、墙面砼施工,坚实可靠。
2.预应力筋加工:根据设计要求,在基础上进行预应力筋的加工和布置。
三、摸模板1.摸模板的基本要求:摸模板的表面应平整、干净,无粗糙、刻蚀等缺陷;模板拼缝处应严密,无漏浆现象。
2.摸模板的施工方法:按照设计要求的尺寸,根据模板图纸进行摸模板,垂直、水平度要求严格。
四、钢筋绑扎和支撑1.钢筋绑扎的基本要求:钢筋的直径、弯曲度等指标要符合设计要求,绑扎要牢固,不得有错位、扭斜等缺陷。
2.支撑的施工要点:根据设计要求,安顿好天棚支撑,确保结构的稳定。
五、浇筑混凝土1.混合料的配制与搅拌:按照设计要求,准确配制混凝土原料的比例,采用搅拌机进行搅拌。
2.浇筑混凝土的施工方法:按照设计要求,采用喷浇法对混凝土进行浇筑。
3.混凝土养护:混凝土浇筑后,要进行持续的养护,保证混凝土的强度和工期。
六、张拉预应力筋1.张拉钢筋的基本要求:根据设计要求,采用专用设备进行钢筋的张拉,保证预应力筋的应力和位移符合设计要求。
2.张拉过程中的注意事项:张拉时要保持钢筋的垂直度和水平度,避免出现剪切力,确保结构的安全性。
七、剪切板施工1.剪切板制作:根据设计要求,进行剪切板的制作,确保尺寸的准确性。
2.剪切板安装:根据设计要求,进行剪切板的安装,确保结构的稳定性。
八、防水层处理1.防水层材料的选择:根据设计要求,选择质量好、性能稳定的防水材料。
2.防水层施工方法:按照设计要求,采用喷涂、刷涂等方法对防水层进行施工。
地下车库无梁盖板施工方案一、工程概况1.本工程地下一层,为无梁楼盖,顶板板厚400mm,砼等级为C35P6,钢筋型号与间距按设计要求进行设置,框架柱及柱帽混凝土强度等级为C50,层高3.45米。
2.本工程分四个流水段施工,以后浇带划分,即36~45轴为第一施工段,25~36轴为第二施工段。
12~25轴为第三施工段,1~12轴为第四施工段。
二、钢筋工程1、工艺流程:钢筋绑扎流程:钢筋直螺纹连接2、墙柱钢筋绑扎:1)在底板混凝土上弹出墙身及洞口位置线,再次校正预埋插筋,如有位移时,按与设计洽商要求认真处理。
墙模板采用“跳间支模”,以利于钢筋施工。
2)先绑2~4根竖筋,并画好横筋分档标志,然后在下部及齐胸处绑两根横筋定位,并画好竖筋分档标志。
一般情况横筋在外,竖筋在里,所以先绑竖筋后绑横筋。
横竖筋的间距及位置应符合设计要求。
3)墙筋为双向受力钢筋,所有钢筋交叉点应逐点绑扎,其塔接长度及位置要符合设计图纸及施工规范的要求。
4)墙体纵向钢筋间距控制采用纵向“梯型骨架定位筋”,以固定钢筋间距,梯型骨架定位筋间距1000mm,焊接梯型骨架筋的钢筋规格同墙纵向钢筋规格,梯型骨架定位筋中的横筋要求按800mm间距,以保证双排钢筋之间的距离。
5)在墙筋外侧应绑上塑料垫块,以保证保护层的厚度。
6)为保证洞口标高位置正确,在洞口竖筋上划出标高线。
洞口要按设计要求绑扎过梁钢筋,锚入墙内长度要符合设计要求。
7)各连接点的抗震构造钢筋及锚固长度,均应按设计要求进行绑扎。
如首层柱的纵向受力钢筋伸入地下室墙体深度;墙端部、内外墙交接处受力钢筋锚固长度等,绑扎时应注意。
8)配合其他工种安装预埋管件、预留洞口等,其位置,标高均应符合设计要求。
3、顶板钢筋绑扎工艺流程:清理模板→模板上画线→绑板下受力筋→绑负弯距钢筋1)清扫模板上刨花、碎木、电线管头等杂物。
用粉笔在模板上划好主筋,分布筋间距。
2)按画好的间距,先摆放底层受力主筋,后放分布筋,预埋件、电线管、预留孔等及时配合安装,待安装预留完成后, 再焊接双层筋间的钢筋马镫,在板的两层筋之间设立钢筋马镫,以确保上部钢筋的位置,然后绑扎上层筋。
一、工程名称:___________二、施工单位:___________三、建设单位:___________四、分项工程名称:屋面板安装五、施工期限:___________至___________一、安全交底目的为确保屋面板安装过程中施工人员的人身安全和工程质量的稳定,特进行安全技术交底,要求全体施工人员认真学习并严格执行。
二、安全交底内容1. 进入施工现场的操作人员必须经过三级安全教育,并经考试合格后方可上岗。
2. 施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜、防尘口罩等,并确保其完好有效。
3. 严格实行安全操作规程,遵守施工现场的安全规定,严禁违章作业。
4. 施工人员应穿戴符合规定的劳动保护用品,如工作服、工作鞋、手套等。
5. 高空作业人员必须系好安全带,安全带生根处须安全可靠。
高空作业人员不得酒后作业,不得在高空开玩笑。
6. 高空作业时,应设置安全防护网,确保作业区域安全。
7. 施工现场严禁吸烟、酒后作业,严禁在施工现场使用明火。
8. 施工过程中,应保持施工现场整洁,严禁乱堆乱放材料、工具等。
9. 吊装作业应遵守以下规定:a. 吊装前应检查吊车、吊具、绳索等设备是否完好,确认无误后方可进行吊装作业。
b. 吊装过程中,应确保吊物平稳,严禁斜吊、吊装过快。
c. 吊装时,吊物下方严禁站人,确保人员安全。
10. 屋面板安装过程中,应严格按照设计要求进行,确保屋面板的安装质量和稳定性。
11. 施工过程中,应定期检查屋面板的支撑结构,发现问题及时处理。
12. 施工结束后,应清理施工现场,确保无安全隐患。
三、安全交底责任人1. 施工单位项目经理为安全交底第一责任人,负责组织、实施安全技术交底。
2. 施工单位安全员负责监督、检查安全技术交底执行情况。
四、接受交底人员1. 施工单位全体施工人员。
2. 施工现场管理人员。
五、安全交底时间1. 施工前进行安全技术交底。
2. 施工过程中,如发现安全隐患,应及时进行补充交底。
无梁楼盖施工方案
无梁楼盖施工方案
无梁楼盖是一种钢筋混凝土结构,在设计上省去了传统梁的设置,直接将楼板板材作为承重构件。
无梁楼盖工程具有结构简洁、施工方便等优点,并且能够提高建筑使用空间的利用率。
下面是一个无梁楼盖的施工方案。
1. 施工前准备:
- 确定无梁楼盖的设计方案,并获得相关设计文件;
- 准备好施工所需的人力、材料、机械设备等资源;
- 搭建好临时工棚和施工所需的安全防护措施;
- 检查施工区域的地基稳定性和平整度,必要时进行修整。
2. 钢筋安装:
- 根据设计要求,将楼板钢筋按照规格剪断、弯曲和折弯,并
通过电焊等方式进行连接;
- 将钢筋根据设计图纸和标高要求放置在楼板位置,并进行初
步调整和固定。
3. 模板安装:
- 确认楼板区域的尺寸和施工平面,选择适当的模板进行安装;- 按照设计要求,安装水平板、竖直板和倾斜板等模板,并进
行必要的固定和支撑。
4. 混凝土浇筑:
- 在钢筋安装和模板安装完成后,进行混凝土浇筑;
- 根据设计要求和施工计划,分段进行混凝土浇筑,将混凝土倒入模板中,并通过振捣、均匀铺摊和抹平等方式进行浇筑。
5. 养护与拆模:
- 混凝土浇筑完成后,进行适当的养护,保湿和保温等措施,以确保混凝土的强度和耐久性;
- 在混凝土达到设计强度要求后,进行拆模并进行清理,以准备下一阶段的施工。
总结:无梁楼盖的施工方案主要包括钢筋安装、模板安装、混凝土浇筑、养护和拆模等工作。
在施工过程中,应严格按照设计要求和施工计划进行操作,确保施工质量和安全。
同时,还需要合理调配资源,提高工作效率,保证施工进度和质量的要求。
32#楼地下车库施工方案一、工程概况1.本工程地下一层,为无梁楼盖,底板厚300(400),砼等级为C30P6,顶板厚为400(500)mm,混凝土等级为C30P6,钢筋型号与间距按设计要求进行设置,框架柱混凝土强度等级为C30,扶壁柱混凝土强度等级同所在外墙C30P6,层高3.75米,局部4.4米高.2.本工程分两个流水段施工,以10~11轴处后浇带划分,即1~10轴为第一施工段,11~23轴为第二施工段。
二、垫层混凝土的施工1、施工准备施工前应准备好施工用的机具和劳动力。
主要机具有:尖锹、平锹、平板式振捣器、木抹子、铝合金刮尺、胶皮水管、、塔吊及照明设备。
主要人员:瓦工、混凝土工、测量工、信号工。
施工前应清理好混凝土运输车通行道路及停放场地,所有与混凝土浇筑有关的人员要及时到位。
在混凝土浇筑期间,为保证连续浇筑,防止塔吊出现故障等问题,施工现场应备有手推车及翘板。
2、施工条件1)基坑(槽)清理完毕,表面浮砂用水撼实,垫层砼浇筑前用平板震捣器振捣修平。
2)测量人员已对浇筑区域各个基坑(槽)及排水沟的下口及相应的上口尺寸、轴线尺寸、标高尺寸、放坡角度和长度进行检查复测,各桩上已标好混凝土浇筑标高,符合设计要求。
3、施工部位基础垫层进行砼浇筑4、施工要点控制好各单体标高,垫层厚100mm,采用C15砼浇筑。
工艺流程:清理基底及基础顶面→弹出上、下底口线→浇筑砼→找平→养护⑴坡与基础底面或基础顶面的交接处,应做成圆角.⑵基底及基顶表面清理:基底及基顶表面的淤泥、杂物应清理干净,并应用排水及防水措施。
表面应用水润湿⑶砼采用商品砼,及时记录各砼泵车的进场时间。
⑷垫层标高用木桩控制正确,垫层混凝土可以分层、分段浇筑。
⑸垫层砼要压平,三次抹光,严格控制标高:按标高检查一下上平,然后用大杠刮平、表面再用木抹子搓平。
第二次,第三次搓平工作要根据已浇注混凝土的凝结情况及时进行。
⑹垫层浇筑完后,应在12h内浇水养护,禁止上人。

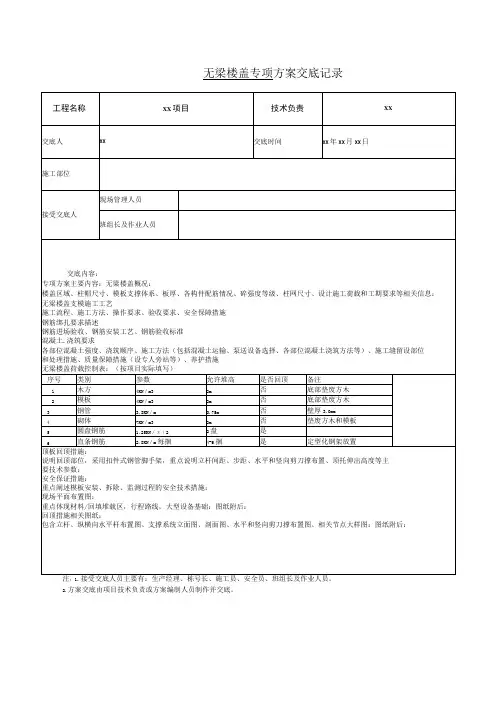

地下车库负一层无梁盖板施工案一、工程概况1.本工程地下一层为无梁楼盖,顶板板厚550,砼等级为C30P6,钢筋型号与间距按设计要求进行设置,框架柱混凝土强度等级为C45,扶壁柱混凝土强度等级同所在外墙C30P8,层高3.55米。
2.本工程分两个流水段施工,以E~F轴间接近F轴三分之一处划分,即A~E轴为第一施工段,F~N轴为第二施工段。
二、钢筋工程1 墙柱钢筋绑扎:1)在底板混凝土上弹出墙身及洞口位置线,再次校正预埋插筋,如有位移时,按与设计洽商要求认真处理。
墙模板采用“跳间支模”,以利于钢筋施工。
2)先绑2~4根竖筋,并画好横筋分档标志,然后在下部及齐胸处绑两根横筋定位,并画好竖筋分档标志。
一般情况横筋在外,竖筋在里,所以先绑竖筋后绑横筋。
横竖筋的间距及位置应符合设计要求。
3)墙筋为双向受力钢筋,所有钢筋交叉点应逐点绑扎,其塔接长度及位置要符合设计图纸及施工规的要求。
4)墙体纵向钢筋间距控制采用纵向“梯型骨架定位筋”,以固定钢筋间距,梯型骨架定位筋间距1000mm,焊接梯型骨架筋的钢筋规格同墙纵向钢筋规格,梯型骨架定位筋中的横筋要求按800mm间距,以保证双排钢筋之间的距离。
5)在墙筋外侧应绑上带有铁丝的砂浆垫块,以保证保护层的厚度。
6)为保证洞口标高位置正确,在洞口竖筋上划出标高线。
洞口要按设计要求绑扎过梁钢筋,锚入墙长度要符合设计要求。
7)各连接点的抗震构造钢筋及锚固长度,均应按设计要求进行绑扎。
如首层柱的纵向受力钢筋伸入地下室墙体深度;墙端部、外墙交接处受力钢筋锚固长度等,绑扎时应注意。
8)本工程钢筋较密,绑扎时必须满扎。
为防止钢筋浇注时变形,最后一道箍筋或拉筋与主筋进行焊接。
9)配合其他工种安装预埋管件、预留洞口等,其位置,标高均应符合设计要求。
2、顶板钢筋绑扎工艺流程:清理模板→模板上画线→绑板下受力筋→绑负弯距钢筋1)清扫模板上刨花、碎木、电线管头等杂物。
用粉笔在模板上划好主筋,分布筋间距。
