2019年一建《建筑实务》案例考点汇总
- 格式:pdf
- 大小:371.85 KB
- 文档页数:30
2019一级建造师考试《建筑实务》高频考点汇总塔吊运行时的注意事项地面信号应清晰、准确、洪亮、及时,以便吊装工作顺利进行。
现场各工种密切配合、相互协作,作业人员精力、注意力要高度集中。
工作现场设置“禁行牌”,防止空中坠物伤人,磋工人员严禁进入施工现场。
空中人员进行作业时,工、器具和零部件要放置工具箱或固定好。
塔吊将幅度信息传感器、重量信息传感器、高度信息传感器与信息采集模块连接,信息采集模块与主控制模块连接,主控制模块再分别与存储器、显示器、塔机电路控制单元连接,塔机电路控制单元与塔机电路的输入端连接。
主控制模块将信息采集模块所采集得到的幅度信息与存储器中的预设值进行比较,得出小车当前位置的最大吊重,当达到或超过最大吊重时,切断塔机小车前进方向的电源及吊钩上升方向的电源,以使小车只能往后退且吊钩只能往下运行,确保塔机安全运行,显示器同步显示当前塔机的工作参数。
严禁空中坠落物品或向地面投掷物体,以免伤人。
严禁酒后作业,违者重处。
严禁5级以上大风天气作业。
严禁大雨、在雾等恶劣天气下作业。
空中人员作业时一定要挂好安全带,行走时注意脚下,防止摔倒。
荏使乙炔、电焊时遵守安全规程。
吊装作业对不知吊点的吊物应进行试吊,确认无误后进进行正式吊。
2019年一级建造师考试《建筑实务》高频考点一级建造师建筑实务高频考点:金属与石材幕墙的安装,一级建造师《建筑实务》涉及考点比较多,记忆起来也比较困难。
我们可以对这些知识点进行梳理。
这样备考,效果才能比较好。
今天为大家介绍的是一级建造师建筑实务高频考点:金属与石材幕墙的安装,希望对各位有所帮助。
金属与石材幕墙的安装不锈钢挂件的厚度不宜小于3.0mm,铝合金挂件的厚度不宜小于4.0mm.短槽连接的构件式石材幕墙,每个连接挂件只应连接一块石材面板,不应采用一钩双挂的T形挂件。
设计要求需要对石材面板进行防护处理时,应根据石材的种类、污染源的类型合理选用石材防护剂。
石材防护处理宜在工厂进行。
一、单项选择题(共30题,每题一分,每题的备选项中只有一个最正确或最符合题意,选对每题得一分没选或错选均不得分)1、有效控制城市发展的重要手段是( )。
A.建筑设计B.结构设计C.规划设计D.功能设计【答案】C【解析】P3规划设计是有效控制城市发展的重要手段。
2、影响钢筋与混凝土之间粘结强度的因素有( )。
A.混凝土强度B.钢筋抗拉强度C.钢筋抗压强度D.钢筋屈服强度【答案】A【解析】P23( 3 )钢筋与混凝土的共同工作钢筋与混凝土的相互作用叫粘结。
钢筋与混凝土能够共同工作是依靠它们之间的粘结强度。
混凝土与钢筋接触面的剪应力称粘结应力。
影响粘结强度的主要因素有混凝土的强度、保护层的厚度和钢筋之间的净距离等。
3、水泥的初凝时间指( )。
A.从水泥加水拌合起至水泥浆失去可塑性所需的时间B.从水泥加水拌合起至水泥浆开始失去可塑性所需的时间C.从水泥加水拌合起至水泥浆完全失去可塑性所需的时间D.从水泥加水拌合起至水泥浆开始产生强度所需的时间【答案】B【解析】P34水泥的凝结时间分初凝时间和终凝时间。
初凝时间是从水泥加水拌合起至水泥浆开始失去可塑性所需的时间;终凝时间是从水泥加水拌合起至水泥浆完全失去可塑性并开始产生强度所需的时间。
4、关于天然花岗石特性的说法,正确的是( )。
A.碱性材料B.酸性材料C.耐火D.吸水率高【答案】B【解析】P51花岗石构造致密、强度高、密度大、吸水率极低、质地坚硬、耐磨,属酸性硬石材。
5、属于非膨胀型防火材料的是( )。
A.超薄型防火涂料B.薄型防火涂料C.厚型防火涂料D.有机防火堵料【答案】C【解析】P71厚型防火涂料一般为非膨胀型的,厚度为7 - 45mm ,耐火极限根据涂层厚度有较大差别;薄型和超薄型防火涂料通常为膨胀型的,前者的厚度为3 - 7mm ,后者的厚度为小于等于3mm。
薄型和超薄型防火涂料的耐火极限一般与涂层厚度无关,而与膨胀后的发泡层厚度有关。
6、关于工程测量仪器性能与应用的说法,正确的是( )。

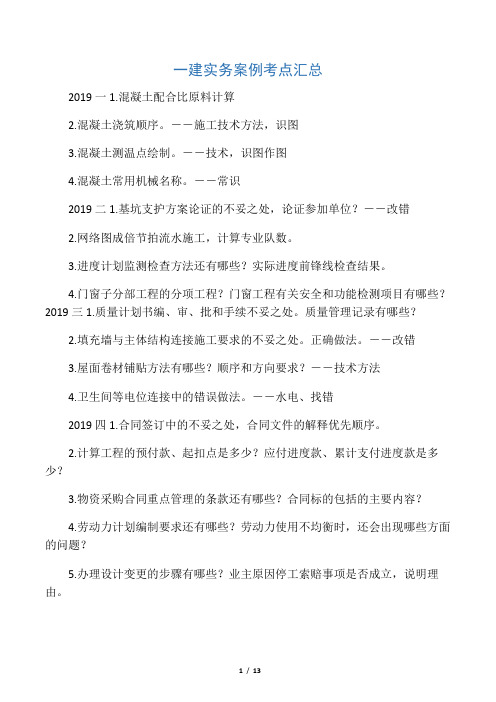

一建实务案例考点汇总2019一1.混凝土配合比原料计算2.混凝土浇筑顺序。
--施工技术方法,识图3.混凝土测温点绘制。
--技术,识图作图4.混凝土常用机械名称。
--常识2019二1.基坑支护方案论证的不妥之处,论证参加单位?--改错2.网络图成倍节拍流水施工,计算专业队数。
3.进度计划监测检查方法还有哪些?实际进度前锋线检查结果。
4.门窗子分部工程的分项工程?门窗工程有关安全和功能检测项目有哪些?2019三1.质量计划书编、审、批和手续不妥之处。
质量管理记录有哪些?2.填充墙与主体结构连接施工要求的不妥之处。
正确做法。
--改错3.屋面卷材铺贴方法有哪些?顺序和方向要求?--技术方法4.卫生间等电位连接中的错误做法。
--水电、找错2019四1.合同签订中的不妥之处,合同文件的解释优先顺序。
2.计算工程的预付款、起扣点是多少?应付进度款、累计支付进度款是多少?3.物资采购合同重点管理的条款还有哪些?合同标的包括的主要内容?4.劳动力计划编制要求还有哪些?劳动力使用不均衡时,还会出现哪些方面的问题?5.办理设计变更的步骤有哪些?业主原因停工索赔事项是否成立,说明理由。
2019五1.冬季施工混凝土养护方法还有哪些?混凝土养护中温控、降温梯度,养护时间应提出的控制指标是什么?2.项目风险管理程序还有哪些?应对负面风险的措施还有哪些?3.指出安全作业交底的中不妥之处,正确做法。
--改错4.墙体节能工程隐蔽工程验收的部或内容有哪些?5.绿色建筑运行评价指标体系中的指标共有几类?不参设计评价的指标有?评价标准?2018一1.现场临设平面布置,布置理由--识图作图3.安全文明施工宣传方式有哪些?2018二1.进度计划编制步骤还应包括哪些内容?2.总工期?总时差和自由时差?进度网络计划的优化目标还有哪些?3.监理建议网架安装方法由高空散装法改成分条安装法施工是否合理?网架的安装方法还有哪些?网架高空散装法的施工特点有哪些?4.结合双代号网图,因甲方原因推迟一个月,提出索赔工期1个月,索赔是否成立,说明理由。

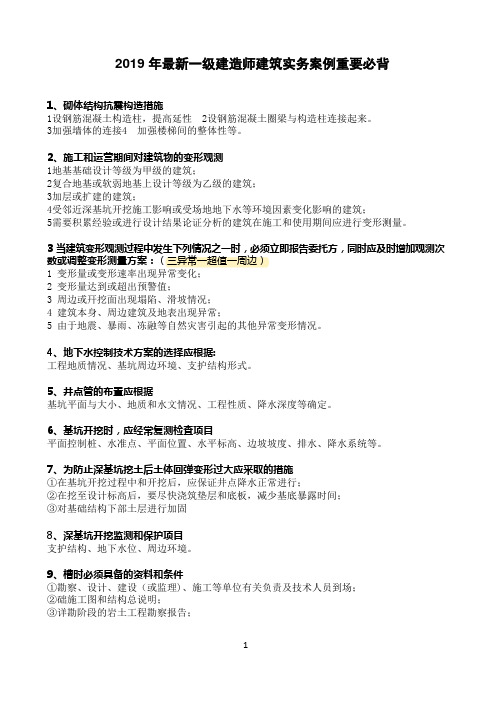

2019 年最新一级建造师建筑实务案例重要必背1、砌体结构抗震构造措施1设钢筋混凝土构造柱,提高延性 2设钢筋混凝土圈梁与构造柱连接起来。
3加强墙体的连接4 加强楼梯间的整体性等。
2、施工和运营期间对建筑物的变形观测1地基基础设计等级为甲级的建筑;2复合地基或软弱地基上设计等级为乙级的建筑;3加层或扩建的建筑;4受邻近深基坑开挖施工影响或受场地地下水等环境因素变化影响的建筑;5需要积累经验或进行设计结果论证分析的建筑在施工和使用期间应进行变形测量。
3 当建筑变形观测过程中发生下列情况之一时,必须立即报告委托方,同时应及时增加观测次数或调整变形测量方案:(三异常一超值一周边)1 变形量或变形速率出现异常变化;2 变形量达到或超出预警值;3 周边或幵挖面出现塌陷、滑坡情况;4 建筑本身、周边建筑及地表出现异常;5 由于地震、暴雨、冻融等自然灾害引起的其他异常变形情况。
4、地下水控制技术方案的选择应根据:工程地质情况、基坑周边环境、支护结构形式。
5、井点管的布置应根据基坑平面与大小、地质和水文情况、工程性质、降水深度等确定。
6、基坑开挖时,应经常复测检査项目平面控制桩、水准点、平面位置、水平标高、边坡坡度、排水、降水系统等。
7、为防止深基坑挖土后土体回弹变形过大应采取的措施①在基坑开挖过程中和开挖后,应保证井点降水正常进行;②在挖至设计标高后,要尽快浇筑垫层和底板,减少基底暴露时间;③对基础结构下部土层进行加固8、深基坑开挖监测和保护项目支护结构、地下水位、周边环境。
9、槽时必须具备的资料和条件①勘察、设计、建设(或监理)、施工等单位有关负责及技术人员到场;②础施工图和结构总说明;③详勘阶段的岩土工程勘察报告;④开挖完毕、槽底条件良好的基槽。
10、无法验槽的情况1 基础底面与设计标高相差太大;2 基槽底面坡度较大,高差悬殊;3 槽底有明显的机械车辙痕 0 迹,槽底土扰动明显;4 槽底有明显的机械开挖、未加人工清除的沟槽、铲齿痕迹;5 珠场没有详勘阶段的岩土工程勘察报告或基础施工图和结构总说明。
建筑实务施工项目管理考点汇编2019年8月31日1、施工进度计划按编制对象的不同分类方法(1)施工总进度计划;(以一个建设项目和一个建筑群体为对象,由总承包企业总工程师领导下编制)(2)单位工程进度计划;(以一个单位工程为对象,由项目经理组织,在项目技术负责人领导下编制)(3)分阶段(或专项工程)工程进度计划;(以工程阶段目标或专项工程为对象,由专业工程师或复制分部分项的工长编制)(4)分部分项工程进度计划。
2、施工进度计划编制的基本原则(1)安排施工程序的同时,首先安排其相应的准备工作;(2)首先进行全场性工程的施工,然后按照工程排队的顺序,逐个进行单位工程的施工;(3)三通工程应先场外后场内,由远而近,先主干后分支,排水工程要先下游后上游;(4)先地下后地上和先深后浅的原则;(5)主体结构施工在前,装饰工程施工在后;(6)既要考虑施工组织要求的空间顺序,又要考虑施工工艺要求的工种顺序,必须在满足施工工艺的要求下,尽可能地利用工作面,使相邻两个工种在时间上合理且最大限度地搭接起来。
3、施工总进度计划的编制依据(1)工程项目承包合同及招标投标书(2)工程项目全部设计施工图纸及变更洽商(3)工程项目所在地区位置的自然条件和技术经济条件(4)工程项目设计概算和预算资料、劳动定额及机械台班定额等(5)工程项目拟采用的主要施工方案及措施、施工顺序、流水段划分等(6)工程项目需要的主要资源(劳动力状况、机具设备能力、物资供应来源条件)(7)建设方及主管部门对施工的要求(8)现行规范、规程和技术经济指标等有关技术规定4、施工总进度计划的内容(1)编制说明(2)施工总进度计划表(图)(3)分期(分批)实施工程的开、竣工日期及工期一览表(4)资源需要量及供应平衡表5、单位工程进度计划的内容(1)工程建设概况(2)工程施工情况(3)单位工程进度计划6、施工总进度计划的编制步骤(1)根据独立交工系统的先后顺序,明确划分建设工程项目的施工阶段;按照施工部署要求,合理确定各阶段各个单项工程的开竣工日期。
龙炎飞一级建造师(建筑实务)冲刺讲义整理汇总版建筑工程施工质量验收1A420061掌握建筑工程质量验收的要求一、建筑工程质量验收包括工程施工质量的中间验收和工程的竣工验收两个方面二、建筑工程施工检验批质量验收合格的规定1.主控项目和一般项目的质量经抽样检验合格。
2.具有完整的施工操作依据、质量检查记录。
检验批是工程验收的最小单位,是分项工程乃至整修建筑工程质量验收的基础。
三、分项工程质量验收合格的规定1.分部工程所含的检验批均应符合合格质量的规定。
2.分项工程所含的检验批的质量验收记录应完整。
四、分部(子分部)工程质量验收合格规定1.分部(子分部)工程所含工程的质量均应验收合格。
2.质量控制资料应完整。
3.地基与基础、主体结构和设备安装等分部工程有关安全及功能的检验和抽样检测结果应符合有关规定。
4.观感质量验收应符合要求。
五、单位(子单位)工程质量验收合格的规定1.单位(子单位)工程所含分部(子分部)工程的质量均应验收合格。
2.质量控制资料应完整。
3.单位(子单位)工程所含分部工程有关安全和功能的检测资料应完整。
4.主要功能项目的抽查结果应符合相关专业质量验收规范的规定。
5.观感质量验收应符合要求。
***关于观感质量验收,由各个人的主观印象判断,检查结果并不给出“合格”或“不合格”的结论,而是综合给出“好”、“不好”、“一般”等质量评价。
六、当建筑工程质量不符合要求时,应按下列规定进行处理1.经返工重做或更换器具、设备的检验批,应重新进行验收。
2.经有资质的检测单位检测鉴定能够达到设计要求的检验批,应予以验收。
3.经有资质的检测单位检测鉴定达不到设计要求、但经原设计单位核算认可能够满足结构安全和使用功能的检验批,可予以验收。
4.经返修或加固处理的分项、分部工程,虽然改变外形尺寸但仍能满足安全使用要求,可按技术处理方案和协商文件进行验收。
5.通过返修或加固处理仍不能满足安全使用要求的分部工程、单位(子单位)工程,严禁验收。
2019一级建造师建筑实务知识点总结(总13页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--2019一建建筑实物知识点第一章:1、影响允许高厚比的主要因素:砂浆强度、构件类型、砌体种类、支撑约束形式、截面类型、墙体开洞承重和非承重。
2、不同时期观测应采用相同的观测网、观测线路、观测方法。
3、沉降与位移观测基准点:特等、一等不少于4个,其他不少于3个。
4、相邻地基沉降观测:降水和基坑开挖,每天一次;底板浇筑完成后2-3天一次。
5、基坑变形监测:点间距不大于20m,每侧边不少于3个。
6、基坑支护结构位移监测:1-2d观测一次,速率快、量大的每天1-2次。
结束后,趋于稳定时7d一次。
7、基坑回弹监测:开挖前、挖好后、浇筑前。
8、灌注桩排桩支护结构验收:试成孔不少于2个,进行完整性检验。
低应变法:不少于20%,不少于5根。
声波透射法:不少于10%,不少于3根。
钻芯法。
9、排桩分类:悬臂式,锚拉式,内撑式,内撑-锚拉式。
10、地下连续墙施工顺序:导墙-配置泥浆-槽段开挖-清渣-吊放钢筋笼-浇砼-墙低注浆。
11、地下连续墙检验:用于永久结构的,用声波透射检验,不少于墙段的10%,不少于3幅。
12、土钉墙:适用于侧壁安全等级二、三级。
单一型:用于水位以上,非软土,深度不大于12m。
预应力复合型:同上并不大于15m。
水泥土复合型:非软土,不大于12m,用于淤泥时不大于6m。
13、土钉墙构造要求:1、坡比不大于1:0.2。
2、间距1-2m,倾斜5°-20°。
3、成孔70-120mm,钢筋16-32mm,强度不低于20mpa的1:2水泥浆。
4、土钉墙高度不大于12m,喷射混凝土厚度80-100mm、强度不低于c20,钢筋网直径6-10mm、间距150-250mm。
14、土钉墙施工原则:超前支护,分层分段,逐层施作,限时封闭,严禁超挖。
15、土钉墙施工要求:1、每层施工完成后进行土钉拉拔力测试。
2019年一级建造师考试《建筑实务》高频考点汇总【二】在一建模拟考试中成绩总是忽高忽低,是重点没抓住还是在考试中发挥失误?下面由小编为你精心准备了“2019年一级建造师考试《建筑实务》高频考点汇总【二】”,持续关注本站将可以持续获取更多的考试资讯!2019年一级建造师考试《建筑实务》高频考点汇总【二】一级建造师建筑实务高频考点:质量验收资料,一级建造师《建筑实务》涉及考点比较多,记忆起来也比较困难。
我们可以对这些知识点进行梳理。
这样备考,效果才能比较好。
今天为大家介绍的是一级建造师建筑实务高频考点:质量验收资料,希望对各位有所帮助。
1、地基验槽记录2、基桩工程质量验收报告3、地基处理工程质量验收报告4、地基与基础分部工程质量验收报告5、主体结构分部工程质量验收报告6、特殊分部工程质量验收报告7、线路敷设验收报告8、地基与基础分部及所含子分部、分项、检验批质量验收记录9、主体结构分部及所含子分部、分项、检验批质量验收记录10、装饰装修分部及所含子分部、分项、检验批质量验收记录11、屋面分部及所含子分部、分项、检验批质量验收记录12、给水、排水及采暖分部及所含子分部、分项、检验批质量验收记录13、电气分部及所含子分部、分项、检验批质量验收记录14、智能分部及所含子分部、分项、检验批质量验收记录15、通风与空调分部及所含子分部、分项、检验批质量验收记录16、电梯分部及所含子分部、分项、检验批质量验收记录17、单位工程及所含子单位工程质量竣工验收记录18、室外工程的分部(子分部)、分项、检验批质量验收记录2019年一级建造师考试《建筑实务》高频考点【二】一级建造师建筑实务高频考点:建筑工程资料管理的要求,一级建造师《建筑实务》涉及考点比较多,记忆起来也比较困难。
我们可以对这些知识点进行梳理。
这样备考,效果才能比较好。
今天为大家介绍的是一级建造师建筑实务高频考点:建筑工程资料管理的要求,希望对各位有所帮助。
2019年一建《建筑实务》重要考点归纳1、结构的可靠性:安全性、适用性、耐久性;2、两种极限状态:承载力极限状态(安全性)、正常使用极限状态(适用性、耐久性);3、正常使用极限状态主要控制:变形、裂缝、振幅。
4、结构杆件的基本受力形式:拉伸、压缩、弯曲、剪切、扭转;5、在相同条件下,材料的度高,则结构杆件的承载力也高;6、临界力,当两端固定时L0=0.5L ,当一端固定一端铰支时L0=0.7L ,当两端铰支时202πL EI P ij =L0=L ,当一端固定一端自由时LO=2L 。
7、悬臂梁端部的最大位移计算: ,L---梁的跨度,q—均布荷载EI8qL f 4=8、设计使用年限:类别设计使用年限(年)示例15临时性结构225易于替换的结构350普通房屋和构筑物4100纪念性建筑和特别重要的建筑9、环境类别:类别名称腐蚀机理1一般环境碳化引起钢筋锈蚀2冻融环境反复冻融导致砼破坏3海洋氯化物环境氯盐引起钢筋锈蚀4除冰盐等其他氯化物环境氯盐引起钢筋锈蚀5化学腐蚀环境硫酸盐等化学物质对砼的腐蚀10、设计使用年限为100年的砼最低强度等级为C30,50年的砼最低强度等级为C25。
11、砼强度等级越大,水灰比越小。
12、具有连续密封套管的后张法预应力钢筋,其砼保护层厚度可与普通钢筋相同,且不得小于孔道直径的1/2,否则应比普通钢筋增加10mm 。
13、先张法预应力钢筋在全预应力状态下,其砼保护层厚度可与普通钢筋相同,否则应比普通钢筋增加10mm 。
14、直径大于16mm 的热轧预应力钢筋保护层厚度可与普通钢筋相同。
15、查看P10页的梁的弯矩图及剪力图。
16、砼结构的优点:强度较高;可模性好,适用面广;耐久性和耐火性好;维护费用低;整体性好、延性好;防震性和防辐射性好;易于就地取材。
缺点:自重大、抗裂性较差、施工复杂、工期较长。
17、影响砖砌体抗压强度的因素:砖的强度等级、砂浆的强度等级及其厚度、砂浆饱满度、砌筑时砖的含水率、工人的技术水平。
【案例一答案】1、满足合同工期要求。
应重点控制施工线路A→B→D→F→H 或①→②→③→⑤→⑥→⑦→⑧。
2、事件一中:监理工程师做法妥当,因为专业分包单位与建设单位没有合同关系,分包单位案、以及对总包单,所以,拒收分包单位报送专项施工方系工作联不得与建设单位和监理单位发生位下达停工令是妥当的。
施工总承包单位做法不妥当,因为专业分包单位与建设单位没有合同关系,监理单位不得对其带责,并且应对分包工程质量和分包单位负有连下达停工令;而总包单位与与建设单位有合同关系任,所以施工总承包单位拒签停工令的做法是不妥当的。
3、施工总承包单位可索赔的赶工费为0 万元。
由于G 工作的总时差TFG=29-27=2 个月,因设G工作2 个月的总时差,不影响合同工期,所以总致G 工作停工 1 个月,没有超过计变更原因导。
承包单位不能索赔的赶工费4、由题意可知,H 工作宜组织加快成倍节拍专业流水。
①.确定流水步距:Kb=各流水节拍的最大公约数=1 月②.确定各专业工作队数bj=tj/Kb :bp=2/1=2,bR=1/1=2,bQ=2/1=2n1= ∑bj=2+1+2 =5(个)③.计算工期:T=(m*r+n1-1)*Kb+ ∑Z1-∑C =(3+5-1)*1=7( 月)④.绘制流水施工进度表(见后面)H 工作相邻工序的流水步距为 1 个月,工期可缩短11-7=4 个月【案例二】参考答案1、自开工至主体结构施工完成,施工单位除现场临时用电工程外,还应陆续报以下安全专项施工方案(至少列出四三项):(实务教材P224)①供水管线防护工程;②塔吊、施工外用电梯等特种设备安拆工程③悬挑卸料平台、悬挑脚手架工程④核心筒大模板工程⑤水平砼构件模板支撑系统工程[注:由于基坑深度不超5m(6.9-2=4.9m)、地下水位(-7.5m) 在坑底以下,所以不需要报深基坑支护与降水工程、土方开挖工程安全专项施工方案;建筑幕墙工程应报安全专项施工方案,但不属于自开工至主体结构施工期间]。
