公园景观工程监理规划
- 格式:doc
- 大小:455.00 KB
- 文档页数:72
公园景观工程监理规划一、工程概况(一)工程名称:**公园景观工程(二)建设规模和容:工程名称为**公园景观工程。
该项目建设总规模约300亩,主要建设容为植物栽植和硬质景观。
主要建设容为围的场地平整、步道和广场铺装、水体、景观、小品建筑与水电、灯饰安装、乔木、灌木、草皮、夜间照明、给排水、电器等施工。
(四)建设地点:某区(五)建设工期:建设施工期为220天,缺陷责任期24个月。
(六)业主单位:工业园管委会第一章监理工作围与主要容一、监理工作围施工阶段与缺陷责任期阶段监理,包括质量控制、进度控制、费用控制、合同管理、信息资料管理、组织协调和安全生产、文明施工监控。
二、监理工作主要容1、负责将国家、地方、委托人下达的有关文件、法规、要求等与时传递到各施工单位,并与时上传下达各承包人与委托人间的各类信息与指令,督促、指导各施工单位具体实施。
(1)按时向委托人汇总上报各施工工地监理月报和监理专项报告。
定期编制施工阶段监理小结。
每月向委托人汇报施工进展情况,反映各承包商的工程质量、进度完成投资和安全、文明施工等情况。
(2)组织编写各类监理文件、质量控制要点,制定有关监理工作原则、标准、监理规划、监理实施细则,建立明确的监理组织机构框图,建立健全严格的规章制度等。
(3)统一施工监理工作中的各项监理用表、监理工作程序、管理办法和原则等(发包人已有的可套用)。
(4)支持处理施工中的各类技术问题和重大、疑难问题。
(5)按要求负责组织各施工合同容的管理、文件管理系统的建立,对工程质量、投资、进度实行有效控制和规化管理,并定期组织检查,以保证工程始终在可控状态下运转。
(6)组织进行工程质量的事故调查和分析,与时处理工程质量、完全事故,监督事故处理方案的执行。
2、施工准备阶段:(1)主持施工技术交底和工地会议,全面了解工程情况,检查各方按合同的履行情况。
监理工程师论坛bbs.job2299./(2)开工前对现场进行调查,全面掌握沿线地形、地貌等情况,查验和复核沿线施工测量放线成果,保证施工单位各项基础资料的准确性。
景观绿化工程监理规划方案一、项目概况1.1 项目名称:XXXX景观绿化工程1.2 项目地点:XXXX市某地1.3 项目概述:本项目是为了改善城市环境,提升城市形象,增加人民休闲娱乐设施,并且促进城市生态环境的建设。
二、监理规划内容2.1 监理计划根据项目的实际情况,确定监理工作的计划安排,包括每个阶段的监理工作内容、监理时限、监理人员配置、监理机构要求等。
2.2 监理组织架构本项目的监理组织架构设立总监理工程师、主管监理工程师、监理工程师、助理工程师、考勤员等职位,负责监理工作的实施和管理。
2.3 监理任务分工根据监理工作的具体内容,对监理任务进行合理的分工安排,确保监理工作的协调进行和有效实施。
2.4 监理风险评估对项目进行全面的风险评估,确定可能出现的监理风险,并制定相应的风险应对措施,确保项目的顺利进行。
2.5 监理设备及工具确定项目所需的监理设备和工具,确保监理工作的质量和效率。
2.6 监理工作流程确定监理工作的具体流程和操作规范,确保监理工作的顺利进行。
2.7 监理记录管理建立完善的监理记录管理制度,对监理过程进行全面的记录和管理,确保监理工作的真实性和可追溯性。
2.8 监理报告制度建立监理报告的制度,对监理过程中的问题和风险进行及时汇报,确保相关部门能够及时采取相应措施。
2.9 监理人员培训对监理人员进行必要的培训,提高监理人员的业务水平和素质,确保监理工作的高效进行。
2.10 监理验收标准确定监理验收标准,对监理工作进行全面的验收,确保监理工作的合格完成。
2.11 监理绩效考核建立监理绩效考核机制,对监理人员的工作绩效进行定期考核和评价。
三、监理实施计划3.1 前期准备组建监理团队、制定监理计划和流程、准备监理设备和工具等。
3.2 施工过程监理对施工过程进行全程监理,主要包括土方开挖、土石方工程、绿化苗木采购、施工等。
3.3 设备设施监理对项目所需的设备设施进行验收和监理,确保设备设施的质量和安全性。
杨府山公园工程监理规划杨府山公园工程监理规划在新时代,公园建设已成为城市可持续发展的标志之一,越来越多的城市开始将公园建设作为一个重要的策略,其中杨府山公园也是成都市内一个重要的项目。
众所周知,一个成功的工程需要监理。
那么在杨府山公园的建设过程中,如何实现监理规划呢?这里介绍一下杨府山公园工程监理规划。
第一步,制定监理计划监理计划是指审核监理工程的相关计划,包括建设方案、预算、工期等相关项目。
建立合理的计划,是达成监理目标的第一步。
因此,杨府山公园项目的监理计划需要考虑到其工程项目的不同需求与特点,以确保监理进程符合工程项目的规划要求。
第二步,开展监理实务监理工作是通过检查、检验、监督和检查的方式,确保工程质量、安全、进度和合规性的一项任务。
也就是说,监理指导督促施工单位按工程设计和标准进行施工。
如果发现施工过程中存在质量问题,监理工程师需及时通报并要求整改,以保证工程的质量和效果。
第三步,记录监督过程监理记录是监理人员责任之一的任务,主要是记录监理过程的信息,包括现场勘测数据、情况记录等信息。
监理记录是监理工程项目的依据,因为这些记录不仅可以帮助计算工程项目的交付期限,也可以让业主及时发现和解决工程问题。
第四步,推动反馈沟通监理人员需与建设方、承包方、设计方等进行有效沟通。
建立完善的信息反馈机制,有助于提高工程质量、减少工程验收时间、规范工程建设行为。
同时,监理人员还需要对施工方的安全、质量、进度等进行持续监管,及时反馈不符合要求的情况,并要求建设方及时整改,以确保质量、工期及合规性。
总而言之,杨府山公园工程监理规划需要结合项目特点和监理监管目标,制定有效的监理计划,开展监理实务,记录监督过程,并推动反馈沟通。
监理方需确保工程质量、安全、进度和合规性达到最佳状态,以实现项目建设的顺利进展。
目录一、工程工程概况二、监理工作根据三、监理工作内容、范围和目的四、工程监理部的组织机构五、工程质量控制六、工程进度控制七、工程控制八、信息理及组织协调措施九、环境、职业安康平安控制十、监理工作理制度一、工程工程概况1.1工程工程特征工程工程名称:北京****水上公园园林景观工程工程工程地点:北京**区**水上公园工程建立规模:工程占地总面积1404900㎡监理园林景观绿化面积526587㎡。
工程类型:公益工程特点:.1北京****水上公园总体设计是“一条河三条带几个点〞的主体思想园林景观的植物搭配也突出了公园的这一设计主题景观植物与主体建筑的协调一致也表达了2021“绿色**、科技**、人文**〞的精。
.2本工程工程是**工程工程施工短且赶上冬季施工。
工程种植量大苗木要求带冠移植种植质量要求高同时又有园林给水和园林景观照明工程穿插作业给工程监理提出了更高的要求。
工程质量要求:.1一般种植土壤要求:基层土壤应为排水良好土质为中性及富含有机质的土壤不应含砾石或其它有或有碍生长之杂物。
如含有建筑废土及其它有害成分酸碱度超标盐土重粘土、沙土等均应采用客土或采取改进土壤的技术措施。
绿化种草土壤一般要求为:普通大田土过筛30cm后每亩地掺1方草炭土及50kg膨化鸡粪搅拌均匀后覆于土壤外表。
.2本工程特殊要求:本工程大部分土壤砾石含量较高在施工前应取样送相关部门化验部分土壤应采用客土或采取土壤改进的技术措施。
.3表层种植土:选用适于植物生长的改进性土壤如腐殖酸土、草坪肥、草炭土、酸碱度5.5~7.0湿度30—70﹪完全疏松草坪种植区土壤应有平整度。
.4苗木选择:常绿及灌木的高度:指苗木梢顶至地面的高度树冠要求发育端正饱满不偏冠造型姿态优美。
落叶乔木胸径指树干离地面一米处的直径平均值冠幅要求发育端正、饱满造型姿态优美分枝点应在2.5米以上。
同一规格群植灌木或绿篱高度为定植修剪后高度值苗木应选用适于当地生长的苗木发育端正、良好、造型姿态优美适于园林种植。
最新市政公园景观维护工程监理规划介绍本文档旨在制定最新市政公园景观维护工程的监理规划,以确保公园的景观维护工作顺利进行并达到预期效果。
监理规划将涵盖工程监理的目标、职责、工作流程、监理要求等内容。
监理目标本监理规划的目标是确保市政公园的景观维护工程按照规划要求进行,并确保施工质量、工期和成本的控制和监督,以提升公园的景观品质和可持续性发展。
监理职责1. 监督工程进度和质量:监理人员将定期巡查施工现场,确保施工进度符合计划,并检查施工质量,发现并解决问题。
2. 监督施工合规性:监理人员将确保施工过程符合相关法律法规和设计要求,包括环境保护、安全生产和建筑标准等。
3. 解决工程变更和争议:监理人员将协助处理工程变更和争议事项,确保变更和解决方案符合法律法规和项目要求。
4. 项目验收和评估:监理人员将参与工程的最终验收,并对施工质量进行评估,提出改进建议和意见。
工作流程1. 准备阶段:监理人员与业主和设计单位进行沟通,了解工程细节和要求,并制定监理计划和工作方案。
2. 施工阶段:监理人员根据施工计划和监理计划,定期到达施工现场,检查施工进度和质量,并记录施工情况和工程变更。
3. 整改阶段:如发现施工质量问题或工程变更,监理人员将及时提出整改要求,并确保问题得到解决和改进。
4. 验收阶段:监理人员将参与工程的最终验收,确保工程符合设计要求和合同约定,并提出评估意见。
监理要求1. 监理人员应具备相关技术和经验,并熟悉相关法律法规和施工标准。
2. 监理人员应及时、准确地记录施工情况和工程变更,并向业主和设计单位及时报告。
3. 监理人员应与施工单位保持良好的沟通和合作,解决问题和争议。
4. 监理人员应保持独立、公正和客观的态度,不偏袒任何一方,并根据相关规定和标准进行监督和评估。
以上是最新市政公园景观维护工程监理规划的基本内容,以确保公园的景观维护工作顺利进行。
监理人员应根据监理规划执行工作,确保工程质量和工期的控制,并提出改进意见和建议,以持续提升公园的景观品质和可持续性发展。
XXXXXX沿山干河长山江两岸提升整治工程监理规划编制人:编制日期:审批人:审批日期:XXXX工程管理有限公司二0一七年八月二十日目录一、工程概况-------------------------------------------------3二、监理工作范围---------------------------------------------3三、监理工作内容---------------------------------------------3四、监理工作目标---------------------------------------------4五、监理工作依据---------------------------------------------4六、项目监理机构的组织形式-----------------------------------4七、项目监理机构的人员进场计划-------------------------------4八、项目监理机构的人员岗位职责-------------------------------4九、监理工作程序---------------------------------------------6十、监理工作方法与措施---------------------------------------9十一、监理工作制度-------------------------------------------12十二、监理设施-----------------------------------------------17一、工程概况1、项目名称: XXXXXX沿山干河长山江两岸提升整治工程2、建设单位:宁波市XXXXXX人民政府3、设计单位: XX园林建设发展有限公司4、施工单位: XX市政5、建设地点: XXX长山江两岸6、红线占地面积: 24279平方米7、计划工程总投资:约XXX人民币8、计划开工工期: 2017年XX月XX日9、计划竣工日期: 2018年XX月XX 日10、工程总工期:XX月11、合同质量等级:符合国家验收规范标准二、监理工作范围负责本项目的施工阶段的监理工作,包括景观桥、园路、种植、铺装、给排水、照明、监控等范围。
公园改造提升监理规划范文一、工程概况。
咱这个公园啊,就像是一个需要大变身的老朋友。
它原本有一定的基础,但现在要变得更漂亮、更实用。
这个公园改造提升工程呢,包括了好多方面的内容,像绿化的重新规划呀,以前那些长得不太好或者不怎么美观的树啊草啊,得调整调整;还有道路的翻新,那些坑洼不平的小路,得让它们变得平整又好走;再有就是各种休闲设施的更新,像老旧的长椅、亭子之类的,都要换上新的“衣服”。
二、监理工作范围及内容。
# (一)工作范围。
咱监理的范围就是整个公园改造提升的工程范围,从公园的大门到每一个小角落,都在咱的“眼皮子”底下。
不管是新建的小景观,还是对老建筑的修复,都得按照规矩来。
# (二)工作内容。
1. 工程质量监理。
这质量可是重中之重啊,就像做菜一样,材料得新鲜(建材质量要好),做法得对(施工工艺要正确)。
咱得检查那些建筑材料是不是合格,比如用到的木材不能是烂的,石材不能有裂缝。
施工的时候呢,工人师傅砌墙得砌得直直的,不能歪歪扭扭的;铺地砖的时候,砖与砖之间的缝隙得均匀,不能有的大有的小,就像人的牙齿一样,得整齐。
2. 工程进度监理。
这工程啊,就像一场赛跑,得按照计划来。
咱得盯着施工方的进度计划,看看他们每个阶段是不是都按时完成任务了。
要是他们在某个环节磨磨蹭蹭的,就像乌龟一样慢,咱就得催催他们,让他们加快速度,可不能耽误了公园重新开放的好日子。
不过也不能太快了,太快了容易出乱子,就像开车超速一样危险。
3. 工程投资监理。
这钱啊,得花在刀刃上。
咱得看看施工方有没有乱花钱,有没有超预算。
要是他们本来计划买便宜又好用的材料,结果买了特别贵但是效果差不多的,那可不行。
就像咱们自己去买菜,不能明明有便宜的新鲜菜不买,非要买贵的还不新鲜的,这不是浪费嘛。
三、监理工作目标。
# (一)质量目标。
咱要让这个改造后的公园质量杠杠的。
绿化方面,种的树要枝繁叶茂,花草要五颜六色的而且长得茁壮;建筑设施呢,要牢固又美观,不管是新修的亭子还是翻新的厕所,都得让游客觉得舒服又安全。
公园景观工程监理规划公园景观工程监理规划诚信为本、服务到位、顾客满意、创造一流编制人:胡国庆编制日期: 2011.2.27审批人:张健波审批日期: 2011.3.1监理有限公司二O一一年三月目录第1章工程概况 (1)第2章监理工作范围及内容 (2)2.1监理工作范围 (2)2.2监理工作阶段 (2)2.3监理工作依据 (2)2.4监理工作目标 (3)2.5工程监理工作内容 (3)2.6施工阶段的监理工作内容 (3)2.7保修阶段的监理工作内容 (10)在工程竣工、签发竣工验收证书后,工程即进入保修期阶段,项目监理部在此阶段应定期检查和回访工程使用情况。
协助业主及时处理客户投诉,参与工程质量事故(缺陷)的鉴定,督促施工单位及时维修。
(10)第3章监理组织机构及人员配置 (12)3.1监理组织机构 (12)3.2监理人员配置 (13)3.3项目监理部的职责 (13)3.4监理人员的岗位职责 (14)第4章监理用办公设备 (16)4.1监理自备办公设备 (16)第5章监理工作程序 (17)5.1监理工作总程序 (17)5.2施工场地移交监理工作程序 (17)5.3设计交底和图纸会审监理工作程序 (18)5.4施工组织设计/施工方案审查监理工作程序 (18)5.5第一次工地会议及开工令发布程序 (19)5.6施工阶段工程质量控制程序 (20)5.7原材料、构配件及设备质量控制程序 (20)5.8工序交接和隐蔽工程检查验收程序 (21)5.9分项工程质量验收程序 (22)5.10分部(子分部)工程质量验收程序 (22)5.11单位(子单位)工程质量竣工验收程序 (22)5.12工程质量缺陷和事故处理程序 (23)5.13施工阶段工程进度控制程序 (24)5.14进度计划的调整程序 (25)5.15施工阶段工程投资控制程序 (26)5.16工程计量及支付监理工作程序 (26)5.17工程变更监理工作程序 (27)5.18工程暂停及复工监理工作程序 (28)5.19费用索赔监理工作程序 (28)5.20工程延期监理工作程序 (29)5.21工程分包监理工作程序 (30)5.22安全施工控制程序 (31)5.23施工安全事故处理程序 (32)5.24信息和资料监理工作程序 (32)5.25主要监理工作程序框图 (33)第1章否 (41)第2章是 (41)第3章是 (41)第4章否 (41)第5章是 (41)第6章否 (41)第6章工程难点及安全监理重点 (47)6.1工程质量控制重点、难点及对策 (47)6.2安全监理依据及目标 (47)坚决杜绝重大事故,减少一般事故,以强有力的手段实施安全文明施工,争创深圳市安全文明工地 (48)6.3安全文明施工控制重点、难点及对策 (48)6.4监理人员安全监理职责 (50)6.5施工安全监理内容 (51)6.6安全监理工作程序 (52)6.7安全事故的调查处理 (52)第7章监理质量保证措施 (54)7.1监理服务的质量方针 (54)7.2监理质量保证措施 (54)业主代表和有关职能人员 (60)承包商项目经理和有关职能人员 (60)全体监理人员 (60)业主、承包商、监理分别介绍各方组织机构、人员及专业分工、联络方法; (60)业主向监理工程师授权,并声明自己仍保留那些权利,宣布职能机构主要人员及职责范围,并书面将授权书、组织机构职责范围及全体监理人员名单提交承包商; (60)承包商书面提交项目经理授权书、主要管理人员名单、职能机构及职责范围,监理工程师对其资质进行审查,并口头予以批准(或有保留的批准),会后予以正式书面确认; (60)承包商项目经理汇报施工现场施工准备情况; (60)检查承包商的人员、机具、材料、环境等施工准备落实情况及由业主负责的开工条件,确认工程是否已具备开工条件; (60)监理工程师宣布承包商的施工进度计划并对其作说明; (60)总监理工程师进行监理交底,介绍监理工作内容、监理工作例行程序和方法、有关报表的报审要求; (60)确定现场监理例会制度,明确例会的召开时间、地点、参加人员和例行内容。

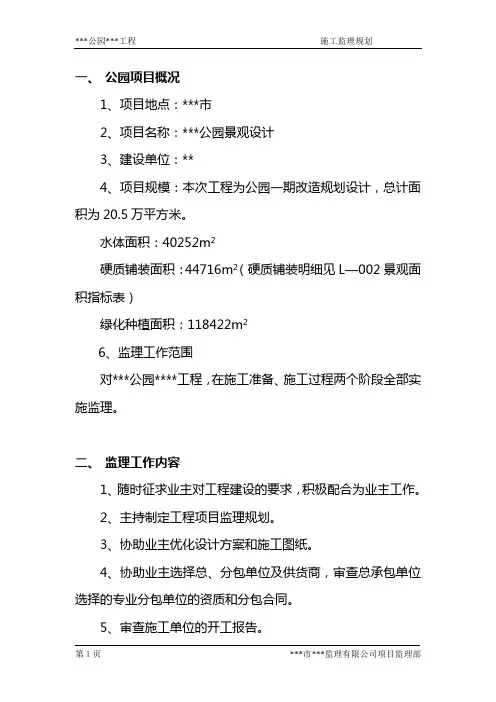

一、公园项目概况1、项目地点:***市2、项目名称:***公园景观设计3、建设单位:**4、项目规模:本次工程为公园一期改造规划设计,总计面积为20.5万平方米。
水体面积:40252m2硬质铺装面积:44716m2(硬质铺装明细见L—002景观面积指标表)绿化种植面积:118422m26、监理工作范围对***公园****工程,在施工准备、施工过程两个阶段全部实施监理。
二、监理工作内容1、随时征求业主对工程建设的要求,积极配合为业主工作。
2、主持制定工程项目监理规划。
3、协助业主优化设计方案和施工图纸。
4、协助业主选择总、分包单位及供货商,审查总承包单位选择的专业分包单位的资质和分包合同。
5、审查施工单位的开工报告。
6、审查施工单位各项施工准备工作,下达开工通知书。
7、督促施工单位建立健全施工管理制度和质量保证体系,并督促其实施。
8、参加图纸会审和设计交底。
9、审批施工单位提交的施工组织设计、施工技术方案;审查施工单位的年、季、月施工进度计划并督促其实施。
10、检查施工单位选用的原材料、半成品、成品、构配件和设备的质量,并进行必要的测试和监控以及签认,对影响工程使用功能的观感材料进行质量预控。
11、监督施工单位严格按照技术标准和设计文件施工,控制工程质量,对违反设计文件、规范和规程的工程,责令施工单位立即改正,必要时签发工程暂停指令。
12、签认隐蔽工程和建筑安装工程的分部、分项工程的质量验收,未经签认不得允许施工单位进行下道工序施工。
13、参加工程质量事故的分析和处理,并督促事故处理方案的实施。
14、审查施工单位提出的设计变更的合理性、可行性;经设计单位认可后下达设计变更通知书。
15、凡使用新材料、新产品、新工艺、新技术的项目,应由建设单位批准,要有鉴定证明、产品质量标准、使用说明和工艺要求,监理单位按其质量标准进行验收。
16、对现场施工过程中的安全生产、文明施工进行检查,发现有不符合要求的,书面通知施工单位改进。

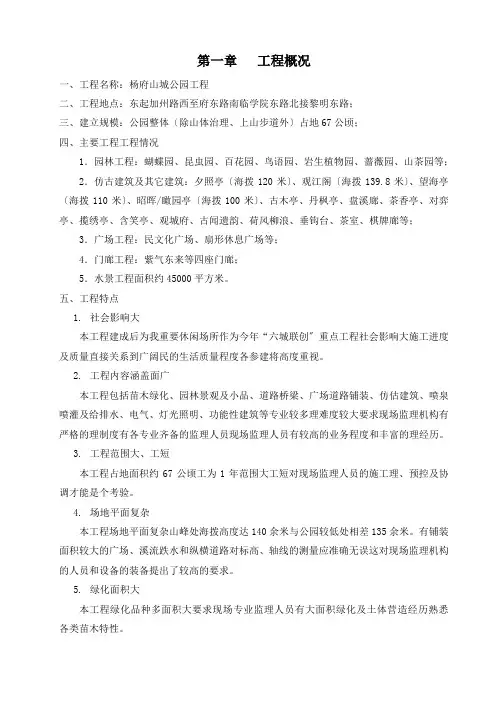

第一章工程概况一、工程名称:杨府山城公园工程二、工程地点:东起加州路西至府东路南临学院东路北接黎明东路;三、建立规模:公园整体〔除山体治理、上山步道外〕占地67公顷;四、主要工程工程情况1.园林工程:蝴蝶园、昆虫园、百花园、鸟语园、岩生植物园、蔷薇园、山茶园等;2.仿古建筑及其它建筑:夕照亭〔海拨120米〕、观江阁〔海拨139.8米〕、望海亭〔海拨110米〕、昭晖/瞰园亭〔海拨100米〕、古木亭、丹枫亭、盘溪廊、茶香亭、对弈亭、揽绣亭、含笑亭、观城府、古闻遗韵、荷风柳浪、垂钩台、茶室、棋牌廊等;3.广场工程:民文化广场、扇形休息广场等;4.门廊工程:紫气东来等四座门廊;5.水景工程面积约45000平方米。
五、工程特点1.社会影响大本工程建成后为我重要休闲场所作为今年“六城联创〞重点工程社会影响大施工进度及质量直接关系到广阔民的生活质量程度各参建将高度重视。
2.工程内容涵盖面广本工程包括苗木绿化、园林景观及小品、道路桥梁、广场道路铺装、仿估建筑、喷泉喷灌及给排水、电气、灯光照明、功能性建筑等专业较多理难度较大要求现场监理机构有严格的理制度有各专业齐备的监理人员现场监理人员有较高的业务程度和丰富的理经历。
3.工程范围大、工短本工程占地面积约67公顷工为1年范围大工短对现场监理人员的施工理、预控及协调才能是个考验。
4.场地平面复杂本工程场地平面复杂山峰处海拨高度达140余米与公园较低处相差135余米。
有铺装面积较大的广场、溪流跌水和纵横道路对标高、轴线的测量应准确无误这对现场监理机构的人员和设备的装备提出了较高的要求。
5.绿化面积大本工程绿化品种多面积大要求现场专业监理人员有大面积绿化及土体营造经历熟悉各类苗木特性。
第二章质量目的控制及手段本工程属大型城公园是现代生态城的重要组成部分。
园林仿古建筑及建筑小品、园路、铺装工程要按保证其质量和功能强调曲线、色彩等园林艺术特色。
绿化工程要理解设计意图根据乔灌木及花草的生态特性严格按栽种进展栽植布置和养护。
公园景观工程监理规划诚信为本、服务到位、顾客满意、创造一流编制人:胡国庆编制日期:2011.2.27审批人:健波审批日期:2011.3.1监理二O一一年三月目录第1章工程概况 (1)第2章监理工作围及容 (2)2.1 监理工作围 (2)2.2 监理工作阶段 (2)2.3 监理工作依据 (2)2.4 监理工作目标 (3)2.5 工程监理工作容 (4)2.6 施工阶段的监理工作容 (4)2.7 保修阶段的监理工作容 (13)第3章监理组织机构及人员配置 (15)3.1 监理组织机构 (15)3.2 监理人员配置 (16)3.3 项目监理部的职责 (17)3.4 监理人员的岗位职责 (18)第4章监理用办公设备 (21)4.1 监理自备办公设备 (21)第5章监理工作程序 (22)5.1 监理工作总程序 (22)5.2 施工场地移交监理工作程序 (23)5.3 设计交底和图纸会审监理工作程序 (23)5.4 施工组织设计/施工方案审查监理工作程序 (24)5.5 第一次工地会议及开工令发布程序 (25)5.6 施工阶段工程质量控制程序 (26)5.7 原材料、构配件及设备质量控制程序 (27)5.8 工序交接和隐蔽工程检查验收程序 (28)5.9 分项工程质量验收程序 (28)5.10 分部(子分部)工程质量验收程序 (29)5.11 单位(子单位)工程质量竣工验收程序 (29)5.12 工程质量缺陷和事故处理程序 (30)5.13 施工阶段工程进度控制程序 (32)5.14 进度计划的调整程序 (33)5.15 施工阶段工程投资控制程序 (34)5.16 工程计量及支付监理工作程序 (34)5.17 工程变更监理工作程序 (35)5.18 工程暂停及复工监理工作程序 (36)5.19 费用索赔监理工作程序 (37)5.20 工程延期监理工作程序 (38)5.21 工程分包监理工作程序 (40)5.22 安全施工控制程序 (40)5.23 施工安全事故处理程序 (41)5.24 信息和资料监理工作程序 (42)5.25 主要监理工作程序框图 (43)6.1 工程质量控制重点、难点及对策 (61)6.2 安全监理依据及目标 (61)6.3 安全文明施工控制重点、难点及对策 (62)6.4 监理人员安全监理职责 (65)6.5 施工安全监理容 (66)6.6 安全监理工作程序 (67)6.7 安全事故的调查处理 (68)第7章监理质量保证措施 (70)7.1 监理服务的质量方针 (70)7.2 监理质量保证措施 (70)第1章工程概况本工程宝安区沙井公园位于觉园新村,占地面积57000平方米,分为A、B、C、D、F、G、H、I、J九个区。
公园建设工程监理规划公园建设工程监理规划随着城市化进程的不断加速,人们对绿色生态环境的需求越来越强烈。
公园作为城市中绿色、自然的休闲场所,在以上方面发挥了重要作用。
而公园建设工程监理规划的重要性也越来越显著,下面本文将从公园建设工程监理规划的定义、目的、内容、实施、特点等方面进行详细阐述。
一、公园建设工程监理规划的定义公园建设监理规划是指在公园建设工程的施工过程中,根据工程施工进度、工程效果、安全质量等方面的要求,制定和执行监理方案的过程。
该计划涉及到建设监理的所有管理活动和方法。
二、公园建设工程监理规划的目的公园建设监理规划的目的主要有以下几点:1.保证工程质量公园建设工程的质量直接关系到城市环境的整体形象和居民的生活质量,因此必须严格控制和监管工程质量,以确保公园建设工程达到规定标准。
2.控制工程成本公园建设工程一般规模较大,所耗资金也较为昂贵,因此需要监理规划制定合理的控制进度和成本的措施,以确保工程预算和完成时间都得到充分考虑。
3.确保施工安全在公园建设工程中,一些重量较大、施工难度大的建筑物如桥梁、游乐设施等,往往需要特殊施工方法,同时还要考虑安全因素。
制定监理规划和执行监理方案可以减轻施工安全问题带来的后果。
4.保证施工顺利公园建设工程往往会涉及到多个部门和单位,可能会存在要协调的问题。
制定监理规划可以提前解决协调工作中出现的问题,确保施工顺利进行。
三、公园建设工程监理规划的内容公园建设工程监理规划一般包括以下内容:1. 监理计划监理计划是制定公园建设监理工作的基础,计划中一般会明确工作进度、安全措施、质量要求等要素,确保工作有计划、有条理地进行。
2. 监理人员监理人员是公园建设监理工作的关键,为了确保监理计划成功实施,计划中需要明确派遣监理人员、人员的职责等因素,以确保工作的顺利进行。
3. 监理范围监理范围是监理工作的重要组成部分,是为了规范工程建设过程中各种施工行为,最终使工程建设合法合规的要素之一。
公园景观工程监理规划诚信为本、服务到位、顾客满意、创造一流编制人:胡国庆编制日期: 2011.2.27审批人:张健波审批日期: 2011.3.1监理有限公司二O一一年三月目录第1章...................................................... 工程概况1第2章.............................................. 监理工作范围及内容22.1监理工作范围 (2)2.2监理工作阶段 (2)2.3监理工作依据 (2)2.4监理工作目标 (3)2.5工程监理工作内容 (3)2.6施工阶段的监理工作内容 (3)2.7保修阶段的监理工作内容 (10)在工程竣工、签发竣工验收证书后,工程即进入保修期阶段,项目监理部在此阶段应定期检查和回访工程使用情况。
协助业主及时处理客户投诉,参与工程质量事故(缺陷)的鉴定,督促施工单位及时维修。
(10)第3章........................................... 监理组织机构及人员配置123.1监理组织机构 (12)3.2监理人员配置 (13)3.3项目监理部的职责 (13)3.4监理人员的岗位职责 (15)第4章................................................. 监理用办公设备174.1监理自备办公设备 (17)第5章.................................................. 监理工作程序185.1监理工作总程序 (18)5.2施工场地移交监理工作程序 (18)5.3设计交底和图纸会审监理工作程序 (19)5.4施工组织设计/施工方案审查监理工作程序 (19)5.5第一次工地会议及开工令发布程序 (20)5.6施工阶段工程质量控制程序 (21)5.7原材料、构配件及设备质量控制程序 (22)5.8工序交接和隐蔽工程检查验收程序 (22)5.9分项工程质量验收程序 (23)5.10.................................. 分部(子分部)工程质量验收程序235.11............................... 单位(子单位)工程质量竣工验收程序235.12..................................... 工程质量缺陷和事故处理程序245.13....................................... 施工阶段工程进度控制程序255.14............................................ 进度计划的调整程序265.15....................................... 施工阶段工程投资控制程序275.16..................................... 工程计量及支付监理工作程序275.17.......................................... 工程变更监理工作程序285.18..................................... 工程暂停及复工监理工作程序295.19.......................................... 费用索赔监理工作程序305.20.......................................... 工程延期监理工作程序315.21.......................................... 工程分包监理工作程序325.22............................................. 安全施工控制程序325.23.......................................... 施工安全事故处理程序335.24......................................... 信息和资料监理工作程序345.25.......................................... 主要监理工作程序框图34第1章.......................................................... 否42第2章.......................................................... 是42第3章.......................................................... 是42第4章.......................................................... 否42第5章.......................................................... 是42第6章.......................................................... 否42第6章........................................... 工程难点及安全监理重点486.1工程质量控制重点、难点及对策 (48)6.2安全监理依据及目标 (48)坚决杜绝重大事故,减少一般事故,以强有力的手段实施安全文明施工,争创深圳市安全6.3安全文明施工控制重点、难点及对策 (49)6.4监理人员安全监理职责 (51)6.5施工安全监理内容 (52)6.6安全监理工作程序 (53)6.7安全事故的调查处理 (53)第7章............................................... 监理质量保证措施557.1监理服务的质量方针 (55)7.2监理质量保证措施 (55)业主代表和有关职能人员 (61)承包商项目经理和有关职能人员 (61)全体监理人员 (61)业主、承包商、监理分别介绍各方组织机构、人员及专业分工、联络方法; (61)业主向监理工程师授权,并声明自己仍保留那些权利,宣布职能机构主要人员及职责范围,并书面将授权书、组织机构职责范围及全体监理人员名单提交承包商; (61)承包商书面提交项目经理授权书、主要管理人员名单、职能机构及职责范围,监理工程师对其资质进行审查,并口头予以批准(或有保留的批准),会后予以正式书面确认; (61)承包商项目经理汇报施工现场施工准备情况; (61)检查承包商的人员、机具、材料、环境等施工准备落实情况及由业主负责的开工条件,确认工程是否已具备开工条件; (61)监理工程师宣布承包商的施工进度计划并对其作说明; (61)总监理工程师进行监理交底,介绍监理工作内容、监理工作例行程序和方法、有关报表的报审要求; (61)确定现场监理例会制度,明确例会的召开时间、地点、参加人员和例行内容。
广兰公园景观绿化工程监理规划总监理工程师:监理单位:2009年11月30日目录一、工程概况:二、监理目标及范围:三、监理依据:四、监理方法:五、进度控制任务:六、质量控制任务:七、合同信息管理的任务:八、安全管理的任务九、组织协调的任务:十、项目监理资料归档内容:十一、监理组织机构及管理网络图:一、工程概况:1、工程名称:广兰公园2、建设地点:张江集镇B地块B-6-1地块3、建设单位:上海张江集体资产投资经营管理有限公司4、工程规模:本工程东至套河,南至规划地块,西至广兰路,北至吕家浜,总用地面积为30050.4平方米,其中绿化面积17529.29平方米,主园路面积1775平方米,铺装面积6857.6平方米,水体面积3353平方米;施工内容包括:公园绿化、广场、人工湖、小品、灯光等。
二、监理目标及范围:(一)监理目标:根据施工技术规范、质量验收评定标准、设计文件和建设单位对工程质量管理办法,加强过程检查和验收,严格控制施工质量、施工进度、争创园林杯工程。
(二)监理范围:施工图范围内项目的绿化种植、各种结构、市政道路、驳岸防汛墙、桥梁、给排水、建筑等工程的施工和保修阶段质量、进度、组织协调、合同管理及安全施工监理。
三、监理依据:1、建设单位和监理单位签订的本工程监理合同;建设单位与施工单位签订的本工程施工承包合同等。
2、本工程完整的设计施工图纸及技术说明(包括设计交底,图纸会审会议记录)。
3、建设部《建设工程监理规范》(GB50319-2000)。
4、现行的国家及地方园林绿化工程施工及验收规范。
四、监理方法:严格控制、积极参与、热情服务1.严格控制工程质量、对施工组织设计或施工方案、施工管理制度、质量保证体系、施工单位的资质、工程上使用的原材料、成品和设备的质量以及工程复核与验收签证等须严格把关。
2.严格控制进度计划的贯彻执行,当工程施工实际进度与计划不符时,总监理工程师应及时提出要求调整计划及采取相应措施的意见,力争项目进度目标的实现。
公园景观工程监理规划————————————————————————————————作者:————————————————————————————————日期:公园景观工程监理规划诚信为本、服务到位、顾客满意、创造一流编制人:胡国庆编制日期:2011.2.27审批人:张健波审批日期:2011.3.1监理有限公司二O一一年三月目录第1章工程概况 (1)第2章监理工作范围及内容 (2)2.1监理工作范围 (2)2.2监理工作阶段 (2)2.3监理工作依据 (2)2.4监理工作目标 (3)2.5工程监理工作内容 (3)2.6施工阶段的监理工作内容 (3)2.7保修阶段的监理工作内容 (10)第3章监理组织机构及人员配置 (12)3.1监理组织机构 (12)3.2监理人员配置 (13)3.3项目监理部的职责 (13)3.4监理人员的岗位职责 (14)第4章监理用办公设备 (16)4.1监理自备办公设备 (16)第5章监理工作程序 (17)5.1监理工作总程序 (17)5.2施工场地移交监理工作程序 (17)5.3设计交底和图纸会审监理工作程序 (18)5.4施工组织设计/施工方案审查监理工作程序 (18)5.5第一次工地会议及开工令发布程序 (19)5.6施工阶段工程质量控制程序 (20)5.7原材料、构配件及设备质量控制程序 (21)5.8工序交接和隐蔽工程检查验收程序 (21)5.9分项工程质量验收程序 (22)5.10分部(子分部)工程质量验收程序 (22)5.11单位(子单位)工程质量竣工验收程序 (23)5.12工程质量缺陷和事故处理程序 (24)5.13施工阶段工程进度控制程序 (25)5.14进度计划的调整程序 (25)5.15施工阶段工程投资控制程序 (26)5.16工程计量及支付监理工作程序 (27)5.17工程变更监理工作程序 (27)5.18工程暂停及复工监理工作程序 (28)5.19费用索赔监理工作程序 (29)5.20工程延期监理工作程序 (30)5.21工程分包监理工作程序 (31)5.22安全施工控制程序 (31)5.23施工安全事故处理程序 (32)5.24信息和资料监理工作程序 (33)5.25主要监理工作程序框图 (33)6.1工程质量控制重点、难点及对策 (47)6.2安全监理依据及目标 (47)6.3安全文明施工控制重点、难点及对策 (48)6.4监理人员安全监理职责 (50)6.5施工安全监理内容 (51)6.6安全监理工作程序 (52)6.7安全事故的调查处理 (52)第7章监理质量保证措施 (54)7.1监理服务的质量方针 (54)7.2监理质量保证措施 (54)第1章工程概况本工程宝安区沙井公园位于觉园新村,占地面积57000平方米,分为A、B、C、D、F、G、H、I、J九个区。
未开发的荒坡地,两座山体东西分布。
公园的总入口在小区的南侧,包括园林小品、平台树池、游客服务中心、厕所、四角亭等1.1工程内容工程范围为:,包括景观、绿化、园建、室内外安装工程。
主要内容包括以下五个项目:1.1.1景观工程:包括园林道路、路面铺装、挡墙、花池、台阶、附属结构工程等;1.1.2园建工程:包括游客服务中心楼、厕所、四角亭等。
1.1.3室外安装工程:包括给排水、电缆、路灯装饰灯、背景音乐等安装。
1.1.4室内安装工程:包括照明插座、避雷装置、给排水、卫生间大小便器等。
1.1.5绿化工程:包括绿化种植、绿化养护等。
1.2给水系统引自南侧给水管网,污水系统均靠重力自流至室外污水管网,再经污水处理装置统一处理后排入市政污水管网。
生活给水管采用塑钢管,卡环式连接;污水管、雨水管均采用UPVC管道,承插连接。
1.3本公园电气部分分为照明和防雷两部分,主要集中在旅游服务中心和公厕。
第2章监理工作范围及内容2.1 监理工作范围本项目监理工作范围为下列工程或工作的合法性的监理、质量控制、进度控制、投资控制、安全和文明施工控制、协助业主进行合同管理、信息资料管理、组织协调,为业主提供高效的技术、经济、管理、法律咨询服务,维护业主的合法权益,确保业主实现预定的建设目标。
本工程的监理工作内容为:2.1.1协助业主做好开工前的准备工作。
2.1.2市政工程:深圳市盐田区三洲田孙中山庚子首义雕塑公园。
2.1.3项目用地范围内业主委托的临时工程和其他工程。
2.2 监理工作阶段2.2.1施工阶段2.2.2保修阶段2.3 监理工作依据下列文件或资料将是监理工程师开展监理工作的依据,监理工程师应收集保存好这些文件和资料,并根据这些文件和资料有效地开展监理工作。
2.3.1国家和地方的有关工程建设法律、法规、规章;2.3.2国家和地方有关工程建设的规范、规程和技术标准;2.3.3政府批准的工程建设文件;2.3.4工程建设监理合同;2.3.5与本工程有关的合同及协议文件(施工合同、材料设备采购供货合同、工程设计合同等);2.3.6设计图纸和工程地质勘察报告;2.3.7经监理及业主审定的施工组织设计、施工方案;2.3.8项目方案设计、招标文件、投标文件、工程预算文件及工程量清单、工程咨询报告等工程实施过程中形成的有关工程文件;2.3.9工程项目的自然环境和社会外部条件;2.3.10业主的有关要求。
2.4 监理工作目标2.4.1工程质量控制目标按工程承包合同签订的工程质量等级为控制目标,督促、检查承包商严格按国家工程技术标准、施工规范以及经批准的设计文件施工,工程质量达到合格标准。
2.4.2工程进度控制目标以工程承包合同规定的工期为进度控制目标,采用各种措施,督促检查承包商按批准的进度计划设计和施工,除外部条件及不可预见的因素外,应督促承包商力保工程按期完成,目标工期:180天。
2.4.3工程投资控制目标以不超过本工程投资概算为基本目标,以施工图预算为基础,严格遵守经济、技术签证程序,严格控制预算外费用的支出,确保业主制定的投资控制目标得以实现。
2.4.4安全文明施工控制目标执行国家和省市有关施工安全法规条例及地方关于建设工程现场文明施工管理办法的有关规定,审查完善承包商的安全保证体系和工作制度,使安全文明施工规范化、标准化、制度化。
坚决杜绝重大事故,避免一般事故,尽可能减少对周围其他单位的干扰,以强有力的手段实施安全文明施工监理,使现场安全文明施工达到当地一流水平,争取获得“安全文明施工示范工地”称号。
2.5 工程监理工作内容2.5.1协助业主办理建设工程的各项报建、报批手续。
2.5.2核查工程质量监督、施工安全监督、施工许可证办理情况,审核承包商编写的开工报告,在具备条件时,监理工程师发布开工令。
2.5.3审查承包商及其从业人员的资质,使之符合有关规定;2.5.4检查施工程序,按规定进行中间验收。
2.5.5检查工程竣工验收条件,协助业主按规定完成工程竣工验收。
2.6 施工阶段的监理工作内容2.6.1开工前各项准备工作内容(1)编制施工阶段监理规划、进一步细划监理工作程序、工作制度、人员分工和职责,制定监理工作实施细则。
(2)调查和了解施工现场的地质、地貌、地下管线和周边环境状况,协助业主准备与移交施工现场,复测红线点、坐标与高程控制点;检查现场已有的供水、排水、排污、供电、道路、通讯等条件能否满足施工需要;协助业主办理有关用水用电、排水排污、消防、临时路口申办等手续;组织承包商进驻现场,办理书面移交手续。
(3)协助业主办理施工许可证以及质量、安全监督和有关法定检测单位的相关手续。
(4)熟悉设计文件,并对图纸中存在的问题通过业主向设计人提出书面意见和建议,组织设计交底和图纸会审,审查并签认设计交底和图纸会审纪录,对图纸会审中遗留的问题协助业主跟踪解决。
(5)审查承包商的施工组织设计,重点审查施工技术方案、施工总进度计划,施工工艺、施工机具选择、施工总平面布置的可行性;施工质量、进度、安全文明保证措施的可靠性;审查现场施工单位项目管理机构的质量管理、技术管理、质量保证体系是否和现场人员相符,是否符合合同要求;核查项目组织机构、管理制度、职能分工、协调关系和交叉配合,主要管理成员的资质和能力,并提出修改、调整建议,最后并报业主批准。
(6)审查承包商进场的施工机械设备规格、数量及完好程度是否满足施工要求和合同要求;并应要求承包商按工程进度计划的安排顺序分期进入现场。
(7)审核承包商拟报审的材料、构配件是否符合合同及有关要求。
(8)审核及检查承包商拟采用的检测、计量器具的技术性能及有效性。
(9)核查承包商的特种作业人员的资格及到位情况,督促承包商对入场工人进行安全教育,强化质量安全意识,并要求承包商对工人进行现场管理制度、安全、文明施工相关法规、制度、规定的交底培训。
(10)熟悉和掌握场地的测量基准点,协助业主向承包商交付测量基准点,复测承包商的测量放线控制成果。
(11)审核分包商的资质,重点核查单位的营业范围、资质等级是否符合合同及本工程的等级要求;必要时组织业主、承包商、监理考察。
(12)协助业主、承包商进行新材料、新技术、新工艺运用的可行性研究及质量评估工作,在承包商提供相应的质量检测报告、技术鉴定书、施工工艺措施及操作要点等质量技术文件的基础上,经过多渠道的考察了解,必要时组织专家论证确认可行后方能使用。
(13)协助业主组织召开工程开工——第一次工地会议。
核查各方的开工准备工作,当工程具备以下条件时,报业主批准,由总监理工程师签发开工令。
a.施工许可证已获政府主管部门批准。
b.施工组织设计已获总监理工程师批准,设计交底和图纸会审已进行。
c.承包商现场管理人员已到位。
机具、施工人员已进场且满足开工要求,资金及主要材料已落实。
d.进场道路及水电、通讯等已满足开工要求,测量基准点已向承包商交付。
2.6.2工程质量控制监理工作内容(1)依据监理规划、设计图纸、合同规定和现场准备情况,分阶段编制监理质量控制计划、分部分项工程监理细则和旁站监理规划,落实质量控制措施和监理责任。
(2)检查和监督承包商施工质量保证体系运行,跟随工程进度检查承包商施工质量保证体系的运行状况。
(3)对承包商的检验测试仪器、设备、工具进行不定期抽检,保证测试资料的准确性。
采取见证或平行检验方式核查承包商的施工测量放线、放样、确认轴线、标高的测量成果报告。
(4)建立分部分项工程开工条件、工序作业条件(包括作业环境)确认制度,严格执行监理程序。
(5)督促承包商严格执行工程报验申请制度,隐蔽工程、分部分项验收和中间验收、竣工验收。
(6)对已完工序或分部、分项工程,监理工程师要认真组织进行检查和验收。
(7)对施工中出现的质量缺陷,监理工程师应及时书面通知承包商整改,并检查整改结果;当存在重大质量隐患,可能引发质量事故时,总监理工程师应及时下达暂停指令并同时报告业主;监督承包商整改,整改完毕经复查合格后方可复工。
