避雷针网及接地装置施工工艺修订稿
- 格式:docx
- 大小:218.88 KB
- 文档页数:5

防雷及接地安装施工方案1. 前言防雷及接地对于建筑物、设备及人员的安全有着重要的保障作用。
本文将介绍防雷及接地设施的安装施工方案。
2. 防雷设施的安装2.1 避雷针安装2.1.1 避雷针的位置安排避雷针应设置在建筑物高出周围建筑物或树木等物体40%以上的位置。
避雷针的数量应符合设计图纸的要求。
2.1.2 避雷针的安装•避雷针的安装应遵循相关标准规范,施工人员应持有专业资质证书。
•在安装前,应清理安装区域的杂物和灰尘。
•避雷针的基础与建筑物的基础应同时施工,并达到同一标高,且具备足够的承重力。
•避雷针与基础应通过焊接、膜拜等方式连接,连接密实,不得有疏漏。
2.2 避雷网的安装2.2.1 避雷网的位置安排避雷网应设置在建筑物高出周围建筑物或树木等物体40%以上的位置,并紧贴建筑物的外墙。
避雷网的数量应符合设计图纸的要求。
2.2.2 避雷网的安装•避雷网的安装应遵循相关标准规范,施工人员应持有专业资质证书。
•在安装前,应清理安装区域的杂物和灰尘。
•避雷网的基础与建筑物的基础应同时施工,并达到同一标高,且具备足够的承重力。
•避雷网的连接应使用连接件,不得直接焊接于外墙或柱子上,以免影响建筑物的结构安全。
2.3 避雷接线的安装避雷接线的安装应遵循相关标准规范,施工人员应持有专业资质证书。
在安装过程中,应保证接线的良好接触,同时注意接线的保护措施,以免遭受腐蚀或损坏。
3. 接地设施的安装3.1 接地极的安装3.1.1 接地位置的选定•一般情况下,接地极应位于建筑物主电源进线处。
•如建筑物电力设施较为复杂,应将接地极设置在电力主控室处,并在此处建立一个整流器和充电电源。
3.1.2 接地极的安装•接地极的埋深应符合相关标准规范,最小埋深不低于1.5米。
•钢筋直径应符合标准规范,同时也要注意用水泥封好接地极孔洞,以避免污染接地极。
•竖直方向的接地电阻应符合标准规范,最小值应在5欧姆以内。
在施工中,要注意保证接地极的垂直度,以免影响电位反接。

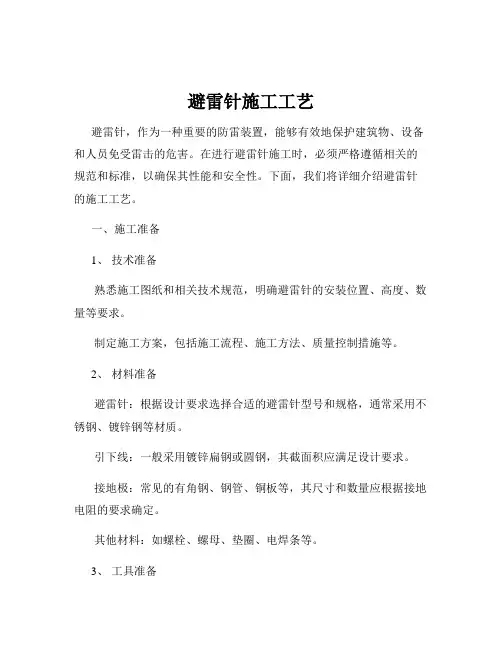

避雷针施工工艺避雷针,作为一种重要的防雷装置,能够有效地保护建筑物、设备和人员免受雷击的危害。
在进行避雷针施工时,必须严格遵循相关的规范和标准,以确保其性能和安全性。
下面,我们将详细介绍避雷针的施工工艺。
一、施工准备1、技术准备熟悉施工图纸和相关技术规范,明确避雷针的安装位置、高度、数量等要求。
制定施工方案,包括施工流程、施工方法、质量控制措施等。
2、材料准备避雷针:根据设计要求选择合适的避雷针型号和规格,通常采用不锈钢、镀锌钢等材质。
引下线:一般采用镀锌扁钢或圆钢,其截面积应满足设计要求。
接地极:常见的有角钢、钢管、铜板等,其尺寸和数量应根据接地电阻的要求确定。
其他材料:如螺栓、螺母、垫圈、电焊条等。
3、工具准备测量工具:如全站仪、水准仪、钢尺等,用于测量定位和标高控制。
焊接工具:电焊机、焊条烘干箱等,用于焊接引下线和接地极。
安装工具:吊车、吊篮、扳手、螺丝刀等,用于安装避雷针和固定支架。
4、现场准备清理施工现场,确保施工区域无障碍物和杂物。
对施工场地进行平整和夯实,保证施工设备和人员的通行安全。
二、基础施工1、定位放线根据施工图纸,使用全站仪或钢尺等工具,在建筑物或构筑物的顶部确定避雷针的安装位置,并做好标记。
同时,确定引下线和接地极的敷设路线,并进行标记。
2、基础制作根据避雷针的安装方式和基础类型,进行基础的施工。
常见的基础有混凝土基础、预制基础等。
在基础施工过程中,要保证基础的尺寸、标高和强度符合设计要求。
三、避雷针安装1、支架安装将避雷针支架按照设计要求安装在基础上,使用螺栓固定牢固。
调整支架的水平度和垂直度,确保避雷针安装后垂直于地面。
2、避雷针安装将避雷针吊起,安装在支架上,并使用螺栓固定。
调整避雷针的高度和角度,使其符合设计要求。
四、引下线敷设1、引下线固定使用支架或卡子将引下线固定在建筑物或构筑物的表面,间距应符合设计要求。
引下线应保持顺直,不得弯曲和打折。
2、引下线连接引下线之间的连接应采用焊接或螺栓连接,焊接长度应满足规范要求,焊缝应饱满、光滑,无夹渣、气孔等缺陷。

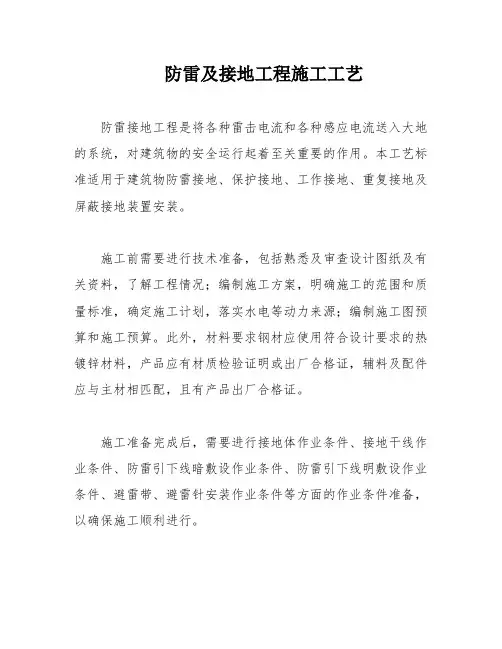

防雷及接地工程施工工艺防雷接地工程是将各种雷击电流和各种感应电流送入大地的系统,对建筑物的安全运行起着至关重要的作用。
本工艺标准适用于建筑物防雷接地、保护接地、工作接地、重复接地及屏蔽接地装置安装。
施工前需要进行技术准备,包括熟悉及审查设计图纸及有关资料,了解工程情况;编制施工方案,明确施工的范围和质量标准,确定施工计划,落实水电等动力来源;编制施工图预算和施工预算。
此外,材料要求钢材应使用符合设计要求的热镀锌材料,产品应有材质检验证明或出厂合格证,辅料及配件应与主材相匹配,且有产品出厂合格证。
施工准备完成后,需要进行接地体作业条件、接地干线作业条件、防雷引下线暗敷设作业条件、防雷引下线明敷设作业条件、避雷带、避雷针安装作业条件等方面的作业条件准备,以确保施工顺利进行。
人员计划方面,需要由专业工长或技术员根据分项工程工期和现场条件实施动态管理,结合劳动定额确定单位劳动力配置比例及总人数,以不影响单位工程总体进度为原则,按时完成系统安装为目标。
防雷及接地安装的工艺流程包括接地体安装、接地干线安装、引下线支架及引下线安装、避雷带、网、针安装。
在操作工艺方面,接地体安装需要注意埋设深度、垂直配置、长度和间距等要求。
避雷针的安装方法避雷针的安装需要先将支座钢板的底板固定在预埋的地脚螺栓上,然后焊上一块肋板,再将避雷针立起,找正后,进行点焊,校正后,焊上其它三块肋板。
最后将引下线焊在底板上,清除药皮后刷防锈漆。
防雷引下线的敷设防雷引下线的敷设分为暗敷设和明敷设两种方法。
暗敷设需要符合规定,如引下线扁钢截面不得小于25mm×4mm;圆钢直径不得小于12mm等。
同时,在易受机械损坏的地方、地上约1.7m至地下0.3m的一段地线应加保护措施。
明敷设需要调直后进行敷设,弯曲处不应小于90°,并不得弯成死角。
同时,在地面以上二米段,套上保护管,并用卡固定后刷红白色相间油漆。
防雷引下线的做法防雷引下线的做法需要将所需扁钢(或圆钢)用手锤(或钢筋扳子)进行调直或抻直。

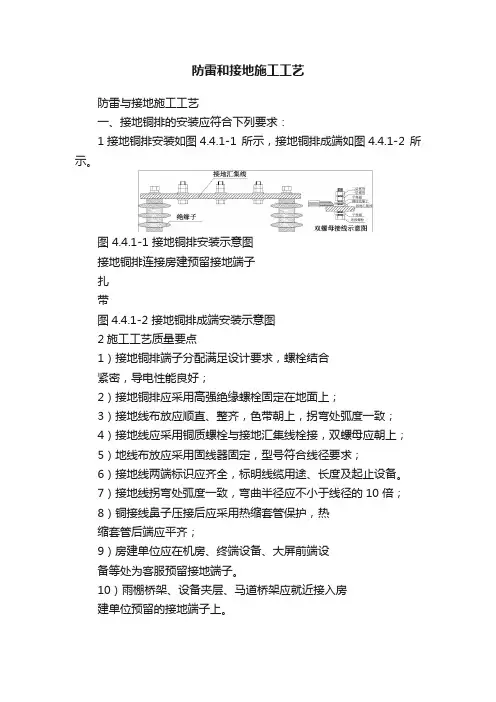

防雷和接地施工工艺
防雷与接地施工工艺
一、接地铜排的安装应符合下列要求:
1接地铜排安装如图4.4.1-1 所示,接地铜排成端如图4.4.1-2 所示。
图 4.4.1-1 接地铜排安装示意图
接地铜排连接房建预留接地端子
扎
带
图4.4.1-2 接地铜排成端安装示意图
2施工工艺质量要点
1)接地铜排端子分配满足设计要求,螺栓结合
紧密,导电性能良好;
2)接地铜排应采用高强绝缘螺栓固定在地面上;
3)接地线布放应顺直、整齐,色带朝上,拐弯处弧度一致;
4)接地线应采用铜质螺栓与接地汇集线栓接,双螺母应朝上;
5)地线布放应采用固线器固定,型号符合线径要求;
6)接地线两端标识应齐全,标明线缆用途、长度及起止设备。
7)接地线拐弯处弧度一致,弯曲半径应不小于线径的10 倍;
8)铜接线鼻子压接后应采用热缩套管保护,热
缩套管后端应平齐;
9)房建单位应在机房、终端设备、大屏前端设
备等处为客服预留接地端子。
10)雨棚桥架、设备夹层、马道桥架应就近接入房
建单位预留的接地端子上。
避雷针网及接地装置施工工艺避雷针(网)及接地装置施工工艺1适用范围1.1本施工工艺适用于各类民用、工业用建筑物的避雷针(网)及接地装置安装工程。
2引用标准2.1 《建筑电气工程施工质量验收规范》(GB50303- )2.2 《电气装置安装工程接地装置施工及验收规范》(GB50169-92)2.3《防雷接地安装》(DBJT08-75-96)3主要技术要求3.1 材料要求3.1.1材料选配一般按设计图纸的要求选择材料的材质和规格。
3.1.2避雷针(网)的引下线接地装置使用的紧固件均要使用热镀锌制品,当采用没有热镀锌的地脚螺栓时应采取防腐措施。
3.1.3接地装置所用钢材若使用在腐蚀性较强的场所,应采用热镀锌的钢接地体或适当加大截面,接地装置的导体截面应符合热稳定和机械强度的要求。
3.2 主要机具3.2.1工具:螺丝旋具;冲击电钻;钢锯;扳手;钢丝钳;手电钻;电焊机;钳工锉;砂布。
3.2.2检测工具:钢卷尺;塞尺;磁力线坠;卡尺;接地电阻测试仪;兆欧表。
3.3 操作条件3.3.1接地体作业条件:必须按设计位置清理好场地,底板筋及桩基内钢筋与柱筋连接处已绑扎好。
3.3.2接地干线作业条件:支架安装已完毕,保护管已预埋,土建抹灰完毕。
3.3.3支撑件安装时,结构工程应已完成,室外须有脚手架或爬梯。
3.3.4防雷引下线暗敷条件:建筑物应搭有能上人操作的脚手架,利用主筋作引下线时,钢筋绑扎应已完毕。
3.3.5防雷引下线明敷条件:支架已安装完成,建筑物脚手架能上人操作,土建外表装饰完毕。
3.3.6避雷网安装条件:接地体与引下线必须做完,支架安装完毕,且具备调直场地和垂直运输条件。
3.3.7避雷带与土建圈梁钢筋的绑扎工程同步进行。
3.3.8避雷网安装时,接地体与引下线必须完毕,土建结构工程已完,并随结构施工做完预埋件。
4操作工艺4.2.1接地装置安装工艺4.2.1.1 当设计无要求时,接地装置长度不应小于2.5m,其相互间距一般不小于5m。
避雷针网及接地装置施工工艺This manuscript was revised by the office on December 22, 2012避雷针(网)及接地装置施工工艺1适用范围1.1本施工工艺适用于各类民用、工业用建筑物的避雷针(网)及接地装置安装工程。
2引用标准2.1《建筑电气工程施工质量验收规范》(GB50303-2002)2.2《电气装置安装工程接地装置施工及验收规范》(GB50169-92)2.3《防雷接地安装》(DBJT08-75-96)3主要技术要求3.1材料要求3.1.1材料选配一般按设计图纸的要求选择材料的材质和规格。
3.1.2避雷针(网)的引下线接地装置使用的紧固件均要使用热镀锌制品,当采用没有热镀锌的地脚螺栓时应采取防腐措施。
3.1.3接地装置所用钢材若使用在腐蚀性较强的场所,应采用热镀锌的钢接地体或适当加大截面,接地装置的导体截面应符合热稳定和机械强度的要求。
3.2主要机具3.2.1工具:螺丝旋具;冲击电钻;钢锯;扳手;钢丝钳;手电钻;电焊机;钳工锉;砂布。
3.2.2检测工具:钢卷尺;塞尺;磁力线坠;卡尺;接地电阻测试仪;兆欧表。
3.3操作条件3.3.1接地体作业条件:必须按设计位置清理好场地,底板筋及桩基内钢筋与柱筋连接处已绑扎好。
3.3.2接地干线作业条件:支架安装已完毕,保护管已预埋,土建抹灰完毕。
3.3.3支撑件安装时,结构工程应已完成,室外须有脚手架或爬梯。
3.3.4防雷引下线暗敷条件:建筑物应搭有能上人操作的脚手架,利用主筋作引下线时,钢筋绑扎应已完毕。
3.3.5防雷引下线明敷条件:支架已安装完成,建筑物脚手架能上人操作,土建外表装饰完毕。
3.3.6 避雷网安装条件:接地体与引下线必须做完,支架安装完毕,且具备调直场地和垂直运输条件。
3.3.7 避雷带与土建圈梁钢筋的绑扎工程同步进行。
3.3.8避雷网安装时,接地体与引下线必须完毕,土建结构工程已完,并随结构施工做完预埋件。

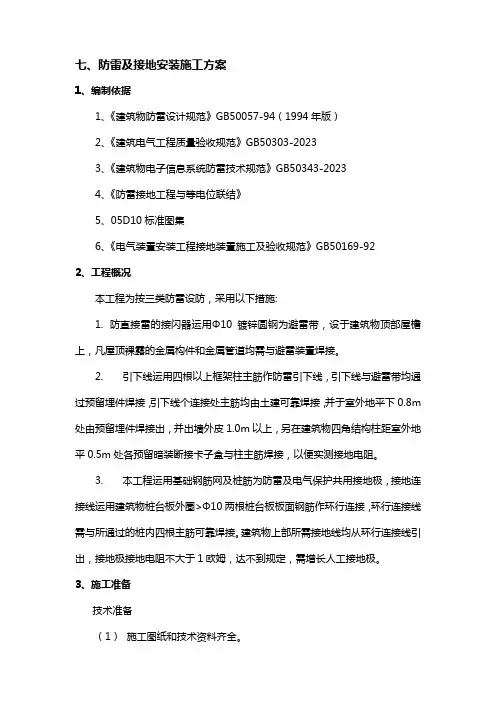

七、防雷及接地安装施工方案1、编制依据1、《建筑物防雷设计规范》GB50057-94(1994年版)2、《建筑电气工程质量验收规范》GB50303-20233、《建筑物电子信息系统防雷技术规范》GB50343-20234、《防雷接地工程与等电位联结》5、05D10标准图集6、《电气装置安装工程接地装置施工及验收规范》GB50169-922、工程概况本工程为按三类防雷设防,采用以下措施:1.防直接雷的接闪器运用Φ10镀锌圆钢为避雷带,设于建筑物顶部屋檐上,凡屋顶裸露的金属构件和金属管道均需与避雷装置焊接。
2.引下线运用四根以上框架柱主筋作防雷引下线,引下线与避雷带均通过预留埋件焊接,引下线个连接处主筋均由土建可靠焊接,并于室外地平下0.8m 处由预留埋件焊接出,并出墙外皮1.0m以上,另在建筑物四角结构柱距室外地平0.5m处各预留暗装断接卡子盒与柱主筋焊接,以便实测接地电阻。
3.本工程运用基础钢筋网及桩筋为防雷及电气保护共用接地极,接地连接线运用建筑物桩台板外圈>Φ10两根桩台板板面钢筋作环行连接,环行连接线需与所通过的桩内四根主筋可靠焊接。
建筑物上部所需接地线均从环行连接线引出,接地极接地电阻不大于1欧姆,达不到规定,需增长人工接地极。
3、施工准备技术准备(1)施工图纸和技术资料齐全。
(2)施工方案编制完毕并经审批。
(3)施工前应组织参与施工的人员熟悉图纸、方案,并进行安全、技术交底。
材料(1)接地装置主材:扁钢、角钢、圆钢、钢管、铜排等的规格型号符合设计规定,且所有为镀锌材料,产品有材质证明及产品出厂合格证。
(2)辅料有铅丝、各种螺栓、垫圈、支架等均为镀锌制品。
(3)电焊条、沥青漆、油漆、支架、预埋铁架、水泥、砂子等。
机具设备及劳动力准备(1)手动工具:电工组合工具、手锤、钢锯、压力案子、台钳、铁锹、铁镐等。
(2)电动工具:电锤、冲击锤、电焊机、角磨机等。
(3)测试工具:小线、线坠、卷尺、粉线袋、水平尺等。

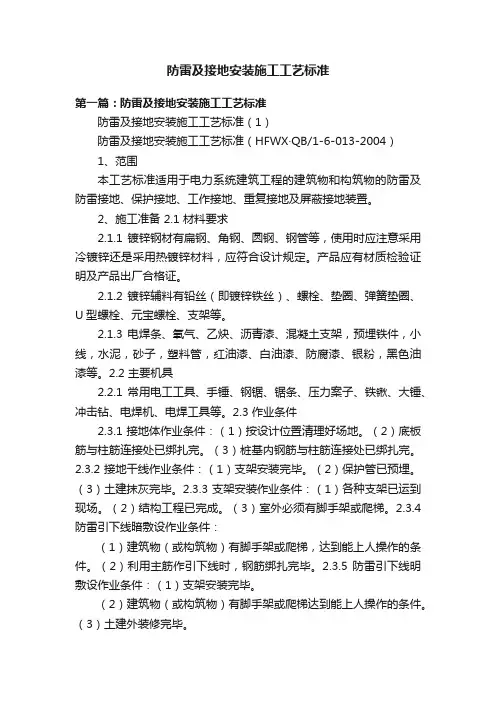

防雷及接地安装施工工艺标准第一篇:防雷及接地安装施工工艺标准防雷及接地安装施工工艺标准(1)防雷及接地安装施工工艺标准(HFWX·QB/1-6-013-2004)1、范围本工艺标准适用于电力系统建筑工程的建筑物和构筑物的防雷及防雷接地、保护接地、工作接地、重复接地及屏蔽接地装置。
2、施工准备 2.1 材料要求2.1.1 镀锌钢材有扁钢、角钢、圆钢、钢管等,使用时应注意采用冷镀锌还是采用热镀锌材料,应符合设计规定。
产品应有材质检验证明及产品出厂合格证。
2.1.2 镀锌辅料有铅丝(即镀锌铁丝)、螺栓、垫圈、弹簧垫圈、U型螺栓、元宝螺栓、支架等。
2.1.3 电焊条、氧气、乙炔、沥青漆、混凝土支架,预埋铁件,小线,水泥,砂子,塑料管,红油漆、白油漆、防腐漆、银粉,黑色油漆等。
2.2 主要机具2.2.1 常用电工工具、手锤、钢锯、锯条、压力案子、铁锹、大锤、冲击钻、电焊机、电焊工具等。
2.3 作业条件2.3.1 接地体作业条件:(1)按设计位置清理好场地。
(2)底板筋与柱筋连接处已绑扎完。
(3)桩基内钢筋与柱筋连接处已绑扎完。
2.3.2 接地干线作业条件:(1)支架安装完毕。
(2)保护管已预埋。
(3)土建抹灰完毕。
2.3.3 支架安装作业条件:(1)各种支架已运到现场。
(2)结构工程已完成。
(3)室外必须有脚手架或爬梯。
2.3.4 防雷引下线暗敷设作业条件:(1)建筑物(或构筑物)有脚手架或爬梯,达到能上人操作的条件。
(2)利用主筋作引下线时,钢筋绑扎完毕。
2.3.5 防雷引下线明敷设作业条件:(1)支架安装完毕。
(2)建筑物(或构筑物)有脚手架或爬梯达到能上人操作的条件。
(3)土建外装修完毕。
2.3.6 避雷带与均压环安装作业条件:土建圈梁钢筋正在绑扎时,配合作此项工作。
2.3.7 避雷网安装作业条件:(1)接地体与引下线必须做完。
(2)支架安装完毕。
2.3.8 避雷针安装作业条件:(1)接地体及引下线必须做完。
避雷.防雷及接地安装施工工艺标准根据GB 50057-94《建筑物防雷设计规范》第4.1.2条的要求:避雷带可采用圆钢或扁钢制成,其材料应符合以下要求:圆钢直径不小于8mm扁钢截面积不小于48mm2厚度不小于4mm。
避雷带可沿建筑物四周女儿墙上敷设,并与避雷针、引下线、天面电磁屏蔽网做良好的连接。
26.4.1 主控项目建筑物顶部的避雷针、避雷带等必须与顶部外露的其他金属物体连成一个整体的电气通路,且与避雷引下线连接可靠。
检验方法:观察检查和检查安装记录。
26.4.2 一般项目1.避雷针、避雷带应位置正确,焊接固定的焊缝饱满无遗漏,螺栓固定的应备帽等防松零件齐全,焊接部分补刷的防腐油漆完整。
检验方法:观察检查。
2.避雷带应平正顺直,固定点支持件间距均匀。
固定可靠,每个支持件应能承受大于49N(5kg)的垂直拉力。
当设计无要求时,支持件间距水平直线部分0.5~1.5m垂直直线部分,弯曲部分0.3~0.5m。
检验方法:检查拉力试验记录,观察或尺量检查。
3.避雷针体垂直,避雷网规格尺寸和弯曲半径正确。
避雷针针体垂直度偏差不大于顶端针杆的直径。
钉体各节尺寸表3-49项目针全高(mm)1.02.03.04.05.0上节1000 2000 1500 1000 1500中节—— 1500 1500 1500下节——— 1500 2000(4)避雷针应垂直安装牢固,垂直度允许偏差为3/1000。
(5)焊接要求详见第4.2.2.(2)条清除药皮后刷防锈漆。
(6)避雷针一般采用圆钢或钢管制成,其直径不应小于下列数值:A、独立避雷针一般采用直径为19mm镀锌圆钢。
B、屋面上避雷针一般宜采用直径25mm镀锌钢管。
C、水塔顶部避雷针采用直径25mm或40mm的镀锌管。
D、烟囱顶上避雷针采用直径25mm镀锌圆钢或直径为40mm镀锌钢管。
E、避雷环用直径12mm镀锌圆钢或截面为l00mm2镀锌扁钢,其厚度为4mm。
3.7.2 避雷针制作:按设计要求的材料所需的长度分上、中、下三节进行下料。
防雷及接地安装工艺标准1范围本工艺标准适用于建筑物防雷接地、保护接地、工作接地、重复接地及屏蔽接地装置安装工程。
2施工准备2.1材料要求:2.1.1镀锌钢材有扁钢、扁钢、圆钢、钢管等,使用时应意采用冷镀锌还是采用热镀锌材料,应符合设计规定。
产品应有材质检验证明及产品出厂合格证。
2.1.2镀锌辅料有铜丝(即镀锌铁丝)、螺栓、垫圈、弹簧垫圈、U型螺栓、元宝螺栓、支架等。
2.1.3电焊条、氧气、乙炔、沥青漆,混凝土支架,预埋铁件,小线,水泥,砂子,塑料管,红油漆、白油漆、防腐漆、银粉,黑色油漆等。
2.2主要机具:2.2.1常用电工工具、手锤、钢钢锯、锯条、压力案子、铁锹、铁镐、大锤、夯桶。
2.2.2线坠、卷尺、大绳、粉线袋、绞磨(或倒链)、紧线器、电锤、冲击钻、电焊机、电焊工具等。
2.3作业条件:2.3.1接地体作业条件:2.3.1.1按设计位置清理好场地。
2.3.1.2底板筋与柱筋连接处已绑扎完。
2.3.1.3桩基内钢筋与柱筋连接处已绑扎完。
2.3.2接地干线作业条件:2.3.2.1支架安装完毕。
2.3.2.2保护管已预埋。
2.3.2.3土建抹灰完毕。
2.3.3支架安装作业条件:2.3.3.1各种支架已运到现场。
结构工程已经完成。
2.3.3.3室外必须有脚手架或爬梯。
2.3.4防雷引下线暗敷设作业条件:2.3.4.1建筑物(或构筑物)有脚手架或爬梯,达到能上人操作的条件。
2.3.4.2利用主筋作引下线时,钢筋绑扎完毕。
2.3.5防雷引下线明敷设作业条件:2.3.5.1支架安装完毕。
2.3.5.2建筑物(或构筑物)有脚手架或爬梯达到能上人操作的条件。
2.3.5.3土建外装修完毕。
2.3.6避雷带与均压环安装作业条件:土建圈梁钢筋正在绑扎时,配合作此项工作。
2.3.7避雷网安装作业条件:2.3.7.1接地体与引下线必须做完。
2.3.7.2支架安装完毕。
2.3.7.3具备调直场地和垂直运输条件。
2.3.8避雷针安装作业条件:2.3.8.1接地体及引下线必须做完。
1.1.1 防雷接地及接地装臵安装1.1.1.1 材料要求1 所有金属材料均使用镀锌件,如圆钢、角钢、扁钢、钢管、卡子、螺丝、螺栓、垫片等。
2 卡子最好采用顶卡式,且应具有强度,不易变形。
3 引下线甩出女儿墙处采用 2 根Φ12 的镀锌圆钢。
4 当设计无要求时,接地装臵的材料采用为钢材,热浸镀锌,最小允许规格、尺寸见表3-14。
最小允许规格、尺寸(mm)表3-14种类规格及单位地上地下室内室外交流电流回路直流电流回路圆钢直径(mm) 6 8 10 12扁钢截面(mm2)60 100 100 1002)60 100 100 100 厚度(mm) 3 4 4.0 6.0角钢厚度(mm) 2.0 2.5 4.0 6.0 钢管壁厚(mm) 2.5 2.5 3.5 4.5 1.1.1.2 焊接要求1 连接应采用焊接,焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊接处的药皮敲净后,刷沥青做防腐处理。
防雷接地焊接要求:①双面焊,焊接长度大于6D。
②焊接点光滑平整无咬肉、加渣、漏焊现象,清除药皮,银粉防腐。
镀锌圆钢双面施焊2 采用搭接焊时,其焊接长度如下:1) 镀锌扁钢焊接长度不得小于其宽度的 2 倍,且至少焊三边,煨弯不能太死,直线段不得有明显弯曲,并应立放。
2) 镀锌圆钢焊接长度为其直径的 6 倍,并应双面施焊。
3)镀锌圆钢与镀锌圆钢焊接,焊接长度为圆钢直径的6倍。
4)镀锌扁钢与镀锌钢管(或角钢)焊接时,为了连接可靠,除应在接触部位两侧进行焊接外,还应将扁钢本身弯成弧形(或直角)与钢管(或角钢)焊接。
5)扁钢接地线做T型焊接时,暗敷设时可扭弯搭接焊接或采用T型焊接加辅助焊片,以保证其搭焊长度,明敷设时采用90度立弯搭接焊接。
6)每种焊接方法应保证同一工程焊接处的搭接长度一致,尤其在明装做法时,更应严格要求。
1.1.2接地装臵1人工接地体1)应选用角钢或圆钢,长度不小于 2.5m,相互之间间距不应小于5m,其顶部应做成尖角;2)埋设时应挖深为0.8~1m,宽为0.5m的沟,沟上宽下窄,打桩时,应采取措施,防止接地角钢或圆钢打劈。
一、避雷针(线、带、网)的接地应遵守下列规定:1、避雷针(带)与引下线之间的连接应采用焊接或热剂焊(放热焊接);2、避雷针(带)的引下线及接地装置使用的紧固件均应使用镀锌制品。
当采用没有镀锌的地脚螺栓时应采取防腐措施:3、建筑物上的防雷设施采用多根引下线时,应在各引下线距地面1.5~1.8m处设置断接卡,断接卡应加保护措施;4、装有避雷针的金属简体,当其厚度不小于4mm时,可作避雷针的引下线。
简体底部应至少有2处与接地体对称连接;5、独立避雷针及其接地装置与道路或建筑物的出入口等的距离应大于3m。
当小于3m时,应采取均压措施或铺设卵石或沥青地面;6、独立避雷针(线)应设置独立的集中接地装置。
当有困难时,该接地装置可与接地网连接,但避雷针与主接地网的地下连接点至35kV及以下设备与主接地网的地下连接点,沿接地体的长度不得小于15m。
7、独立避雷针的接地装置与接地网的地中距离不应小于3m。
8、配电装置的架构或屋顶上的避雷针应与接地网连接,并应在其附近装设集中接地装置。
9、建筑物上的避雷针或防雷金属网应和建筑物顶部的其他金属物体连接成一个整体。
10、装有避雷针和避雷线的构架上的照明月电源线,必须采用直理于土壤中的带金属护层的电缆或穿入金属管的泞线。
电缆的金属护层或金属管必须接地,理入土壤中的长度应在10m以上,方司与配电装置的接地网相连或与电源线、低压配电装置相连接。
11、发电厂和变电所的避雷线线档内不应有接头。
12、避雷针(网、带)及其接地装置,应采取自下而上的施工程序。
首先安装集中接地装置,后安装引下线,最后安装接闪器。
二、避雷针安装工艺一、施工准备1、劳动组织2、工机具3、材料二、操作程序1、图1避雷针安装工序流程图2、操作要领(1)准备工作①核实避雷针高度及分段钢筋架之间的对应安装位置。
②平整场地,把枕木均匀地摆到避雷针组装地点。
避雷针每段钢筋架下设两个支点,并大致找平。
③核实预埋螺栓与避雷针底座螺孔尺寸,允许误差为±2mm。
避雷针网及接地装置施
工工艺
集团档案编码:[YTTR-YTPT28-YTNTL98-UYTYNN08]
避雷针(网)及接地装置施工工艺
1适用范围
1.1本施工工艺适用于各类民用、工业用建筑物的避雷针(网)及接地装置安装工
程。
2引用标准
2.1《建筑电气工程施工质量验收规范》(GB50303-2002)
2.2《电气装置安装工程接地装置施工及验收规范》(GB50169-92)
2.3《防雷接地安装》(DBJT08-75-96)
3主要技术要求
3.1材料要求
3.1.1材料选配一般按设计图纸的要求选择材料的材质和规格。
3.1.2避雷针(网)的引下线接地装置使用的紧固件均要使用热镀锌制品,当采用没
有热镀锌的地脚螺栓时应采取防腐措施。
3.1.3接地装置所用钢材若使用在腐蚀性较强的场所,应采用热镀锌的钢接地体或适
当加大截面,接地装置的导体截面应符合热稳定和机械强度的要求。
3.2主要机具
3.2.1工具:螺丝旋具;冲击电钻;钢锯;扳手;钢丝钳;手电钻;电焊机;钳工
锉;砂布。
3.2.2检测工具:钢卷尺;塞尺;磁力线坠;卡尺;接地电阻测试仪;兆欧表。
3.3操作条件
3.3.1接地体作业条件:必须按设计位置清理好场地,底板筋及桩基内钢筋与柱筋连
接处已绑扎好。
3.3.2接地干线作业条件:支架安装已完毕,保护管已预埋,土建抹灰完毕。
3.3.3支撑件安装时,结构工程应已完成,室外须有脚手架或爬梯。
3.3.4防雷引下线暗敷条件:建筑物应搭有能上人操作的脚手架,利用主筋作引下线
时,钢筋绑扎应已完毕。
3.3.5防雷引下线明敷条件:支架已安装完成,建筑物脚手架能上人操作,土建外表
装饰完毕。
3.3.6 避雷网安装条件:接地体与引下线必须做完,支架安装完毕,且具备调直场地和垂直运输条件。
3.3.7 避雷带与土建圈梁钢筋的绑扎工程同步进行。
3.3.8
避雷网安装时,接地体与引下线必须完毕,土建结构工程已完,并随结构施工做完预埋件。
4
操作工艺 4.1 操作工艺流程 4.2
操作要点
4.2.1 接地装置安装工艺 4.2.1.1 当设计无要求时,接地装置长度不应小于2.5m ,其相互间距一般不小于5m 。
4.2.1.2 当设计无要求时,接地装置的埋设深度不应小于0.6m ,角钢及钢管接地体垂直配置。
接地装置与建筑物距离不宜小于3m 。
4.2.1.3 接地装置的焊接应采用搭接焊,搭接长度应符合下列规定:
扁钢与扁钢搭接为扁钢宽度的2倍,不少于三面施焊。
圆钢与圆钢搭接为圆钢直径的6倍,双面施焊。
圆钢与扁钢搭接为圆钢直径的6倍,双面施焊。
扁钢与钢管、扁钢与角钢焊接,紧贴角钢外侧两面,或紧贴钢管表面,上下两侧施焊。
除埋设在混凝土中的焊接接头外,有防腐措施。
4.2.1.4 当设计无要求时,接地装置的材料采用为钢材,热浸镀锌处理,最小允许规
种类、规格及单位
敷设位置及使用类别
地 上
地 下
室 内
室 外 交流电流回路 直流电流回路
圆钢直径(mm )
6 8 10 12 扁钢
截面(mm )
60 100 100 100 厚度(mm 2
) 3 4 4 6 角钢厚度(mm ) 2 4 6 钢管管壁厚度(mm )
接地体 接地干线 支撑件 引下线明敷 引下线暗敷
避雷针
避雷网 避雷带
4.2.2接地干线安装工艺
4.2.2.1接地线应与接地装置用扁钢连接,分室内和室外两种,室外接地干线与支线一
般敷设在沟内。
室外接地干线多为暗敷。
4.2.2.2明敷接地干线应水平或垂直敷设,也可沿建筑物倾斜结构平行在直线段上,不
应有高低起伏及弯曲情况。
4.2.2.3明敷接地引下线及室内接地干线的支持件间距应均匀,水平直线部分~1.5m;
垂直直线部分~3m;弯曲部分~0.5m。
4.2.2.4接地干线在穿越墙壁、楼板和地坪处应加套钢管或其他坚固的保护套管,钢套
管应与接地线做电气连通。
4.2.2.5变配电室内明敷接地干线安装应符合下列规定:
便于检查,敷设位置不妨碍设备的拆卸与检修;
当沿建筑物墙壁水平敷设时,距地面高度250~300mm;与建筑物墙壁间的间
隙10~15mm;
当接地干线跨越建筑物变形缝时,设补偿装置;
接地干线表面沿长度方向,每段为15~100mm,分别涂以黄色和绿色相间的条
纹;
变压器室、高压配电室的接地干线上应设置不少于2个供临时接地用的接线柱
或接地螺栓。
4.2.2.6当电缆穿过零序电流互感器时,电缆头的接地线应通过零序电流互感器后接
地;由电缆头至穿过零序电流互感器的一段电缆金属护层和接地线应对地绝
缘。
4.2.2.7配电间隔和静止补偿装置的栅栏门及变配电室金属门铰链处的接地连接,应采
用编织铜线。
变配电室的避雷器应用最短的接地线与接地干线连接。
4.2.2.8设计要求接地的幕墙金属框架和建筑物的金属门窗,应就近与接地干线连接可
靠,连接处不同金属间应有防电化腐蚀措施。
4.2.3避雷针(带)制作与安装
4.2.3.1按设计要求的材料所需长度分上、中、下三节进行下料。
4.2.3.2安装时,先将支座钢板固定的底板固定在预埋的地脚螺栓上,焊上一块肋板,
再将避雷针立起,找直、找正后,进行点焊,然后校正,焊上其他三块肋板。
最后将引下线焊在底板上。
4.2.3.3女儿墙宽度大于300mm时,避雷带距女儿墙外侧为150mm,接地干线支架其顶
部应距墙面15~20mm。
4.2.3.4避雷带应平正顺直,固定点支持件间距均匀、固定可靠,每个支持件应能承受
大于49N(5kg)的垂直拉力。
当设计无要求时,支持件水平直线间距~
1.5m,垂直直线间距~3m,弯曲处~0.5m。
4.2.3.5避雷针、避雷带应位置正确,焊接固定的焊缝饱满无遗漏,螺栓固定的应备帽
等防松零件齐全,焊接部分补刷的防腐油漆完整。
5质量记录
5.1质量检验评定标准
5.2技术交底记录
5.3原材料质保书
5.4隐蔽验收记录
5.5质量评定记录
5.5.1避雷针(网)及接地装置分项工程质量检验评定表
6产品保护
6.1避雷针从进现场到安装过程中要注意产品保护。
6.2与土建配合紧密,防止屋面女儿墙上的避雷带支持件及引下线扁钢受损。
