流水施工基本方式
- 格式:docx
- 大小:13.65 KB
- 文档页数:4

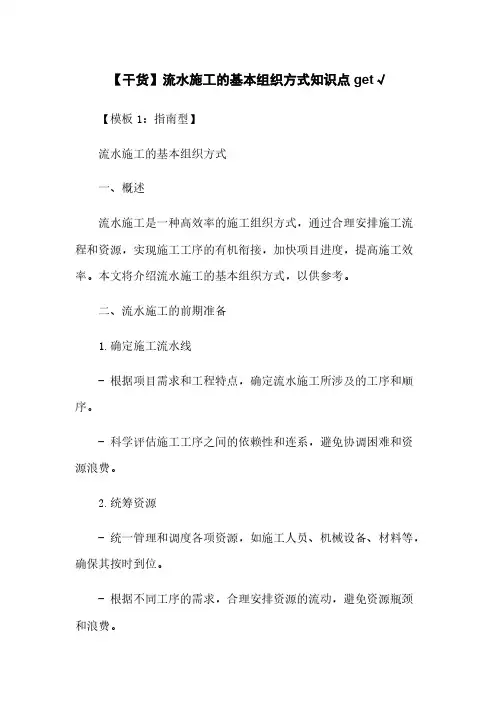

【干货】流水施工的基本组织方式知识点get√【模板1:指南型】流水施工的基本组织方式一、概述流水施工是一种高效率的施工组织方式,通过合理安排施工流程和资源,实现施工工序的有机衔接,加快项目进度,提高施工效率。
本文将介绍流水施工的基本组织方式,以供参考。
二、流水施工的前期准备1.确定施工流水线- 根据项目需求和工程特点,确定流水施工所涉及的工序和顺序。
- 科学评估施工工序之间的依赖性和连系,避免协调困难和资源浪费。
2.统筹资源- 统一管理和调度各项资源,如施工人员、机械设备、材料等,确保其按时到位。
- 根据不同工序的需求,合理安排资源的流动,避免资源瓶颈和浪费。
三、流水施工的具体组织方式1.明确施工责任- 划分施工小组,并明确每个小组的负责工序。
- 指定施工班组长,负责组织和协调工序的顺利进行。
2.合理安排施工顺序- 根据工序的技术性要求和依赖关系,合理安排施工顺序。
3.提前规划交接过程- 在邻接工序交接的部位,明确工序间的交接时间和具体要求。
- 强化沟通和协调,确保交接顺利进行,避免工序间的不协调和冲突。
四、流水施工的管理与控制1.建立项目管理制度- 制定项目施工管理计划,明确流水施工的组织方式和要求。
- 设立施工检查和验收制度,确保施工质量和安全。
2.加强现场监控- 配备专业的监理人员,负责监督流水施工的实施过程。
- 定期进行施工现场巡查和检查,及时发现和解决问题。
3.及时处理问题- 出现施工中的问题和难题,及时组织解决。
- 在接触重要节点之前,进行技术攻关和试验,确保施工的顺利进行。
本文档涉及附件:- 流水施工的实施计划表- 施工工序交接记录表- 施工检查和验收记录表法律名词及注释:- 施工管理计划:详细描述项目施工组织、施工过程和资源安排等的管理计划。
- 施工监理:负责对施工过程进行监督、检查和评价的专业人员。
- 技术攻关:在关键节点前进行技术难题的攻克和解决。
【模板2:解答型】流水施工的基本组织方式一、概述流水施工是一种高效的工程施工组织方式,通过合理安排施工工序和资源,实现工序之间的有机衔接,从而加快项目进度,提高施工效率。
第二章流水施工原理流水施工是一种科学、有效的工程项目施工组织方法之一,它可以充分地利用工作时间和操作空间,减少非生产性劳动消耗,提高劳动生产率,保证工程施工连续、均衡、有节奏地进行,从而对提高工程质量、降低工程造价、缩短工期有着显著的作用。
第一节基本概念一、流水施工方式(一)组织施工的方式【考虑因素】施工特点、工艺流程、资源利用、平面或空间布置要求;【组织方式】依次施工、平行施工、流水施工。
【举例】某住宅区拟建三栋结构相同的建筑物,其编号分别为I、II、III,各建筑物的基础工程均可分解为挖土方、浇混凝土基础和回填土三个施工过程,分别由相应的专业队按施工工艺要求依次完成,每个专业队在每栋建筑物的施工时间均为5周,各专业队的人数分别为10人、16人和8人。
三栋建筑物的基础工程施工的不同组织方式如图所示:1.依次施工将拟建工程项目中的每一个施工对象分解为若干个施工过程,按施工工艺要求依次完成每一个施工过程;当一个施工对象完成后,再按同样的顺序完成下一个施工对象,依次类推,直至完成所有施工对象。
依次施工方式具有的特点:(1)没有充分地利用工作面进行施工,施工工期长;(2)如果按专业成立工作队,则各专业队不能连续作业,有时间间歇,劳动力及施工机具等资源无法均衡使用;(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;(4)单位时间内投入的劳动力、施工机具、材料等资源量较少,有利于资源供应的组织;(5)施工现场的组织、管理比较简单。
2.平行施工组织几个劳动组织相同的工作队,在同一时间、不同的空间,按施工工艺要求完成各施工对象。
平行施工方式具有的特点:(1)充分地利用工作面进行施工,工期短;(2)如果每一个施工对象均按专业成立工作队,劳动力及施工机具等资源无法均衡使用;(3)如果由一个工作队完成一个施工对象的全部施工任务,则不能实现专业化施工,不利于提高劳动生产率;(4)单位时间内投入的劳动力、施工机具、材料等资源成倍的增加,不利于资源供应的组织;(5)施工现场的组织管理比较复杂。

第三节流水施工的组织方式按照流水节拍的节奏特征,流水作业主要包括全等节拍流水作业、成倍节拍流水作业和分别流水作业三种方式。
一、全等节拍流水施工1.组织全等节拍流水施工的条件当所有的施工过程在各个施工段上的流水节拍彼此相等,这时组织的流水施工方式称为全等节拍流水。
组织这种流水,首先,尽量使各施工段的工程量基本相等;其次,要先确定主导施工过程的流水节拍;第三,使其它施工过程的流水节拍与主导施工过程的流水节拍相等,做到这一点的办法主要是调节各专业队的人数。
2.组织方法(1)确定项目施工起点流向,分解施工过程。
(2)确定施工顺序,划分施工段。
(3)确定流水节拍。
根据全等节拍流水要求,应使各流水节拍相等。
(4)确定流水步距,k=t。
(5)计算流水施工的工期。
流水施工的工期可按下式进行计算T=(j·m+n-1)·K+ΣZ1-ΣC式中,T为流水施工总工期;j为施工层数;m为施工段数;n为施工过程数;k 为流水步距;z1为两施工过程在同一层内的技术组织间歇时间;c为同一层内两施工过程间的平行搭接时间。
(6)绘制流水施工指示图表。
3.应用举例(1)单层无技术间歇和搭接。
【例3-2】某分部工程由四个分项工程组成,划分成五个施工段,流水节拍均为3天,无技术组织间歇,试确定流水步距,计算工期,并绘制流水施工进度表。
【解】由已知条件知,宜组织全等节拍流水。
1.确定流水步距。
由全等节拍专业流水的特点知: k=t=3天2.计算工期。
T=(m+n-1)·k=(5+4-1)×3=24天3.绘制流水施工进度表。
如图3-4。
图3-4 等节拍专业流水施工进度 【例3-3】某二层现浇钢筋混凝土工程,有支模板、绑扎钢筋和浇混凝土三个施工过程,即n=3。
在竖向上划分为两个施工层,即结构层与施工层相一致。
如流水节拍都是3d (可通过调整劳动力人数来实现),试分别按以下三种情况组织全等节拍流水:(1)施工段数m=4;(2)施工段数m=3;(3)施工段数m=2。

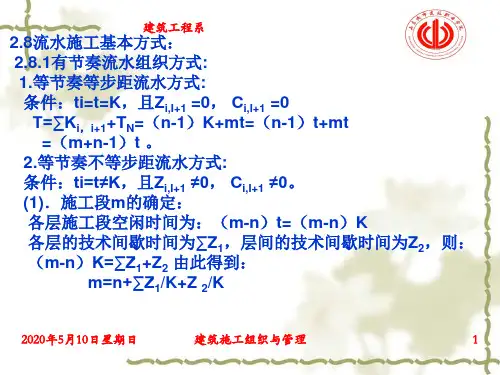

流水施工基本方式常考知识点1.有节奏流水施工有节奏流水施工是指在组织流水施工时,每一个施工过程在各施工段上的流水节拍都各自相等的流水施工,又可分为等节奏流水施工和异节奏流水施工。
1)等节奏流水施工等节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍都相等的流水施工,也称为固定节拍流水施工或全等节拍流水施工。
(1)基本特点。
全等节拍流水施工是一种最理想的流水施工方式,具有以下特点:①所有施工过程在各个施工段上的流水节拍均相等;②相邻施工过程的流水步距相等,且等于流水节拍;③专业工作队数等于施工过程数,即每一个施工过程组建一个专业工作队;④各专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
(2)流水施工工期的计算:T=(m+n-1)KT=∑K+∑t n=(n-1)×K+m×t=(m+n-1)K=(4+4-1)×2=14(天)①技术间歇时间——Z在组织流水施工时,除考虑相邻两个专业工作队之间的流水步距外,还应考虑合理的工艺间歇时间,称之为技术间歇时间。
如混凝土浇筑后的养护时间,抹灰、油漆粉刷后的干燥时间等。
②提前插入时间——C有时,为了缩短工期,在前一个专业工作队完成部分作业,为后一个专业工作队提供一定工作面后,后者可提前进入,从而使两者在同一个施工段上平行搭接施工,这段搭接时间称为平行搭接时间或提前插入时间。
在考虑技术间歇时间和提前插入时间的情形下,等节奏流水施工工期计算公式为:T=(m+n-1)K+ΣZ-ΣC(3)工程示例:某工程分为Ⅰ、Ⅱ、Ⅲ、Ⅳ四个施工过程,分四个施工段组织流水施工。
各施工过程的流水节拍均为4天。
其中,施工过程Ⅰ与Ⅱ之间有2天提前插入时间,Ⅲ与Ⅳ之间有1天技术间歇时间,试编制流水施工进度计划并确定流水施工工期。
【解】由于各施工过程的流水节拍均为4天,故该工程可组织全等节拍流水施工。
编制全等节拍流水施工进度计划如图3.2-5所示,流水施工工期计算如下:T=(m+n-1)K +∑Z-∑C=(4+4-1)×4+1-2 =27天全等节拍流水施工进度计划2)异节奏流水施工异节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍各自相等,而不同施工过程之间的流水节拍不尽相等的流水施工。
流水施工基本方式
1.全等节拍流水施工
在组织流水施工时,如果各个施工过程在各个施工段上的流水节拍彼此相等,此时流水步距也等于流水节拍。
这种流水施工组织方式称为全等节拍流水。
全等节拍流水施工的基本特点:
(1)所有流水节拍都彼此相等;
(2)所有流水步距都彼此相等,而且等于流水节拍,即:Kj,j +1=k=t;
(3)每个专业工作队都能够连续作业,施工段没有间歇时间;
(4)专业工作队数目等于施工过程数目,即n1:n。
全等节拍流水施工的建立步骤:(1)确定施工起点流向,划分施工段;(2)分解施工过程,确定施工顺序;(3)按全等节拍流水要求,确定流水节拍数值;(4)确定流水步距,即K=t;(5)确定计划总工期;计算公式为:
T=(m十n-1)·K十∑Z
式中T-流水施工方案的计算总工期
m-施工段数目
n-施工过程数目
nl-专业工作队总数
∑Z-技术间歇、组织间歇、平行搭
接的时间总和。
(6)绘制流水施工指示图表。
2.成倍节拍流水施工。
在组织流水施工时,如果同一施工过程在各施工段上的流水节拍彼此相等,而不同施工过程在同一施工段上的流水节拍之间存在一个最大公约数。
为加快流水施工速度,可按最大公约数的倍数组建每个施工过程的专业工作队,这样便构成了一个工期最短的流水施工方案,称为成倍节拍流水施工。
成倍节拍流水施工的基本特点主要有:(1)同一施工过程在各个施工上的流水节拍彼此相等,不同的施工过程在同一施工段上的流水节拍之间存在着一个最大公约数;
(2)流水步距等于各个流水节拍的最大公约数。
该流水步距在数值上应小于最大的流水节拍,并要大于1。
只在最大公约数等于1时,该流水步距才能等于1;(3)每个专业工作队都能够连续作业,施工段都没有间歇时间;
(4)专业工作队数目大于施工过程数目,即nl>n。
成倍节拍流水施工的建立步骤:(1)确定施工起点流向,划分施工段;(2)分解施工过程,确定施工顺序;(3)按成倍节拍流水要求,确定各施工过程的流水节拍;(4)确定成倍节拍流水的流水步距:Kb=最大公约数(各个流水节拍)
(5)确定专业工作队数目:
式中:K↓b-成倍节拍流水的流水步距; b↓j-施工过程(j)的专业工作队数目; t↓j-施工过程(j)在各个施工段上的流水节拍;
j-施工过程编号n≥j≥1;
(6)确定计划总工期。
其计算公式为:
T=(m十nl-1)·Kb十∑Z
式中符号同前。
3.分别流水施工。
在实际施工中,通常每个施工过程在各个施工段上的工程量彼此不相等,或者各个专业工作队的生产效率相差悬殊,造成多数流水节拍彼此不相等。
这时只能按照施工顺序的要求,使相邻两个专业工作队,在开工时间上最大限度地、合理地搭接起来,使每个专业工作队都能够连续作业的非节奏流水施工。
这种流水施工组织方式,称为分别流水施工。
它是流水施工的普遍形式。
分别流水施工的基本特点是:
(1)各个施工过程在各个施工段上的流水节拍,通常多数不相等;
(2)流水步距与流水节拍之间,存在某种函数关系,流水步距也多数不相等;(3)每个专业工作队都能够连续作业,施工段可能有间歇时间;
(4)专业工作队数目等于施工过程数目,即nl=n。
分别流水施工的建立步骤是:
(1、确定施工起点流向,划分施工段;
(2、分解施工过程,确定施工顺序;
(3、计算每个施工过程在各个施工段上的流水节拍;
(4、计算相邻两个专业工作队间的流水步距;
(5、计算流水施工的计划总工期;公式:
(6)绘制流水施工指示图表。
